200220<화순청풍 골조6일차> 장선&블로킹 / [수호천사하우징][수호천사닷컴][목조주택][전원주택]

by 수호천사하우징 2020. 2. 20.

전라도 화순 청풍 사랑으로집짓기 6일차입니다

점점 일하기 딱 좋은 날이 다가오는걸 몸소 느끼는 시기인거 같습니다



금일근무자

 팀장 : 서태원

 부팀장 : 정지원

 팀원 : 문성일.이승수.이상민



금일품수(누계품수) : 5품(29.9품)



금일작업현황

- 장선 마무리

- 장선 블로킹 마무리

- 몇가지 보강과 디자인벽 시공

명일예정작업

- 다락 합판시공

- 오픈벽체 안전발판

- 네일러블로킹

- knee wall 시공


















건축주님께서 직접 공수해주신 방청제입니다

이 방청제는 아연스프레이로 금속,철판,장동차등등 뛰어난 도포성으로 충분한도막을 형성해줍니다

DN(독일공업규격) 인정된 방청제로 금속표면 보호 능력등 통과한 제품입니다

스테인앙카에 전부 뿌려주었습니다




계단실 외벽과 내벽입니다 월 사이로 계단이 놓아져 다락으로 통합니다

조립보와 계단실 벽체의 더블탑이 단차가 납니다 의아해할수도 있지만 일부러 TNG(18MM)단차를주었습니다

거실은 오픈이기때문에 주방부터 다락전체 TNG합판이 시공이되면 단차는 모두 맞게끔 시공하였습니다

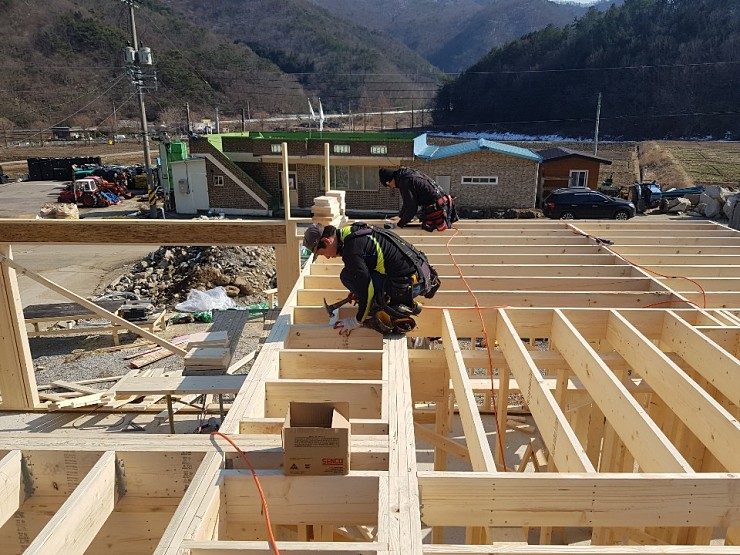

열심히 구조불로킹과 끝막이블로킹 파이어블로킹 림 등 시공중입니다

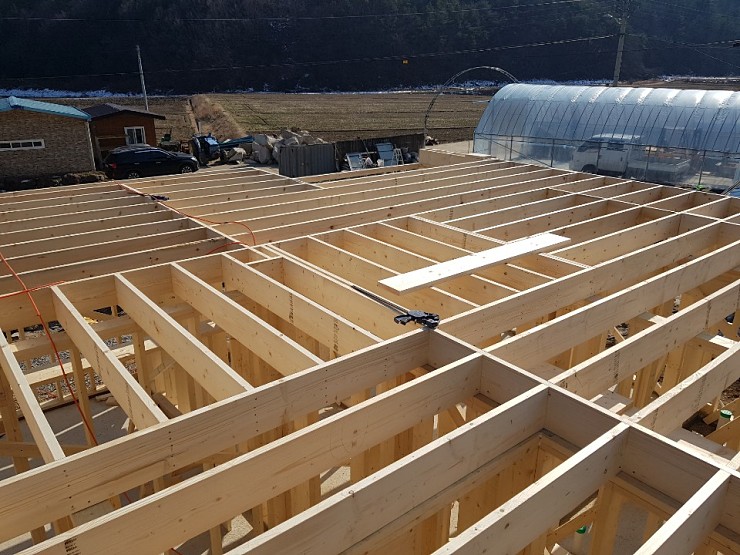

모든 장선이 시공되었습니다 블로킹은 많으면 많을수록좋습니다 장선이 흔들림없게 잡아주고

끝막이블로킹은 벽체가 세워지기때문에 16OC 간격으로 벽체라인따라 시공되었습니다

장선나눔과 동시에 파이어블로킹도 시공하였습니다

조금남은 네일러블로킹은 명일 마무리할 예정입니다









주방과 오픈벽체에 트리머를 더 추가해 시공해주었습니다 워낙 큰 창이다보니 그냥 지나칠수없어

가능한 보강은 완벽히 해주려 노력합니다

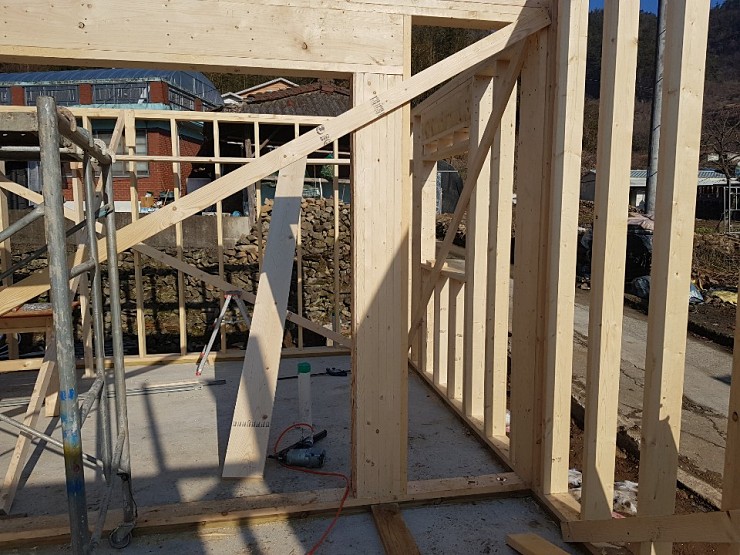

현관 맞은편 디자인벽체는 2*10 구조재로 시공을 완료해 주었습니다

저 부분은 징크로 감싸는부분입니다 완공이되면 멋스러울거 같습니다









2*10 벽체위 EPS폼을 넣어주고 폼을 충진해주었습니다 내부가 아니어서 그냥 넘어갈수도 있겠지만

그렇게 일을 해오지 않았기에 제대로 마무리해주고 넘어갑니다






오늘 점심은 마을회관 어르신들께서 준비해주셨습니다 오랜만에 집밥을 먹어서그런지 너무 배부르게 맛있게

잘 먹었습니다 갈치조림과 돼지김치볶음 보리국??? 등등 어르신들께서 너무맛있게 준비해주셔서 감동했습니다....

감사히 잘 먹었습니다~^^( 참고로 제 앞에있는 저 밥은 제밥이 아닙니다.....)







오늘은 여기까지입니다 오늘하루도 열심히일해준 팀원들 고생했습니다

내일도 안전하게 꼼꼼히 시공하겠습니다~!!

수호천사하우징 화이팅~!!!!





수호천사하우징 : 네이버 카페

고단열 목조주택 전문시공은 수호천사하우징에서~~~

cafe.naver.com



'목조주택 시공완료현장 > 2002화순청풍 40평' 카테고리의 다른 글

200226<화순청풍 골조11일차>룩아웃.벤트골조.게일블스터드 [수호천사하우징][수호천사닷컴][목조주택][전원주택]  (0) 2020.02.26
200224<화순청풍 골조10일차>서까래 시공,철물보강 [수호천사하우징][수호천사닷컴][목조주택][전원주택]  (0) 2020.02.24
200223<화순청풍 골조9일차>서까래 시공,철물보강 [수호천사하우징][수호천사닷컴][목조주택][전원주택]  (0) 2020.02.23
200222<화순청풍 골조8일차>2층 벽체시공,가새작업,서까래재단 [수호천사하우징][수호천사닷컴][목조주택][전원주택]  (0) 2020.02.22
200220<화순청풍 골조7일차> T&G시공/2층 벽체준비 [수호천사하우징][수호천사닷컴][목조주택][전원주택]  (0) 2020.02.21
200219<화순청풍 골조5일차> 벽체작업작업&장선 / [수호천사하우징][수호천사닷컴][목조주택][전원주택]  (0) 2020.02.20
200218<화순청풍 골조4일차> 벽체작업 / [수호천사하우징][수호천사닷컴][목조주택][전원주택]  (0) 2020.02.18
200215<화순청풍 골조3일차> 벽체작업작업 / [수호천사하우징][수호천사닷컴][목조주택][전원주택]  (0) 2020.02.16
200214<화순청풍 골조2일차> 골조준비작업 / [수호천사하우징][수호천사닷컴][목조주택][전원주택]  (0) 2020.02.14
200213<화순청풍 골조1일차> 골조준비작업 / [수호천사하우징][수호천사닷컴][목조주택][전원주택]  (0) 2020.02.13

댓글
