화순군 청풍면 신석리 壽福康寧(수복강녕) 현황입니다
날씨: 흐리고 맑음
금일근무자
금일작업현황

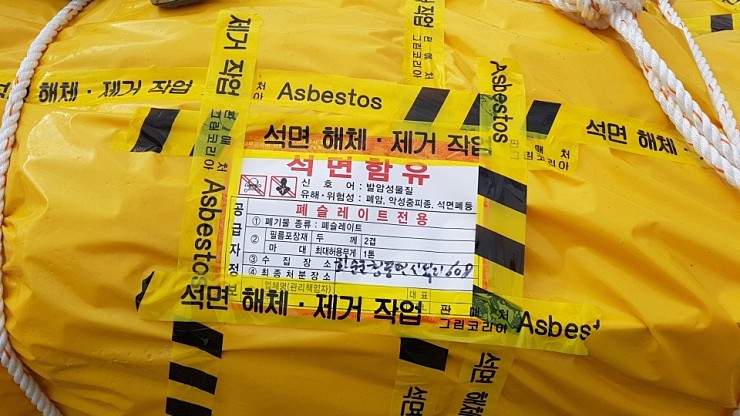

- 특정폐기물1호 (석면슬레이트) 해체 및 포장(외주)
- 위생환경처리(정화조 2개소) (외주)
명일예정작업
- 본건물동 외 2개소 파쇄 및 반출
- 혼합폐기물 반출
-- 철거를 진행하는 동안 작업자들의 모습에서 진지함을 엿 볼 수 있었습니다.
- 마을회관 옥상의 태극기도 우리에게 용기와 자긍심을 주는 듯 합니다.
- 이슬비도 조금씩 나리는 가운데 안전한 시공이 이루어졌습니다.
- 메뉴얼화 된 포장과정이 아름답습니다.
- 이 공정까지 이루어지면 반출처리는 정부에서 비용을 부담하여 처리업체에 위탁처리 한답니다. 감사하군요
- 걍 묵고할 수 없는 위생처리 또한 일사철리로 회수를 하였습니다.
오늘을 시작으로
모든생물들의 겨울잠을 깨우게 되었답니다.
앞으로 마무리 공정까지 무탈하게
안전시공이 진행 될 수 있도록 많은 용기와 격려를 부탁드립니다. - 감사합니다 -
'목조주택 시공완료현장 > 2002화순청풍 40평' 카테고리의 다른 글
200214<화순청풍 골조2일차> 골조준비작업 / [수호천사하우징][수호천사닷컴][목조주택][전원주택] (0) | 2020.02.14 |
---|---|
200213<화순청풍 골조1일차> 골조준비작업 / [수호천사하우징][수호천사닷컴][목조주택][전원주택] (0) | 2020.02.13 |
200208[화순청풍기초06, 07일차] 유로폼설치, 단열재 부설, 철근조립, 레미콘타설 [수호천사하우징][수호천사닷컴][목조주택][전원주택] (0) | 2020.02.09 |
200206[화순청풍기초05일차] 유로폼 설치, 단열재 부설[수호천사하우징][수호천사닷컴][목조주택][전원주택] (0) | 2020.02.06 |
200205[화순청풍기초04일차] 내부 혼합석포설, 설비배관[수호천사하우징][수호천사닷컴][목조주택][전원주택] (0) | 2020.02.06 |
200204[화순청풍기초03일차]기초터파기, 버림타설 [수호천사하우징][수호천사닷컴][목조주택][전원주택] (0) | 2020.02.05 |
200203[화순청풍기초02일차] 정화조 설치, 외부 오페수관 부설[수호천사하우징][수호천사닷컴][목조주택][전원주택] (0) | 2020.02.05 |
200202[화순청풍기초01일차] 토사운반, 계획고 확보[수호천사하우징][수호천사닷컴][목조주택][전원주택] (0) | 2020.02.05 |
200124 화순청풍 4차도면(최종)입니다. (0) | 2020.01.31 |
화순청풍 현장사진 (0) | 2020.01.01 |
댓글
