인제 남면 사랑으로집짓기 33일차 현황입니다.
오늘도 더위와 씨름해야하는 더운 날씨입니다
6월14일 오늘하루도 수호천사화이팅~~!!으로 시작해봅니다
금일근무자
팀장 : 서태원(8시간)
팀원 : 서종문(8시간).오경택(8시간).문성일(8시간).이승수(8시간)
금일품수(누계품수) :5품(165품)
금일작업현황

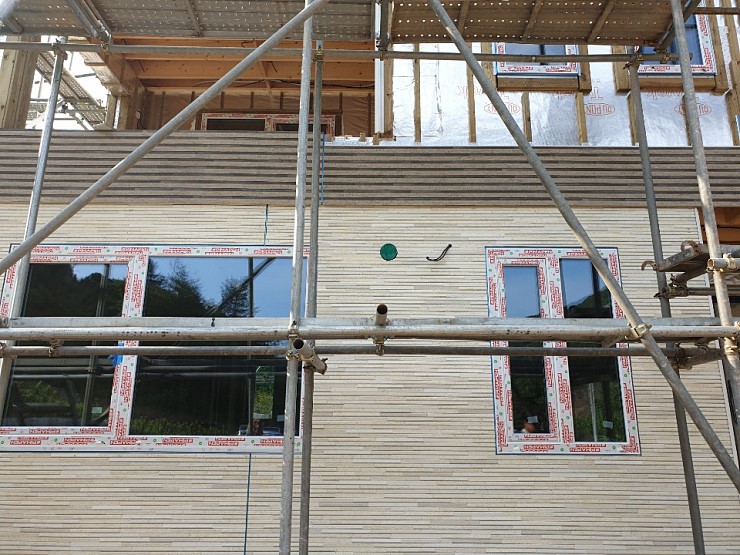

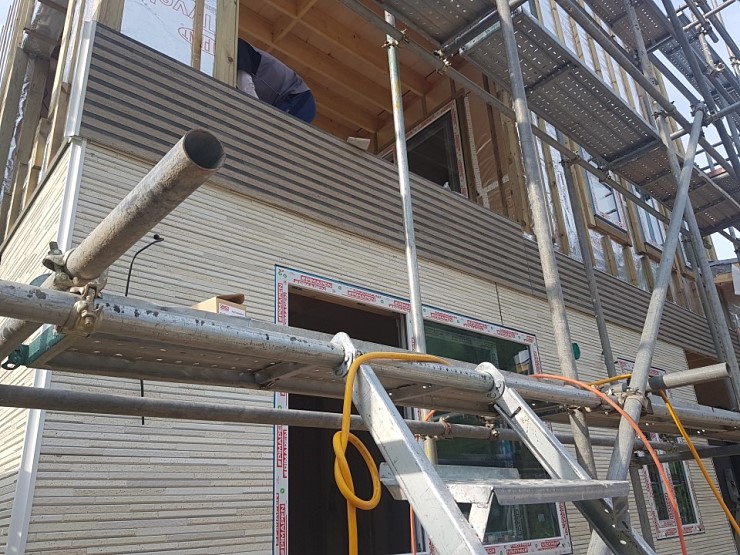

- 세라믹사이딩 시공
- 아이큐브퓨제 시공
명일예정작업
- 세라믹사이딩 시공
- 아이큐브퓨제 시공
- 티블릭블럭 스타트

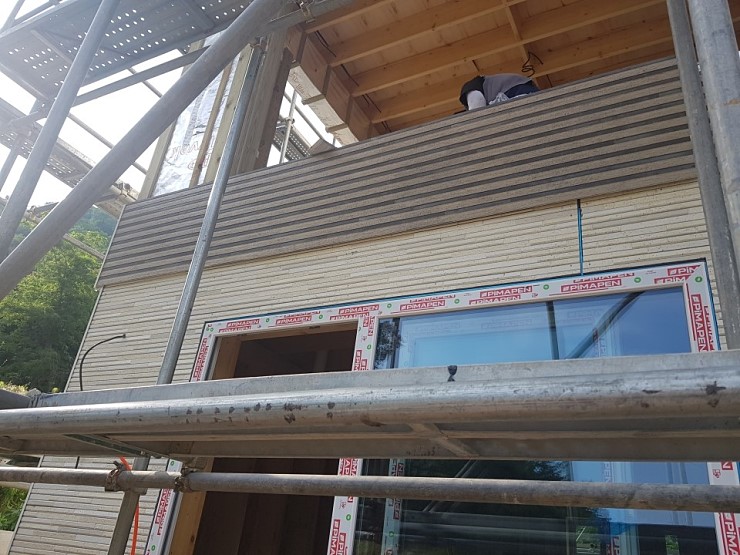

전면부 세라믹사이딩 시공과 배면부 아이큐브퓨제 시공을하였습니다

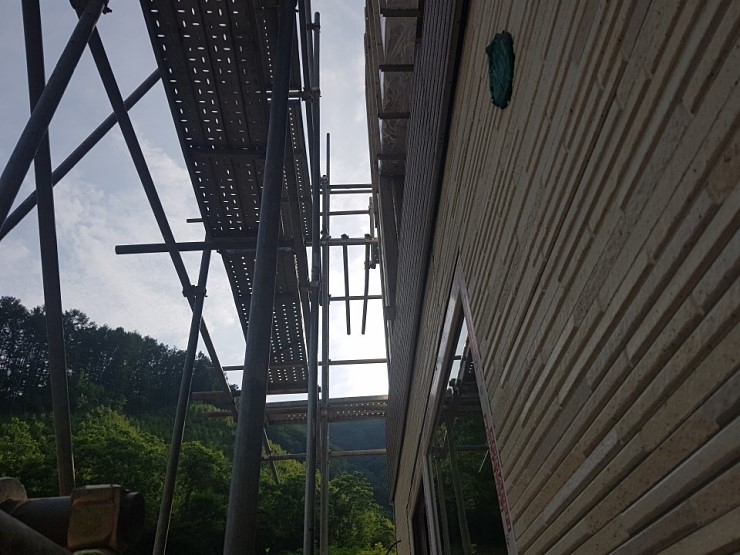

전면부와 좌측면부 그리고 배면부 우측면부를 돌출 세라믹사이딩입니다
돌출부가 있어 입체적으로 디자인적으로 많이예쁠거 같습니다
그러나 위.아래.좌.우 돌출부는 전부 후레싱작업을 해야만합니다
재료분리를 꼭 해줘야 하기때문입니다 세라믹사이딩 작업은
스타터와 코너,인코너 등등 기준틀만 잡아놓으면 쭉쭉 비교적 쉽게
시공이 가능하지만 돌출부가 포함이 되어있는 상황이면 시공시간이

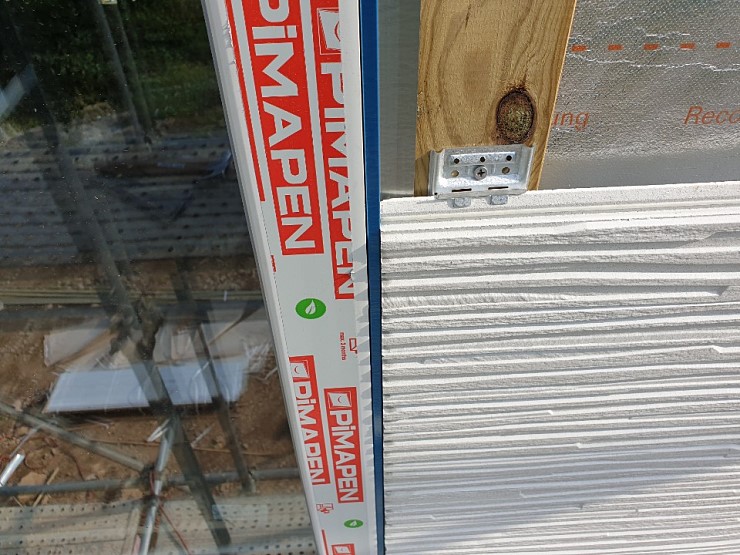

그리 짧지는 않습니다 돌출부 스타터와 재료분리가 되는곳에는 꼭 후레싱
작업을 해야하기때문에 시간이 좀 걸리는 작업입니다
팀장님께서 레이저레벨기로 수평에 잘 맞게 스타터와 후레싱 시공을 해주어
열심히 시공을 하였습니다 외장재 종류만 6가지여서 기준잡고
재료분리하고 하는데 좀 애를 먹긴했습니다 그러나 외장작업이 끝나면
정말 이쁜디자인이 나올거같아 기대가 아주 큰 작업입니다

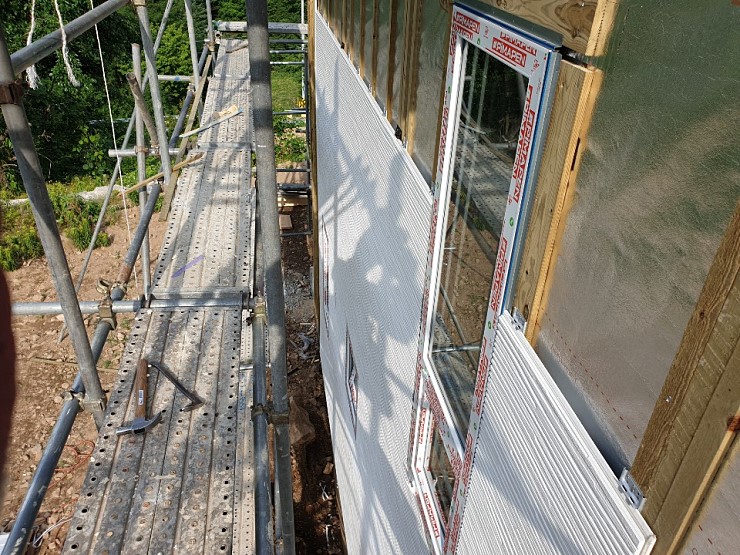

배면부도 아이큐브퓨제와 세라믹사이딩 돌출부분이 만나는곳이있어
후레싱으로 재료분리를 해준다음에 시공을 하였습니다

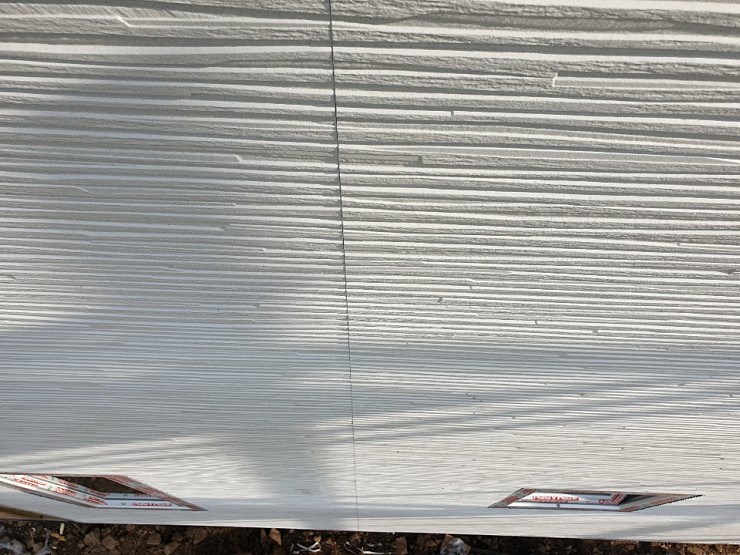

똑바로 일자로 쭉쭉 올라가 기분이 참좋습니다 외날조이너와 외장재는
치수를 잘 정하여 딱딱 맞게 시공을해야 나중에 코킹작업시 용이합니다
외장재가 무거워 힘이 좀 들었겠지만 그래도 열심히 수고해준 팀원들 감사합니다
수호천사하우징 화이팅~!!
[출처] 190614 [인제 남면 33일차] 세라믹사이딩 시공.아이큐브퓨제시공 [수호천사하우징][수호천사닷컴][목조주택][전원주택] (수호천사하우징) |작성자 문장군
