[ 화성 송산그린시티] 2022년 3월 25일 - 5일 차 / 수호천사하우징 / 건축주 직영공사 - 목조주택 <골조용 구조재 재단, 일층 벽체 고정 등>

by 수호천사하우징 2022. 3. 26.

▶ 날씨 : 흐림

​​​▶ 작업자

팀 장 : 문성일(8)

팀 원 : 오경택(8) 이주형(8) 한규호(8) 김진홍(8)

▶ 작업품수

금일품수 : 5품

누적품수 : 25.25품

▶ 작업내용

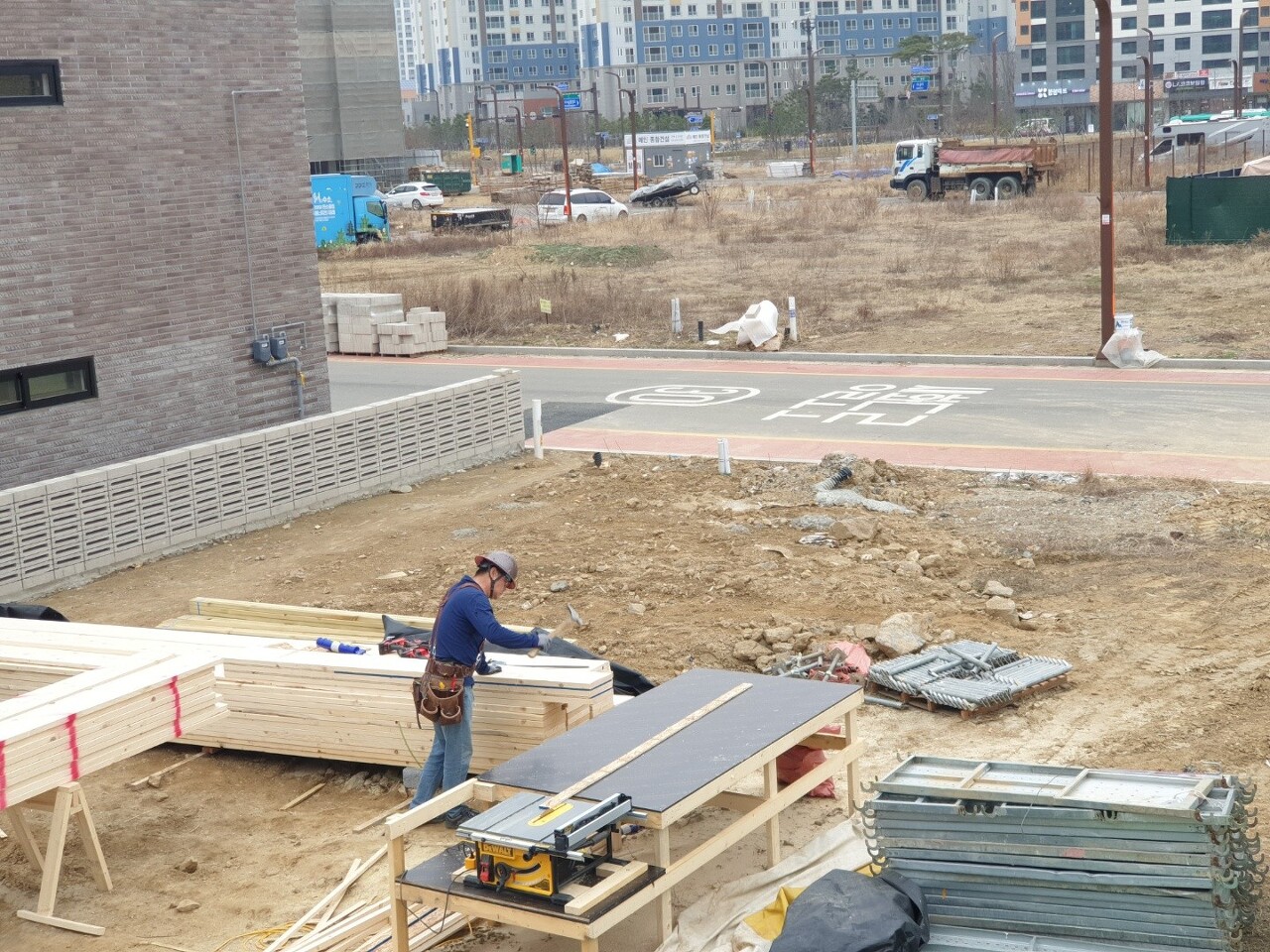

- 골조용 구조재 재단 중

- 개구부 주변 목 작업 완료 (Window Sill, Top & Bottom Cripple, Trimmer)

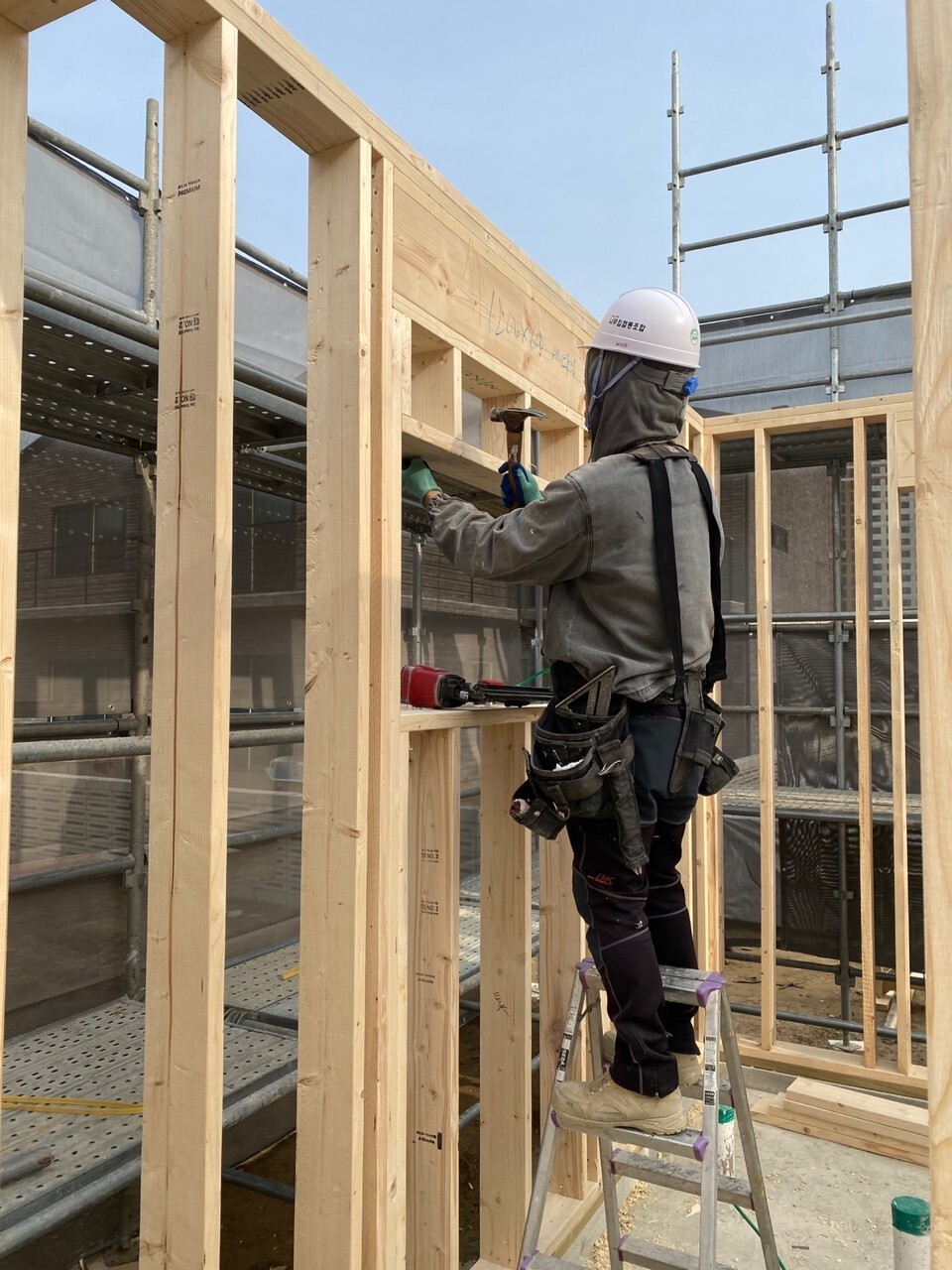

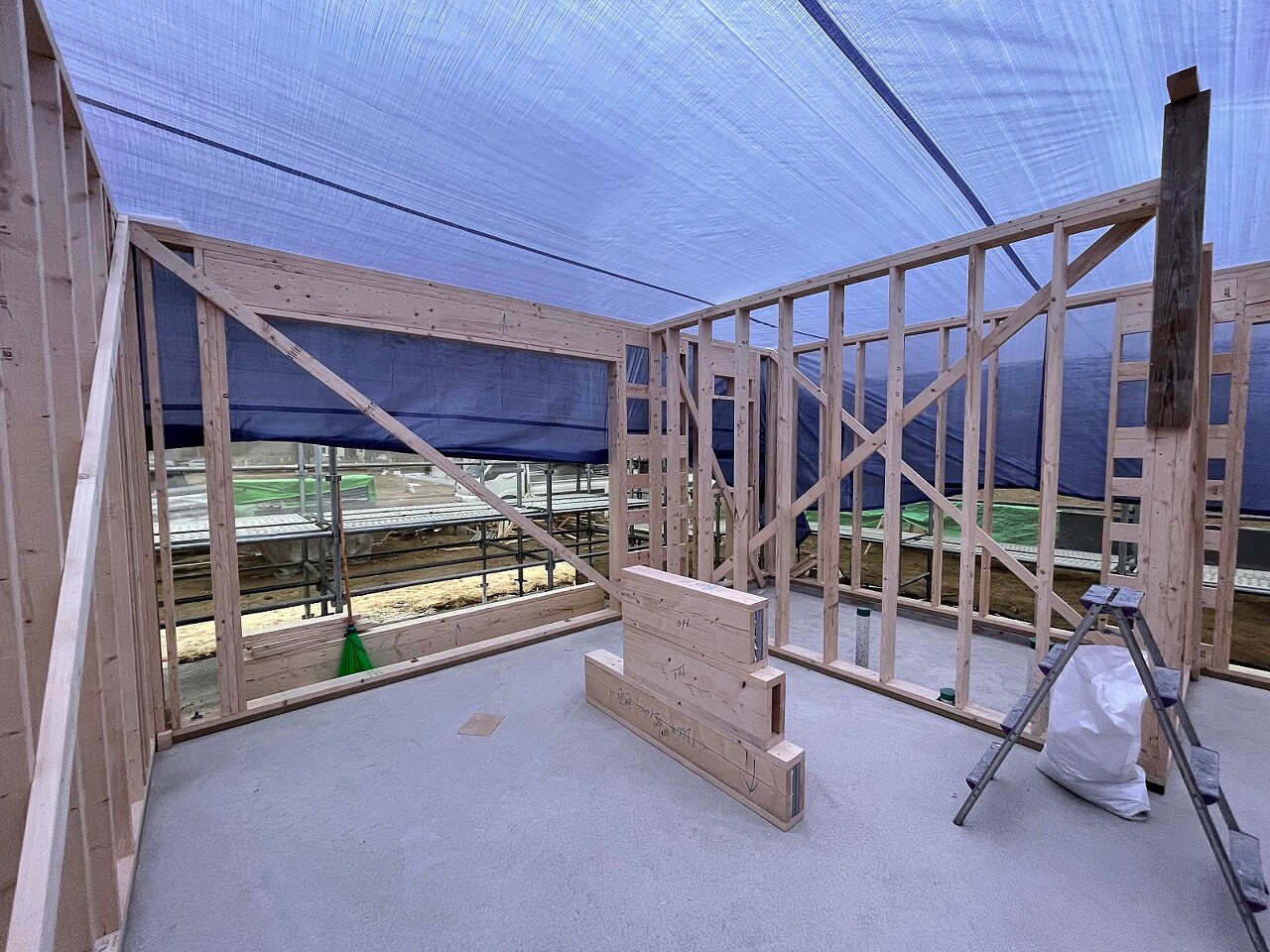

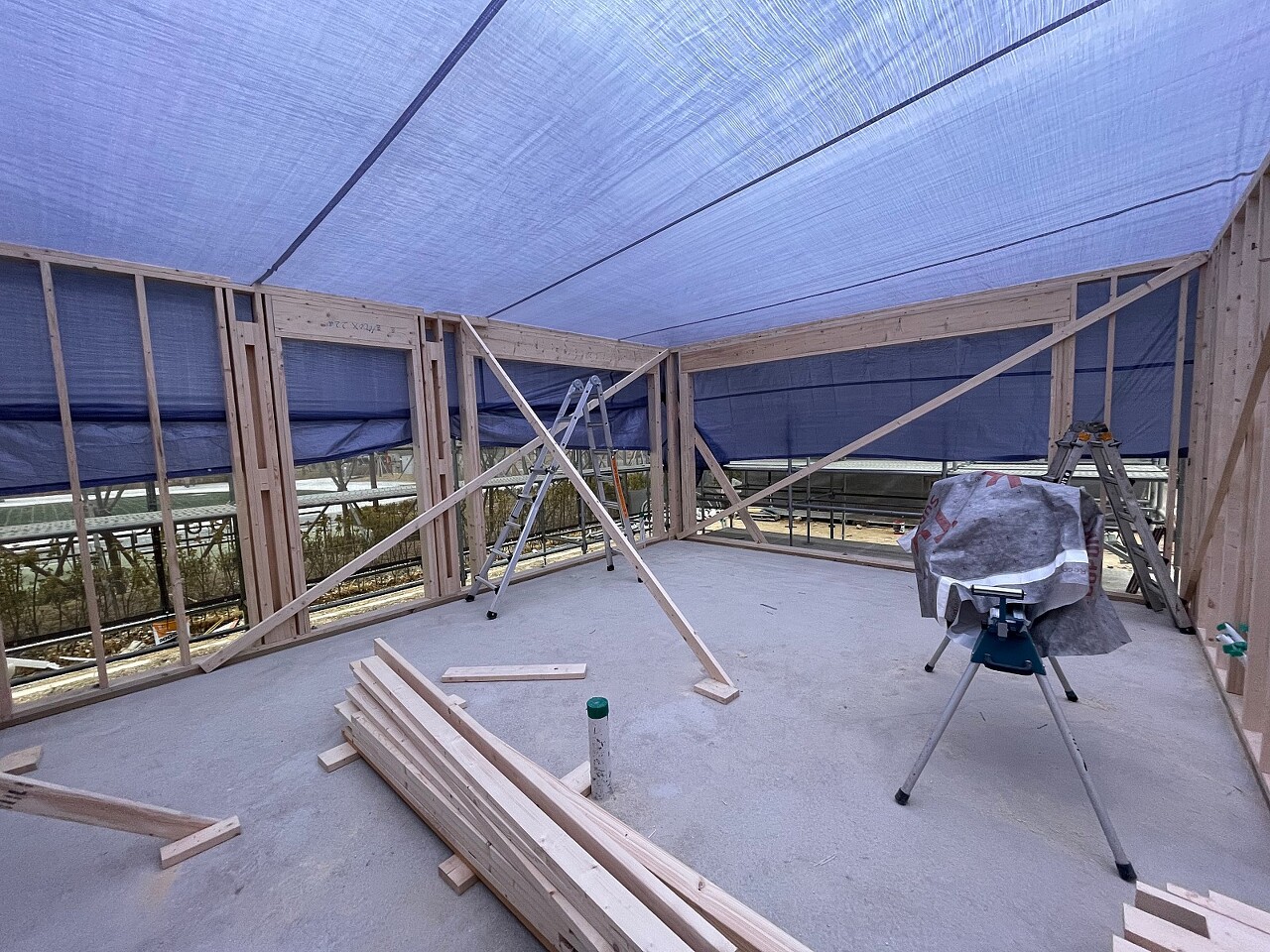

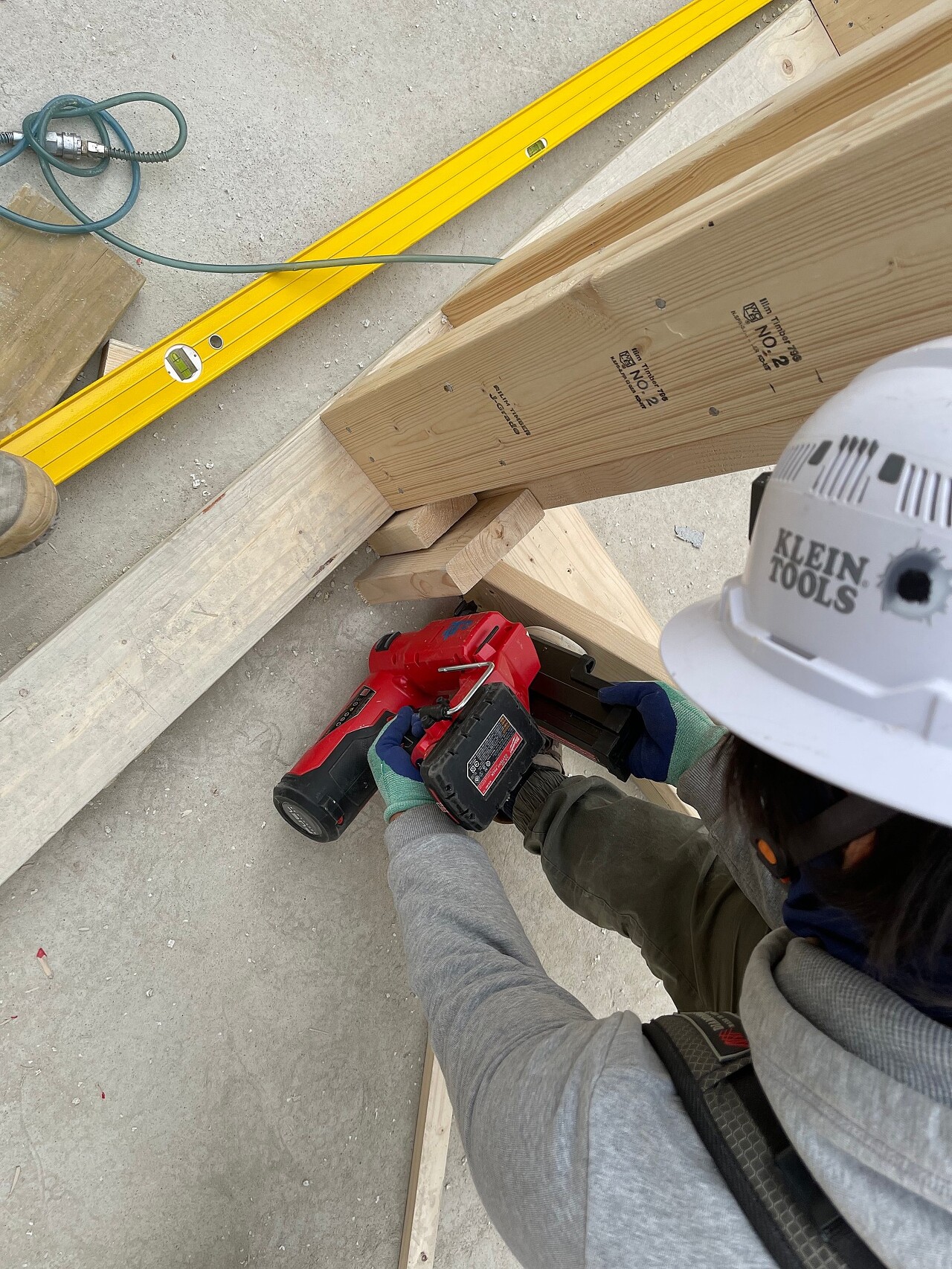

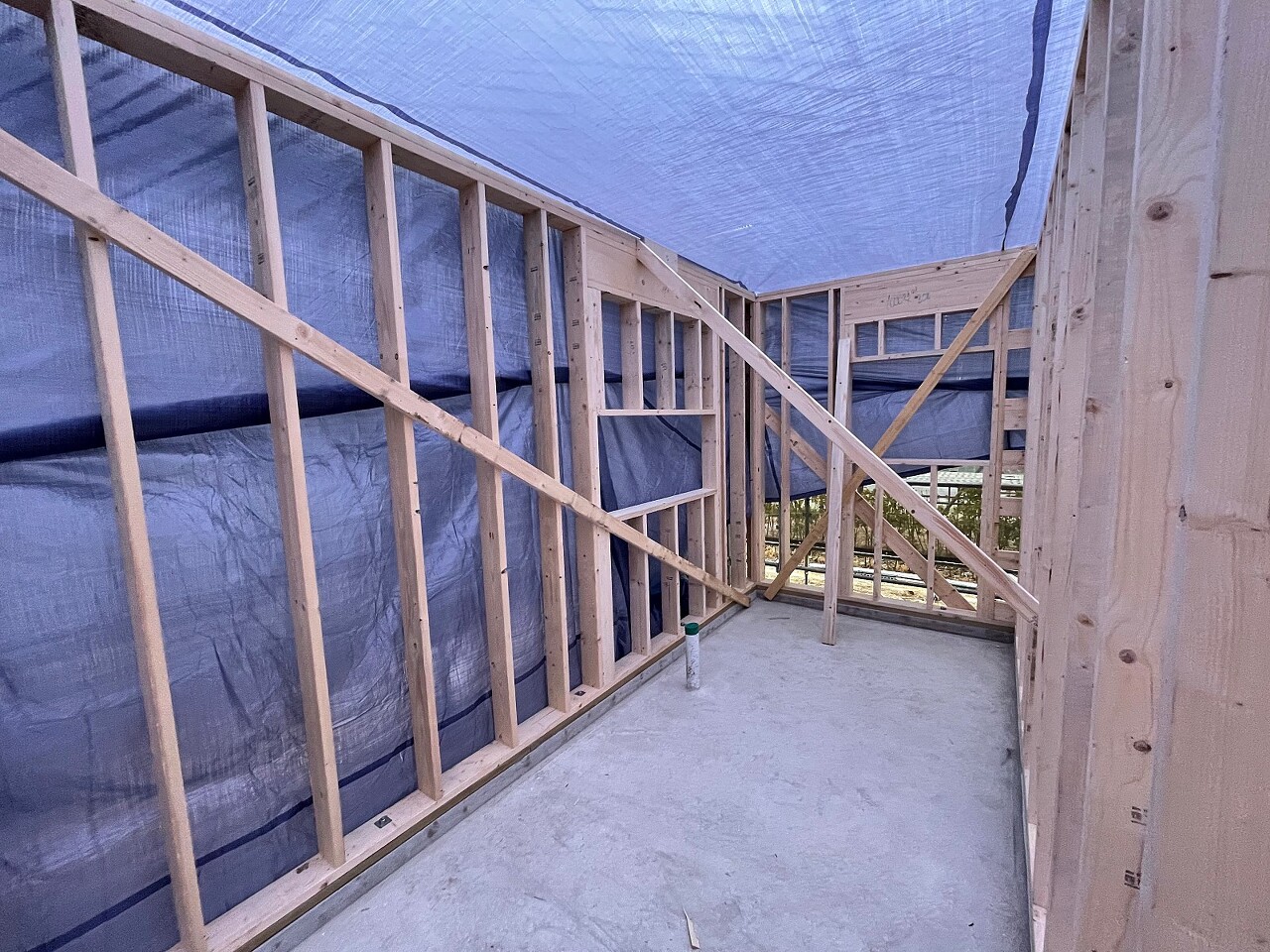

- 벽체 결속 및 일층 벽체 수직 수평 확인 후 Brace 시공

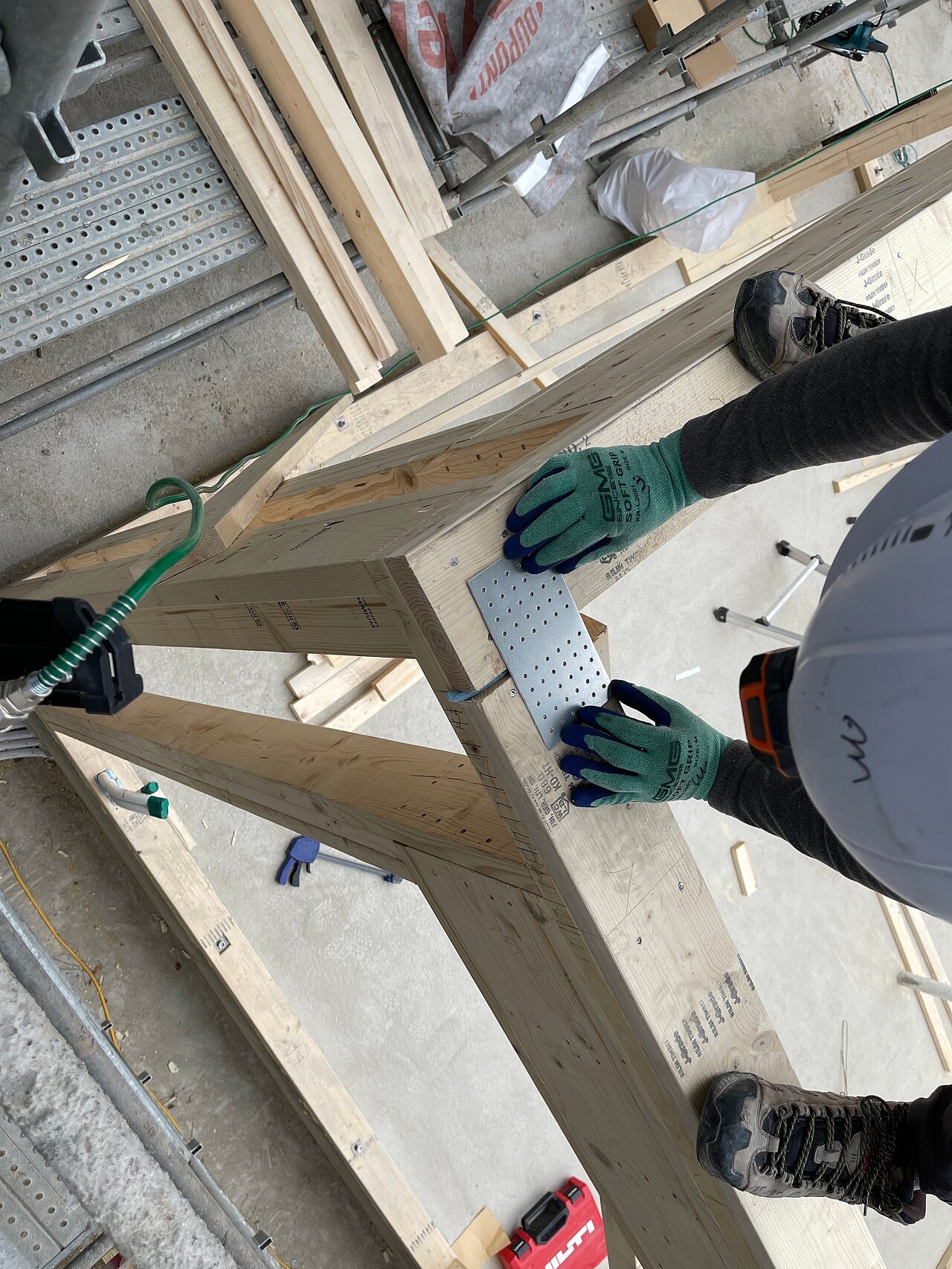

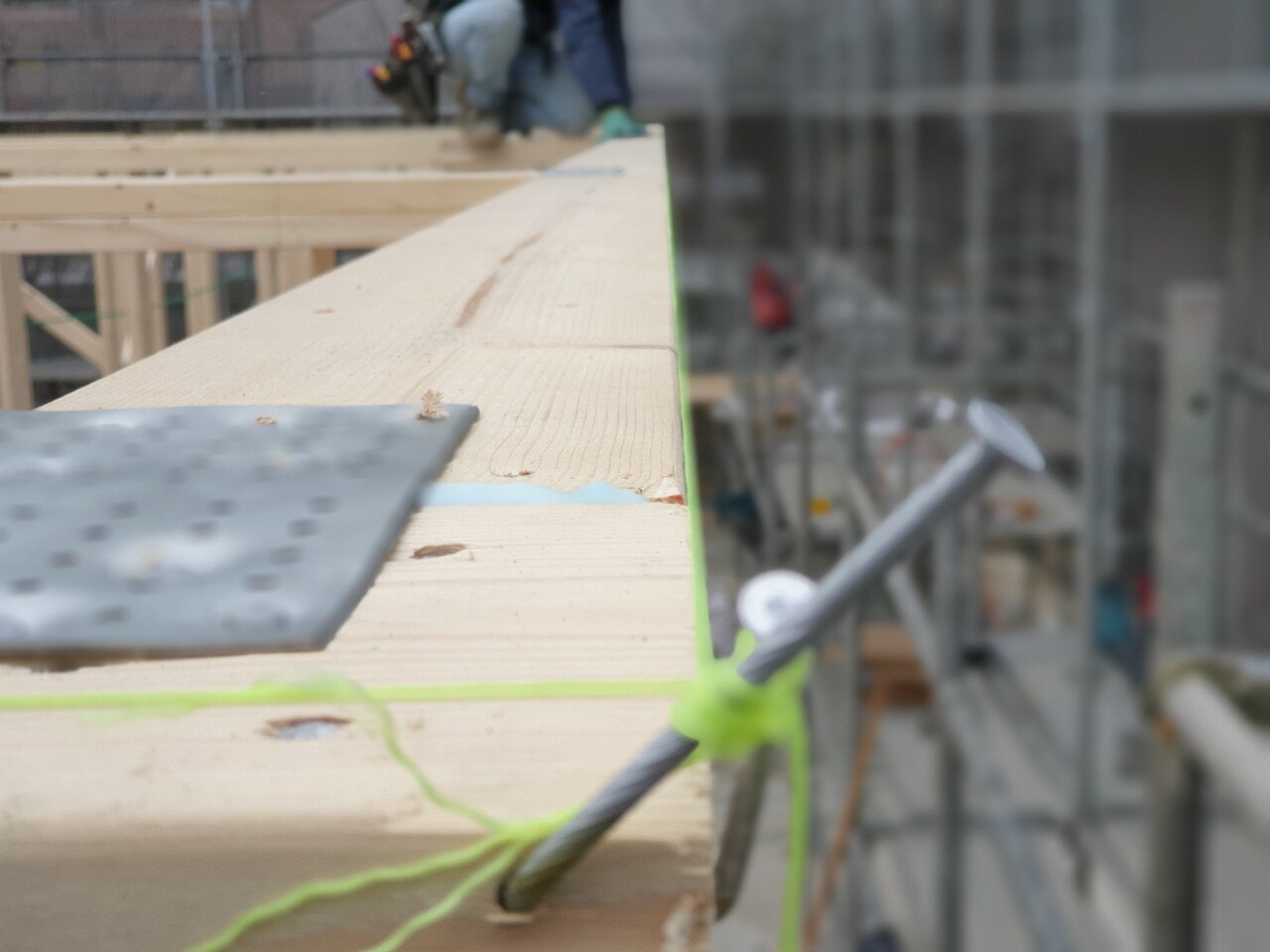

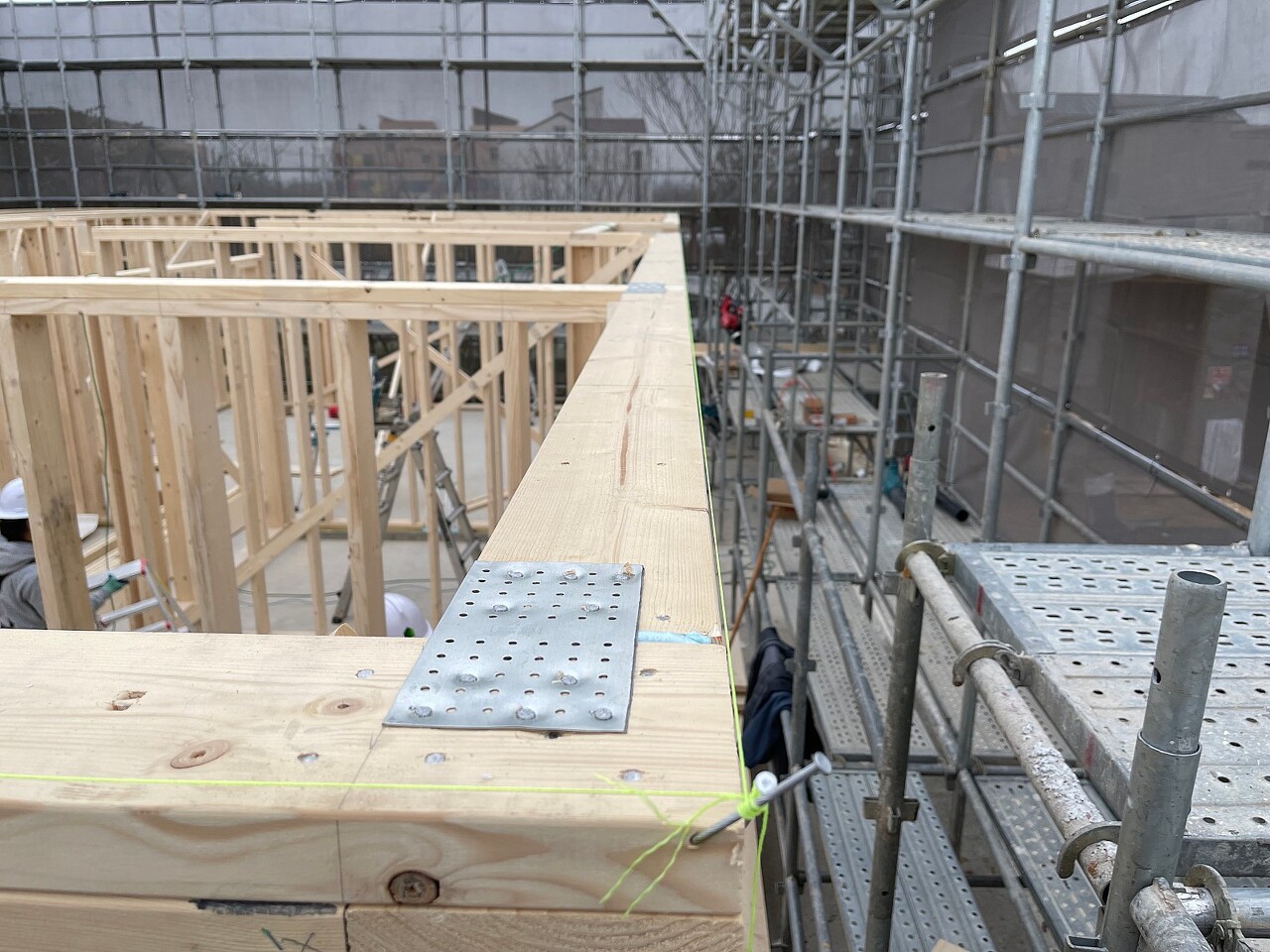

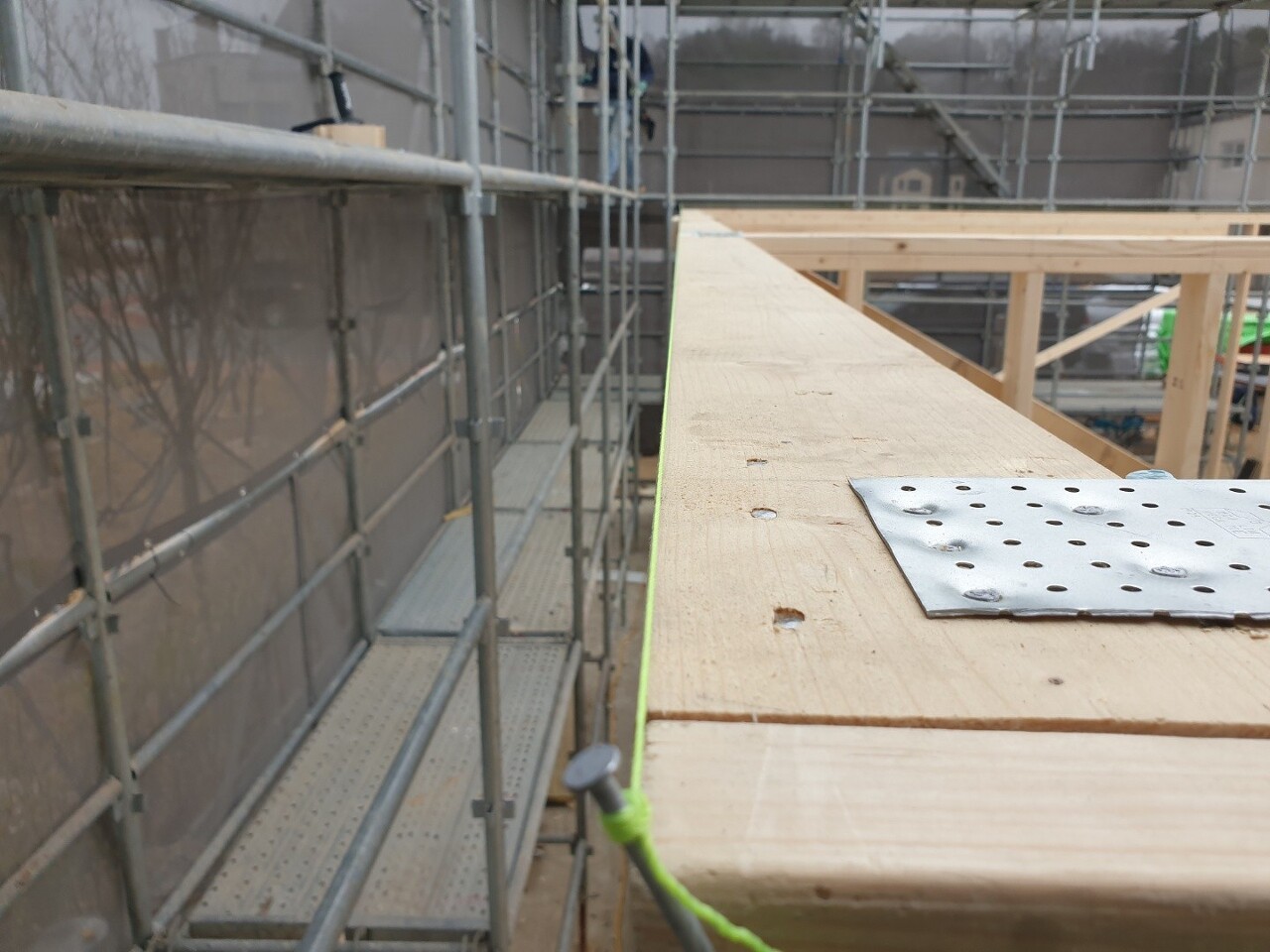

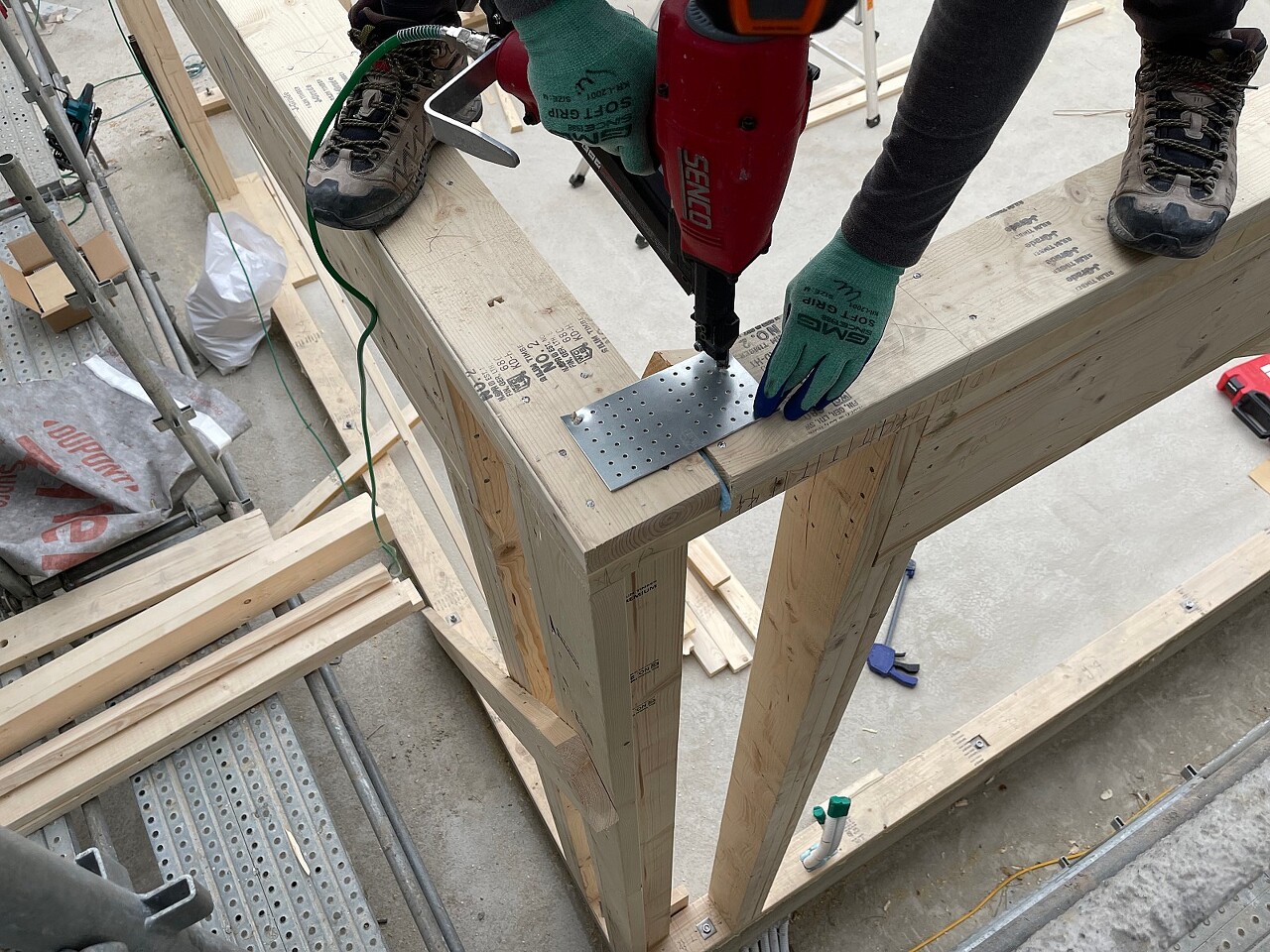

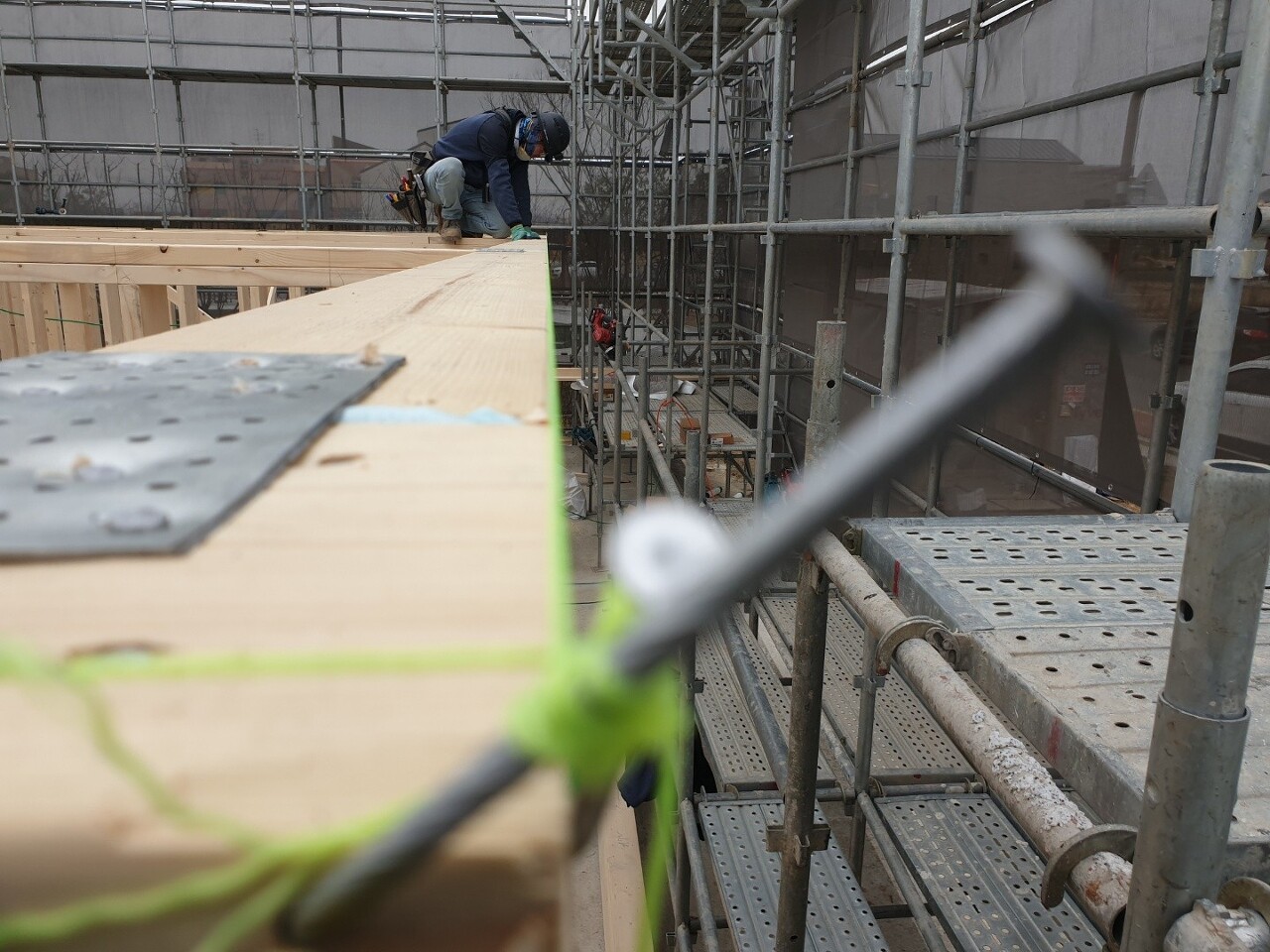

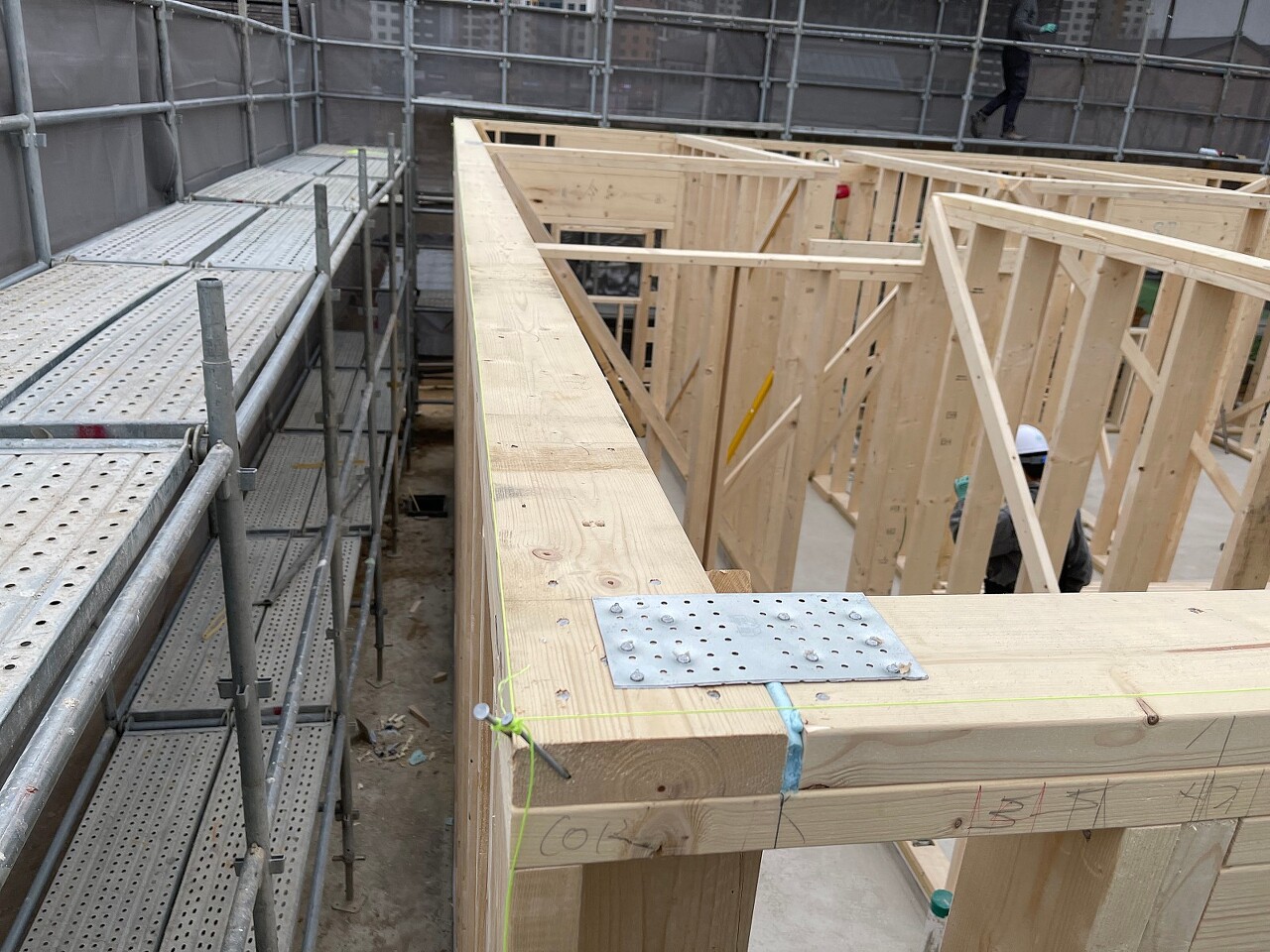

- Tie Plates 연결 철물 시공

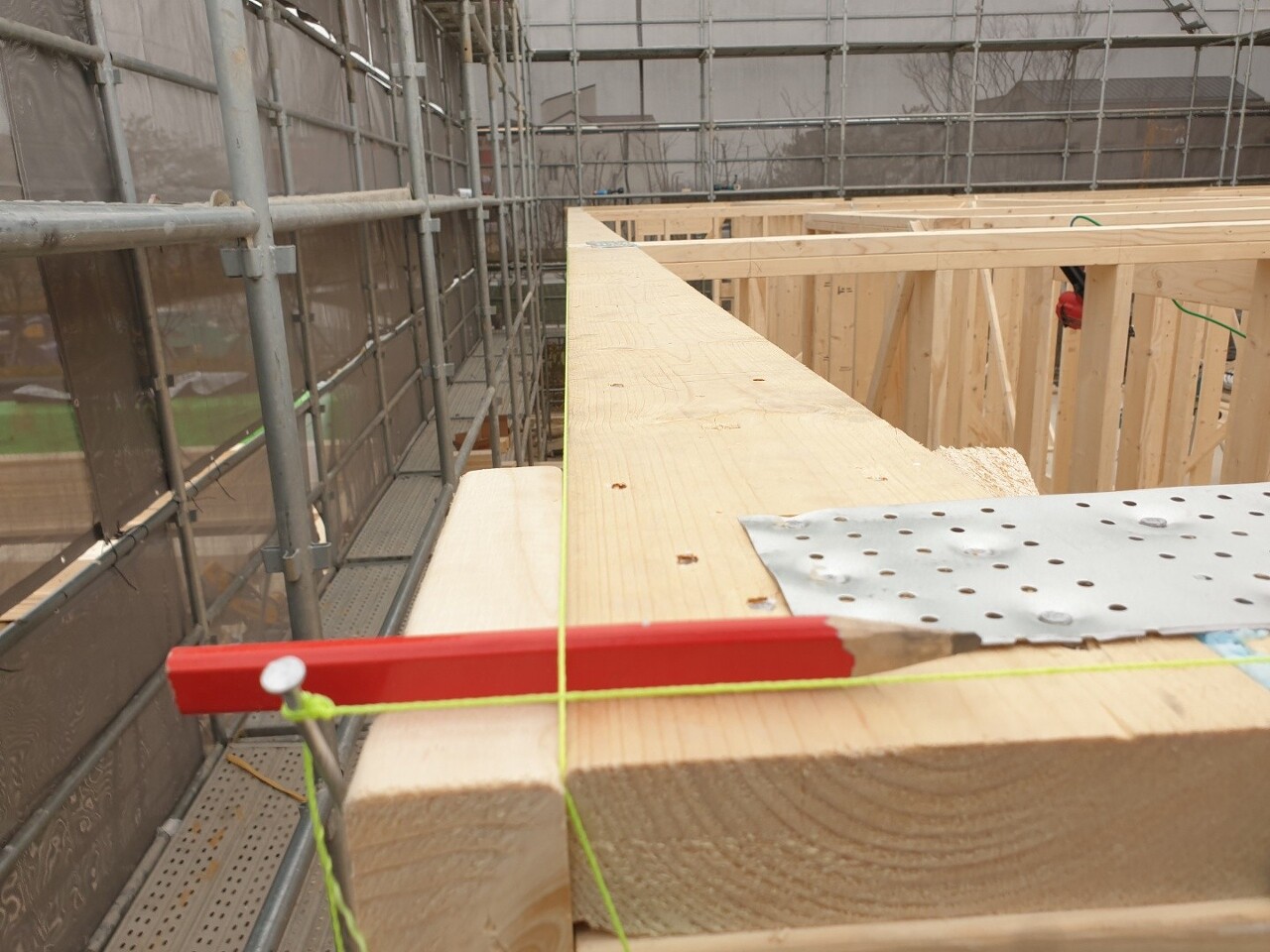

- Rim Joist Layout

▶ 내일작업

- PSL(Parallel Stand Lumber)

- Rim Joist , Ceiling Joist, Tail Joist

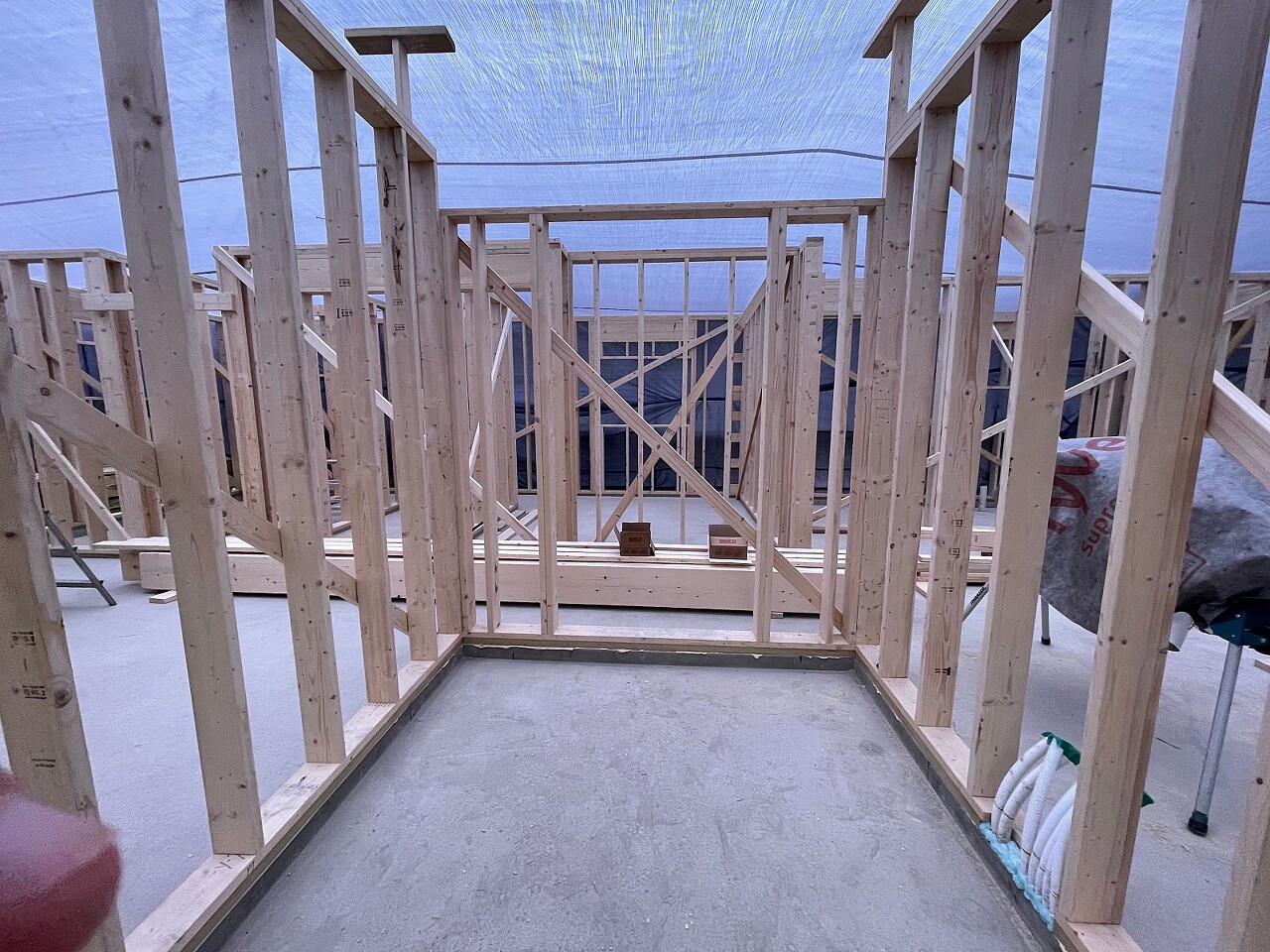

일층 벽체 개구부 주변 목 작업 완료되었습니다.

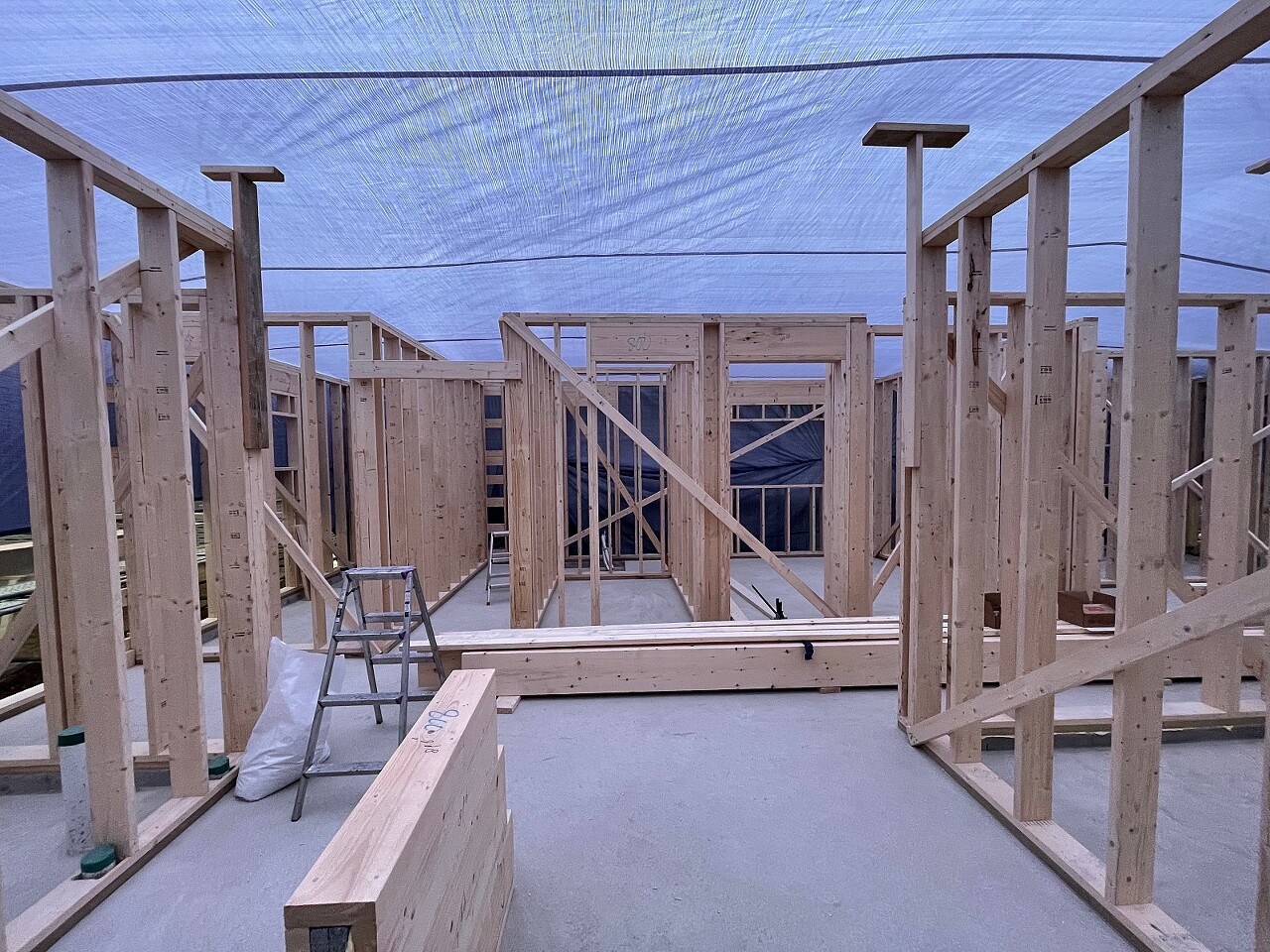

벽체 결속 후 레이저로 수직 확인하여 Brace 시공하였습니다.

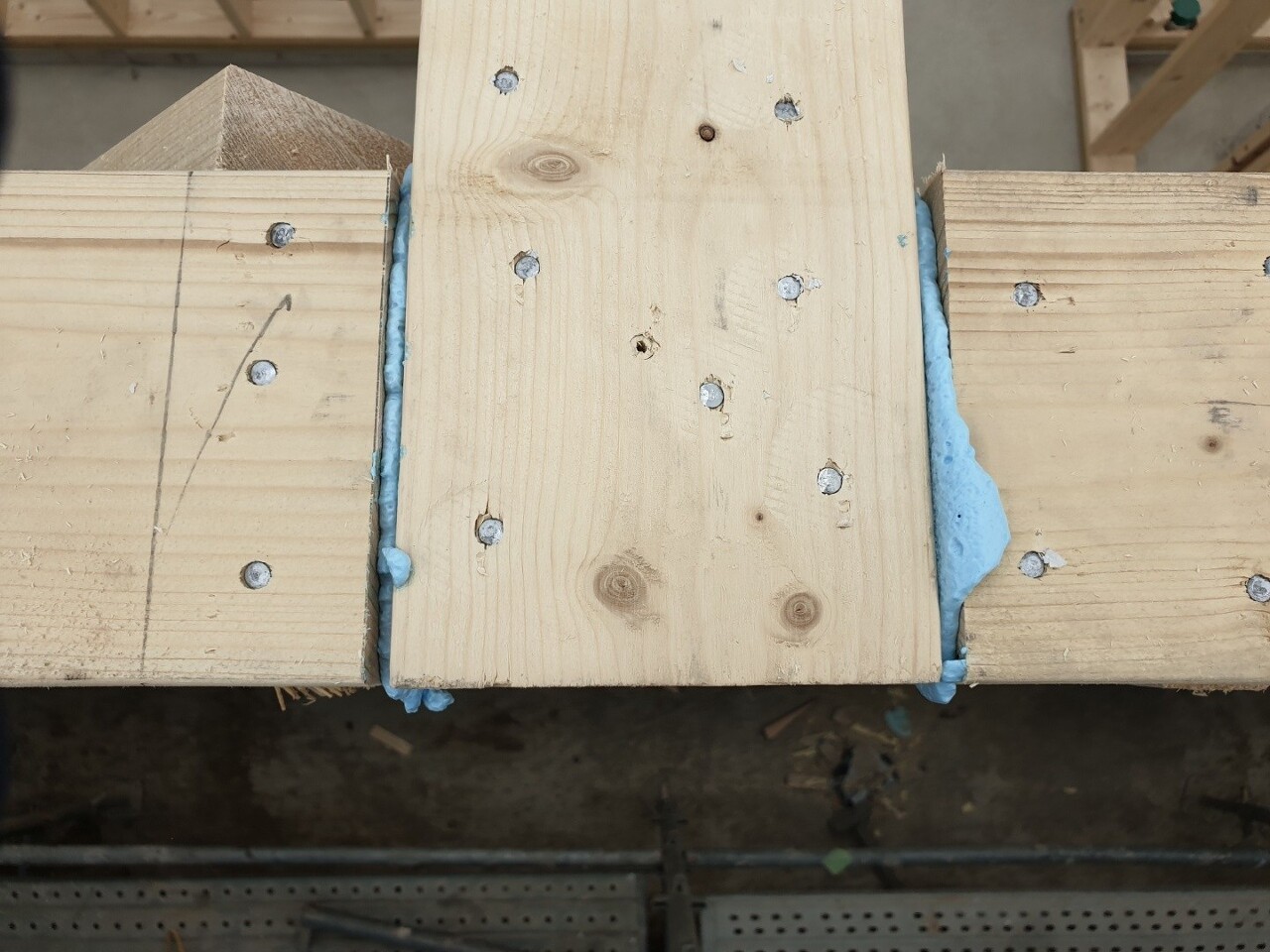

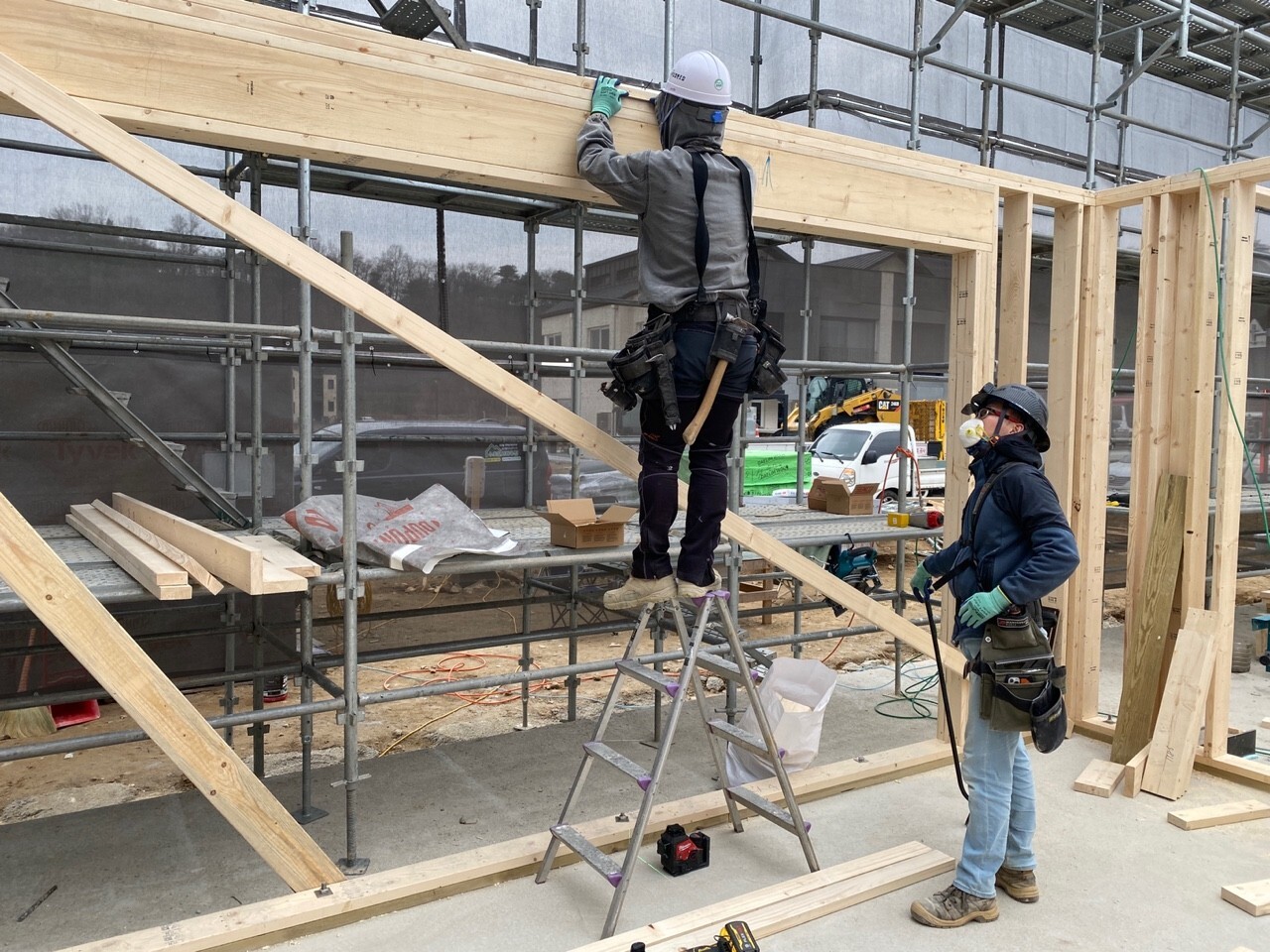

Double Top Plate 연결 부분에 폼으로 기밀 시공 후 Tie Plates 연결 철물 시공하였습니다.

Rim Joist 시공전 벽체 직진도 한번 더 확인하여 수정하였습니다.

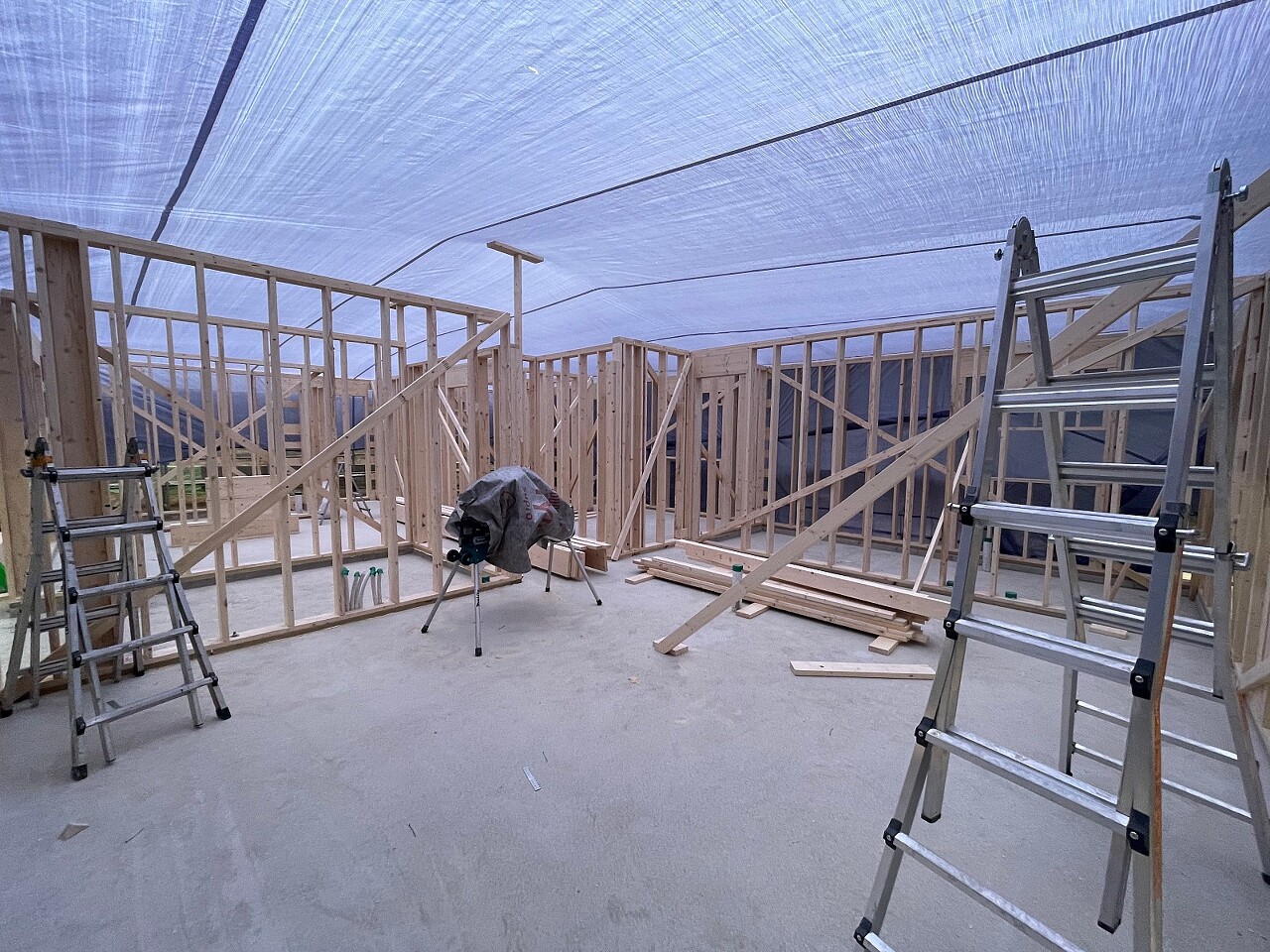

이제 위로 올라가기 위한 밑 작업은 거의 완료되었습니다.

벽체 수직 수평과 직진도 확인 작업은 향후 Joist 및 2층 벽체 작업에

영향을 주기에 충분한 시간을 가지고 작업하였습니다.~^^*

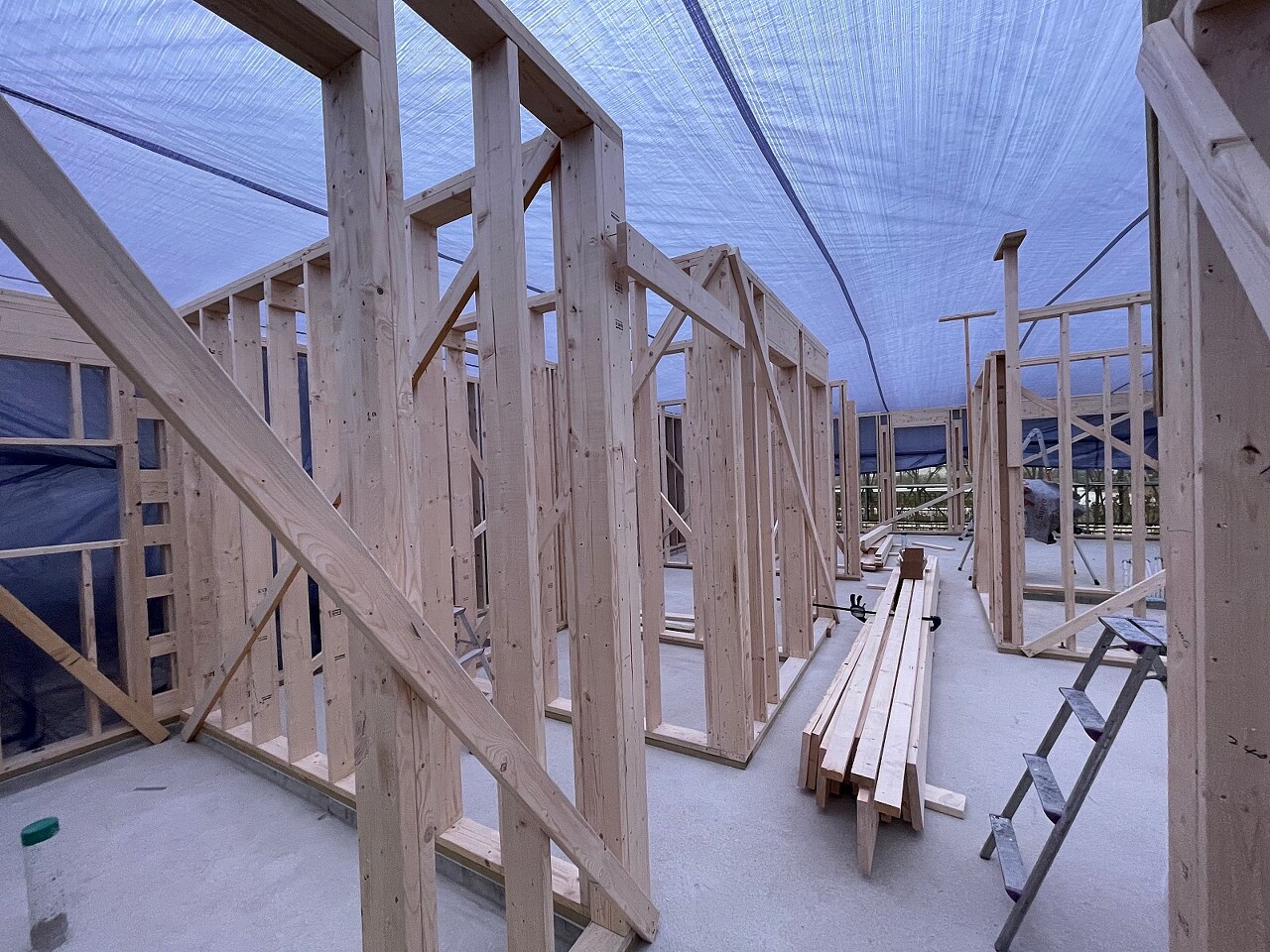

Rim Joist 가공 및 Layout도 진행하여 내부로 이동 적재하였습니다.

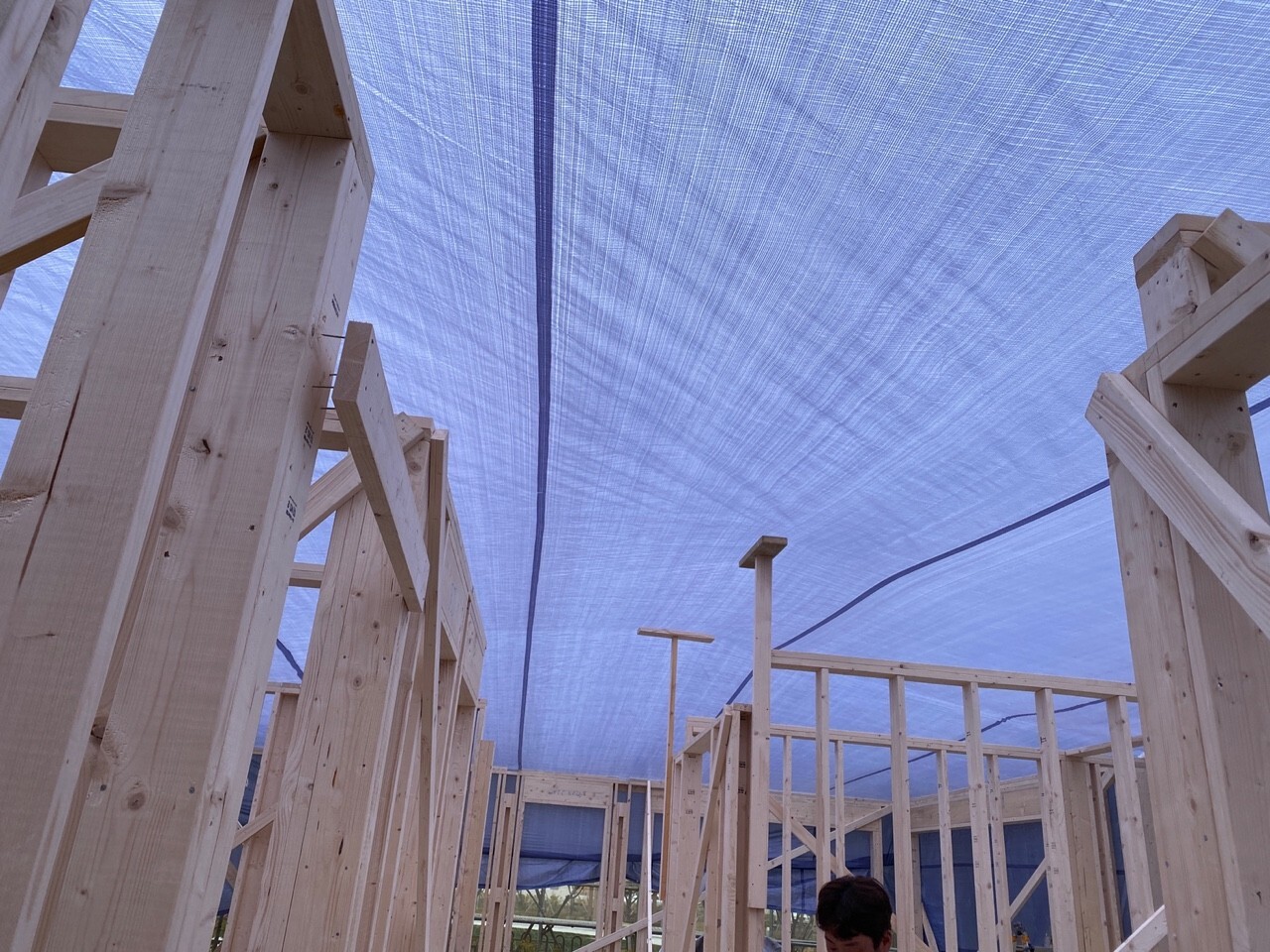

내일은 비가 예정되어 있어 현장 비 대비 보양 후 마무리하였습니다.

오늘 하루도 수고 많으셨습니다.

잘 쉬고 낼 뵙겠습니다~*^^*

'목조주택 시공완료현장 > 2203화성송산그린시티3 67평' 카테고리의 다른 글

2200401(금)[화성 송산그린시티] 제10일차 2층 Mudsill 완료, 2층 벽체 Layout 등 [수호천사하우징][수호천사닷컴][목조주택][전원주택][직영건축]  (0) 2022.04.02
220331(목)[화성 송산그린시티] 제9일차 골조용 구조재 재단, T&G 시공 등 [수호천사하우징][수호천사닷컴][목조주택][전원주택][직영건축]  (0) 2022.04.02
220330(수)[화성 송산그린시티] 제8일차 Joist Blocking 및 보강, 계단재, 석고보드 받침 시공 등 [수호천사하우징][수호천사닷컴][목조주택][전원주택][직영건축]  (0) 2022.03.31
220329(화)[화성 송산그린시티] 제7일차 Joist, 내벽체 앙카 시공, 철물 시공 등 [수호천사하우징][수호천사닷컴][목조주택][전원주택][직영건축]  (0) 2022.03.30
220328(월)[화성 송산그린시티] 제6일차 PSL, Rim Joist, 현관 목 작업 등 [수호천사하우징][수호천사닷컴][목조주택][전원주택][직영건축]  (0) 2022.03.30
[ 화성 송산그린시티] 2022년 3월 24일 - 4일 차 / 수호천사하우징 / 건축주 직영공사 - 목조주택 <골조용 구조재 재단, 벽체 시공 등>  (0) 2022.03.26
[ 화성 송산그린시티] 2022년 3월 23일 - 3일 차 / 수호천사하우징 / 건축주 직영공사 - 목조주택 <골조용 구조재 재단, 벽체 시공 중, 시스템 비계 설치 등>  (0) 2022.03.23
[ 화성 송산그린시티] 2022년 3월 22일 - 2일 차 / 수호천사하우징 / 건축주 직영공사 - 목조주택 <Mudsill 시공 완료, Stud 재단 중, Bottom Plate 및 Top Plate Layout 진행 중, Header 제작 중>  (0) 2022.03.23
[ 화성 송산그린시티] 2022년 3월 21일 - 1일 차 / 수호천사하우징 / 건축주 직영공사 - 목조주택 <일차 자재 입고, 거푸집 철거, 작업준비, 기초 면갈이 및 Layout, 구조재 재단 등 >  (0) 2022.03.22
220314 화성송산그린시티 기초  (0) 2022.03.22

댓글
