날씨 : 흐림
-금일 근무자
팀 장 : 정수호 (8시간)
부팀장: 손호현 (8시간)
팀 원 : 천영환(8시간), 김종협(8시간), 황근하(8시간), 최정현 (8시간)
금일품수 (누계) : 6품 (총 148.875 품)
금일 작업 현황
- 드레스룸, 보일러실 석고보드 시공
- 포켓도어 설치
- 욕실, 다용도실 도막 방수 작업
- 마이너스 몰딩 시공
- 욕실 편백(히노끼) 루바 작업
- 욕실 공조 장치 시공
- 수도 설비 작업
- 잼보드(Jamb Board) 시공
다음 예정 작업
- 방, 거실 등 석고보드 시공
- 욕실, 다용도실 도막 방수 작업
- 마이너스 걸레받이 시공
- 마이너스 몰딩 시공
- 도장 작업
- 잼보드 시공
홍천 두촌 24일차
안녕하세요.
오늘도 아침 일찍 현장에 나와계신 건축주님과
반갑게 인사 나누며 하루를 시작하였습니다.
늘 이른 아침부터 저녁까지 분주하게 현장을 누비시는 건축주님을
뵐 때마다 근면한 삶의 자세를 배우게 됩니다.
건축주님과 함께 지어가는 안우재 24일차 시공 진행 상황 보고드립니다.

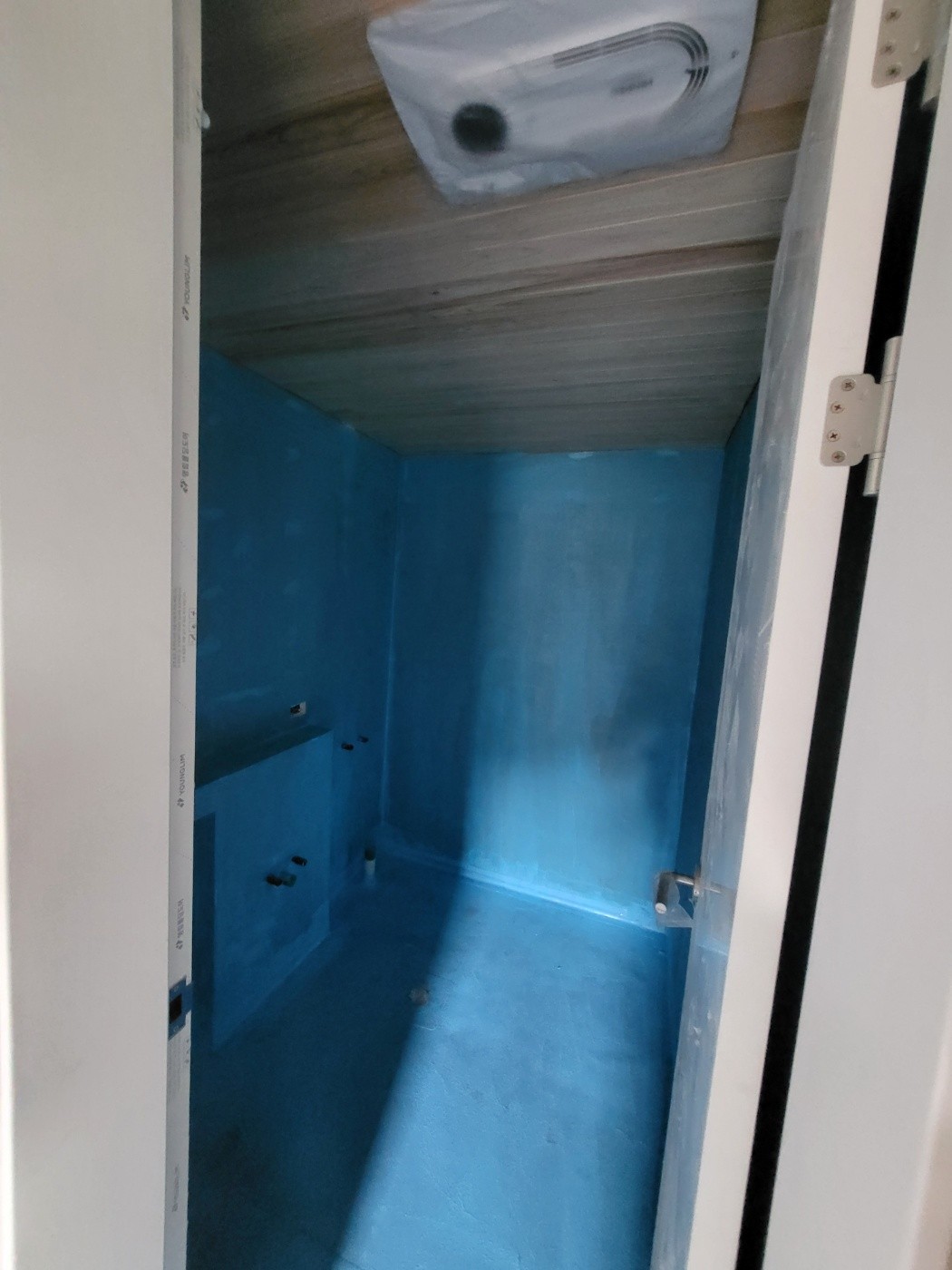

어제에 이어 욕실 편백(히노끼) 루바 시공 및 공조설비 시공을 진행하였습니다.
이로서 욕실 2곳에 대한 공조설비 및 루바 시공이 완료되었습니다.
욕실 공조설비로는 힘펠 휴젠뜨 제품을 사용하였습니다.
휴젠뜨는 전동댐퍼가 장착되어 담배 연기 등 외부 악취의 유입은 확실하게 차단하고
욕실 내부 건조 및 환기 기능이 탁월합니다.
수도 설비 업체도 방문하여 작업을 진행하였습니다.

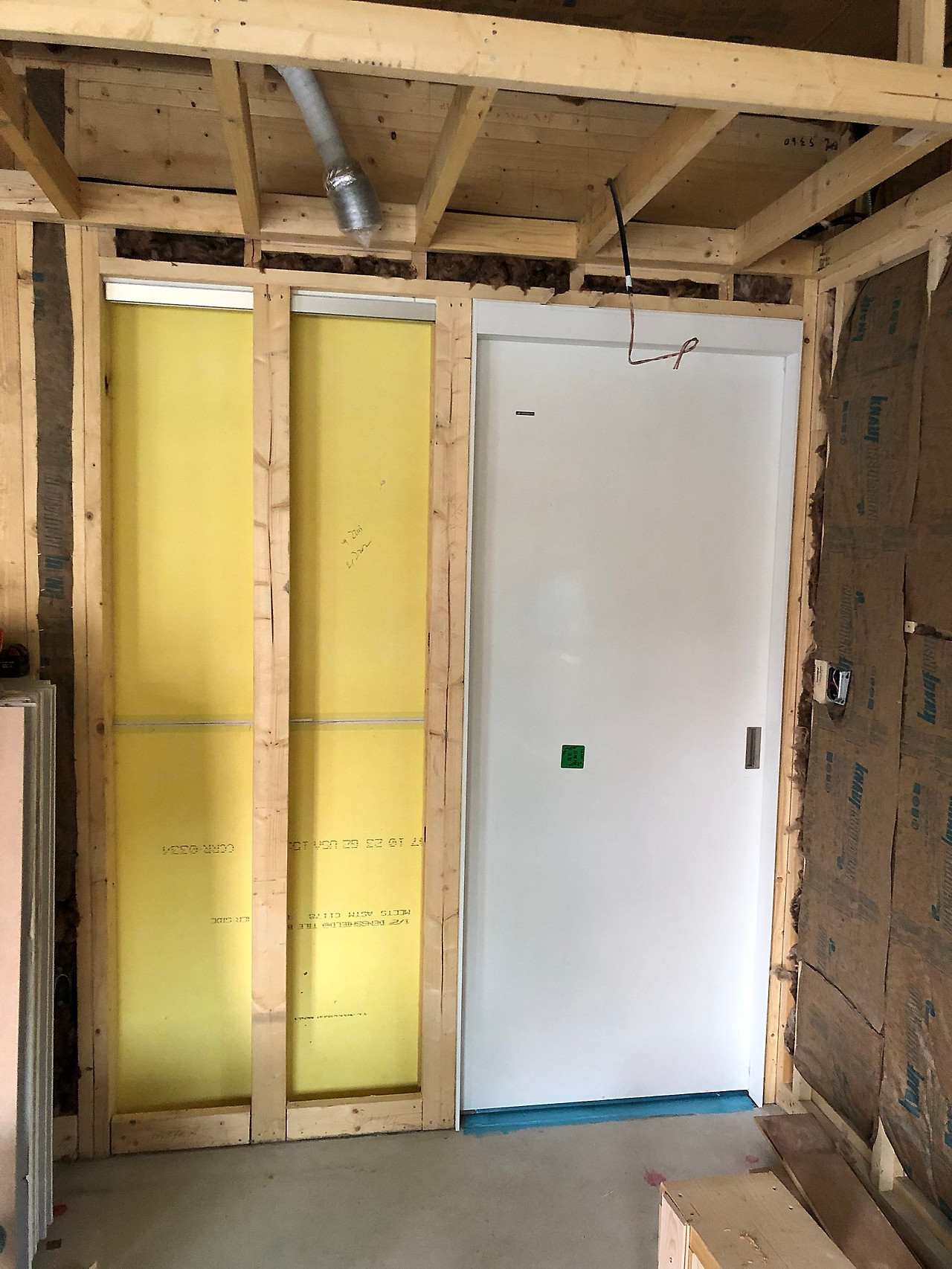

다용도실 포켓도어 시공도 진행하였습니다.
포켓도어의 원활한 작동을 위하여 스토퍼 등 관련 부품의 적절한 시공과
문틀 수직/수평의 정확한 맞춤이 중요합니다.

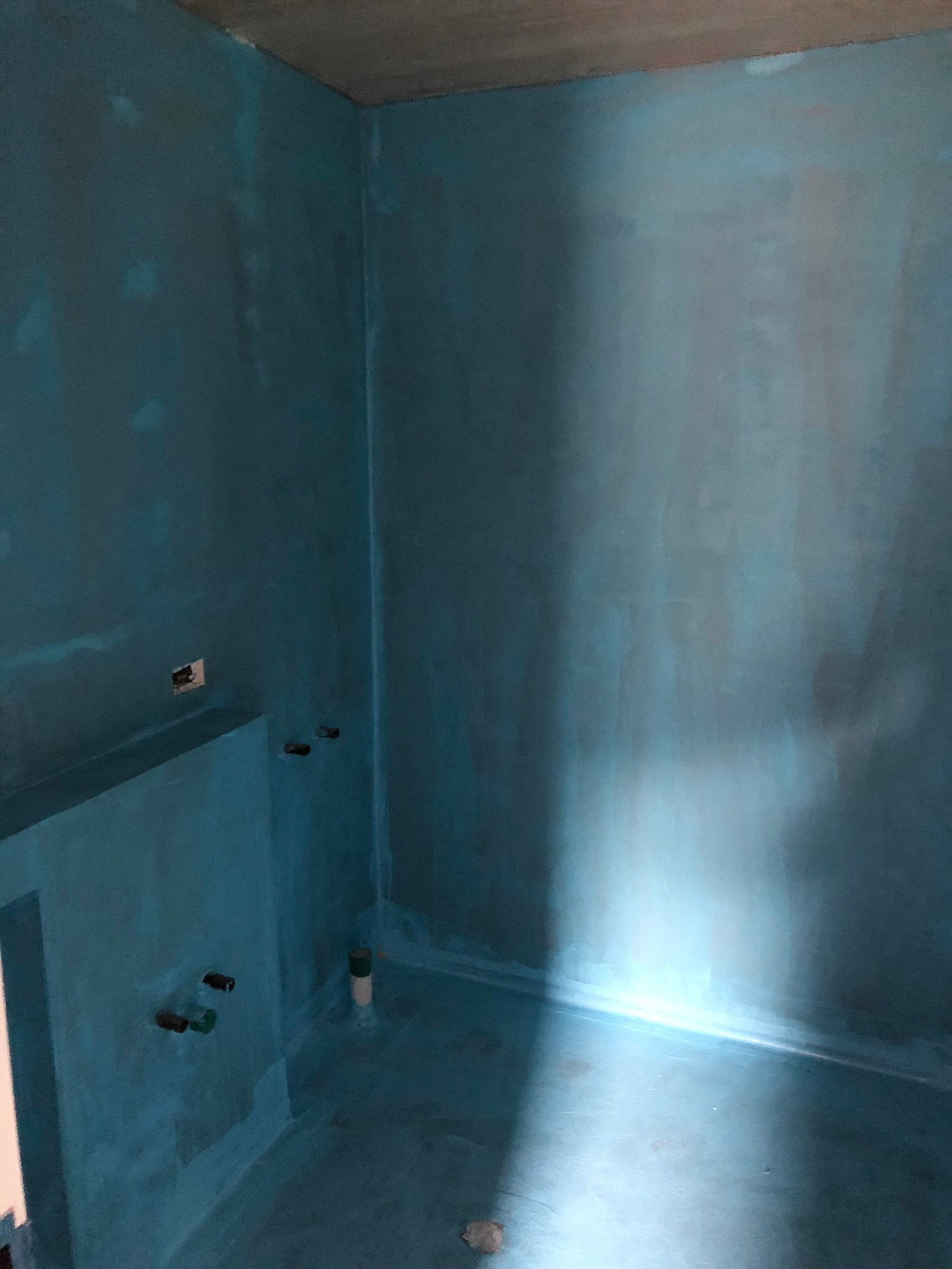

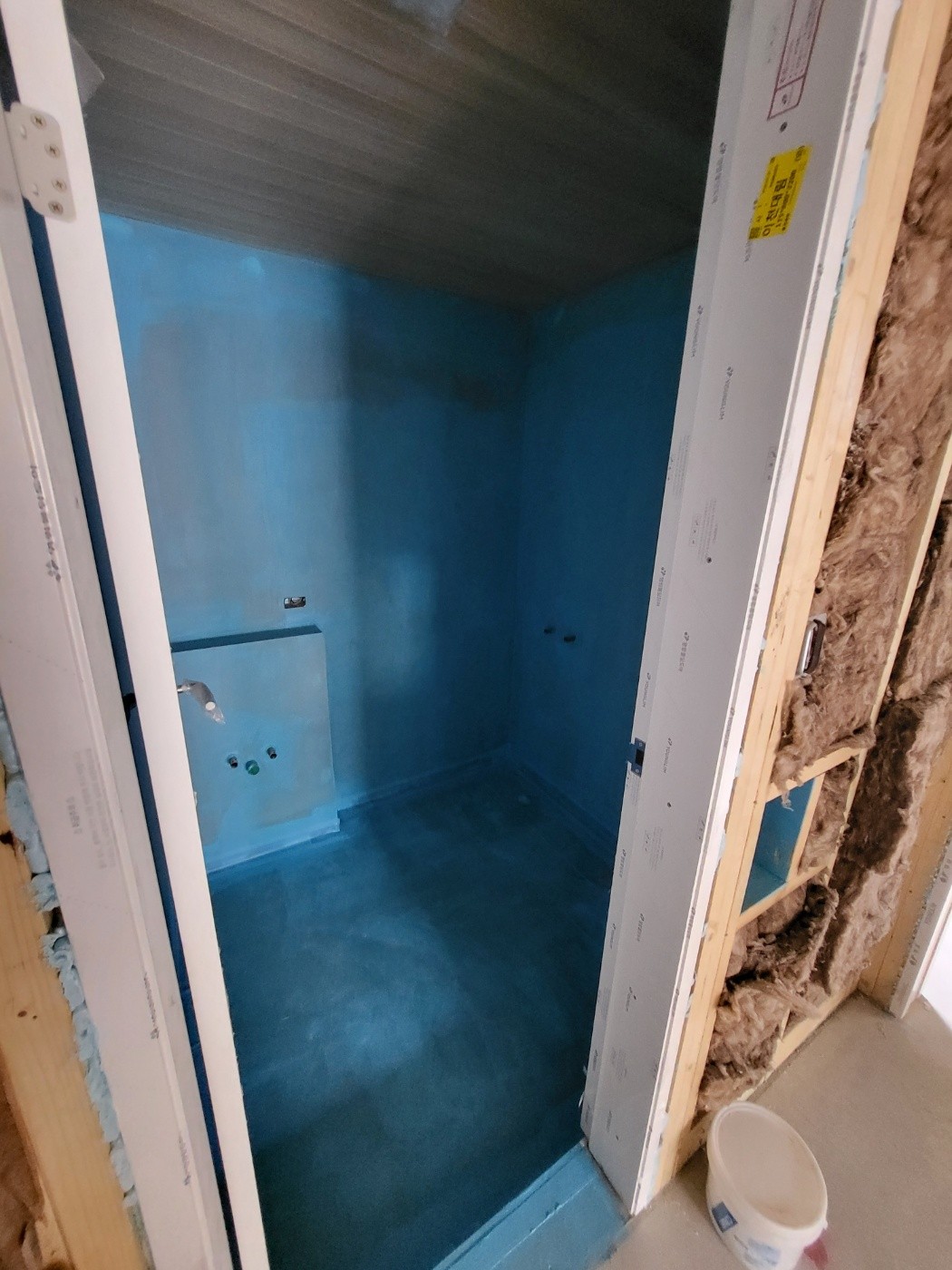

다용도실 및 욕실에 대한 도막방수 작업도 진행하였습니다.
1차 도막 방수가 건조되면 2차 도막 방수를 진행하여 마무리 할 예정입니다.
작업에 사용된 방수제품 정보도 시공사진과 함께 소개드립니다.
보일러실 창틀과 문틀에 잼보드 시공을 진행하였습니다.
최종 마감의 일부인만큼 정교하게 작업하였습니다.

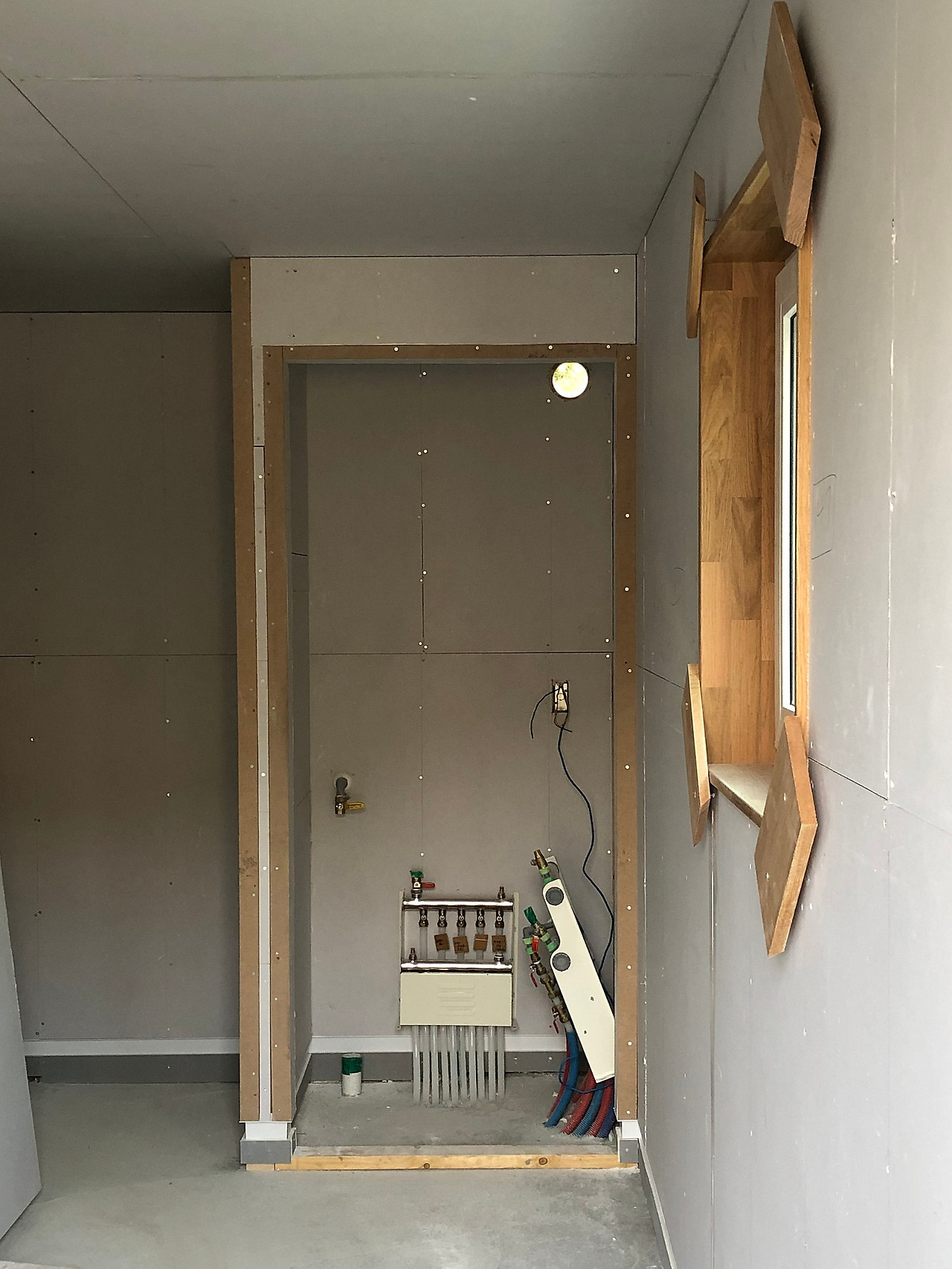

보일러와 각종 배관이 설치될 위치에도 목작업과 석고보드 작업을 진행하여
공간을 분리함으로써 조금 더 깔끔한 실내 디자인을 완성하였습니다.
잼보드 시공은 석고보드 시공과 더불어 다음주에도 이어질 예정입니다.
오늘 작업은 여기까지 진행하였습니다.
내일 하루 휴식을 취하며 재충전의 시간을 가진 후
월요일에 다시 인사드리겠습니다!!
