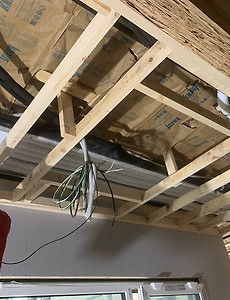

240214 (수) [군산 송풍동] 30일차 잼보드, 계단 등 마감재 시공, 석고보드 시공, 타일 시공, 전기 시공, 기타 마무리 작업 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]
날씨: 구름 많음 -금일 근무자 팀 장 : 정수호 (8시간) 부팀장: 손호현 (8시간) 팀 원 : 이주형(휴무), 김종협 (휴무), 조길환 (8시간), 황근하 (8시간) 지 원 : 이상민 (8시간), 노채헌 (8시간), 박선민 (8시간), 문성일 (8시간), 최영광 (8시간) 금일품수 (누계) : 9.0 품 (총 292.625 품) 금일 작업 현황 - 석고보드 시공 (1층 주방 천장 2차 시공(완료)) - 마감재 가공 - 계단 시공 - 잼보드 시공 - 타일팀 시공 - 전기팀 시공 다음 예정작업 - 계단 시공 마무리 - 잼보드 시공 마무리 - 미비점 보완 및 마무리 작업 - 현장 정리 - 타일팀 시공 - 전기팀 시공 - 페인트 시공 군산 송풍동 30일차 안녕하세요, 전라북..
2024. 2. 15.
240213 (화) [군산 송풍동] 29일차 항공 촬영, 시스템 비계 철거, 석고보드 시공, 타일 시공, 전기 시공, 기타 마무리 작업 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]
날씨: 맑음 -금일 근무자 팀 장 : 정수호 (8시간) 부팀장: 손호현 (8시간) 팀 원 : 이주형(휴무), 김종협 (휴무), 조길환 (8시간), 황근하 (8시간) 지 원 : 이상민 (8시간), 노채헌 (8시간), 박선민 (8시간), 문성일 (8시간), 최영광 (8시간) 금일품수 (누계) : 9.0 품 (총 283.625 품) 금일 작업 현황 - 시스템비계 철거 (완료) - 석고보드 시공 (계단실 1차, 2차 시공(완료)) - 계단 시공 - 마감재 가공 - 잼보드 시공 - 기단부 단열 시공 (완료) - 타일팀 시공 - 전기팀 시공 - 보일러 가스 배관 시공 (완료) 다음 예정작업 - 석고보드 시공 (1층 주방 천장 2차 시공) - 계단 시공 - 마감재 가공 - 잼보드 시공 -..
2024. 2. 14.
240208 (목) [군산 송풍동] 28일차 석고보드 시공, 마이너스 걸레받이 및 몰딩, 마감재 가공, 기단부 방수 작업 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]
날씨: 맑음 -금일 근무자 팀 장 : 정수호 (8시간) 부팀장: 손호현 (8시간) 팀 원 : 이주형 (8시간), 김종협 (휴무), 조길환 (8시간), 황근하 (8시간) 지 원 : 이상민 (8시간), 정태영 (8시간), 문병선 (8시간), 노채헌 (8시간), 이경용 (8시간), 박선민 (휴무), 권재홍 (8시간), 김완태 (8시간) 금일품수 (누계) : 12.0 품 (총 274.625 품) 금일 작업 현황 - 석고보드 시공 (1층 벽체 및 천장 2차 시공, 2층과 계단실 및 보일러실 마무리) - 마이너스몰딩 시공 (완료) - 도막방수 2차 시공 (완료) - 마감재 가공 - 기단부 아스팔트 프라이머 시공 (완료) 다음 예정작업 (2월 13일 예정) - 석고보드 시공 (1층 주방 ..
2024. 2. 10.
240205 (월) [군산 송풍동] 25일차 석고보드 시공, 다운실링, 화장실 투습방수지 및 방수석고 시공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]
날씨: 비 -금일 근무자 팀 장 : 정수호 (8시간) 부팀장: 손호현 (8시간) 팀 원 : 이주형 (8시간), 김종협 (휴무), 조길환 (8시간), 황근하 (8시간) 지 원 : 이상민 (8시간), 정태영 (8시간), 문병선 (8시간), 이경용 (8시간), 박선민 (8시간), 권재홍 (8시간), 김완태 (8시간) 금일품수 (누계) : 12.0 품 (총 236.625 품) 금일 작업 현황 - 석고보드 1차 시공 (천장 시공) - 내부 목작업 (다운실링) - 화장실 투습방수지 및 방수석고 시공 - 도어 시공 다음 예정작업 - 석고보드 1차 시공 (천장 시공) - 마이너스몰딩 시공 - 내부 목작업 (다운실링) - 방수석고 시공 군산 송풍동 25일차 안녕하세요, 전라북도 군산..
2024. 2. 6.
240203 (토) [군산 송풍동] 24일차 다운실링, 마이너스 걸레받이 시공, 실내 도어 시공, 하이클래딩 시공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]
날씨: 흐린 후 비 -금일 근무자 팀 장 : 정수호 (출장) 부팀장: 손호현 (8시간) 팀 원 : 문병선 (8시간), 김종협 (휴무), 조길환 (8시간), 이경용 (8시간), 황근하 (8시간) 지 원 : 문성일 (출장), 이상민 (8시간), 정태영 (휴무), 최영광 (8시간) 금일품수 (누계) : 7.0 품 (총 224.625 품) 금일 작업 현황 - 마이너스 걸레받이 시공 - 내부 목작업 (다운실링) - 실내 도어 시공 - 하이클래딩 마무리 작업 (완료) 다음 예정작업 (2월 5일 예정) - 석고보드 1차 시공 (천장 시공) - 내부 목작업 (다운실링) - 실내 도어 시공 - 화장실 투습방수지 및 방수석고 시공 군산 송풍동 24일차 안녕하세요, 전라북도 군산시 송풍동..
2024. 2. 4.
240201 (목) [군산 송풍동] 22일차 석고보드 1차 시공, 마이너스 걸레받이 시공, 실내 도어 시공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]
날씨: 맑음 -금일 근무자 팀 장 : 정수호 (8시간) 부팀장: 손호현 (8시간) 팀 원 : 문병선 (8시간), 김종협 (휴무), 조길환 (8시간), 이경용 (8시간), 황근하 (8시간) 지 원 : 문성일 (8시간), 이상민 (8시간), 정태영 (8시간), 최영광 (8시간) 금일품수 (누계) : 10.0 품 (총 207.625 품) 금일 작업 현황 - 자재 입고 - 석고보드 1차 시공 - 마이너스 걸레받이 시공 - 실내 도어 시공 다음 예정작업 - 석고보드 1차 시공 - 마이너스 걸레받이 시공 - 내부 목작업 (다운실링) - 실내 도어 시공 - 하이클래딩 마무리 작업 군산 송풍동 22일차 안녕하세요, 전라북도 군산시 송풍동에서 안전하고 멋진 집짓기 22일차 시작합니다. ..
2024. 2. 2.
240131 (수) [군산 송풍동] 21일차 천장 및 내벽 단열재 시공, 석고보드 1차 시공, 시트방수 시공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]
날씨: 맑음 -금일 근무자 팀 장 : 정수호 (8시간) 부팀장: 손호현 (8시간) 팀 원 : 문병선 (8시간), 김종협 (휴무), 조길환 (8시간), 이경용 (8시간), 황근하 (8시간) 지 원 : 문성일 (8시간), 이상민 (8시간), 정태영 (8시간), 최영광 (8시간) 금일품수 (누계) : 10.0 품 (총 197.625 품) 금일 작업 현황 - 천장 및 내벽 단열재 시공 마무리 (완료) - 석고보드 1차 시공 - 시트방수 시공 (완료) 다음 예정작업 - 석고보드 1차 시공 - 마이너스 걸레받이 및 마이너스 몰딩 시공 - 내부 목작업 군산 송풍동 21일차 안녕하세요, 전라북도 군산시 송풍동에서 안전하고 멋진 집짓기 21일차 시작합니다. 외장 마감이 끝나고 어제부..
2024. 2. 1.
231214 (목) [원주 사제리] 25일차 루바 천장 시공, 석고보드 시공, 방수석고 시공, 마감재 가공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]
날씨: 비 -금일 근무자 팀 장 : 정수호 (8시간) 부팀장: 손호현 (8시간) 팀 원 : 문병선 (8시간), 김종협 (8시간), 조길환 (8시간), 이경용 (8시간) 지 원 : 이상민 (8시간), 정태영 (8시간) 금일품수 (누계) : 8.0 품 (총 159.75 품) 금일 작업 현황 - 마이너스 몰딩 시공 (완료) - 석고보드 시공 - 루바 시공 (현관, 안방 화장실, 다용도실)(완료) - 방수석고 시공 (욕실 및 다용도실)(완료) - 마감재 가공 - 전기팀 시공 - 설비팀 외부설비 시공 (완료) 다음 예정작업 - 석고보드 시공 (주방 및 펜트리, 거실 오픈천장 등) - 도막 방수 시공 (욕실 및 다용도실) - 마감재 가공 원주 흥업 사제리 25일차 안녕하세요,..
2023. 12. 15.
