240205 (월) [군산 송풍동] 25일차 석고보드 시공, 다운실링, 화장실 투습방수지 및 방수석고 시공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]

by 수호천사하우징 2024. 2. 6.

날씨: 비

​-금일 근무자

팀 장 : 정수호 (8시간)

부팀장: 손호현 (8시간)

팀 원 : 이주형 (8시간), 김종협 (휴무), 조길환 (8시간), 황근하 (8시간)

지 원 : 이상민 (8시간), 정태영 (8시간), 문병선 (8시간), 이경용 (8시간), 박선민 (8시간), 권재홍 (8시간), 김완태 (8시간)

​​​

금일품수 (누계) : 12.0 품 (총 236.625 품)

​금일 작업 현황

- 석고보드 1차 시공 (천장 시공)

- 내부 목작업 (다운실링)

- 화장실 투습방수지 및 방수석고 시공​

- 도어 시공

다음 예정작업

- 석고보드 1차 시공 (천장 시공)

- 마이너스몰딩 시공

- 내부 목작업 (다운실링)

- 방수석고 시공​

​군산 송풍동 25일차

안녕하세요, 전라북도 군산시 송풍동에서 안전하고 멋진 집짓기 25일차 시작합니다.

수호천사하우징의 집짓기에는 '적당히'라는 단어는 없습니다.

시공자 모두는 각자의 일에 매순간 최선을 다해 시공에 임합니다.

저희의 최선이 건축주님들의 만족으로 채워지기를 바랍니다.

'해피엔딩'의 내부 작업이 한참 진행중에 있습니다.

인원들의 효율적인 작업 배분과 작업 동선이 되도록 겹치지 않게 업무를 나누어 진행하였습니다.

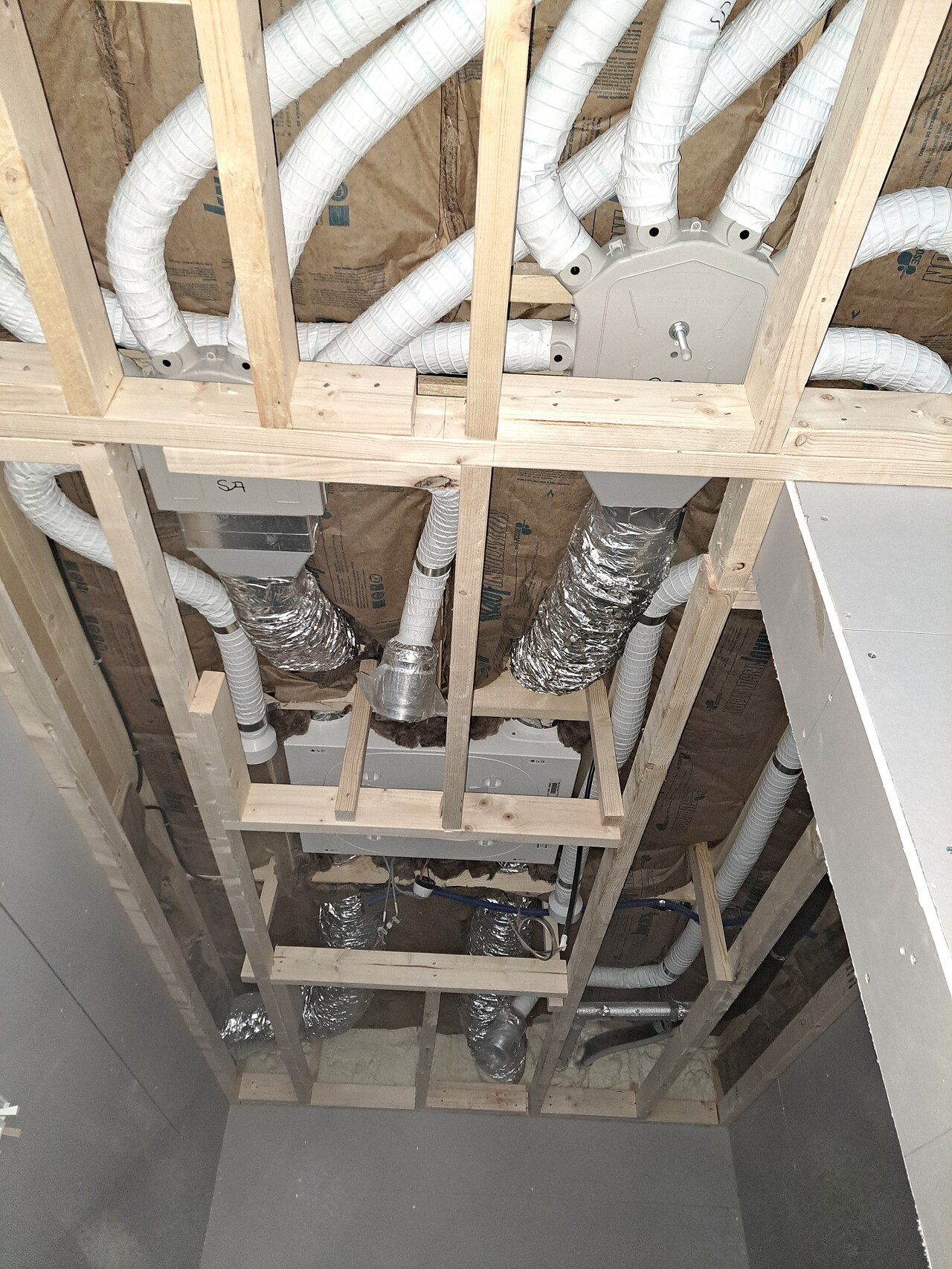

먼저 계단실 천장과 위쪽 벽면에는 석고보드 1, 2차 시공을 모두 진행하고 작업 발판을 제거하였습니다.



석고보드 1, 2차 시공이 진행된 계단실 상부 모습

2층 침실 천장 석고보드 1차 시공도 완료되었습니다.

2층 침실 천장 석고보드 1차 완료

2층 침실의 경우 천장까지 1차 석고보드 시공 완료 후 바로 이어서 벽체 2차 시공도 진행하였습니다.

2층 침실 석고보드 2차 벽체 시공중인 모습

2차 석고보드 시공은 페인팅 최종 마감이 이루어질 예정이기에 1차 시공과 시공 방법에 차이가 있습니다.

1차 시공 시에는 석고 피스를 이용하여 견고하게 부착하였고, 2차 시공 시에는 페인팅 마감을 고려하여 422 타카를 이용하여 가고정하면서 내부에 충분한 본드를 발라 고정되도록 시공하였습니다.

또한, 석고보드 이음매에서 단차가 발생하지 않도록 신경써서 시공을 진행하고 있습니다.

2층 복도 석고보드 천장 시공도 일부 진행되었습니다.



2층 복도 상작업 및 석고보드 천장 시공중인 모습

다운실링 작업도 계속 진행되고 있습니다.

2층 화장실 앞 공간에 대한 다운실링 작업이 완료되어 2층은 다운실링 작업이 모두 완료되었습니다.

2층 화장실 앞 공간 다운실링 완료된 모습

1층 복도와 주방 다운실링 작업도 진행되었습니다.

1층 복도 다운실링 작업중인 모습

1층 복도 다운실링 완료된 모습

주방 다운실링 작업 진행중인 모습

주방은 내일 마무리될 예정이며 내일이면 모든 다운실링 작업이 종료될 예정입니다.

수호천사하우징의 화장실과 욕실에 대한 시공은 일반적으로 다음과 같은 절차로 시공하고 있습니다.

시트 방수 시공 -> 투습방수지 시공 -> 기밀테이핑 -> 방수 석고보드 시공 -> 나사못 및 이음매 실리콘 메움 -> 도막 방수 -> 타일 마감

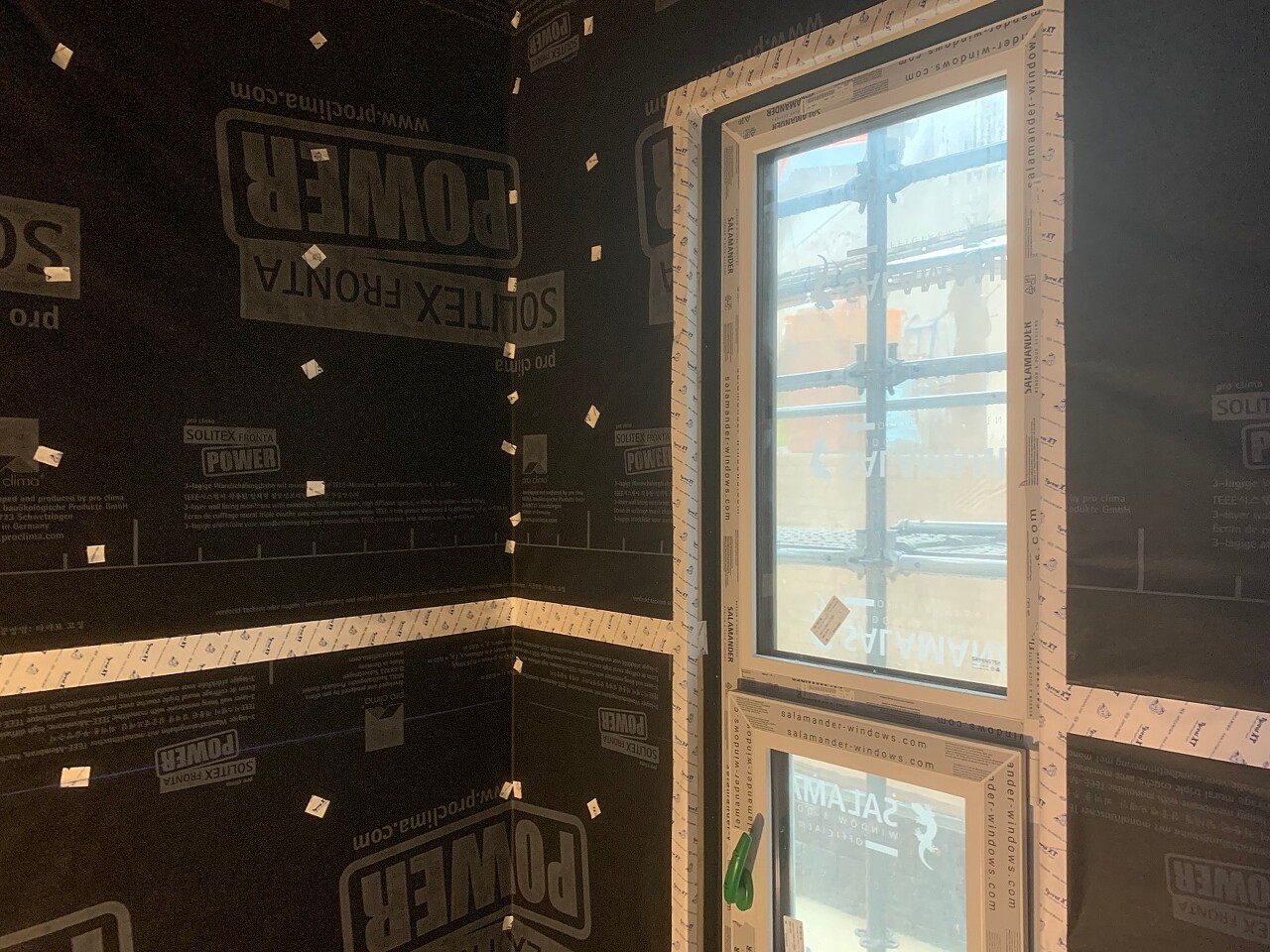

2층 화장실 투습방수지 시공 및 기밀테이핑 작업 모습

1층 화장실 투습방수지 및 기밀테이핑 시공된 모습



1층 욕실 투습방수지, 기밀테이핑, 방수석고 시공 완료된 모습

방수 석고보드는 덴스쉴드 제품이 사용되었습니다.

아래는 사용된 제품에 대한 참고 자료입니다.

자료출처: 대림우드

내일도 이어서 열심히 작업하는 모습으로 찾아뵙겠습니다.

편안한 저녁 보내세요~!

https://youtu.be/_8x-_PVq_A0?si=dIpyjy6DXKDgaNfx





'목조주택 시공완료현장 > 2401 군산송풍동 60평' 카테고리의 다른 글

240214 (수) [군산 송풍동] 30일차 잼보드, 계단 등 마감재 시공, 석고보드 시공, 타일 시공, 전기 시공, 기타 마무리 작업 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (17) 2024.02.15
240213 (화) [군산 송풍동] 29일차 항공 촬영, 시스템 비계 철거, 석고보드 시공, 타일 시공, 전기 시공, 기타 마무리 작업 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (14) 2024.02.14
240208 (목) [군산 송풍동] 28일차 석고보드 시공, 마이너스 걸레받이 및 몰딩, 마감재 가공, 기단부 방수 작업 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (20) 2024.02.10
240207 (수) [군산 송풍동] 27일차 석고보드 시공, 도막 방수 시공, 라인 조명, 중문 시공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (0) 2024.02.08
240206 (화) [군산 송풍동] 26일차 석고보드 시공, 다운실링, 방수 석고 시공, 내부 목작업 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (27) 2024.02.07
240203 (토) [군산 송풍동] 24일차 다운실링, 마이너스 걸레받이 시공, 실내 도어 시공, 하이클래딩 시공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (23) 2024.02.04
240202 (금) [군산 송풍동] 23일차 다운실링, 석고보드 1차 시공, 마이너스 걸레받이 시공, 실내 도어 시공, 하이클래딩 시공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (2) 2024.02.03
240201 (목) [군산 송풍동] 22일차 석고보드 1차 시공, 마이너스 걸레받이 시공, 실내 도어 시공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (33) 2024.02.02
240131 (수) [군산 송풍동] 21일차 천장 및 내벽 단열재 시공, 석고보드 1차 시공, 시트방수 시공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (28) 2024.02.01
240130 (화) [군산 송풍동] 20일차 하이클래딩 마감 시공, 천장 및 내벽 단열재 시공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (30) 2024.01.31

댓글
