목조주택 시공완료현장/2401 군산송풍동 60평

240130 (화) [군산 송풍동] 20일차 하이클래딩 마감 시공, 천장 및 내벽 단열재 시공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]

by 수호천사하우징 2024. 1. 31.

날씨: 맑음

​-금일 근무자

팀 장 : 정수호 (8시간)

부팀장: 손호현 (8시간)

팀 원 : 문병선 (8시간), 김종협 (휴무), 조길환 (8시간), 이경용 (8시간), 황근하 (8시간)

지 원 : 문성일 (8시간), 이상민 (8시간), 정태영 (8시간), 최영광 (8시간)

​​​

금일품수 (누계) : 10.0 품 (총 187.625 품)

​금일 작업 현황

- 하이클래딩 시공

- 천장 및 내벽 단열재 시공

다음 예정작업

- 하이클래딩 시공 마무리

- 천장 및 내벽 단열재 시공 마무리

- 내부 목작업

- 기단부 아스팔트 프라이머 및 단열 작업

​군산 송풍동 20일차

안녕하세요, 전라북도 군산시 송풍동에서 안전하고 멋진 집짓기 20일차 시작합니다.

방바닥 통미장을 마치고 현장에 복귀하였습니다.

징크 마감재 작업까지 끝나고 나니 외장 마감은 하이클래딩 마감 일부와 기단부 마감 작업만 남았다고 볼 수 있습니다.

이제 내장 마감 작업을 남겨두었으니 점점 마무리단계로 접어들고 있습니다.

오늘도 '해피엔딩'을 위해서 매 순간 최선을 다하도록 노력하겠습니다.

오늘 작업은 우선 주변 정리와 작업을 위해 임시로 변경하거나 제거한 시스템비계와 가림막을 다시 재정비하고 시작하였습니다.

먼저 운동실쪽 하이클래딩 상단부를 마무리하였습니다.

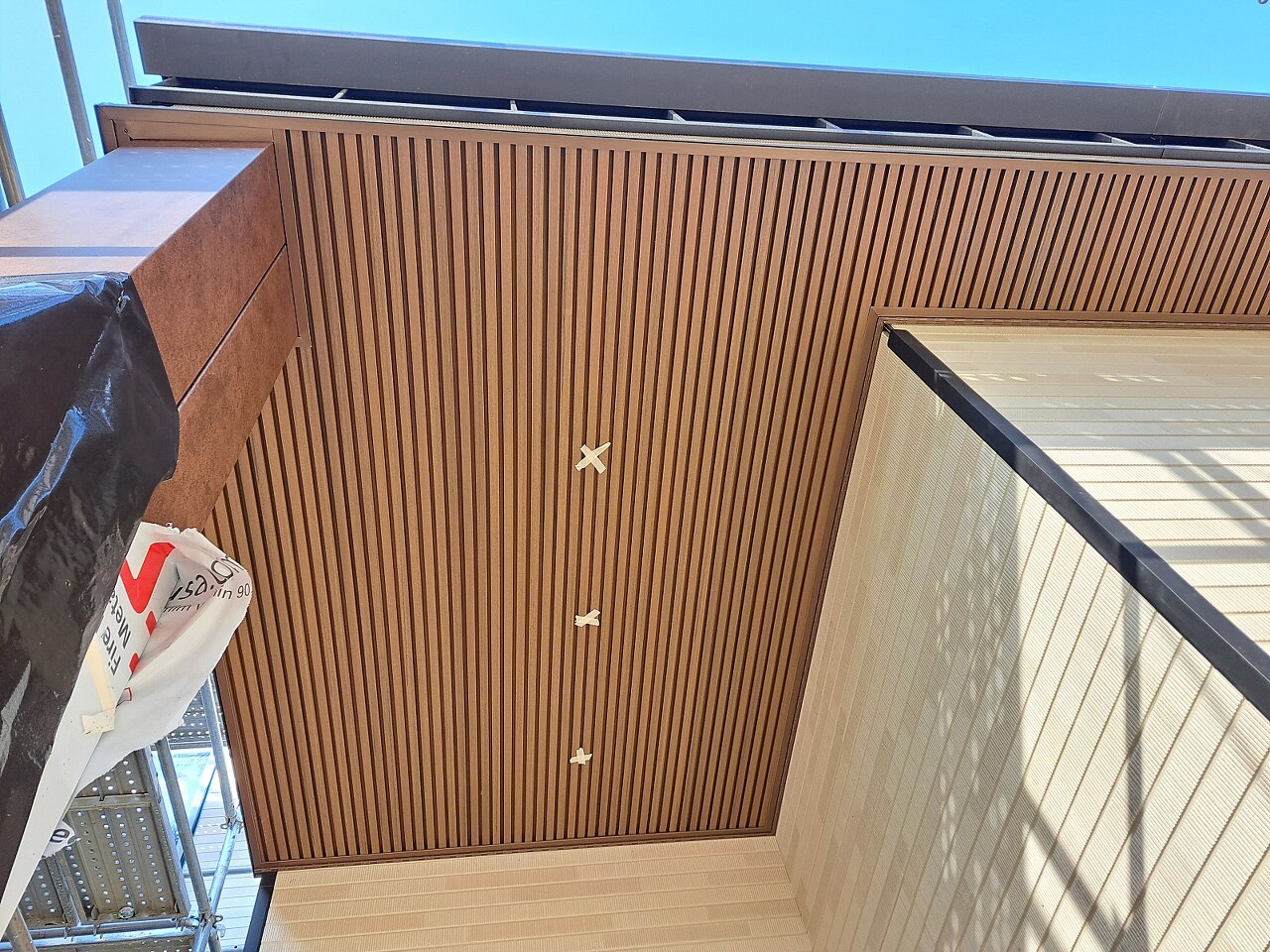

운동실쪽 하이클래딩 마감 완료된 모습

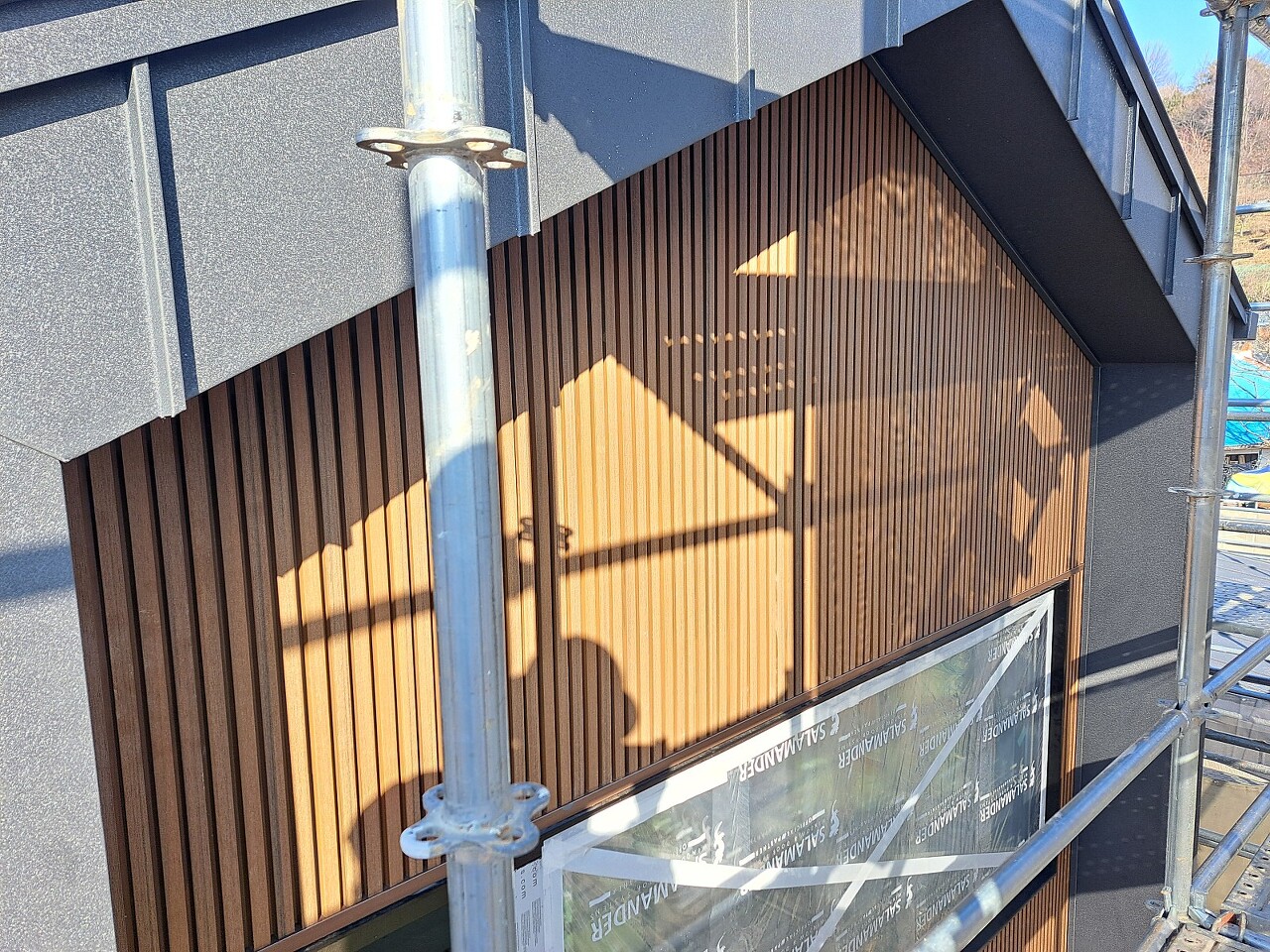

징크 마감까지 이루어진 하이클래딩 벽면이 매우 깔끔하게 마무리되었습니다.

이어진 마감 작업은 현관 앞 포치쪽의 하이클래딩 마감 작업을 진행하였습니다.

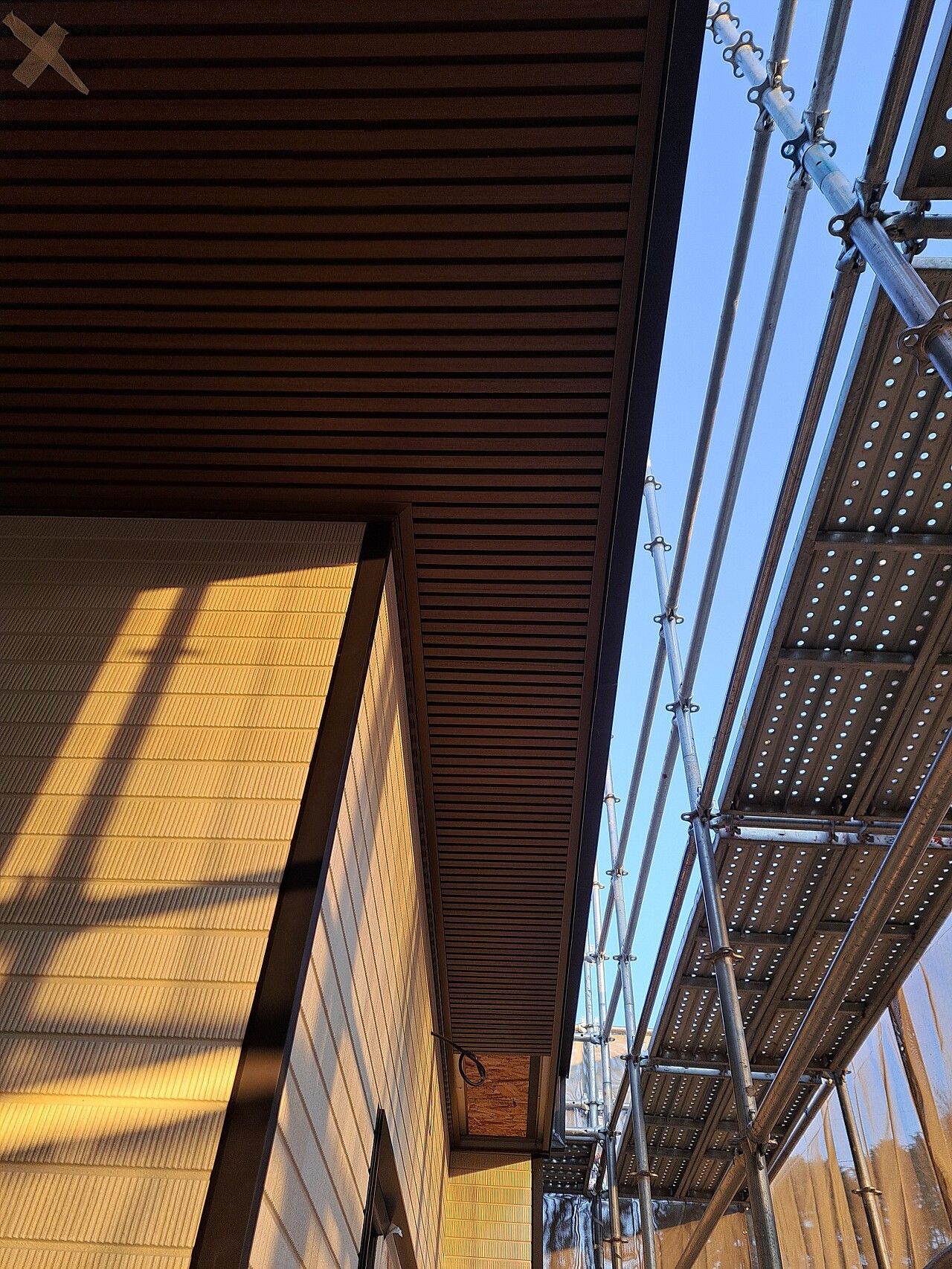

현관 앞 포치의 하이클래딩 시공 진행한 모습

오늘까지 진행된 하이클래딩 마감 모습

오늘의 주요 작업은 단열재 충진 시공이었습니다.

1층, 2층 2개의 조로 나뉘어 동시에 단열재 충진 작업을 진행하였습니다.

단열재 충진 작업은 1차로 재단을 한 후 시공 위치에 임시로 가고정한 후에 2차로 고정 작업을 통해 정확한 위치에 단열재가 단열 공간에 풍성하게 충진될 수 있도록 작업하여 타카로 고정합니다.

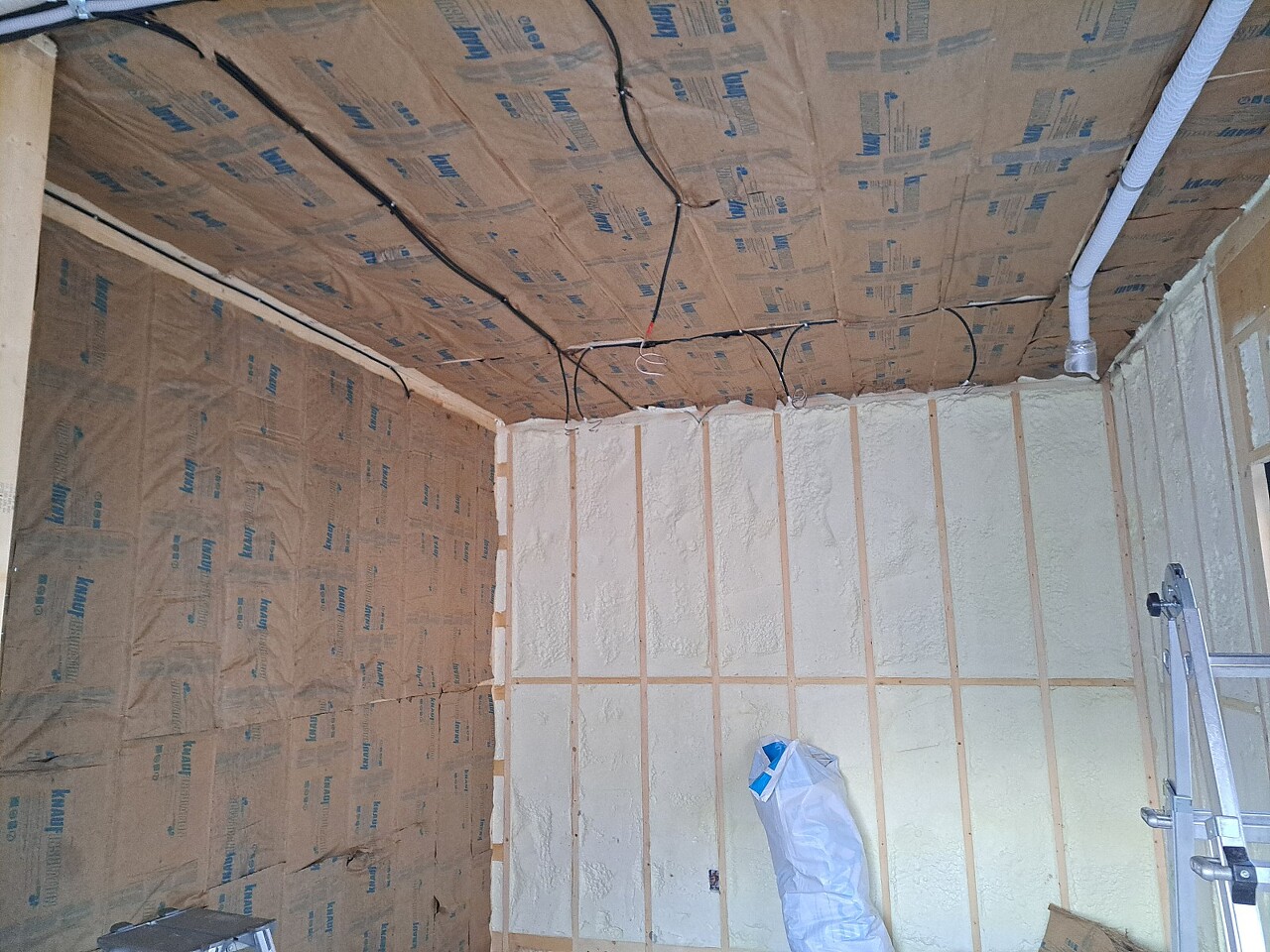

방통 블로킹 내부 단열재 충진된 모습

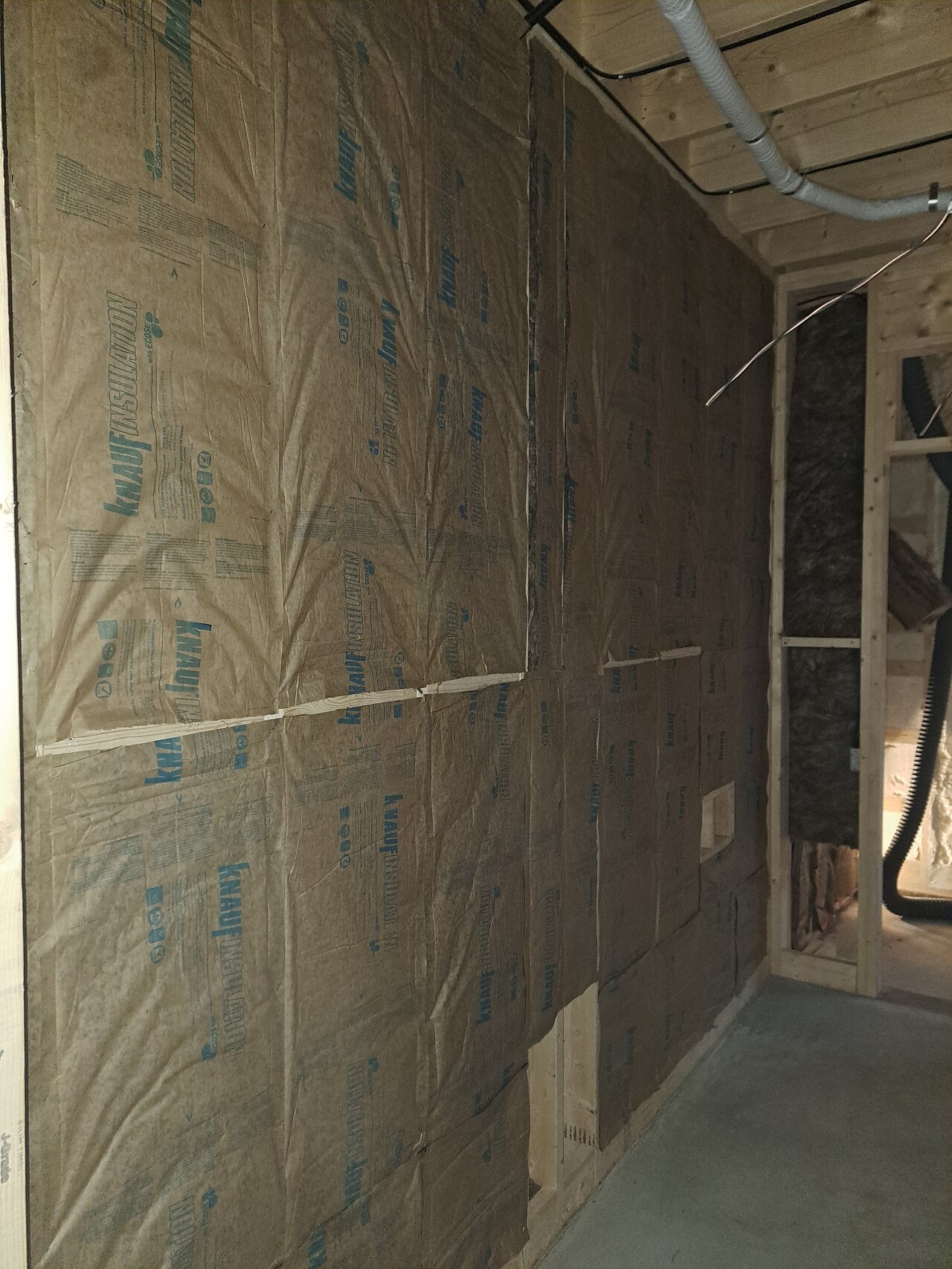

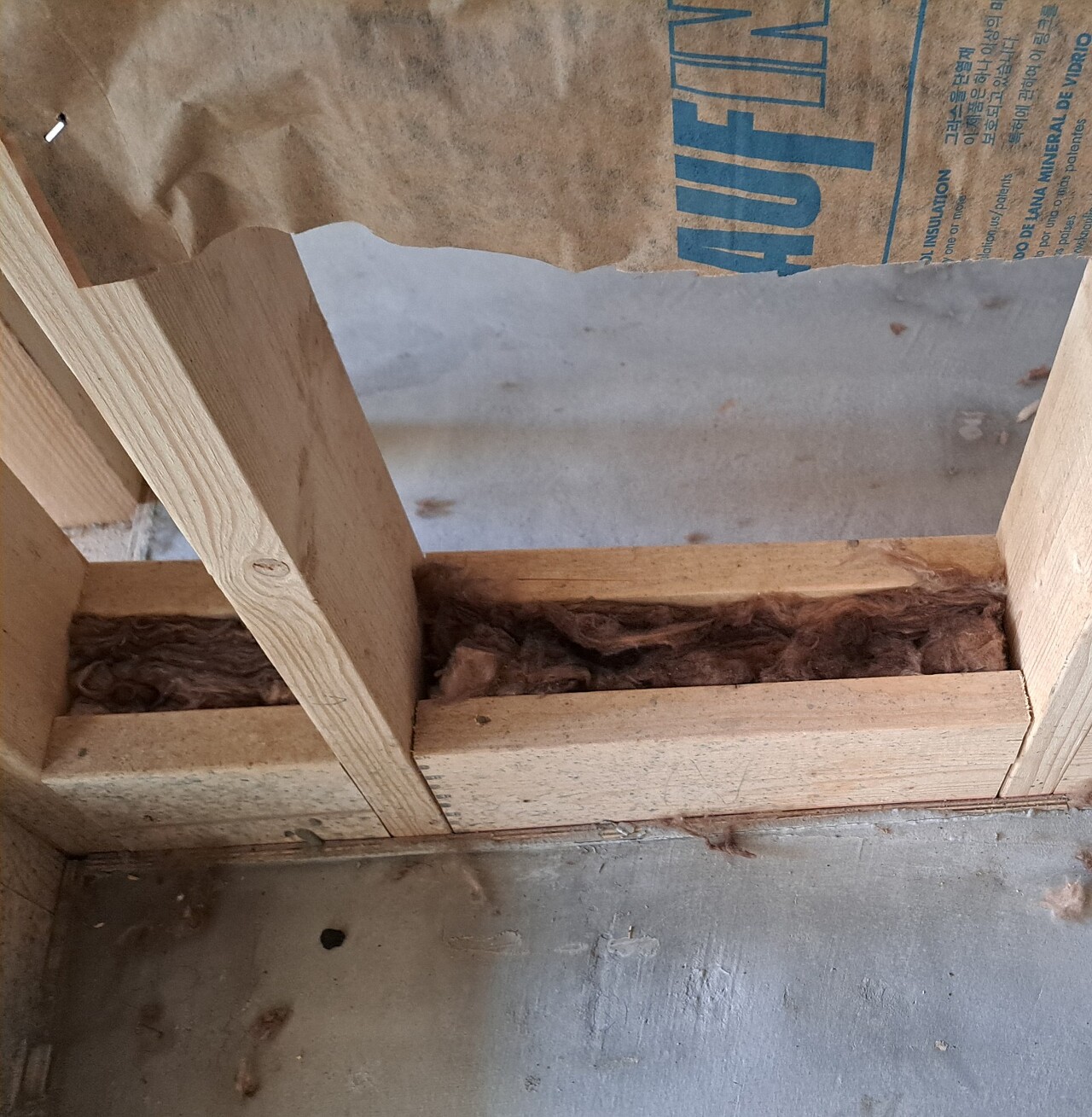

벽체 하단부의 방통 블로킹 사이에도 꼼꼼하게 단열재를 충진하여 작업을 진행하고 있습니다.

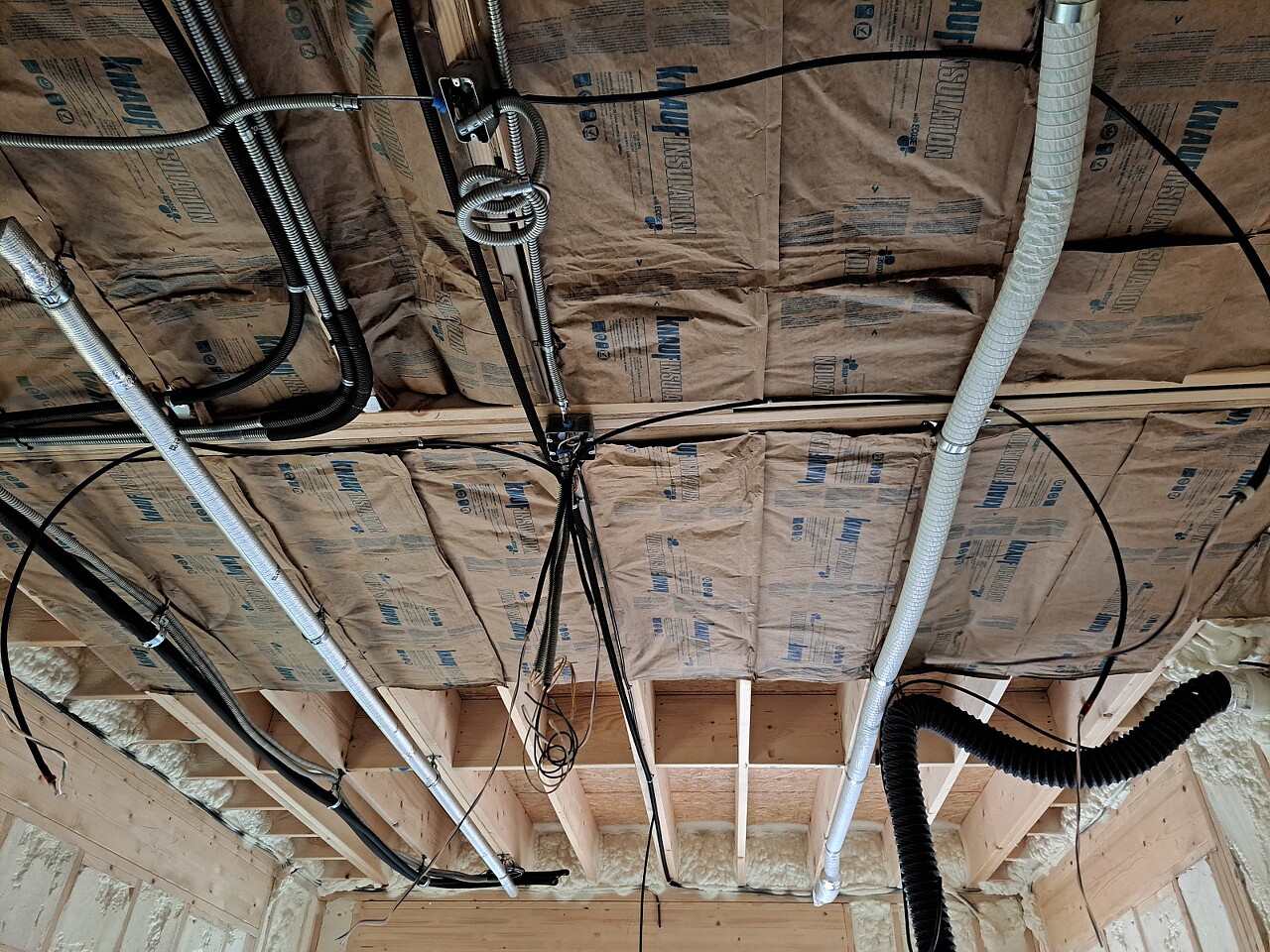

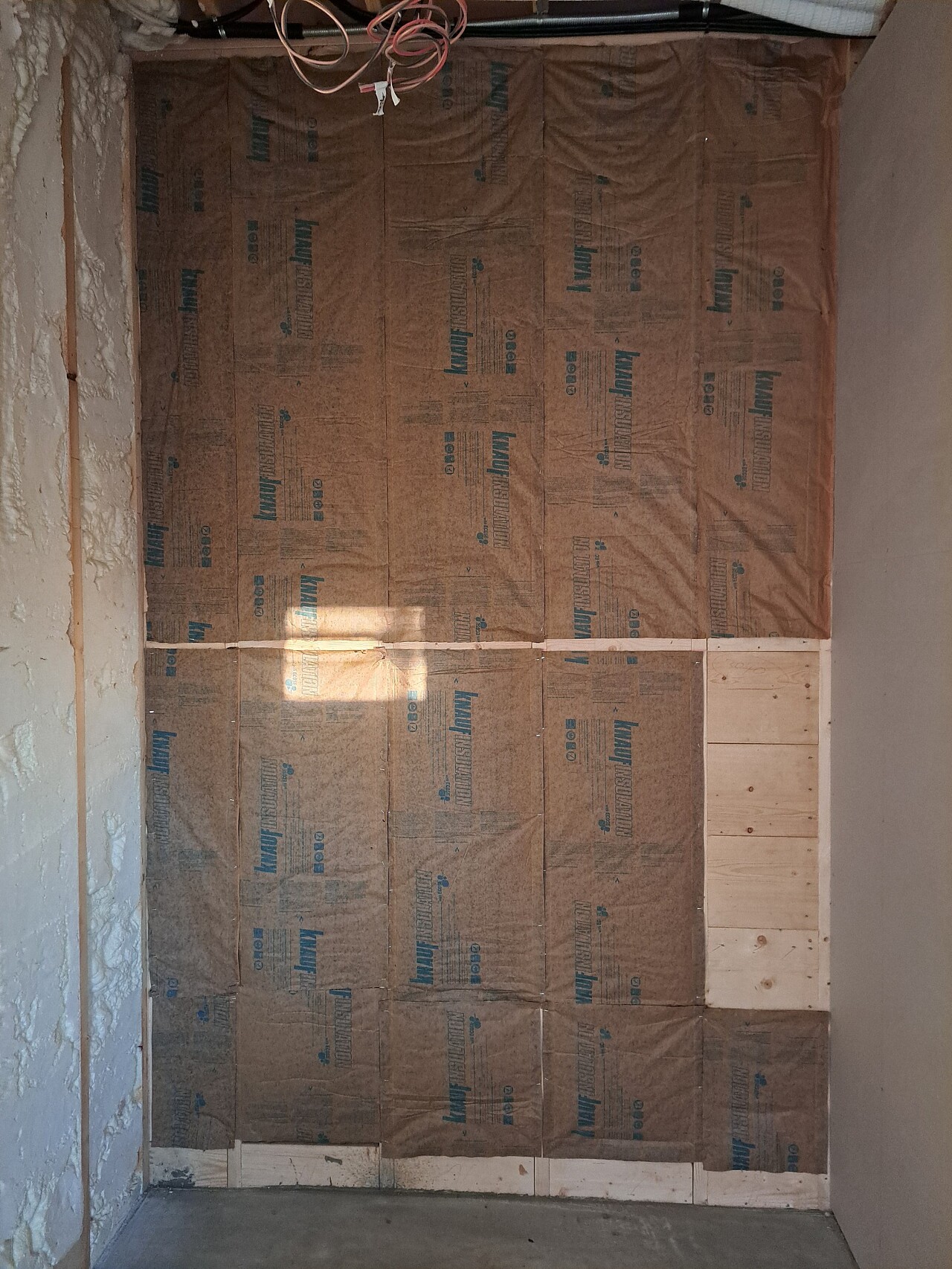

1층 펜트리 단열작업 진행한 모습

1층 다용도실 단열작업 진행한 모습

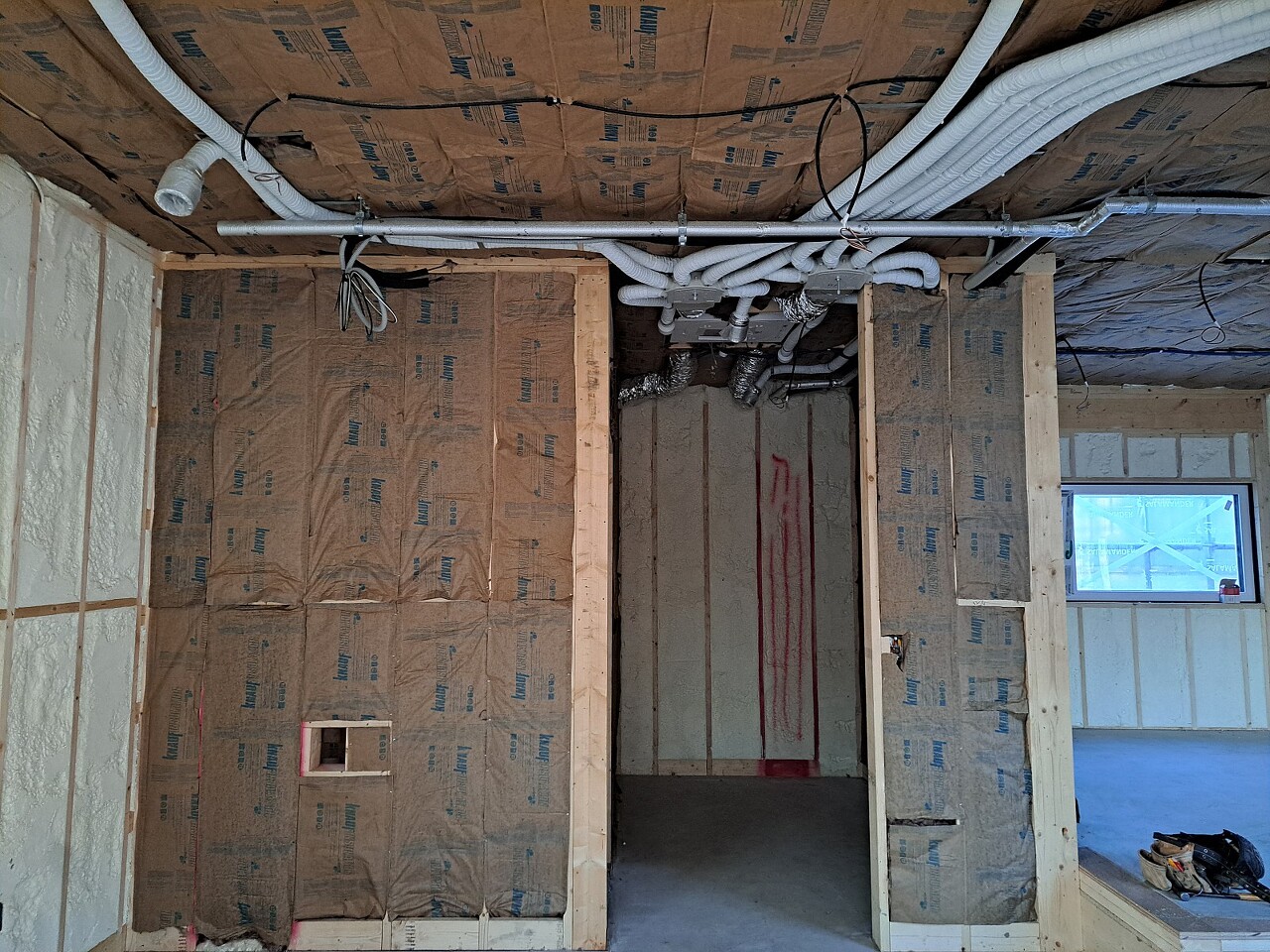

1층 드레스룸 단열작업 진행중인 모습

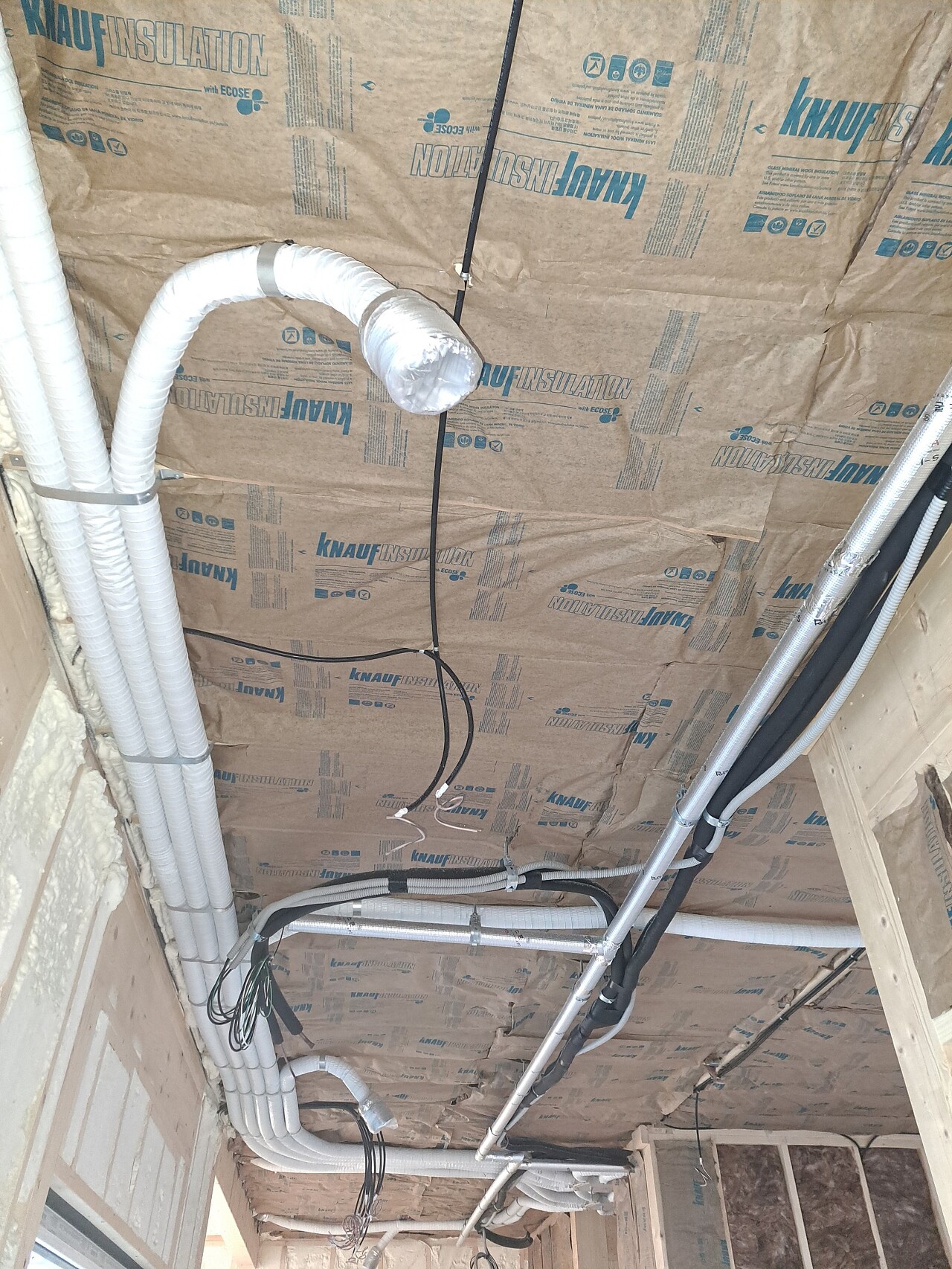

1층 주방 천장 단열작업 진행중인 모습

1층 펜트리 벽체 단열 작업 완료된 모습

1층 단열재 충진 작업은 전체 대상 중 약 80% 정도 완료되었으며, 천장과 벽체 일부 남은 부분은 내일 마무리될 예정입니다.

2층 침실2 단열 작업 완료된 모습

2층 천장 단열작업 진행한 모습

2층 가족실 단열작업 진행한 모습

2층 단열재 충진 작업은 모두 완료되었습니다.

일부 다듬는 작업은 내일 보완할 예정입니다.

거의 모든 인원이 단열재 충진 작업을 진행하다보니 빠르게 작업이 진행되었습니다.

기타 작업으로 외벽 창호와 배선 등 실리콘 마감 작업이 진행중에 있습니다.

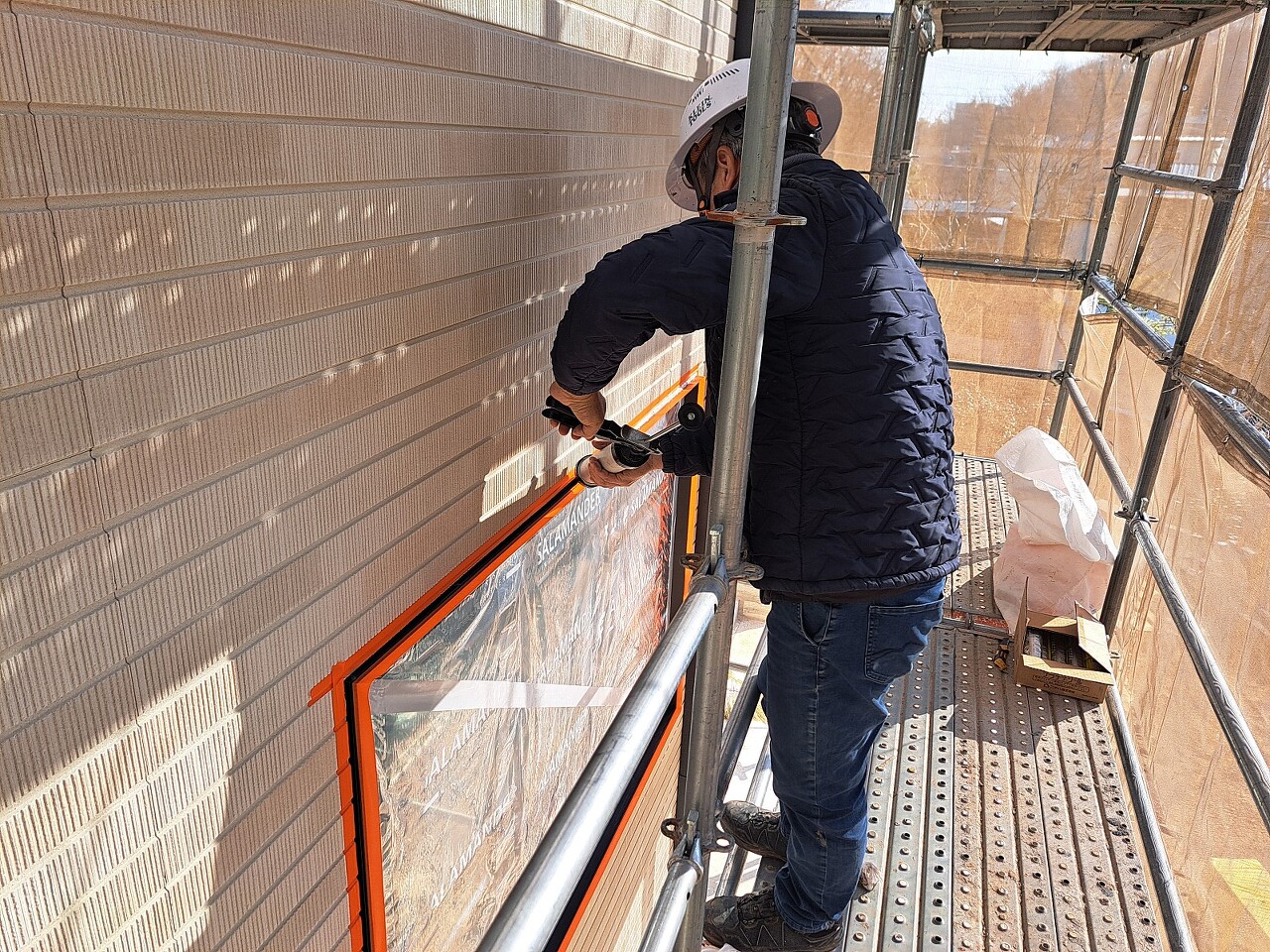

마스킹 테이프를 먼저 붙이고 실리콘 마감을 신중하게 진행하였습니다.

실리콘 작업 진행중인 모습

오늘 하루도 모두 수고 많으셨습니다.

편안한 밤 보내십시오~!

https://youtu.be/_8x-_PVq_A0?si=DGoqpbde6RKGoNYT







'목조주택 시공완료현장 > 2401 군산송풍동 60평' 카테고리의 다른 글

240205 (월) [군산 송풍동] 25일차 석고보드 시공, 다운실링, 화장실 투습방수지 및 방수석고 시공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (25) 2024.02.06
240203 (토) [군산 송풍동] 24일차 다운실링, 마이너스 걸레받이 시공, 실내 도어 시공, 하이클래딩 시공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (23) 2024.02.04
240202 (금) [군산 송풍동] 23일차 다운실링, 석고보드 1차 시공, 마이너스 걸레받이 시공, 실내 도어 시공, 하이클래딩 시공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (2) 2024.02.03
240201 (목) [군산 송풍동] 22일차 석고보드 1차 시공, 마이너스 걸레받이 시공, 실내 도어 시공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (33) 2024.02.02
240131 (수) [군산 송풍동] 21일차 천장 및 내벽 단열재 시공, 석고보드 1차 시공, 시트방수 시공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (28) 2024.02.01
240125 (목) [군산 송풍동] 19일차 세라믹사이딩 시공, 하이클래딩 시공, 징크 시공, 메탈라스 시공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (30) 2024.01.25
240124 (수) [군산 송풍동] 18일차 세라믹사이딩 시공, 징크 시공, 바닥 난방 시공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (28) 2024.01.25
240122 (월) [군산 송풍동] 17일차 세라믹사이딩 시공, 바닥 난방 시공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (25) 2024.01.23
240121 (일) [군산 송풍동] 16일차 창호 상작업 및 세라믹사이딩 시공, 수성연질폼 시공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (33) 2024.01.21
240119 (금) [군산 송풍동] 15일차 방통 밑작업, 세라믹사이딩 시공, 수성연질폼 시공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (41) 2024.01.19

댓글
