목조주택 시공완료현장/2401 군산송풍동 60평

240124 (수) [군산 송풍동] 18일차 세라믹사이딩 시공, 징크 시공, 바닥 난방 시공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]

by 수호천사하우징 2024. 1. 25.

날씨: 맑음

​-금일 근무자

팀 장 : 정수호 (8시간)

부팀장: 손호현 (8시간)

팀 원 : 문병선 (8시간), 김종협 (휴무), 조길환 (8시간), 이경용 (8시간), 황근하 (8시간)

지 원 : 문성일 (8시간), 이상민 (8시간), 정태영 (8시간), 최영광 (8시간)

​​​

금일품수 (누계) : 10.0 품 (총 167.625 품)

​금일 작업 현황

- 세라믹사이딩 시공

- 하이클래딩 시공

- 징크 시공

- 설비팀 바닥 난방 시공

다음 예정작업​

- 세라믹사이딩 시공

- 하이클래딩 시공

- 메탈라스 시공

- 징크 시공

- 설비팀 바닥 난방 시공

​군산 송풍동 18일차

안녕하세요, 전라북도 군산시 송풍동에서 안전하고 멋진 집짓기 18일차 시작합니다.

어제는 군산현장에 하루종일 눈이 내린 날이었습니다.

겨울에 눈이 많이 오면 풍년이 온다는 말이 있습니다.

올해 2024년 풍요로운 한 해가 되기를 기원합니다.

어제 눈으로 인해 하루 휴무를 진행하고 오늘 현장에 도착하여 일과를 시작하였습니다.

일과의 첫 시작은 제설작업입니다.

제설작업으로 인해 일할 시간을 뺏기는 것이라 생각할 수 있지만 반대로 제설작업을 제대로 해야 일을 제대로 할 수 있습니다.

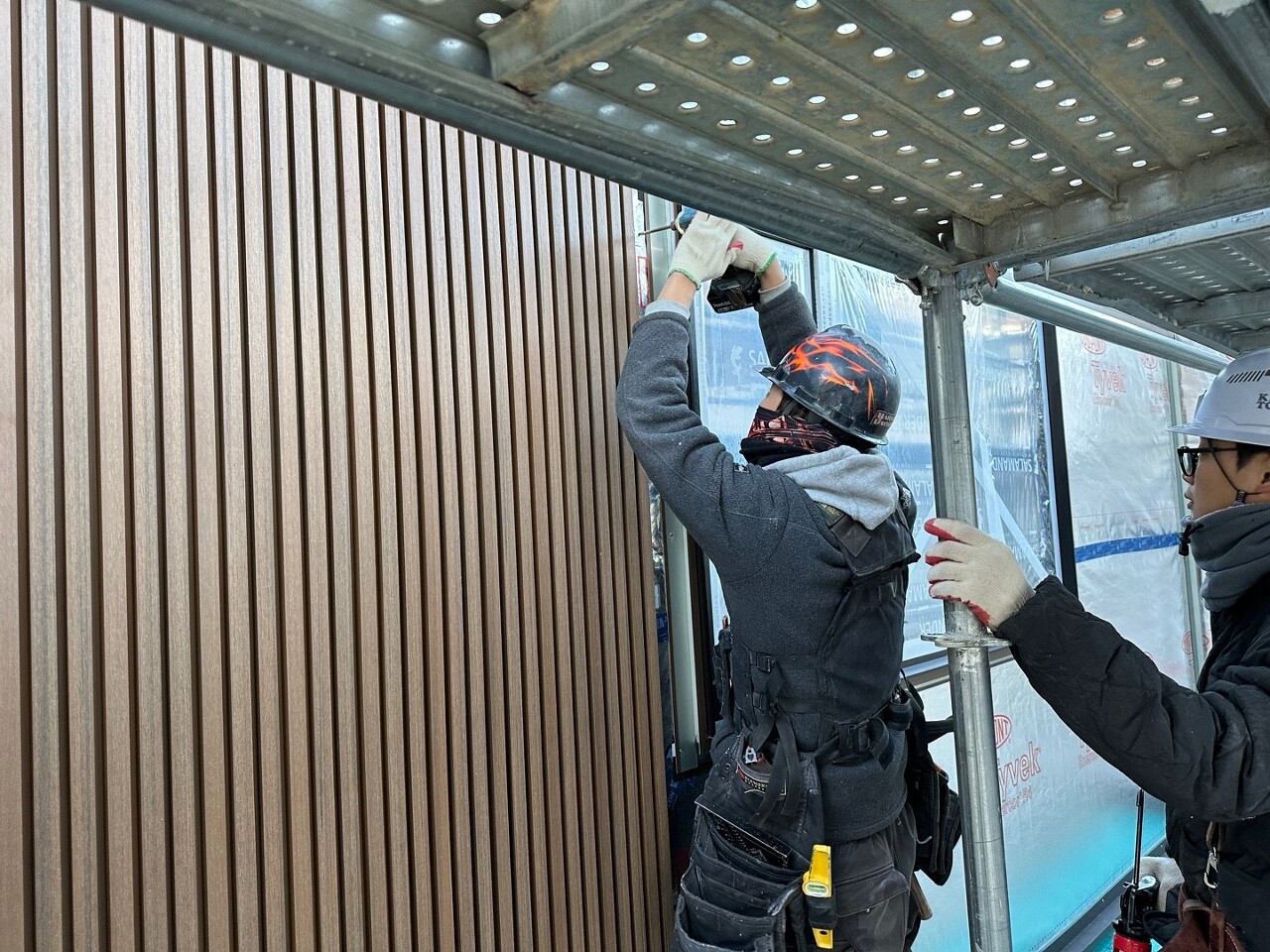

제설 작업을 진행하는 모습

안전하면서 효율적인 작업을 진행하기 위해 제설 작업을 먼저 진행하여 마쳤습니다.

이제 마지막으로 남은 남측 벽면의 세라믹사이딩 마감을 진행하기 위해 집중하였습니다.

현관 포치 위에 합판 작업을 먼저 빠르게 진행합니다.



현관 포치 위 합판 작업 후 징크 후레싱 작업을 진행한 모습

남측 벽면은 주방과 현관 그리고 안방으로 인해 'ㄷ'자 형태를 지니고 있어 재단면을 맞추고 깔끔하게 맞아들어갈 수 있도록 더욱 신경을 쓰면서 시공을 진행하였습니다.



현관과 거실 안쪽의 세라믹사이딩 진행된 모습

오늘 진행된 남측 벽면의 세라믹사이딩 마감 작업 진행율은 약 80%입니다.

세라믹사이딩 마감 작업은 내일 완료 예정입니다.



남측 벽면 세라믹사이딩 진행된 모습

오늘 남측 벽면의 까다로운 코너부분과 창호 그리고 안방 쉐드 지붕과 맞닿는 면을 처리했기 때문에 내일은 수월하게 마감 작업을 진행할 수 있게 되었습니다.

징크팀도 오늘부터 마감 작업을 진행하게 되었습니다.

2층 운동실과 2층 침실 돌출벽의 하이클래딩 마감 시공을 위한 후레싱 작업이 먼저 진행되었습니다.



하이클래딩 마감을 위한 후레싱 작업 진행된 모습

후레싱 작업 후 일부 하이클래딩 작업도 진행되었습니다.

하이클래딩 마감재 재단 진행 모습

하이클래딩 시공중인 모습

하이클래딩 마감 작업 진행중인 모습

정확하고 깔끔한 마감을 위해 레이저 레벨기를 이용해 수직 라인을 체크하며 시공 정확도를 높이고 있습니다.

징크 마감 작업들도 진행되고 있습니다.



징크 마감 진행중인 모습

징크 시공이 모두 이루어진 모습이 점점 기대가 됩니다.

내부에서는 설비팀의 바닥 난방 시공이 계속 이어지고 있습니다.

오늘은 와이어메쉬 작업 이후 엑셀 배관 설치가 진행되었습니다.

엑셀 배관 설치 진행중인 모습




엑셀 배관 설치 완료된 모습

난방 엑셀 배관은 균일한 간격으로 끊김없이 시공하는 것이 중요합니다.

시공팀의 역량은 다년간 이미 수많은 현장에서 검증된 실력을 갖추고 있는 만큼 믿고 맡길 수 있습니다.

내일은 엑셀 배관 위에 메탈라스 설치 작업이 진행될 예정입니다.

오늘 하루도 수고 많으셨습니다.

내일 더 활기찬 모습으로 찾아뵙겠습니다.

감사합니다~!

https://youtu.be/_8x-_PVq_A0?si=nHv2nkLv0hWtmc3X







'목조주택 시공완료현장 > 2401 군산송풍동 60평' 카테고리의 다른 글

240202 (금) [군산 송풍동] 23일차 다운실링, 석고보드 1차 시공, 마이너스 걸레받이 시공, 실내 도어 시공, 하이클래딩 시공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (2) 2024.02.03
240201 (목) [군산 송풍동] 22일차 석고보드 1차 시공, 마이너스 걸레받이 시공, 실내 도어 시공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (32) 2024.02.02
240131 (수) [군산 송풍동] 21일차 천장 및 내벽 단열재 시공, 석고보드 1차 시공, 시트방수 시공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (28) 2024.02.01
240130 (화) [군산 송풍동] 20일차 하이클래딩 마감 시공, 천장 및 내벽 단열재 시공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (30) 2024.01.31
240125 (목) [군산 송풍동] 19일차 세라믹사이딩 시공, 하이클래딩 시공, 징크 시공, 메탈라스 시공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (30) 2024.01.25
240122 (월) [군산 송풍동] 17일차 세라믹사이딩 시공, 바닥 난방 시공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (25) 2024.01.23
240121 (일) [군산 송풍동] 16일차 창호 상작업 및 세라믹사이딩 시공, 수성연질폼 시공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (33) 2024.01.21
240119 (금) [군산 송풍동] 15일차 방통 밑작업, 세라믹사이딩 시공, 수성연질폼 시공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (41) 2024.01.19
240118 (목) [군산 송풍동] 14일차 내부 목작업, 세라믹사이딩 시공, 창호 시공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (27) 2024.01.19
240117 (수) [군산 송풍동] 13일차 레인스크린 및 버그스크린 시공, 세라믹사이딩 스타터 시공, 창호 및 현관문 시공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (25) 2024.01.17

댓글
