날씨 : 흐림
- 금일 근무자
팀 장 : 이상민(8시간)
부팀장 : 이재경(8시간),
팀 원 : 이주형(8시간), 성재욱(8시간), 이민기(8시간), 권동환(8시간)
지 원 : 박선민 팀장(8시간)
금일품수 (누계) : 7품 (총27.5품)
금일 작업현황
- 벽체조립 및 벽체 세우기 (완료)
- 어드밴스 백커 시공 (완료)
- 윈도우 실, 탑 앤 바텀 크리플 스터드, 트리머 시공 (완료)
- 패럴램 설치 시공
- 가새작업(브레이스 작업) (완료)
- 홀다운 시공
- 장선 재단
내일 예정 작업
- 장선 재단 및 시공 예정
- 장선 보강철물 시공 예정
- 장선 블로킹 시공 예정
- 서까래 재단 예정
안녕하세요.
홍성 홍동에서의 4일차입니다.
오늘은 구름이 많아서 해가 기다려지는 하루였습니다. 해가 있고 없고 기온 차이가 많이 나는 날씨입니다.

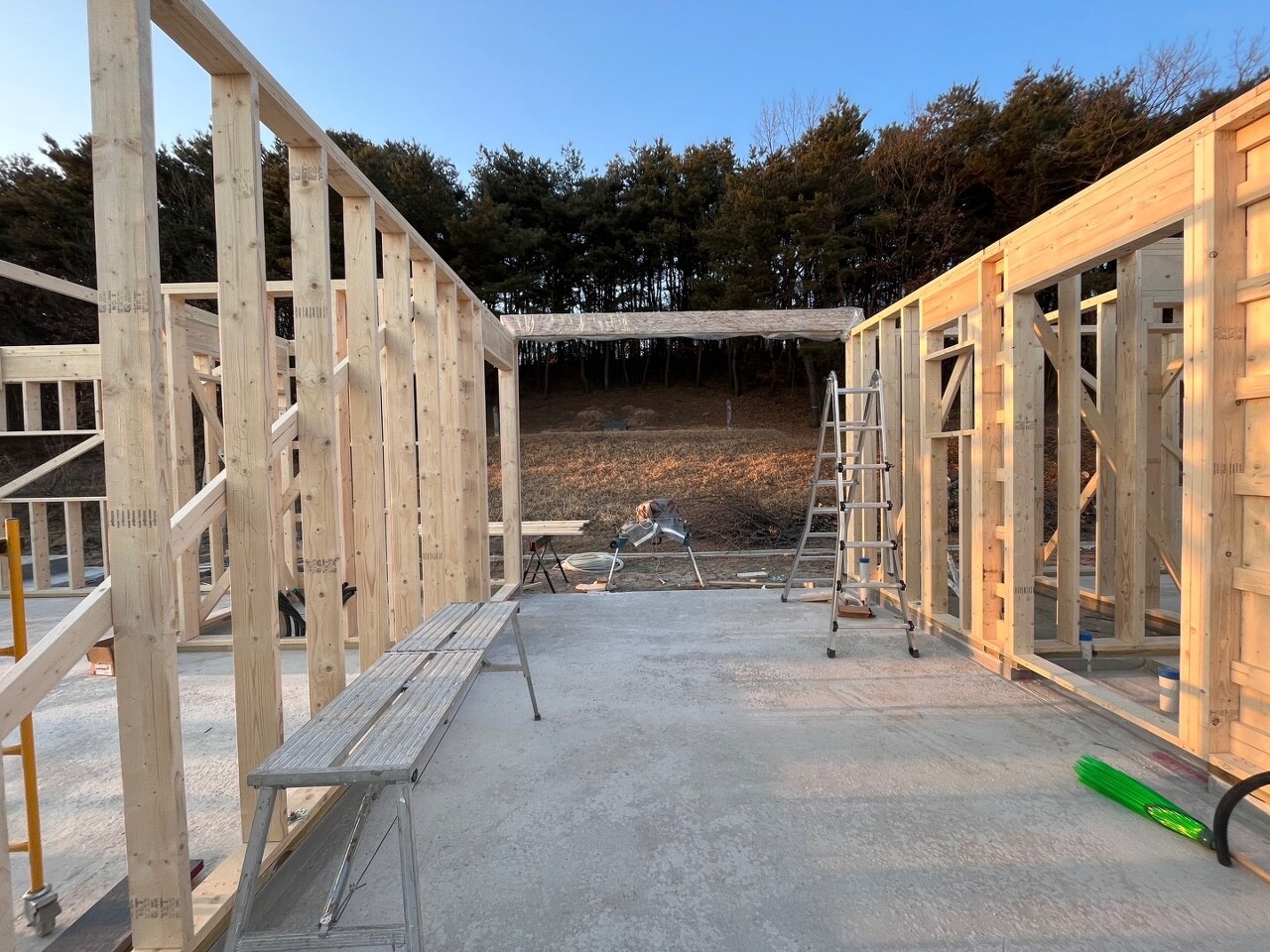

- 벽체 조립 및 벽체 세우기
오늘은 어제에 이어 별채 벽체 조립으로 하루를 시작하였습니다.
이재경 부팀장님과 성재욱 빌더님이 호흡을 맞춰서 벽체 조립을 하고있습니다. 벽체 조립후에 더블탑플레이트에 스터드 위치를 체크해줍니다.

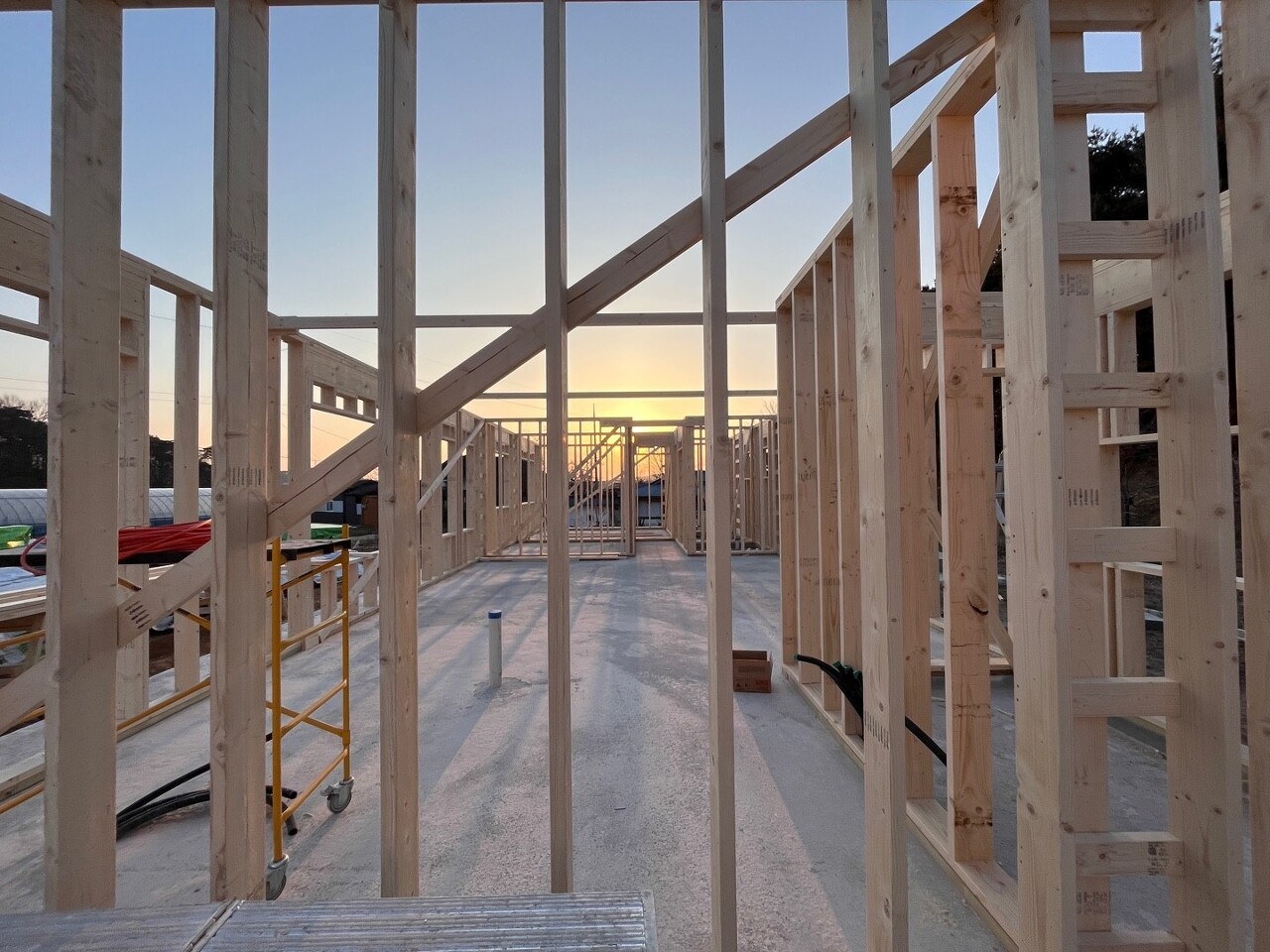

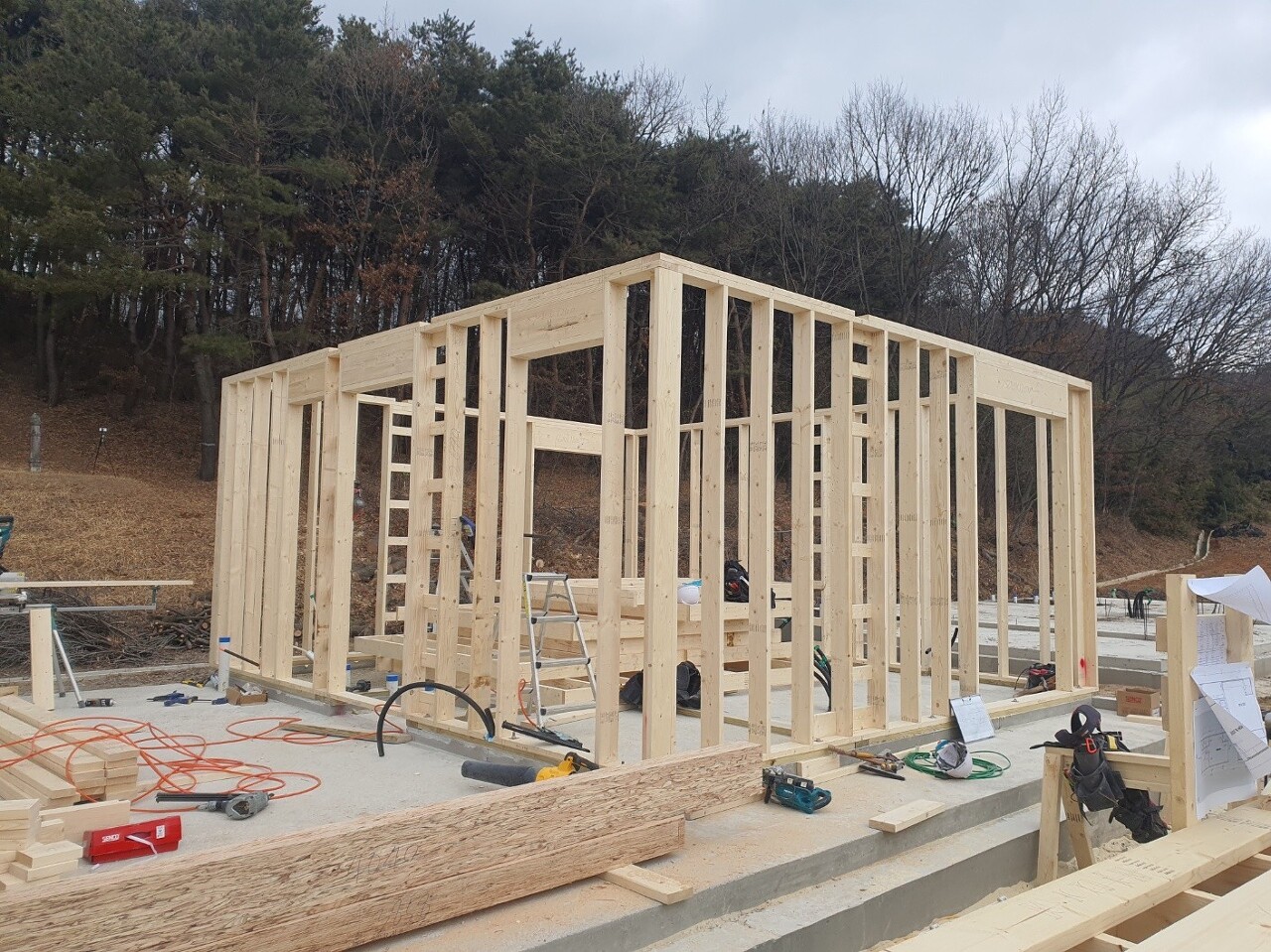

내벽체 조립이 완료되었습니다.
- 어드밴스 백커 시공

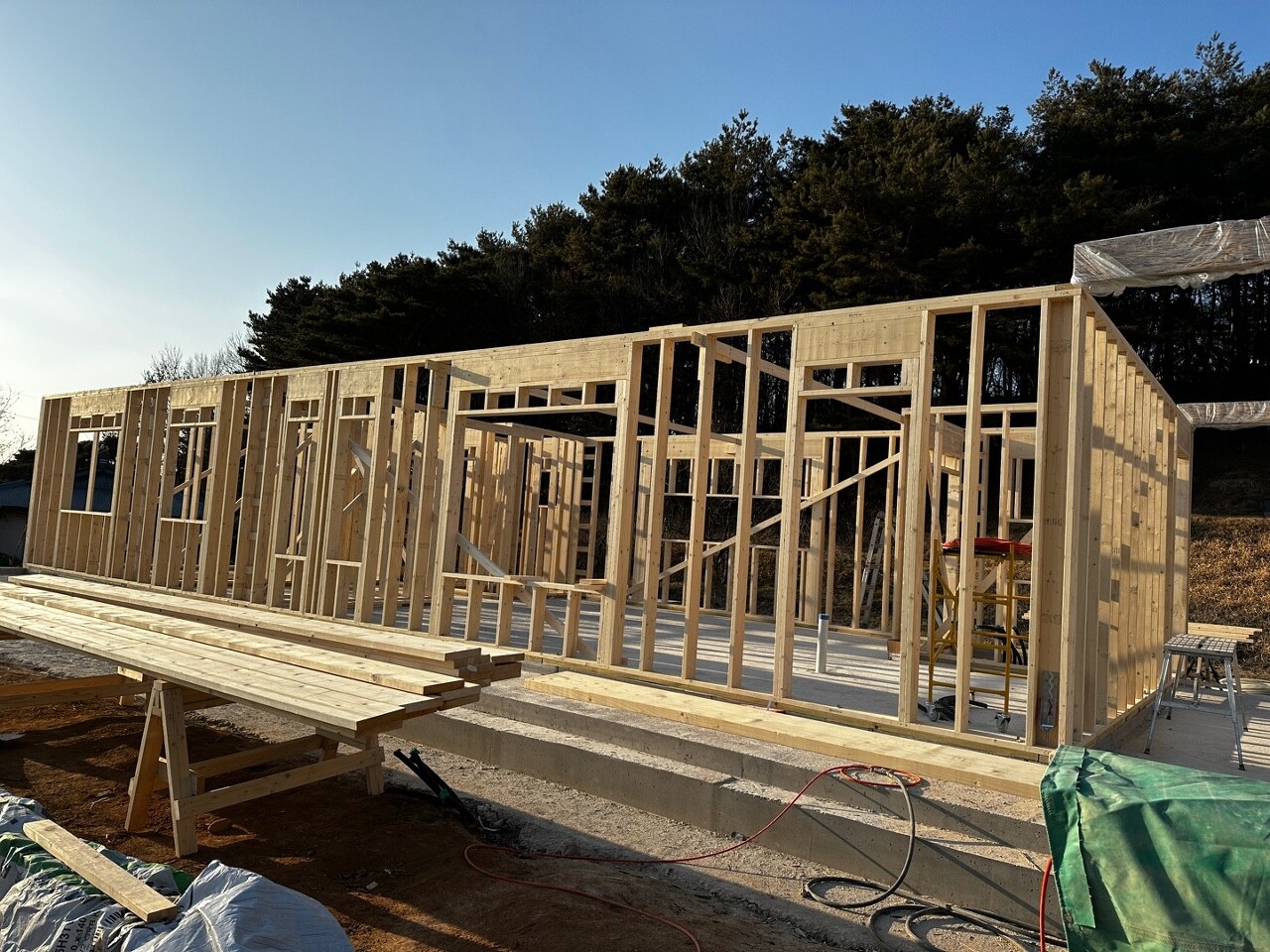

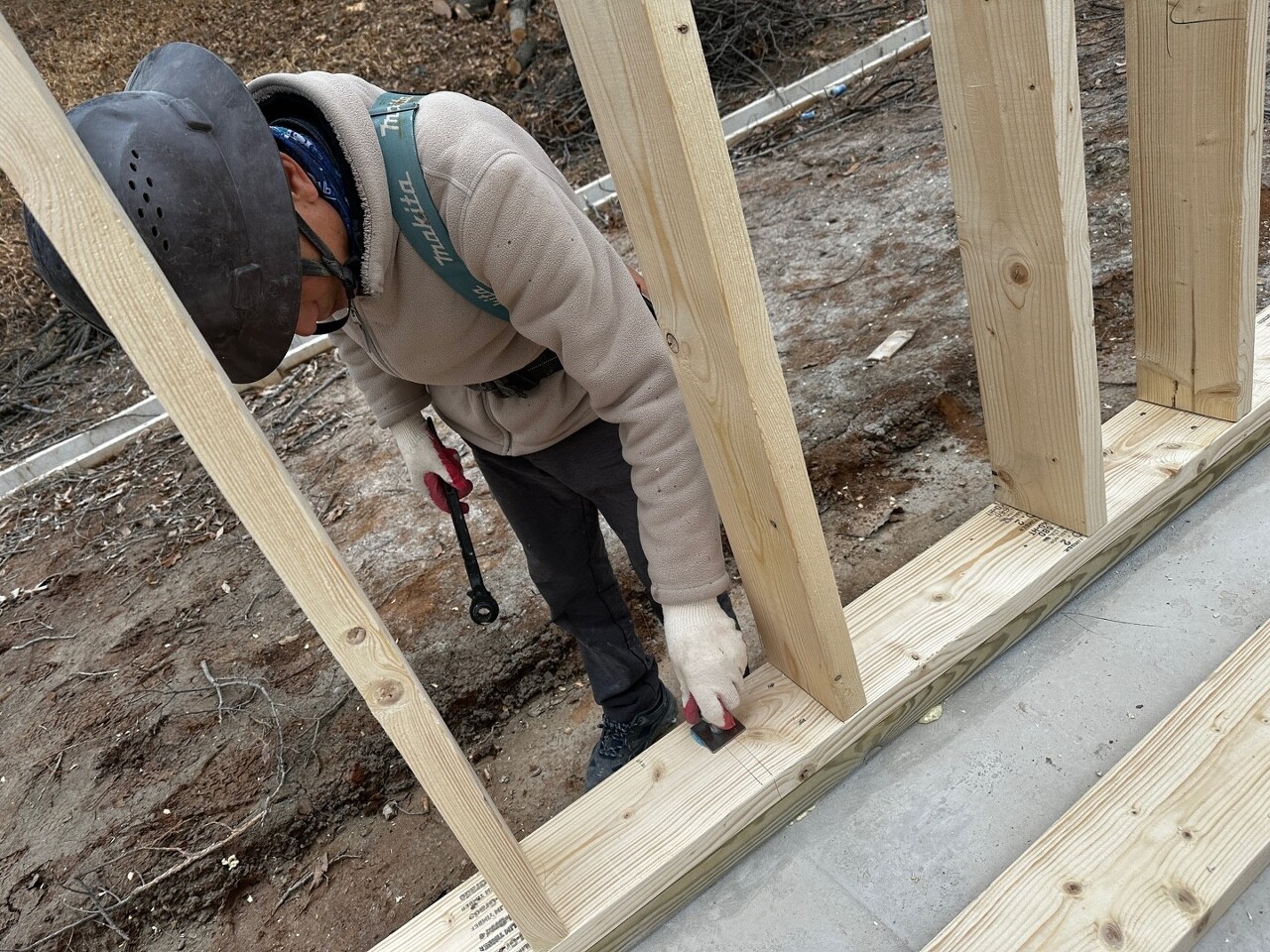

내벽체 조립을 완료한 후에 벽체를 세우기 위해 내벽체가 들어갈 위치에 외벽체 어드밴스 백커를 시공하였습니다.
미리 제작한 조기대를 이용하여 시공할 위치를 체크해줍니다.
외벽체 어드밴스 백커 시공을 완료한 후에 내벽체를 세웠습니다.

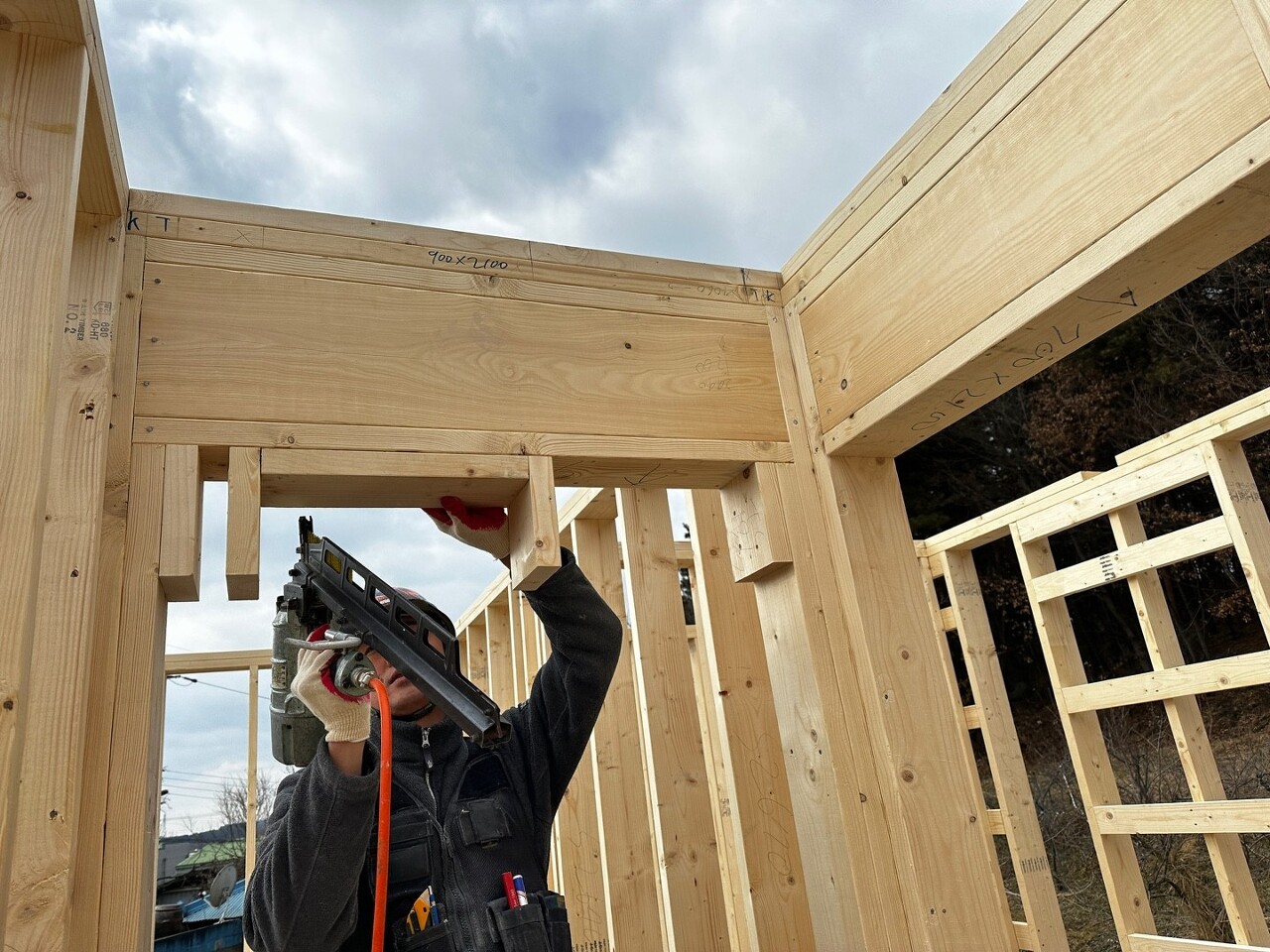

- 윈도우 실, 탑 앤 바텀 크리플 스터드, 트리머 시공

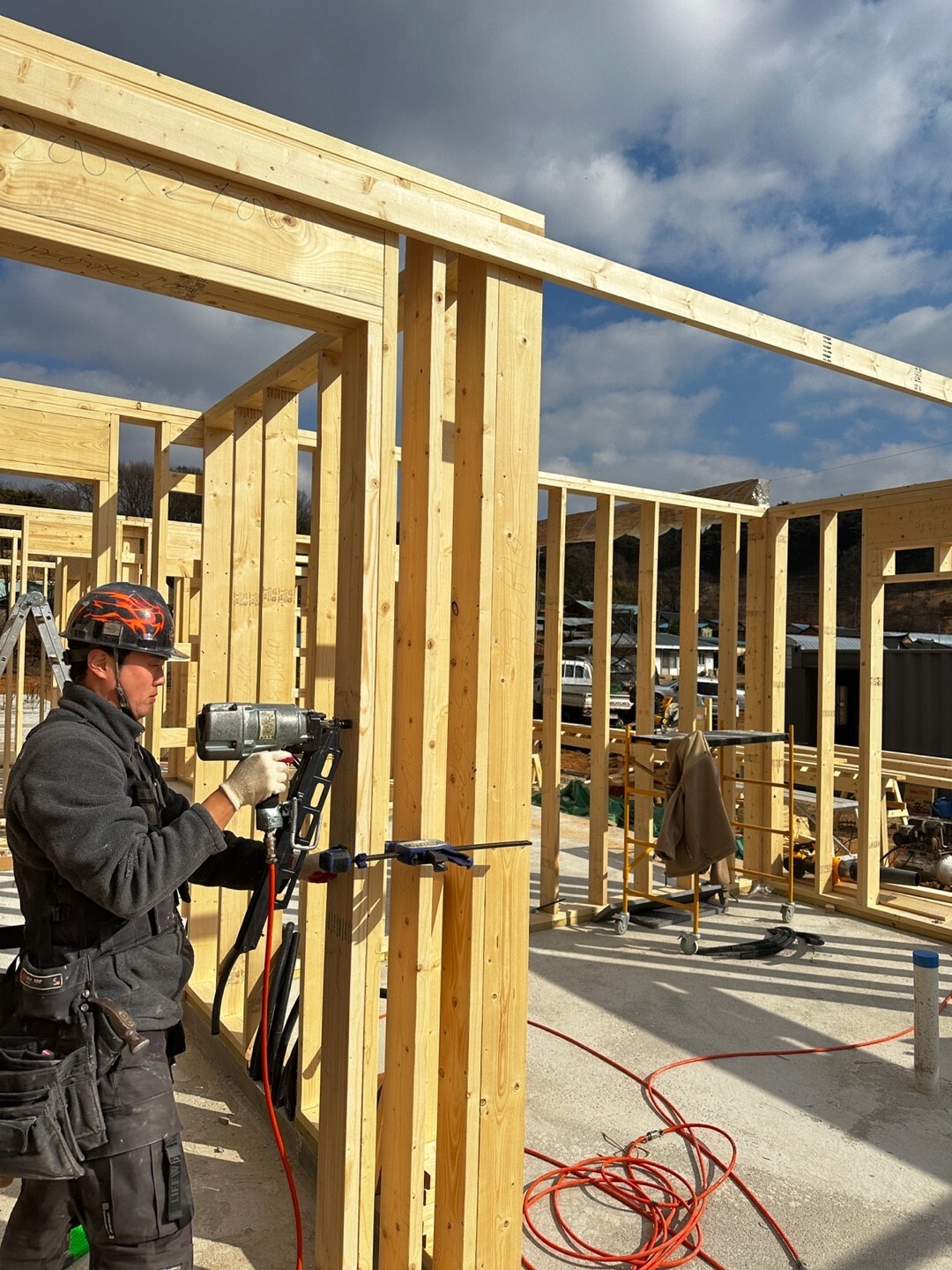

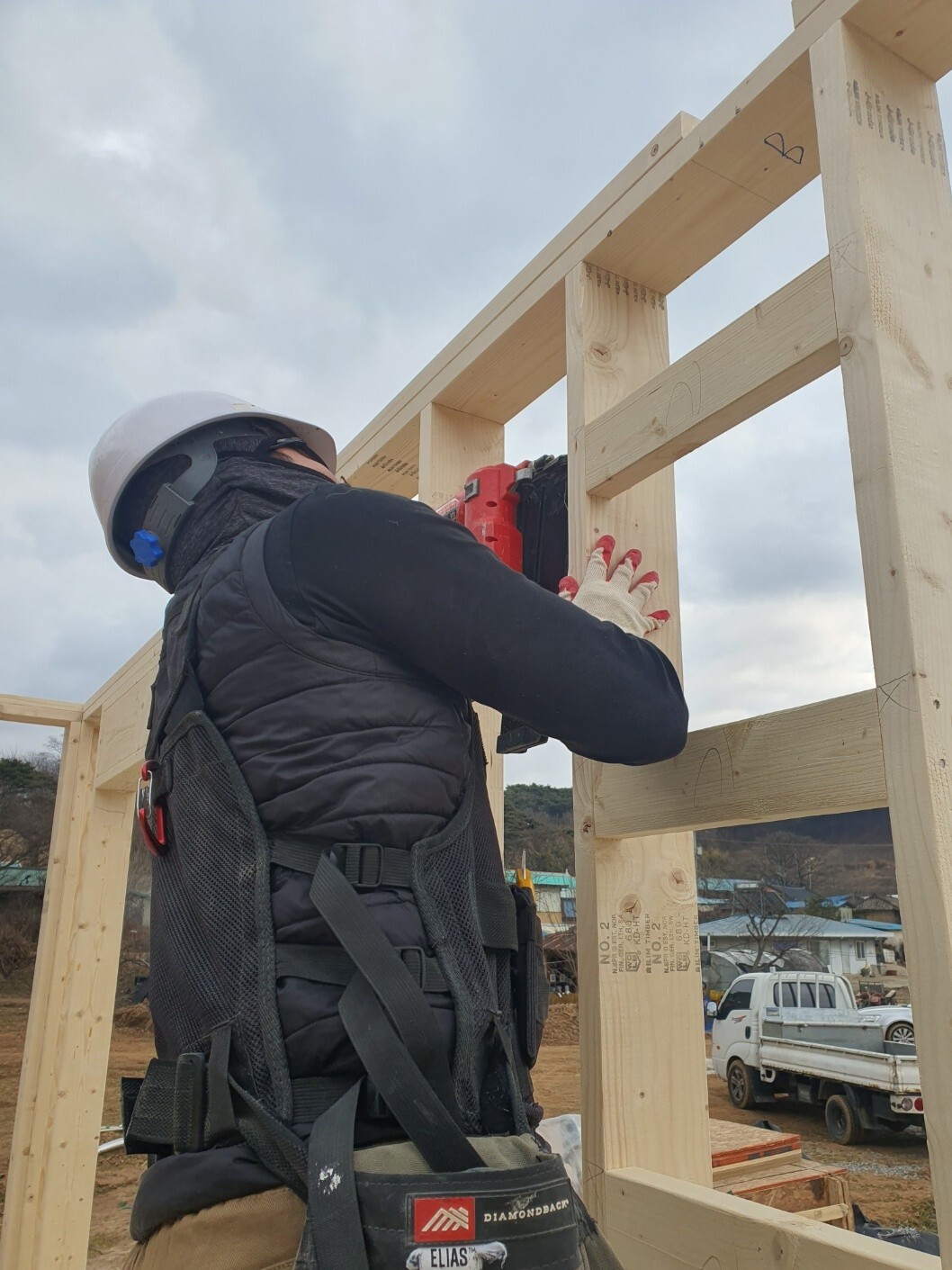

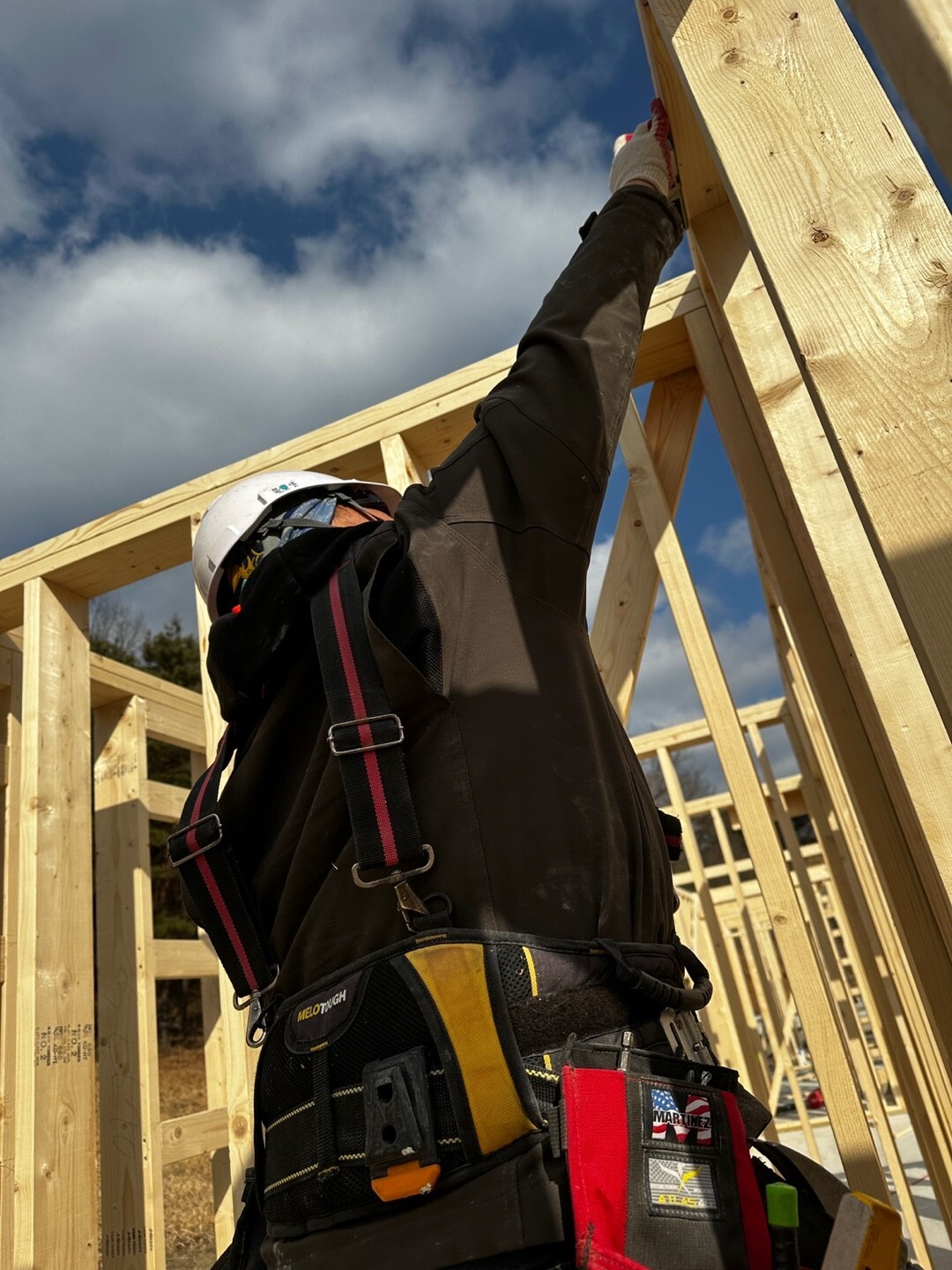

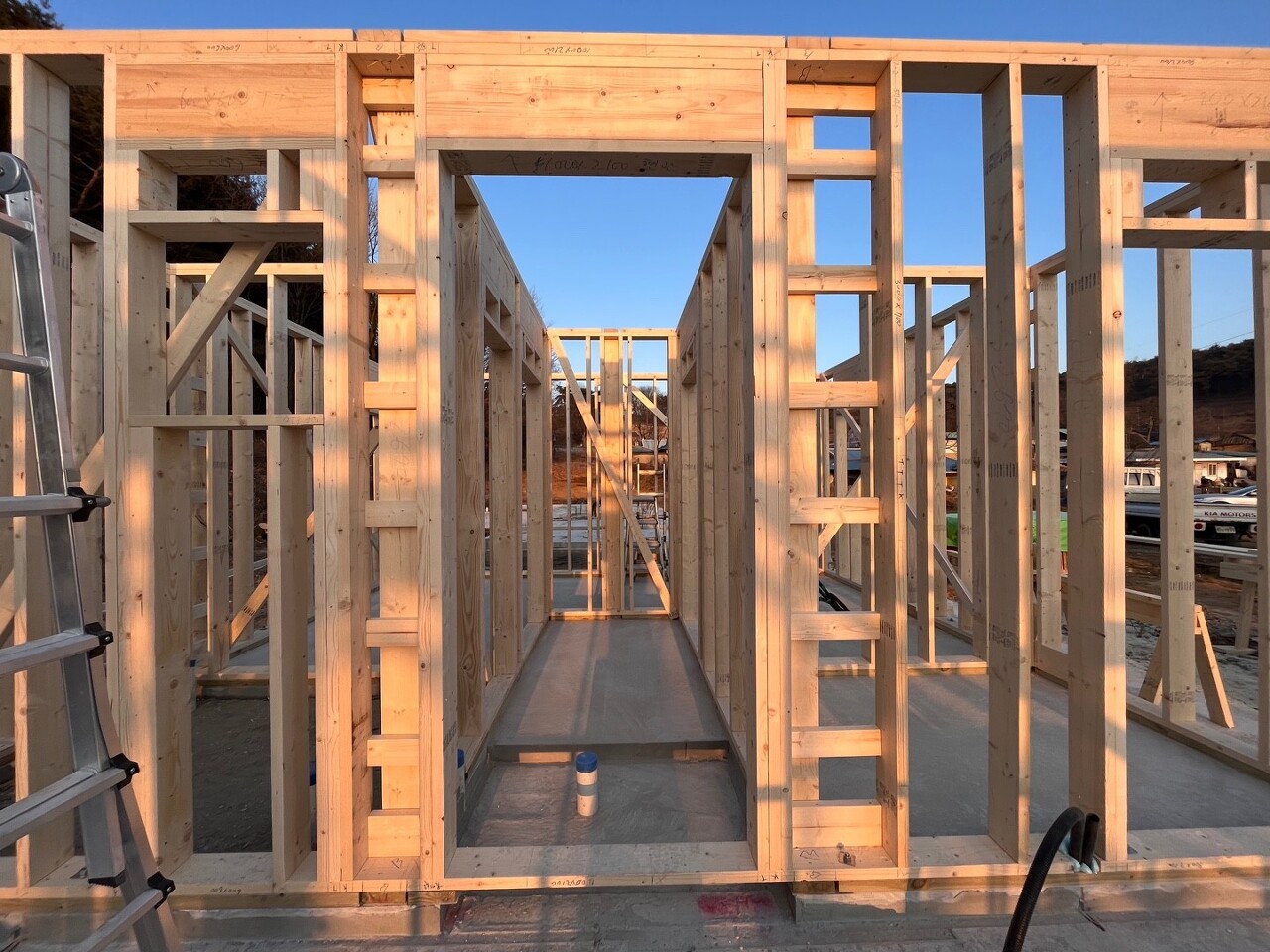

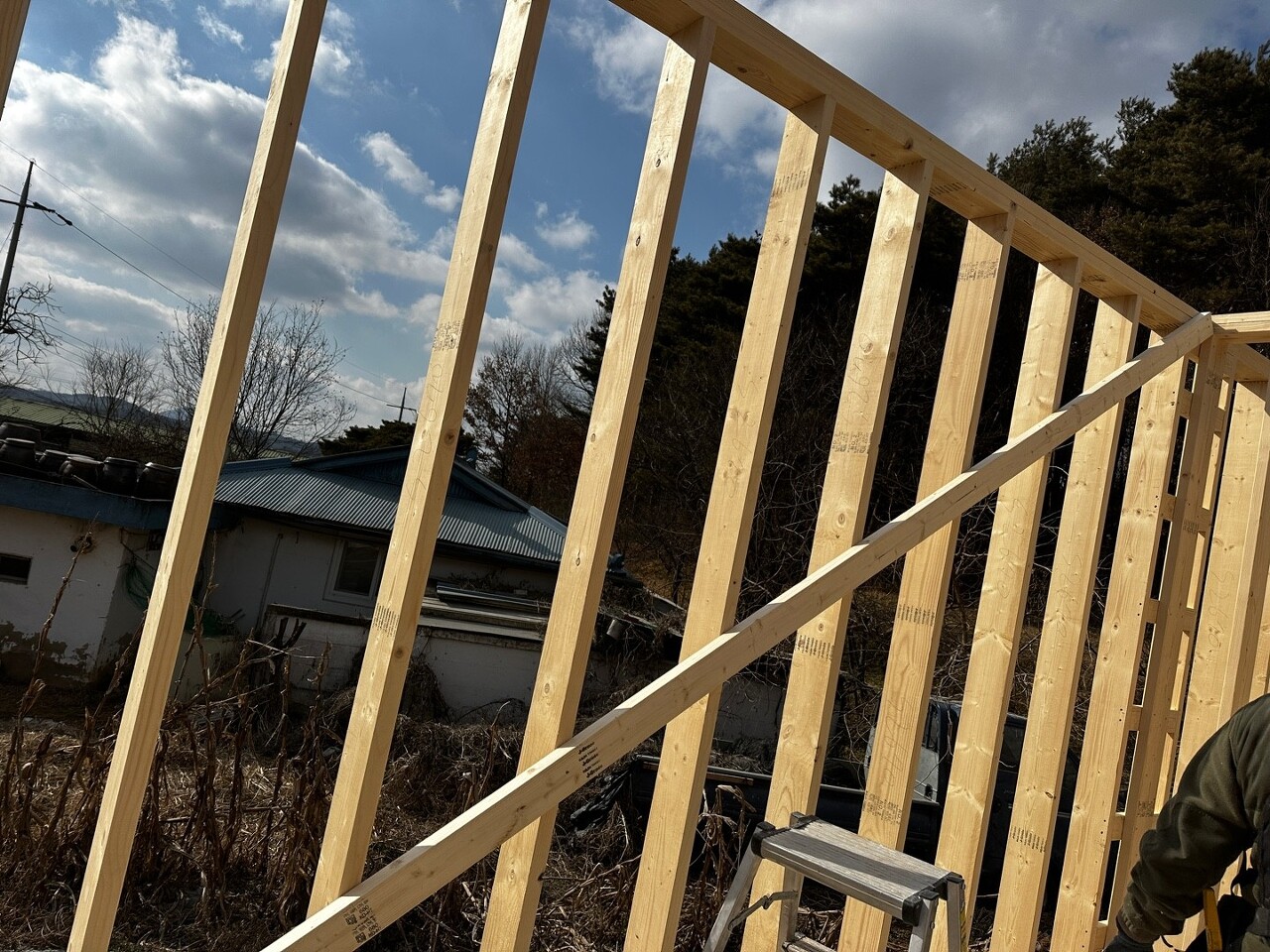

별채의 벽체를 세운 후에 개구부 조립을 진행하였습니다.

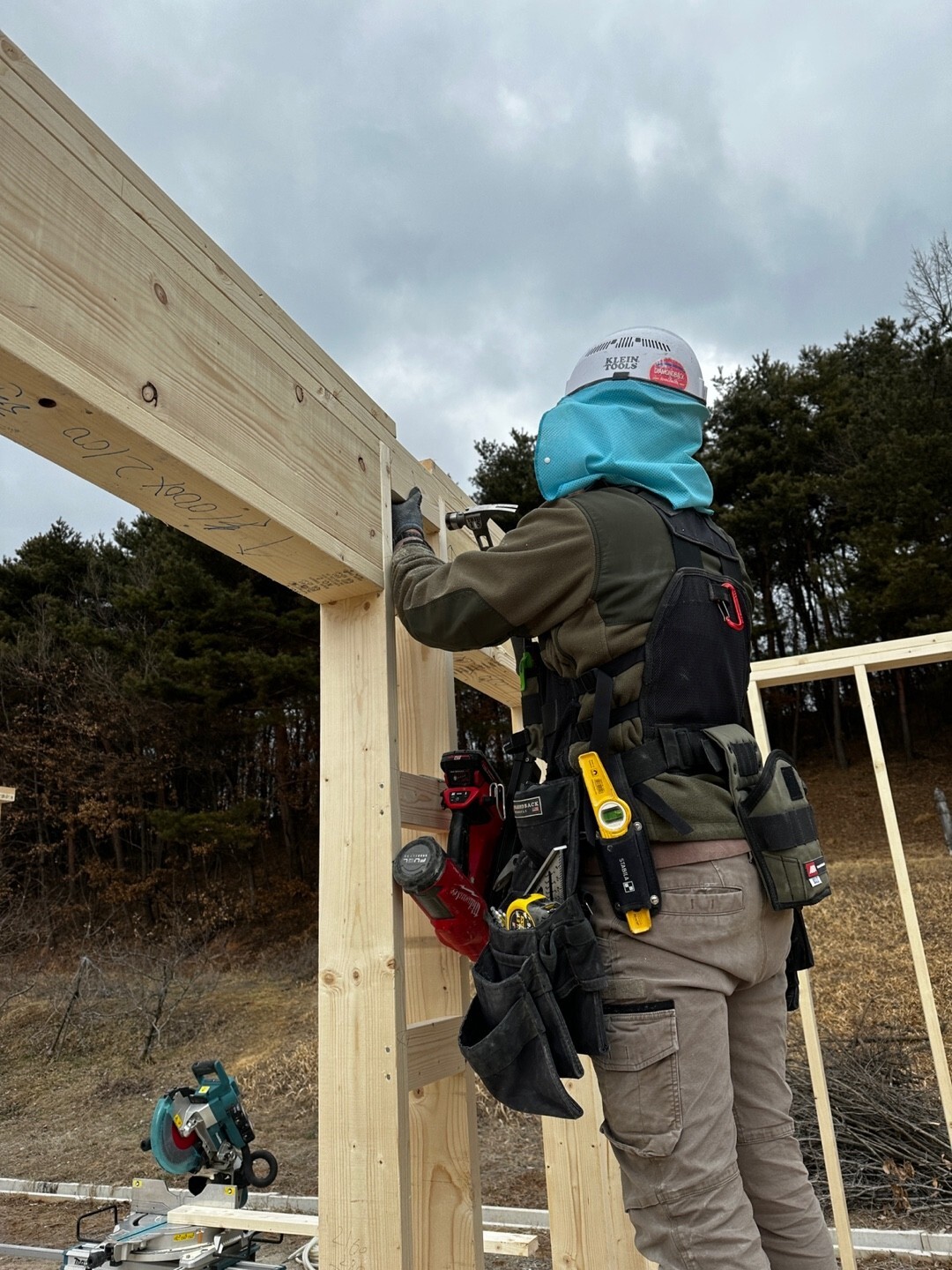

이상민 팀장님께서 개구부 조립을 담당해주셨습니다.

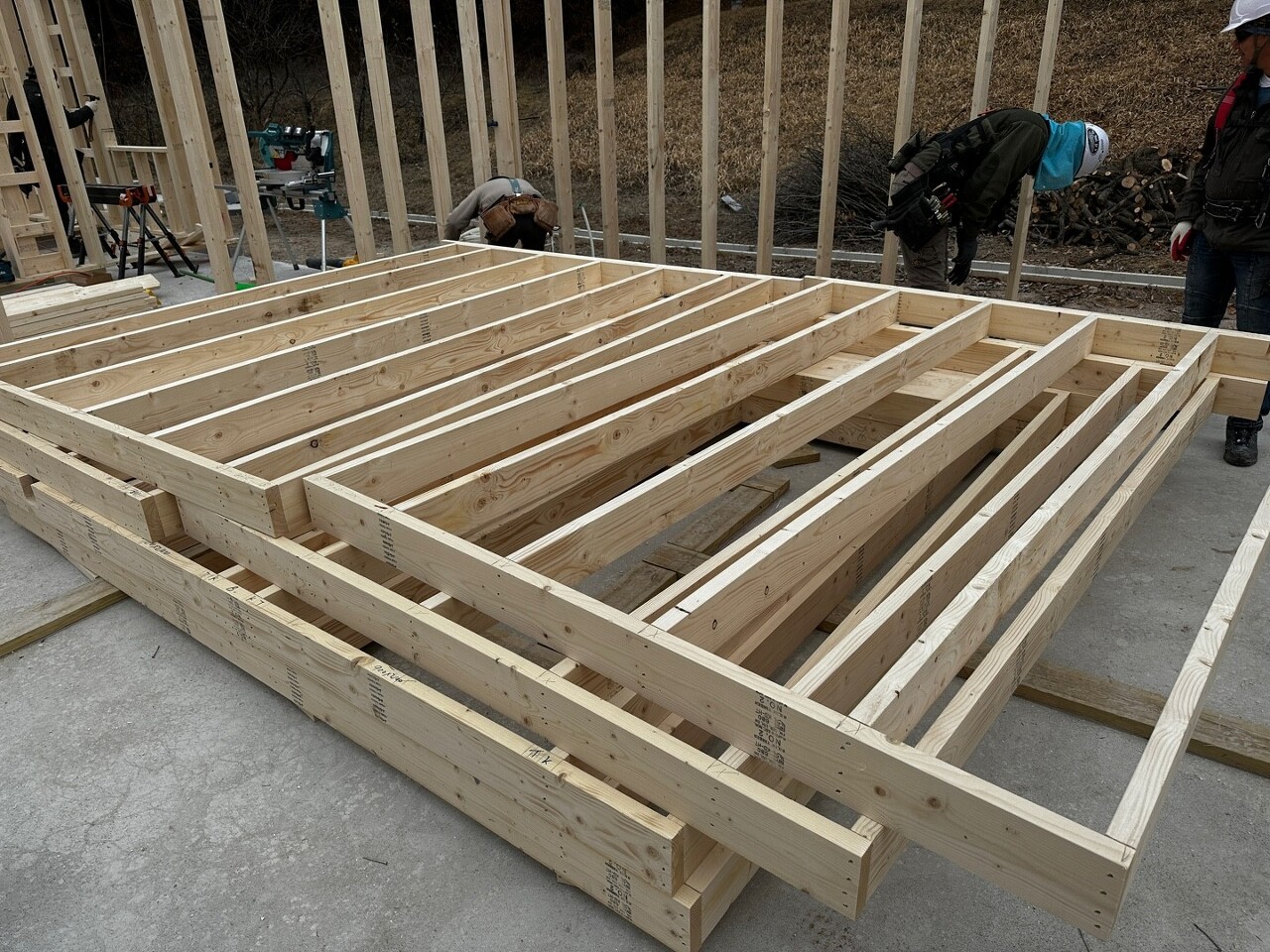

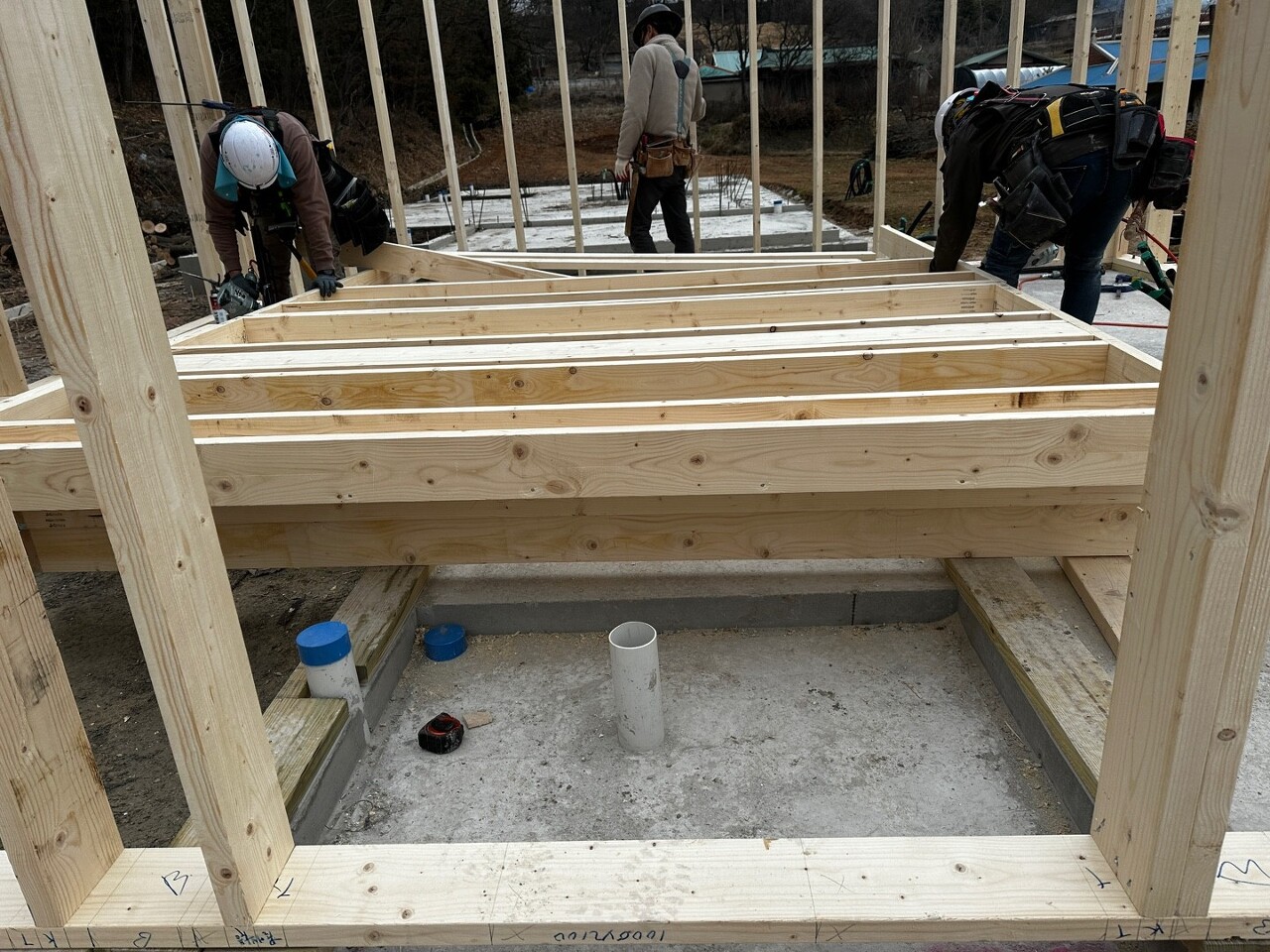

- 패럴램 설치 시공

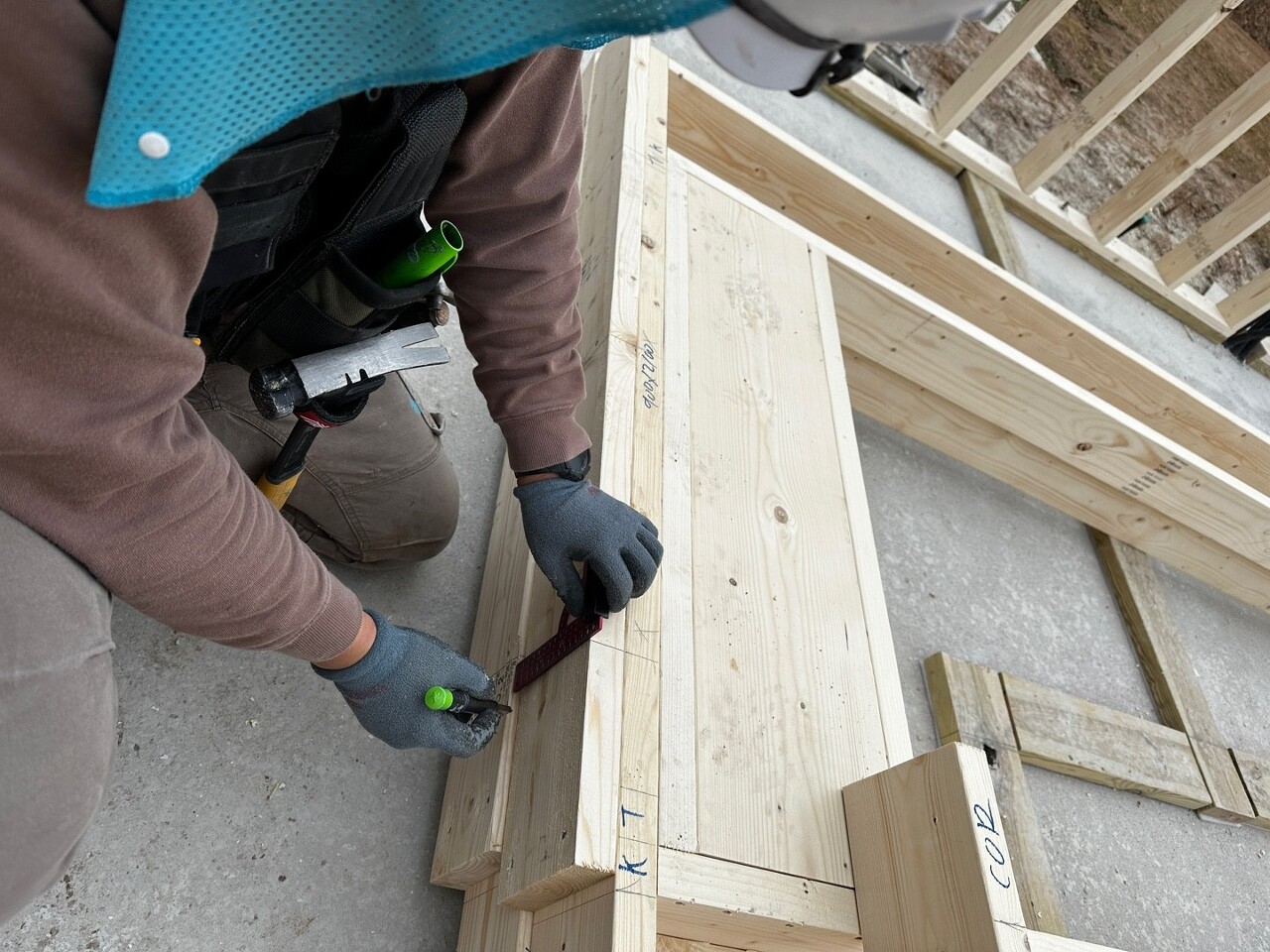

본채와 별채 사이에 패럴램 설치하여 도면 치수에 맞게 잡아줌으로써 장선을 설치하기전에 본채와 별채 사이의 치수오차를 방지해줍니다.

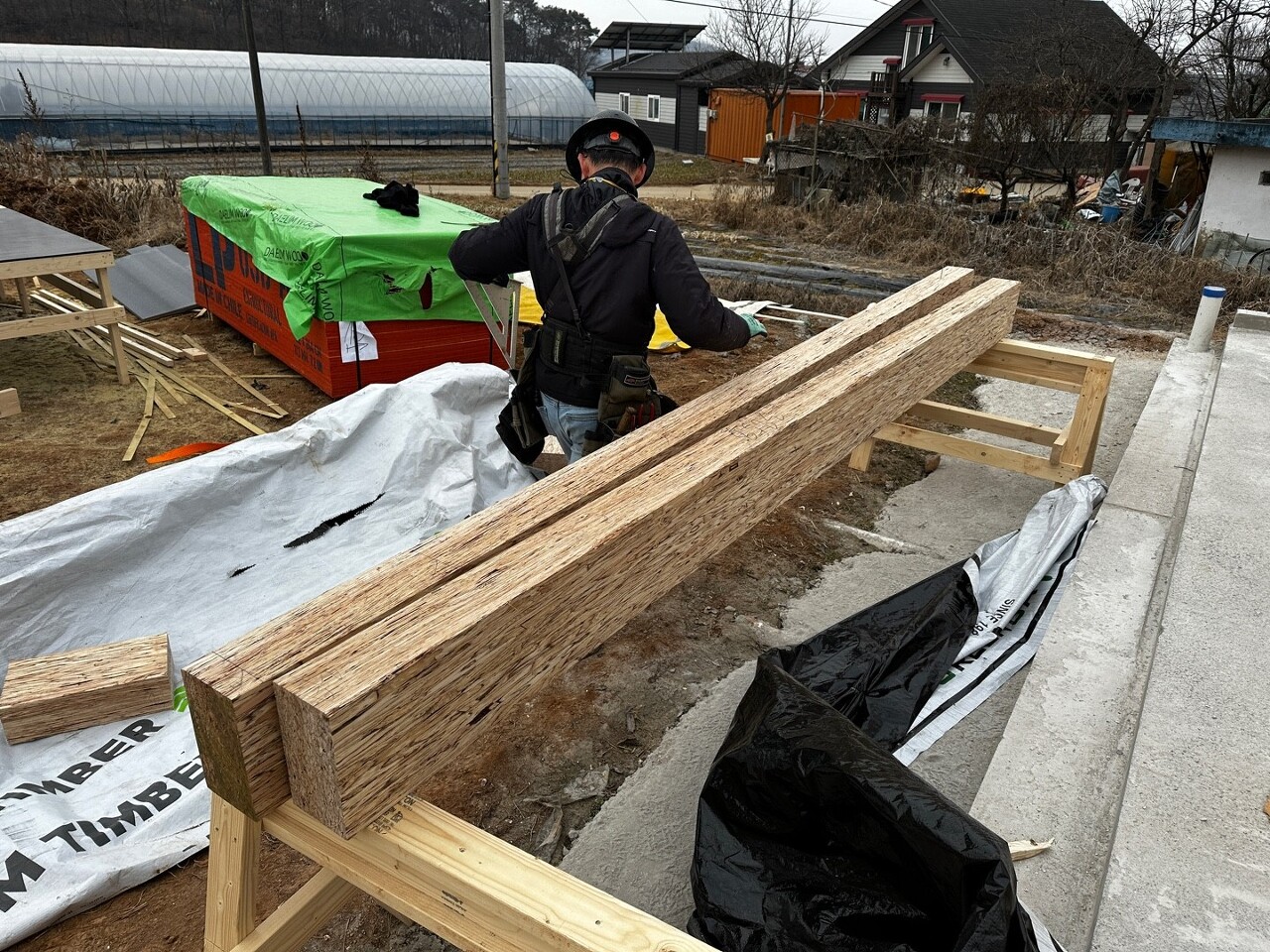

패럴램 설치를 하기 전에 재단을 먼저 진행하였습니다.

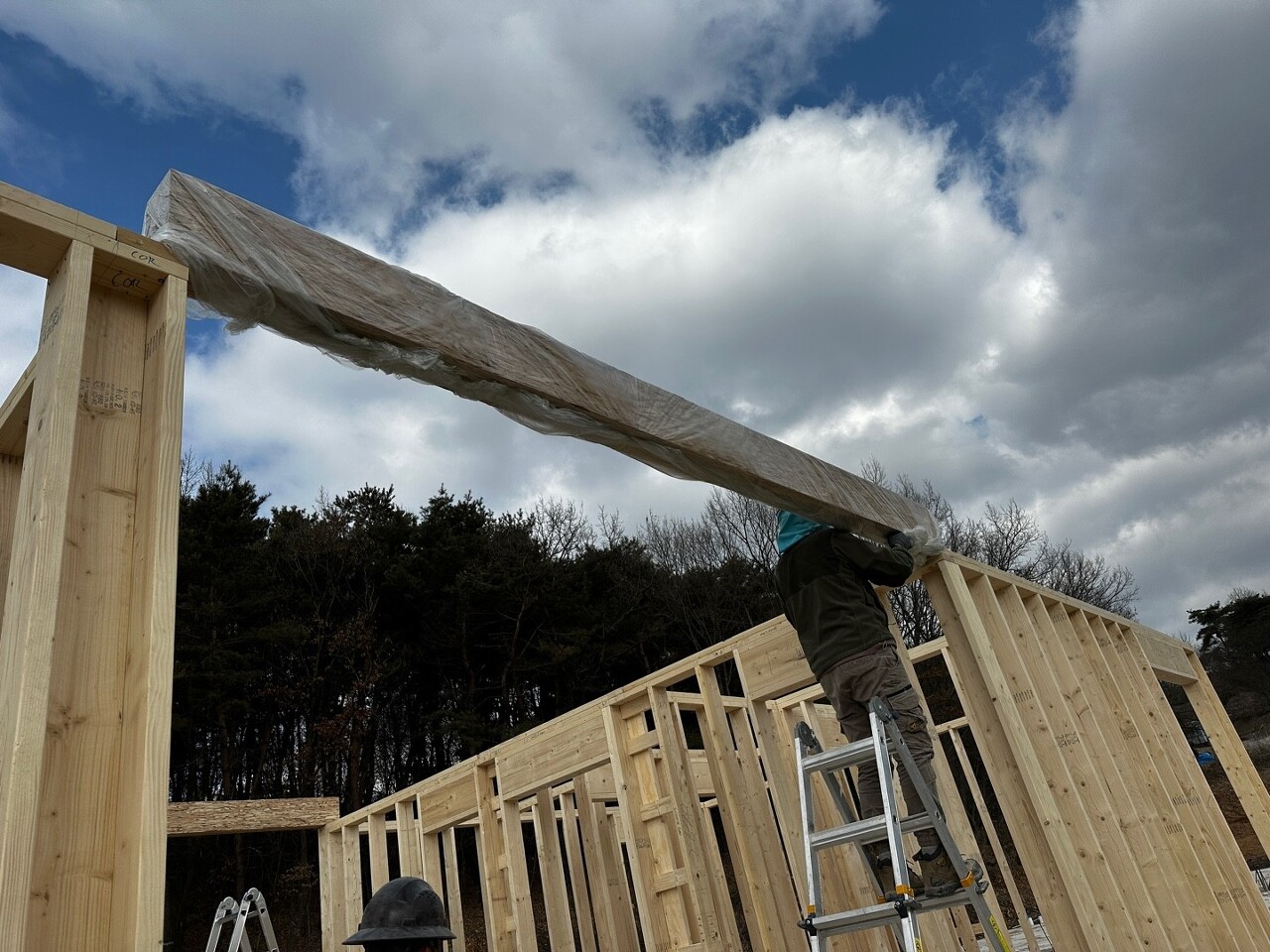

패럴램을 벽체 위에 설치한 후에 고정을 해줍니다.

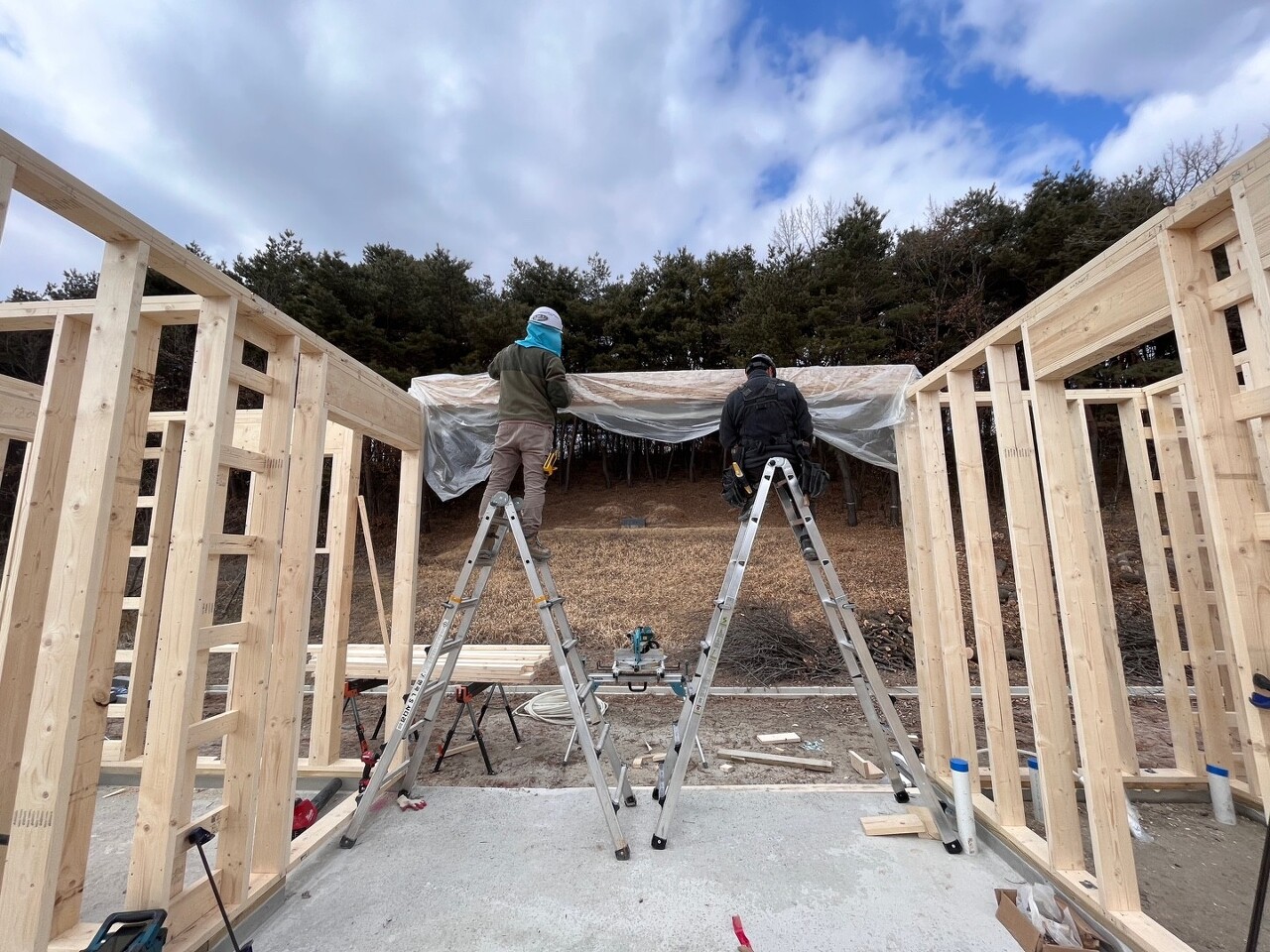

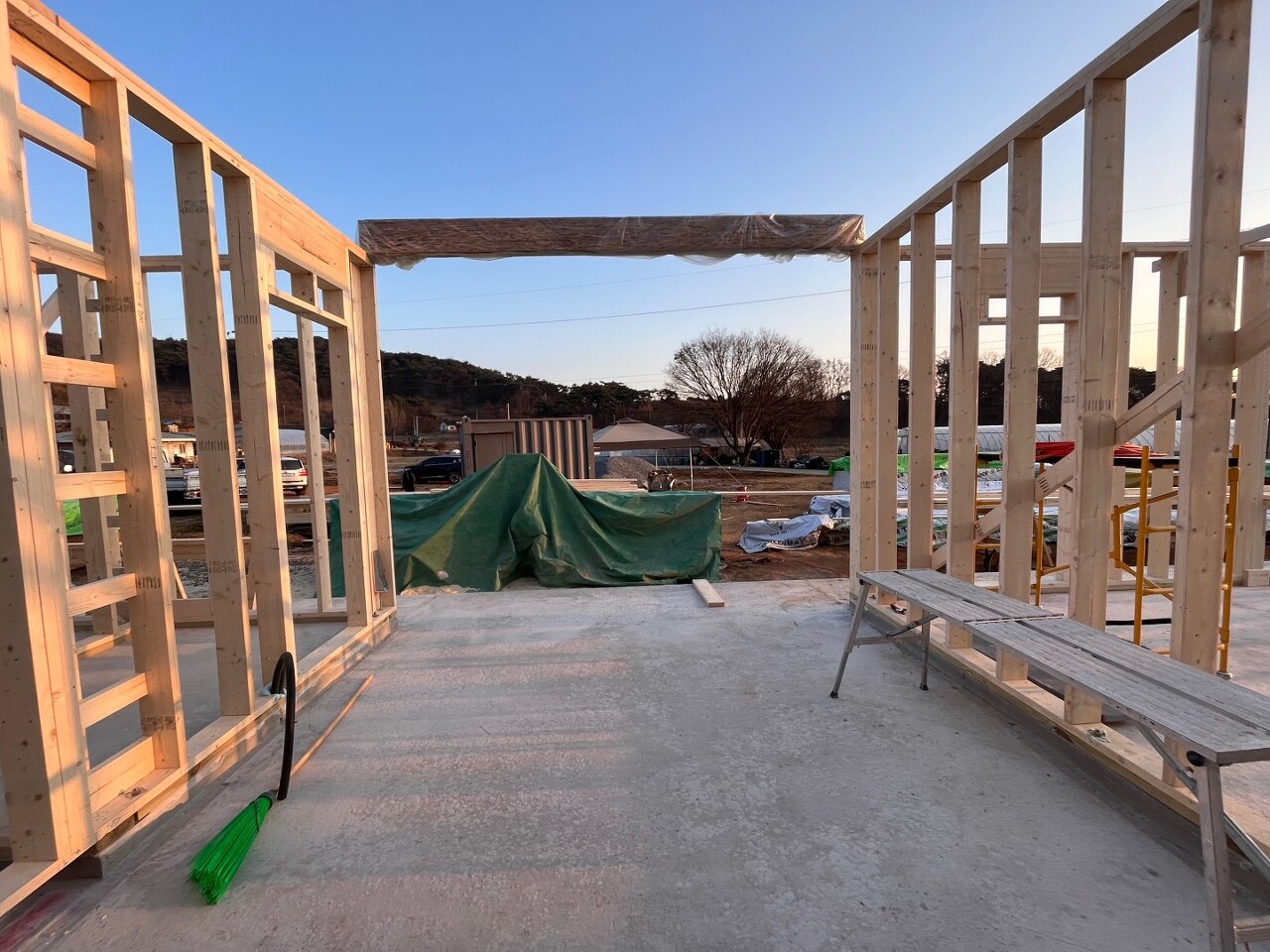

패럴램은 우천에 대비하여 보양작업을 진행하였습니다.
- 가새작업(브레이스 작업)
장선 시공하기에 앞서 가새를 설치해서 내벽과 외벽의 수직을 맞추는 작업을 진행하였습니다.
레이저 레벨기, 수광기를 이용하여 기울기 상태를 확인합니다.

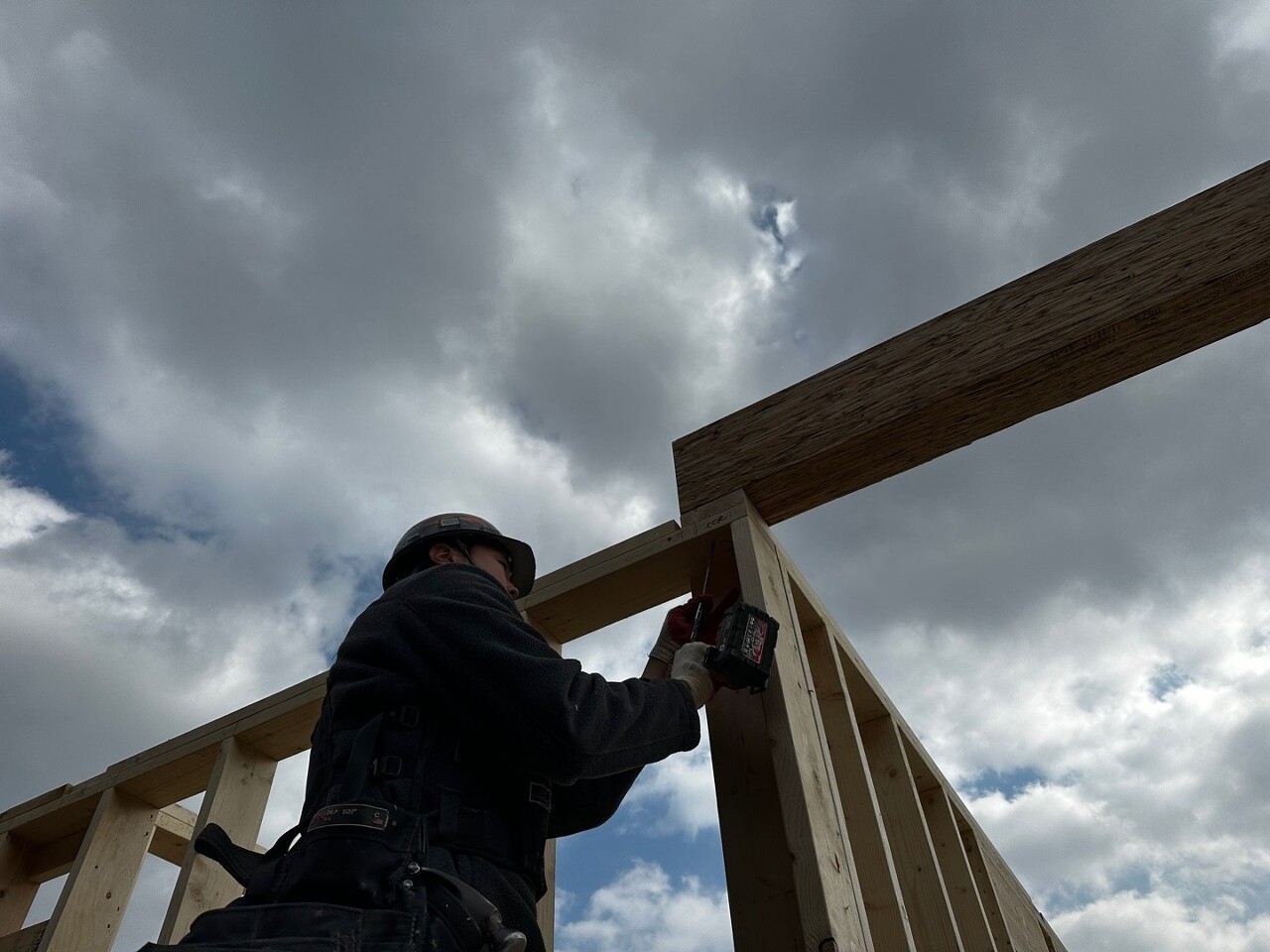

가새를 벽체 수직이 되도록 고정해줍니다.

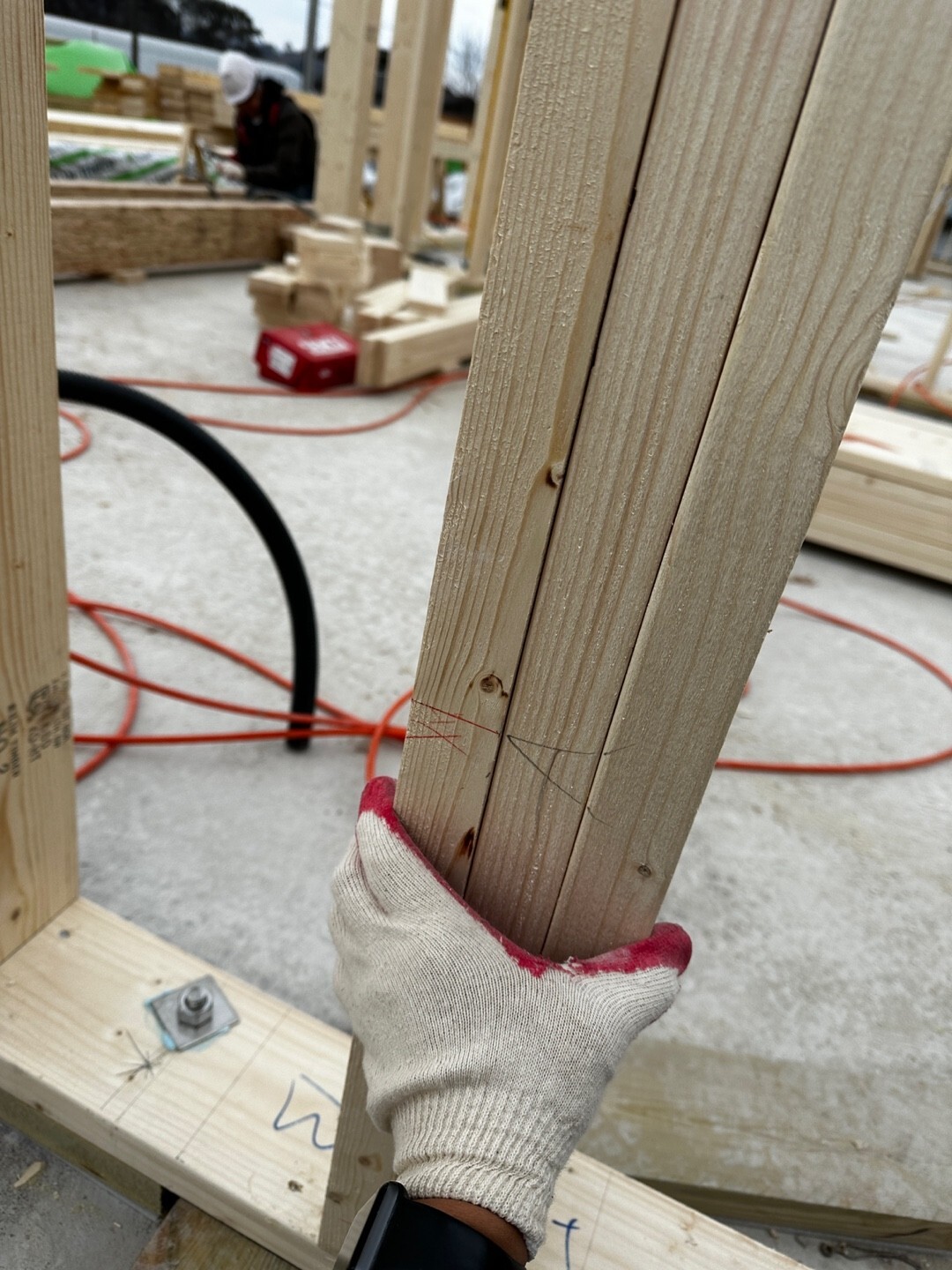

- 홀다운 시공

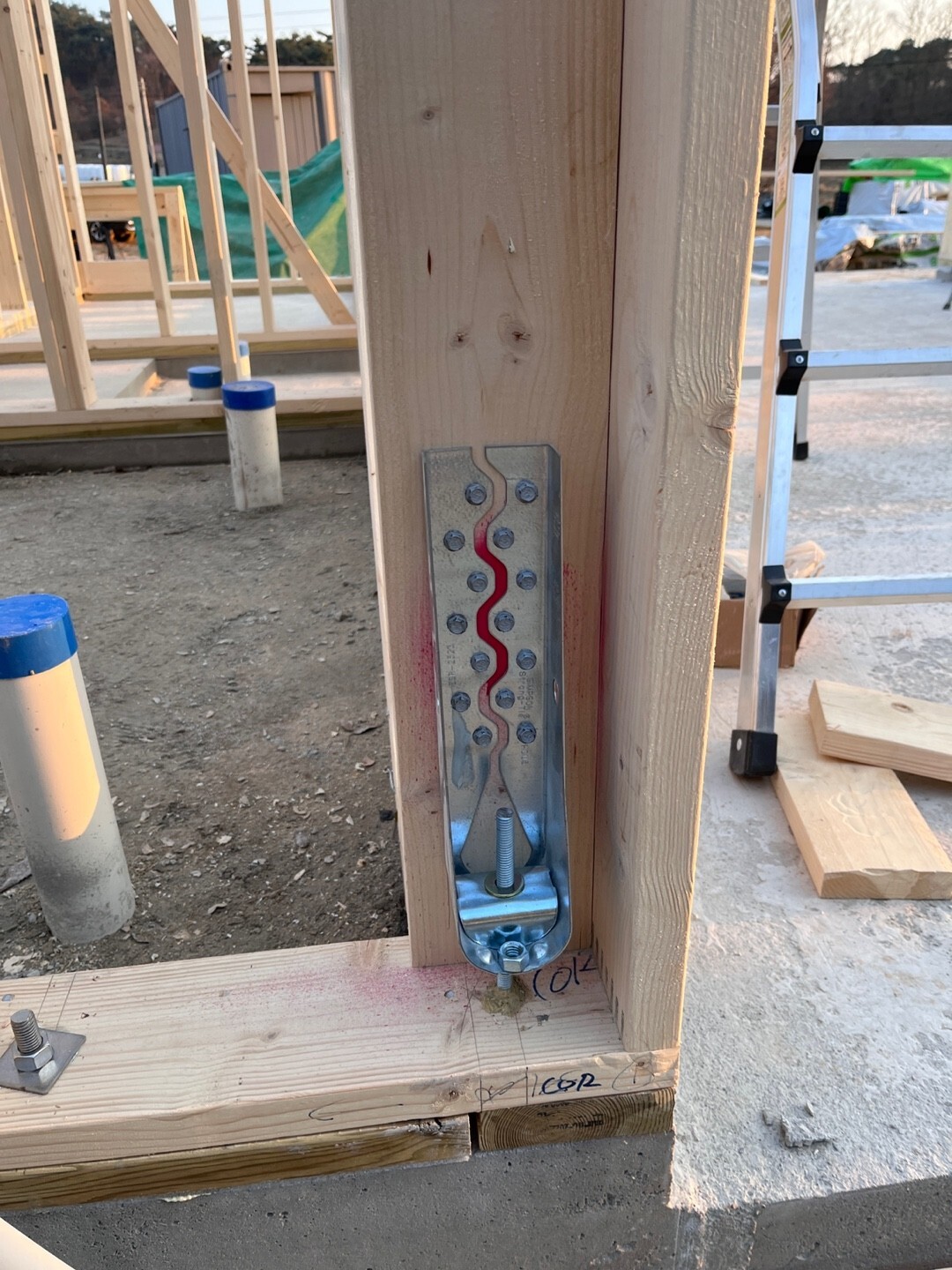

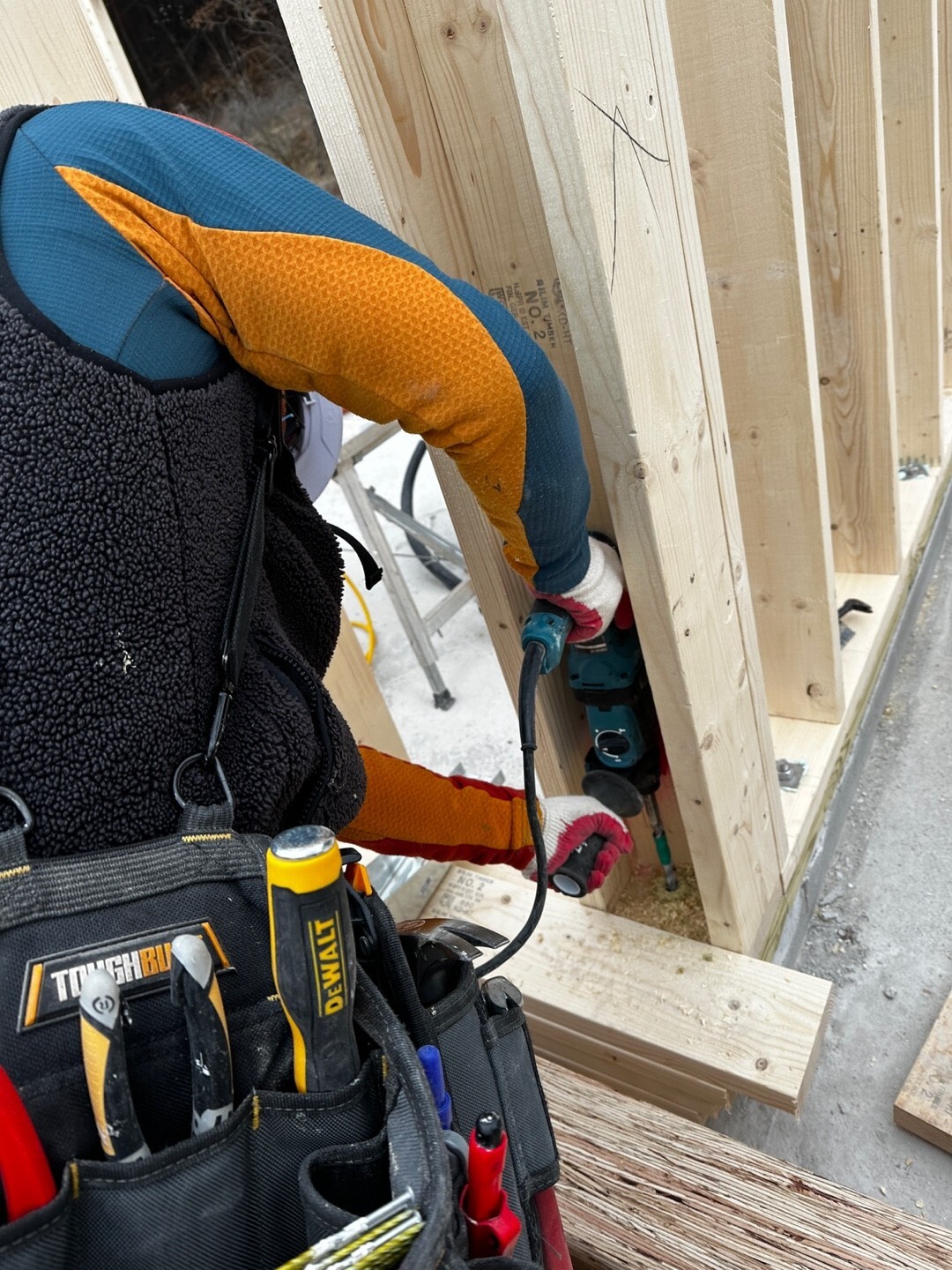

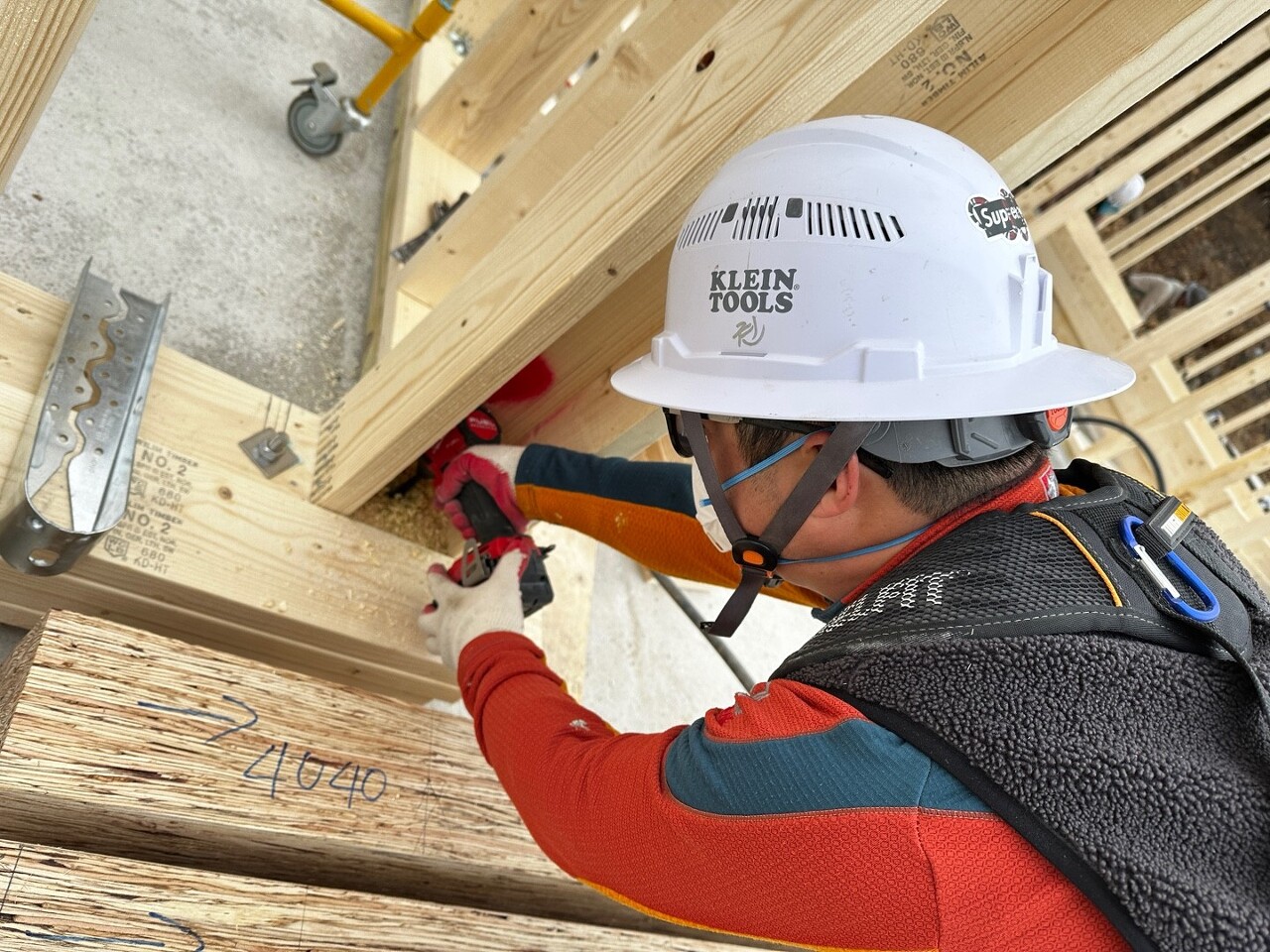

철물 보강작업, 홀다운 철물 시공을 진행하였습니다. 홀다운은 벽체를 기초에 더욱 단단히 고정시켜줍니다.
홀다운 시공과정입니다.

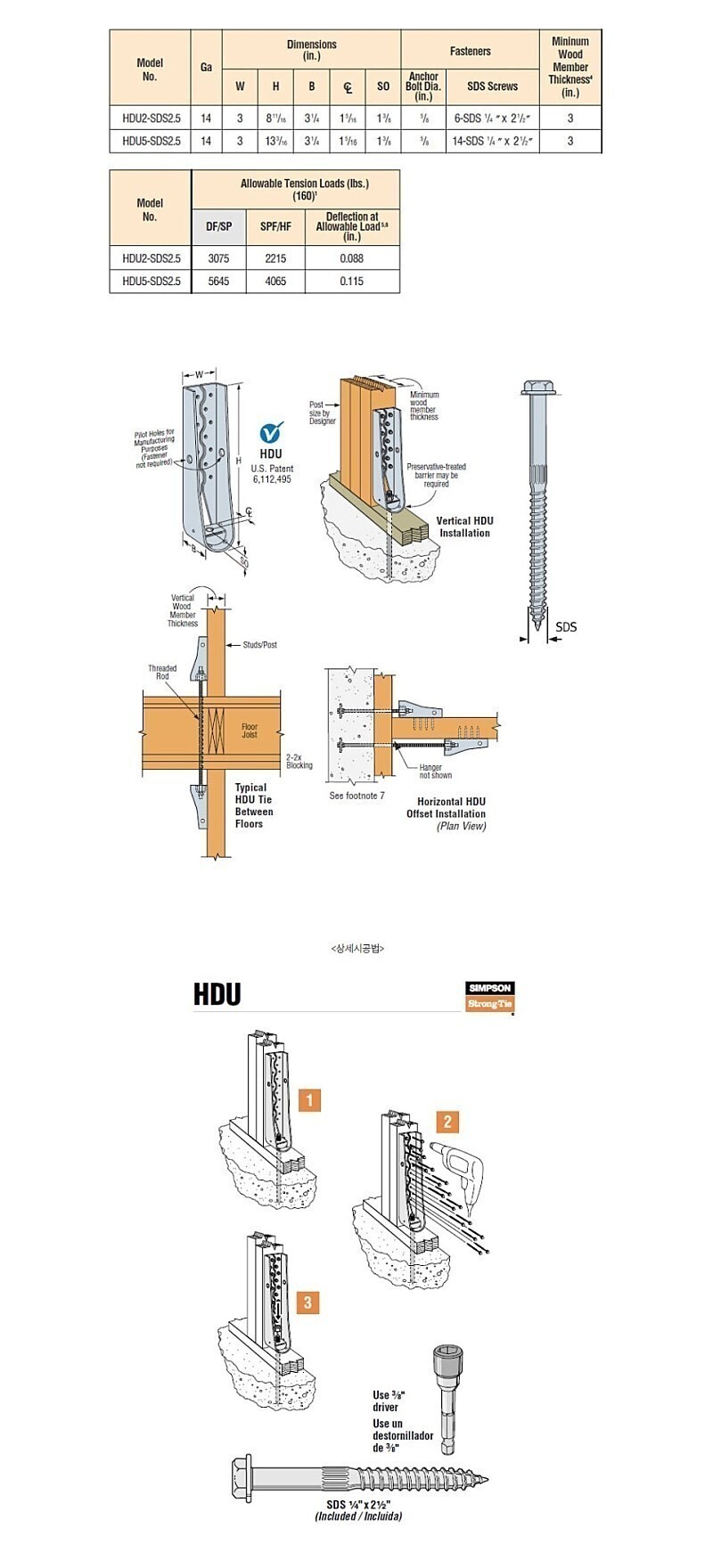

홀다운에 대한 제조사로부터의 설명입니다.
출처 : 대림우드
외벽체를 세운 후에 고정볼트에 너트를 체결하여 강한 바람에도 흔들림이 없게 시공하였습니다.
튼튼하게 시공하였습니다.

- 장선 재단

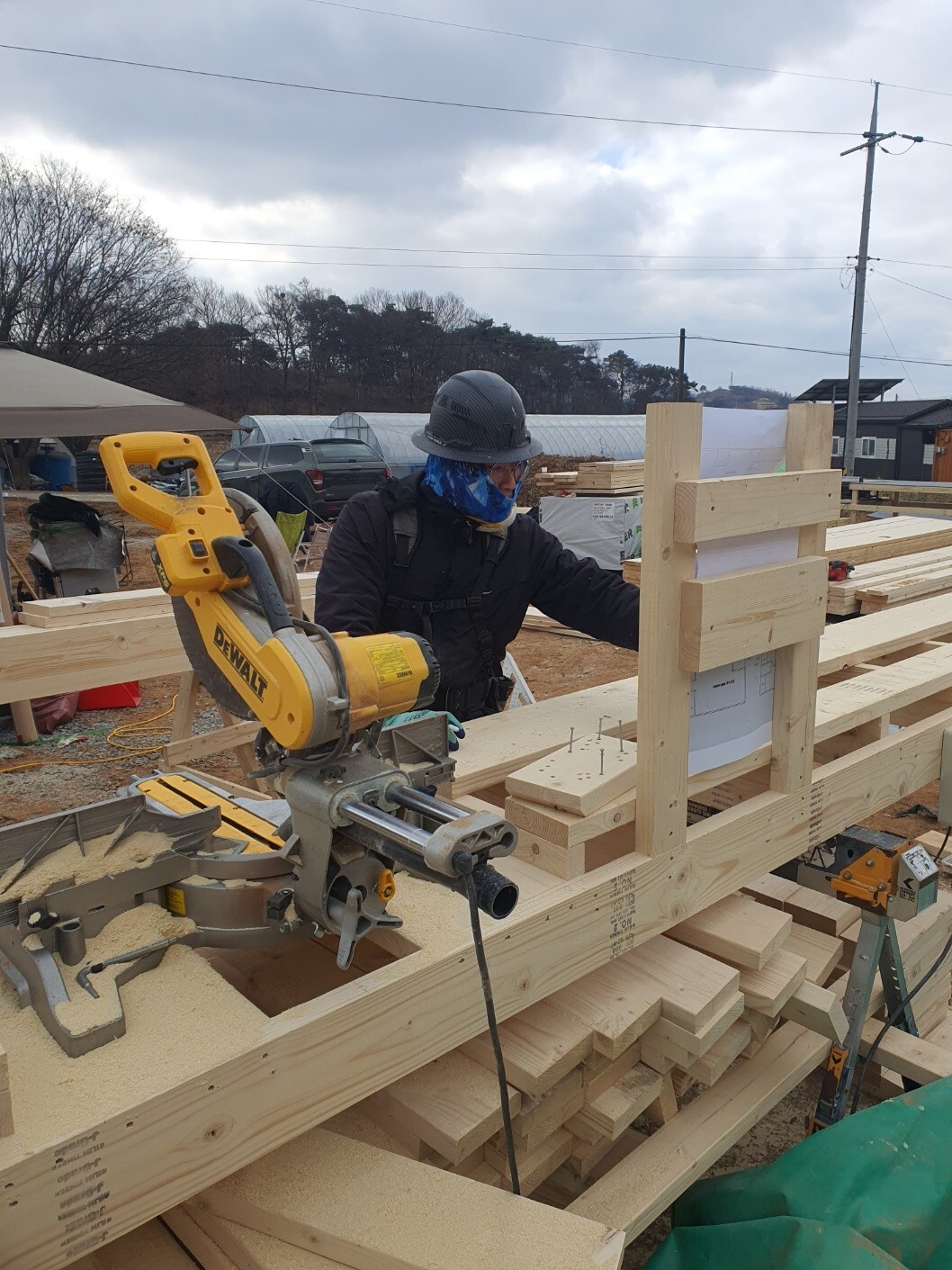

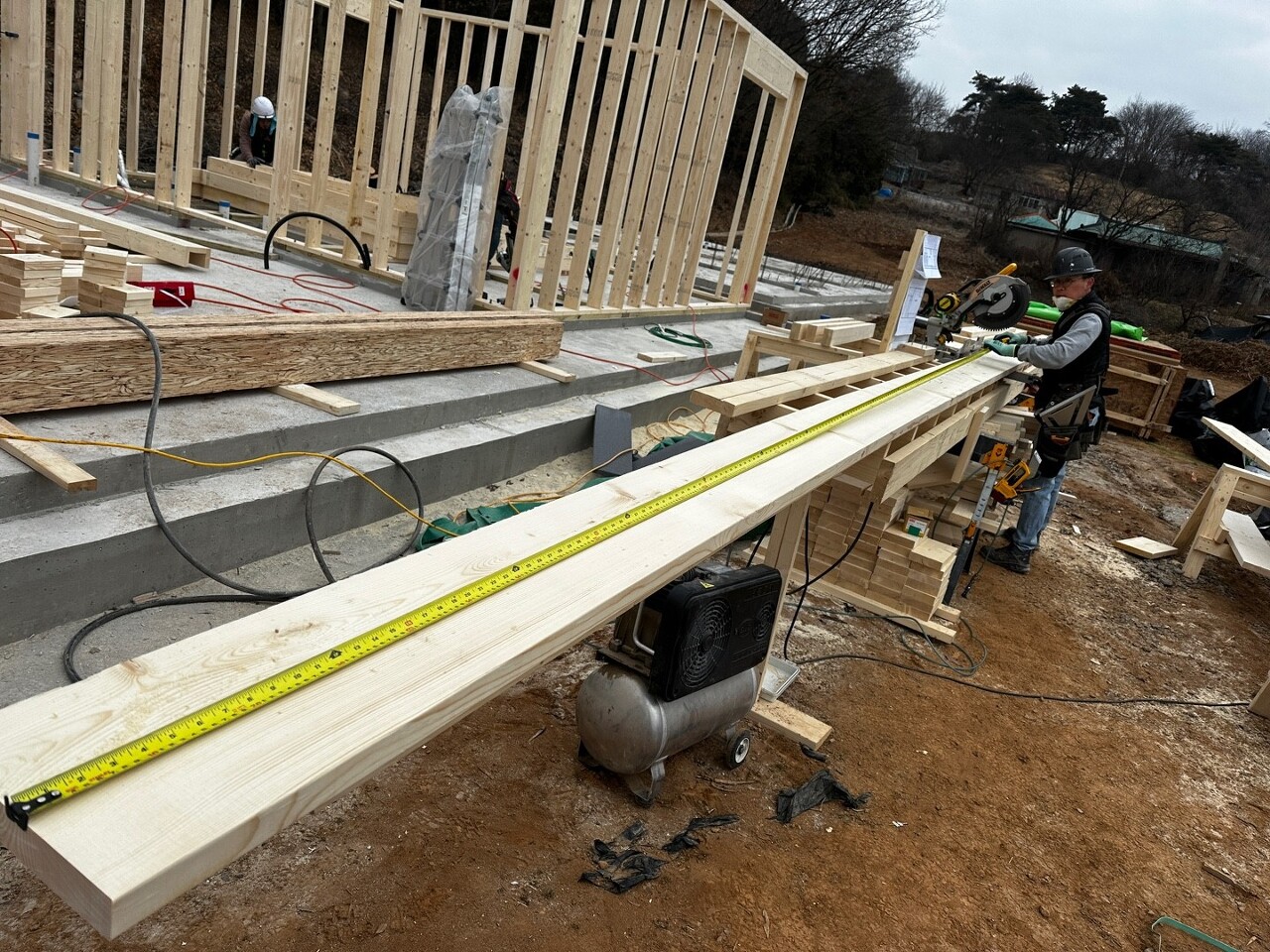

내일 시공에 필요한 장선을 재단하였습니다.
톱사님은 오늘도 재단에 힘써주셨습니다.

오늘의 작업현황입니다. 내일은 장선을 올릴 예정입니다.
저희의 오늘은 여기까지입니다.
오늘도 열심히 작업을 해주신 팀원분들 고생많으셨습니다.
감사합니다.
