날씨 : 맑음
- 금일 근무자
팀 장 : 이상민(8시간)
부팀장 : 이재경(8시간),
팀 원 : 이주형(8시간), 성재욱(8시간), 이민기(8시간), 권동환(8시간)
지 원 : 박선민 팀장(8시간)
금일품수 (누계) : 7품 (총34.5품)
금일 작업현황
- 더블탑플레이트 철물보강작업 (완료)
- 디자인벽 설치 (완료)
- 장선 재단 및 시공
- 빔 제작 및 시공
- 장선 블로킹 시공
- 미니월 제작
다음 예정작업
- 장선 시공 예정
- 장선 블로킹 시공 예정
- 미니월 제작 중
- 릿지 포스트 시공 예정
- 서까래 재단 예정
안녕하세요.
홍성 홍동에서의 5일차입니다.
오늘은 장선을 올리는 날입니다. 바로 시작해보겠습니다.

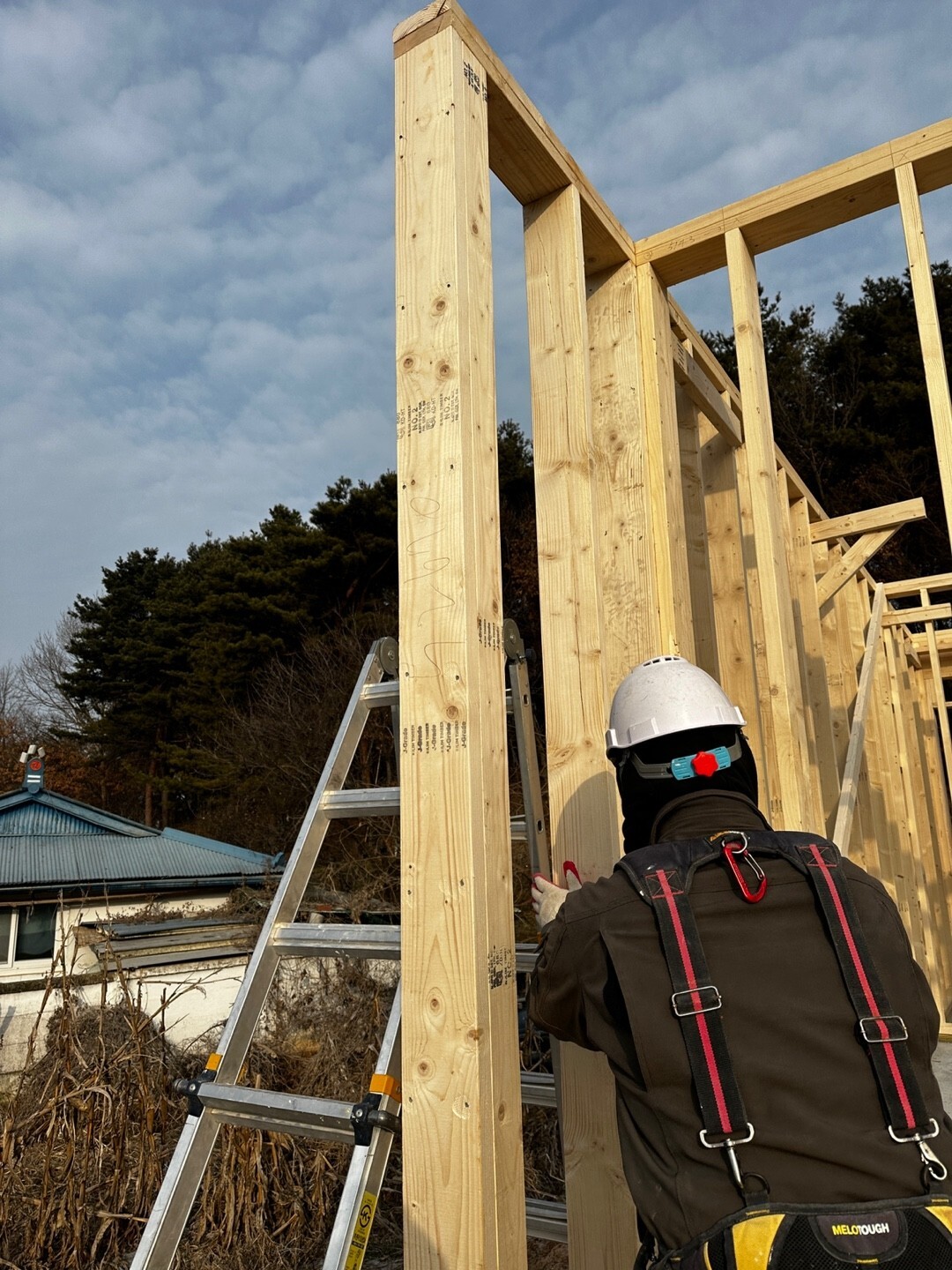

우선 장선시공을 위해 안전발판을 설치하였습니다. 장선을 설치하기 위해서는 벽체 위를 다녀야 하는데, 추락 등의 위험을 줄이기 위해 발판을 만드는 것은 매우 중요한 작업입니다.
안전하게 작업을 끝내기 위해서 안전발판은 필수입니다.
- 철물보강작업
장선 시공에 앞서 골조의 변형을 막고 보강을 해주기 위해 철물보강작업을 진행하였습니다.

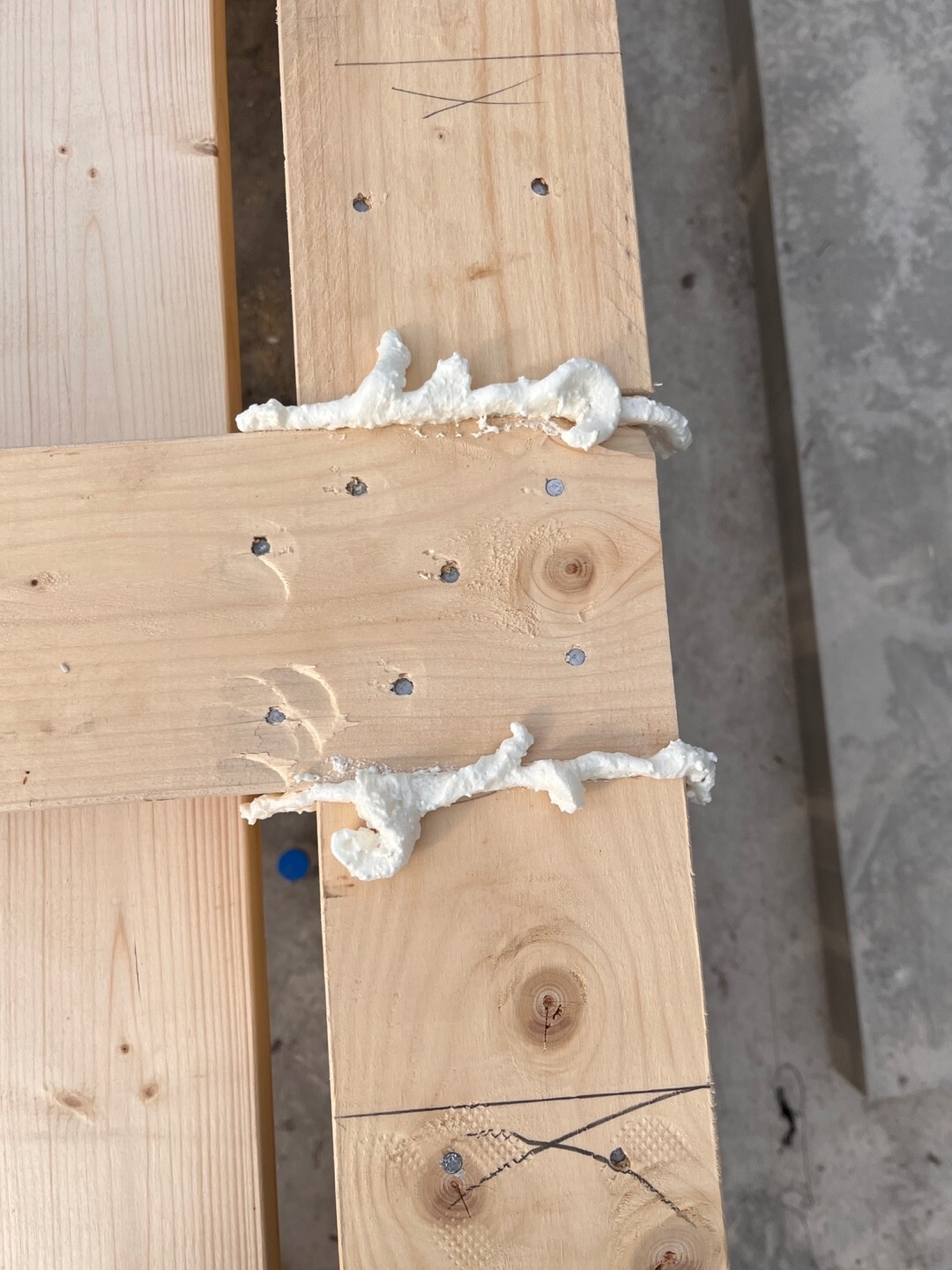

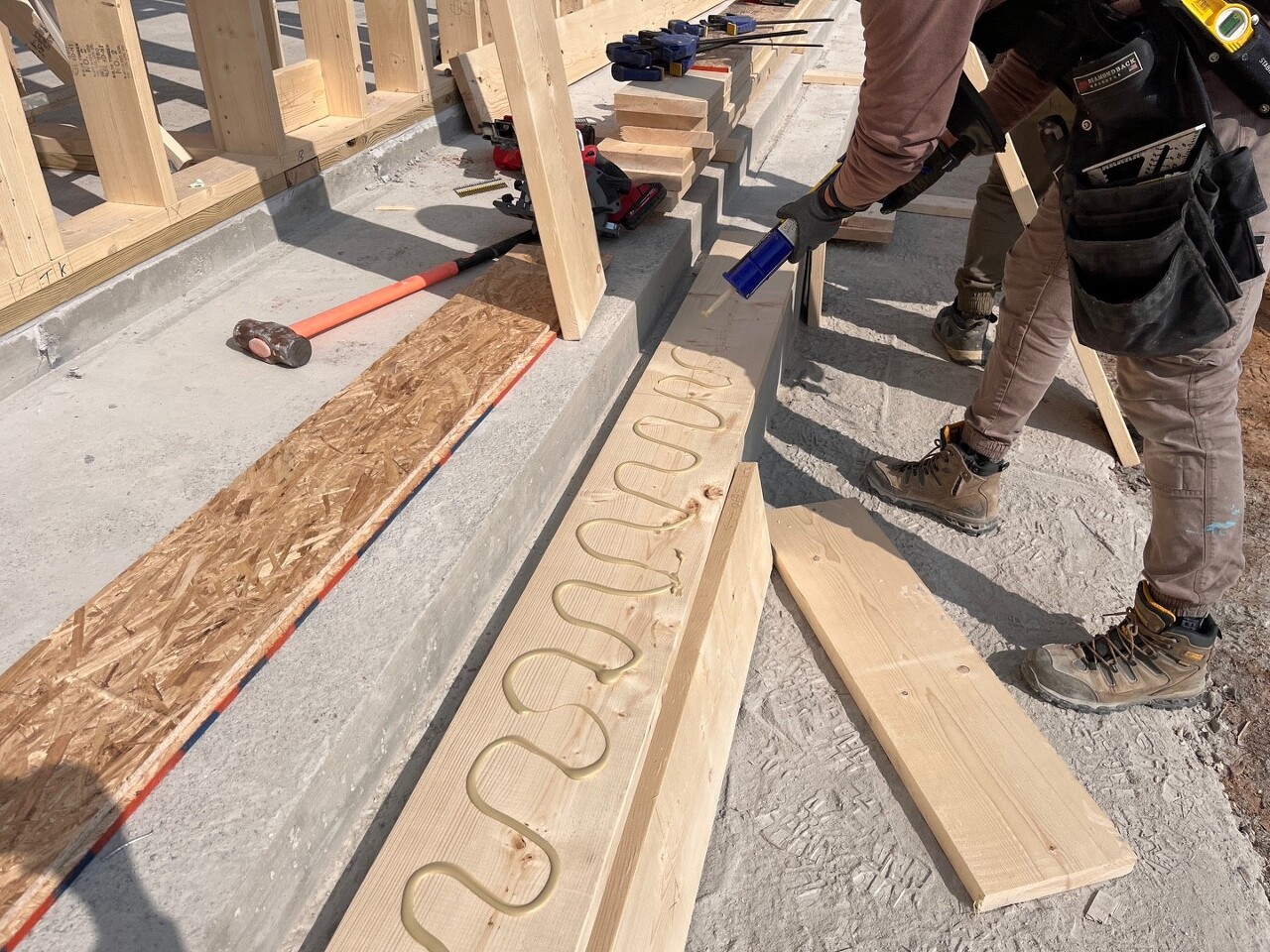

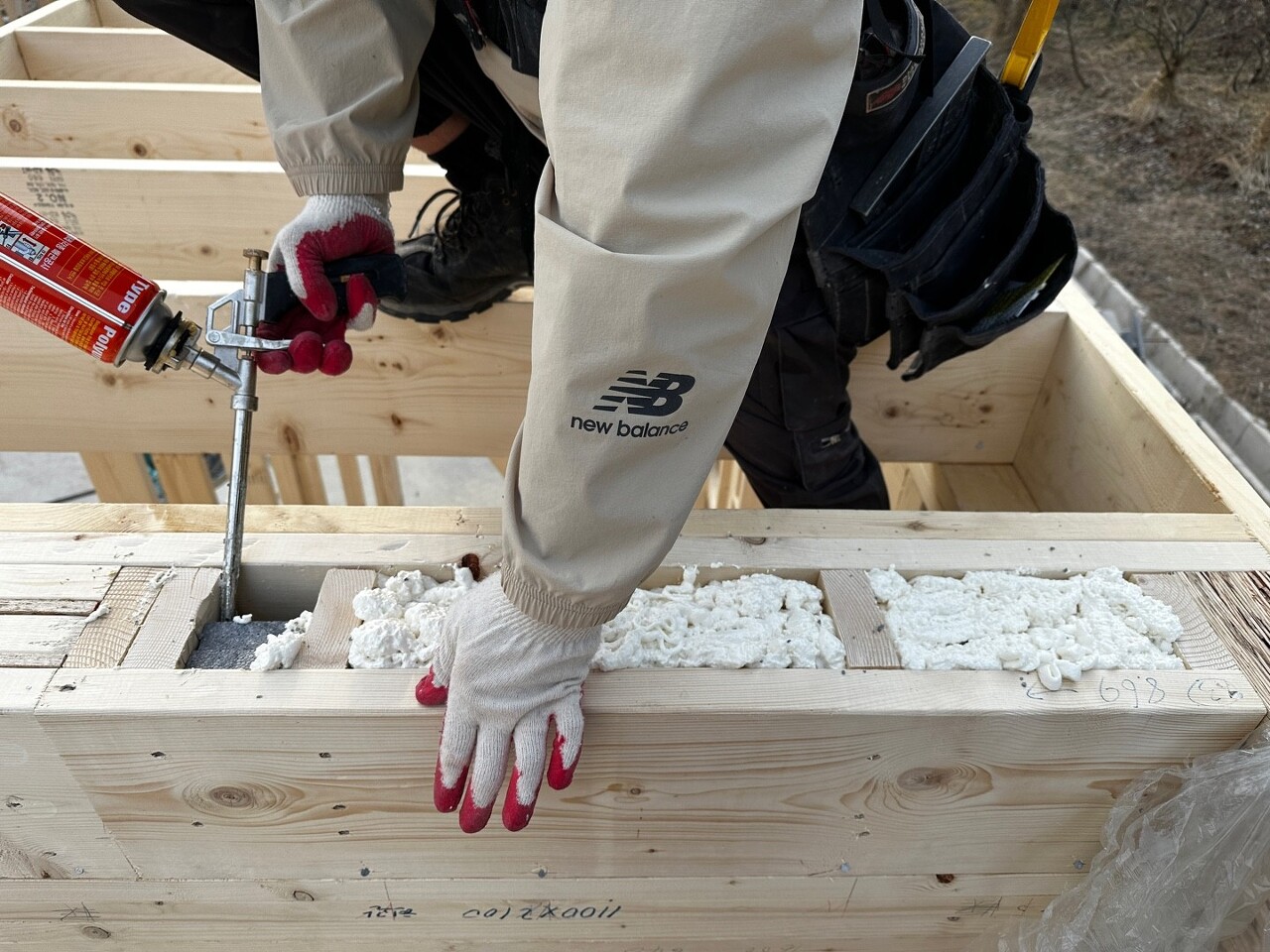

철물을 설치하기전에 벽이 만나는 부분의 틈에 우레탄 폼을 충진해줍니다.

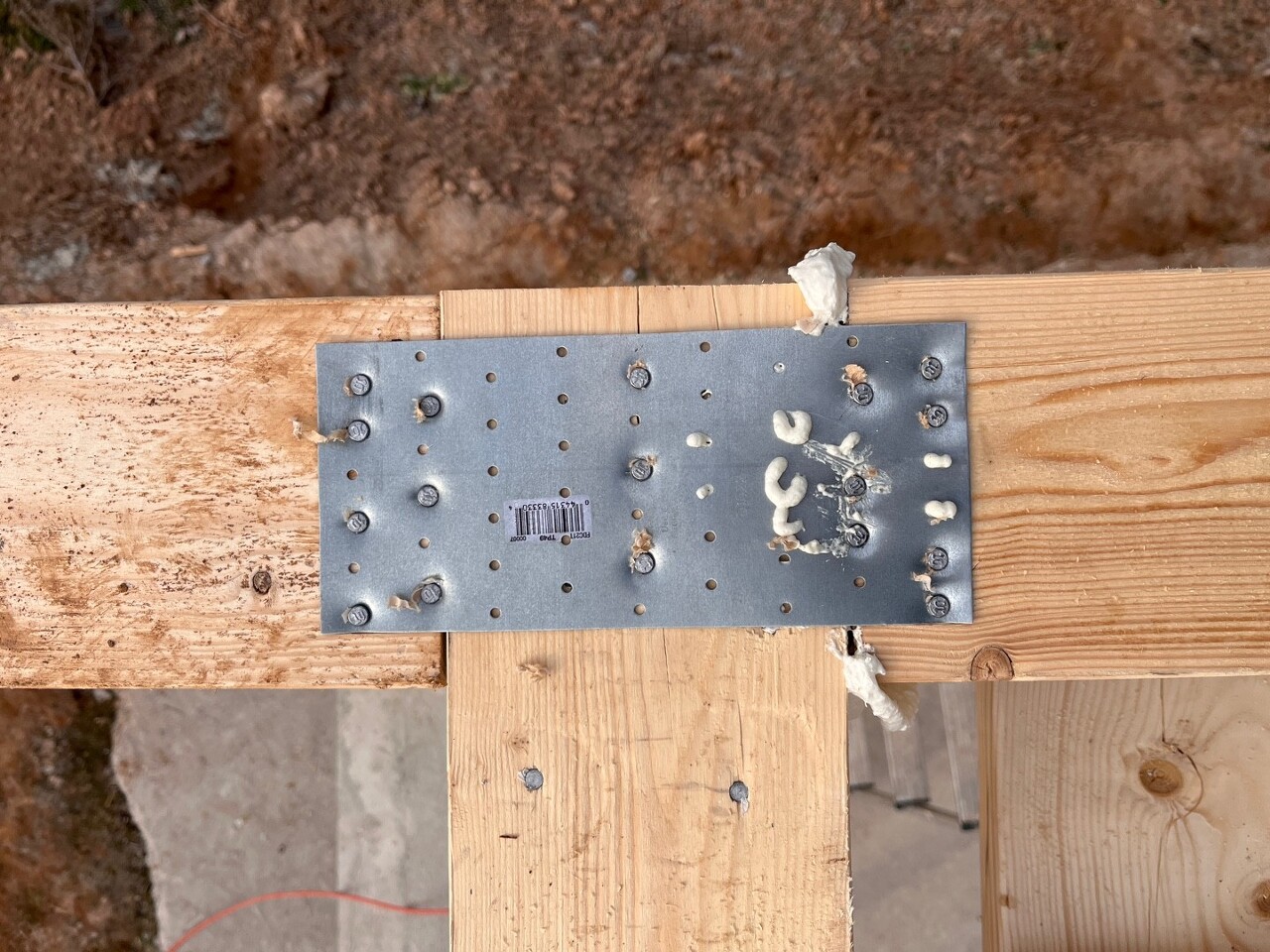

그 다음 보강용 철물을 설치하였습니다.
- 디자인벽 설치
발판을 설치하는 동안 디자인벽 설치 시공을 하였습니다.

외부로 돌출하는 디자인벽입니다.

- 장선 재단 및 시공

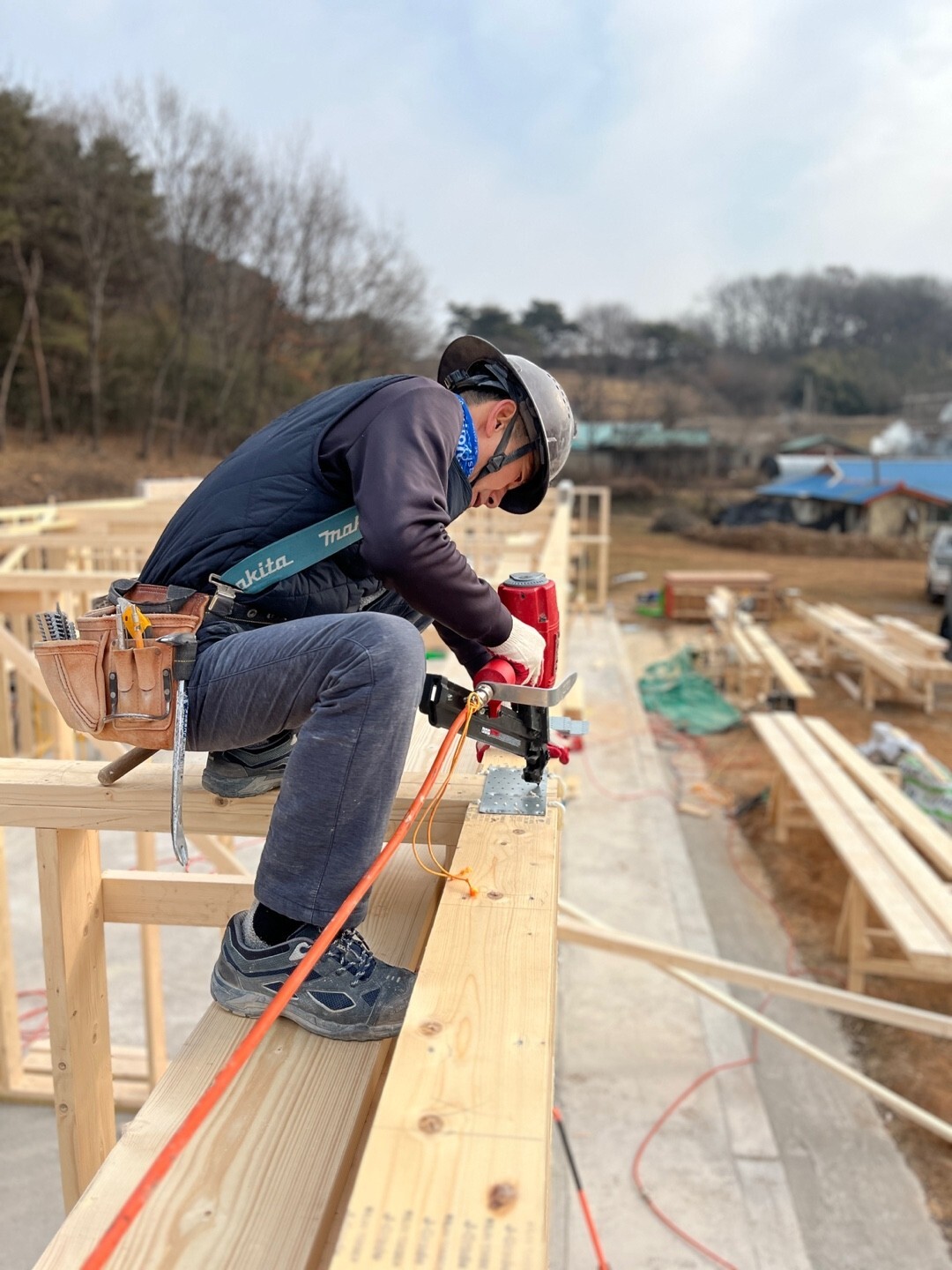

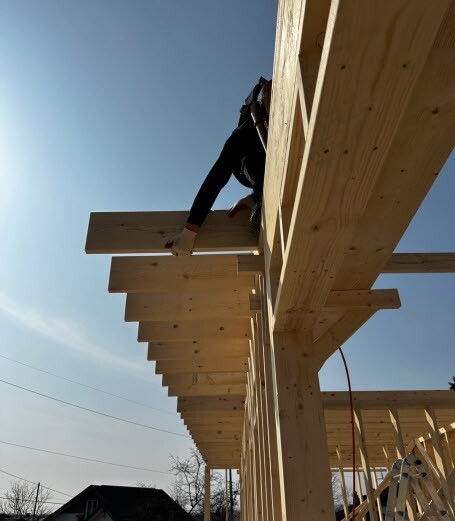

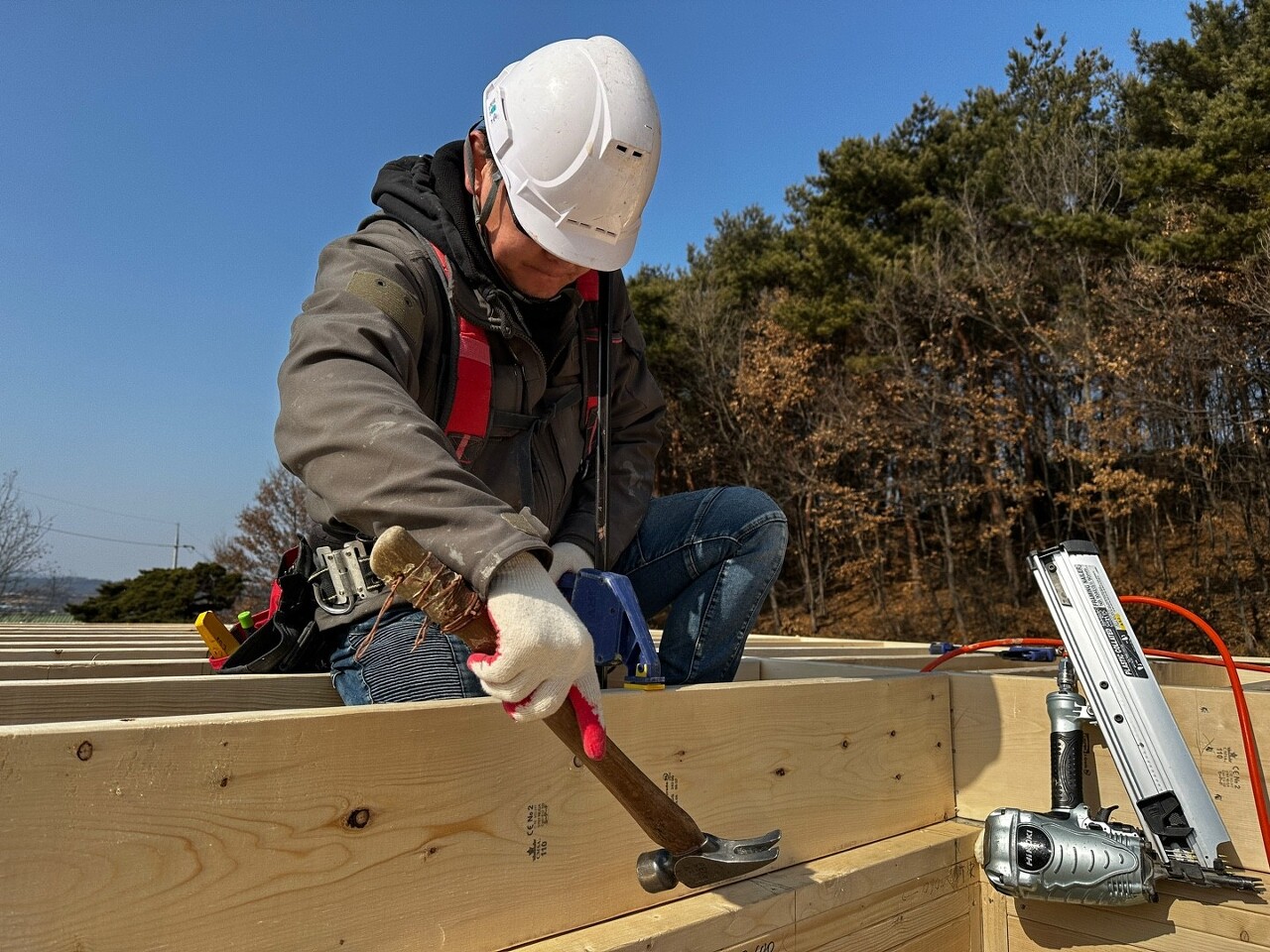

이제 장선을 올릴 차례입니다. 우선 장선 끝면에 놓이는 림조이스트(끝막이장선) 시공을 진행해줍니다.
팀장, 부팀장님들께서 열정을 보여주셨습니다.

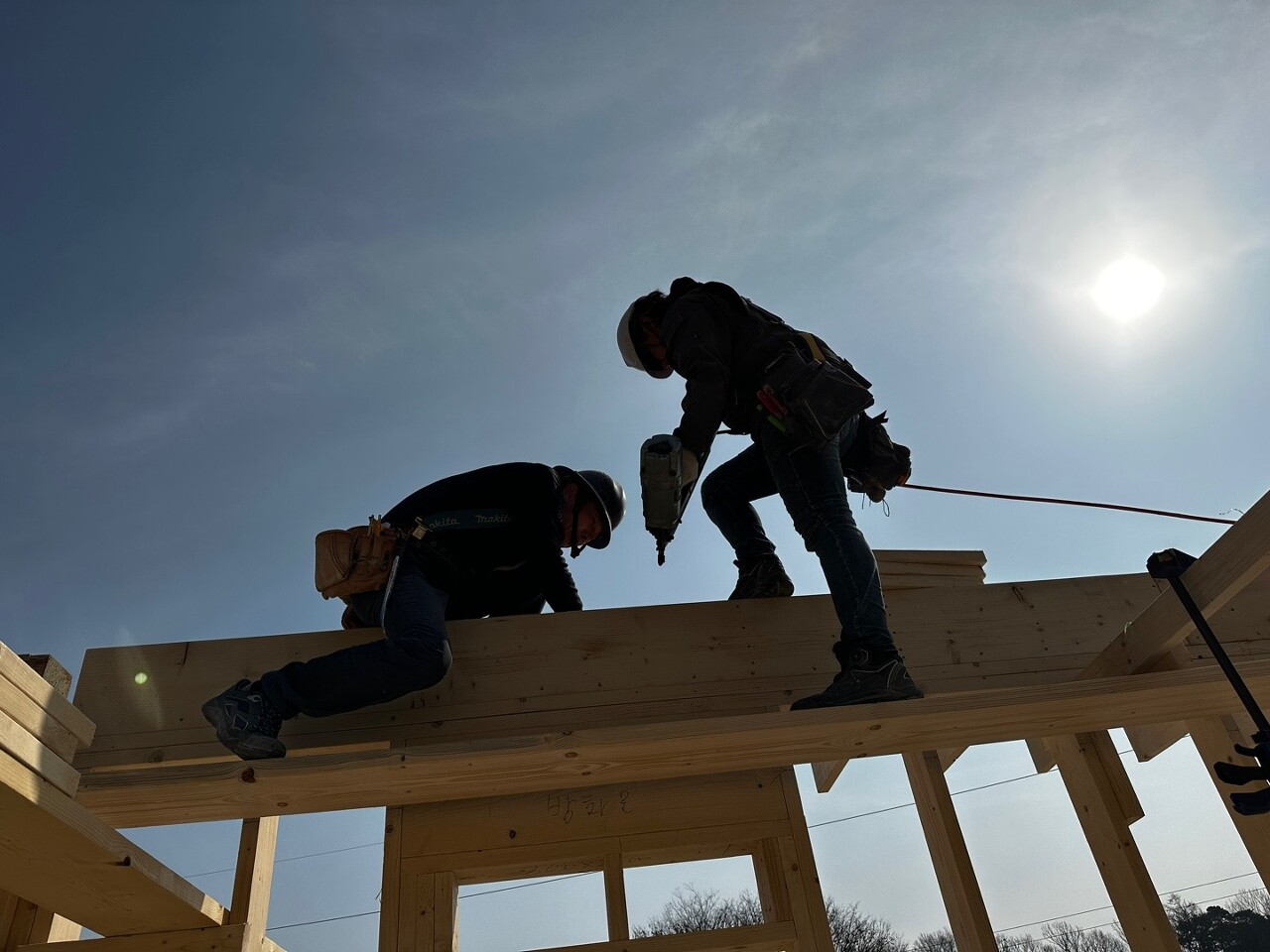

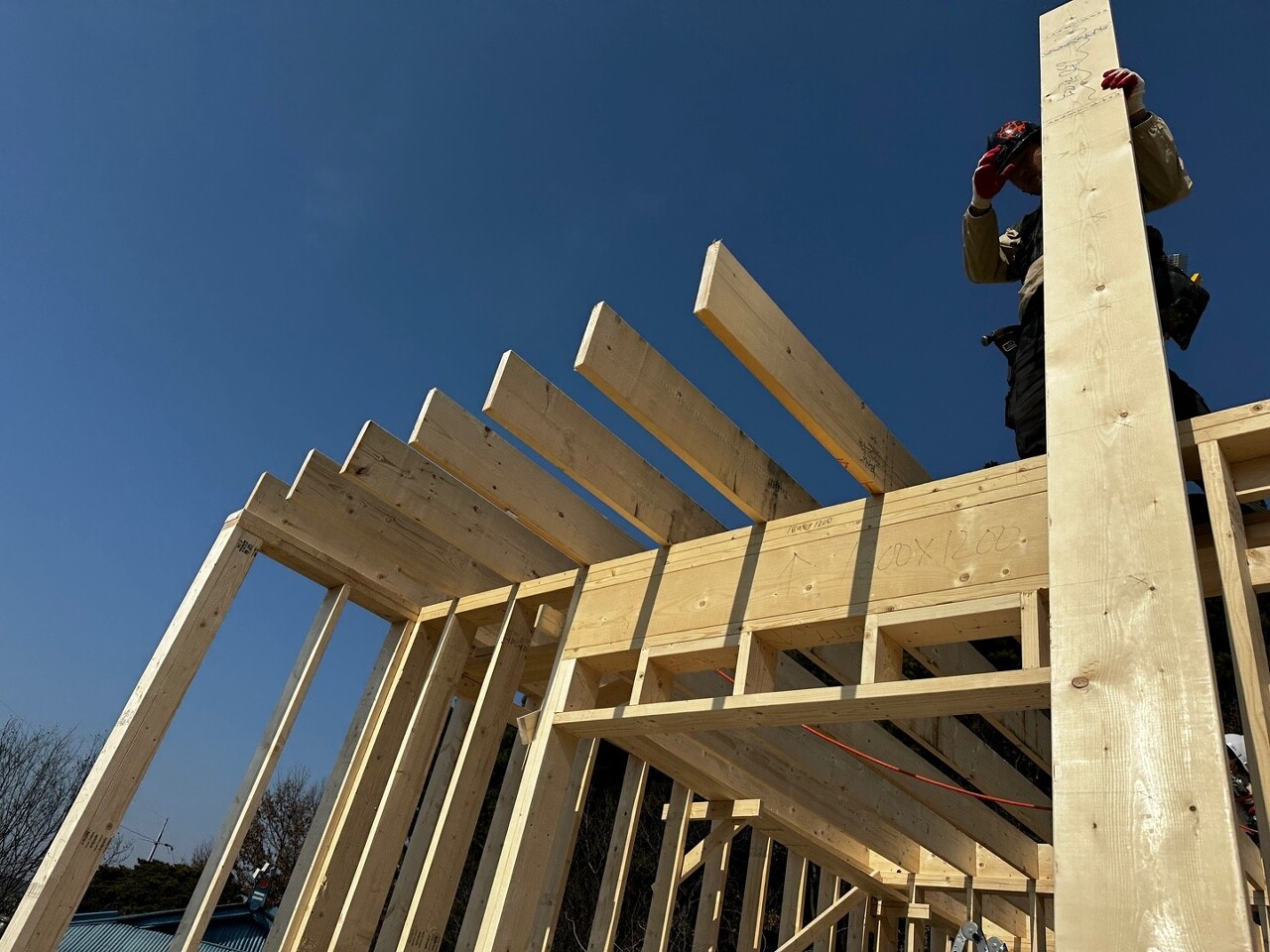

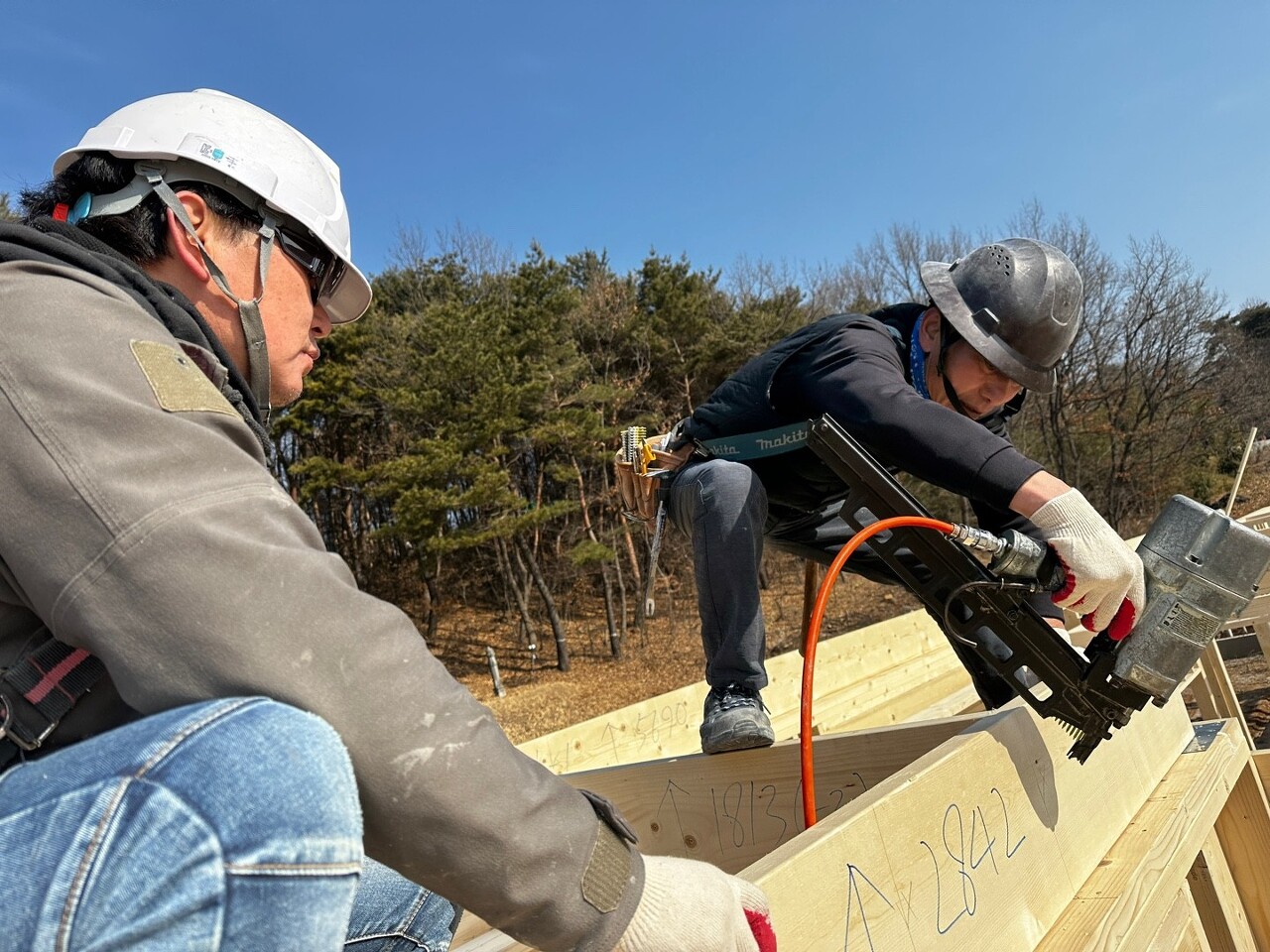

림조이스트를 시공한 후에 실링조이스트(천장장선) 시공을 진행하였습니다.
정확한 간격으로 시공을 하였습니다.
- 빔 제작 및 시공

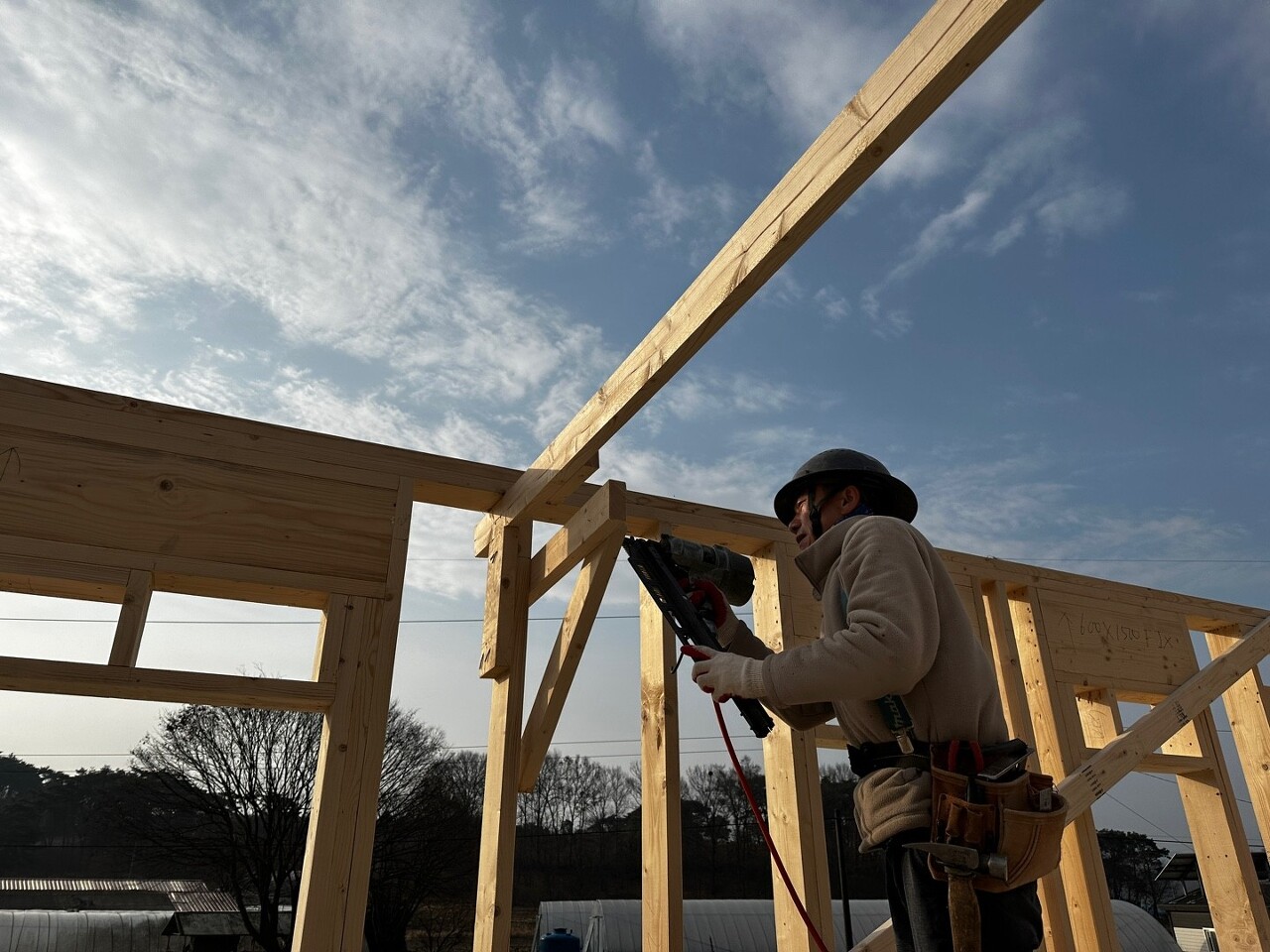

포치 부분의 구조 보강을 위해 빔을 제작하여 시공하였습니다.
빔 제작 과정입니다.
빔 시공이 완료된 사진입니다.

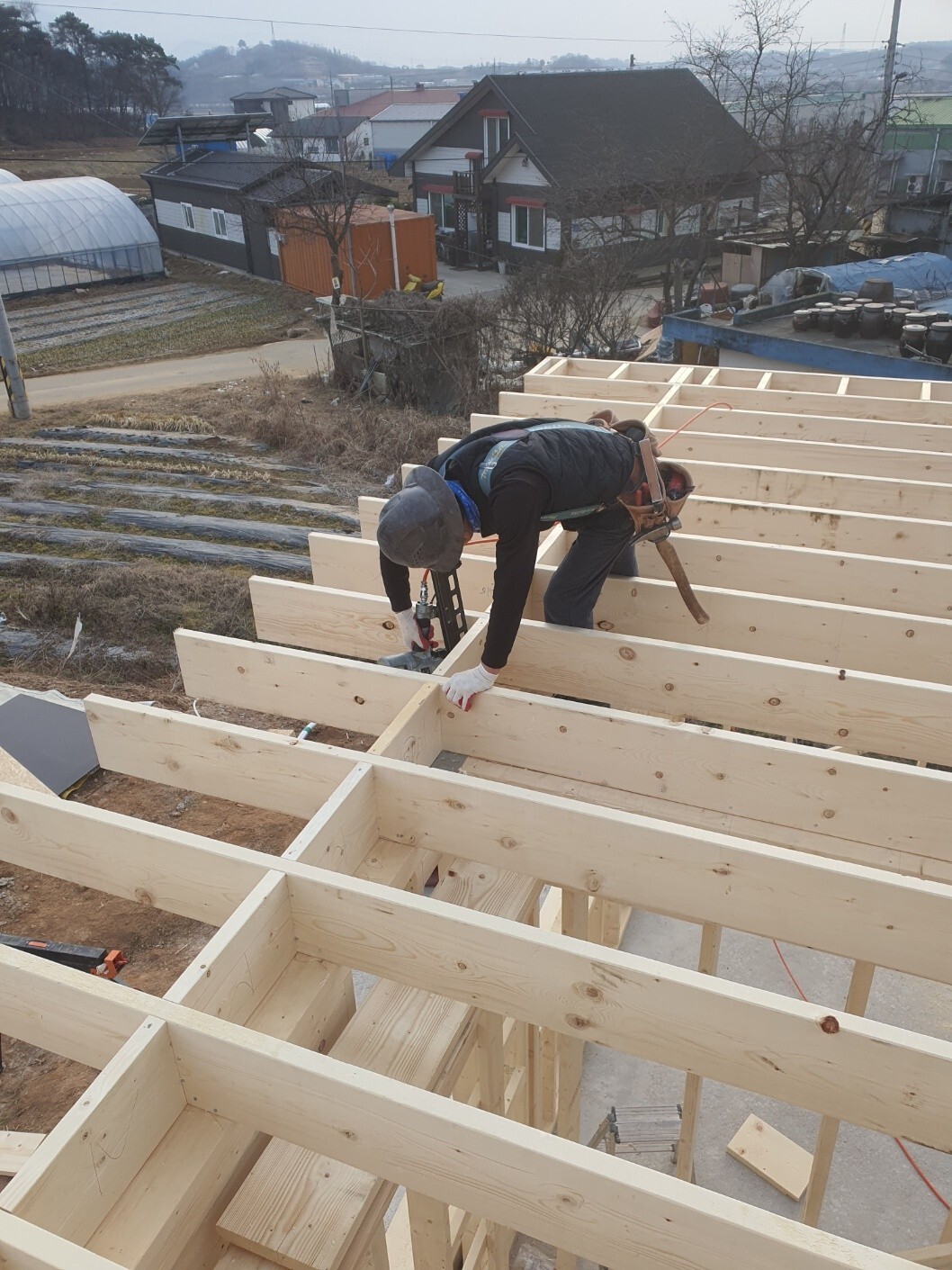

- 장선 블로킹 시공

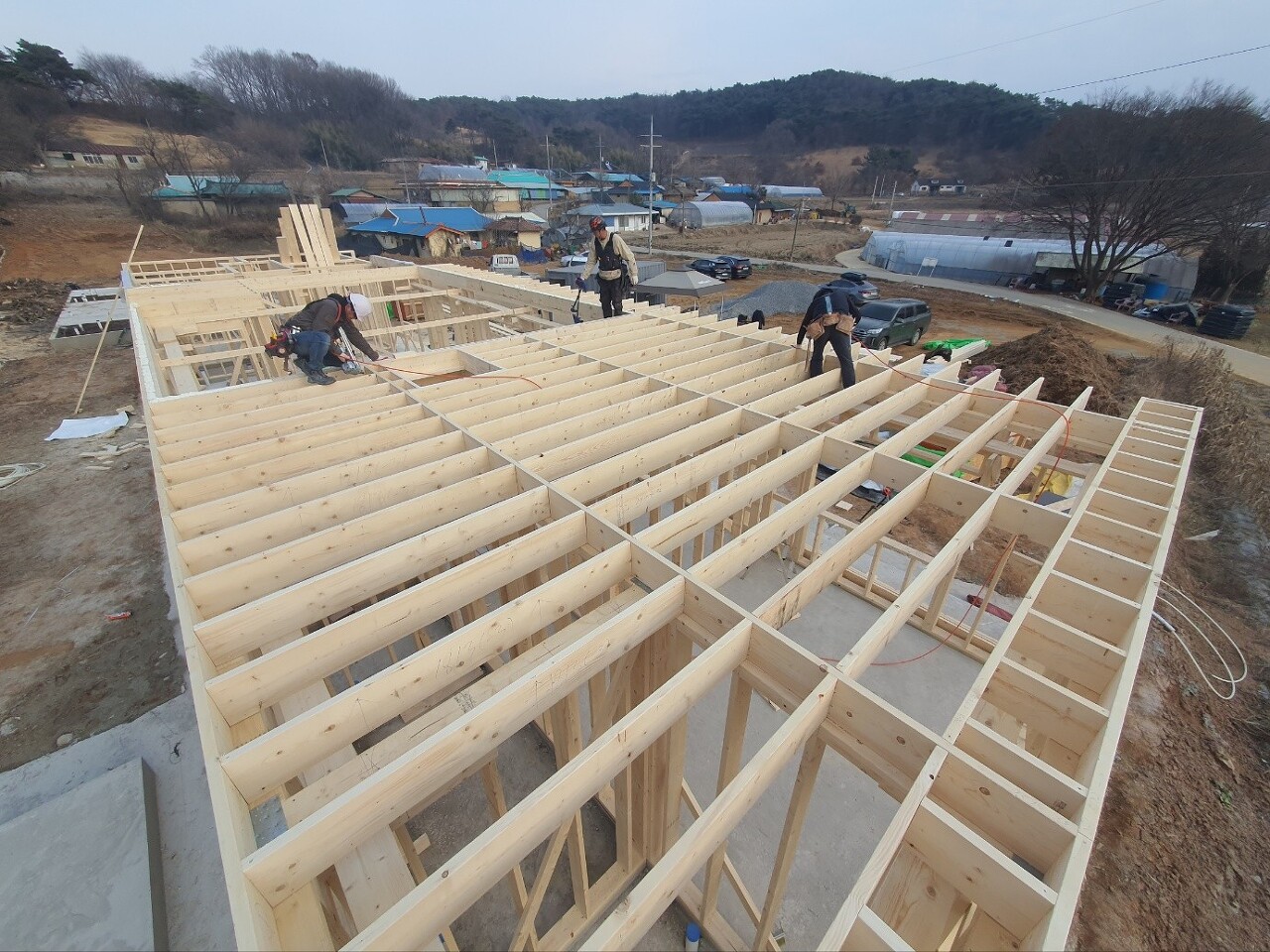

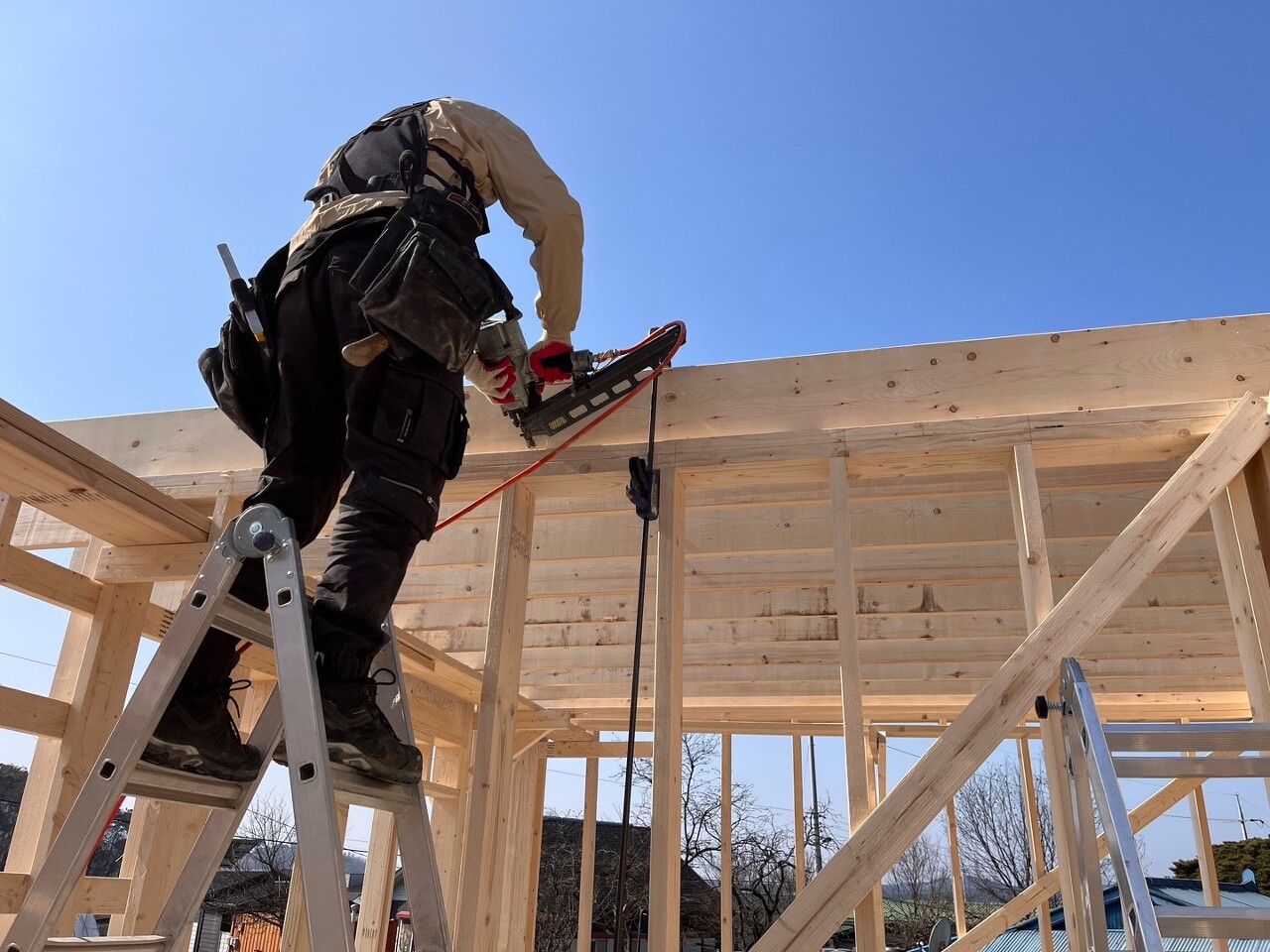

장선 시공을 완료한 곳은 블로킹 시공을 진행하였습니다. 블로킹 시공을 하여 구조의 변형을 막아주고 지붕의 하중에도 문제가 없도록 단단하게 잡아줍니다.
한치의 오차도 없습니다.
복도의 에어컨 자리입니다.

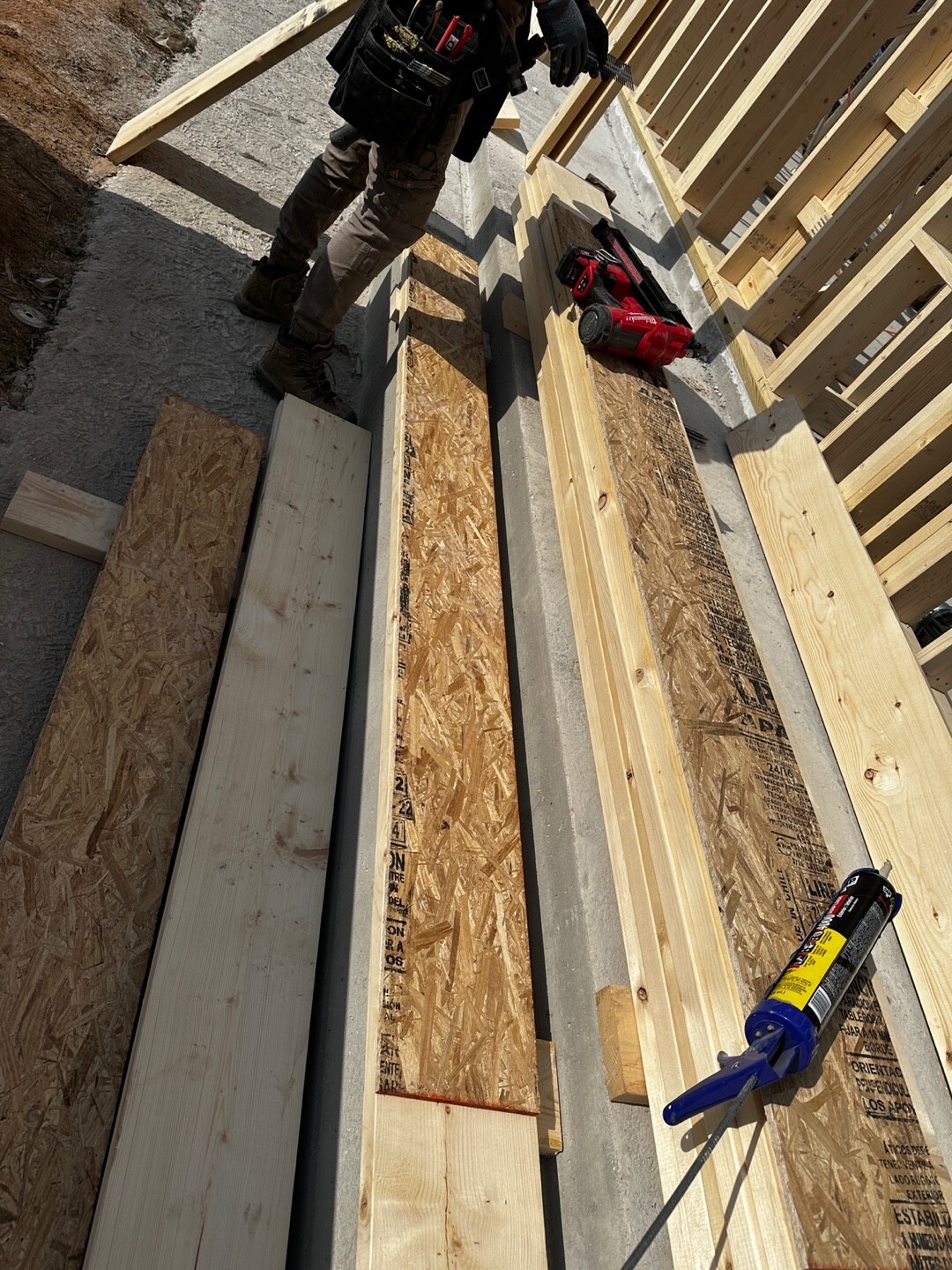

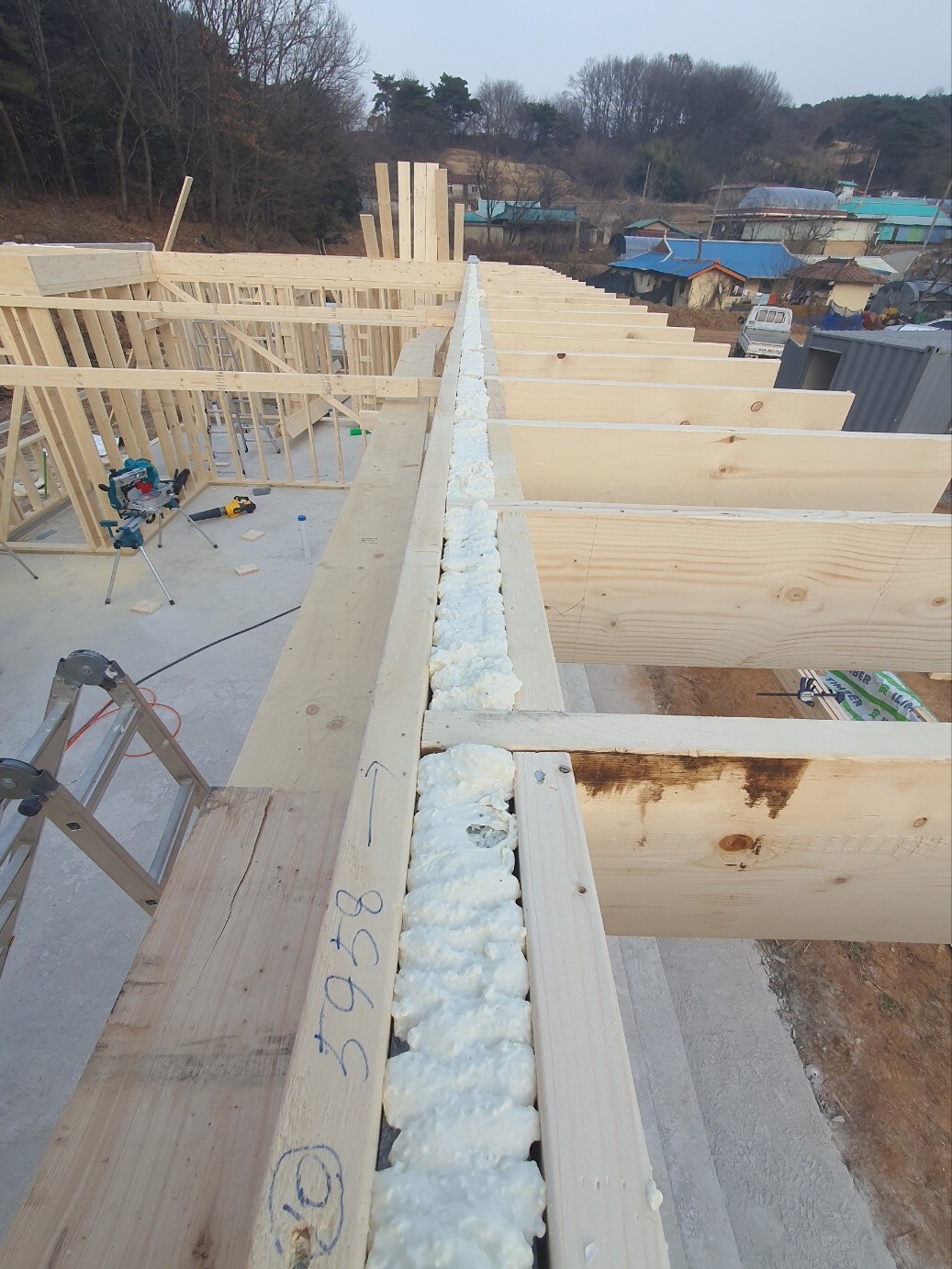

추후에 단열재 작업이 어려운 공간에는 미리 단열작업을 진행하였습니다.
내일 별채 장선 시공을 하기위해 자재를 옮겨놓았습니다.

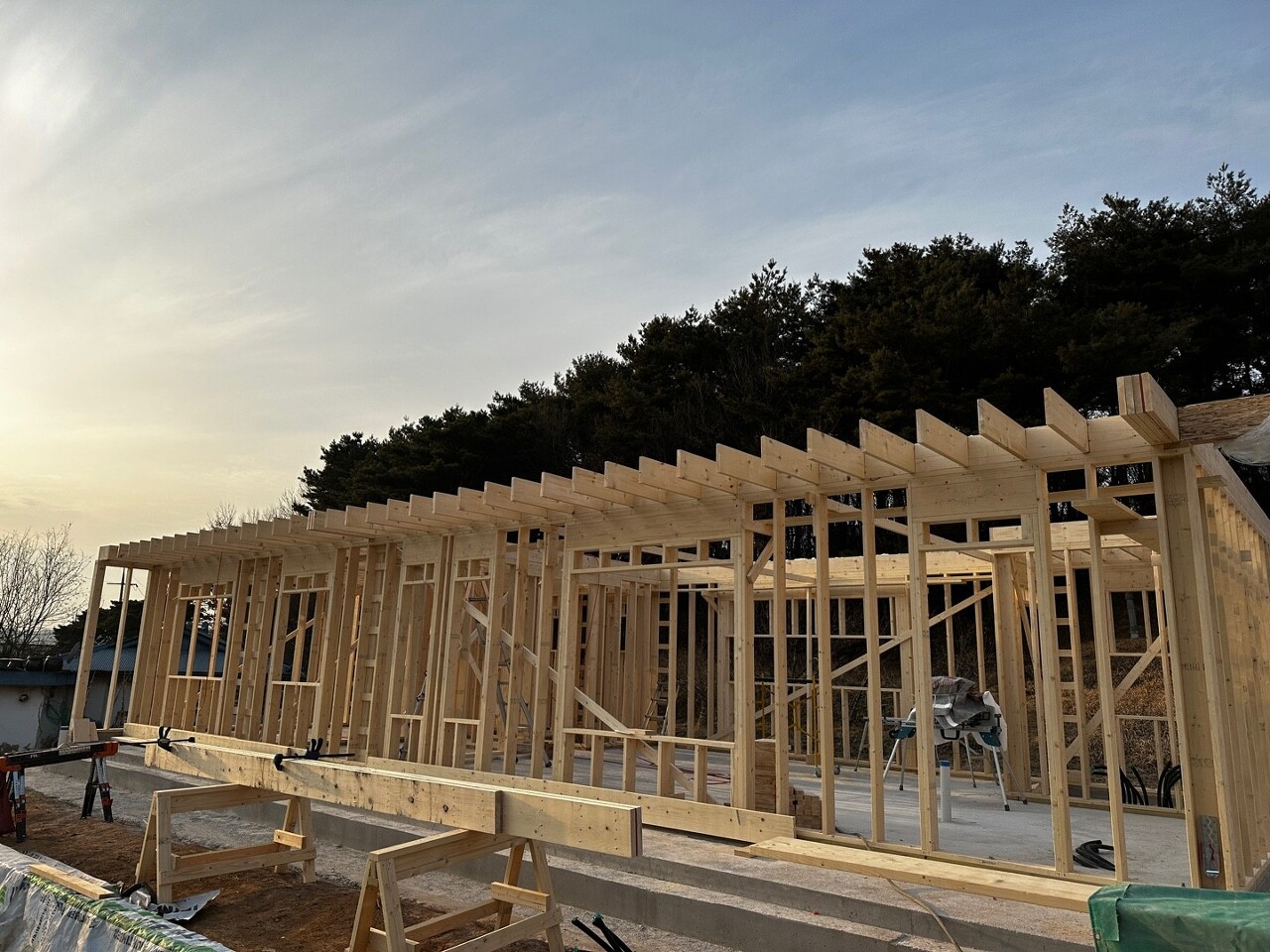

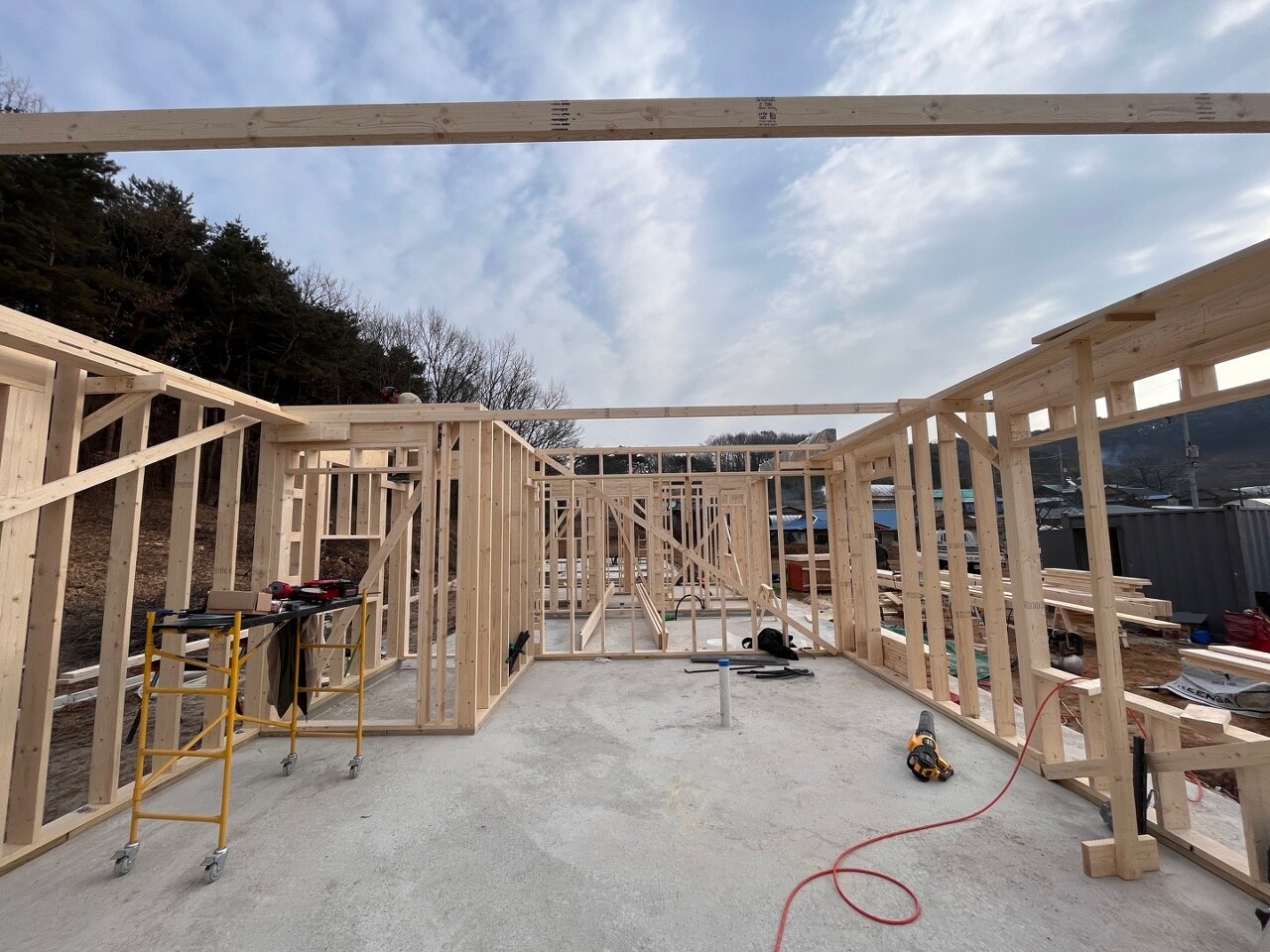

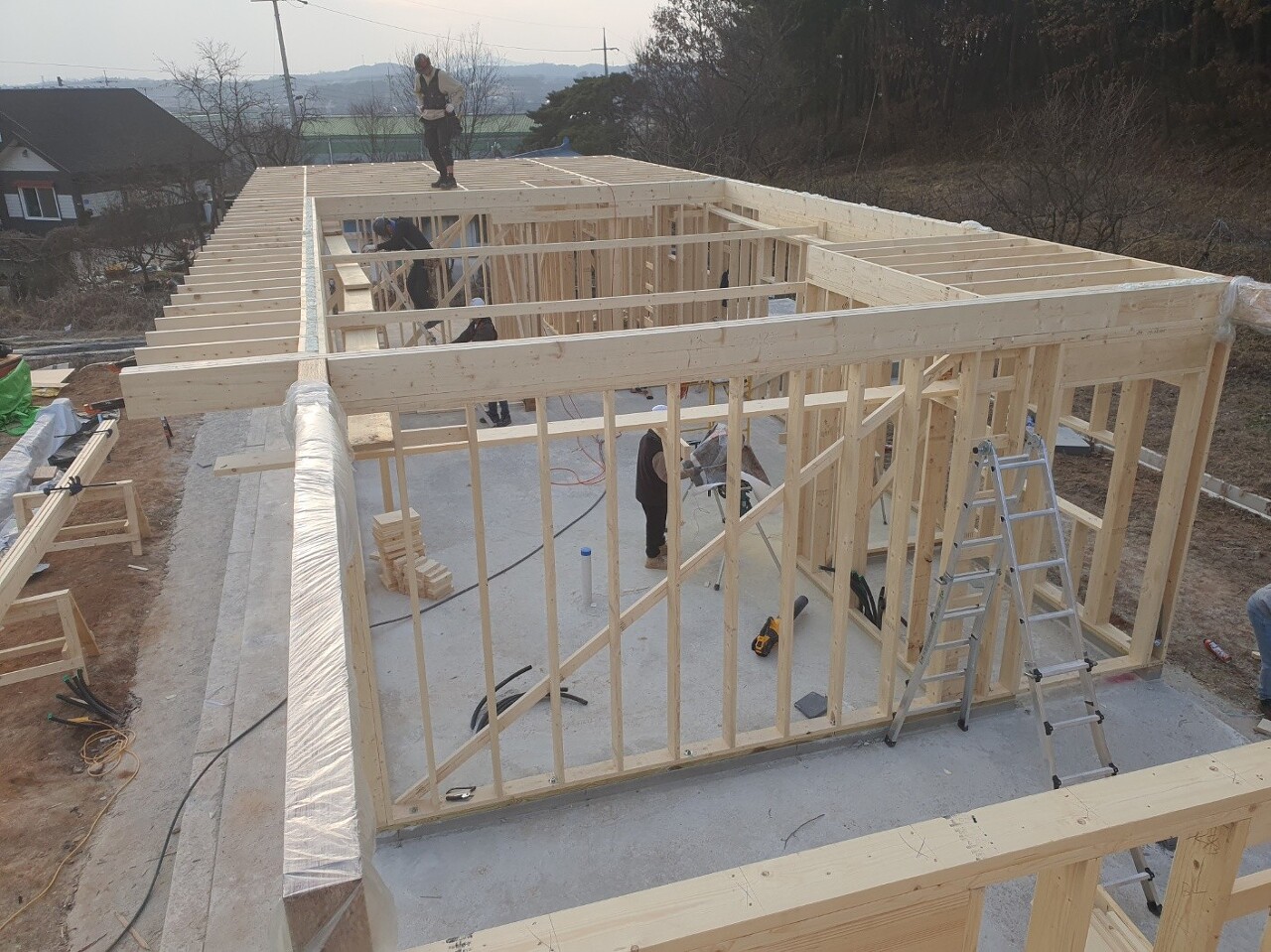

오늘의 작업현황입니다. 골조는 언제 봐도 아름답습니다.
오늘은 건축주 내외 분께서 회식을 시켜주셨습니다. 다시 한번 감사의 말씀드립니다.
갈비가 너무 맛있었습니다.
저희의 오늘은 여기까지입니다.
오늘도 작업에 힘써주신 팀원분들 고생많으셨습니다.
감사합니다.
