날씨 : 차가운 바람
- 금일 근무자
팀 장 : 이상민(8시간)
부팀장 : 이재경(8시간),
팀 원 : 이주형(8시간), 성재욱(8시간), 이민기(8시간), 권동환(8시간)
지 원 : 박선민 팀장(8시간), 천영환(8시간)
금일품수 (누계) : 8품 (총53.875품)
금일 작업현황
- 릿지 빔 시공
- 서까래 재단 및 시공
다음 예정작업
- 서까래 시공 예정
안녕하세요.
홍성 홍동에서의 8일차입니다.
오늘은 천영환 빌더님께서 저희 현장에 지원을 오셨습니다. 감사합니다!
오늘도 화이팅있게 하루를 시작해보겠습니다.

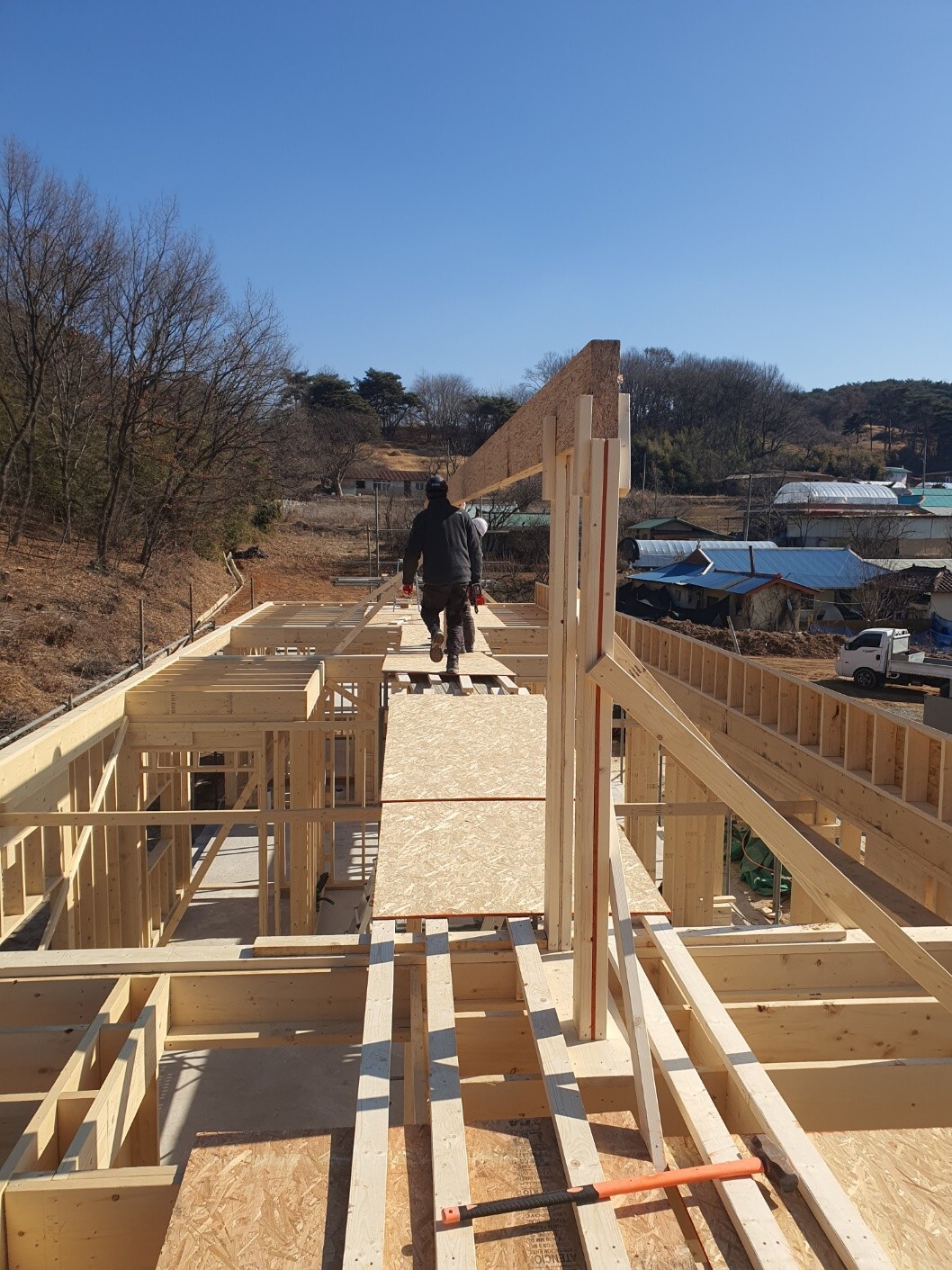

서까래 시공 전에 임시 발판을 시공하였습니다.
본채와 별채 사이와 오픈천장 쪽은 2x4부재를 이용하여 뼈대를 만들어주었습니다.
그다음 합판으로 안전하게 지나다닐수 있는 발판을 만들었습니다.

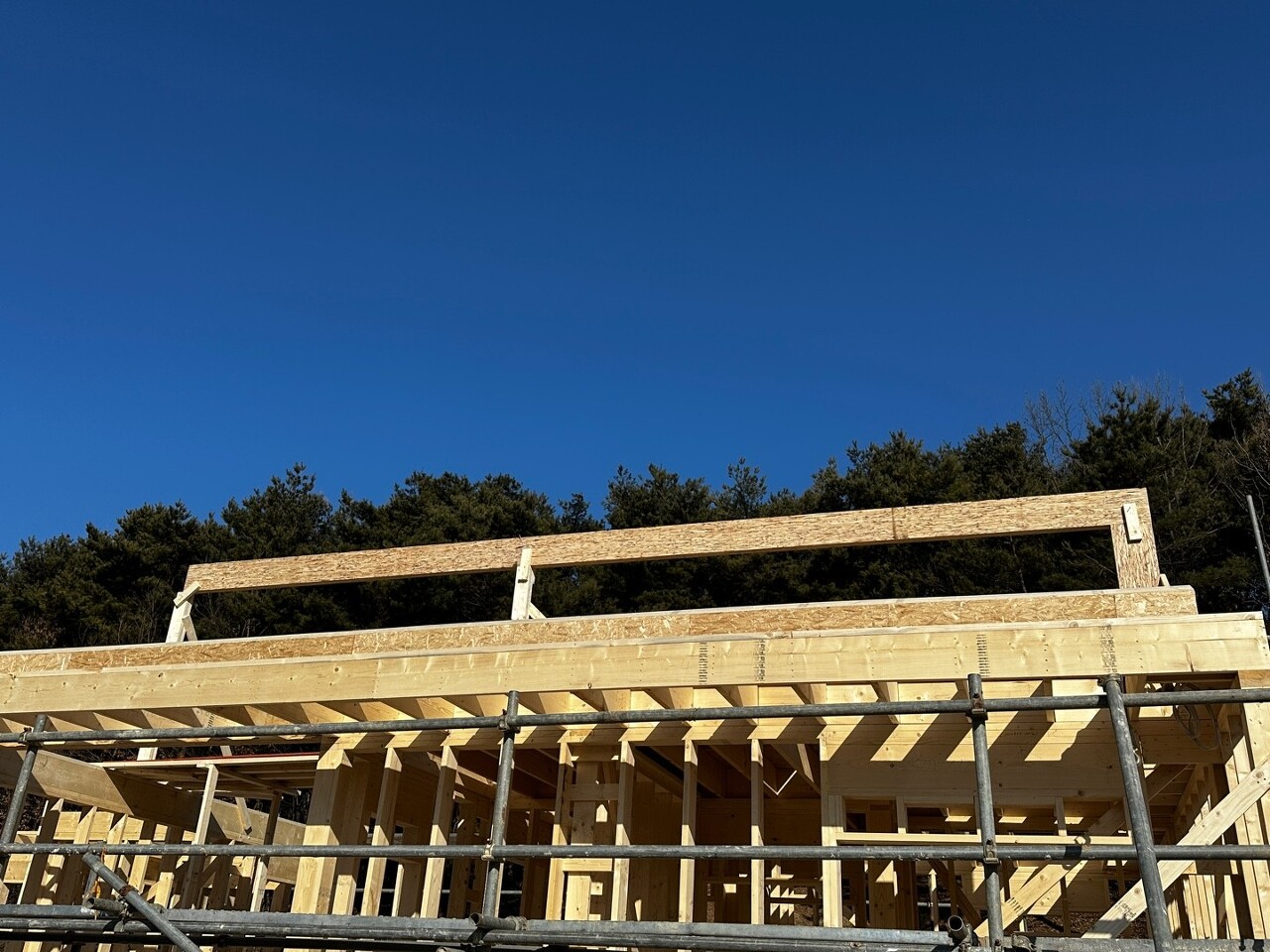

- 릿지 빔 시공

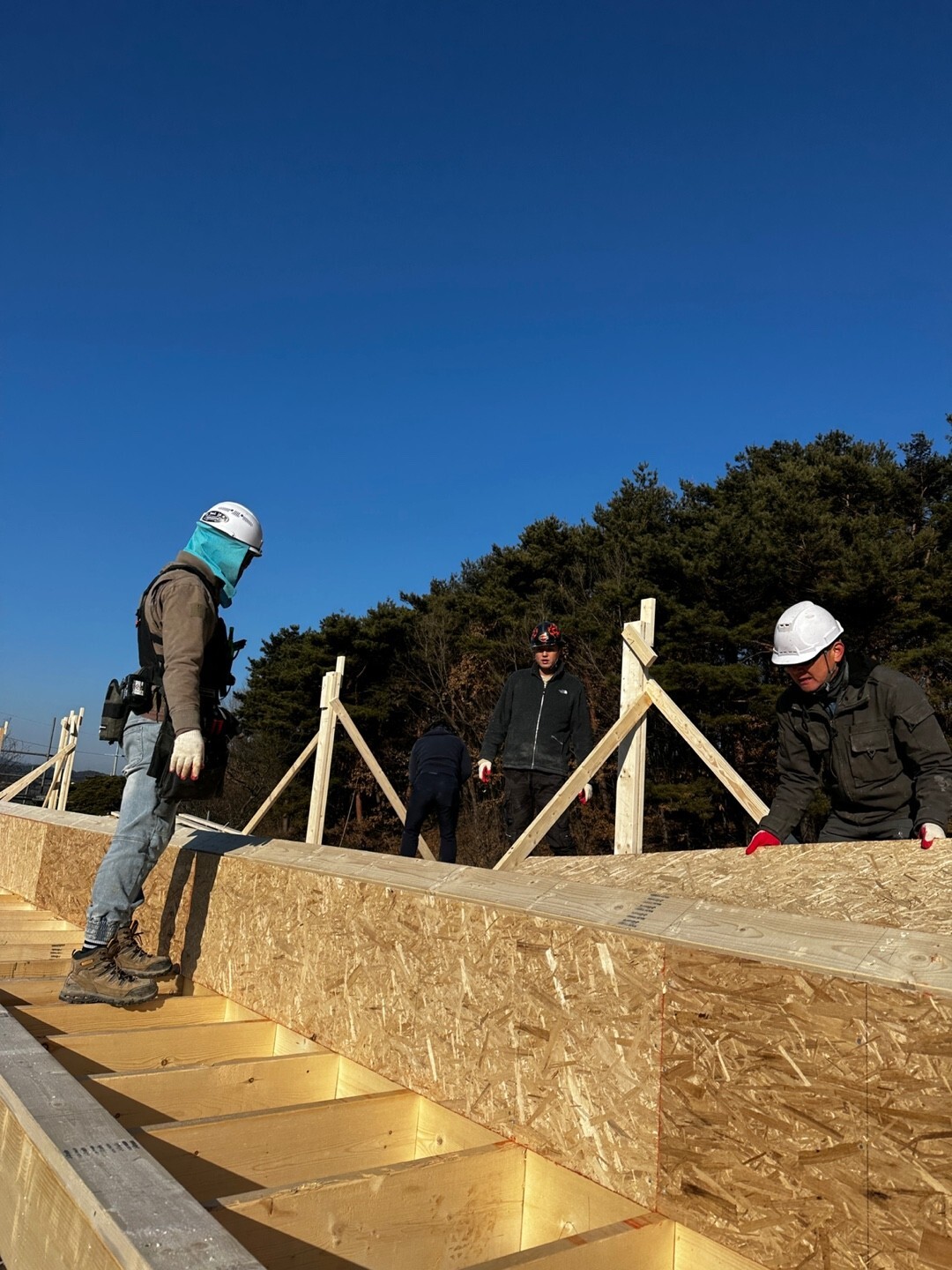

그 다음 오늘의 하이라이트인 릿지 빔을 시공하였습니다. 릿지 빔은 박공지붕에서 서까래와 서까래가 만나는 부분에 설치되는 수평부재입니다.
팀원들이 같이 힘을 모아서 지붕으로 올렸습니다.
릿지빔은 패럴램 빔과 조립보(beam)을 이용하였습니다. 안전하게 얹은 후에 정확히 면을 맞추고 못을 이용하여 고정시켜줍니다.

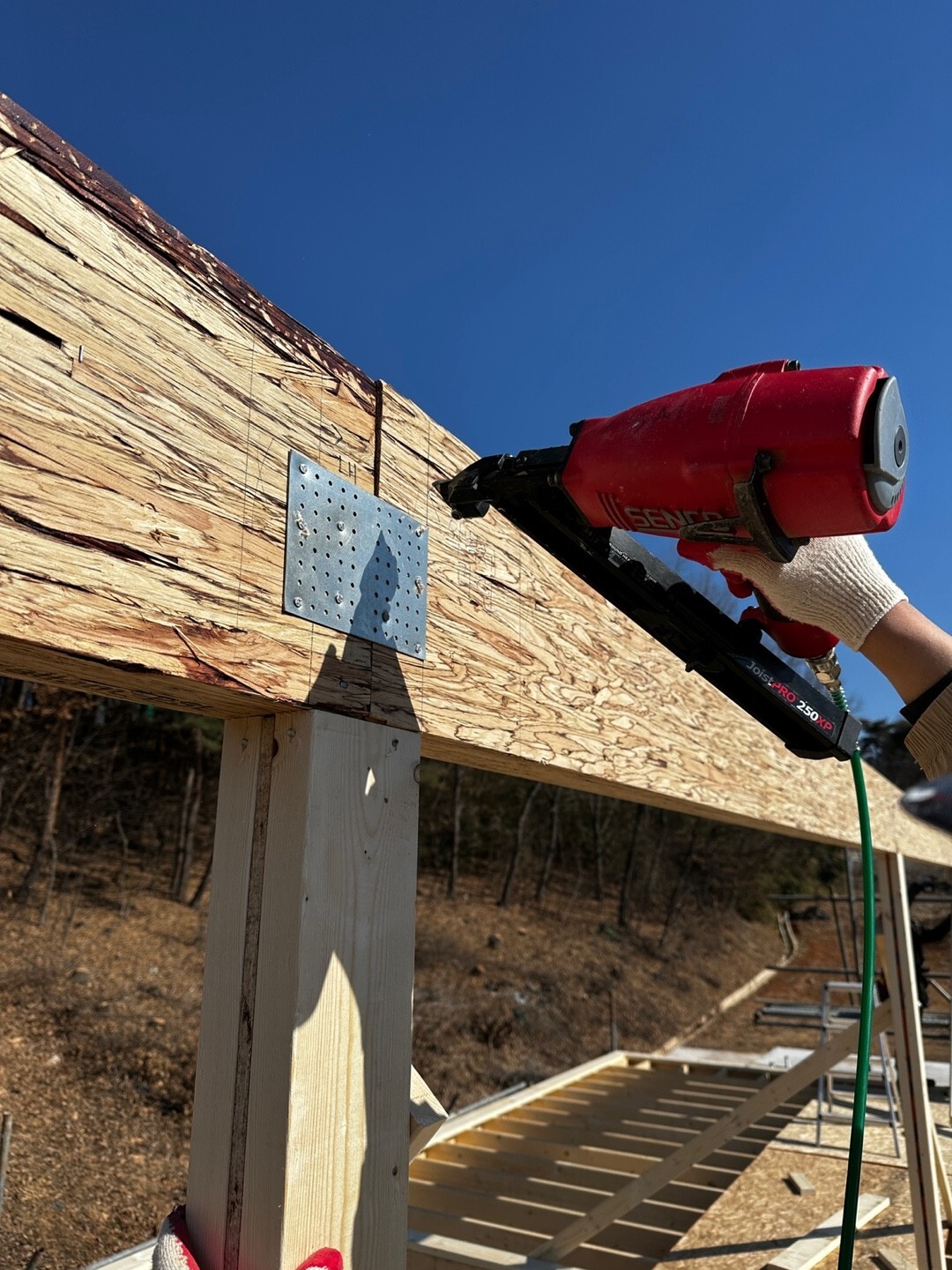

릿지 빔과 빔사이에는 보강철물을 이용하여 고정시켜주었습니다.
- 서까래 재단 및 시공

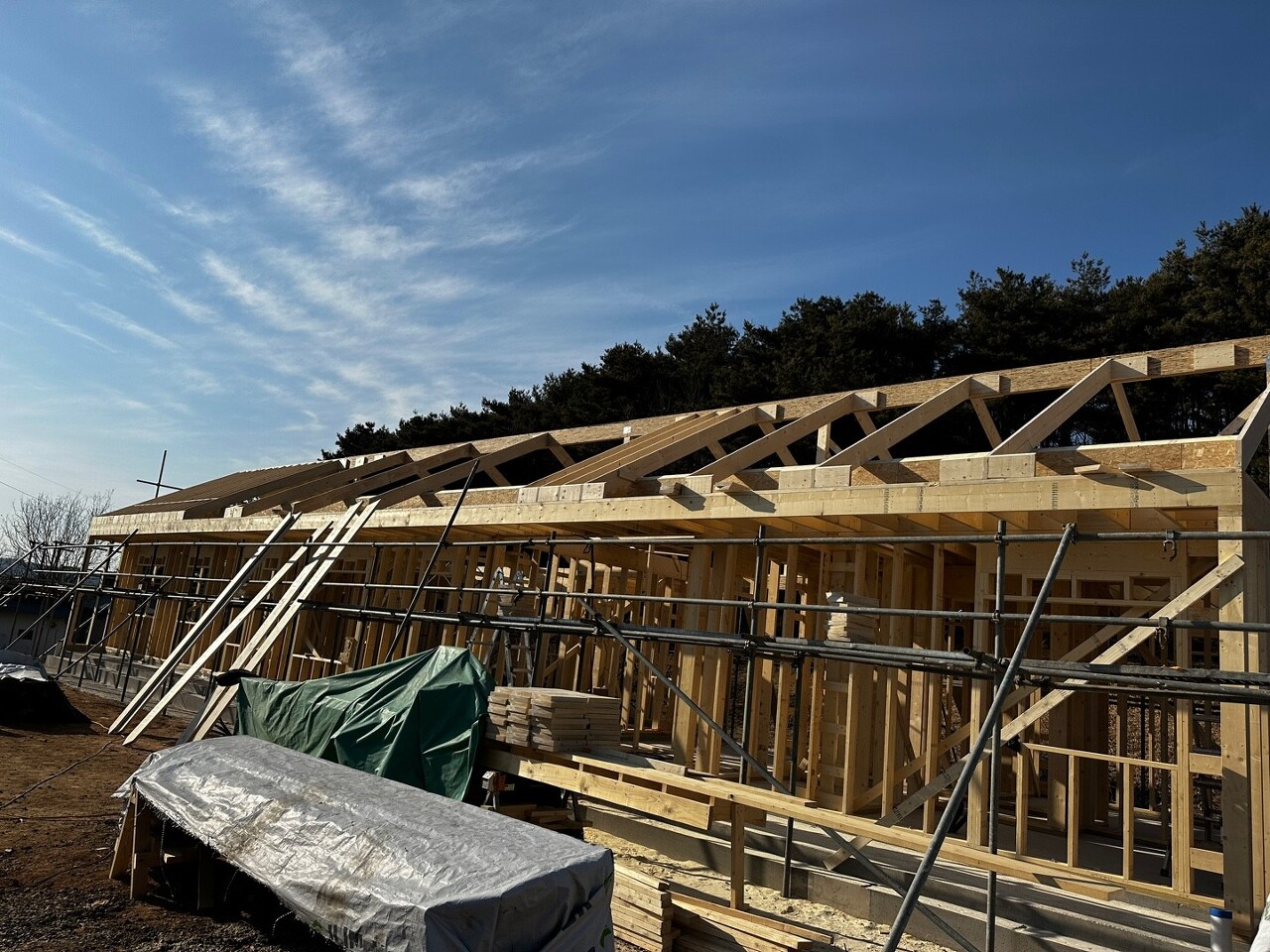

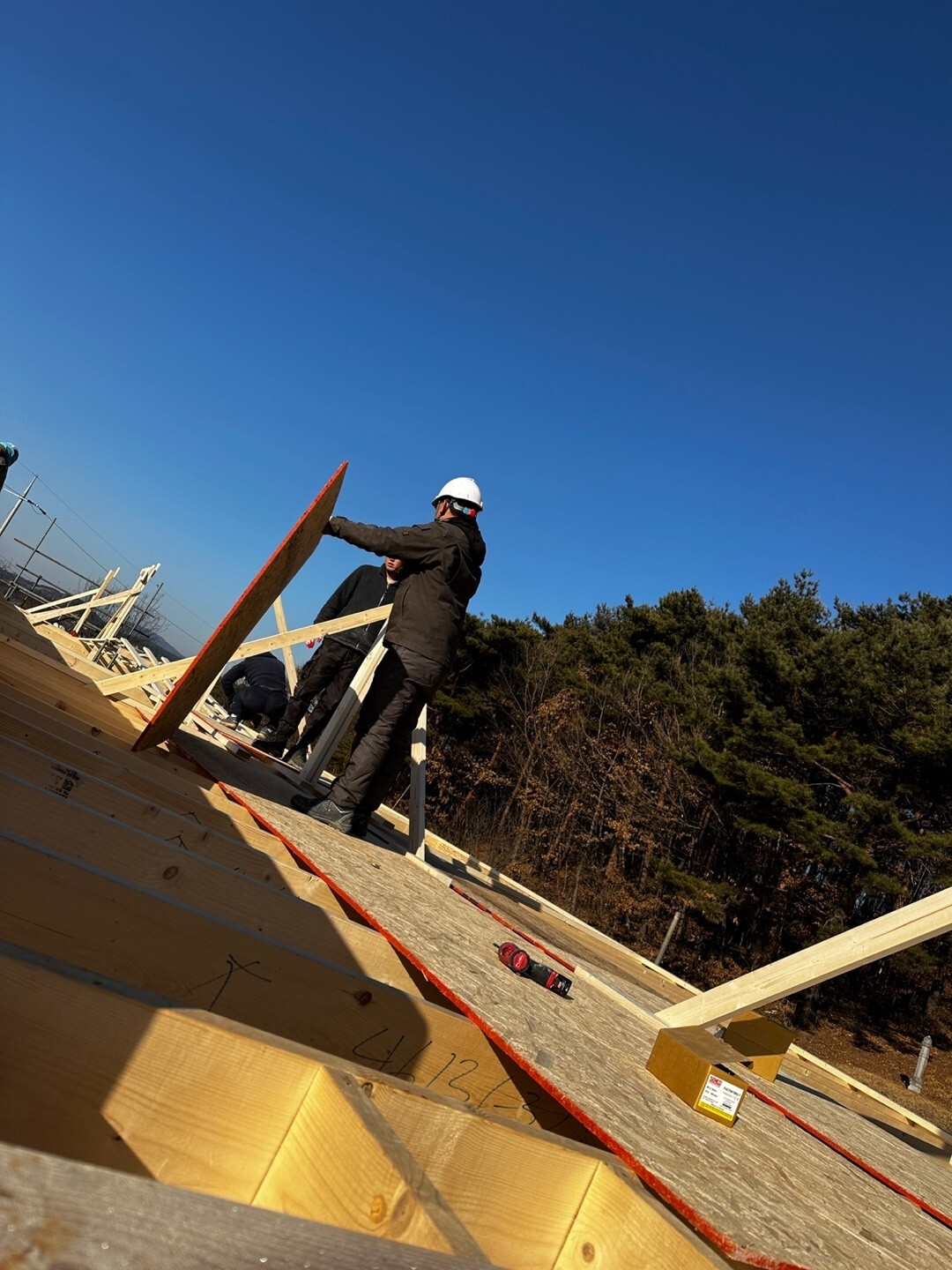

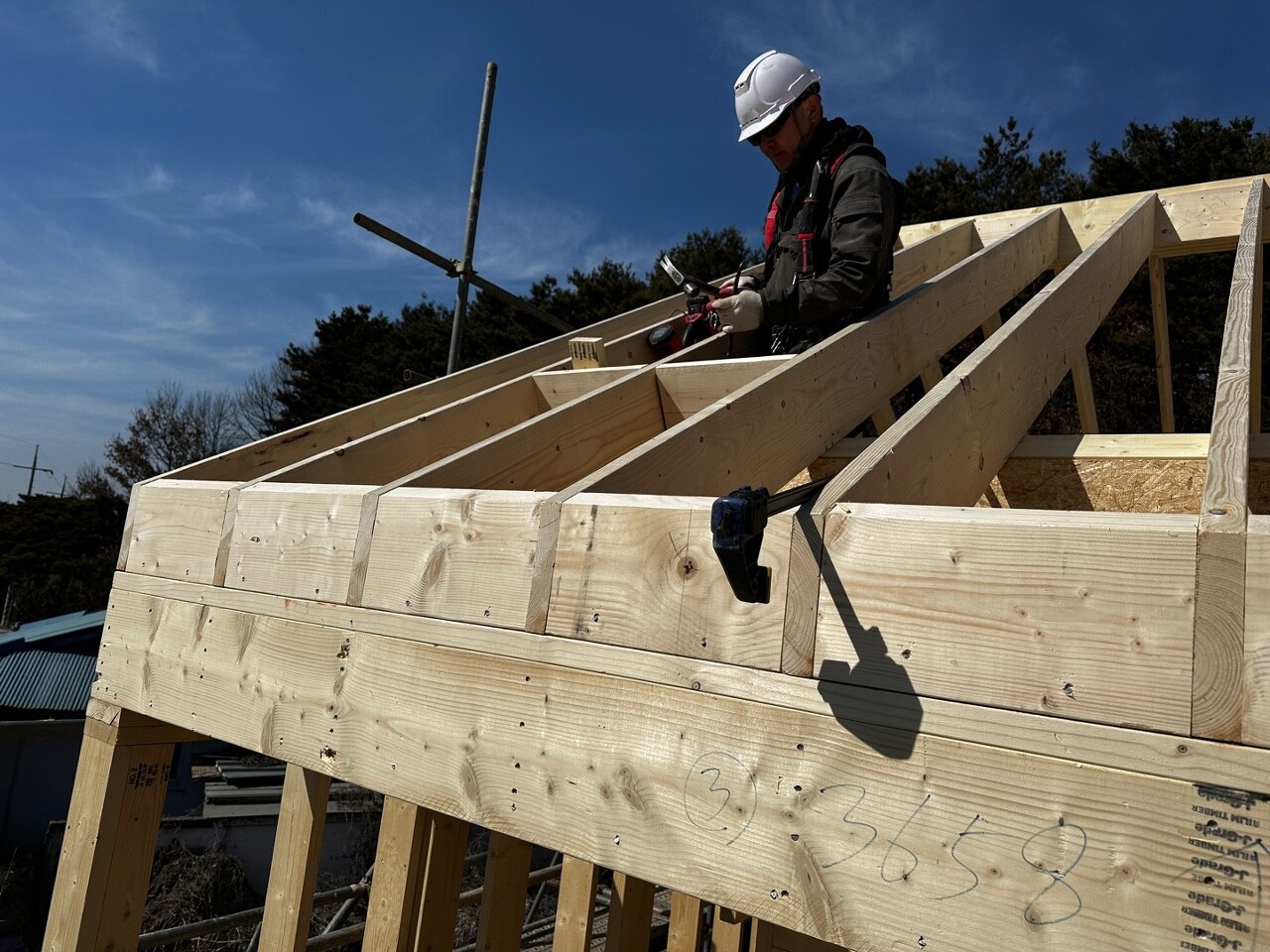

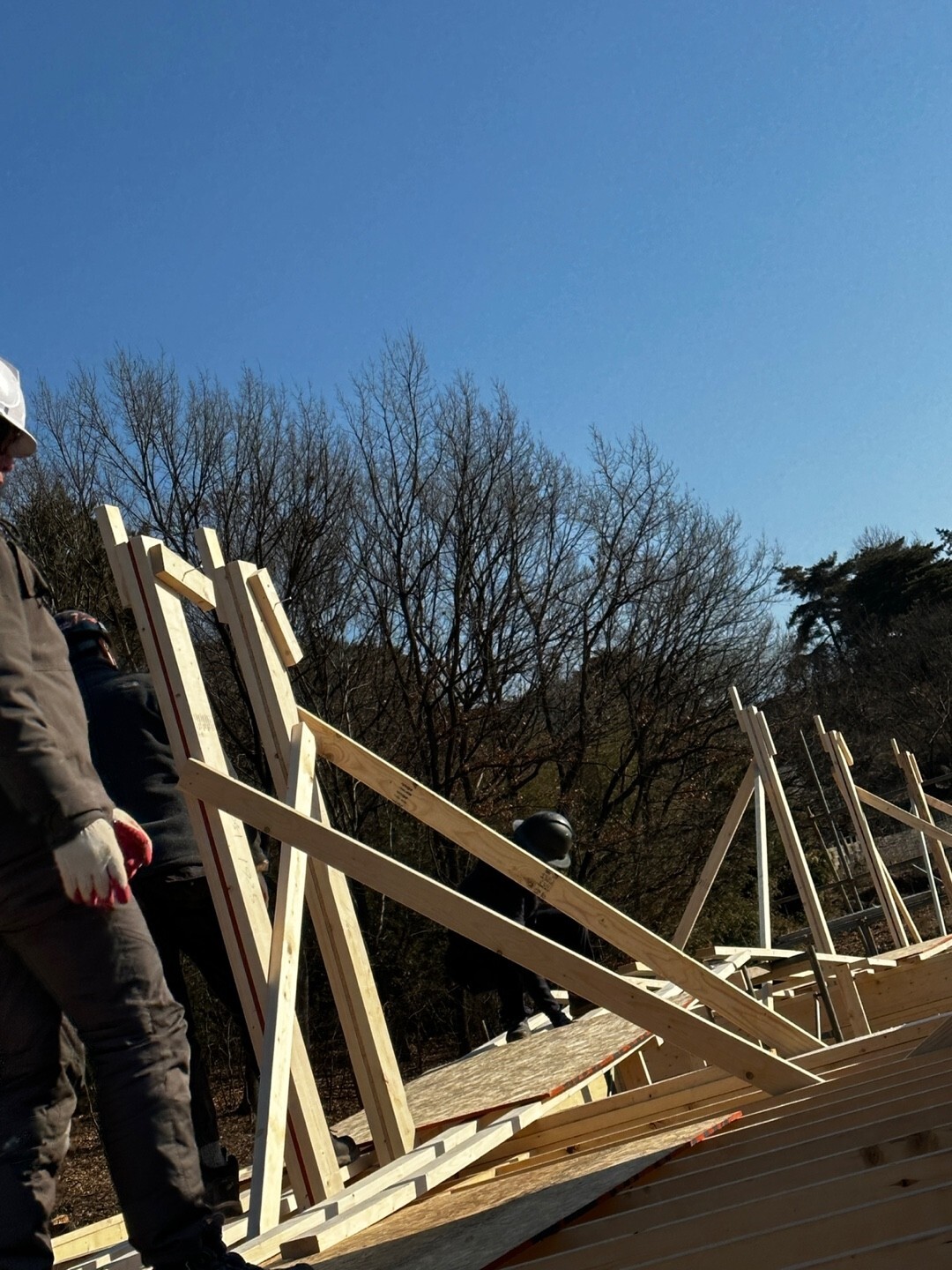

드디어 서까래를 올릴 차례입니다.
우선 서까래를 시공할 위치에 옮겨 놓고 준비를 하였습니다.

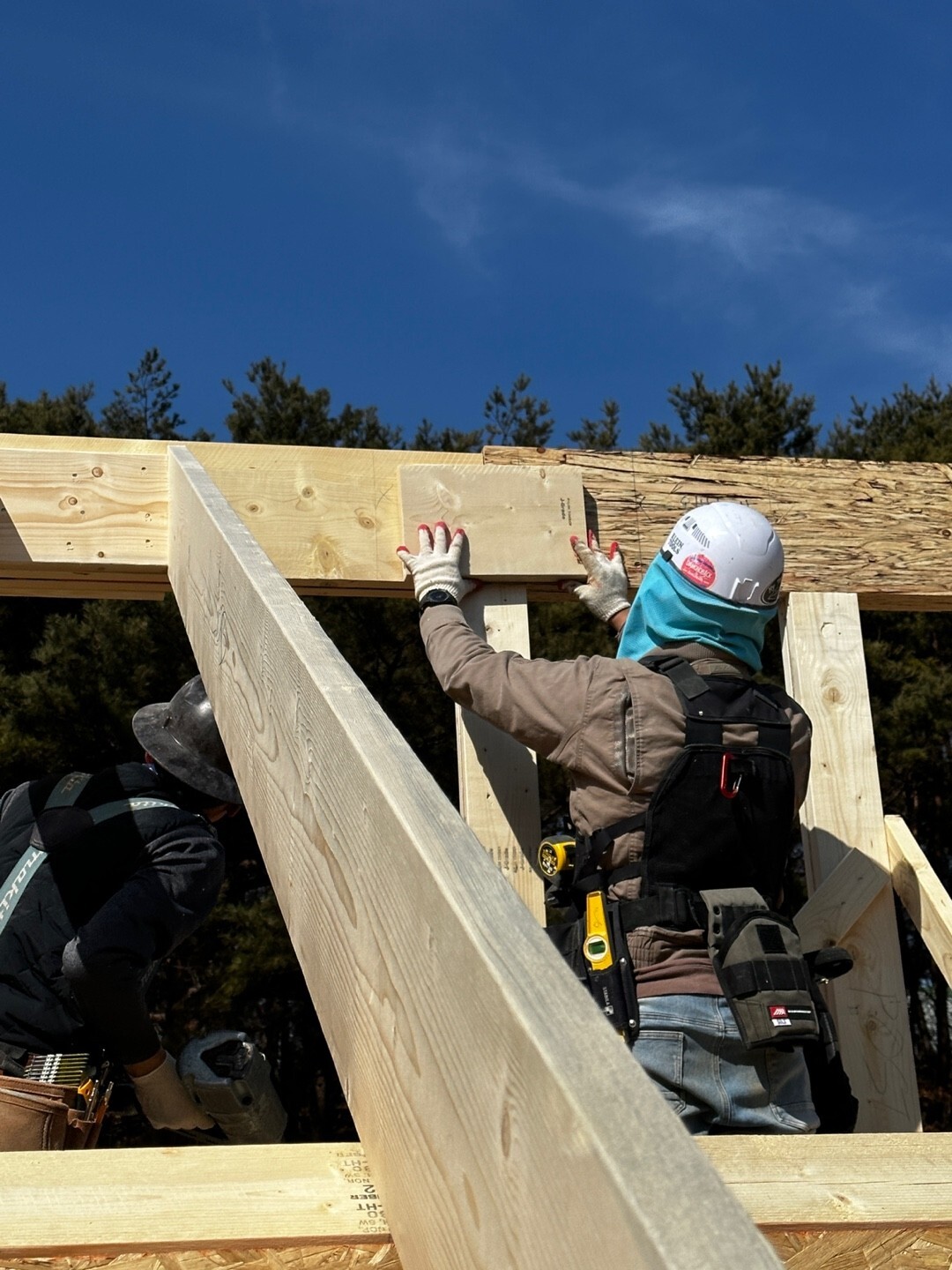

릿지빔의 체크된 부분에 블로킹을 먼저 시공한 후에 그 옆으로 서까래를 시공합니다.

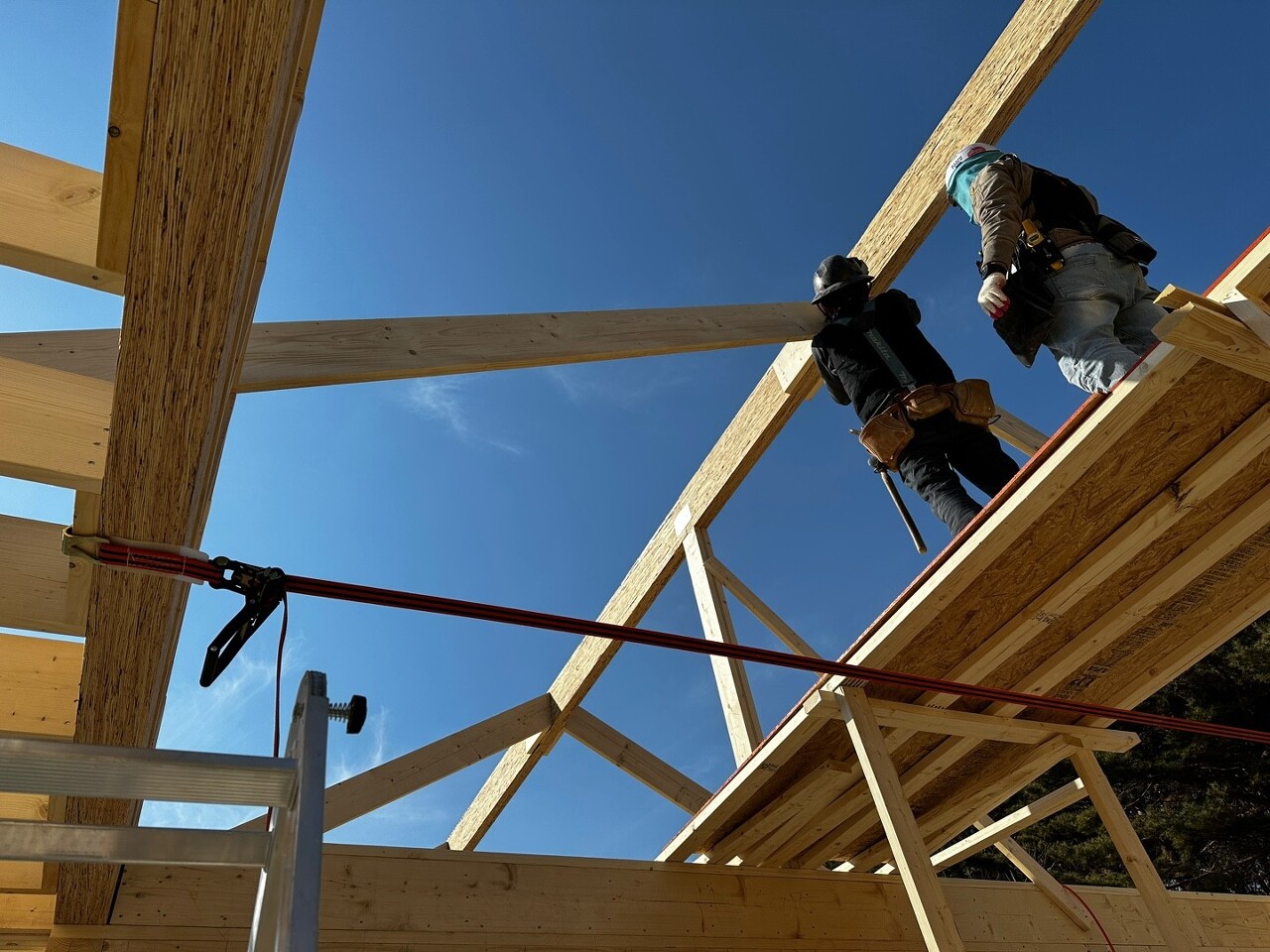

릿지 빔의 휘어짐을 잡기 위해 양쪽 끝과 가운데를 먼저 시공 후 나머지 서까래 시공을 진행합니다.
끝막이 장선 윗부분은 이브 블로킹을 시공해주고, 서까래 사이에는 서까래 블로킹을 시공하였습니다.
서까래 블로킹을 시공함으로써 서까래가 틀어지는 것을 방지해주고, 서까래의 간격을 유지하게끔 해줍니다. 이브 블로킹은 서까래의 각도에 맞추어 각도를 주어 제작하여 시공합니다.
이브 블로킹을 해줌으로써 밀폐형으로 시공하여 지붕위로 공기가 순환하는 지붕벤트를 만들어줍니다.
오늘의 작업현황입니다. 집위에 서까래가 올라가니 집다운 모양이 나왔습니다.
저희의 오늘은 여기까지입니다.
오늘도 작업에 힘써주신 팀원분들 고생하셨습니다.
감사합니다.
