목조주택 시공완료현장/2111김포하성54평

211220 월 [김포 하성] 32일 세라믹 사이딩 시공, 내부 목작업 , 코너후레싱 시공[수호천사 하우징] [직영건축] [목조주택]

by 수호천사하우징 2021. 12. 21.

날씨 : 맑음

- 금일 근무자

팀 장 : 서태원 (8시간)

팀 원 : 김수현 (8시간), 최용모 (8시간), 백경운(8시간), 배상헌(8시간)

금일품수 (누계) :5(총175.9품)

금일 작업현황

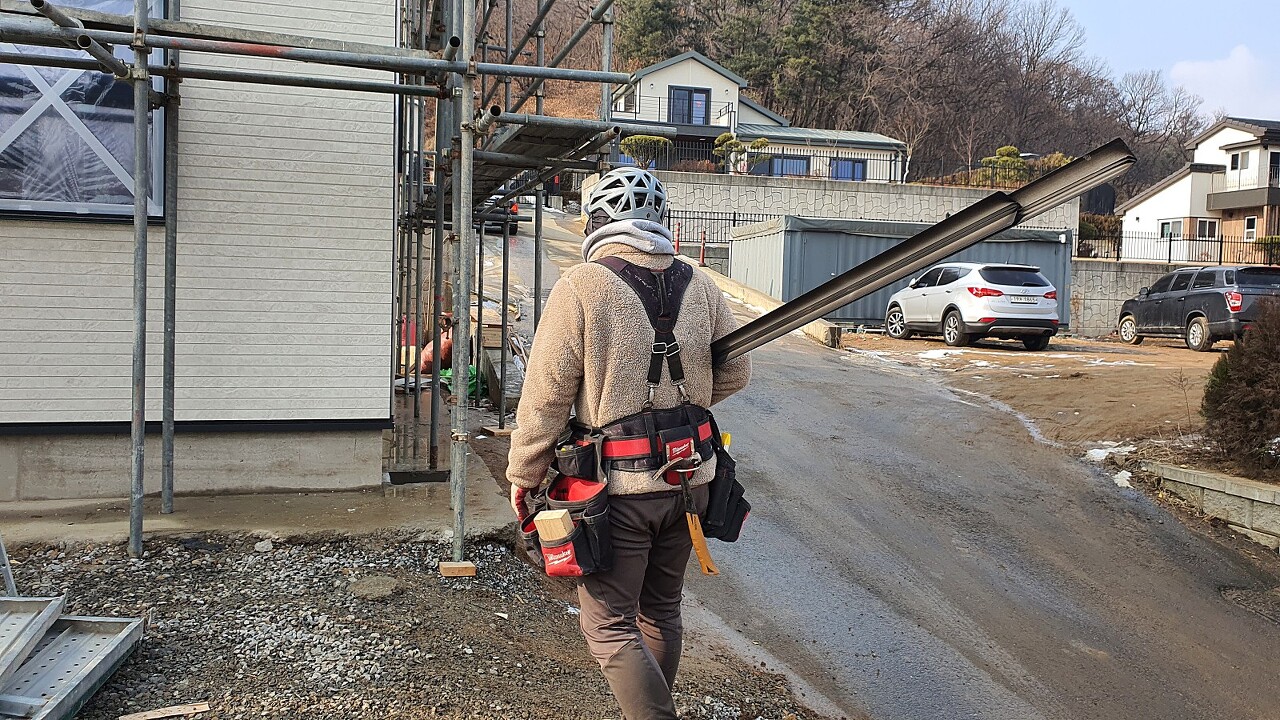

- 세라믹 사이딩 시공

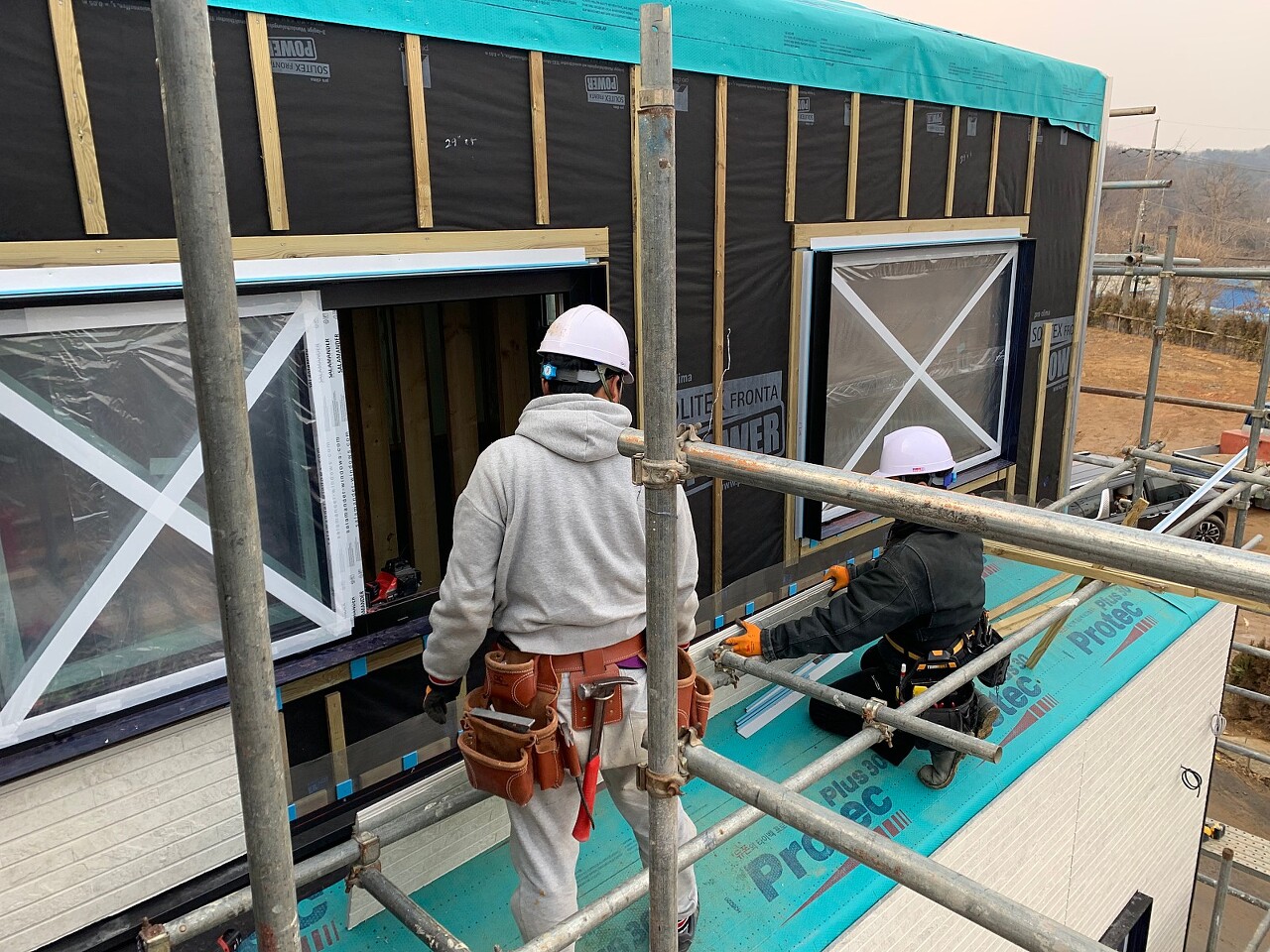

-내부 전기 상 작업

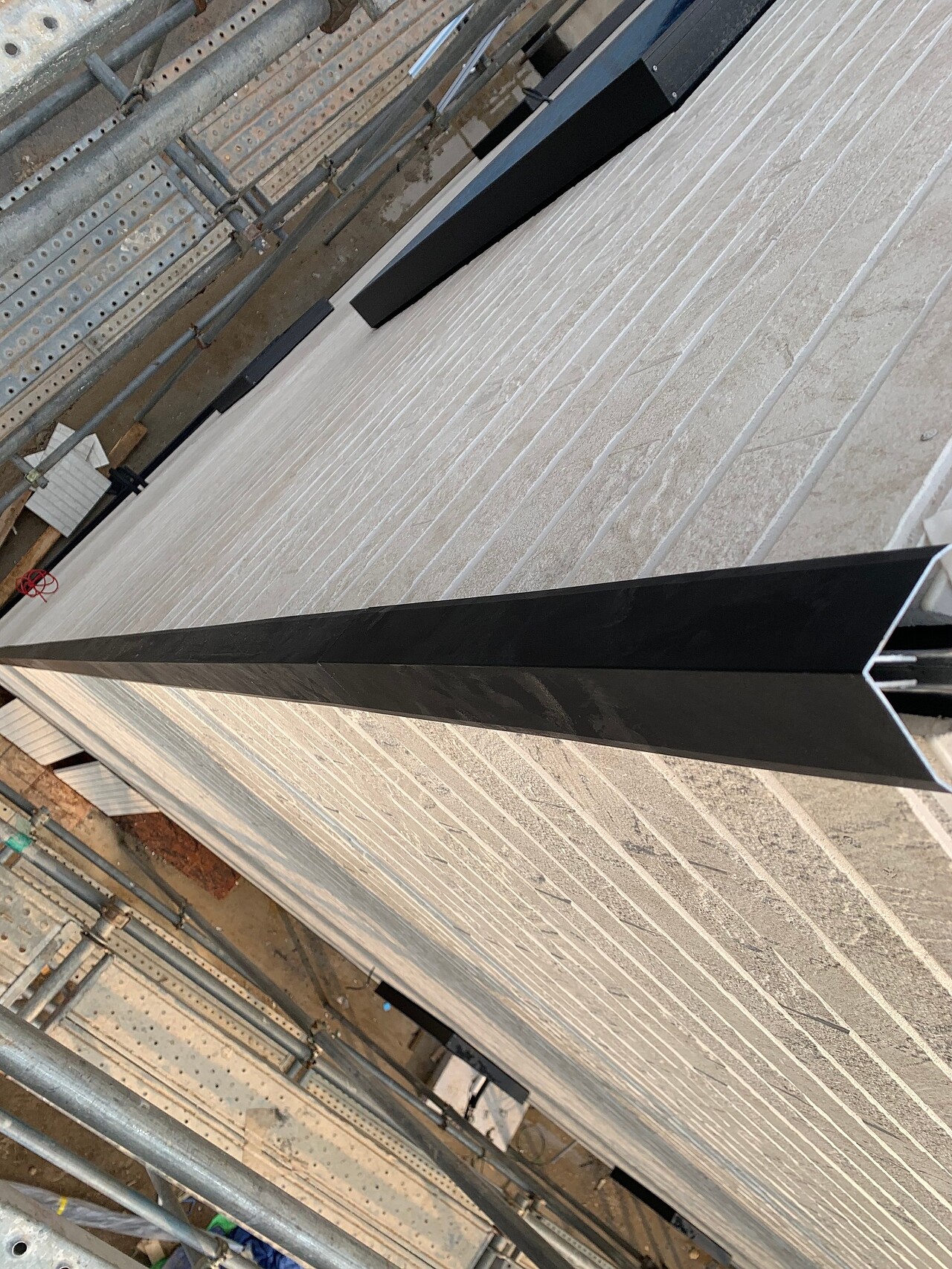

-코너 후레싱 시공

내일 예정작업

-세라믹 사이딩 시공

​-내부목작업

-징크 시공

김포하성 32일차 입니다.

간밤에 영하의 날씨로 인해, 얼어 있는 지붕을 열풍기로 녹이며 하루를 시작하였습니다.

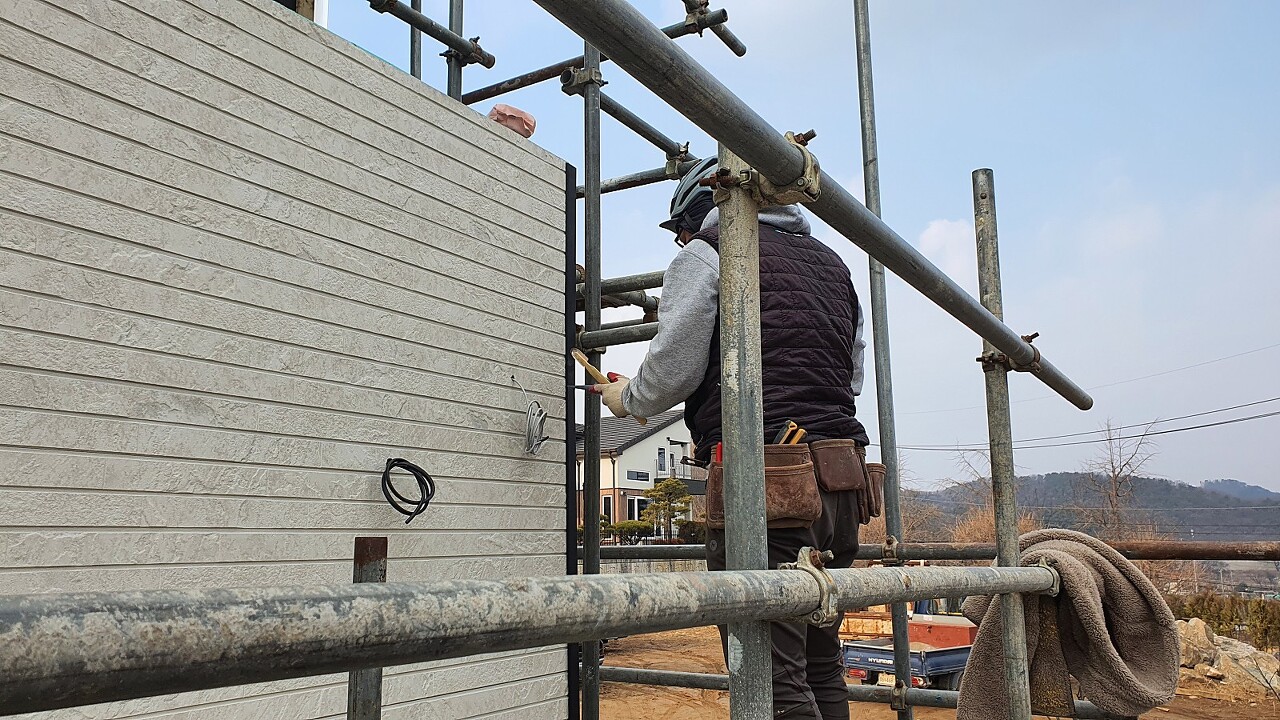

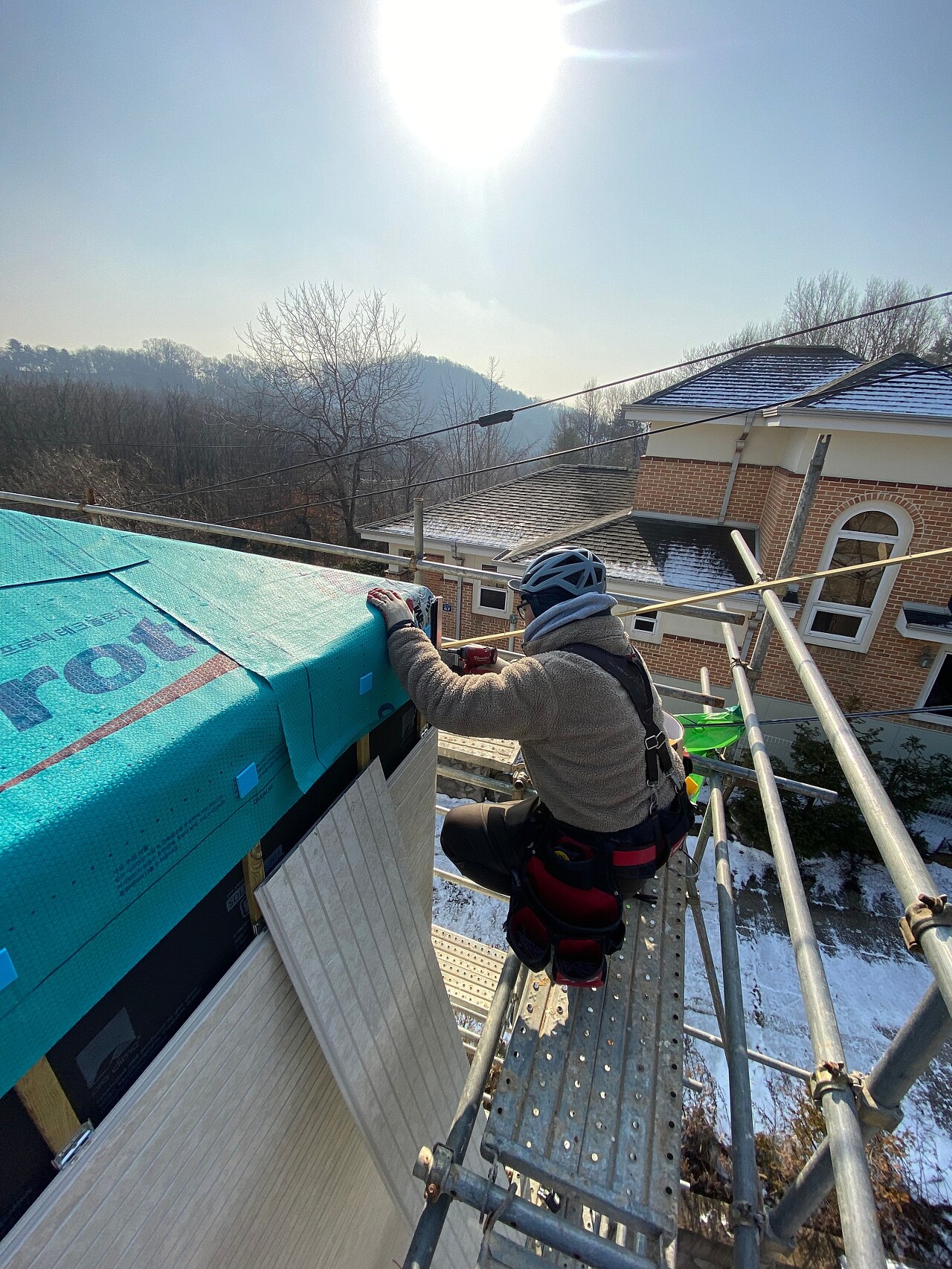

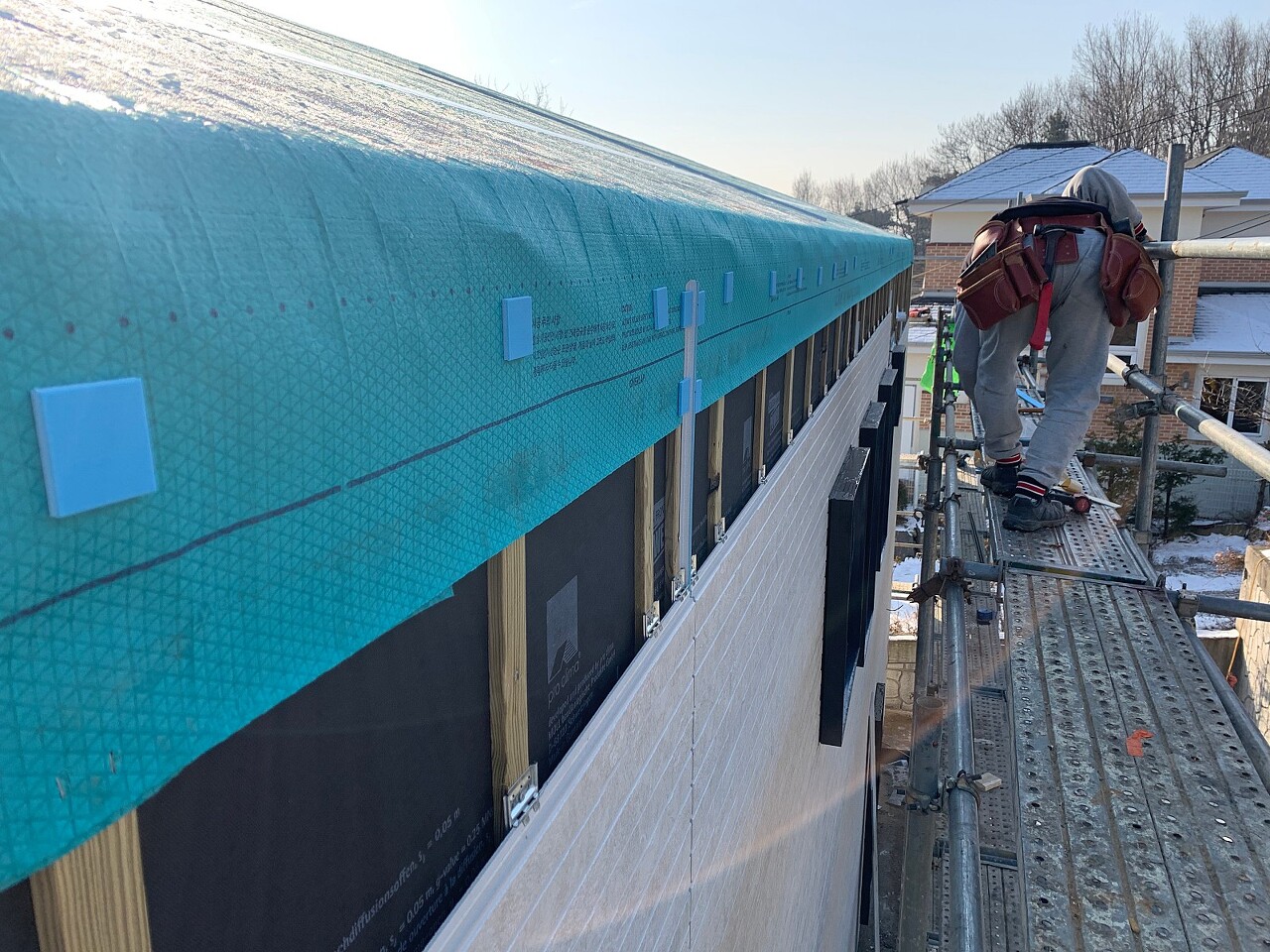

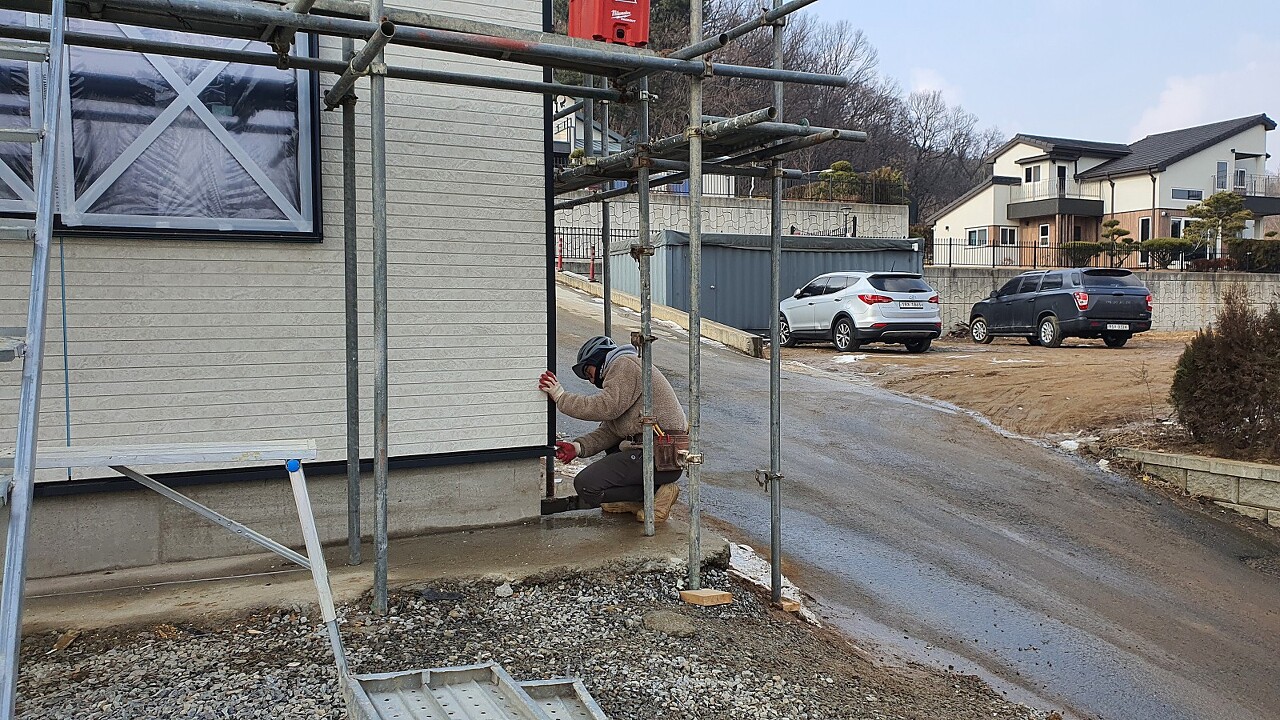

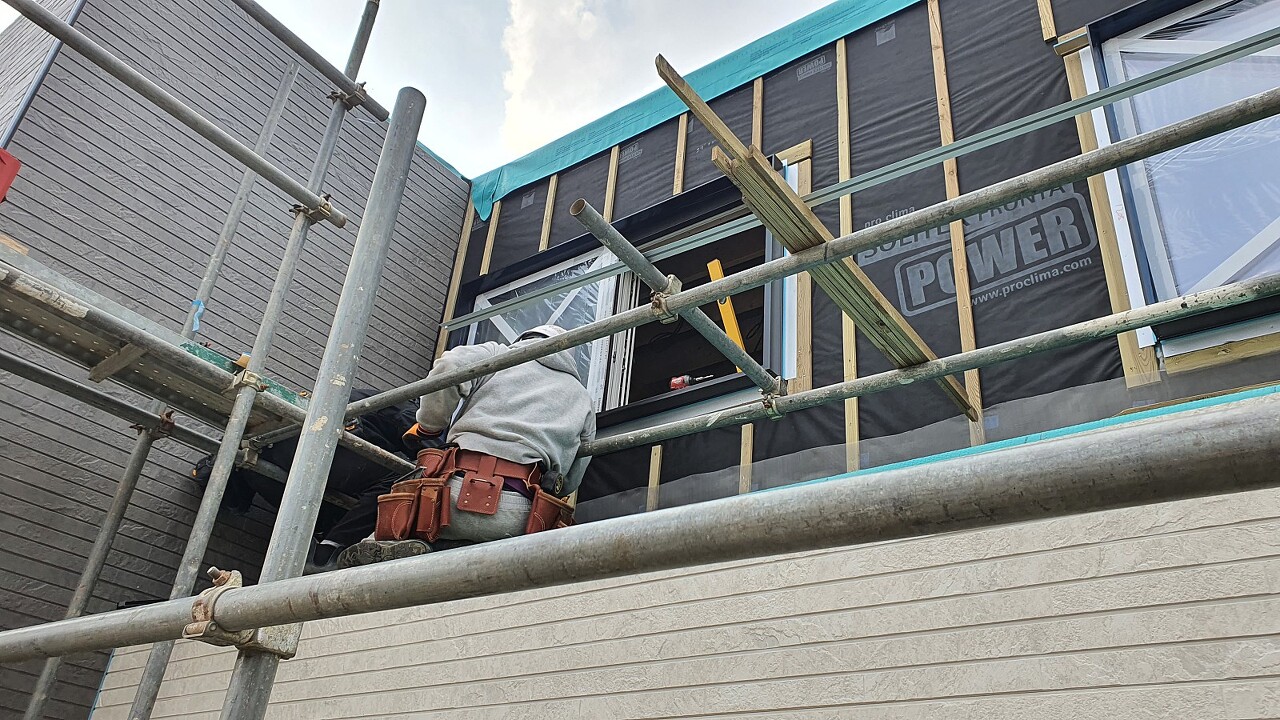

배면부 세라믹 사이딩 시공 진행하였습니다.

배면부 세라믹 사이딩 작업 완료 하였습니다.

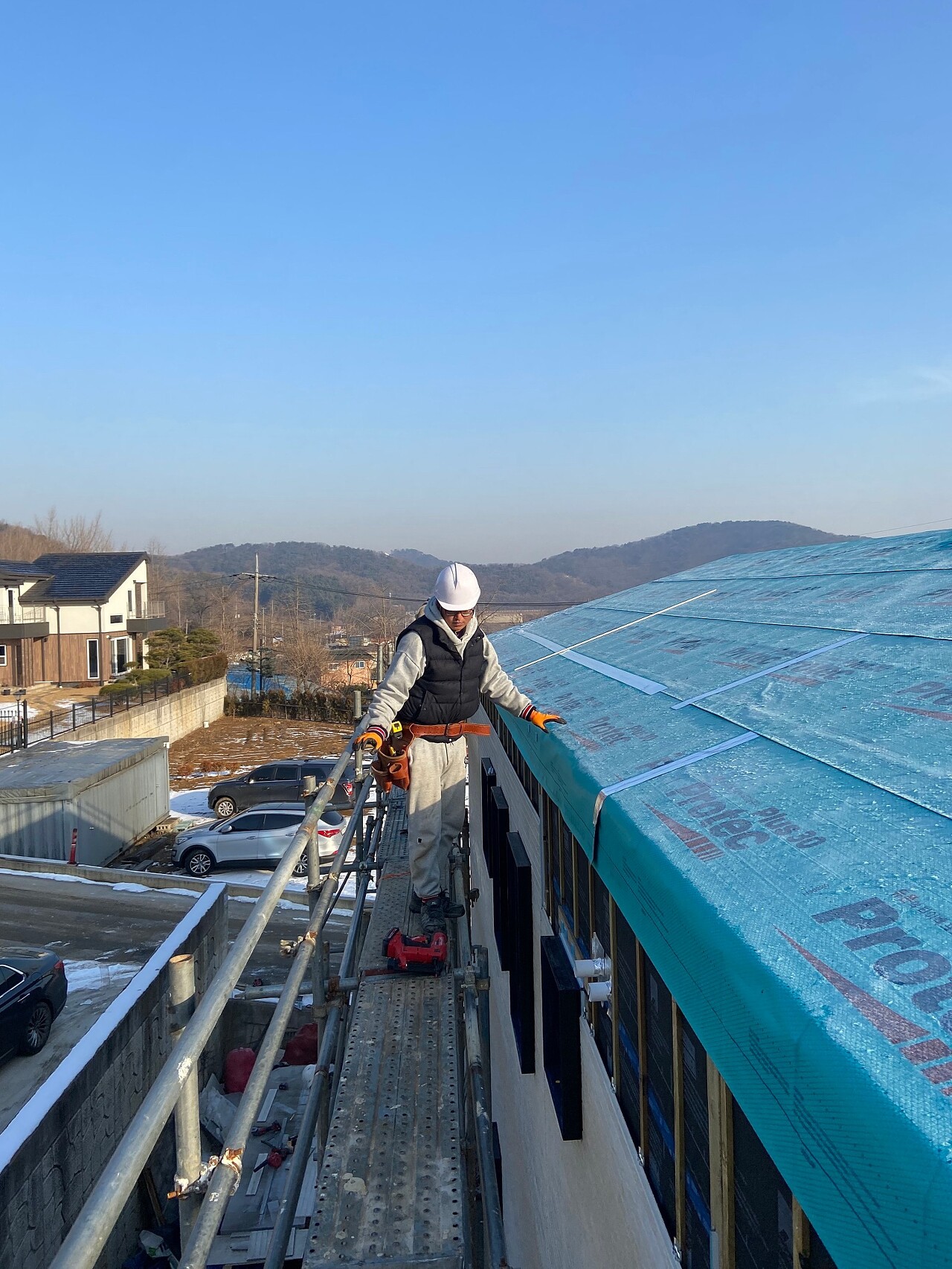

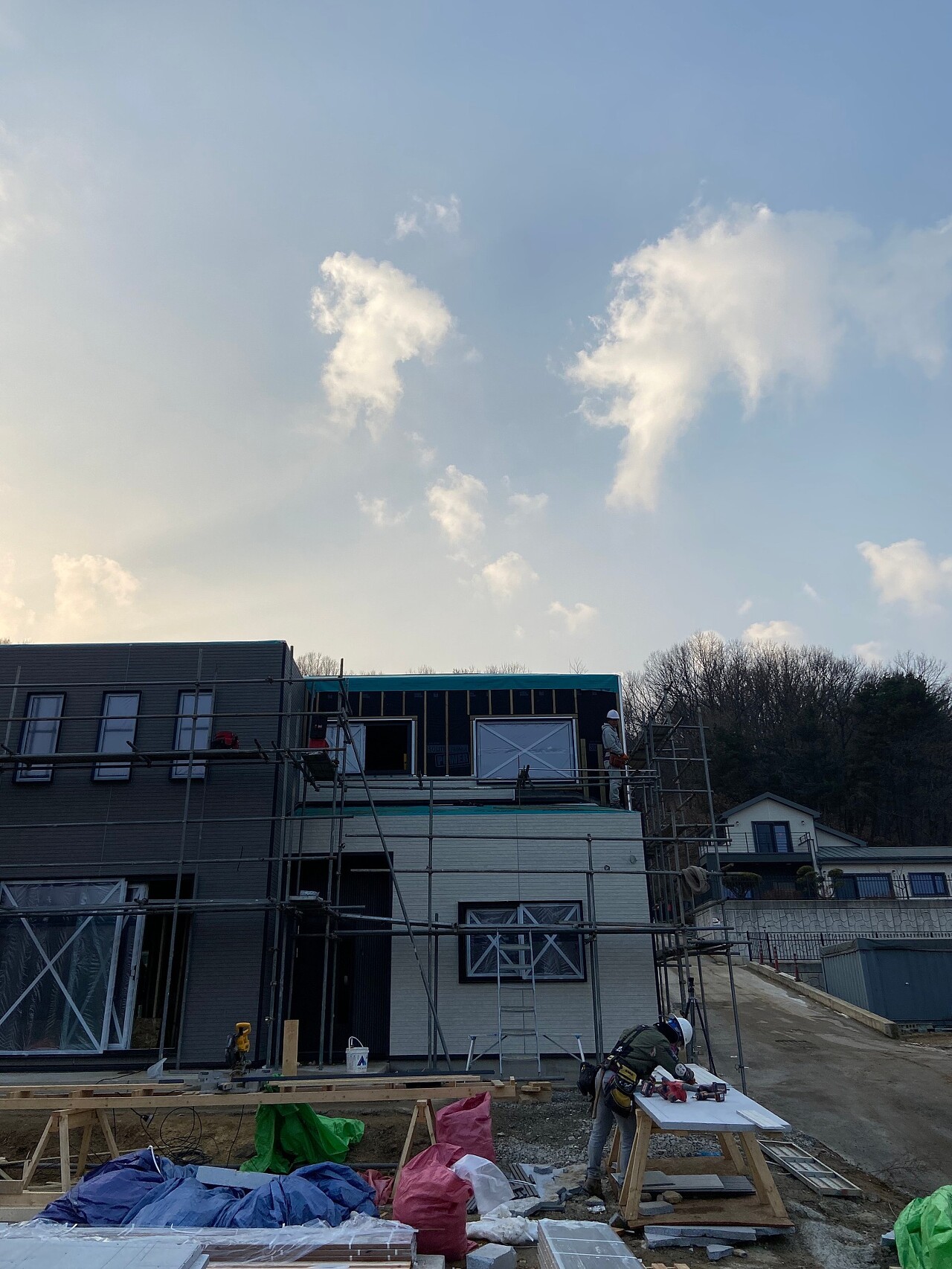

전면부 우측 세라믹 사이딩 작업 진행하였습니다.

징크 시공 일정에 맞추기 위해 최선을 다해 시공 하였습니다. 미비된 작업은 내일 마무리 될 예정입니다.^^

하성에서 유명한 맛있는 집이라며, 건축주님께서 만두를 사주셨네요 ㅎ

따끈따끈한 만두를 먹으며 건축주님과 도란도란 이야기를 나누었습니다ㅎㅎ

쉬는 시간 상헌 빌더는 제리와 많이 친해진 모습이네요^^ ㅎㅎ

이제는 일상처럼 익숙해진, 즐거운 새참시간을 지나, 남은 일과를 열심히 진행하였습니다.

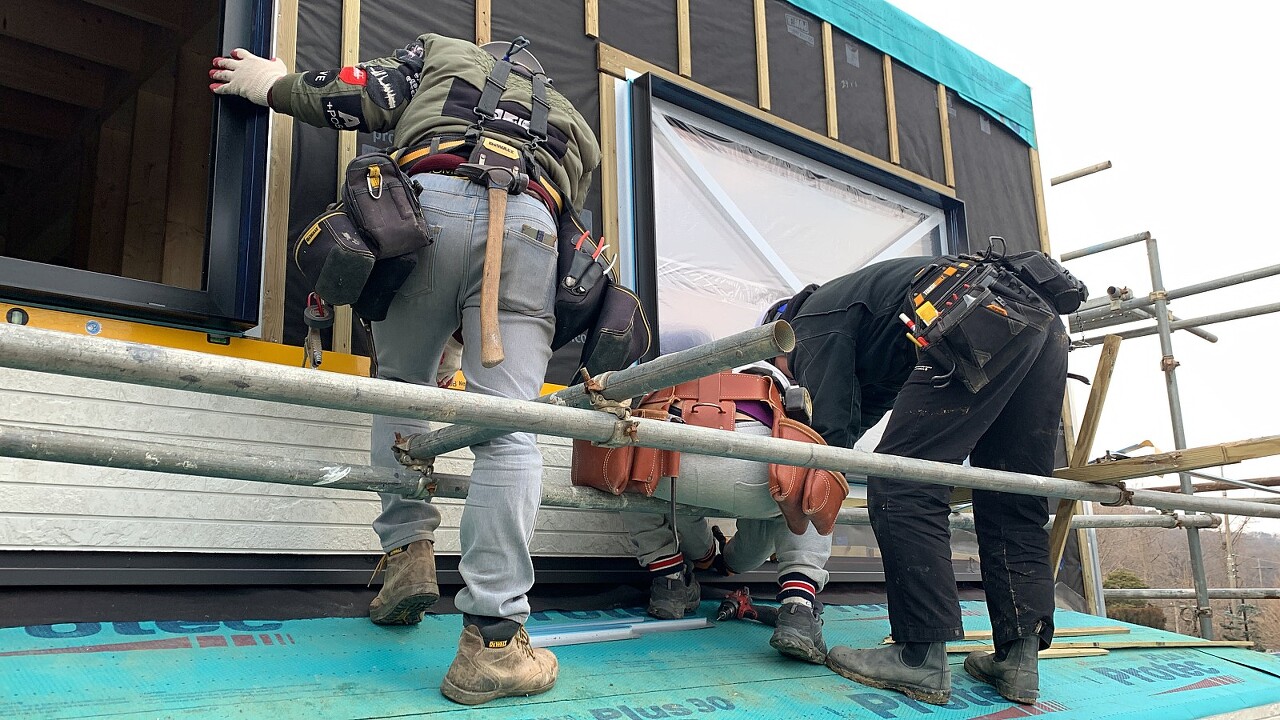

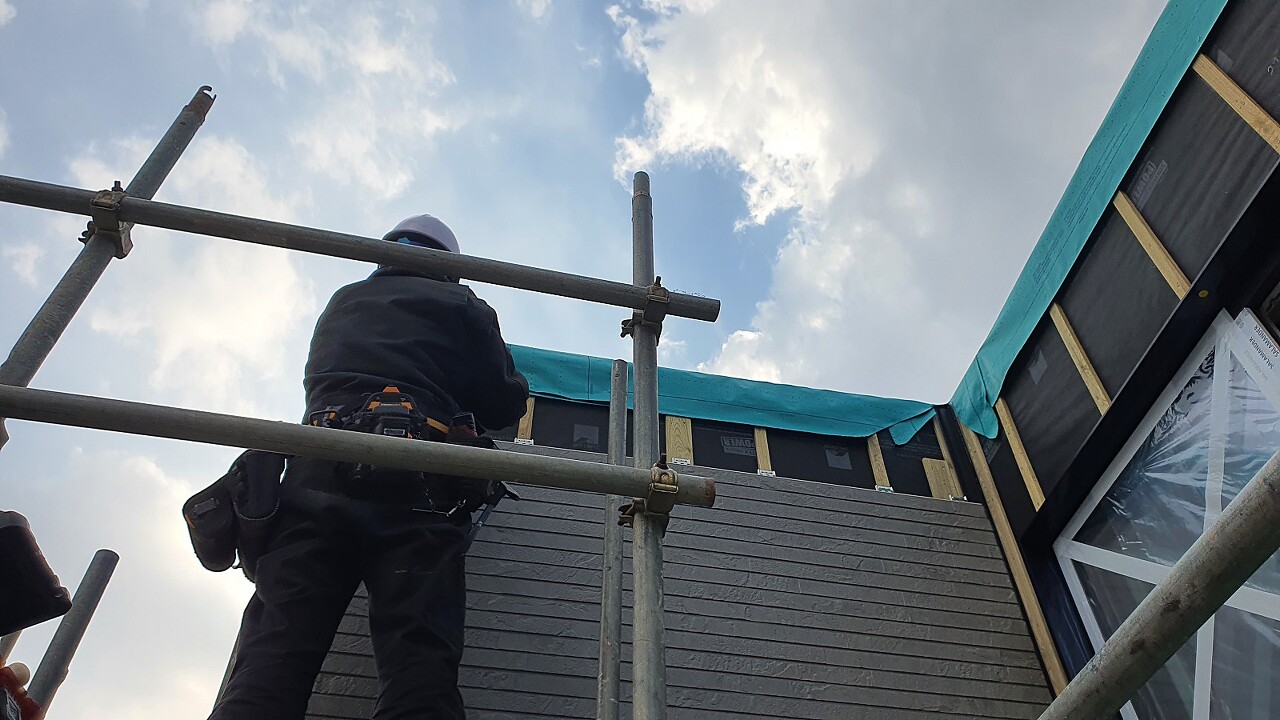

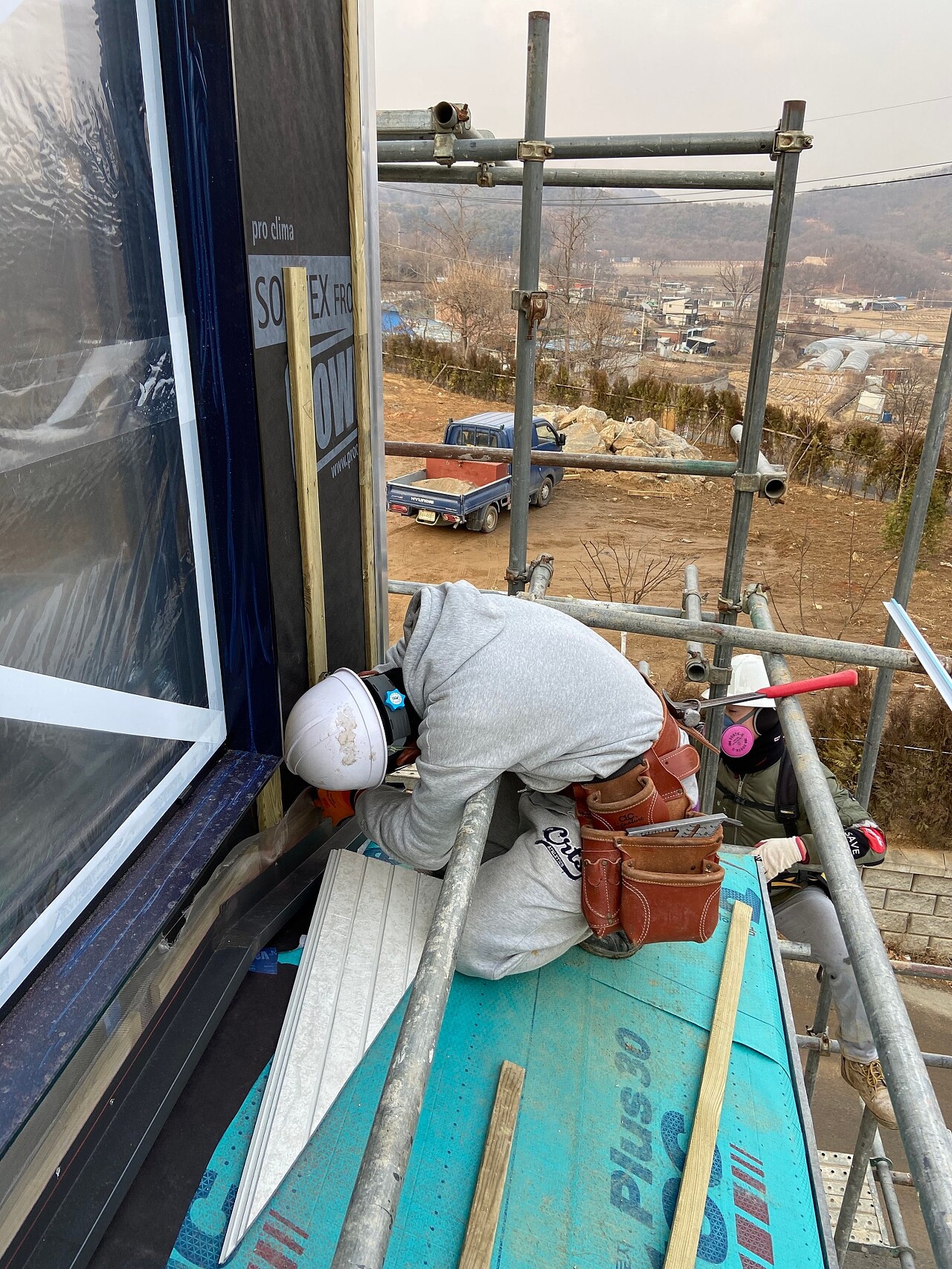

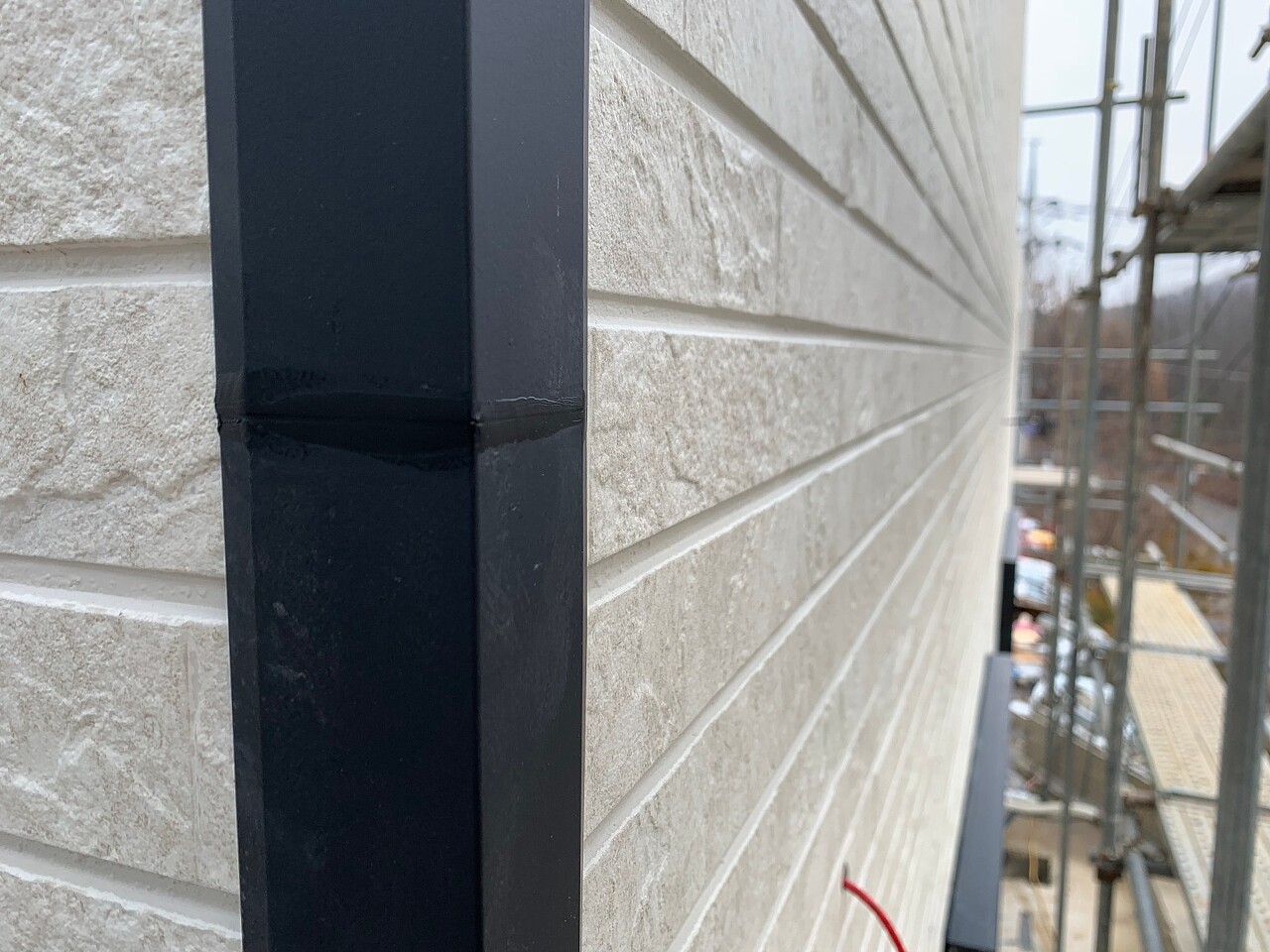

용모빌더가 코너 후레싱 작업 진행하였습니다.

이음매 부분에는 실리콘 처리 하였습니다.

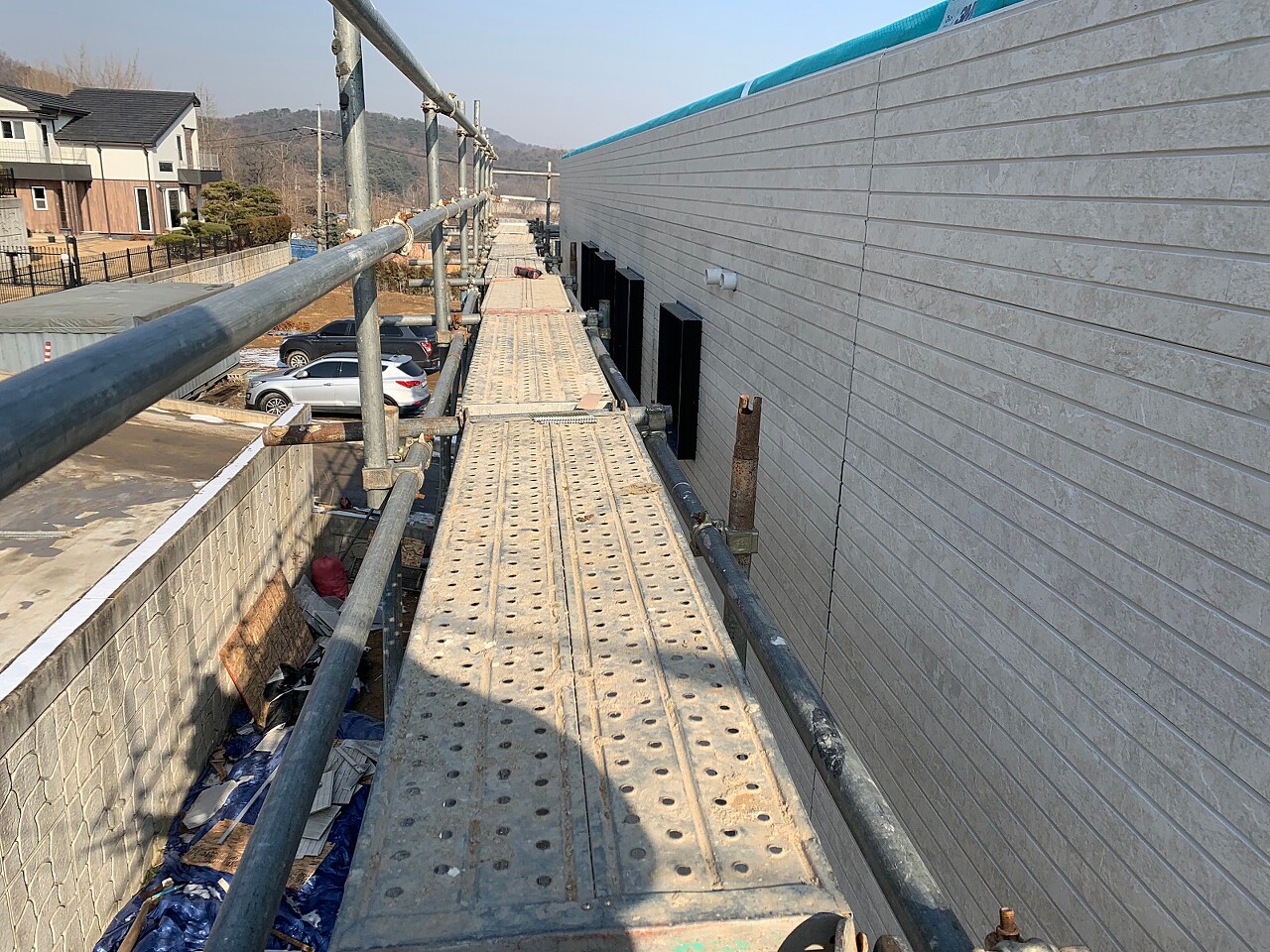

전체적인 외관이 갖추어 지면서, 주변 어느 집 보다 더 멋지게 보이네요 ^^

남은 과정도 성실히 수행하겠습니다!!

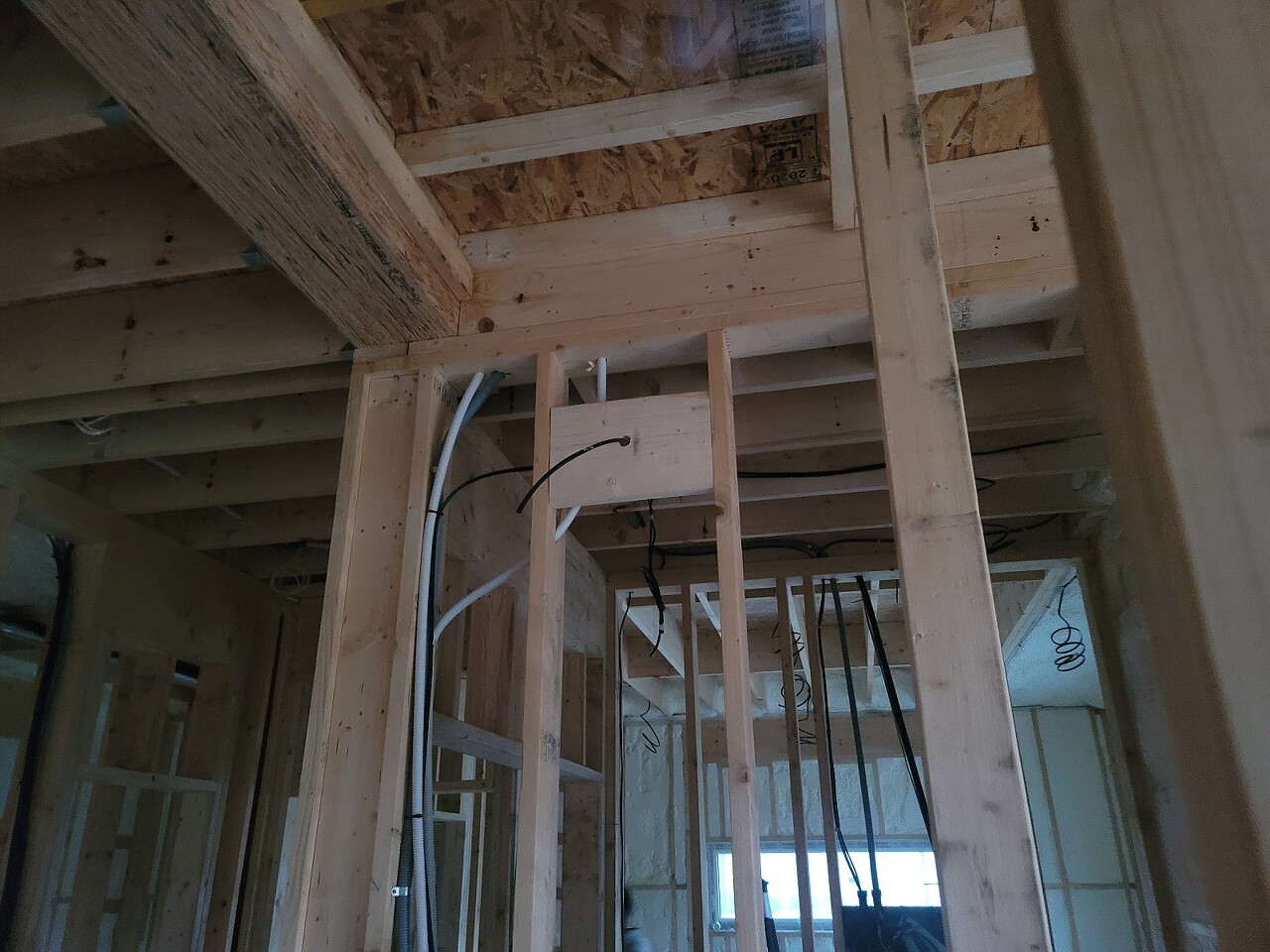

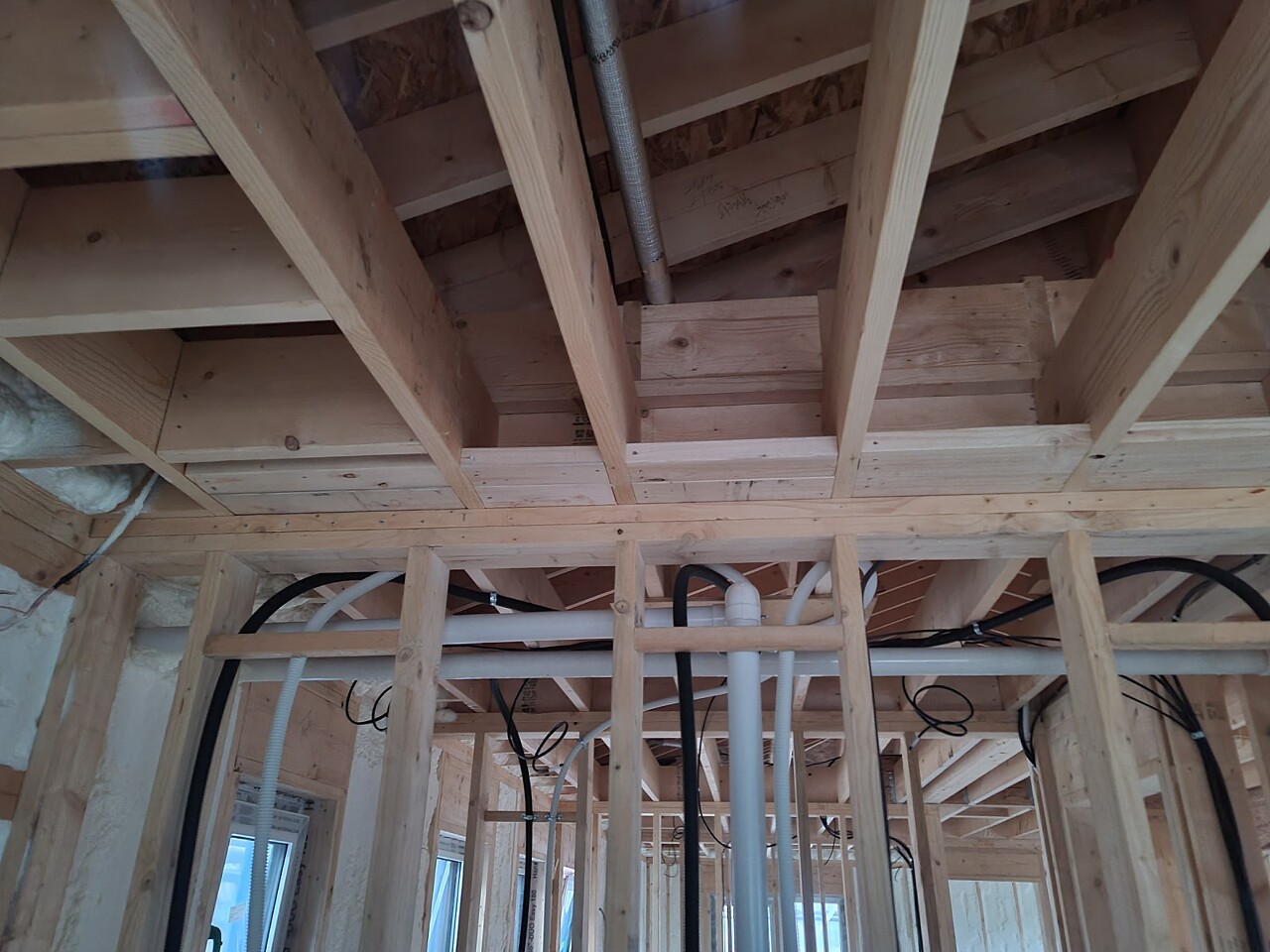

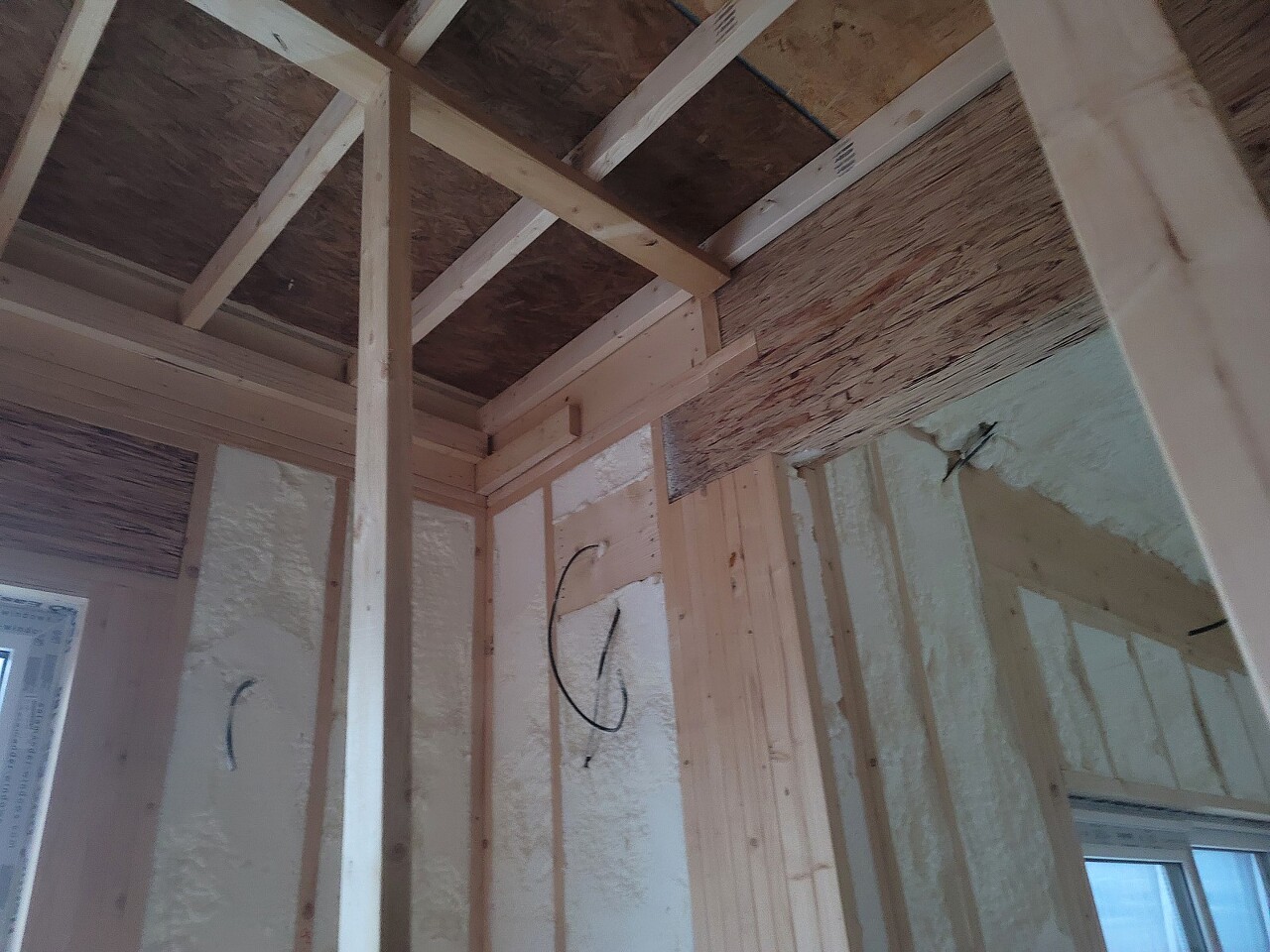

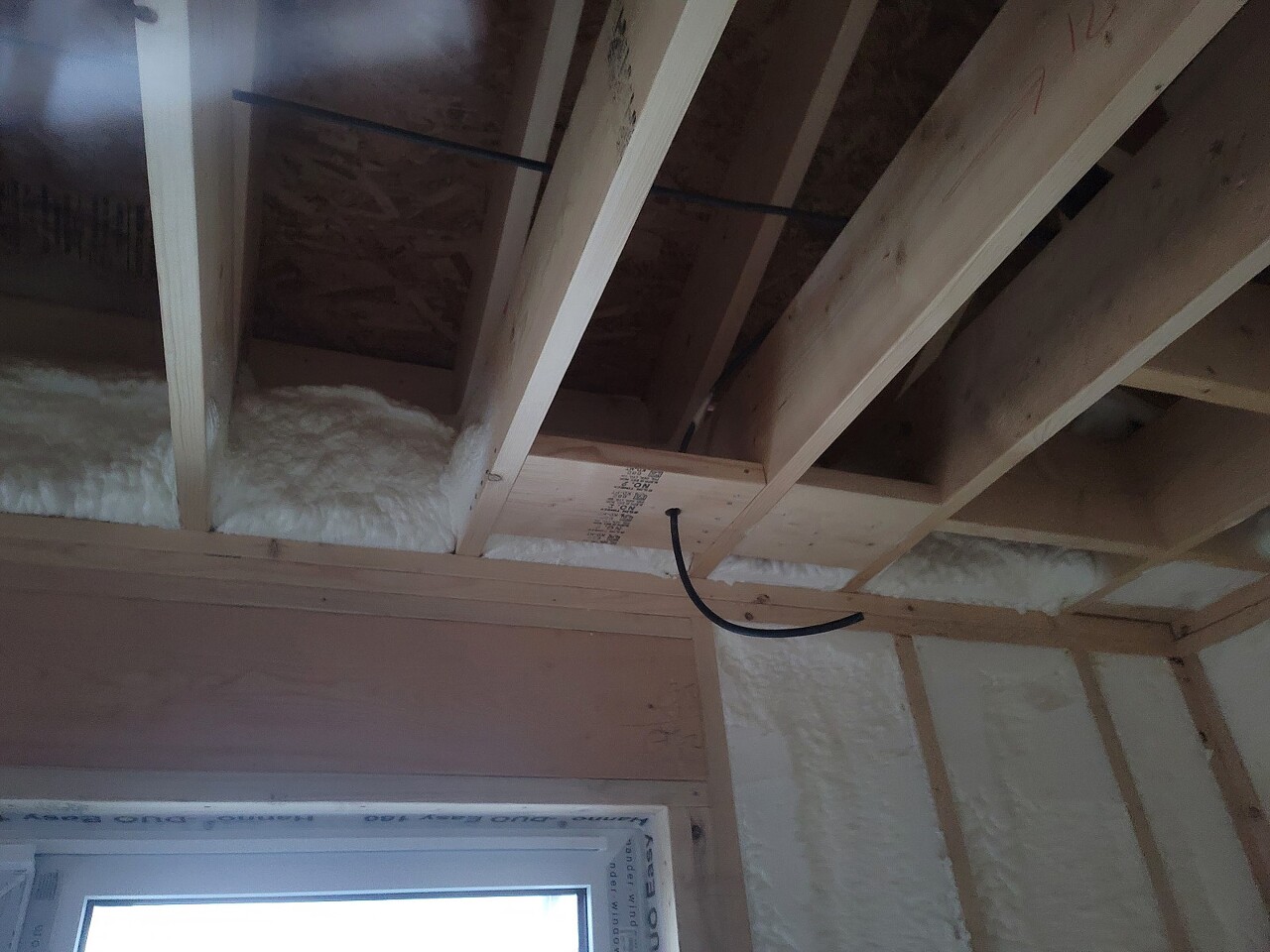

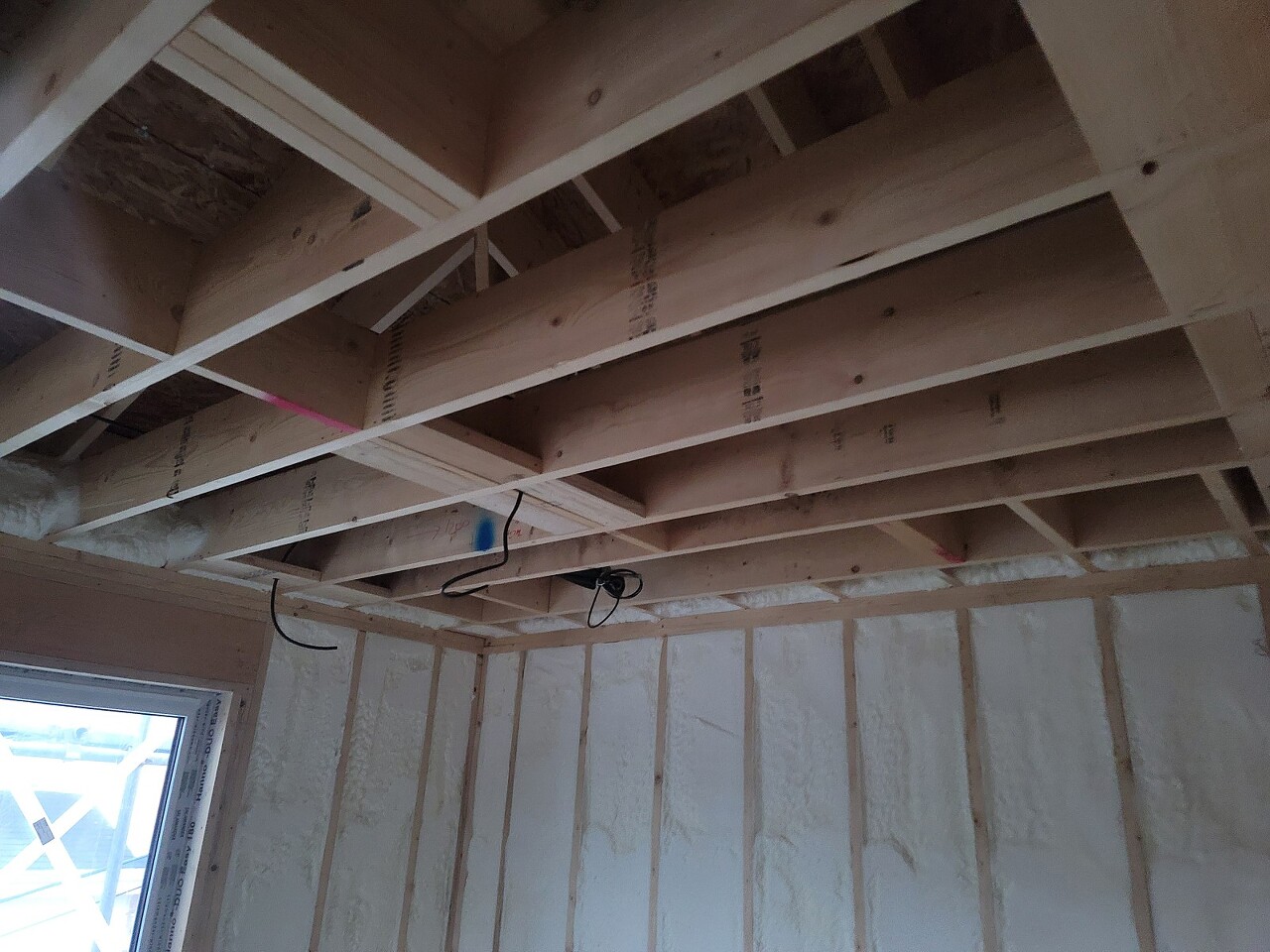

내부에서는 전기 상작업이 진행되었습니다.

팀장님께서 빈틈없이 모든 상작업을 진행해 주셨습니다.

욕실 타일 공정시에 이물질이 끼어 배가 부르는 현상에 대비하여, 용모빌더가 집진기로 말끔히 청소해 주었습니다.

항상 뒷 공정전 밑작업을 진행하여 다른 공정에 피해가는 일 없이 진행하기 위해 노력하겠습니다^^

오늘 하루도 현장 정리정돈및 자재 보양 후 퇴근하였습니다.

'목조주택 시공완료현장 > 2111김포하성54평' 카테고리의 다른 글

211228 화 [김포 하성] 37일 단열재 충진, 내부 목작업 , 에어가드, 외부실란트충진 [수호천사 하우징] [직영건축] [목조주택]  (0) 2021.12.29
211227 월 [김포 하성] 36일 단열재 충진, 내부 목작업 [수호천사 하우징] [직영건축] [목조주택]  (0) 2021.12.28
211223 목 [김포 하성] 35일 단열재 충진, 내부 목작업, 징크팀, 열회수 환기장치 및 벤트 시공[수호천사 하우징] [직영건축] [목조주택]  (0) 2021.12.23
211222 수 [김포 하성] 34일 단열재 충진, 내부 목작업, 징크팀[수호천사 하우징] [직영건축] [목조주택]  (0) 2021.12.23
211221 화 [김포 하성] 33일 세라믹 사이딩 시공, 단열재 충진, 화장실 PVC 방수시트, 내부 목작업, 징크팀[수호천사 하우징] [직영건축] [목조주택]  (0) 2021.12.21
211219 일 [김포 하성] 31일 세라믹 사이딩 시공, 하이클레딩 시공, 수성연질폼, 전기 작업 [수호천사 하우징] [직영건축] [목조주택]  (0) 2021.12.19
211218 토 [김포 하성] 30일 세라믹 사이딩 시공, 하이클레딩 시공, 수성연질폼, 전기 작업 [수호천사 하우징] [직영건축] [목조주택]  (0) 2021.12.19
211217 금 [김포 하성] 29일 세라믹 사이딩 시공, 하이클레딩 시공, 수성연질폼 [수호천사 하우징] [직영건축] [목조주택]  (0) 2021.12.17
211216 목 [김포 하성] 28일 세라믹사이딩 시공, 하이클레딩 시공 [수호천사 하우징] [직영건축] [목조주택]  (0) 2021.12.16
211215 수 [김포 하성] 27일 세라믹사이딩 시공, 내부 방통 작업[수호천사 하우징] [직영건축] [목조주택]  (0) 2021.12.15

댓글
