목조주택 시공완료현장/2111김포하성54평

211223 목 [김포 하성] 35일 단열재 충진, 내부 목작업, 징크팀, 열회수 환기장치 및 벤트 시공[수호천사 하우징] [직영건축] [목조주택]

by 수호천사하우징 2021. 12. 23.

날씨 : 맑음

- 금일 근무자

팀 장 : 서태원 (8시간)

팀 원 : 김수현 (8시간), 최용모 (8시간), 백경운(8시간), 배상헌(8시간)

금일품수 (누계) : 5픔 (총190.4품)

금일 작업현황

- 단열재 충진

- 내부목작업

- 징크팀

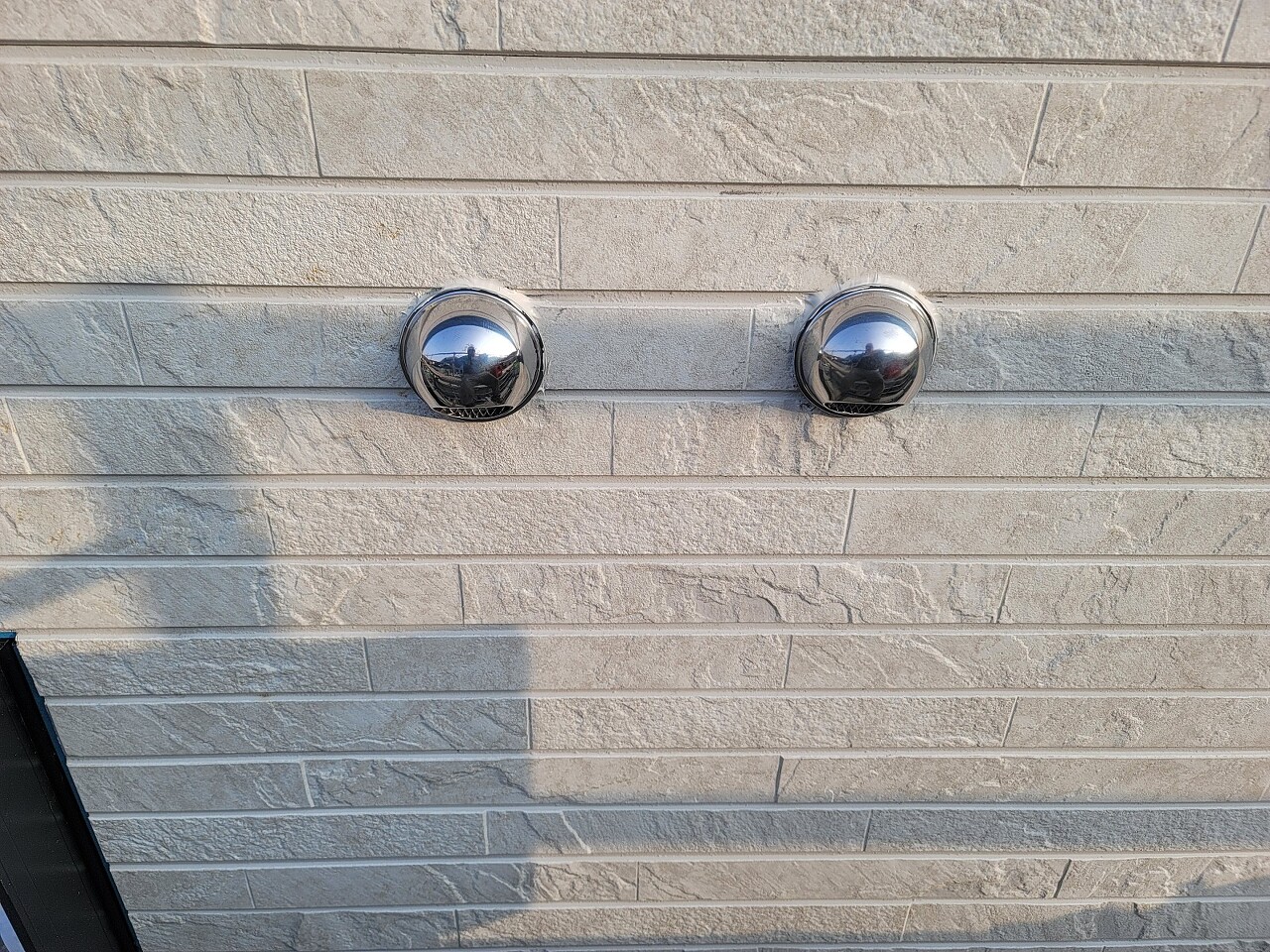

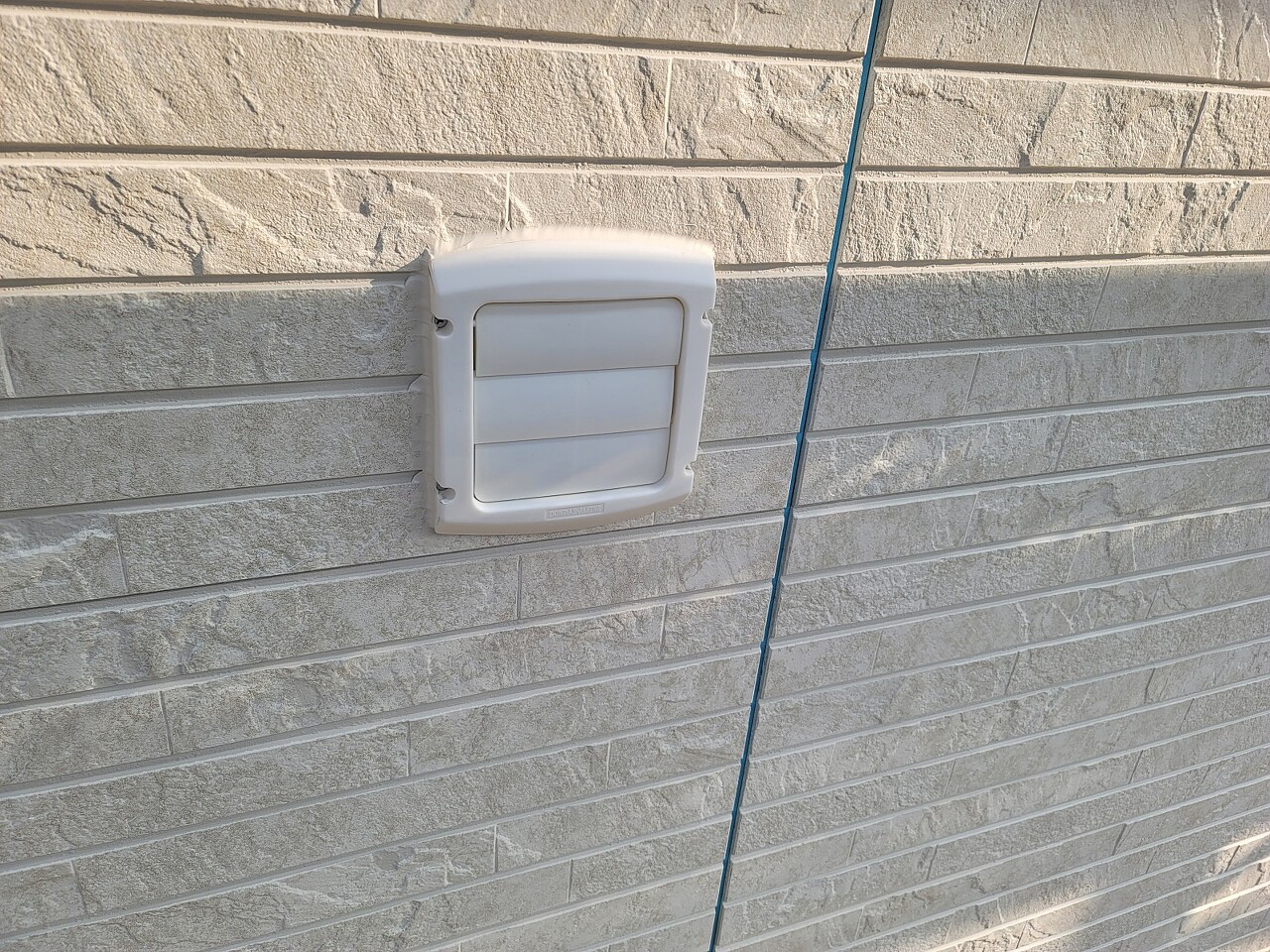

- 스탁벤트, 후드벤트, 열회수환기장치 시공

내일 예정작업

- 휴 무

김포하성 35일차 입니다.

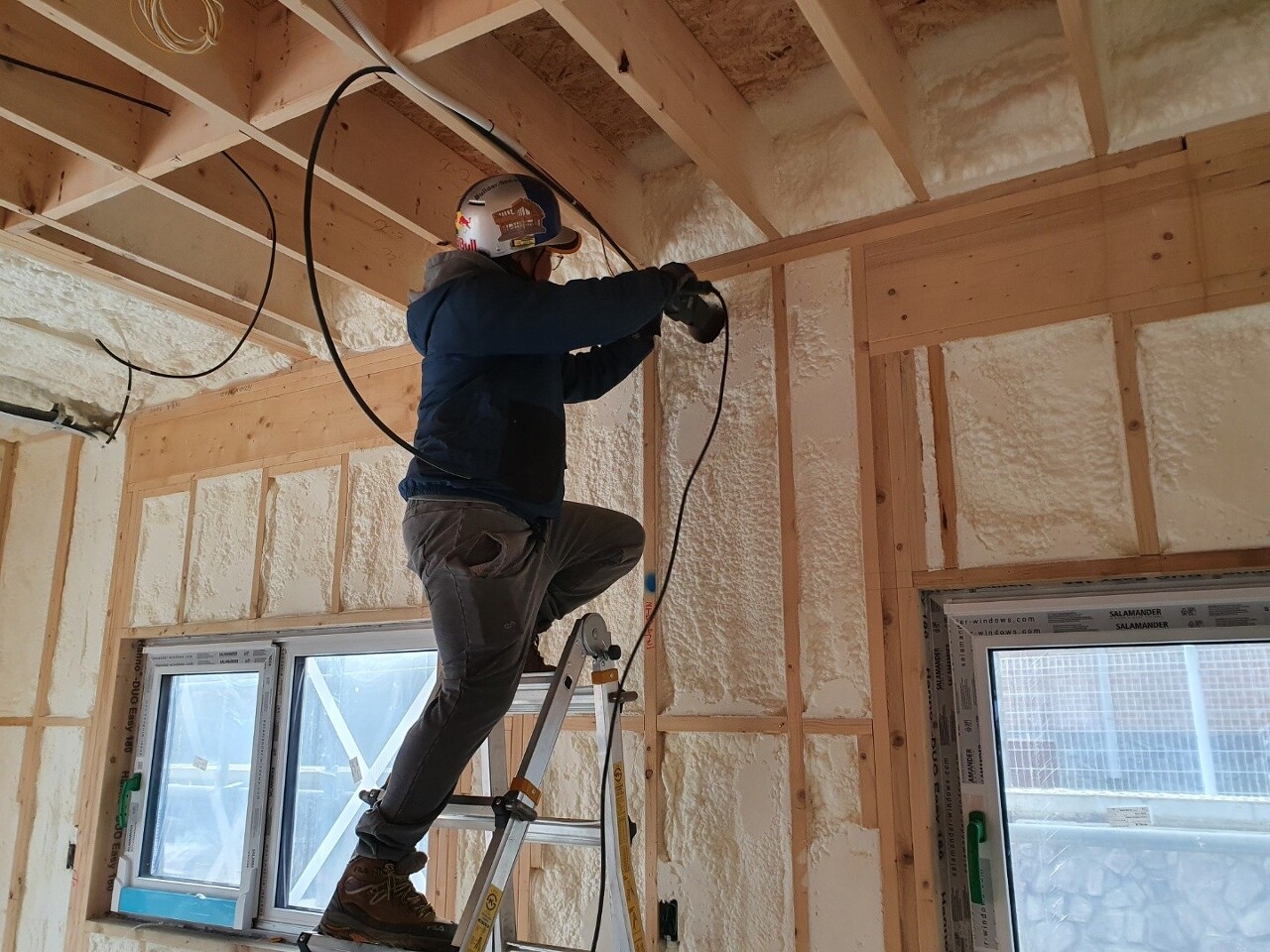

팀장님께서 벤트와 열회수환기장치 시공을 진행해 주셨습니다.

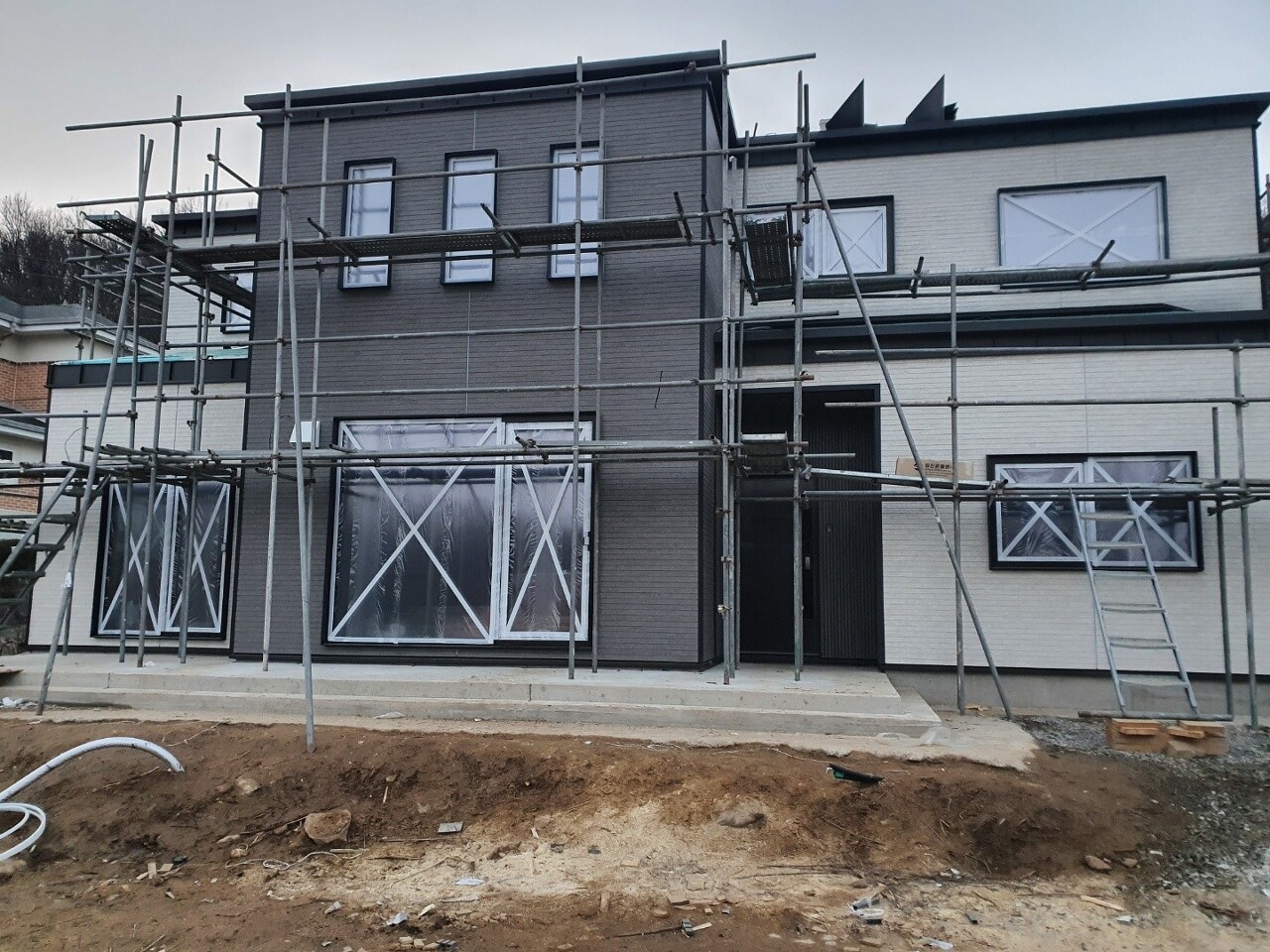

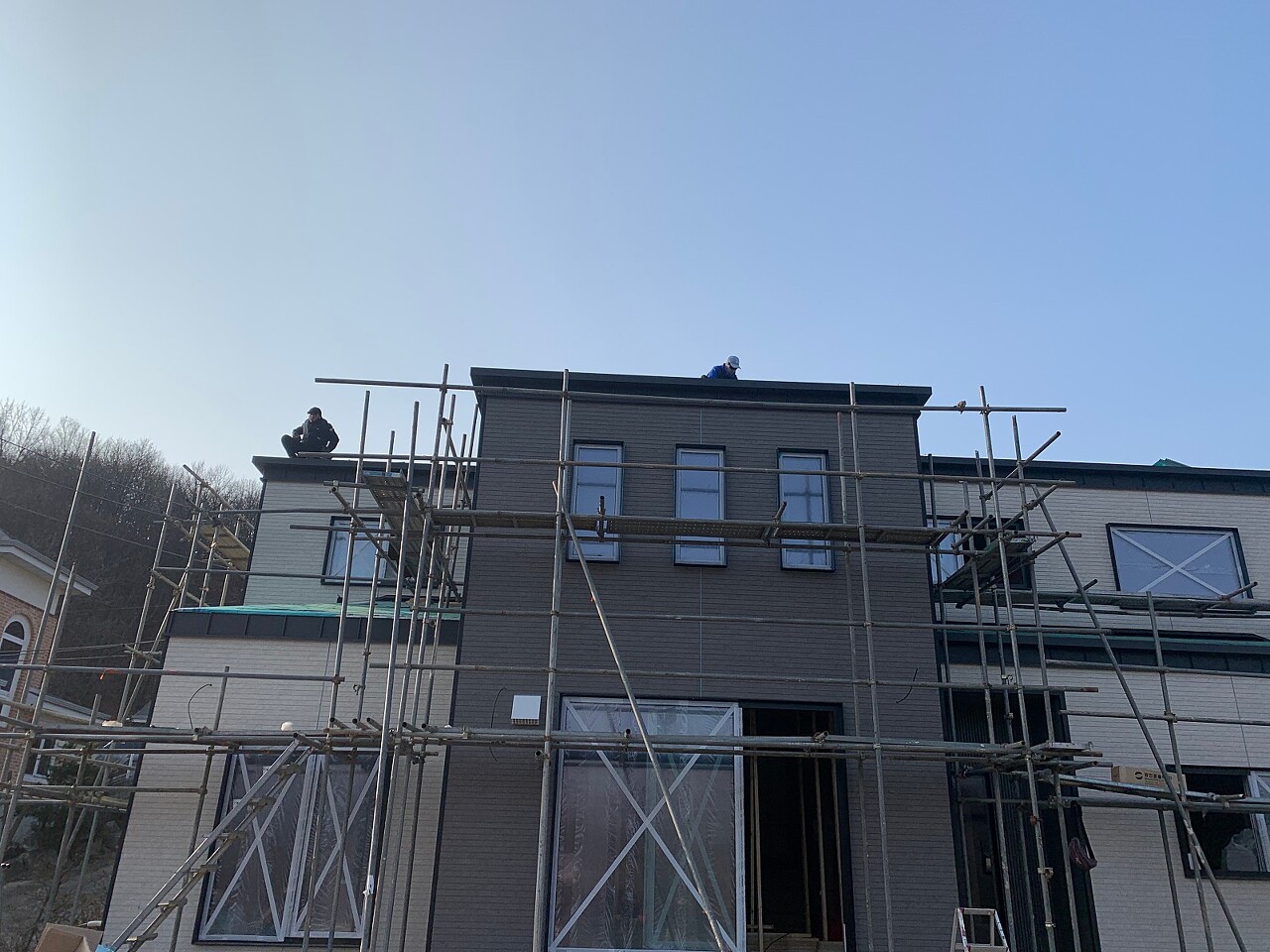

안전비계 위와 집안을 오가며 고생해 주셨습니다.

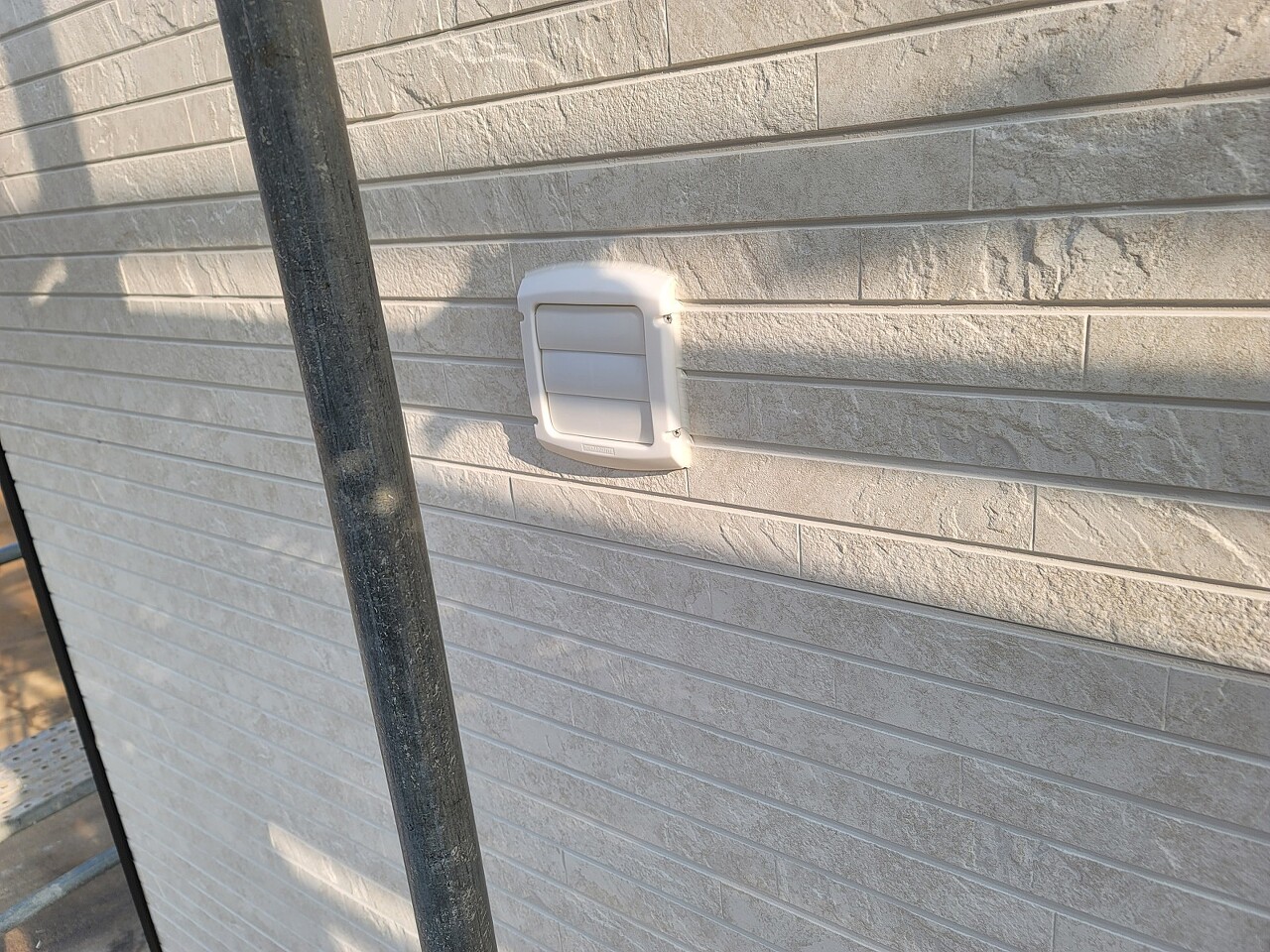

실리콘으로 물타는 부분 깔끔하게 마감해 주셨습니다.

외관을 해치지 않으면서 실용적인 위치에 잘 시공되었습니다.^^

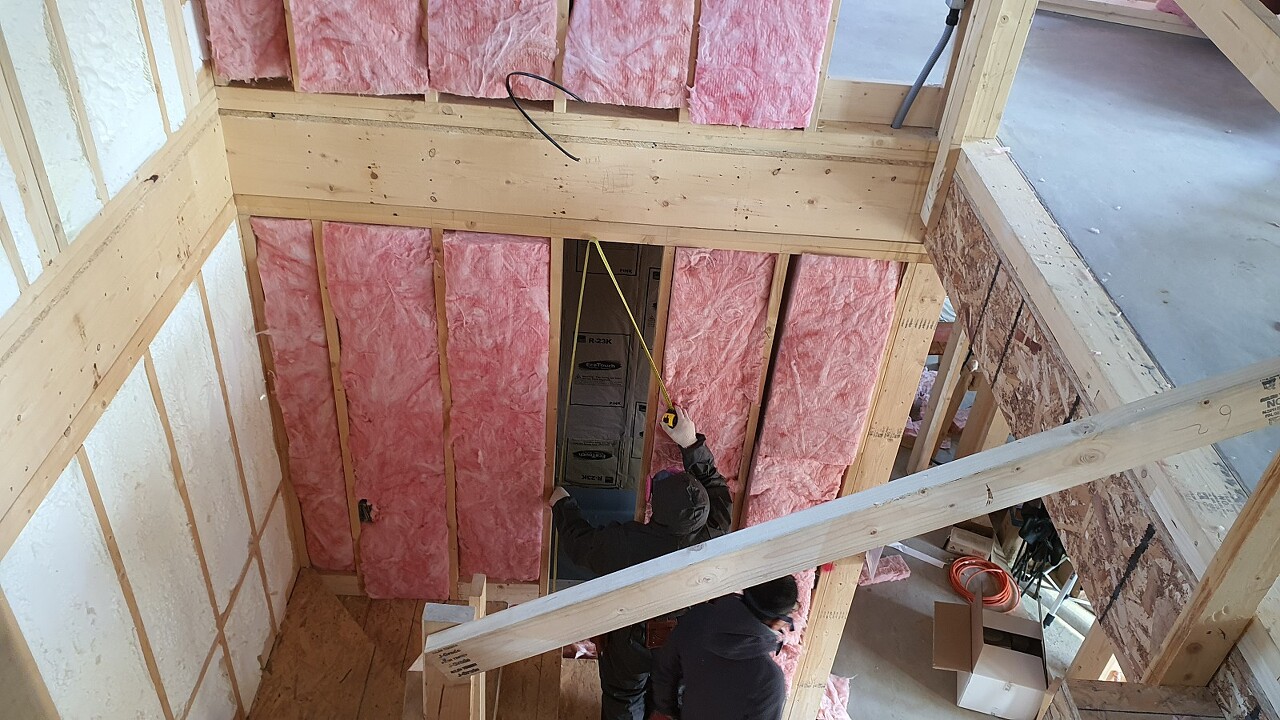

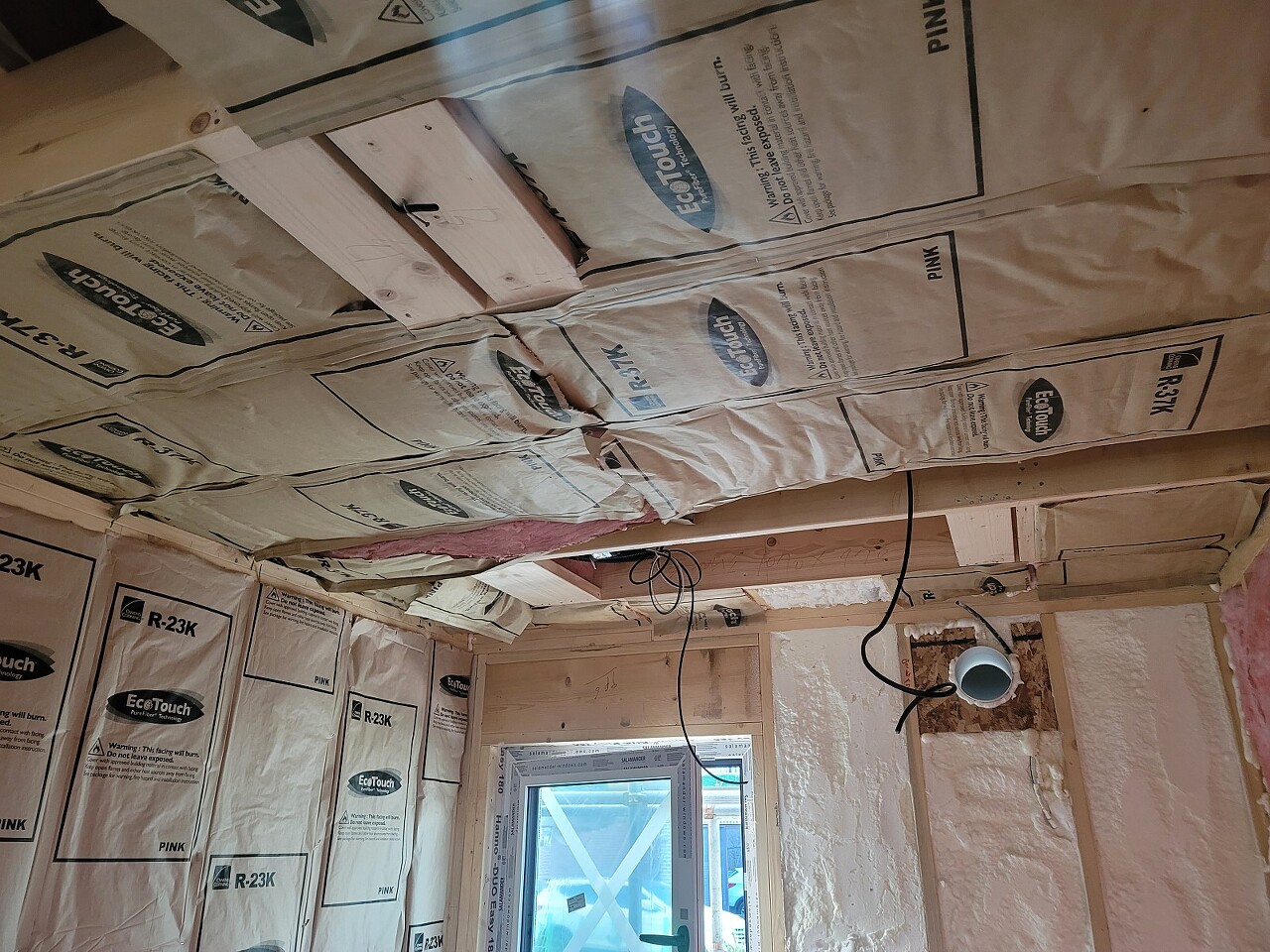

내부에서는 단열재 충진작업이 계속해서 진행되었습니다.

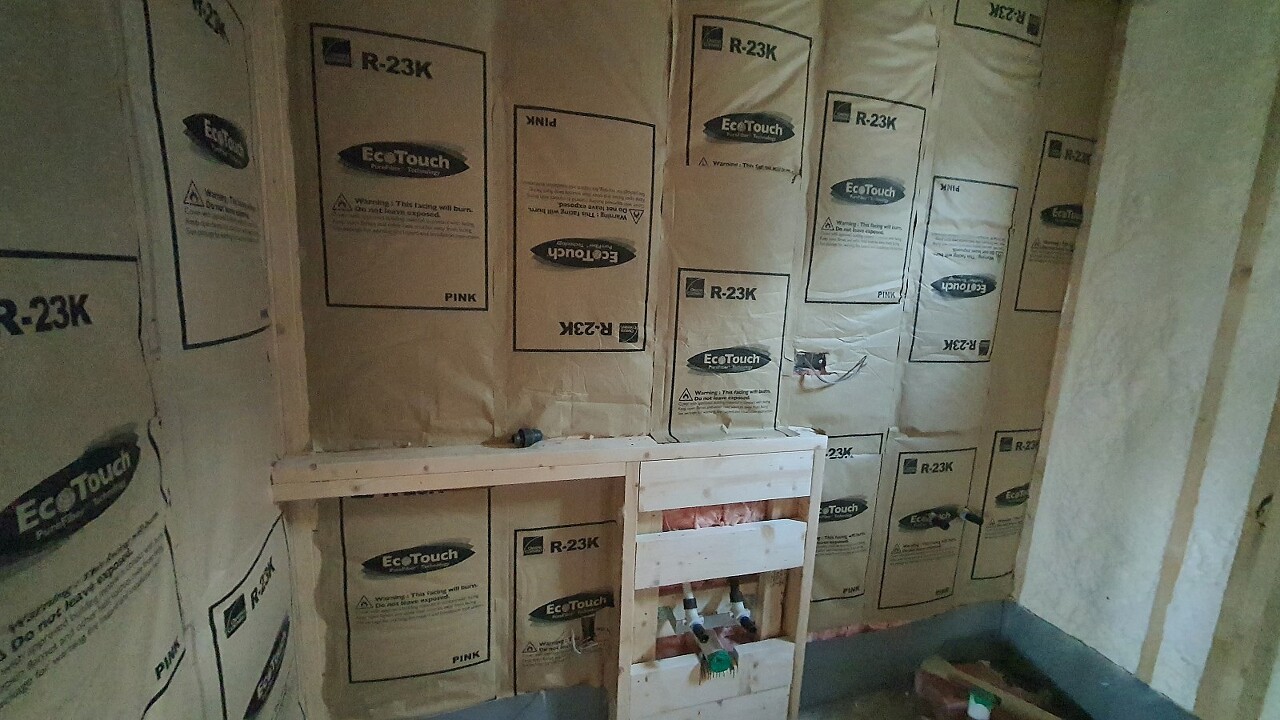

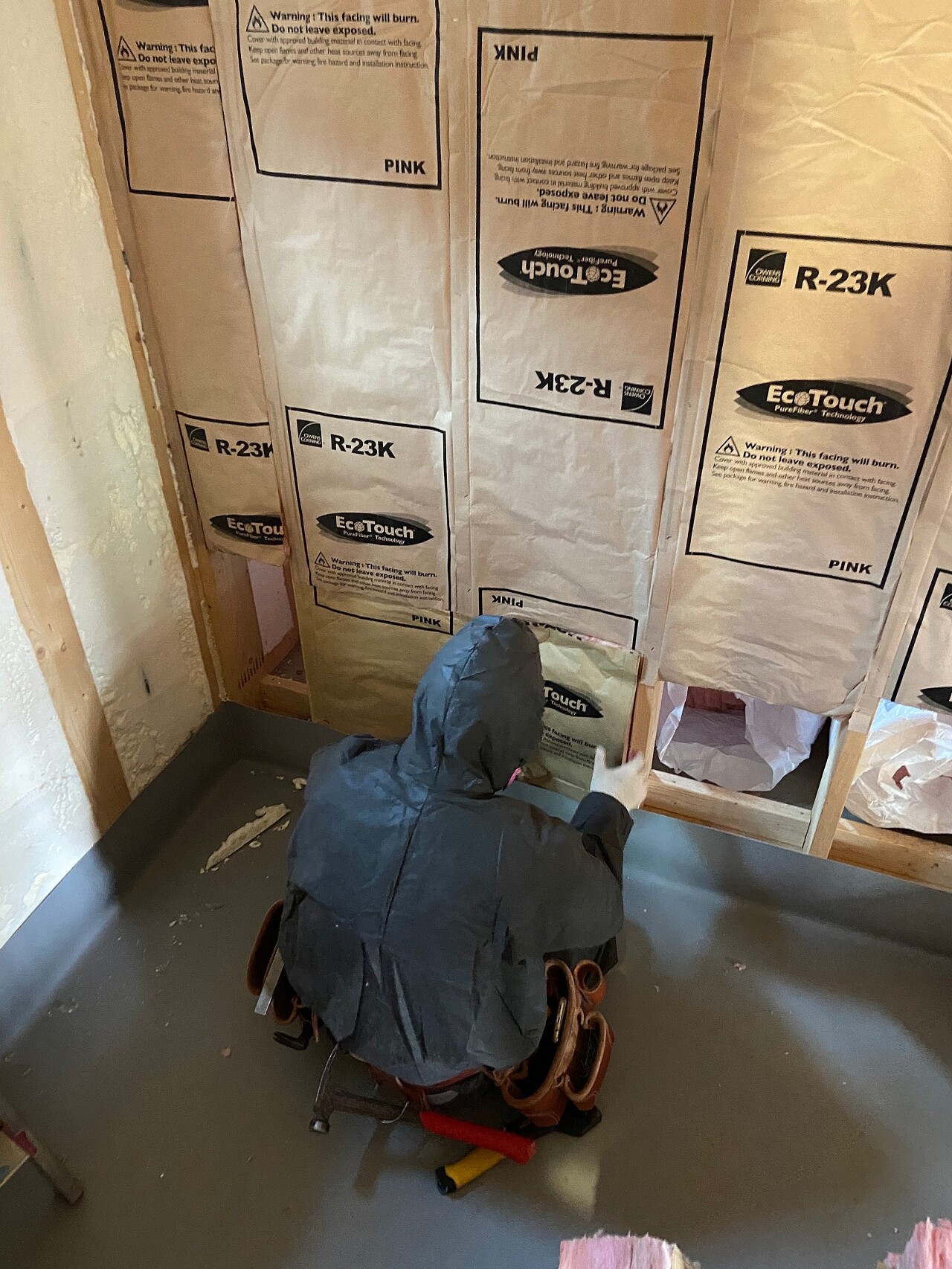

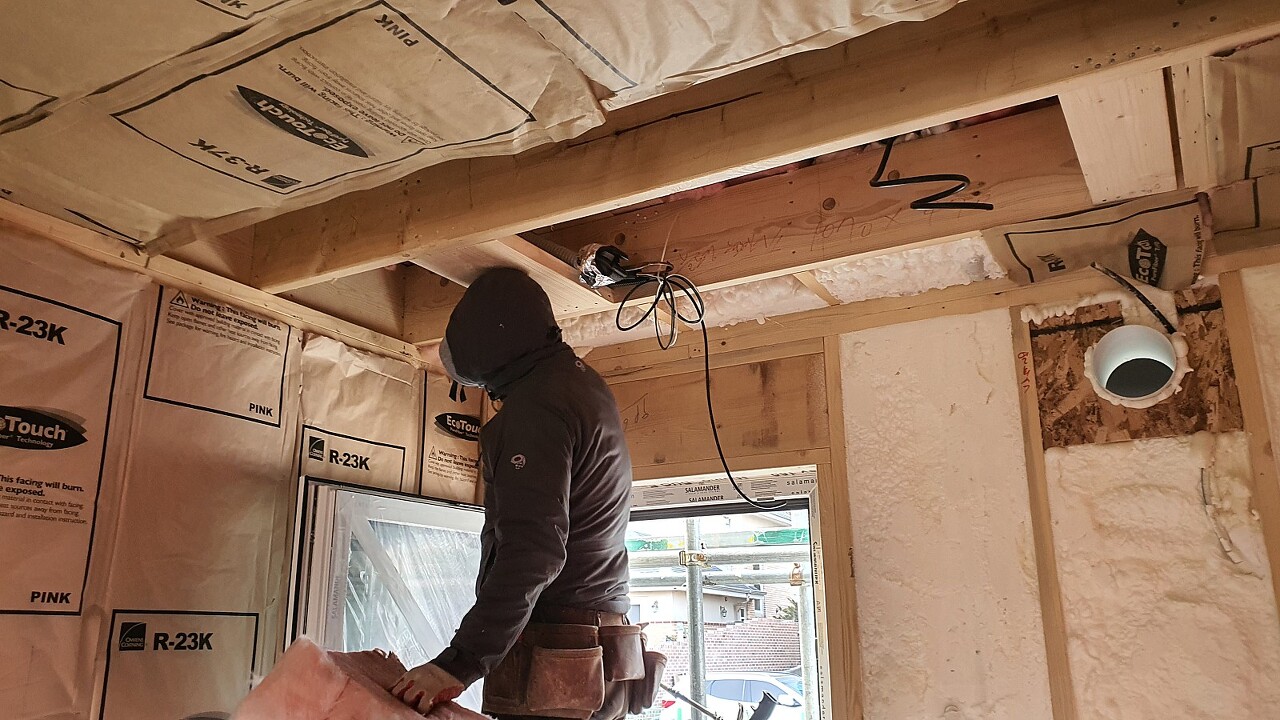

2층 과 1층 거실 까지 충진 완료되었습니다.

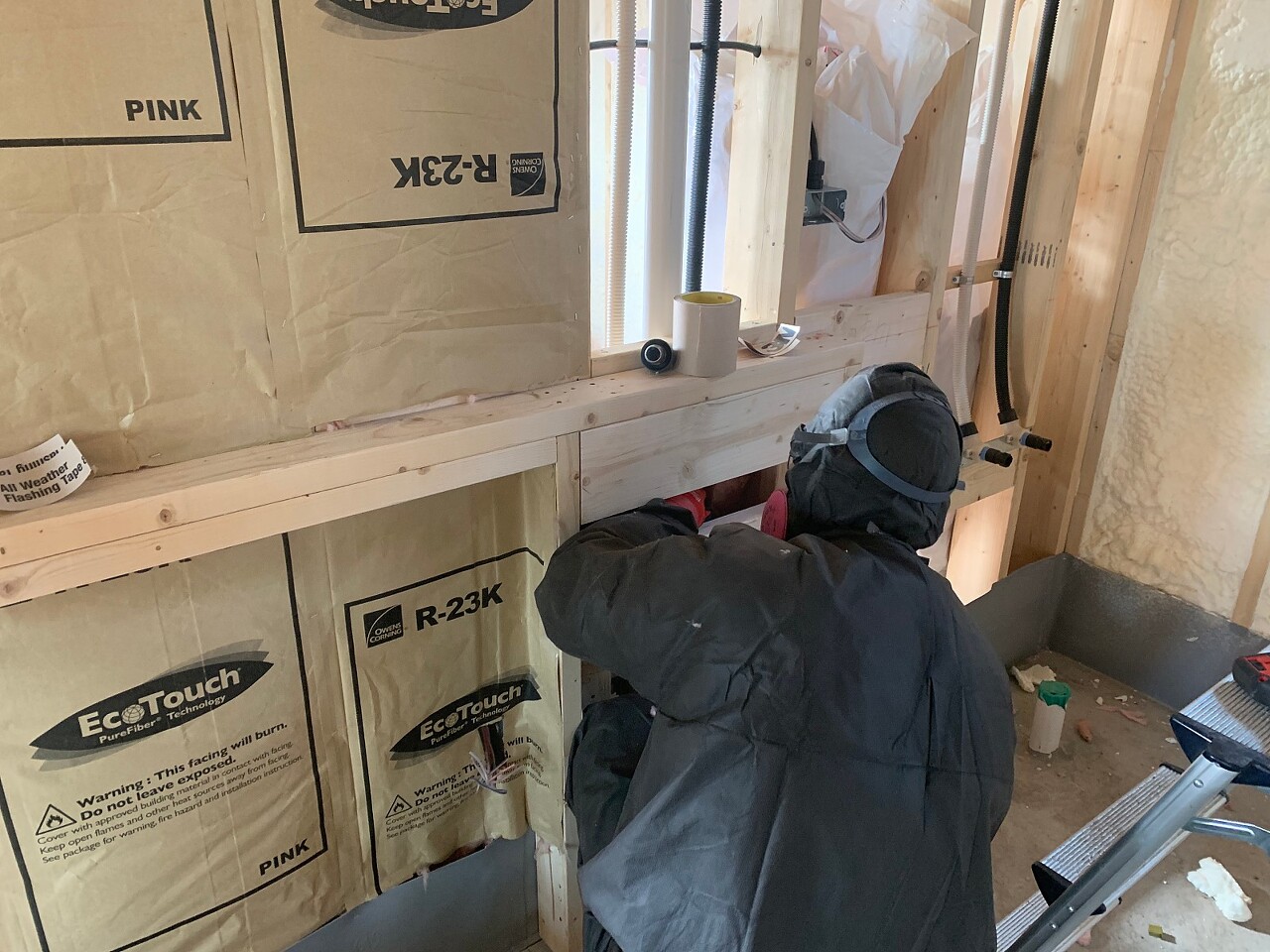

화장실과 다용도실은 방습지가 안으로 향하게 하여 방습효과를 더해 주었습니다.

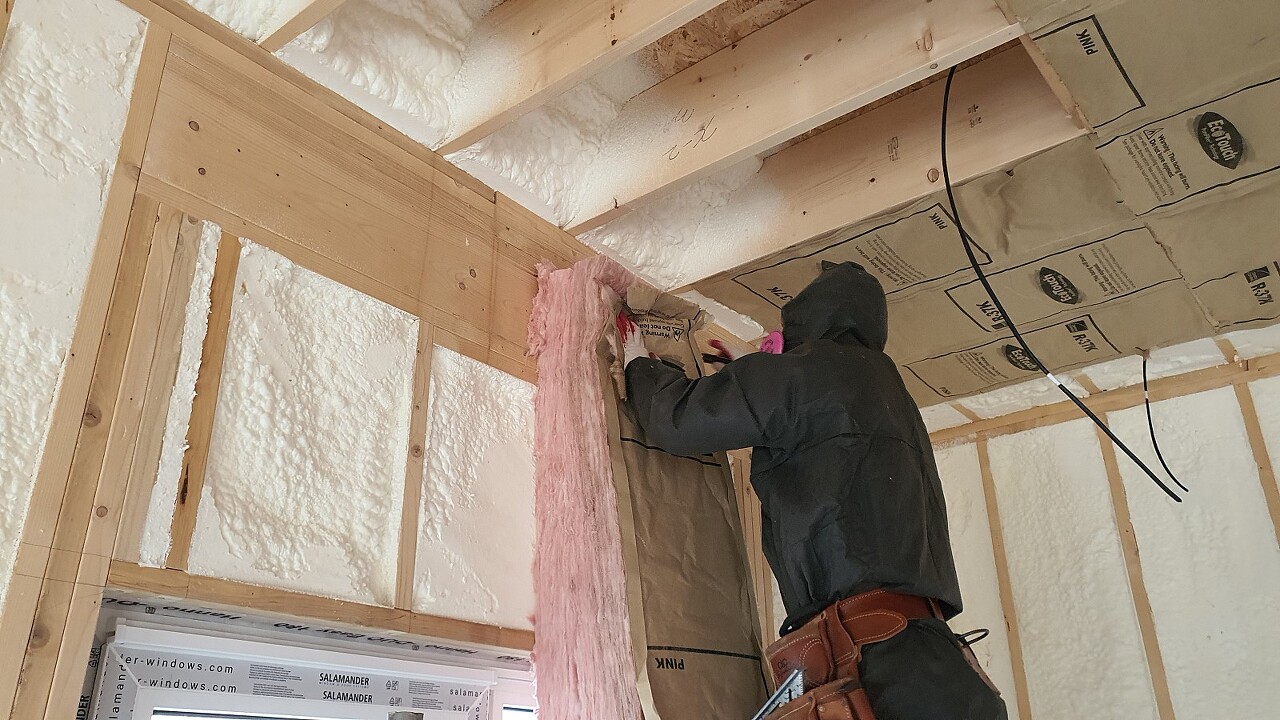

빈곳이나 단열재가 들어가기 힘든 곳에는 우레탄폼으로 기밀시공 하였습니다.

외부에서는 징크팀의 시공이 진행되었습니다.

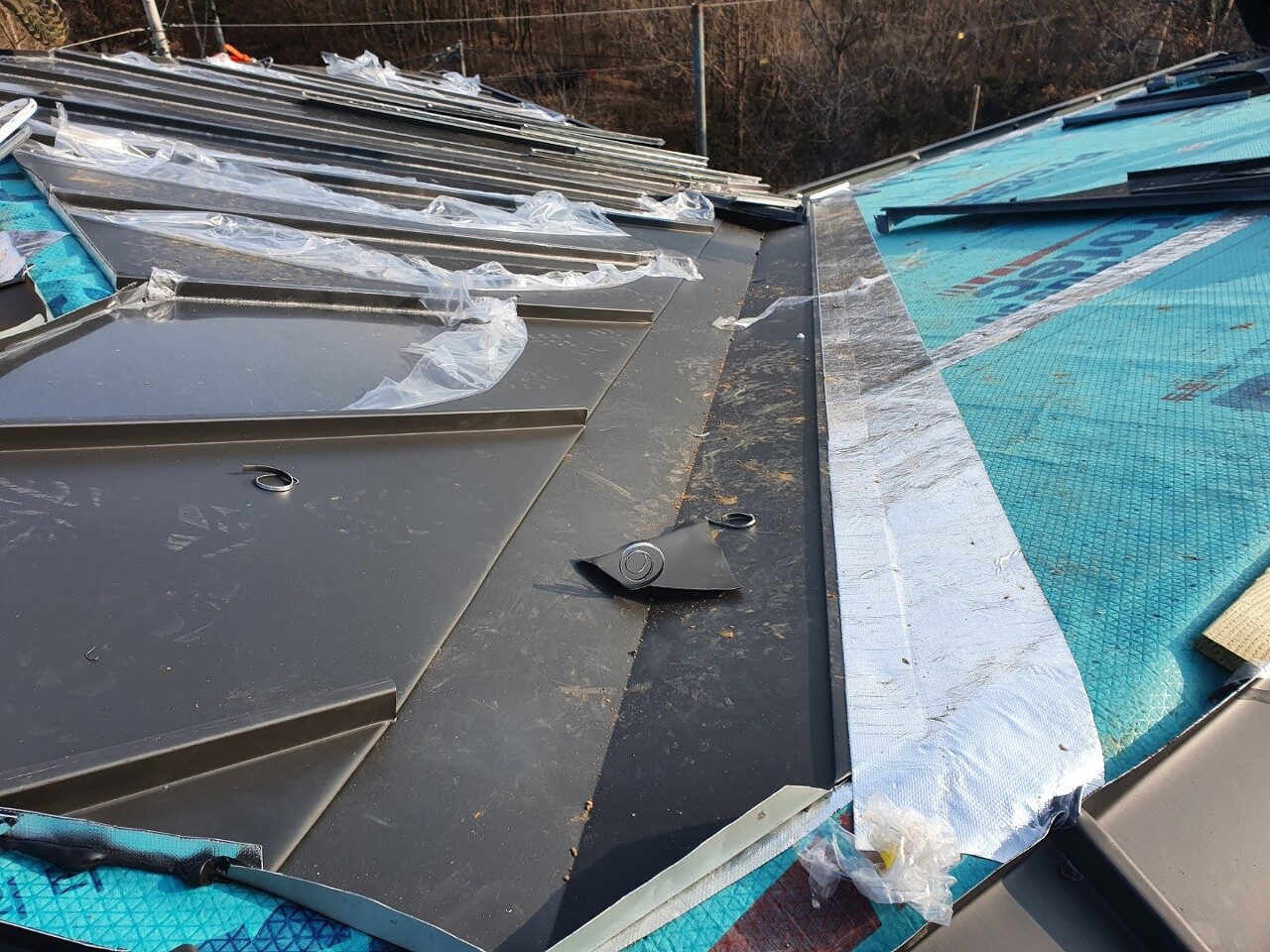

2층 지붕 벨리부분에 벨리후레싱을 시공한 뒤에 진행되었습니다. 물이 모여서 내려가는 부분이기에 취약할 수 있는 부분입니다. 벨리후레싱을 시공해 주어서 튼튼히 보강해 주었습니다.

이후 지붕징크 작업도 물끊기를 생각하며 꼼꼼히 진행하였습니다.

휴무일에 비어있을 현장이 걱정되어, 현장 주변과 내부 정리정돈 완벽히 한 뒤에 퇴근하였습니다.

저희 팀은 휴식기를 가진뒤 다음주 월요일 부터 현장 재개할 예정입니다.

얼마남지 않은 올 한해 마무리를 위해 잘 쉬다 오겠습니다.

즐거운 성탄 가족, 지인 분들과 잘 보내시길 바랍니다.

메리크리스마스~^^

'목조주택 시공완료현장 > 2111김포하성54평' 카테고리의 다른 글

220103 월 [김포 하성] 40일 우레탄 실리콘 충진, 프라이머 시공, 내부목작업, 마감재 가공 [수호천사 하우징] [직영건축] [목조주택]  (0) 2022.01.03
211230 목 [김포 하성] 39일 아쿠아판넬 시공, 외부실란트충진 [수호천사 하우징] [직영건축] [목조주택]  (0) 2021.12.30
211229 수 [김포 하성] 38일 에어가드, 아쿠아판넬 시공, 외부실란트충진 [수호천사 하우징] [직영건축] [목조주택]  (0) 2021.12.29
211228 화 [김포 하성] 37일 단열재 충진, 내부 목작업 , 에어가드, 외부실란트충진 [수호천사 하우징] [직영건축] [목조주택]  (0) 2021.12.29
211227 월 [김포 하성] 36일 단열재 충진, 내부 목작업 [수호천사 하우징] [직영건축] [목조주택]  (0) 2021.12.28
211222 수 [김포 하성] 34일 단열재 충진, 내부 목작업, 징크팀[수호천사 하우징] [직영건축] [목조주택]  (0) 2021.12.23
211221 화 [김포 하성] 33일 세라믹 사이딩 시공, 단열재 충진, 화장실 PVC 방수시트, 내부 목작업, 징크팀[수호천사 하우징] [직영건축] [목조주택]  (0) 2021.12.21
211220 월 [김포 하성] 32일 세라믹 사이딩 시공, 내부 목작업 , 코너후레싱 시공[수호천사 하우징] [직영건축] [목조주택]  (0) 2021.12.21
211219 일 [김포 하성] 31일 세라믹 사이딩 시공, 하이클레딩 시공, 수성연질폼, 전기 작업 [수호천사 하우징] [직영건축] [목조주택]  (0) 2021.12.19
211218 토 [김포 하성] 30일 세라믹 사이딩 시공, 하이클레딩 시공, 수성연질폼, 전기 작업 [수호천사 하우징] [직영건축] [목조주택]  (0) 2021.12.19

댓글
