목조주택 시공완료현장/2311 원주흥업사제리 42평

231205 (화) [원주 사제리] 19일차 하이클래딩,무소음징크, 천장 및 다락 단열 작업, 바닥 난방 시공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]

by 수호천사하우징 2023. 12. 6.

날씨: 맑음

​-금일 근무자

팀 장 : 정수호 (8시간)

부팀장: 손호현 (휴무)

팀 원 : 문병선 (휴무), 김종협 (8시간), 조길환 (8시간), 이경용 (휴무)

지 원 : 이상민 (8시간), 정태영 (휴무)

​​​

금일품수 (누계) : 4.0 품 (총 121.25 품)

​금일 작업 현황

- 다운실링 (완료)

- 다락 및 천장 단열재 시공

- 하이클래딩 시공 (완료)

- 설비팀 시공

- 징크팀 시공

다음 예정작업

- 다락 단열재 시공

- 다락 석고보드 시공

- 설비팀 시공

- 징크팀 시공

​원주 흥업 사제리 19일차

안녕하세요, 풍요롭고 평안한 곳 원주 흥업 사제리에서 19일차 시작합니다.

먼저 다운실링 작업 중 마지막 남아있던 다용도실의 다운실링을 마무리 지었습니다.

다용도실 다운실링 완료 모습

오늘의 주요 시공은 거실 남측 벽면의 하이클래딩 마감 작업입니다.

징크 후레싱 시공과 함께 하이클래딩 마감재와 어우러져 전체적으로 깔끔한 마감 작업이 이루어지고 있습니다.

이제까지 공들여 시공한 노력이 그 결실을 맺을 수 있도록 마감 작업까지 최선을 다하도록 하겠습니다.

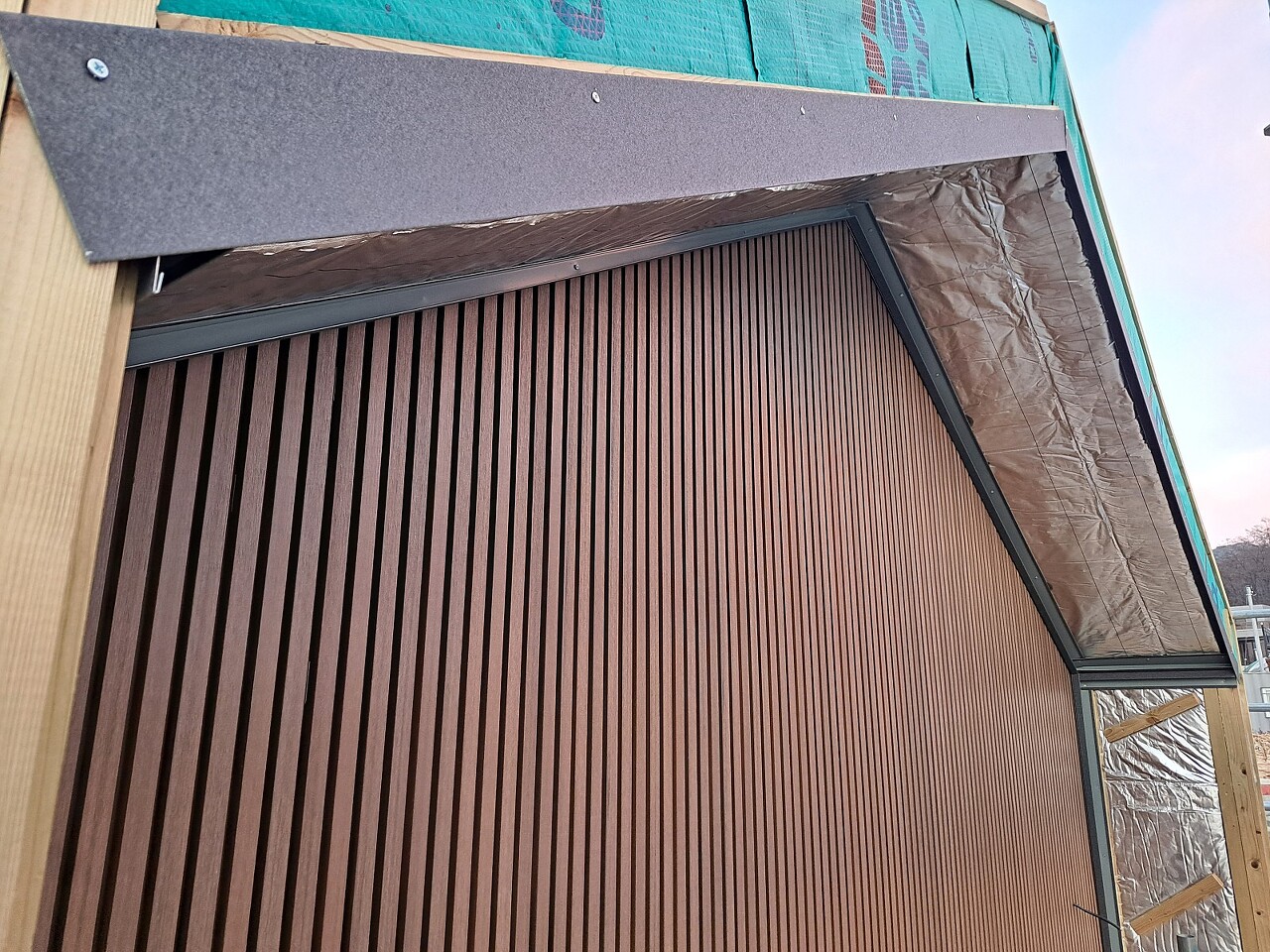

하이클래딩 마감 작업을 위한 징크 후레싱 시공중인 모습

수직 수평을 잡고, 정교한 재단과 시공을 통해 무늬와 간격의 통일감을 유지하고 들뜸이나 처짐이 발생하지 않도록 매우 신중하게 작업을 진행하여야 합니다.

하이클래딩 시공중인 모습

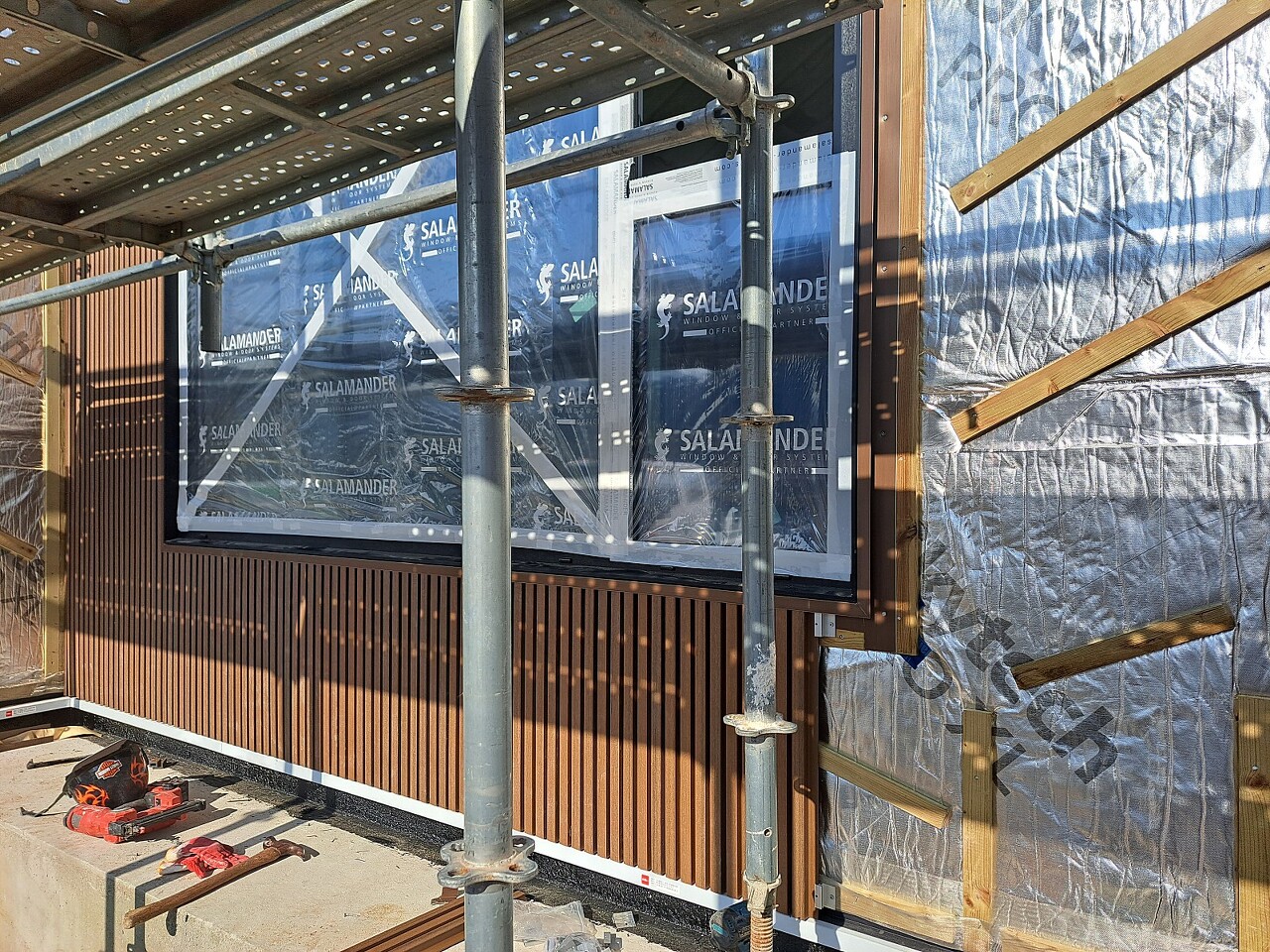

오늘 진행된 하이클래딩 마감 작업 모습

거실 남측 벽면의 하이클래딩 마감 작업은 완료되었으며, 남은 부분은 징크로 마감될 예정입니다.

내부에서는 바닥 난방 시공이 진행중에 있습니다.

수호천사하우징의 일반적인 바닥 난방 시공 작업은 아래와 같은 절차로 진행됩니다.

0-1. (사전 작업) 방통 블로킹 작업

0-2. (사전 작업) 방통라인 방수합판 작업

1. 방습 비닐 작업

2. 바닥 단열재 작업

3. 와이어 메쉬 작업

4. 엑셀파이프(X-L 파이프) 작업

5. 메탈라스 작업

6. 방통 작업 및 양생

방통 블로킹과 방수합판 작업은 사전작업으로 이미 완료가 된 상황이고, 어제부터 본격적인 난방 작업이 이루어져 방습 비닐과 바닥 단열재 작업이 진행되고 있습니다.

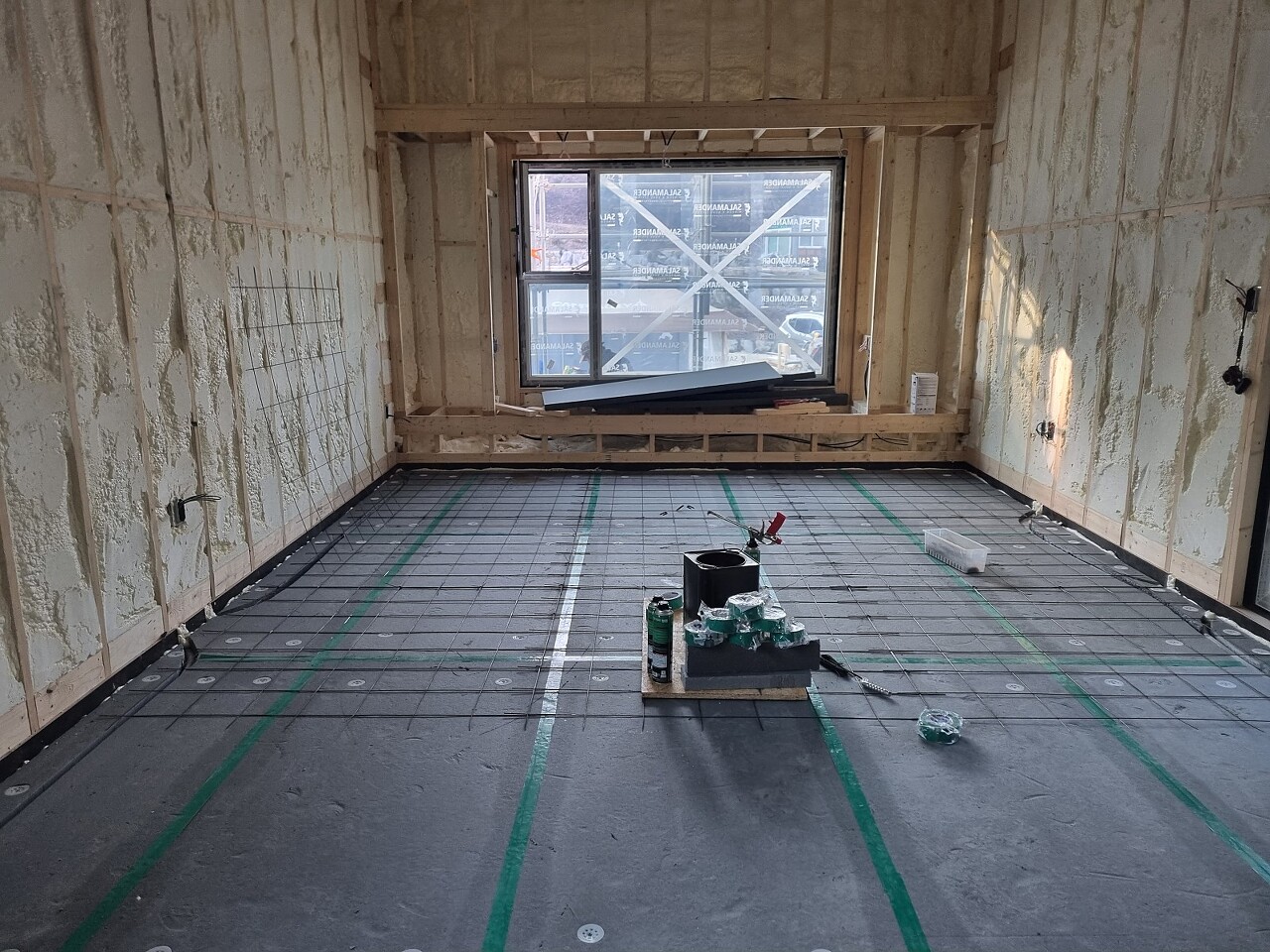

바닥 단열재 시공 모습

단열재 작업이 끝난 곳은 이어서 바로 와이어 메쉬 작업이 진행되었습니다.

와이어 메쉬 작업중인 모습

​설비팀 인원이 많이 투입된 만큼 작업 속도가 빠르게 진행되고 있습니다.

와이어 메쉬 작업을 완료하고 엑셀파이프(X-L 파이프) 작업까지 일부 진행하였습니다.

엑셀파이프 작업 진행중인 모습

바닥 난방 배관인 엑셀 파이프 시공은 끊김 없이 시공하면서도 균일한 간격으로 빠짐없이 시공하는 것이 중요합니다. 또한, 와이어 메쉬와 잘 결속하여 방통 작업 시 들뜨거나 간격이 틀어지지 않도록 꼼꼼하게 시공하였습니다.

내일이면 엑셀 파이프 시공 작업이 모두 완료될 예정입니다.

다락과 천장 단열재 충진 작업도 진행되었습니다.

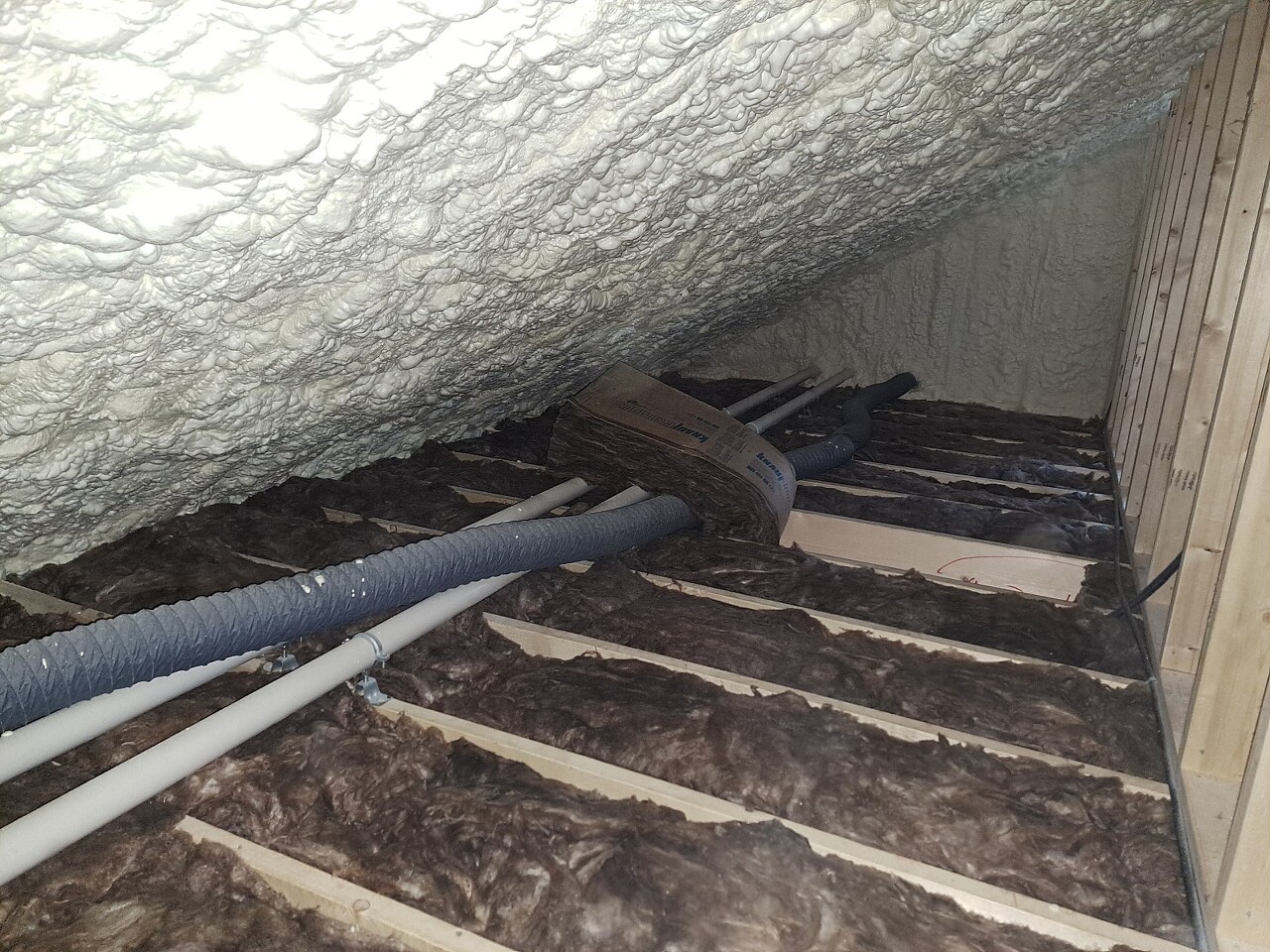

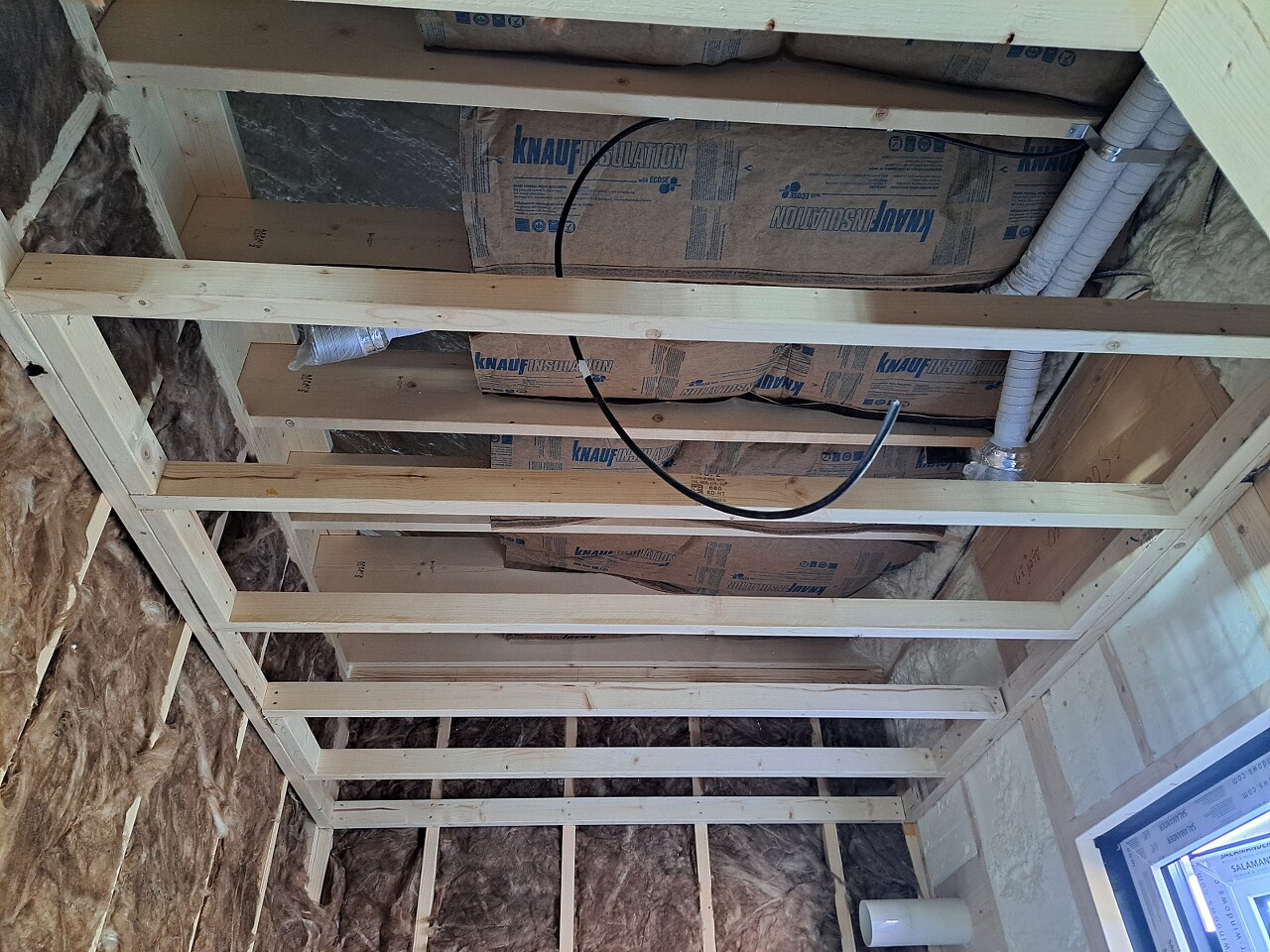

천장과 다락 단열재 충진 진행중인 모습

천장에는 R-Value 30, 다락 내벽에는 R-Value 21의 단열재가 사용되었습니다.

R-Value는 전도성 열 흐름에 얼마나 잘 저항하는지를 나타내는 척도이며, 값이 높을수록 단열 성능이 좋습니다.

내벽에 단열재 충진을 하는 이유는 뛰어난 흡음 특성으로 소음 투과를 줄여주는 효과도 있기 때문입니다.

다락과 천장 단열재 충진 작업은 오늘 재단만 되어 정해진 위치에 임시 고정된 상태이며, 추후에 타카를 이용한 고정 작업이 진행될 예정입니다.

지붕 마감을 위한 징크 시공이 본격적으로 시작되었습니다.

징크 시공 진행중인 모습

징크 시공으로 인해 하루하루 다르게 변화할 모습이 기대가 됩니다.

오늘도 시공에 애써주신 많은 분들 수고 많으셨습니다.

시공 현장을 깔끔하게 유지하기 위해 항상 청소하시고 정리하시는 건축주님께도 감사 말씀 드립니다.

편안한 저녁 보내시고 내일 뵙겠습니다.

감사합니다~!

https://youtu.be/_8x-_PVq_A0?si=ivpGOd5lkVEECSuY

'목조주택 시공완료현장 > 2311 원주흥업사제리 42평' 카테고리의 다른 글

231213 (수) [원주 사제리] 24일차 석고보드 시공, 마이너스 몰딩, 덴스쉴드 시공, 마감재 가공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (0) 2023.12.15
231212 (화) [원주 사제리] 23일차 도어 시공, 마이너스 걸레받이 시공, 석고보드 시공, 마감재 가공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (0) 2023.12.13
231211 (월) [원주 사제리] 22일차 시스템 비계 철거, 단열재 시공, 도어 시공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (0) 2023.12.11
231207 (목) [원주 사제리] 21일차 바닥 난방 시공, 징크 시공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (0) 2023.12.08
231206 (수) [원주 사제리] 20일차 다락방 단열재 충진 및 석고보드 시공, 바닥 난방 시공, 징크 시공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (0) 2023.12.06
231204 (월) [원주 사제리] 18일차 다운실링, 창호 실리콘 작업, 내부 배관 및 바닥 난방 시공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (0) 2023.12.04
231202 (토) [원주 사제리] 17일차 외장 마감재 세라믹 사이딩 시공, 수성연질폼 시공, 아스팔트 프라이머 시공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (0) 2023.12.03
231201 (금) [원주 사제리] 16일차 외장 마감재 세라믹 사이딩 시공, 방통 밑작업, 수성연질폼 시공, 전기팀 시공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (0) 2023.12.01
231130 (목) [원주 사제리] 15일차 다운실링 밑작업 및 다운실링, 버그스크린 시공, 외장 마감재 세라믹 사이딩 시공, 전기팀 시공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (0) 2023.12.01
231129 (수) [원주 사제리] 14일차 벽체 레인스크린, 내벽 단열재 시공, 오픈천장 컬러타이 시공, 내부 목작업 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (0) 2023.11.29
