목조주택 시공완료현장/2311 원주흥업사제리 42평

231128 (화) [원주 사제리] 13일차 벽체 레인스크린, 창호 및 코너 시공, 내벽 단열재 시공, 다락방 골조 시공, 윈도우 시트 시공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]

by 수호천사하우징 2023. 11. 28.

날씨: 맑음

​-금일 근무자

팀 장 : 정수호 (8시간)

부팀장: 손호현 (8시간)

팀 원 : 문병선 (8시간), 김종협 (8시간), 조길환 (8시간), 이경용 (8시간)

지 원 : 정태영 (8시간)

​​​

금일품수 (누계) : 7.0 품 (총 84.75 품)

​금일 작업 현황

- 벽체 레인스크린 시공

- 창호 주변 각상 시공 (완료)

- 내벽체 단열재 시공

- 거실 윈도우시트 시공 (완료)

- 다락방 골조 시공 (완료)

다음 예정작업

- 벽체 레인스크린 시공

- 버그스크린 시공

- 내벽체 단열재 시공

- 내벽체 석고보드 시공

- 내부 목작업

​원주 흥업 사제리 13일차

안녕하세요, 풍요롭고 평안한 곳 원주 흥업 사제리에서 13일차 시작합니다.

이틀간의 휴식을 취하고 활력 충전하여 한 주를 시작합니다.

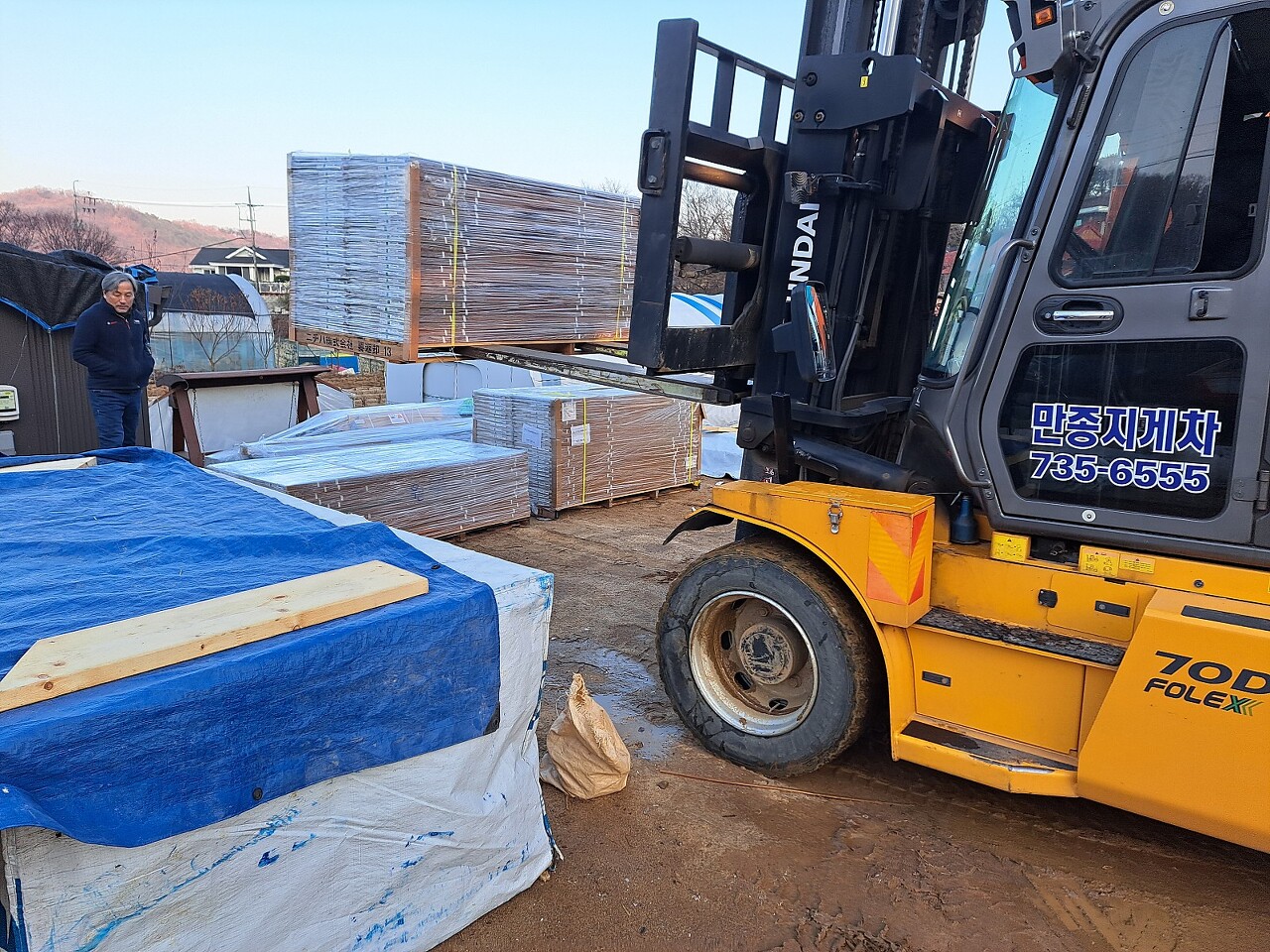

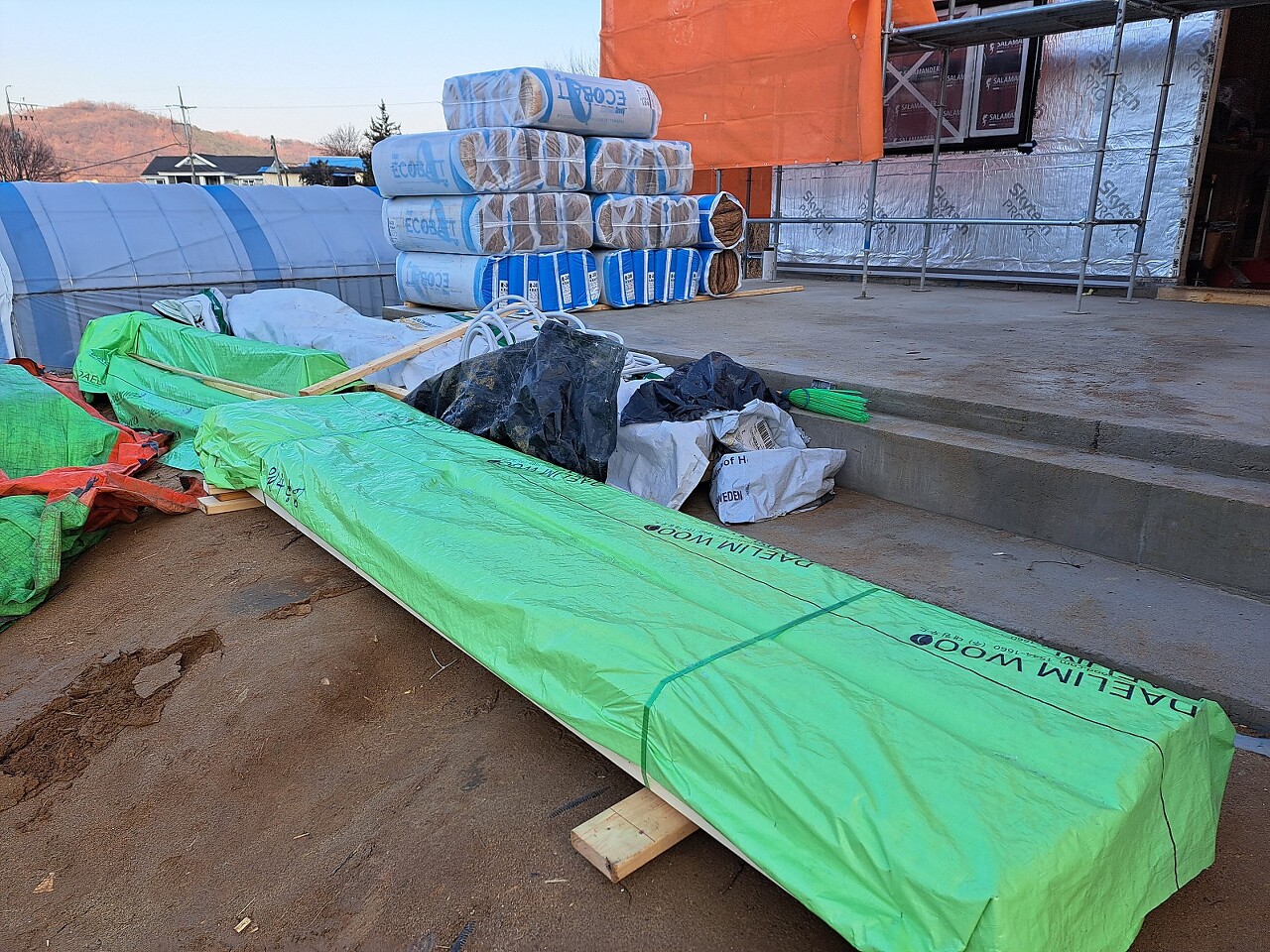

오전 일찍 2차 자재 차량이 벌써 도착하여 지게차 도착과 함께 자재 입고를 진행하였습니다.

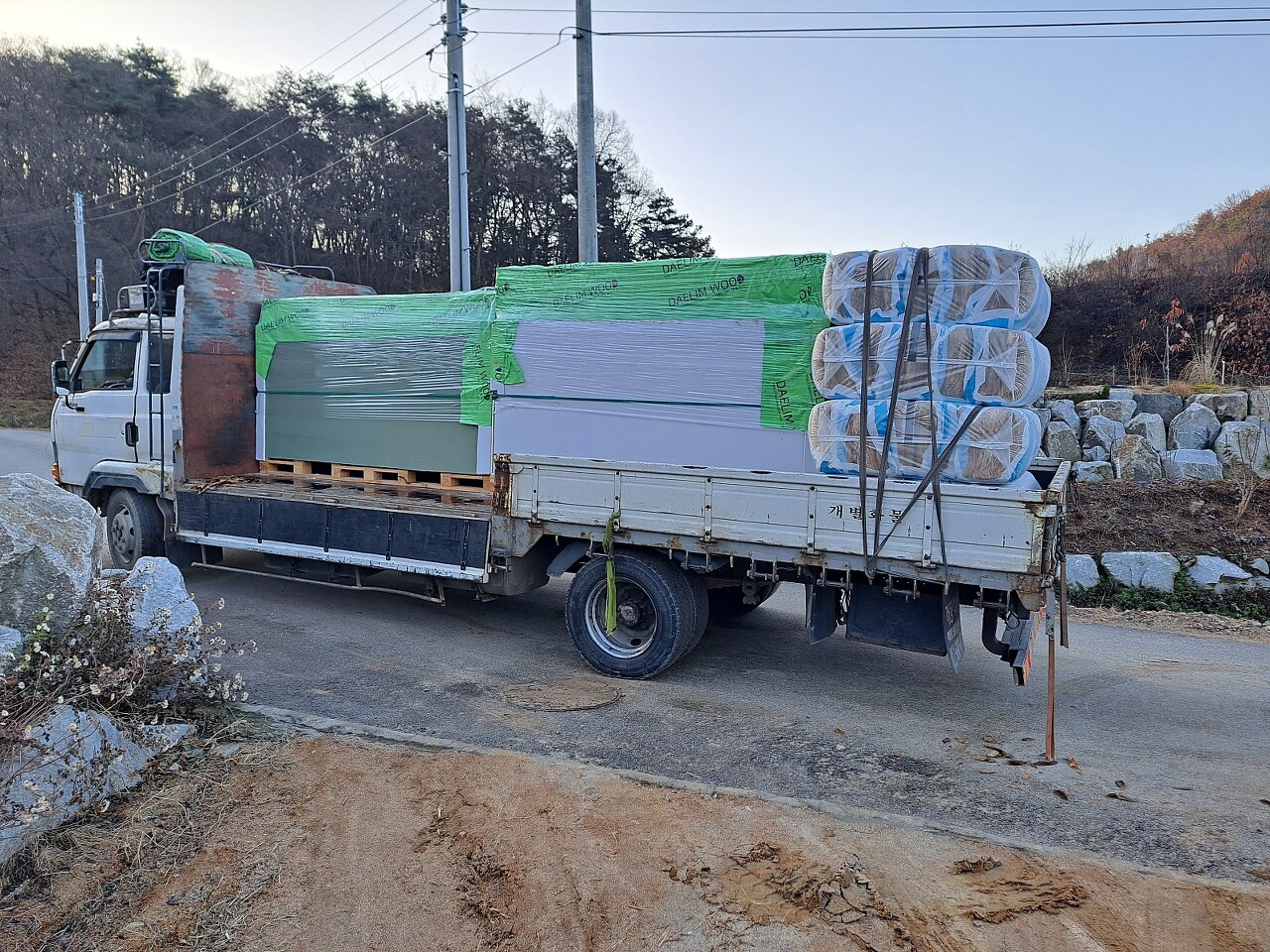

2차 자재는 외장 마감재인 세라믹사이딩 퓨제와 단열재 그리고 석고보드 등 입니다.

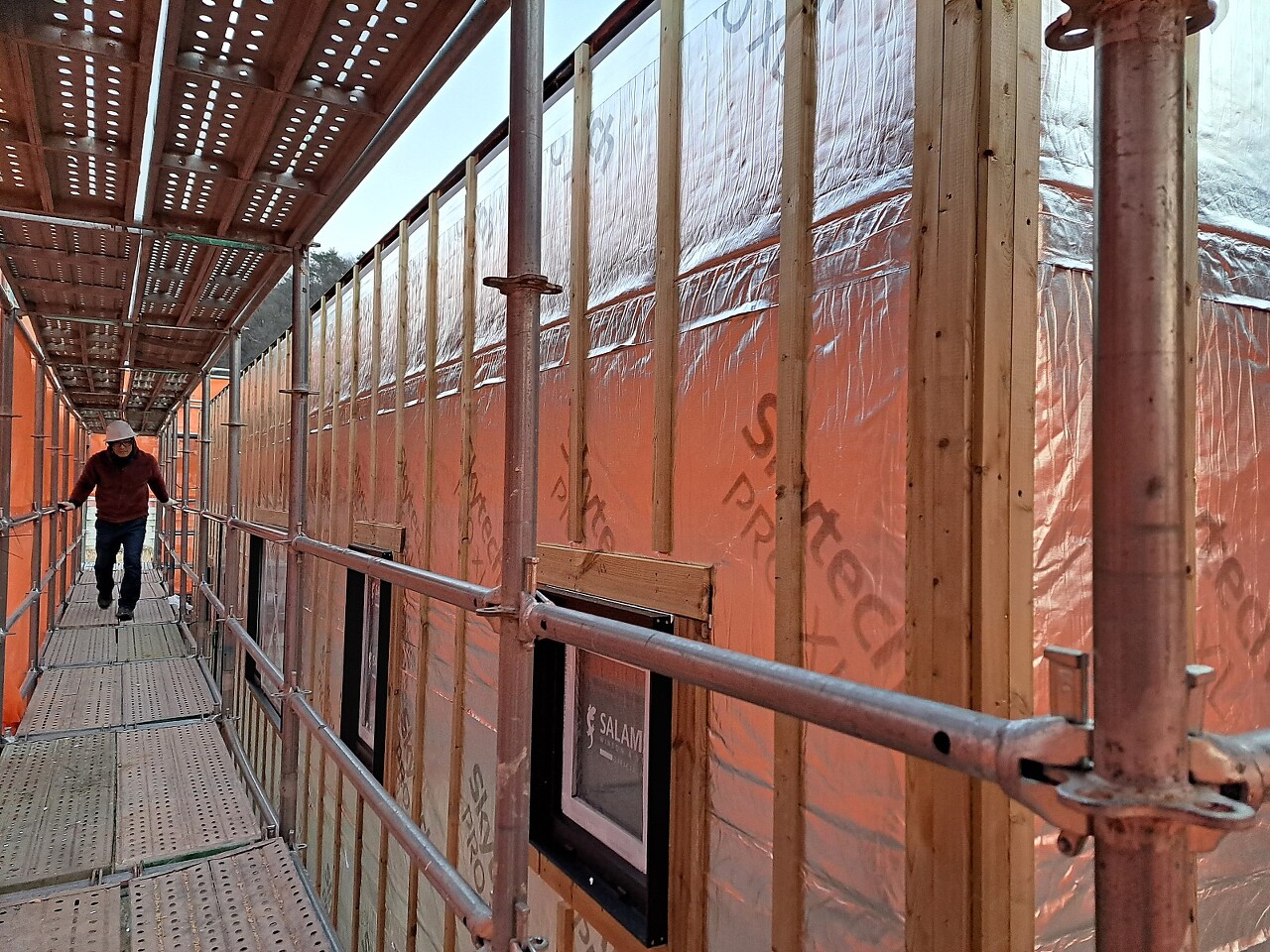

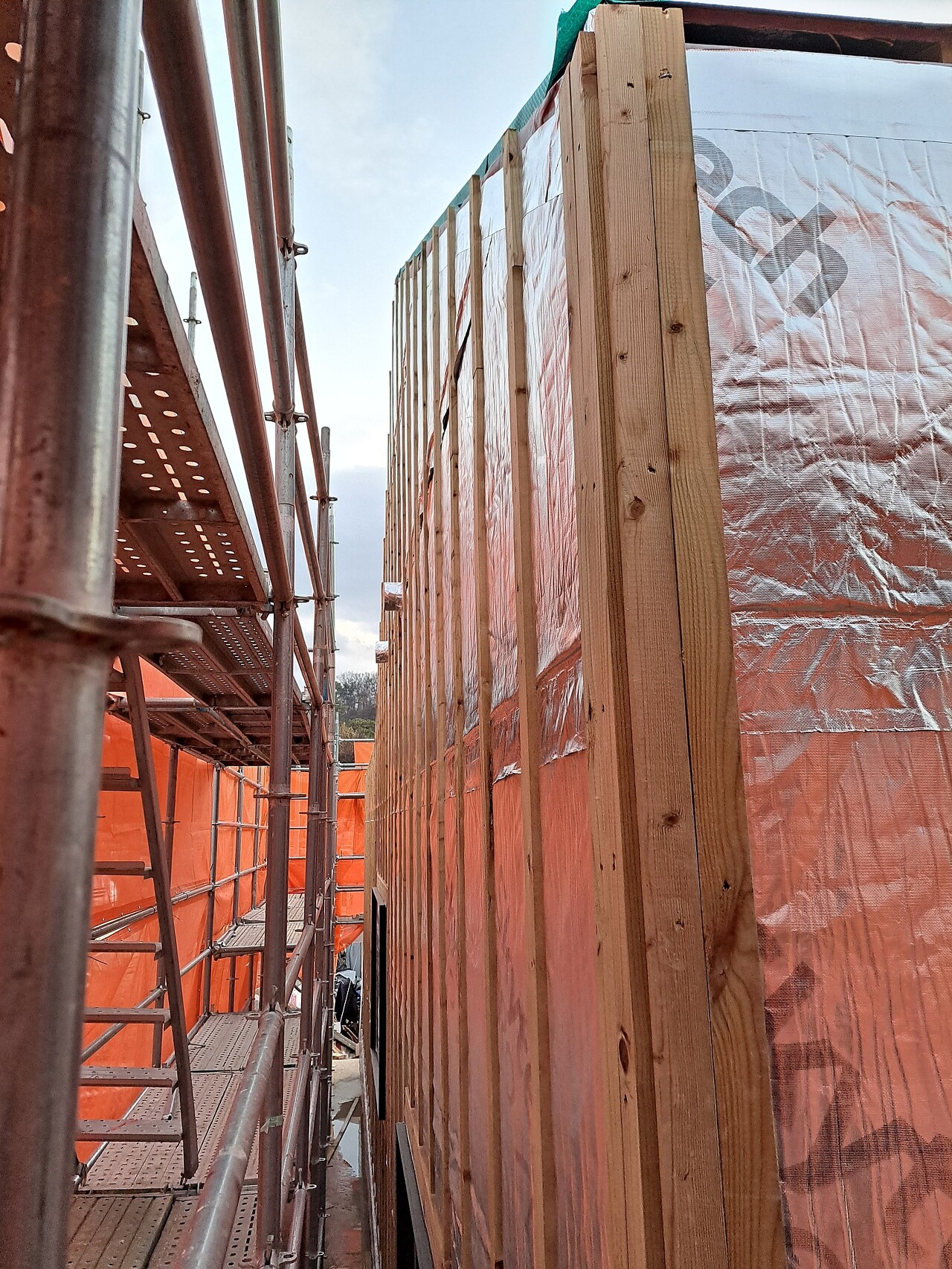

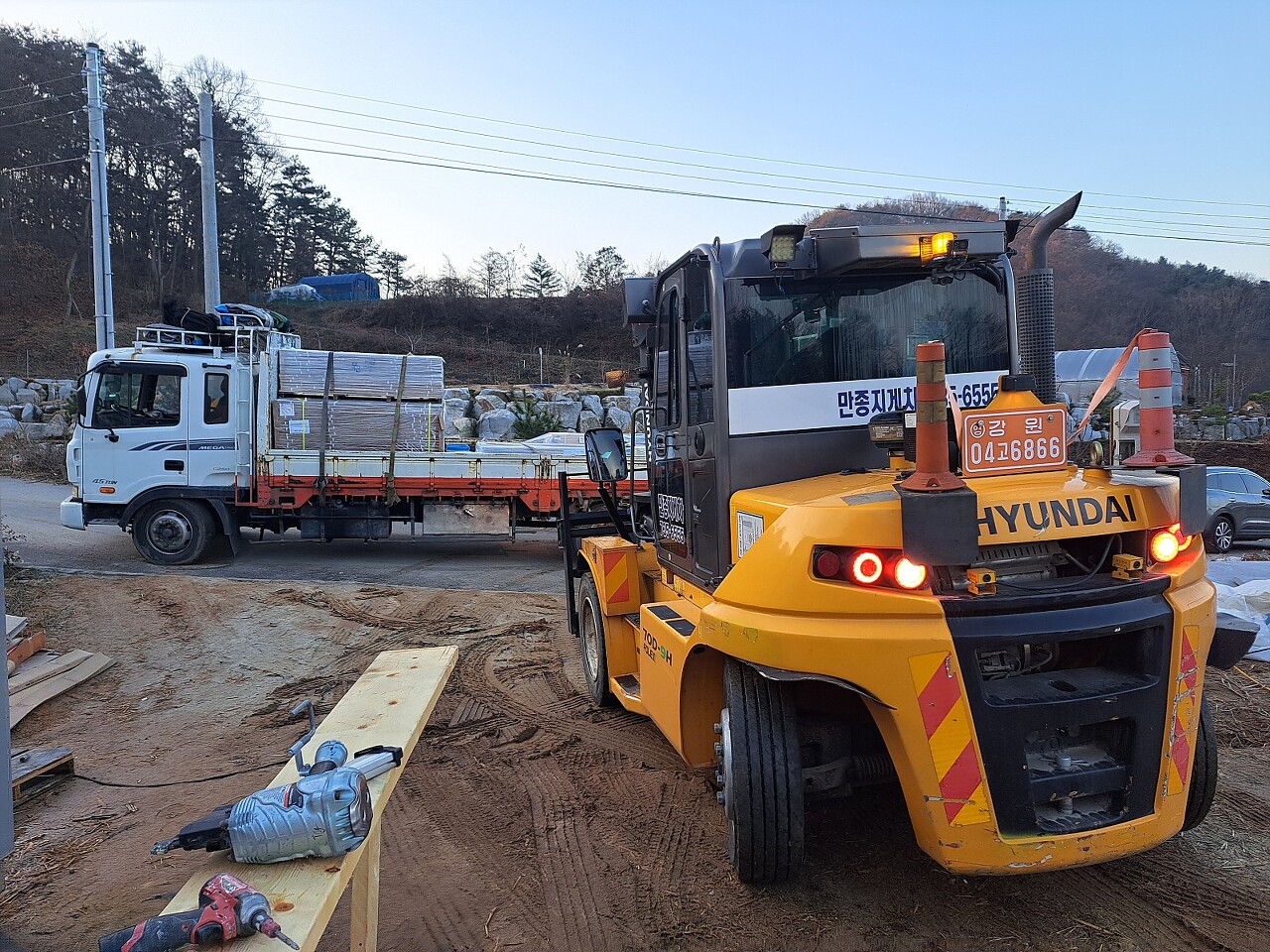

자재 입고 중인 모습

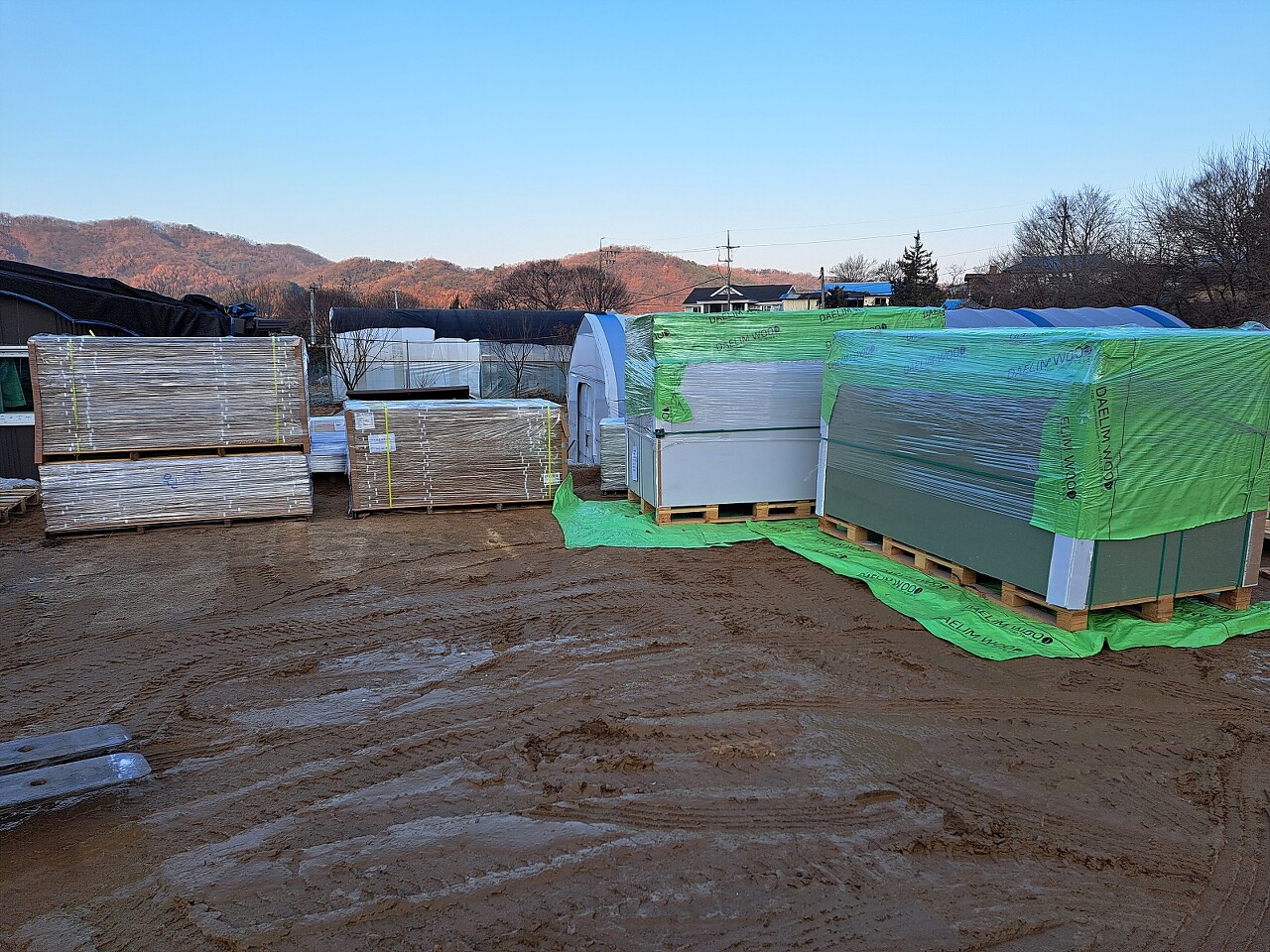

입고된 자재들의 적재 모습

자재 정리 후 본격적으로 하루 일과를 시작하였습니다.

외벽 마감 작업이 진행 중에 있습니다.

외벽 마감 작업은 기단부 하부 후레싱 선 시공을 시작으로

버그스크린 -> 각상 작업(레인스크린) -> 세라믹 사이딩 스타터 시공 -> 세라믹 사이딩 및 후레싱 시공 -> 실리콘 및 터치업 마감 작업의 순서로 작업이 진행됩니다.

각상작업은 외장재인 세라믹 사이딩을 걸고 고정할 상 작업을 의미합니다.

또다른 이름은 레인스크린이라고 합니다.

레인스크린 혹은 레인스크린 시스템이라고 하는 것은 빗물이 외벽을 타고 삼투압 현상이나 균열, 구멍으로 인해 안으로 침투되어 내부 구조재와 단열재 등이 상하는 것을 방지하기 위해 방지층을 형성한다는 의미입니다.

레인스크린을 통해 세라믹사이딩과 투습방수지 사이에는 공기층 공간이 형성되고, 수분이 내부로 타고들어갈 수 있는 경로가 차단되며 유입된 수분은 공기층을 통해 배출되는 원리로 동작하게 됩니다.

따라서, 각상 작업 시에는 마감재인 세라믹사이딩을 견고하게 고정해주면서도 공기층을 형성하여 공기 순환이 원활하게 될 수 있도록 경로를 확보하는 것이 중요합니다.

지난 주 진행해놓은 먹선을 따라 레인스크린용 방부목을 이용하여 레인스크린 작업을 진행하였습니다.

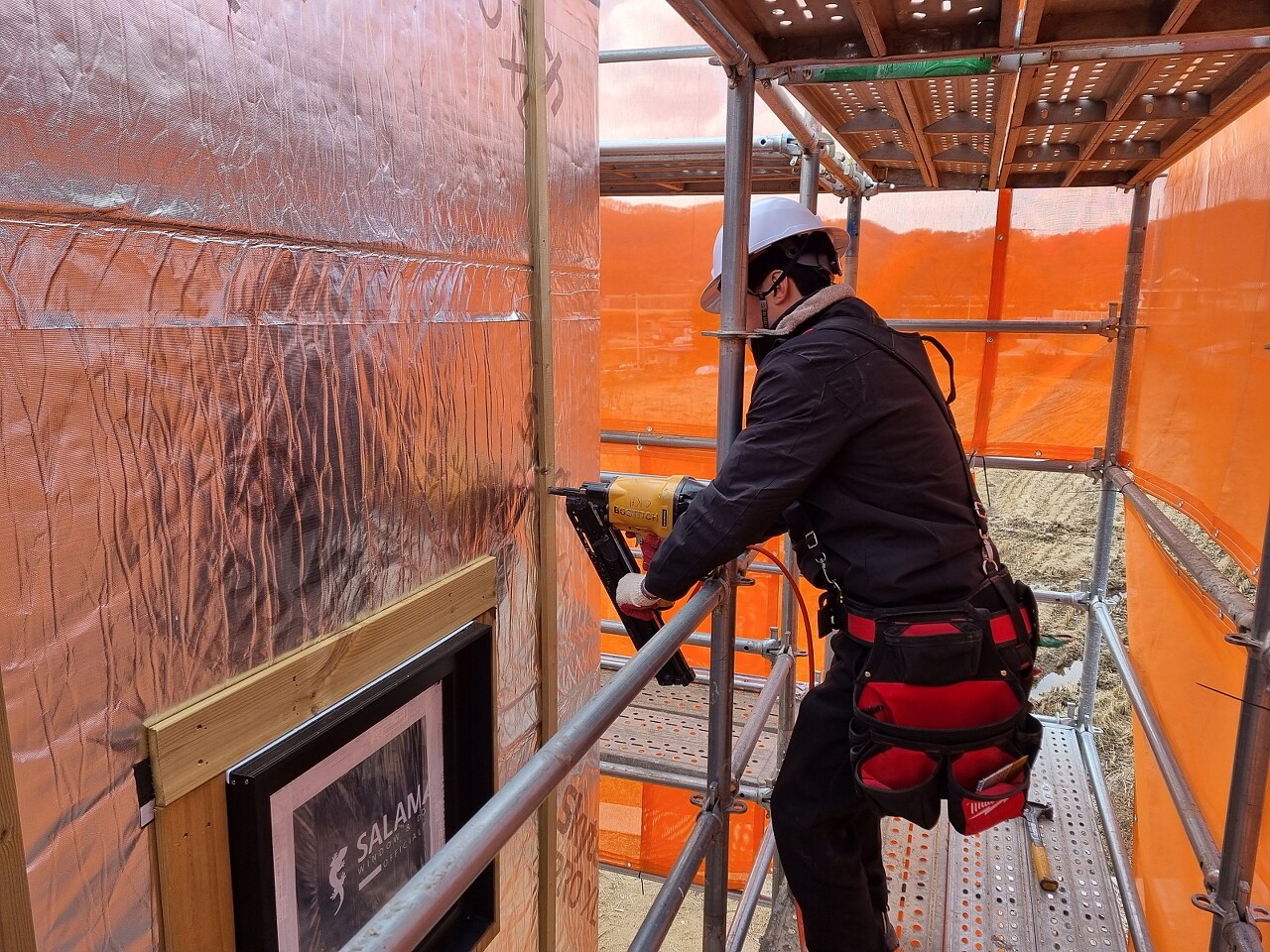

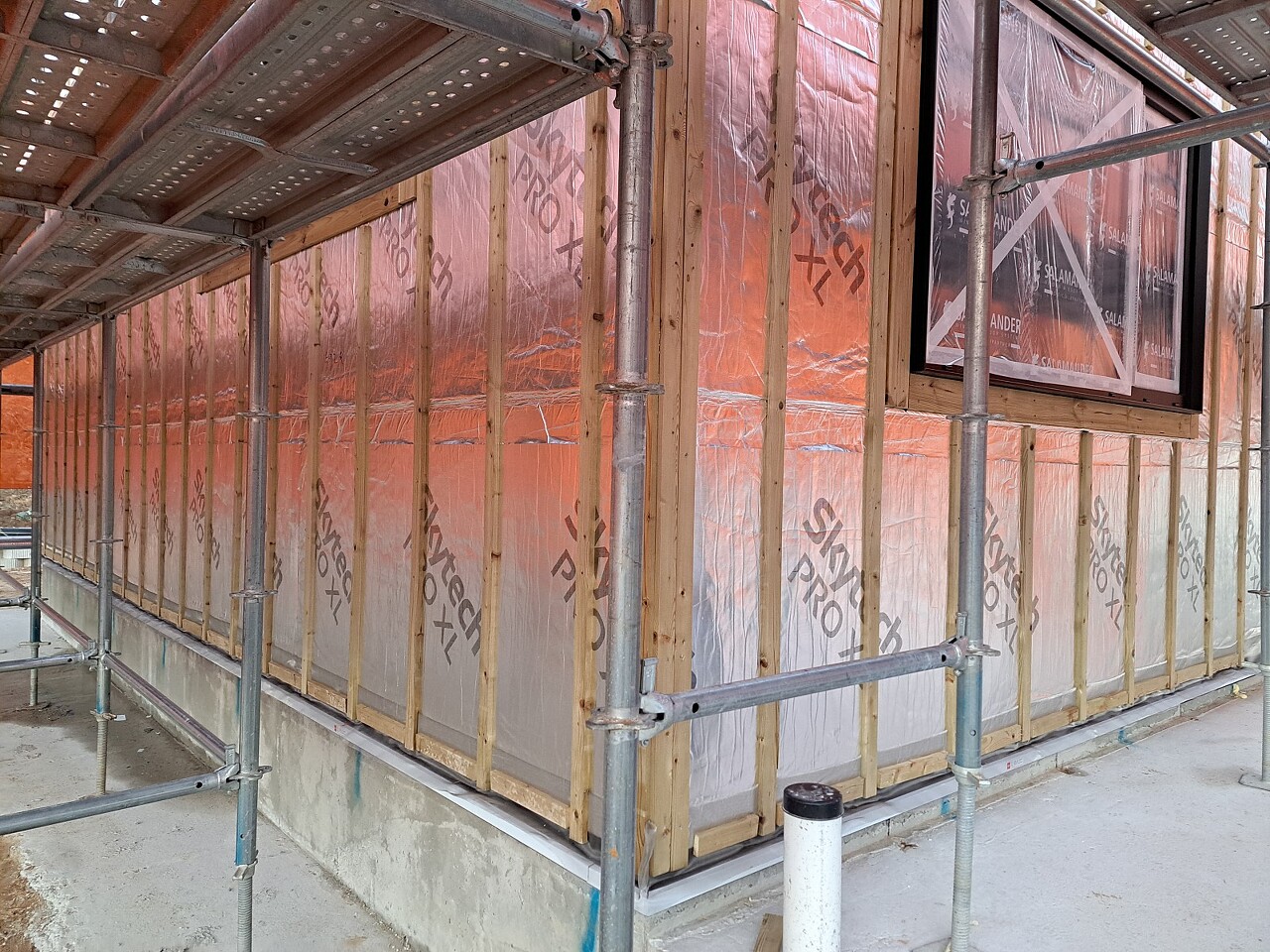

레인스크린 시공중인 모습

레인스크린 하단부 시공된 모습

공기의 이동 통로를 막지 않고 순환될 수 있도록 시공하는 것이 중요합니다.

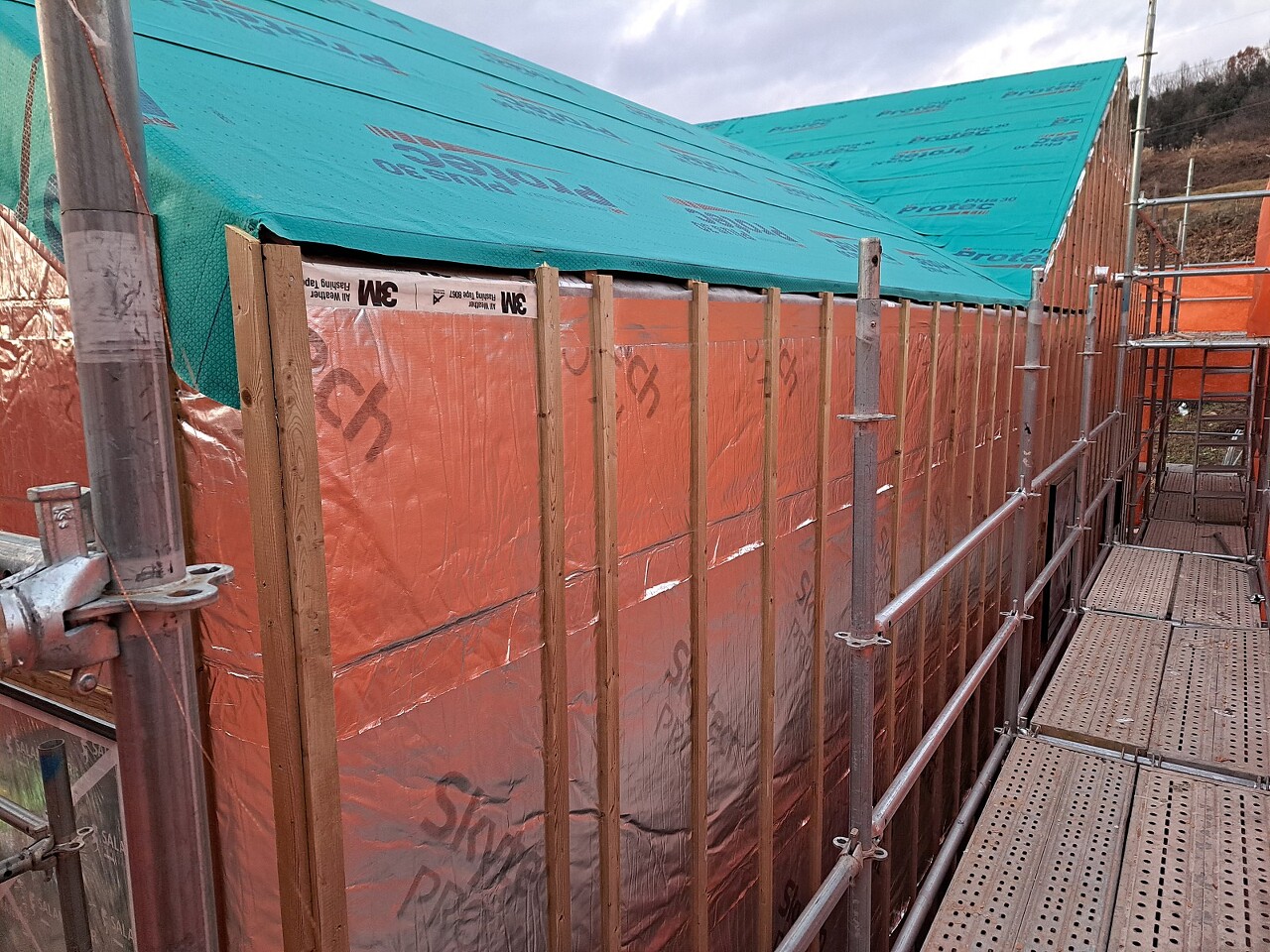

레인스크린 시공 진행된 모습

레인스크린 작업은 전체적으로 95% 정도 진행되었으며, 하이클래딩 마감이 진행될 거실 남측 벽면과 일부 마무리되지 못한 부분을 남겨두고 있으며 내일 마무리될 예정입니다.

레인스크린 작업과 함께 창호 주변과 건물 벽체 코너 부분에 대한 각상 작업도 같이 진행되었습니다.

코너 후레싱과 창호 후레싱을 시공할 수 있는 못자리를 만들어주고, 외장 마감재인 세라믹 사이딩이 견고하게 고정될 수 있도록 합니다.

코너 각상 작업 진행중인 모습

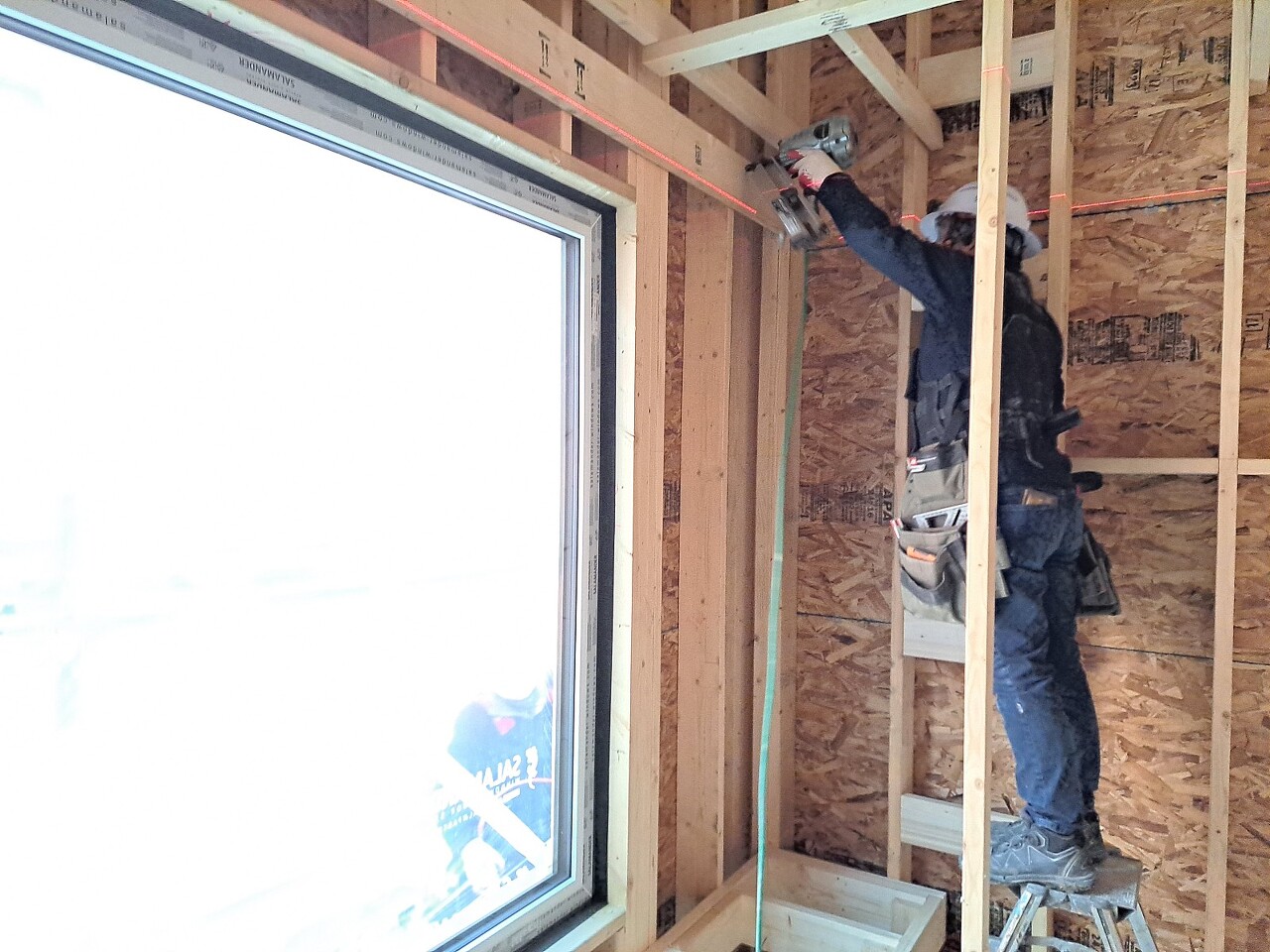

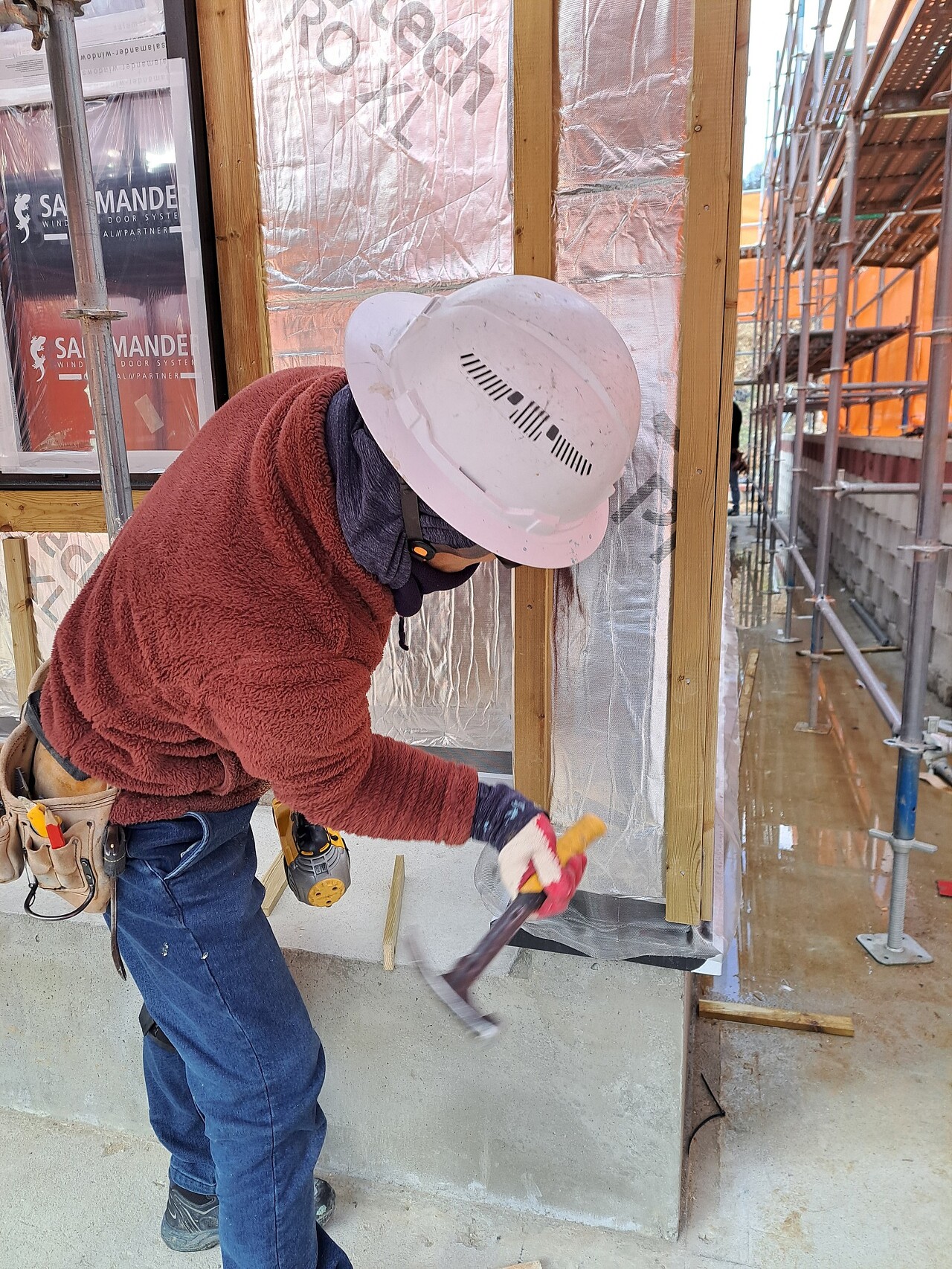

창호 주변 각상 작업 진행된 모습

내부에서는 내벽 단열재 충진 작업이 진행되었습니다.

내벽에는 R-Value 21의 단열재가 사용되었습니다.

R-Value는 전도성 열 흐름에 얼마나 잘 저항하는지를 나타내는 척도이며, 값이 높을수록 단열 성능이 좋습니다.

내벽에 단열재 충진을 하는 이유는 뛰어난 흡음 특성으로 소음 투과를 줄여주는 효과도 있기 때문입니다.

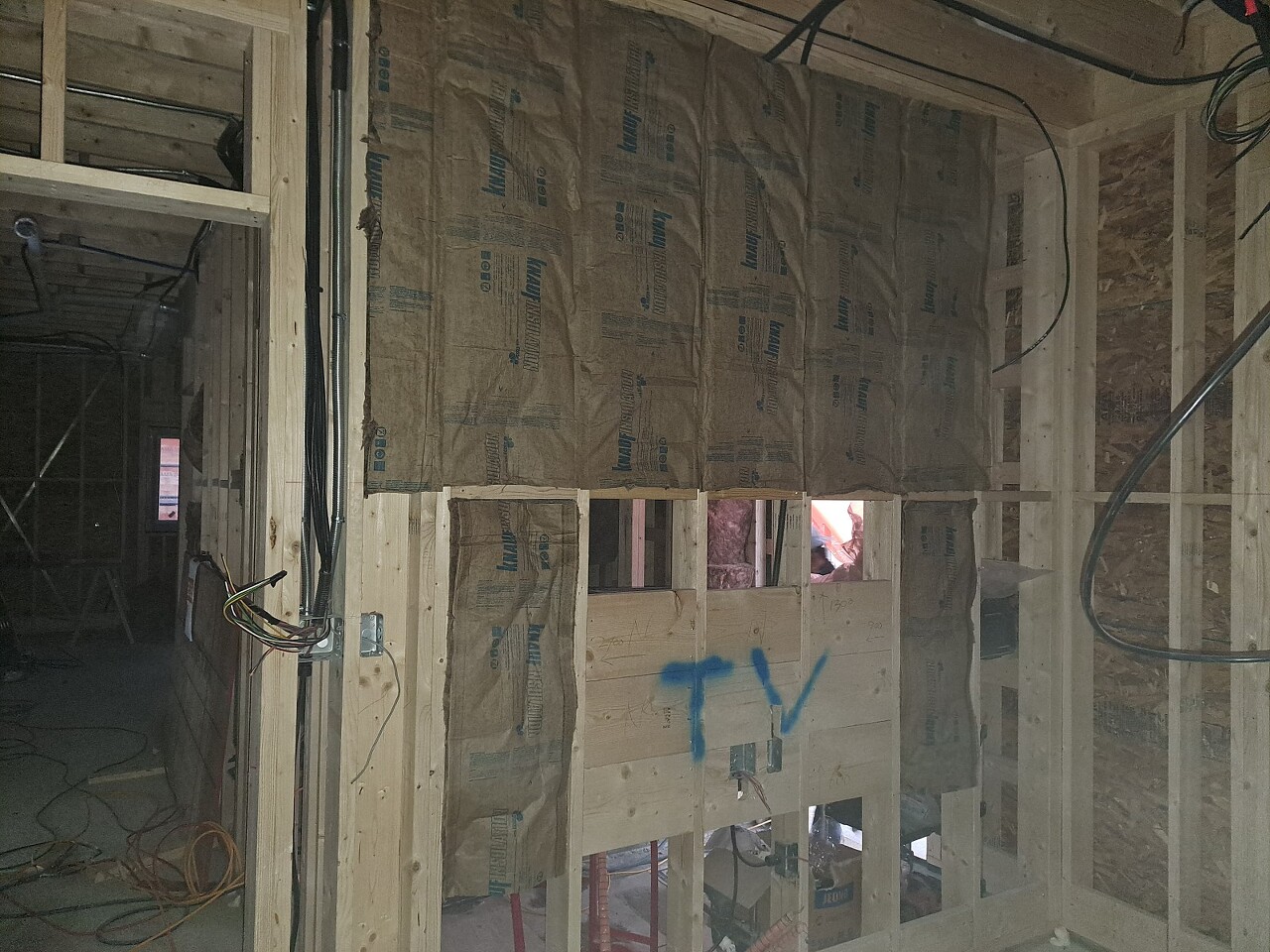

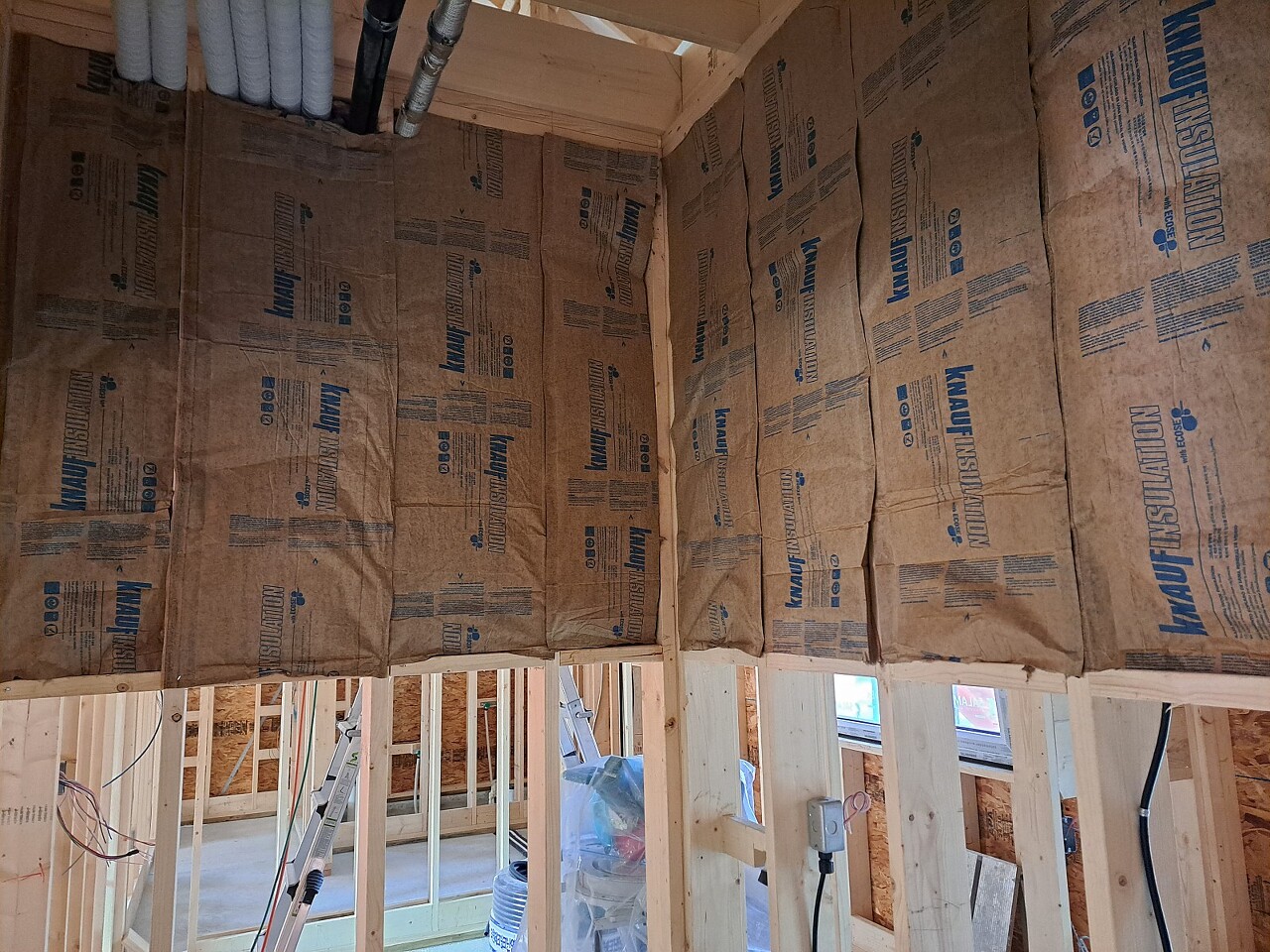

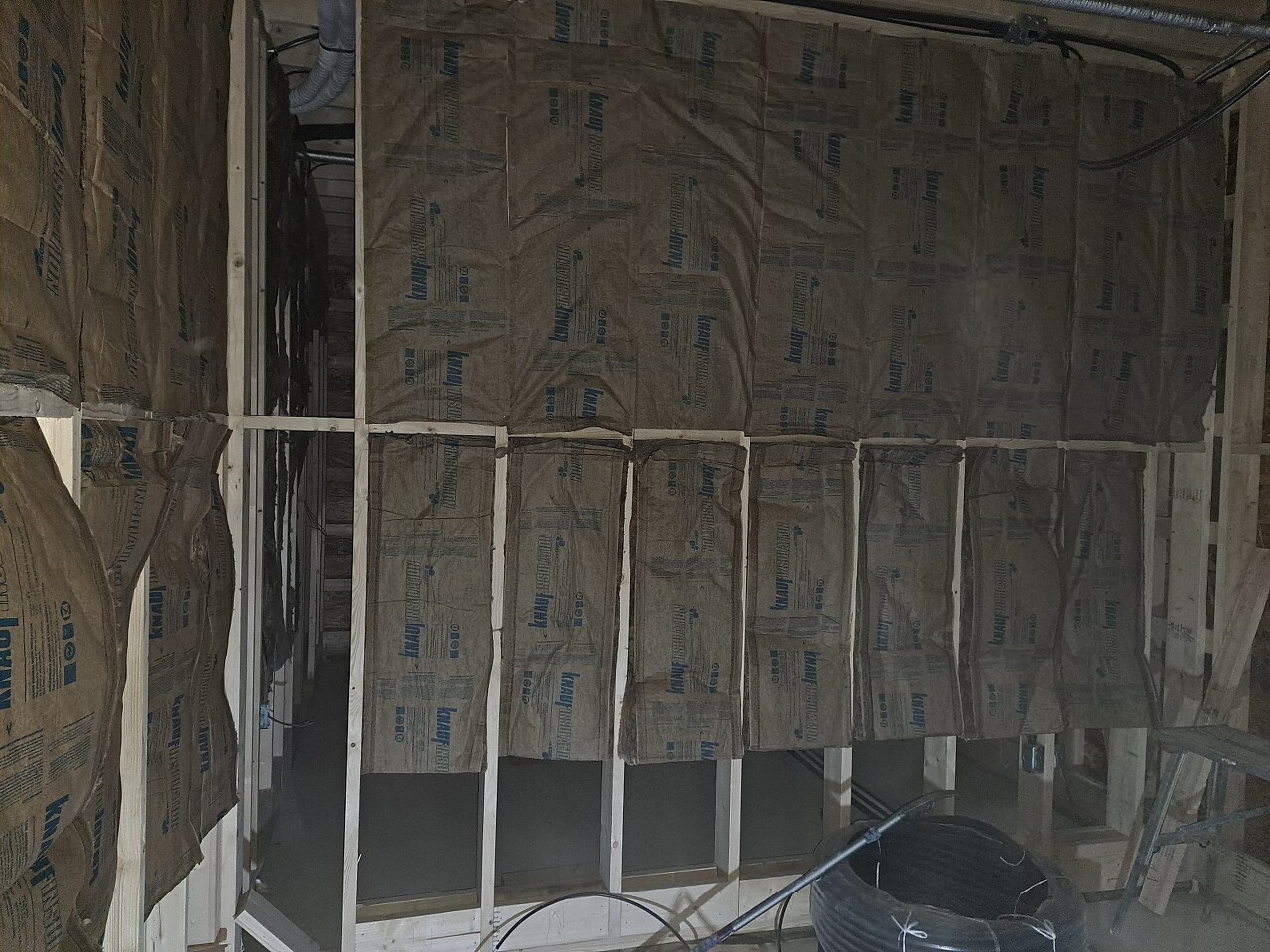

내벽 단열재 충진 작업중인 모습

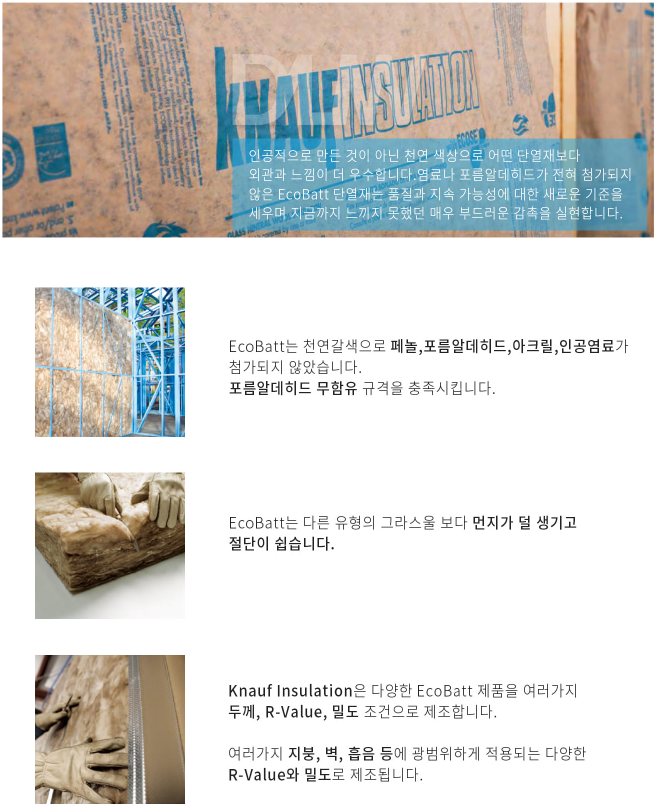

아래는 사용된 에코배트 단열재에 대한 참고 설명입니다.

자료출처: 대림우드

내벽 단열재 충진 작업은 70% 정도 진행되었으며 내일 마무리될 예정입니다.

다락방 골조 작업과 거실 윈도우 시트에 대한 목작업도 진행되었습니다.

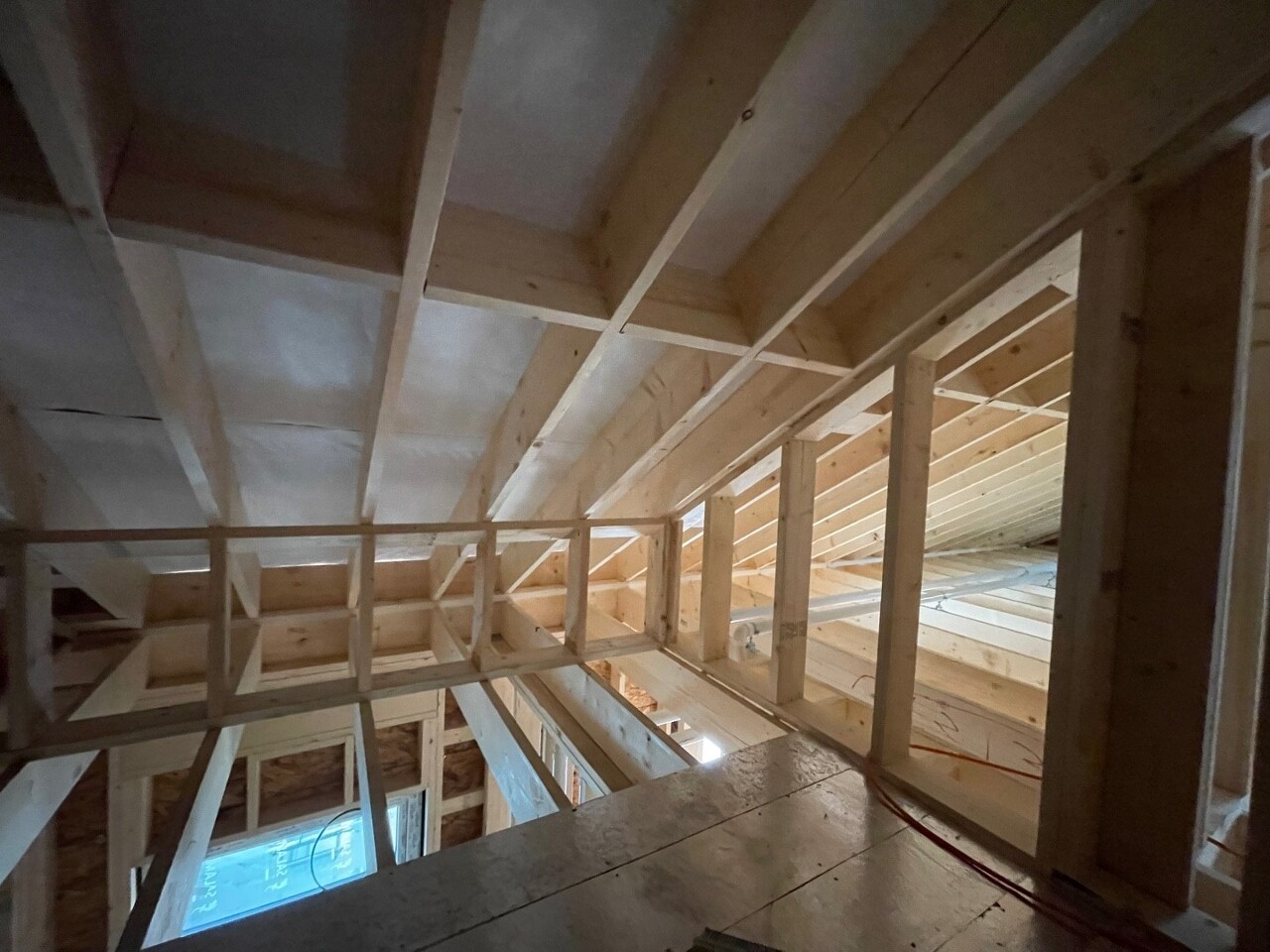

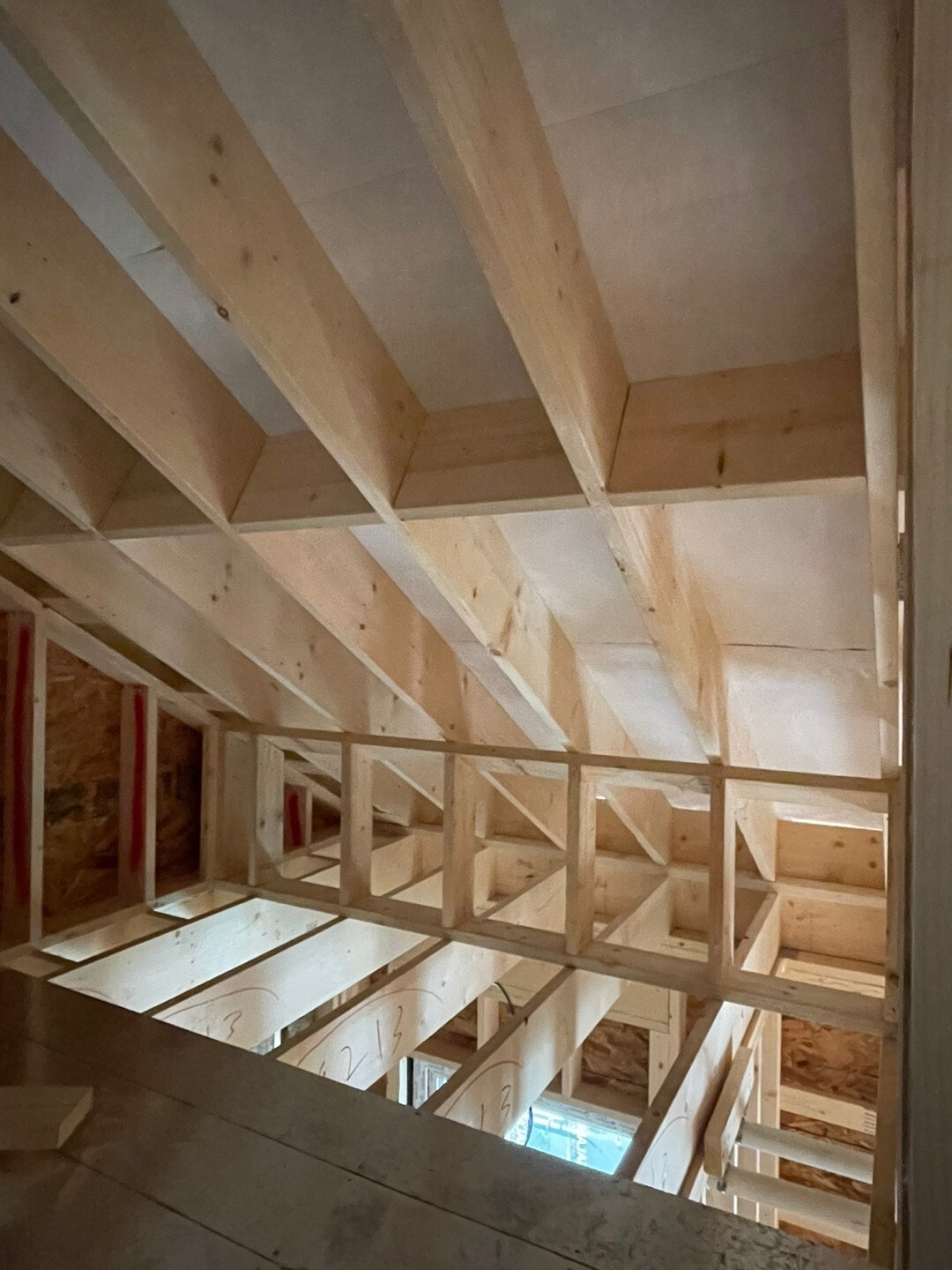

다락방 골조 작업 진행 모습

다락 골조 작업은 오늘 완료되었으나 바닥 사진이 없어서 내일 추가로 촬영하여 올리도록 하겠습니다.

거실 윈도우 시트 골조 작업도 진행하였습니다.

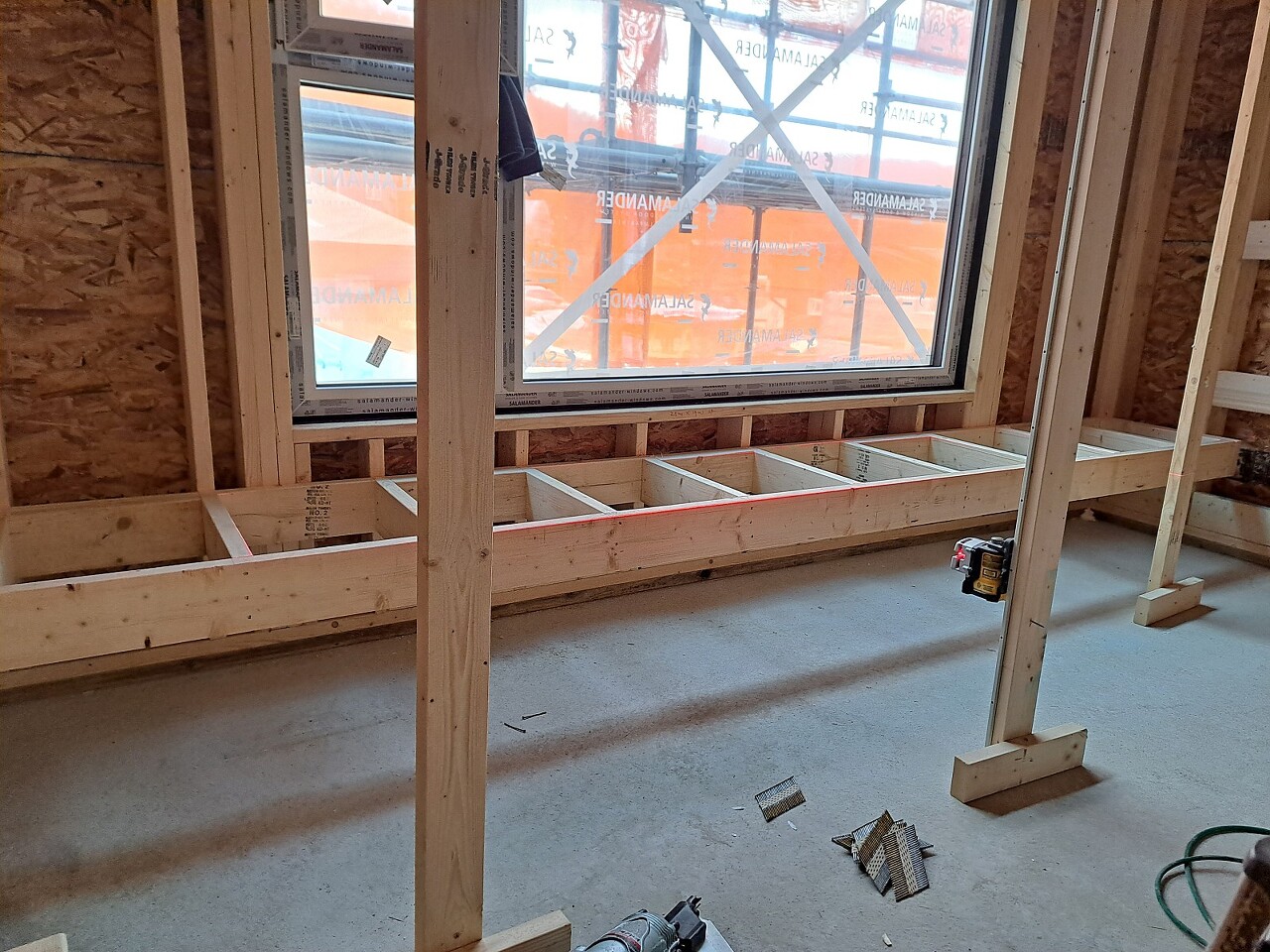

거실 윈도우시트 골조 작업 모습

마감재 시공 후 보여질 멋진 윈도우 시트가 기대됩니다.

오늘 하루도 모두들 수고 많으셨습니다.

편안한 저녁 보내시고 내일 다시 찾아뵙겠습니다.

감사합니다~!

'목조주택 시공완료현장 > 2311 원주흥업사제리 42평' 카테고리의 다른 글

231204 (월) [원주 사제리] 18일차 다운실링, 창호 실리콘 작업, 내부 배관 및 바닥 난방 시공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (0) 2023.12.04
231202 (토) [원주 사제리] 17일차 외장 마감재 세라믹 사이딩 시공, 수성연질폼 시공, 아스팔트 프라이머 시공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (0) 2023.12.03
231201 (금) [원주 사제리] 16일차 외장 마감재 세라믹 사이딩 시공, 방통 밑작업, 수성연질폼 시공, 전기팀 시공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (0) 2023.12.01
231130 (목) [원주 사제리] 15일차 다운실링 밑작업 및 다운실링, 버그스크린 시공, 외장 마감재 세라믹 사이딩 시공, 전기팀 시공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (0) 2023.12.01
231129 (수) [원주 사제리] 14일차 벽체 레인스크린, 내벽 단열재 시공, 오픈천장 컬러타이 시공, 내부 목작업 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (0) 2023.11.29
231125 (토) [원주 사제리] 12일차 벽체 외단열 스카이텍 시공, 레인스크린 밑작업, 창호 기밀 방수 테이핑, 시스템에어콘 배관 작업, 전기 배선 작업 등 [수호천사하우징] [직영건축] [목조주택] [..  (0) 2023.11.26
231124 (금) [원주 사제리] 11일차 벽체 합판 시공 마무리, 기밀테이핑, 벽체 투습방수지 시공, 벽체 외단열재 시공, 수도 배관 작업 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (0) 2023.11.25
231123 (목) [원주 사제리] 10일차 벽체 합판 재단 및 시공, 열회수 환기 장치 시공, 수도 배관 작업 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (0) 2023.11.23
231122 (수) [원주 사제리] 9일차 오픈천장 합판 시공, 방수시트 시공, 다락 골조 시공, 블로킹 시공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (0) 2023.11.23
231121 (화) [원주 사제리] 8일차 오픈천장 서까래 시공, 투습방수지, 각상 시공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (0) 2023.11.21
