목조주택 시공완료현장/2309남양주수동 55평

231021 (토) [남양주 수동] 26일차 내부 목작업, 욕실 투습방수지 시공, 석고보드 시공, 창고 시공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]

by 수호천사하우징 2023. 10. 21.

날씨: 비온 후 맑음

​-금일 근무자

팀 장 : 정수호 (8시간)

부팀장: 손호현 (6시간)

팀 원 : 오경택 (6시간), 문병선 (8시간), 김종협 (8시간) , 조길환 (6시간)

지 원 : 이상민 (8시간), 정태영 (6시간)

​​​

금일품수 (누계) : 7 품 (총 173.75 품)

​금일 작업 현황

- 내부 목작업

- 욕실 투습방수지 시공

- 석고보드 시공

- 창고 시공​

​​

다음 예정작업

- 내부 목작업

- 욕실 방수 석고보드 시공

- 벽면 석고보드 시공

- 창고 시공​

- 설비팀 시공

​남양주 수동 26일차

안녕하세요, 남양주시 수동면 축령산 자락에서 수호천사하우징의 멋진 집짓기 26일차입니다.

오전에 현장에 도착하고 나니 예보에 없던 비가 내렸으나 다행히 오전 9시를 넘기고 거짓말처럼 맑아진 날이었습니다.

일부 인원이 먼저 내부에서 선작업을 진행하고, 일부 인원은 비가 그친 10시부터 일과를 시작하였습니다.

오늘도 조를 나누어 여러 작업이 진행되었습니다.

먼저 다실 다운실링 작업 진행상황입니다.

실내 마감 작업을 위해 마감 높이에 맞추어 천장 마감을 위한 목작업을 진행하는 것이 다운실링이 되겠습니다.

레이저레벨기로 정확한 높이를 일관되게 맞추고 레이아웃에 맞도록 상 작업을 진행하였습니다.

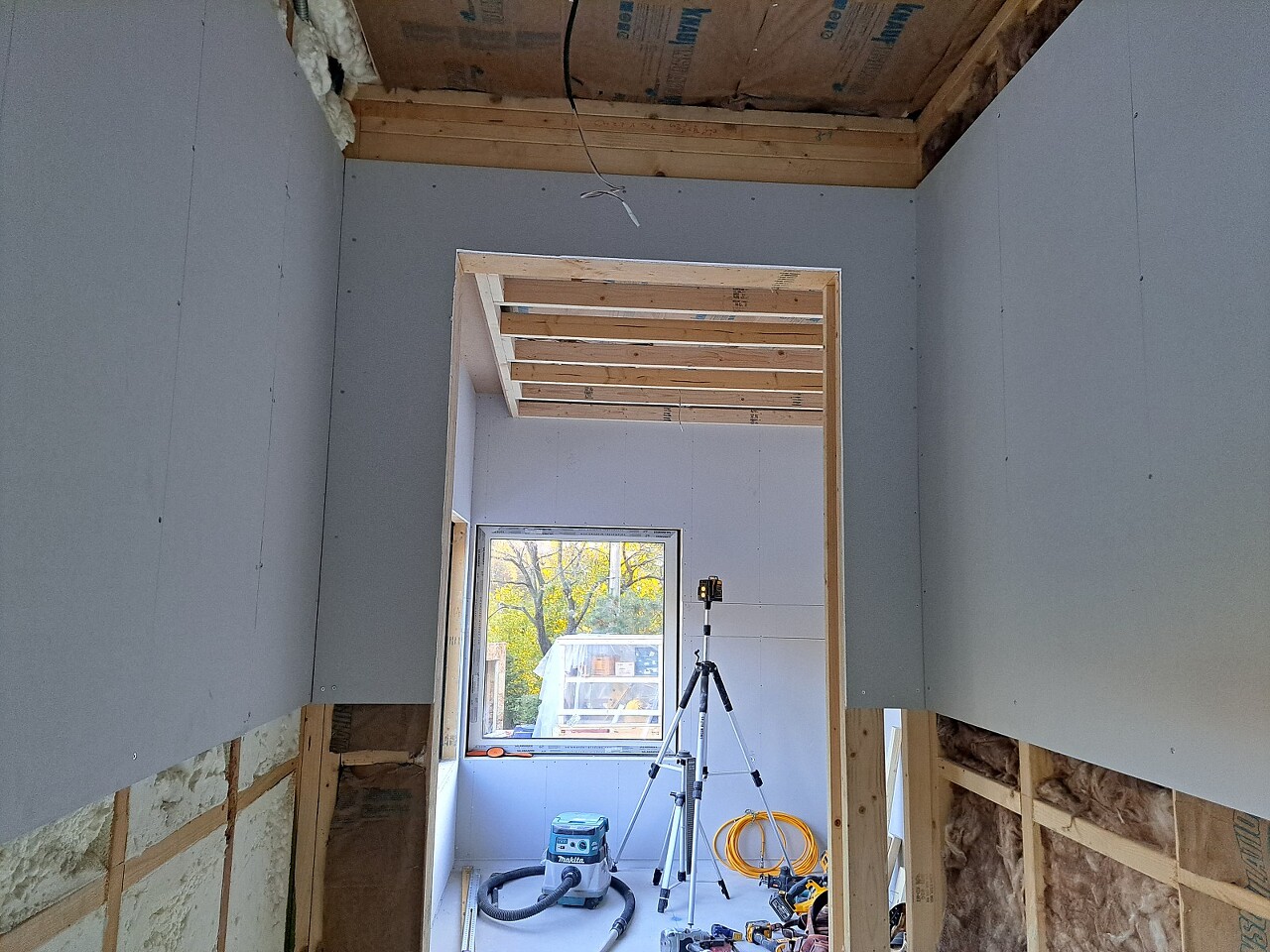

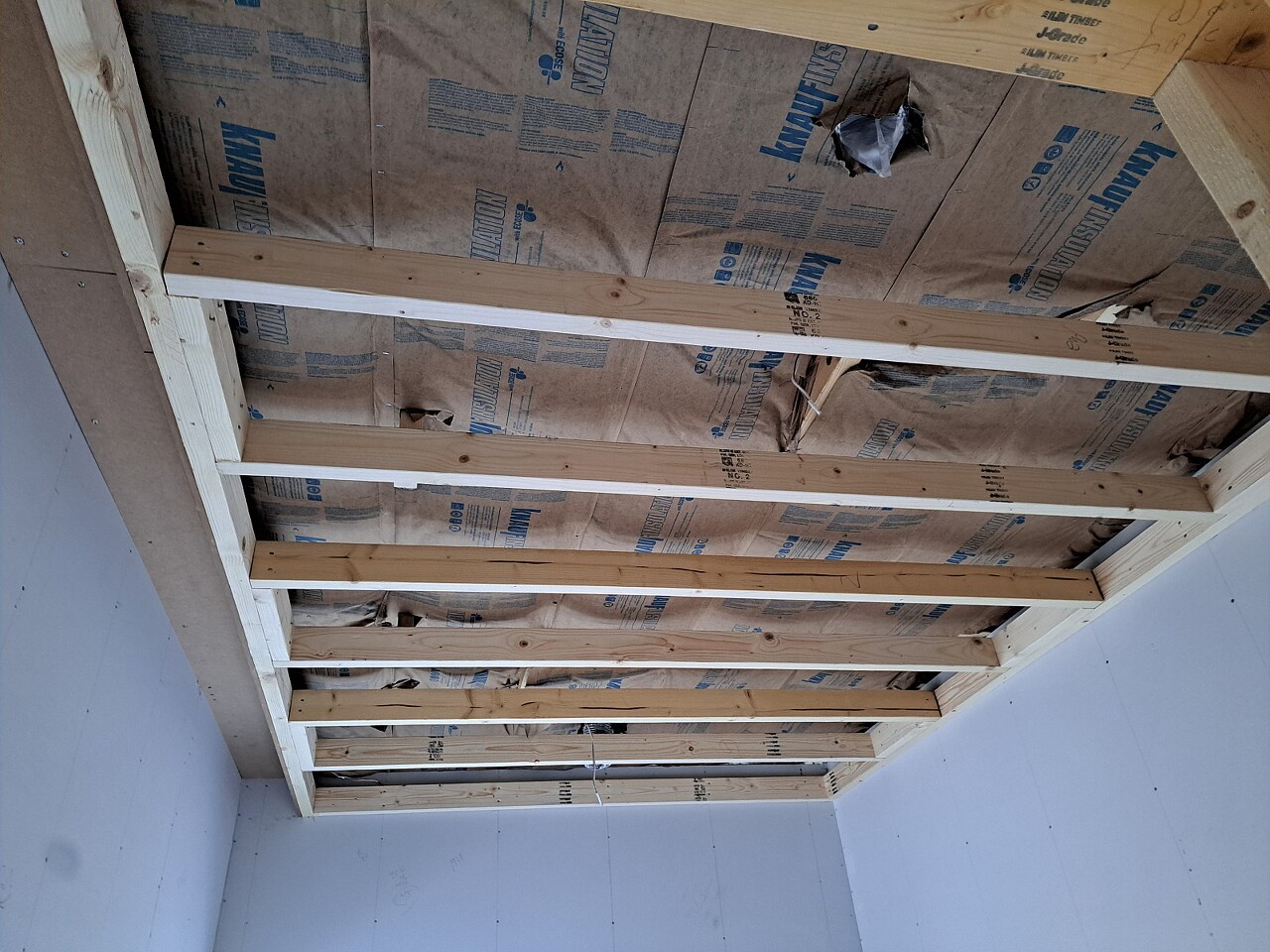

다실 다운실링 완료 모습

다운실링은 석고보드와 조명, 에어콘, 점검구 등이 설치되어도 충분한 하중을 버틸 수 있도록 튼튼하게 시공되어야 하며, 각각의 설비들이 설치될 때 고정할 수 있는 역할을 제공하여야 합니다.

다운실링과 함께 왼쪽에는 간접조명을 위한 등박스 작업도 같이 완료가 되었습니다.

현관쪽 욕실의 목작업도 진행되었습니다.

세면대 설치를 위한 목작업과 방수 석고보드 시공이 진행되었습니다.

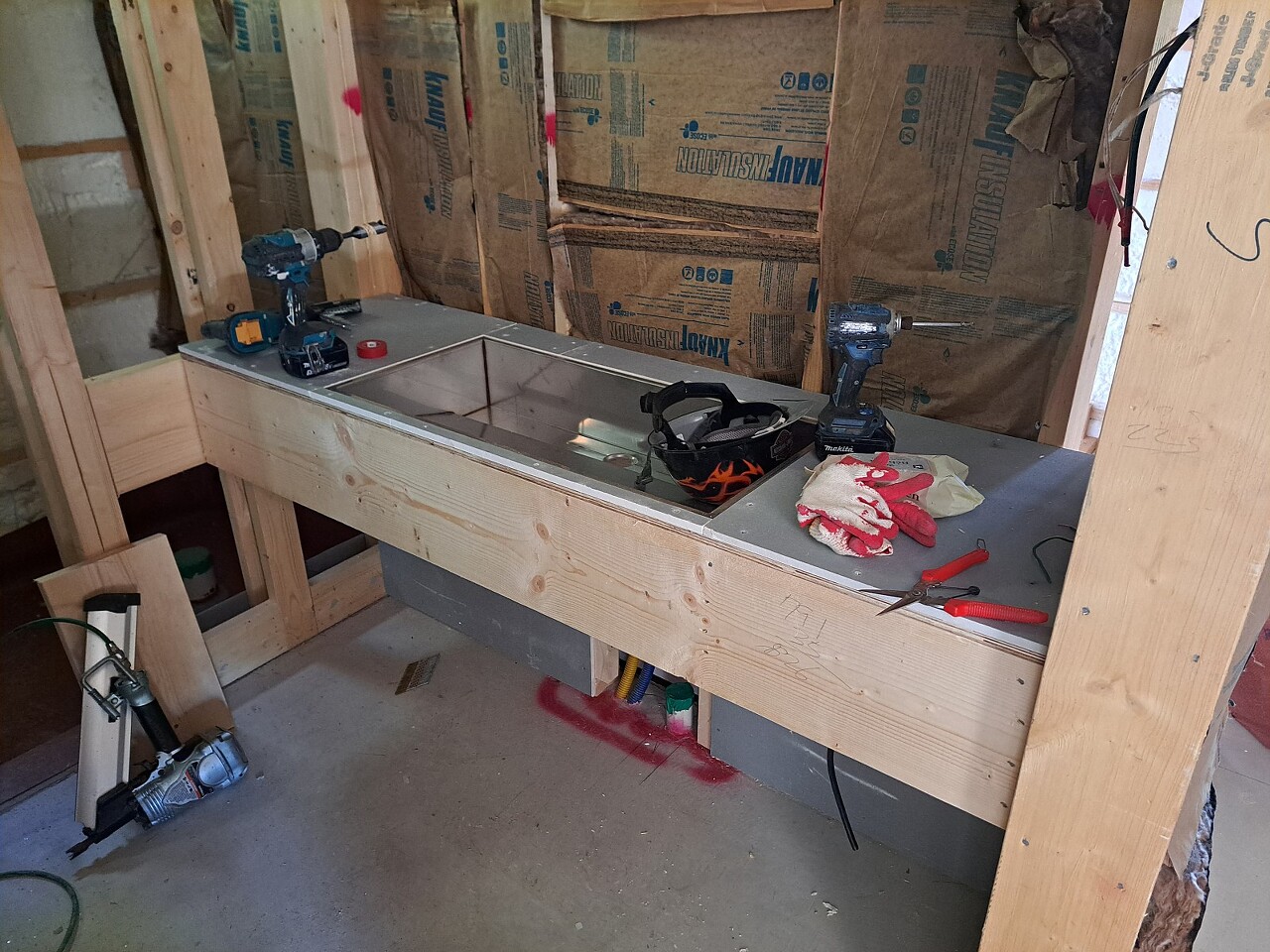

욕실 세면대 목작업중인 모습

욕실 세면대 작업이 진행중인 모습

어제에 이어 외부 창고 시공이 계속 진행되고 있습니다.

골조 작업에 이어서 오늘은 합판 시공과 단열재 충진 작업이 진행되었습니다.

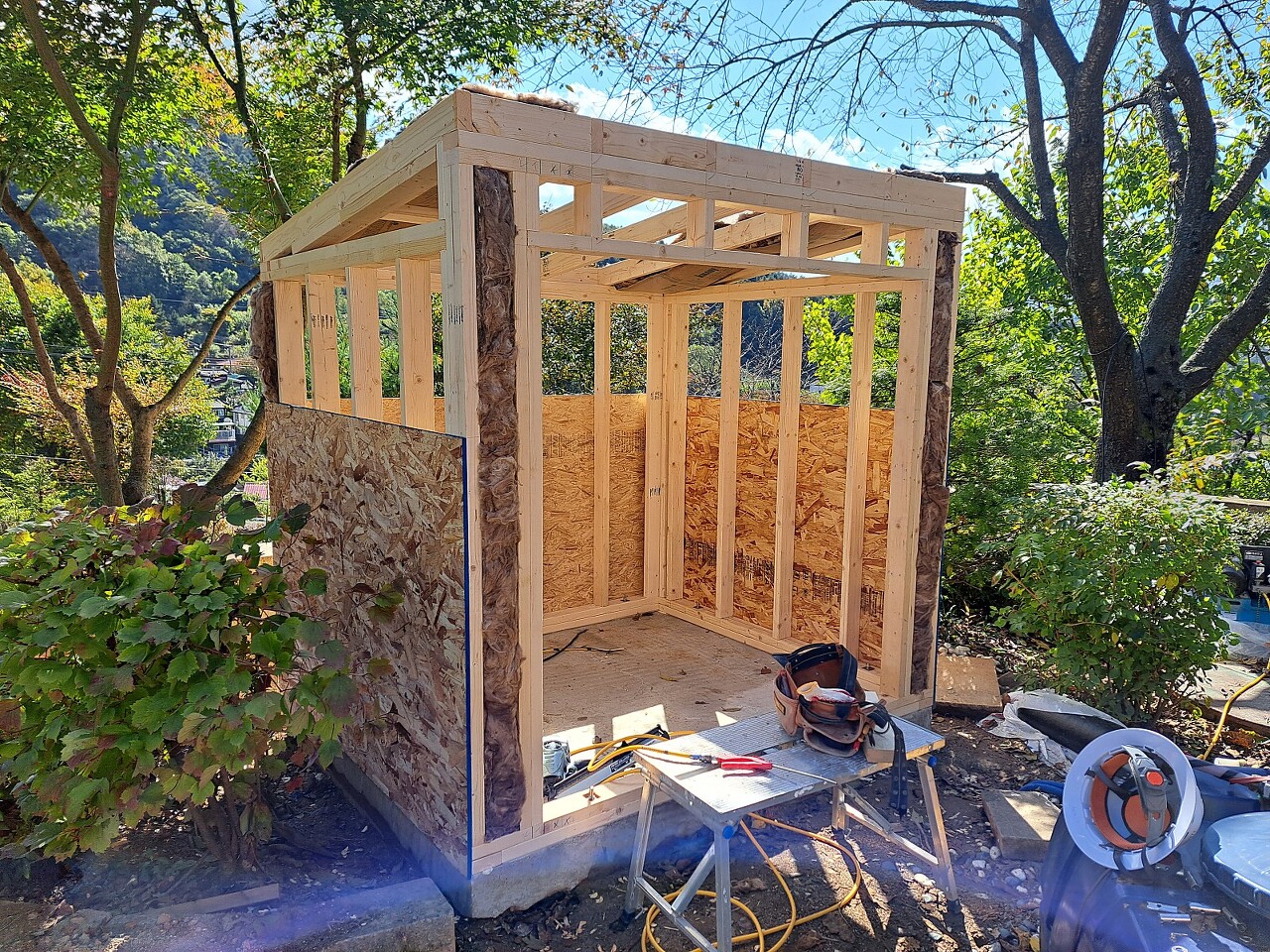

창고 작업 진행중인 모습

아담한 창고지만 집을 짓는 것과 거의 동일한 공정으로 진행되고 있습니다.

규모와 상관없이 모든 일에 정성을 다하는 것 - 수호천사하우징의 마음가짐입니다.

튼튼하면서도 따뜻한 창고가 기대됩니다.

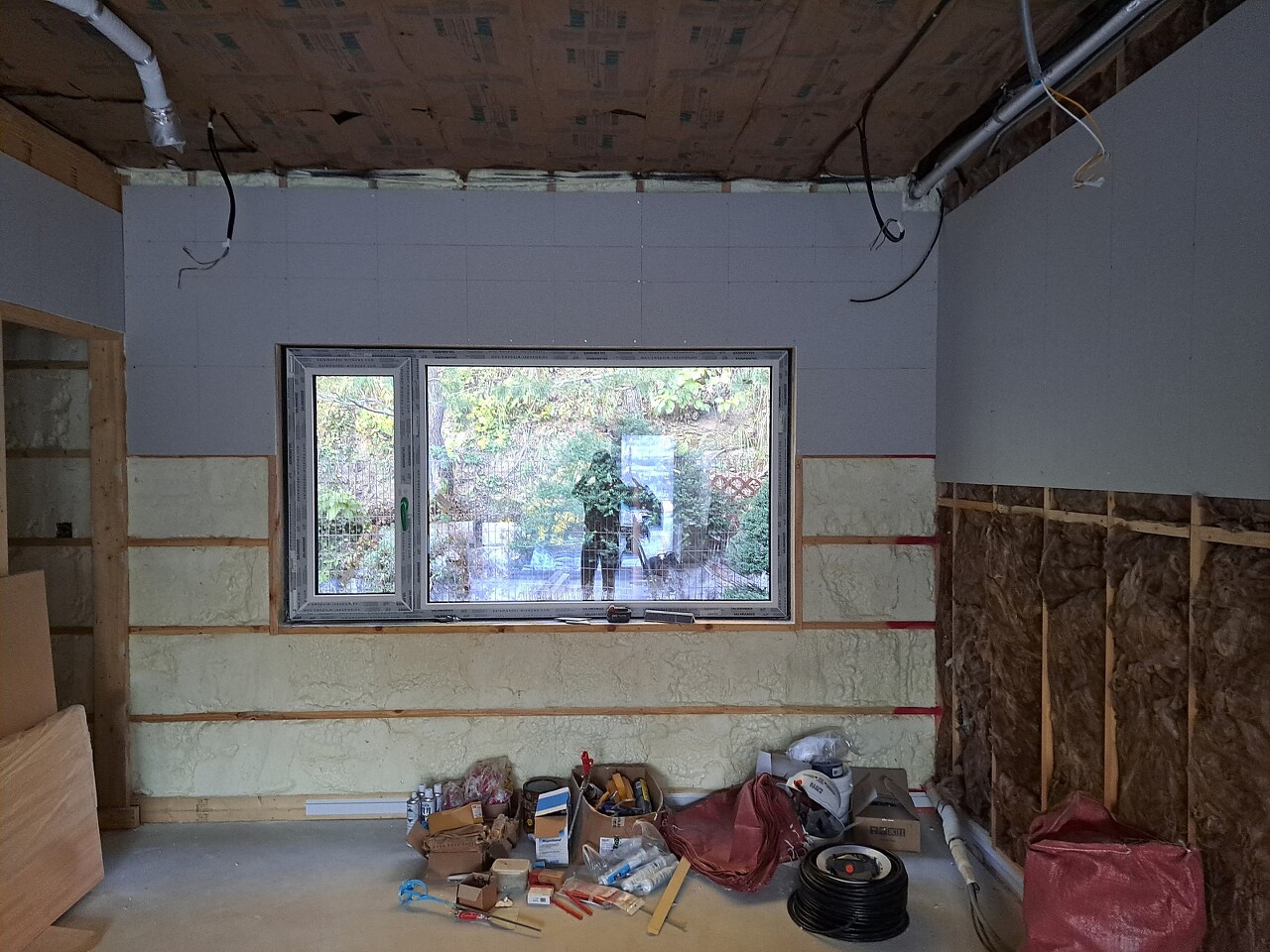

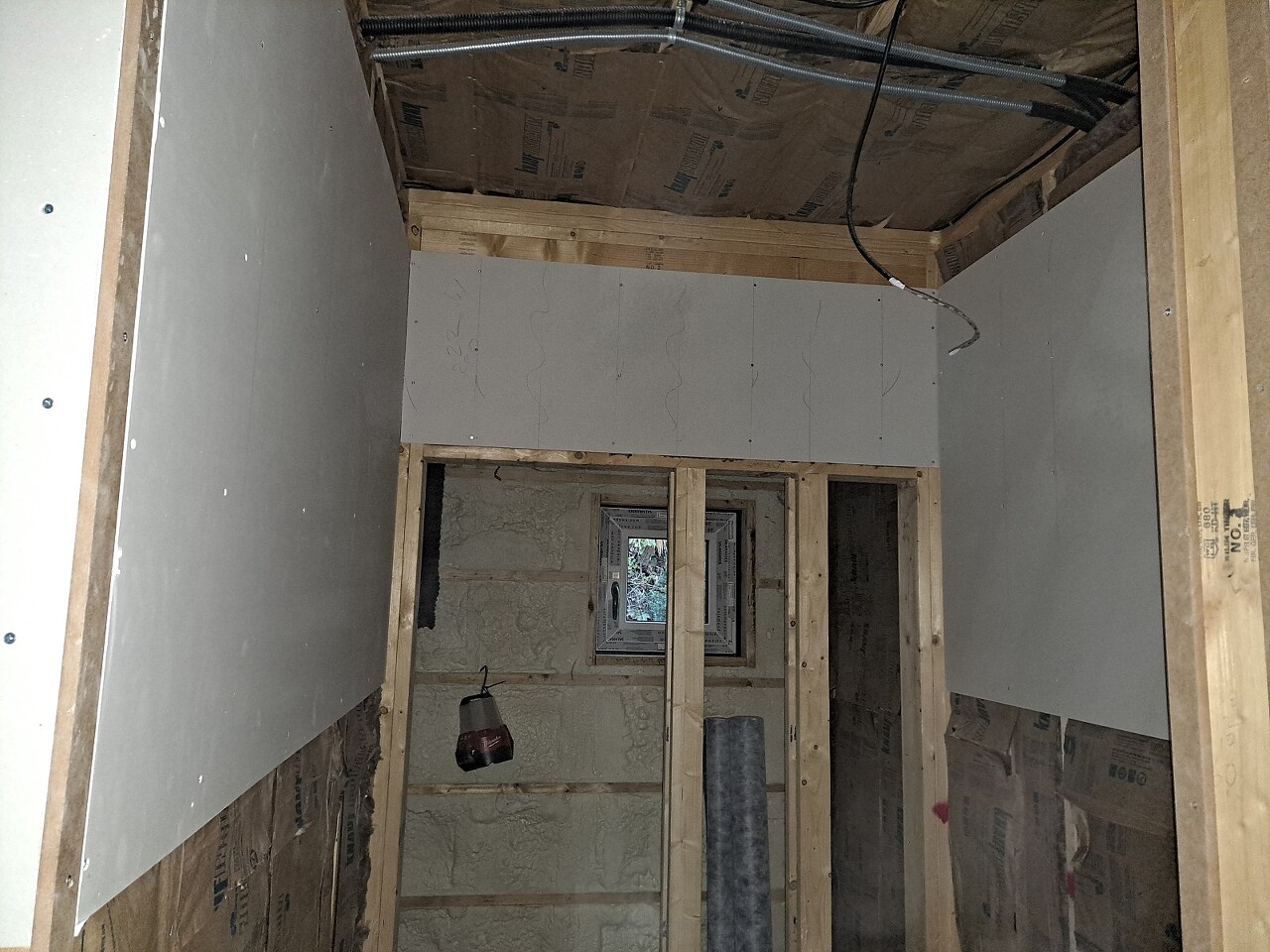

침실 옆 욕실의 경우 투습방수지 시공이 진행되었습니다.

욕실 투습방수지 시공중인 모습

투습방수지 시공을 위한 상 작업을 먼저 진행한 후 투습방수지 시공을 진행합니다.

투습방수지 및 방수기밀테이핑 작업은 물 흐름에 따라 항상 아래에서 위로 작업을 진행해야 합니다.

혹시라도 물이 침투하여 흘러도 자연스럽게 배출될 수 있도록 시공합니다.

내일은 방수기밀테이핑을 완료하고, 방수 석고보드 시공까지 완료될 예정입니다.

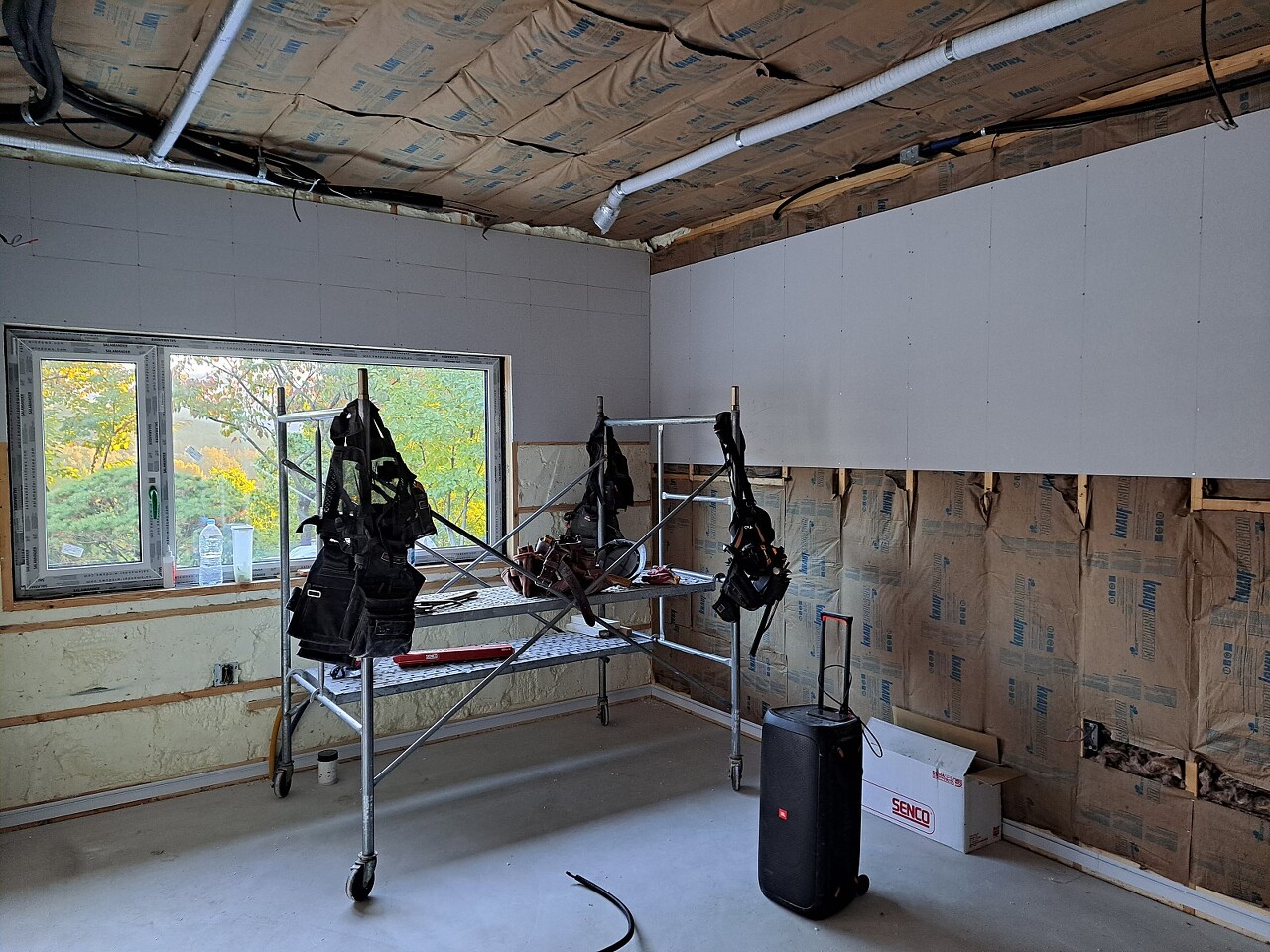

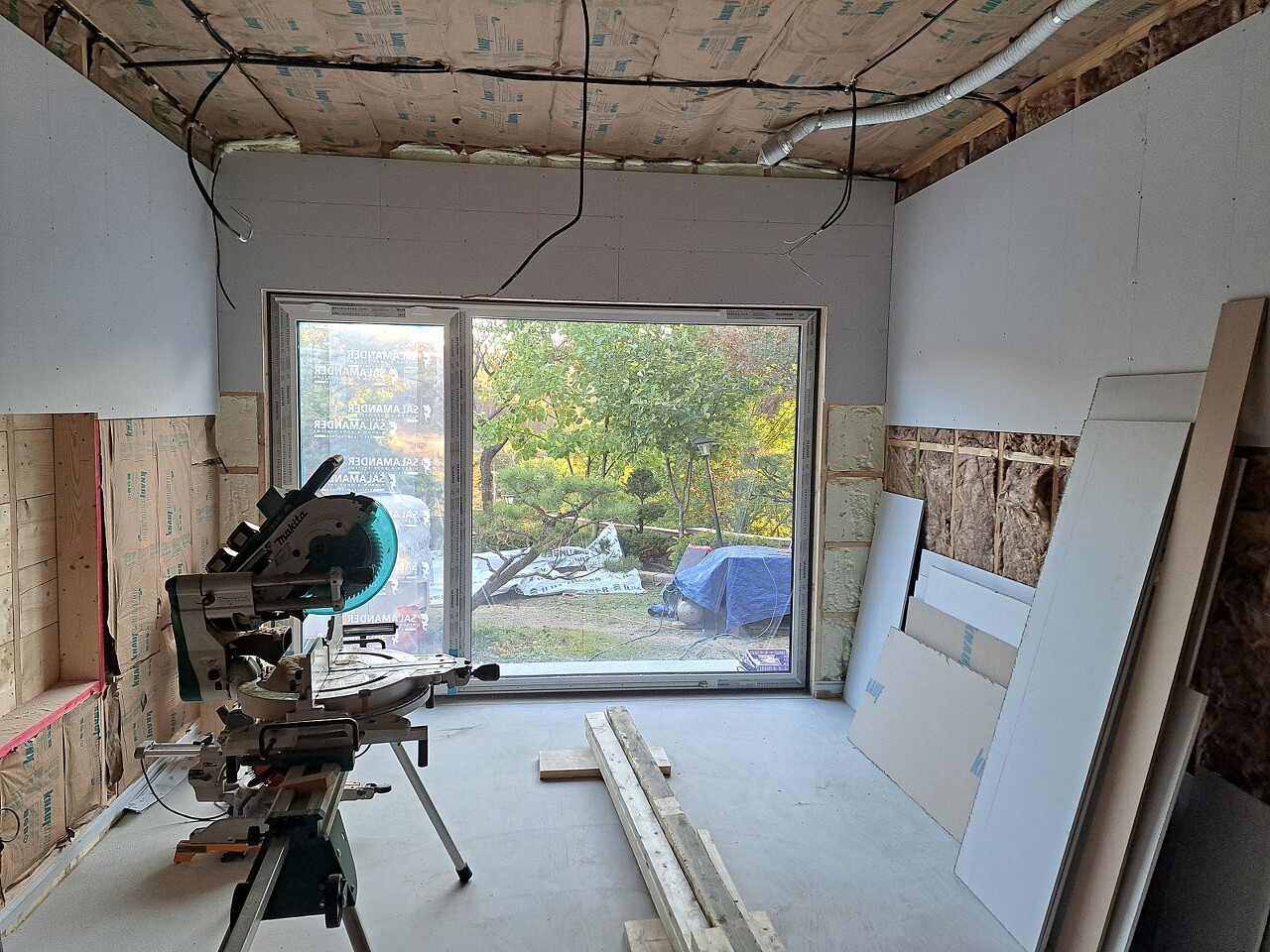

석고보드 시공이 전체적으로 진행되었습니다.

오늘 석고보드 시공은 벽체 중심으로 진행되었으며, 전체 벽체면의 약 50% 정도까지 진행된 상황입니다.

석고보드 재단중인 모습

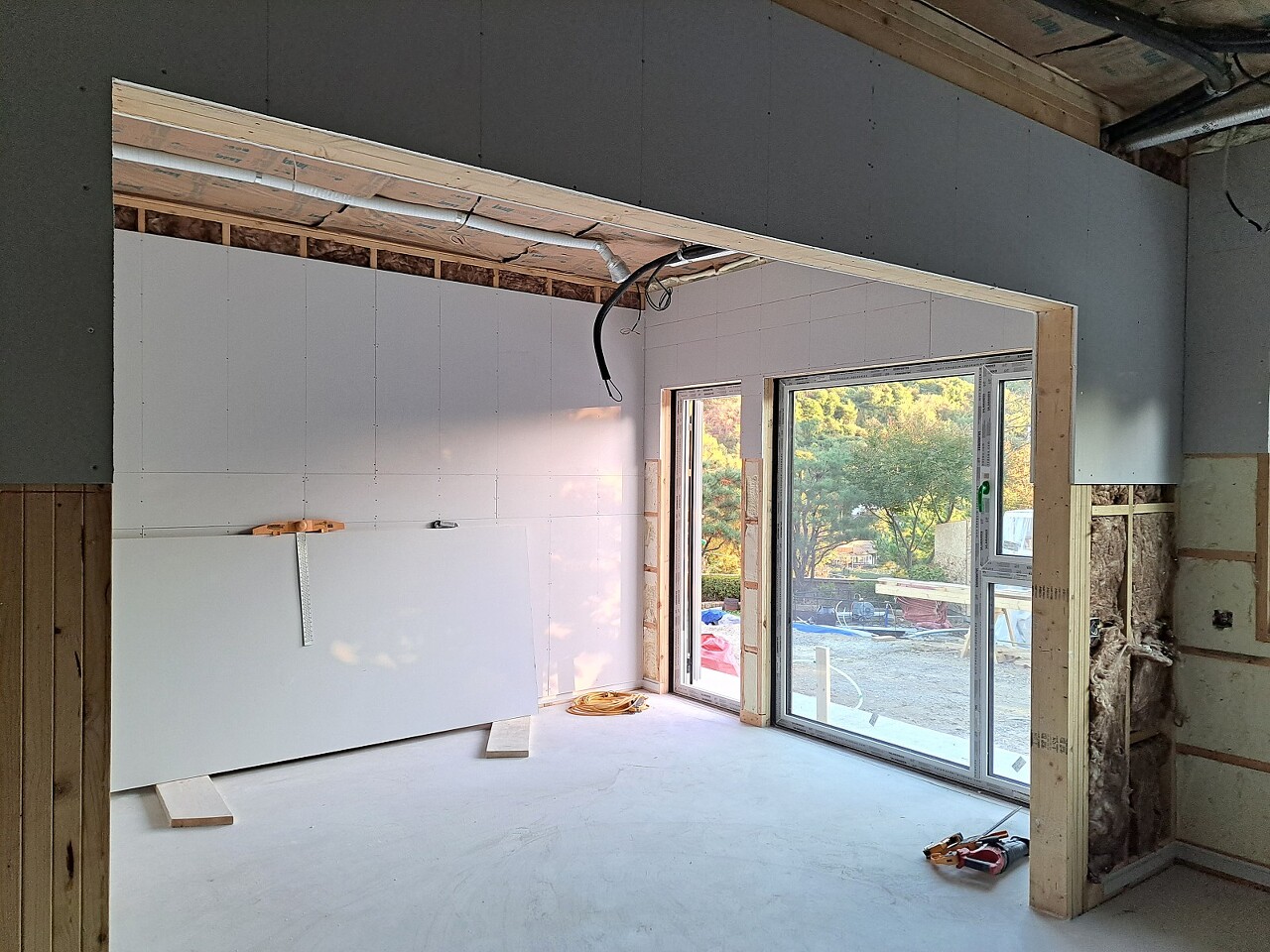

거실 석고보드 시공 진행된 모습

다이닝룸과 주방 석고보드 시공 진행된 모습

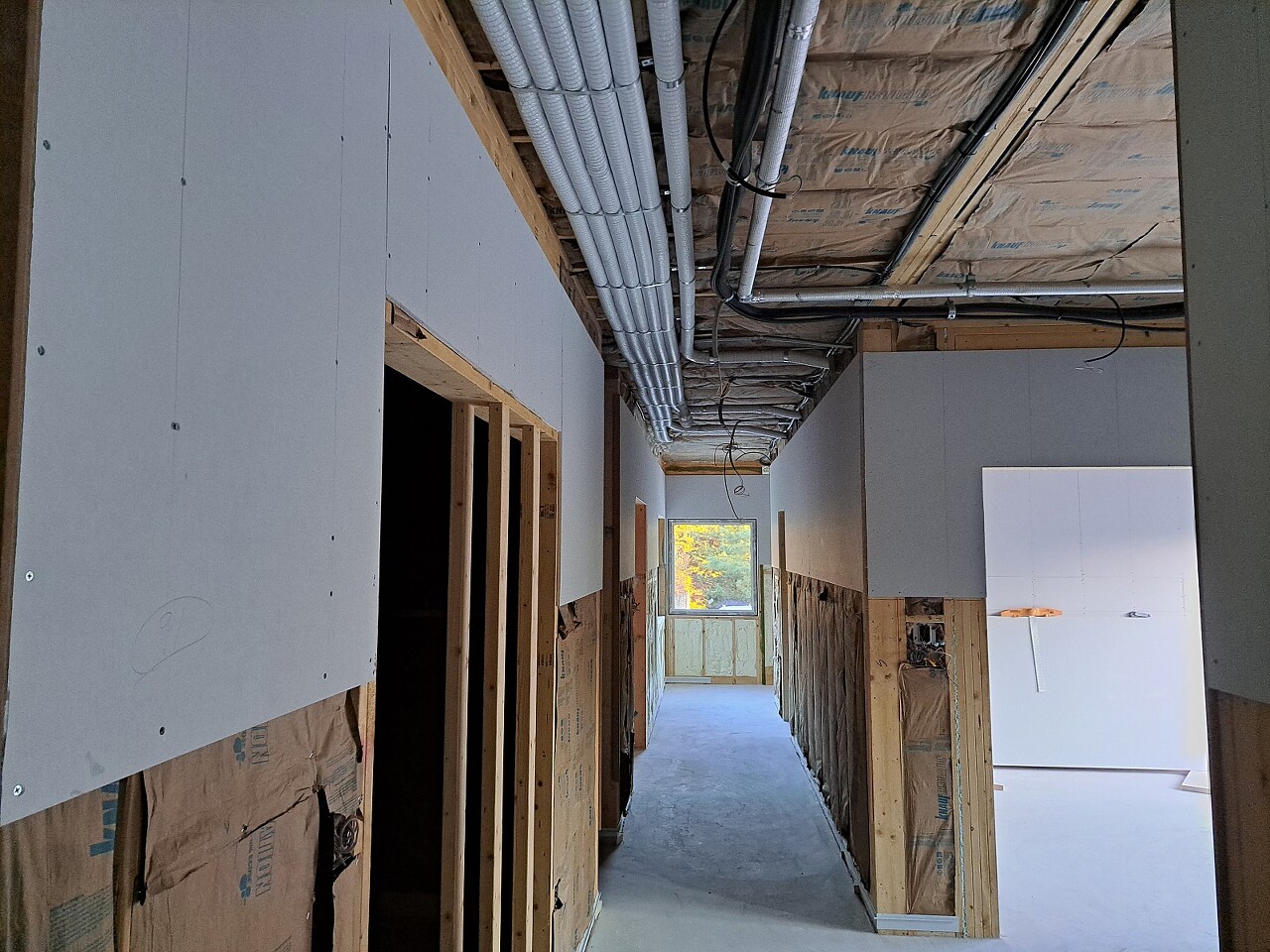

복도와 욕실 석고보드 시공 진행된 모습

다실과 드레스룸 석고보드 시공 진행된 모습

오늘 오후 휴식시간에 방문하신 건축주님 부부께서 따뜻하고 맛있는 간식 사다주셨습니다.

감사히 잘 먹었습니다~!

모두들 수고하셨습니다.

편안한 저녁 보내십시오~!

https://youtu.be/_8x-_PVq_A0?si=35FzD_-6r_Ml5kfB

'목조주택 시공완료현장 > 2309남양주수동 55평' 카테고리의 다른 글

231026 (목) [남양주 수동] 31일차 석고보드 및 퍼티 시공, 포켓도어 시공, 창고 시공, 전기 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (0) 2023.10.26
231025 (수) [남양주 수동] 30일차 석고보드 및 퍼티 시공, 포켓도어 시공, 중문 시공, 창고 시공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (0) 2023.10.26
231024 (화) [남양주 수동] 29일차 다운실링, 석고보드 시공, 포켓도어 시공, 마감재 가공, 창고 시공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (0) 2023.10.24
231023 (월) [남양주 수동] 28일차 석고보드 및 방수 석고보드 시공, 마이너스 몰딩, 마감재 가공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (0) 2023.10.23
231022 (일) [남양주 수동] 27일차 내부 목작업, 욕실 투습방수지 시공, 석고보드 시공, 창고 시공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (0) 2023.10.22
231020 (금) [남양주 수동] 25일차 내부 단열재 시공, 내부 목작업, 마이너스 몰딩, 석고보드 시공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (0) 2023.10.20
231018 (수) [남양주 수동] 24일차 시스템 비계 철거, 내부 단열재 시공, 내부 목작업, 시트방수 시공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (0) 2023.10.18
231017 (화) [남양주 수동] 23일차 내부 단열재 시공, 내부 목작업 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (0) 2023.10.18
231013 (금) [남양주 수동] 22일차 하이클래딩 시공, 방통 시공등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (0) 2023.10.14
231012 (목) [남양주 수동] 21일차 하이클래딩 시공, 기단부 단열, 설비 시공등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (0) 2023.10.13

댓글
