목조주택 시공완료현장/2309남양주수동 55평

231024 (화) [남양주 수동] 29일차 다운실링, 석고보드 시공, 포켓도어 시공, 마감재 가공, 창고 시공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]

by 수호천사하우징 2023. 10. 24.

날씨: 맑음

​-금일 근무자

팀 장 : 정수호 (4시간)

부팀장: 손호현 (8시간)

팀 원 : 오경택 (8시간), 문병선 (8시간), 김종협 (8시간) , 조길환 (8시간)

지 원 : 이상민 (8시간), 정태영 (8시간)

​​​

금일품수 (누계) : 7.5 품 (총 197.25 품)

​금일 작업 현황

- 자재 입고

- 내부 목작업

- 욕실 방수 석고보드 시공

- 포켓도어 시공

- 마감재 가공

- 창고 시공

​​

다음 예정작업

- 석고보드 시공

- 욕실 퍼티 및 도막방수 시공

- 포켓도어 시공

- 마감재 가공

​남양주 수동 29일차

안녕하세요, 남양주시 수동면 축령산 자락에서 수호천사하우징의 멋진 집짓기 29일차입니다.

알록달록 단풍과 함께 일하기 좋은 날이 이어지고 있습니다.

수동 현장 전경

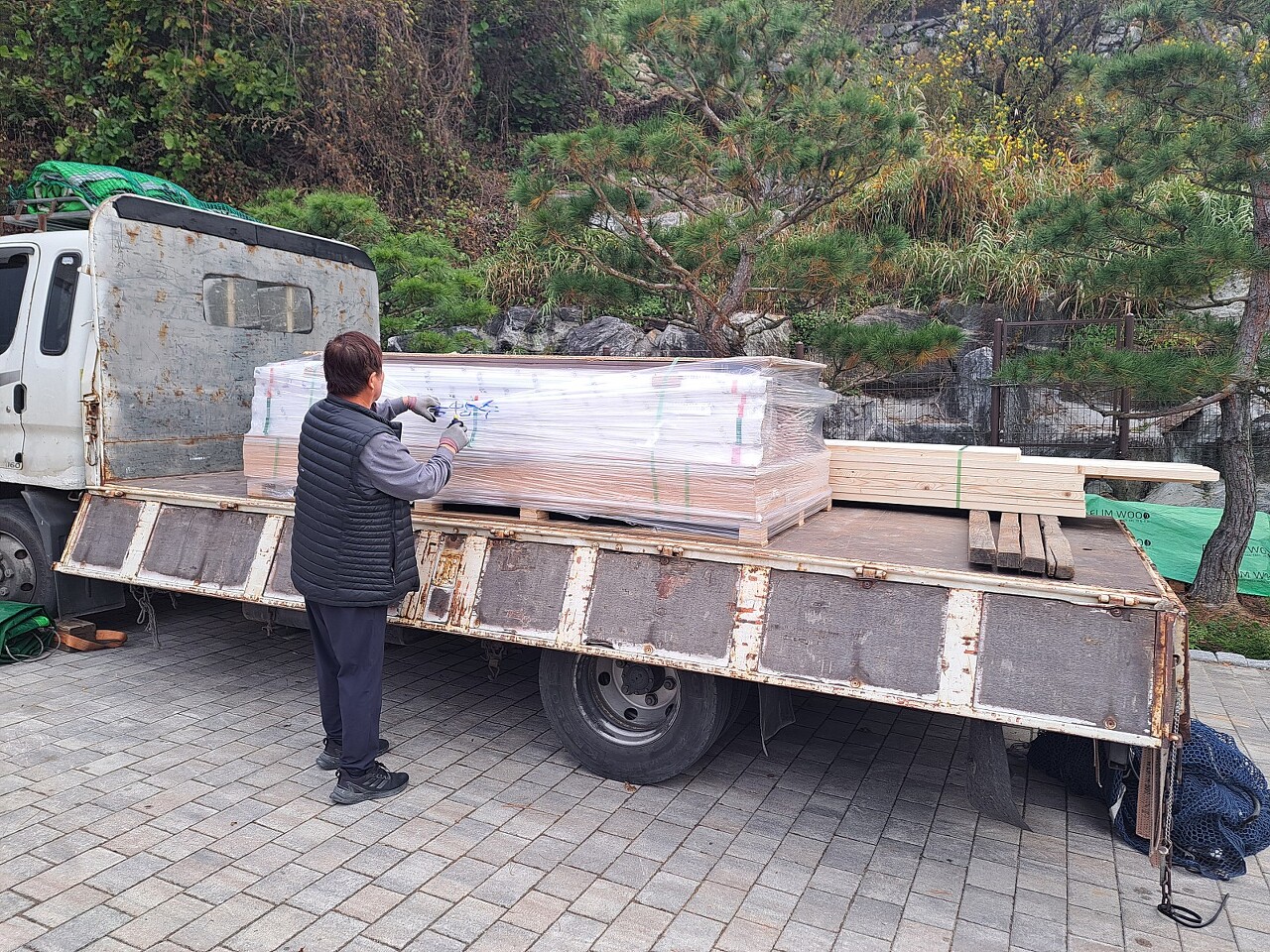

오전 일찍 자재가 도착하여 포켓도어와 마감재, 구조목 등의 자재를 수령하고 업무를 시작하였습니다.

먼저 다운실링 진행 상황입니다.

침실, 다실, 거실, 복도에 이어서 주방, 다이닝룸, 드레스룸, 다용도실, 서재, 현관에도 다운실링이 진행되었습니다.

다이닝룸 다운실링 작업중인 모습

주방 다운실링 완료된 모습

드레스룸 다운실링 완료된 모습

현관 다운실링 완료된 모습

다용도실 다운실링 모습

서재 다운실링 진행된 모습

오늘로서 다운실링 작업은 모두 마무리가 되었습니다.

벽면 석고보드와 다운실링 작업이 완료된 곳은 천장 마이너스 몰딩 후에 천장 석고보드 작업이 진행될 예정입니다.

현관쪽 욕실의 경우 오전에 기밀테이핑 작업을 빠르게 마무리하고 방수 석고보드 작업을 진행하였습니다.

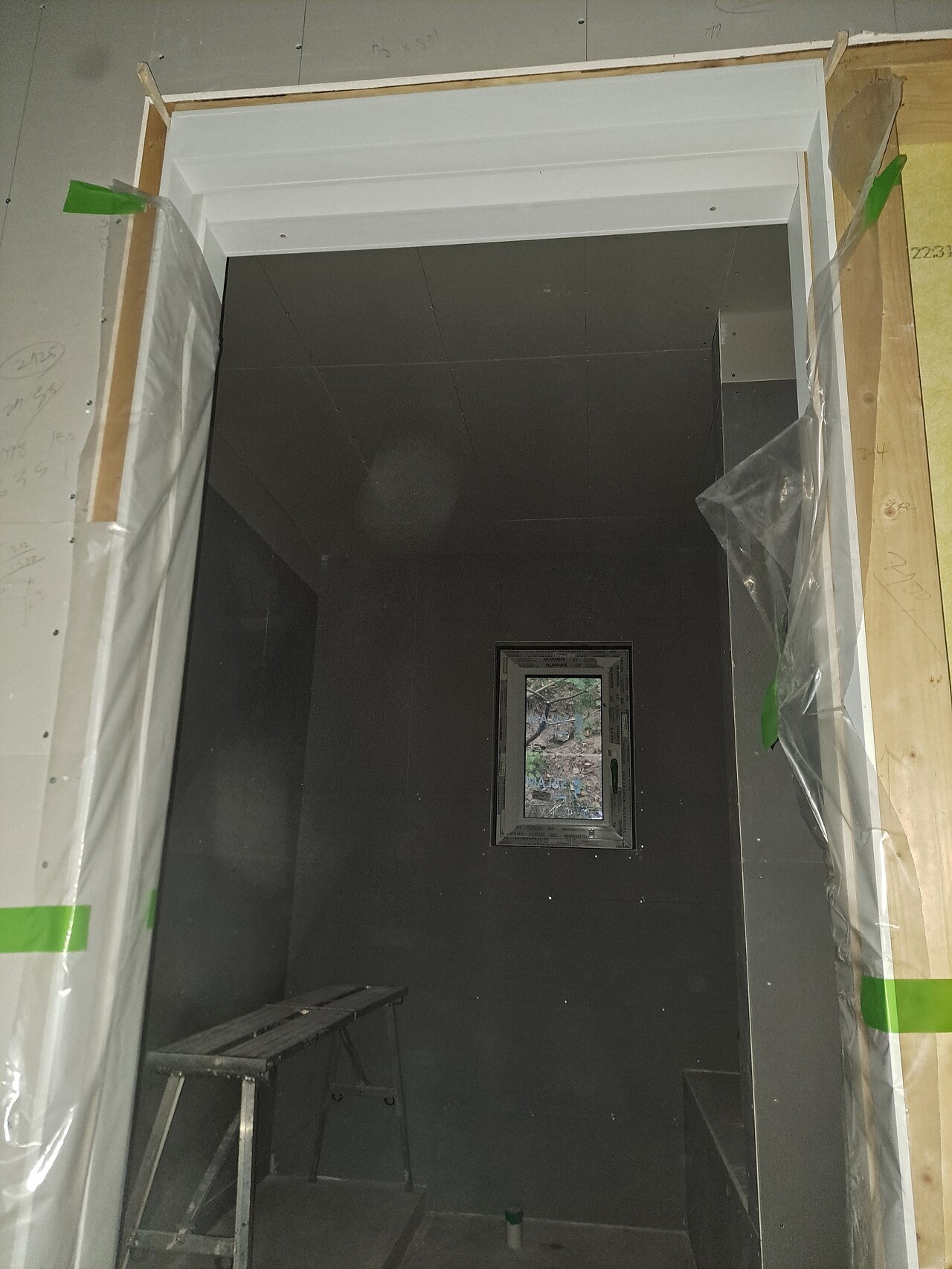

욕실 방수 석고보드 완료된 모습

침실 옆 욕실은 실리콘 및 퍼티 작업이 진행되었습니다.

퍼티 작업 진행된 모습

침실 옆 욕실과 다용도실에 포켓도어 시공도 진행되고 있습니다.

포켓도어 시공을 위해 재단중인 모습

포켓도어 역시 최종 마감재이므로 정밀하고 신중하게 작업이 진행되었습니다.

침실 옆 욕실 포켓도어 시공된 모습

다용도실 포켓도어 시공된 모습

포켓도어의 레일과 문 부착은 다른 작업들이 끝난 이후 부착될 예정입니다.

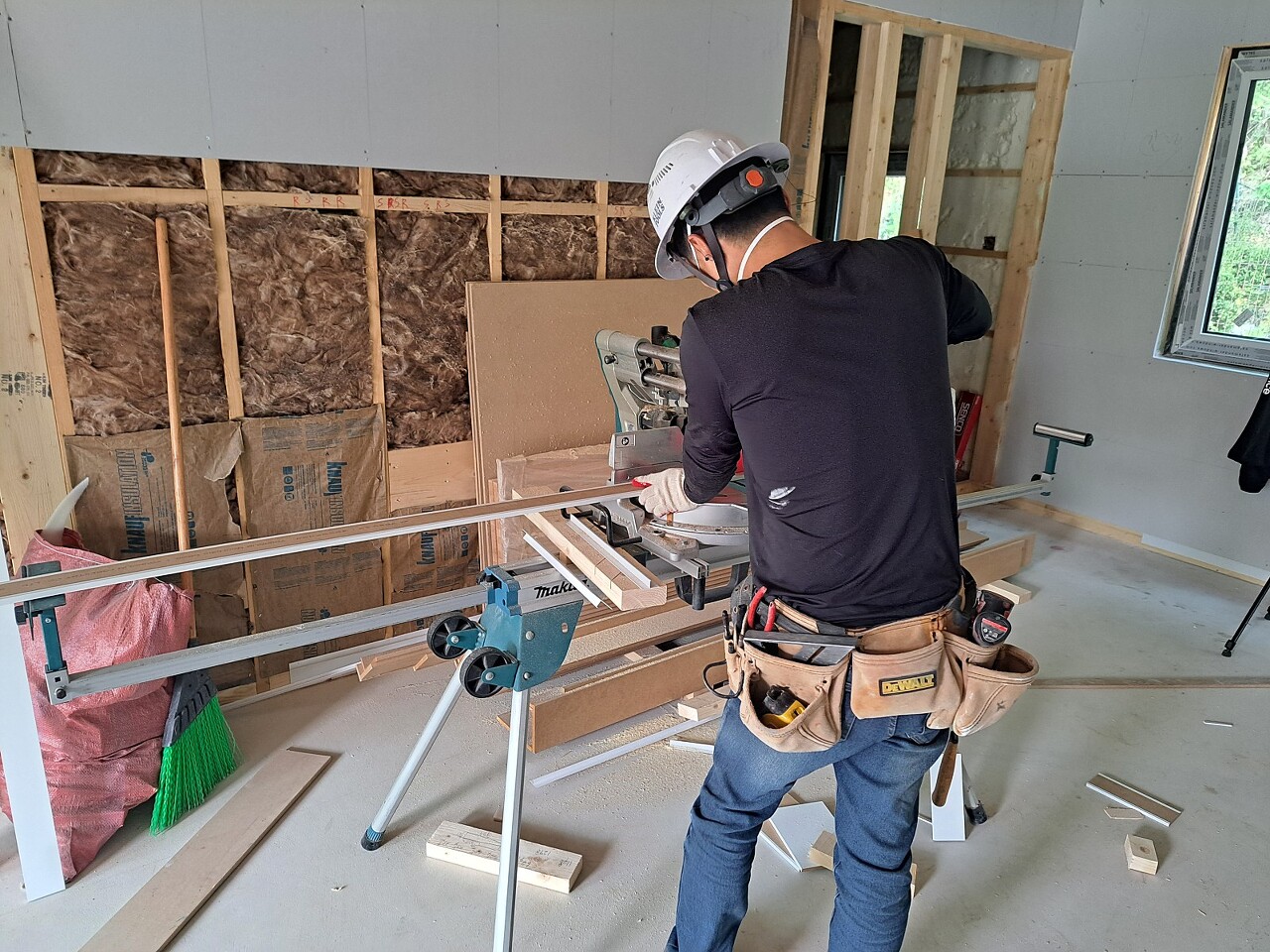

마감재 가공 작업도 계속 진행되고 있습니다.

페인트 건조중인 마감재

오늘은 페인팅 작업 후 건조 작업이 진행되었습니다.

마지막으로 창고 작업 진행 상황입니다.

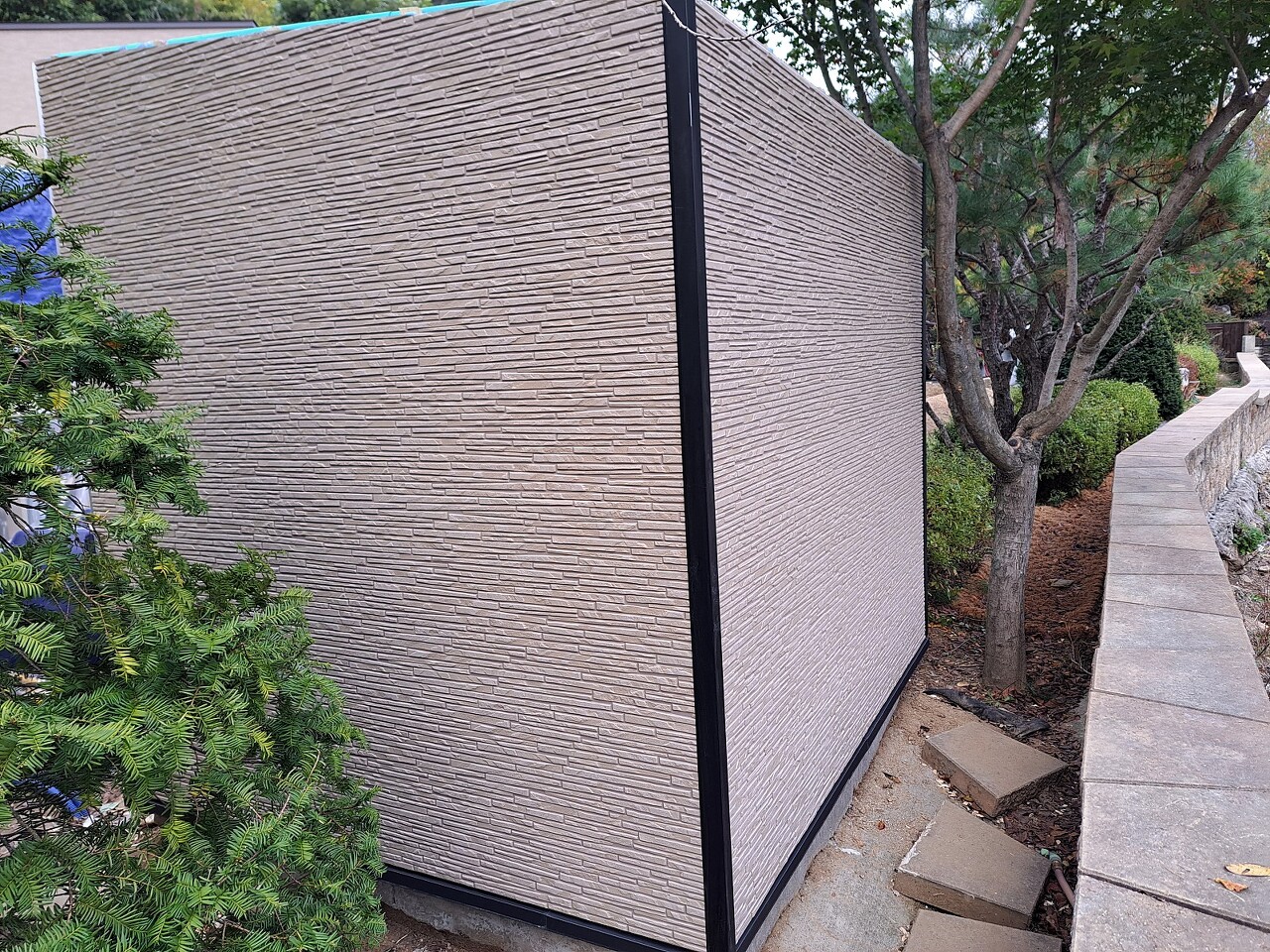

세라믹 사이딩 마감재로 좌우, 후면 벽체 작업과 후레싱 작업이 진행되었습니다.

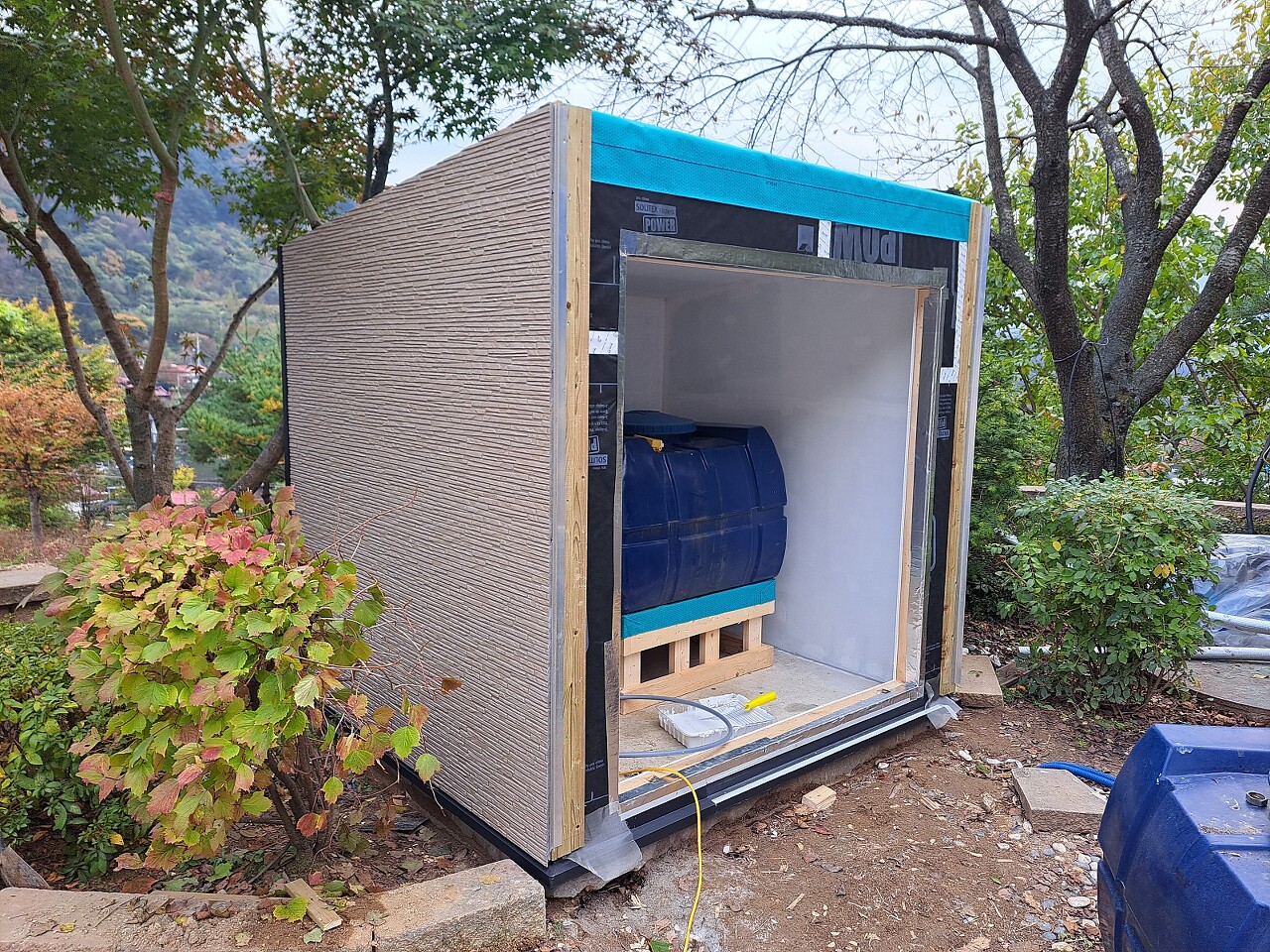

창고 작업 진행된 모습

오늘 모든 팀원분들이 작업에 매진하여 많은 일들이 진행되었습니다.

팀원 여러분들 모두 수고 많으셨습니다.

편안한 저녁 보내세요~!

https://youtu.be/_8x-_PVq_A0?si=_OUMlxgeJGy1VcEg

'목조주택 시공완료현장 > 2309남양주수동 55평' 카테고리의 다른 글

231030 (월) [남양주 수동] 34일차 석고 퍼티 샌딩, 도어 시공, 타일 시공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (0) 2023.11.01
231028 (토) [남양주 수동] 33일차 석고 퍼티 시공, 잼보드 시공, 타일 시공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (0) 2023.10.29
231027 (금) [남양주 수동] 32일차 다실 출입문 시공, 잼보드 시공, 석고 퍼티 시공, 타일 시공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (0) 2023.10.27
231026 (목) [남양주 수동] 31일차 석고보드 및 퍼티 시공, 포켓도어 시공, 창고 시공, 전기 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (0) 2023.10.26
231025 (수) [남양주 수동] 30일차 석고보드 및 퍼티 시공, 포켓도어 시공, 중문 시공, 창고 시공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (0) 2023.10.26
231023 (월) [남양주 수동] 28일차 석고보드 및 방수 석고보드 시공, 마이너스 몰딩, 마감재 가공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (0) 2023.10.23
231022 (일) [남양주 수동] 27일차 내부 목작업, 욕실 투습방수지 시공, 석고보드 시공, 창고 시공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (0) 2023.10.22
231021 (토) [남양주 수동] 26일차 내부 목작업, 욕실 투습방수지 시공, 석고보드 시공, 창고 시공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (0) 2023.10.21
231020 (금) [남양주 수동] 25일차 내부 단열재 시공, 내부 목작업, 마이너스 몰딩, 석고보드 시공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (0) 2023.10.20
231018 (수) [남양주 수동] 24일차 시스템 비계 철거, 내부 단열재 시공, 내부 목작업, 시트방수 시공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (0) 2023.10.18

댓글
