목조주택 시공완료현장/2309남양주수동 55평

230926 (화) [남양주 수동] 12일차 외벽체 내부 각상 작업, 설비팀 배관 작업 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]

by 수호천사하우징 2023. 9. 26.

날씨: 비

​-금일 근무자

팀 장 : 정수호 (4시간)

부팀장: 손호현 (휴무)

팀 원 : 오경택 (휴무), 문병선 (휴무), 김종협 (휴무) , 조길환 (8시간)

지 원 : 이상민 (8시간), 정태영 (8시간)

​​​

금일품수 (누계) : 3.5품 (총 92.25품)

​금일 작업 현황

- 내부 목작업 (외벽체 내부 각상 작업) (완료)

- 설비팀 배관 작업

다음 예정작업

- 방통 밑작업 (테고 합판 시공 및 단열 작업)

- 전기팀 배선 작업

​남양주 수동 12일차

안녕하세요, 남양주시 수동면 축령산 자락에서 수호천사하우징의 멋진 집짓기 12일차입니다.

어제 저녁부터 아침까지 제법 많은 비가 내렸습니다.

이미 경험을 통해 검증이 되었음에도 내심 혹시나 하는 마음을 가지고 현장에 출근하였으나 기우에 불과하였습니다.

지붕 방수시트와 벽체 투습방수지 시공까지 마친 내부는 당연하게도 비가 내렸다는 사실을 느끼지 못할만큼 멀쩡하였습니다.

오늘은 소수의 인원이 작업하였습니다.

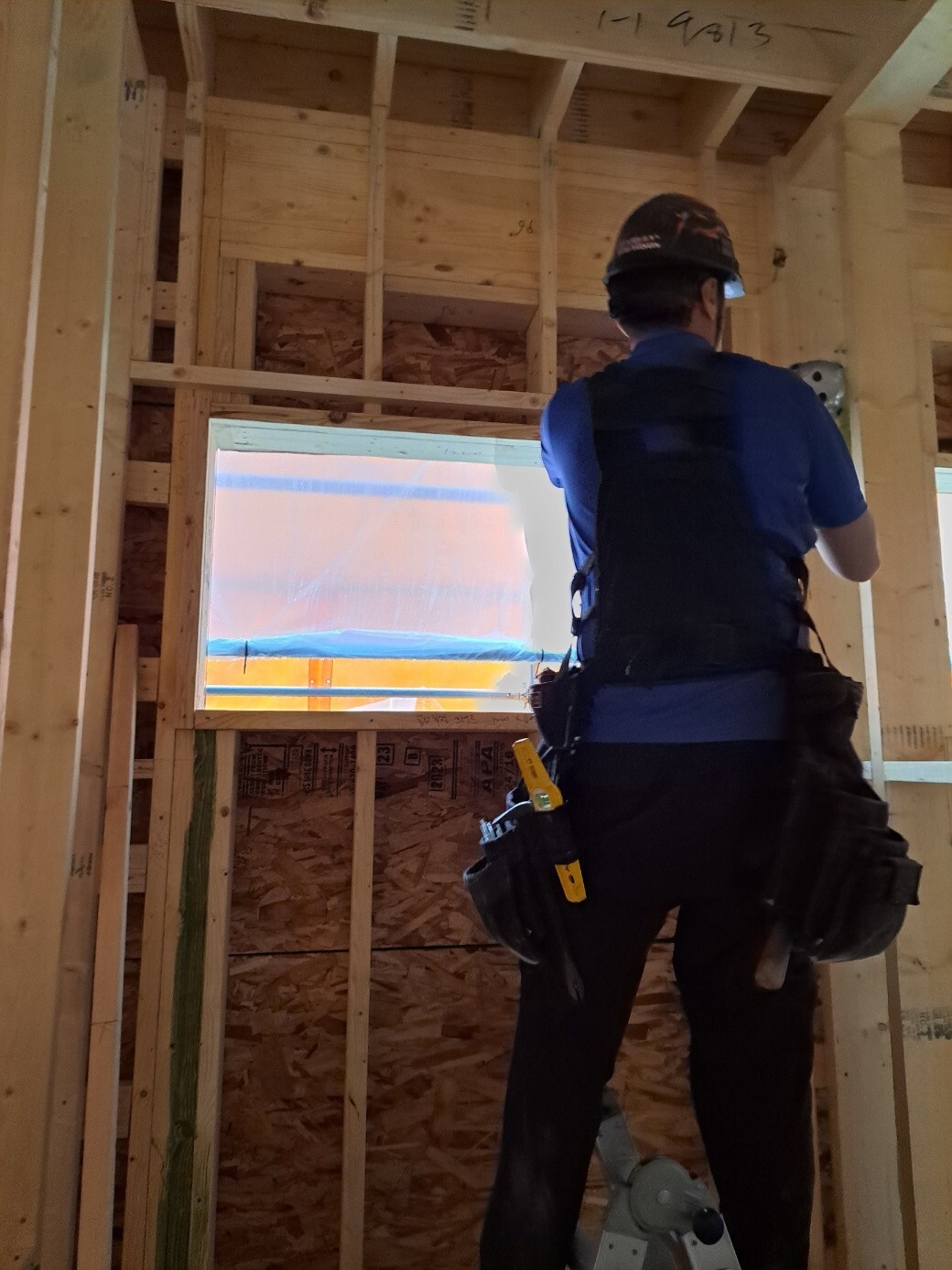

연휴가 끝나고 바로 시작될 작업을 위해 외벽체 내부에 단열재 시공을 위한 각상 작업을 진행하여 완료하였습니다.

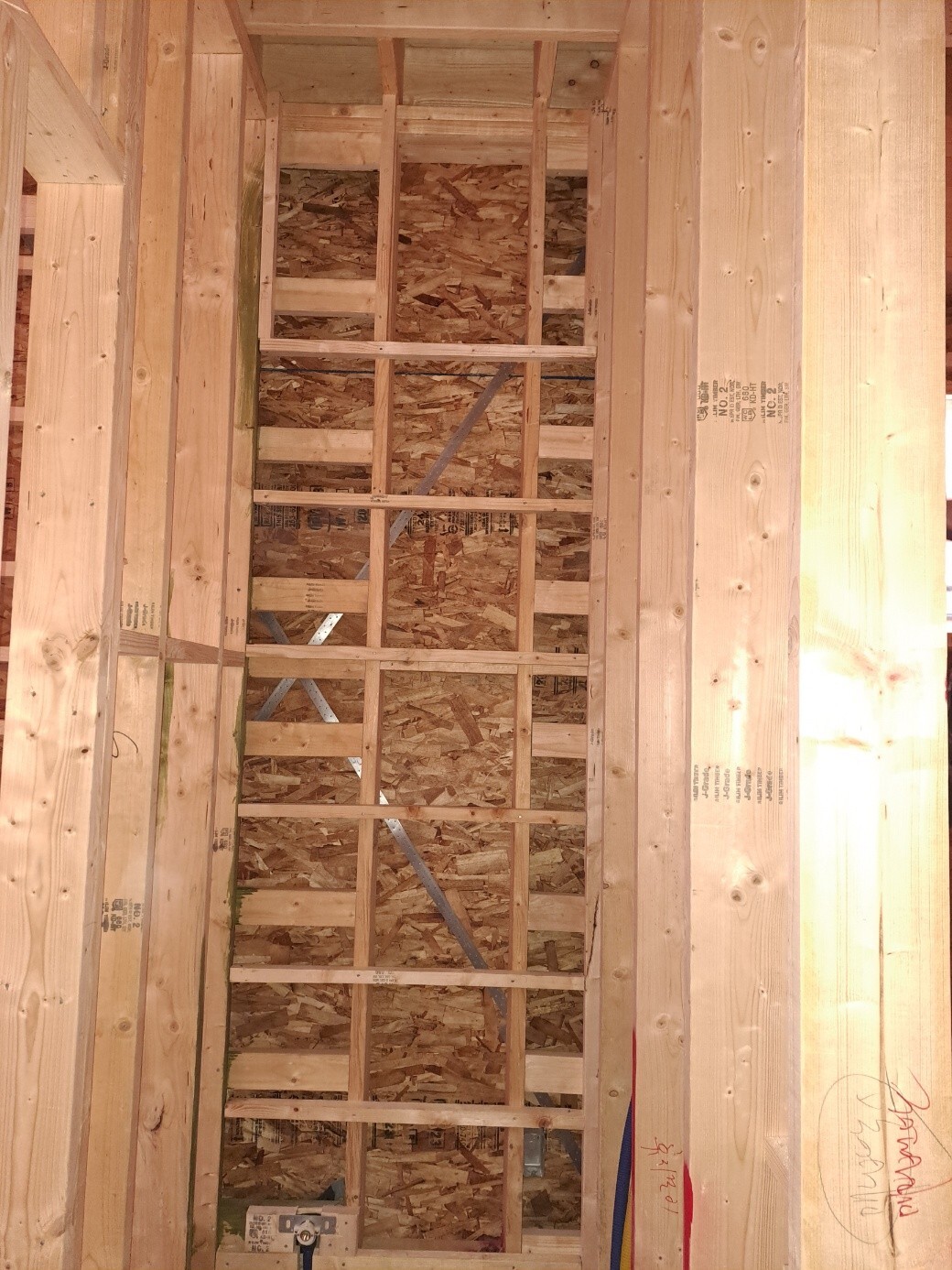

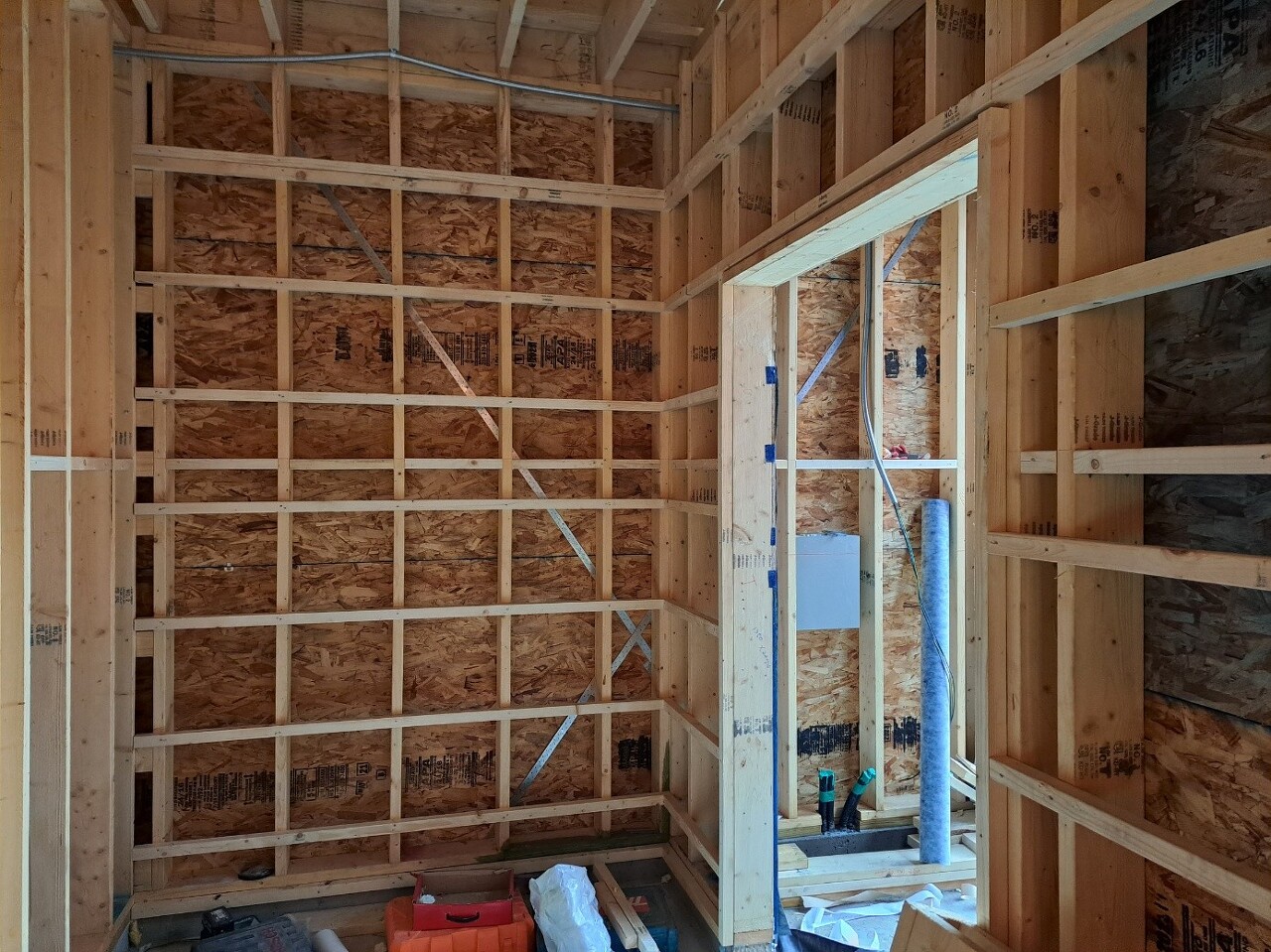

주방 외벽체 각상 작업 완료된 모습



이미 상 작업이 완료된 침실과 다실 쪽을 제외하고 욕실, 보일러실, 서재, 다용도실, 화장실, 현관부, 드레스룸, 다이닝룸, 거실까지 모든 외벽체에 상 작업을 진행하였습니다.

진행된 작업은 외벽체 단열을 2*6 두께보다 더 두꺼운 2*8 두께의 단열 작업을 위한 밑작업입니다.

또한 단열 작업 이후 석고보드 마감 작업 시 고정을 위한 지지대 역할도 수행하게 됩니다.



레이아웃 작업과 먹매김을 통해 위치를 표시하고 재단하여 시공합니다.

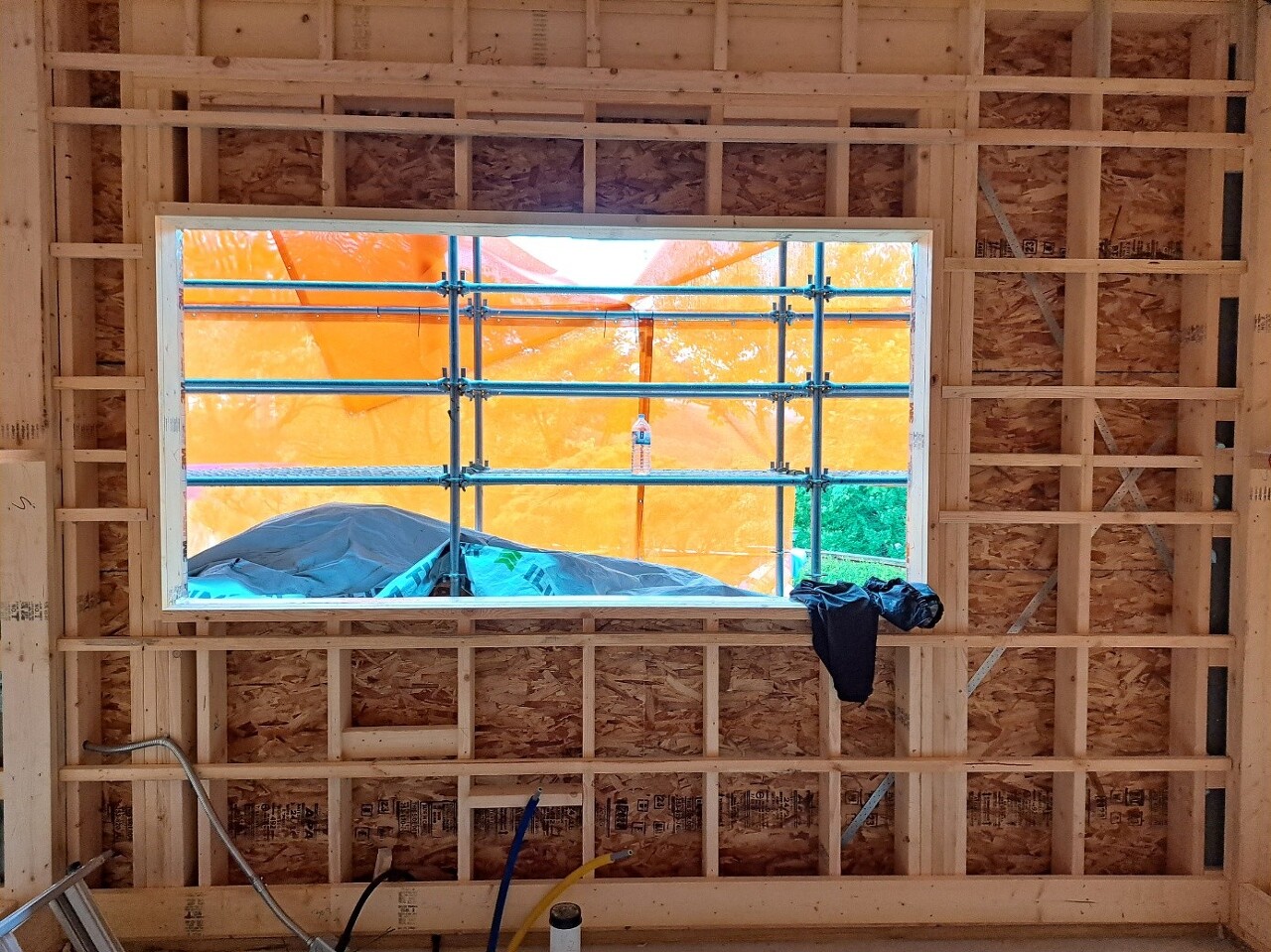

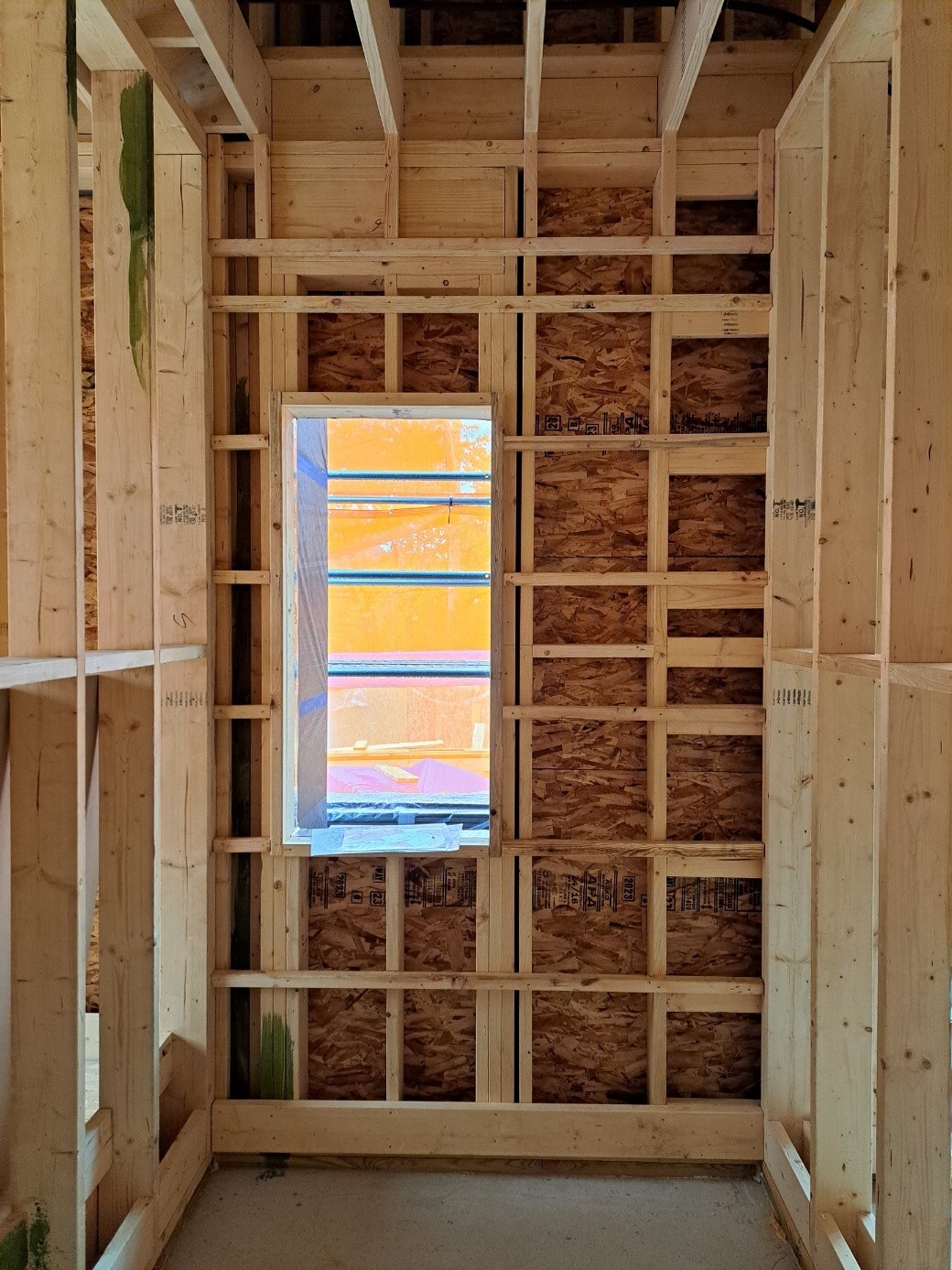

현관부 작업 완료된 모습



바닥과 벽체 마감, 다운실링 등 여러가지를 고려하여 시공을 진행합니다.

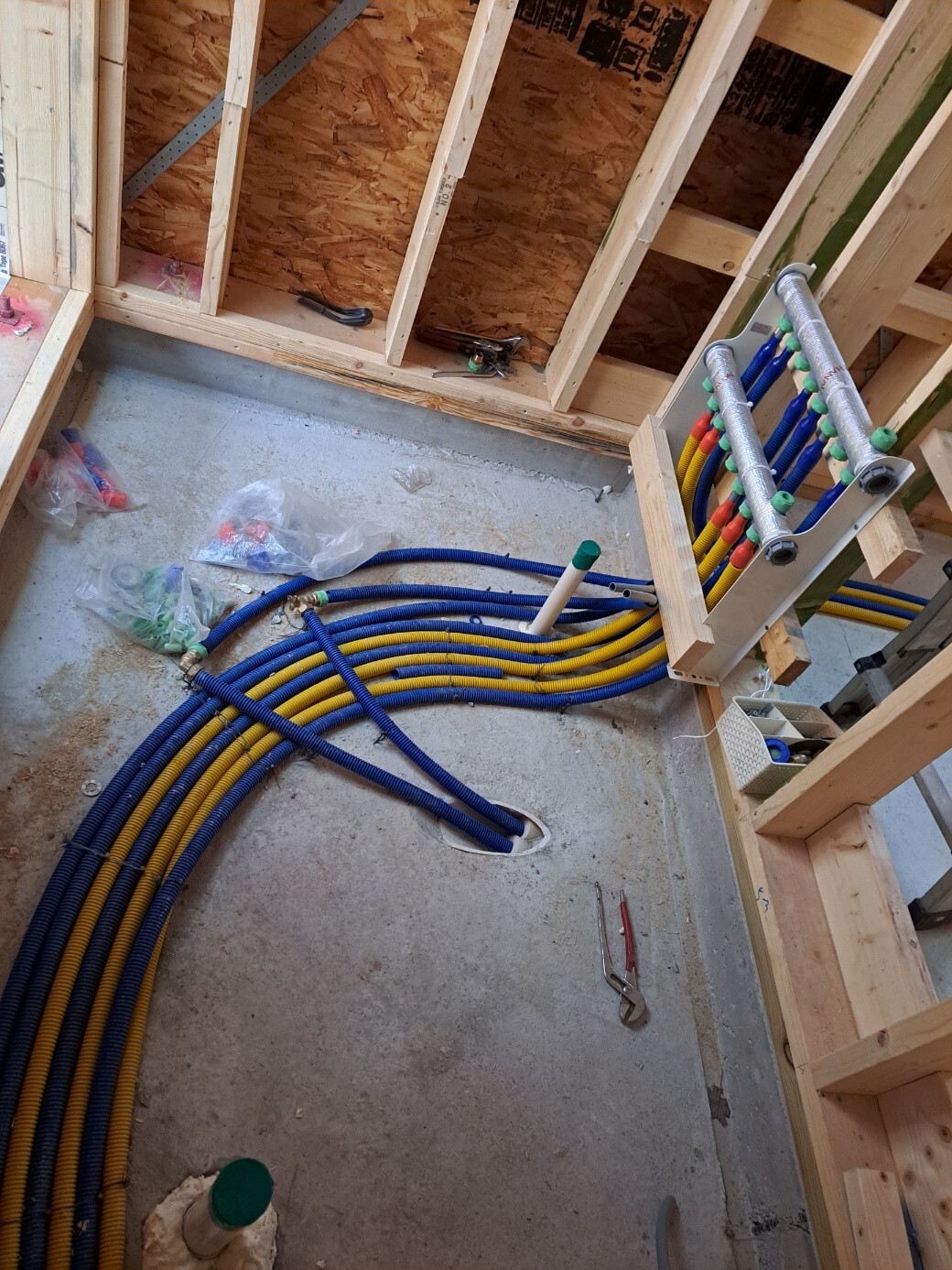

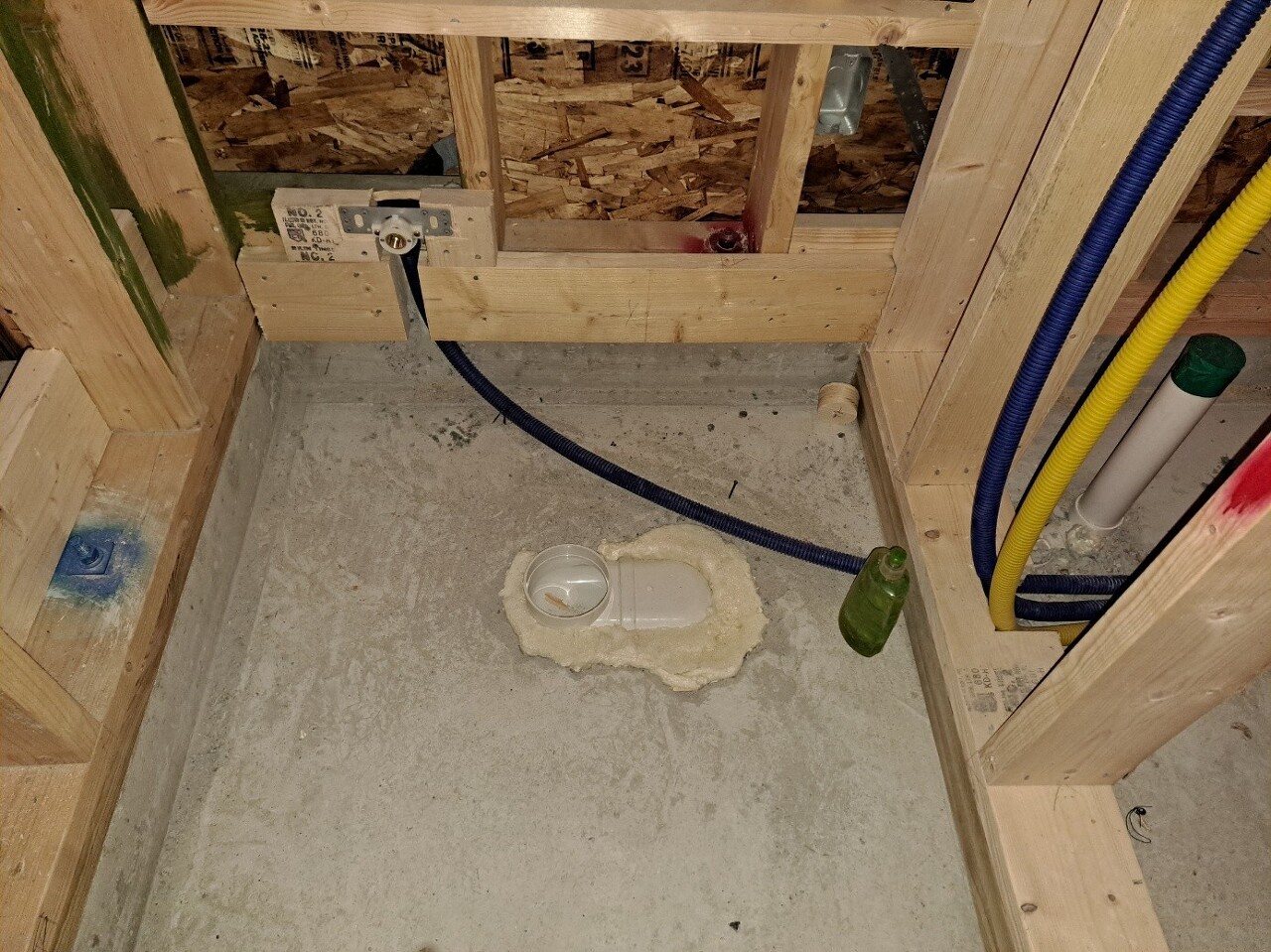

설비팀도 내방하여 배관 작업 진행하였습니다.



오늘 작업은 여기까지입니다.

편안한 저녁 보내시길 바랍니다~!

감사합니다.

https://youtu.be/_8x-_PVq_A0?si=gNduds-y0twzPq9H







'목조주택 시공완료현장 > 2309남양주수동 55평' 카테고리의 다른 글

231007 (토) [남양주 수동] 17일차 세라믹 사이딩 시공, 수성연질폼 시공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (0) 2023.10.07
231006 (금) [남양주 수동] 16일차 세라믹사이딩 시공, 현관부 작업, 수성연질폼 시공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (0) 2023.10.06
231005 (목) [남양주 수동] 15일차 버그스크린, 레인스크린, 세라믹사이딩 시공, 창호 시공, 시스템에어콘 배관 작업, 징크 시공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (0) 2023.10.05
231004 (수) [남양주 수동] 14일차 기단부 하부 후레싱, 버그스크린, 레인스크린, 현관문 시공, 열회수 환기장치 시공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (0) 2023.10.04
230927 (수) [남양주 수동] 13일차 방통 방수 합판 시공 및 하부 단열 작업, 전기팀 배선 작업 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (0) 2023.09.28
230925 (월) [남양주 수동] 11일차 벽체 투습방수지 시공 및 기밀 테이핑, 기단부 후레싱, 내부 목작업, 보양 작업 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (0) 2023.09.25
230924 (일) [남양주 수동] 10일차 벽체 합판 시공 및 기밀 테이핑, 설비 배관 작업, 전기 배선 작업 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (0) 2023.09.25
230923 (토) [남양주 수동] 9일차 쉐드지붕 방수시트 시공, 박공지붕 이중지붕 시공, 내부 목작업, 2차 자재 입고 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (0) 2023.09.24
230922 (금) [남양주 수동] 8일차 지붕 각상 작업 및 합판 시공, 방통 블로킹 및 솔리드 블로킹, 내부 목작업 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (0) 2023.09.23
230921 (목) [남양주 수동] 7일차 지붕 서까래 및 블로킹 시공, 포니월 시공, 방통 블로킹, 내부 목작업 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (0) 2023.09.22

댓글
