목조주택 시공완료현장/2309남양주수동 55평

230925 (월) [남양주 수동] 11일차 벽체 투습방수지 시공 및 기밀 테이핑, 기단부 후레싱, 내부 목작업, 보양 작업 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]

by 수호천사하우징 2023. 9. 25.

날씨: 구름 많음

​-금일 근무자

팀 장 : 정수호 (8시간)

부팀장: 손호현 (8시간)

팀 원 : 오경택 (8시간), 문병선 (8시간), 김종협 (8시간) , 조길환 (8시간)

지 원 : 이상민 (8시간), 정태영 (8시간)

​​​

금일품수 (누계) : 8품 (총 88.75품)

​금일 작업 현황

- 벽체 투습방수지 시공 (완료)

- 지붕 벽체 레인스크린 보강 작업 (완료)

- 투습방수지 기밀테이핑 (완료)

- 개구부 기밀테이핑 (완료)

- 기단부 후레싱 시공

- 내부 목작업

- 우천 대비 개구부 보양 작업

다음 예정작업

- 투습방수지 기밀테이핑

- 내부 목작업

​남양주 수동 11일차

안녕하세요, 남양주시 수동면 축령산 자락에서 수호천사하우징의 멋진 집짓기 11일차입니다.

어제까지는 수요일로 예보되어 있던 비가 오늘 밤부터 내리는 것으로 변경되어 마음이 바빠진 하루였습니다.

다행히도 전날까지의 작업이 순조롭게 진행되어 오늘 투습방수지 시공을 마치면 비에 대한 걱정은 하지 않아도 됩니다.

작업이 시작되면서 3개의 조로 작업 분담이 이루어졌습니다.

투습방수지 시공, 내부 목작업 그리고 기단부 후레싱 작업 이렇게 나뉘어 작업을 시작합니다.

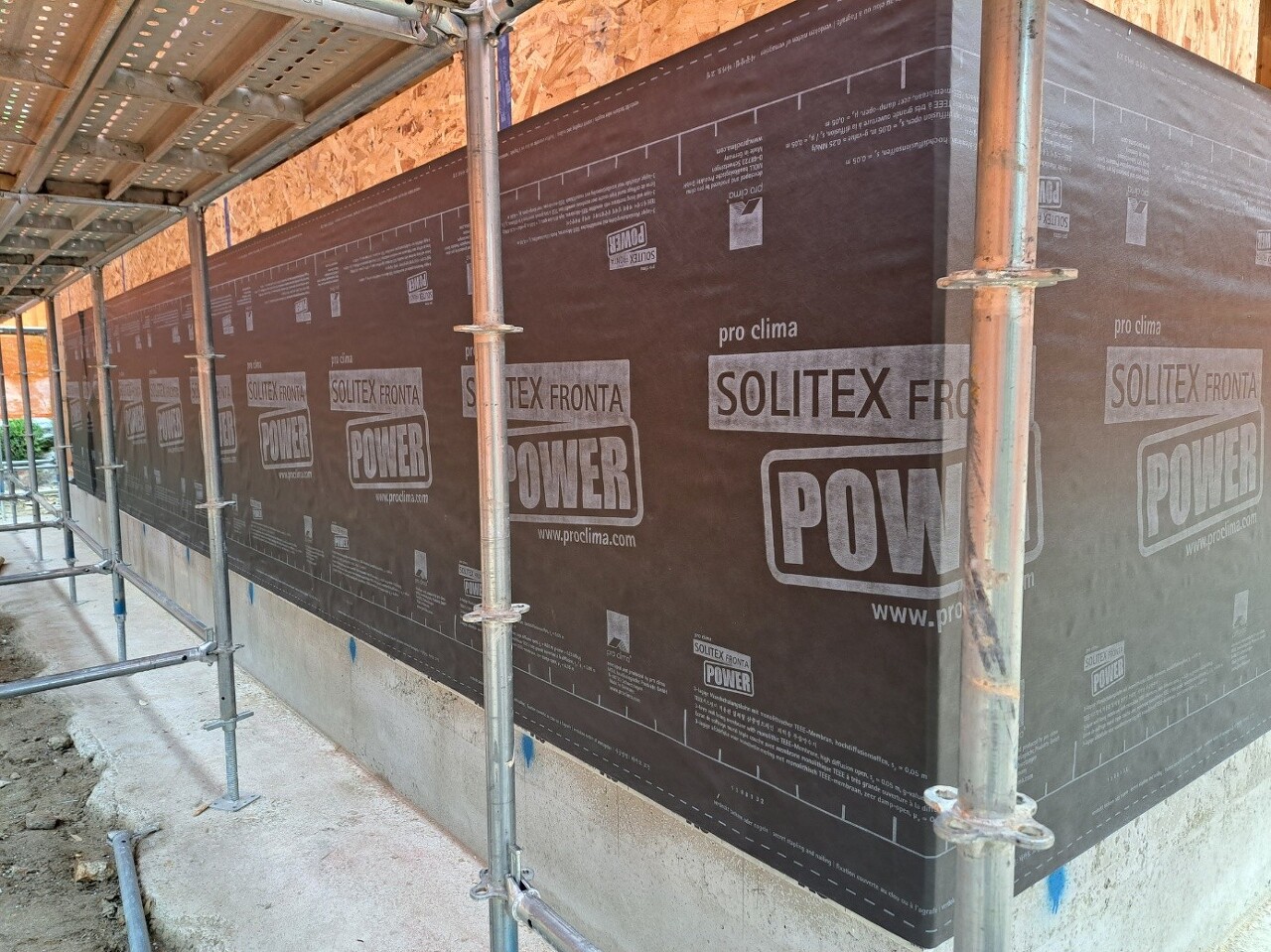

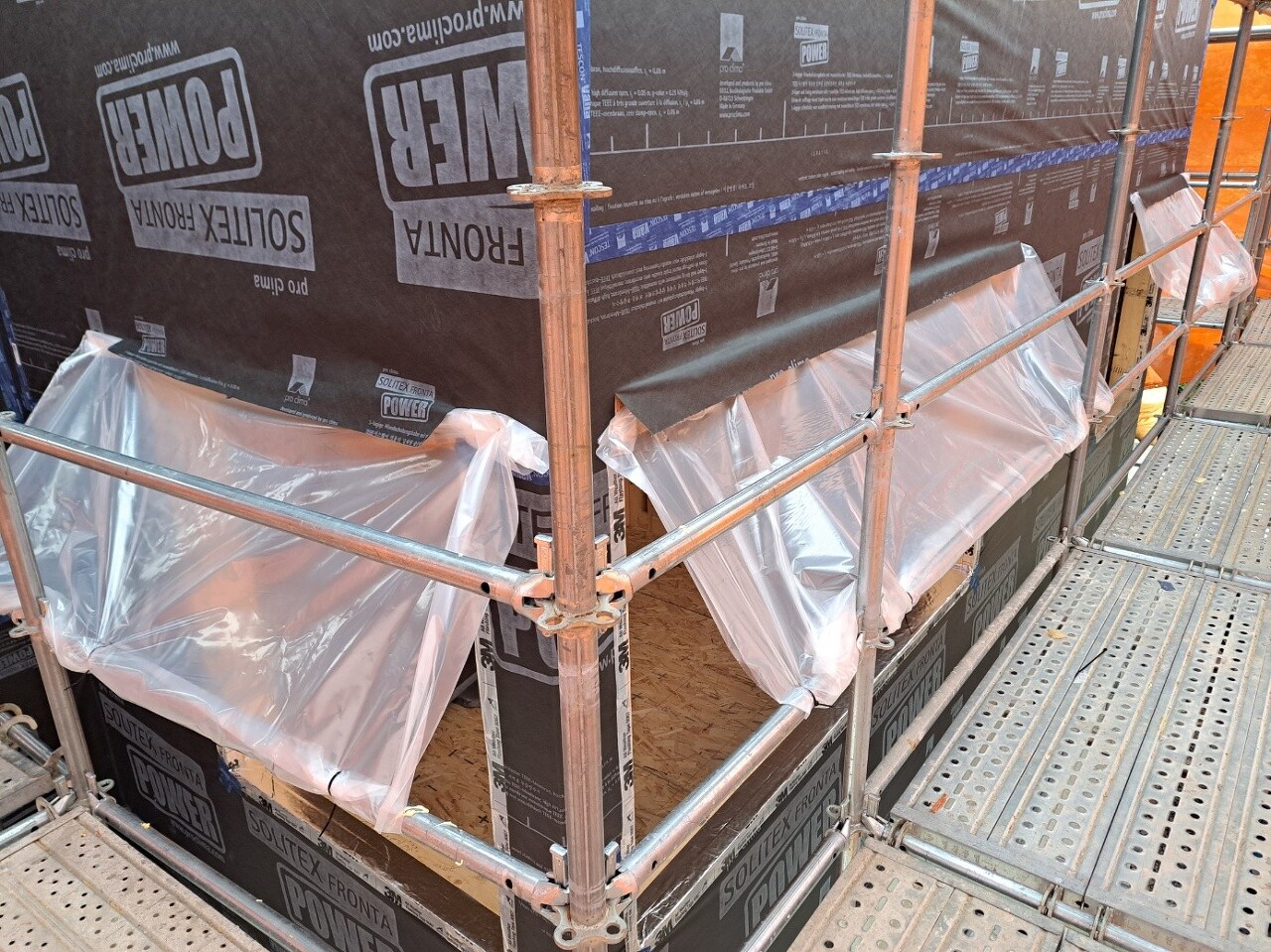

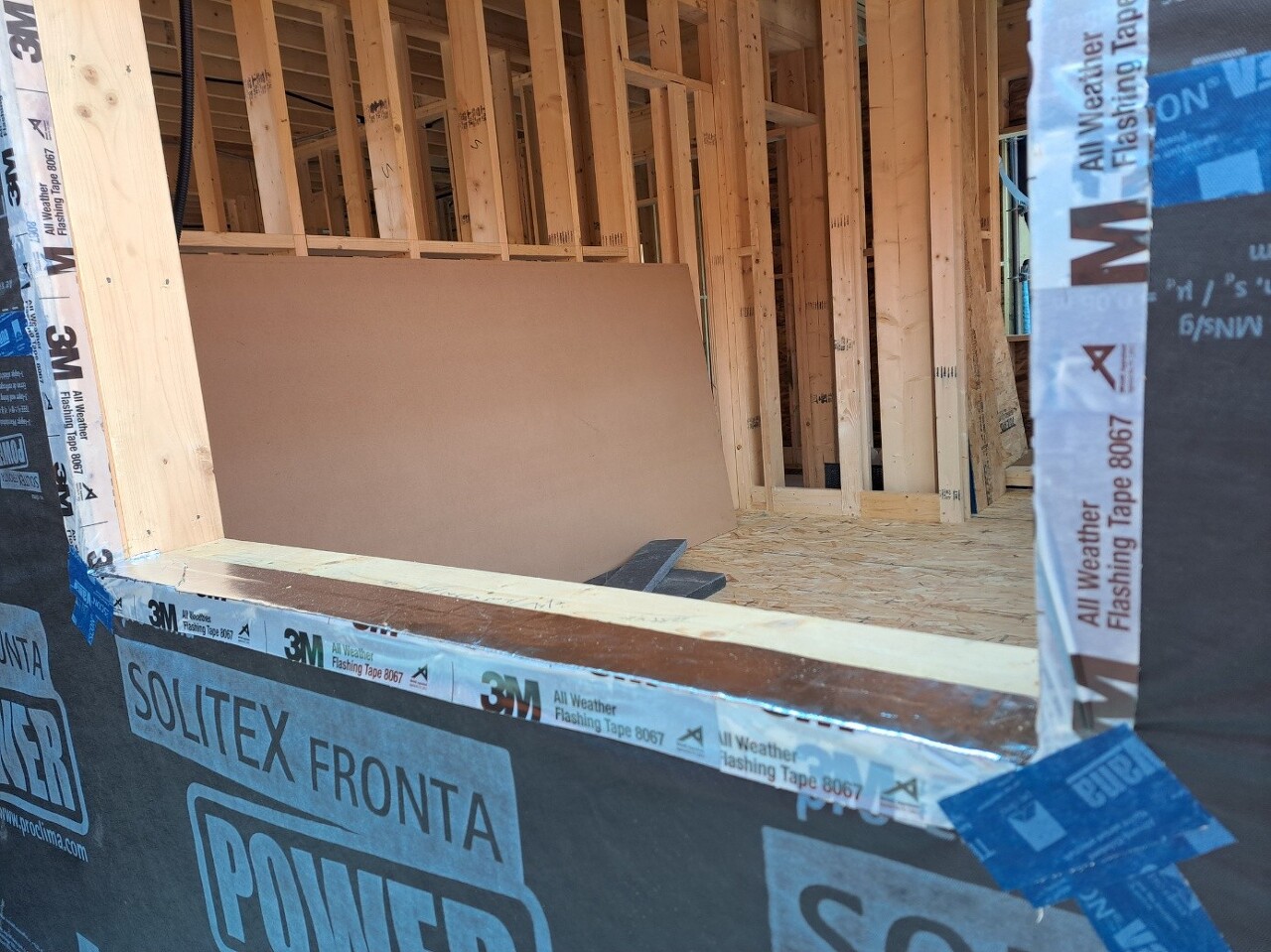

서측 벽면 투습방수지 시공 중인 모습

현관부 투습방수지 시공 중인 모습

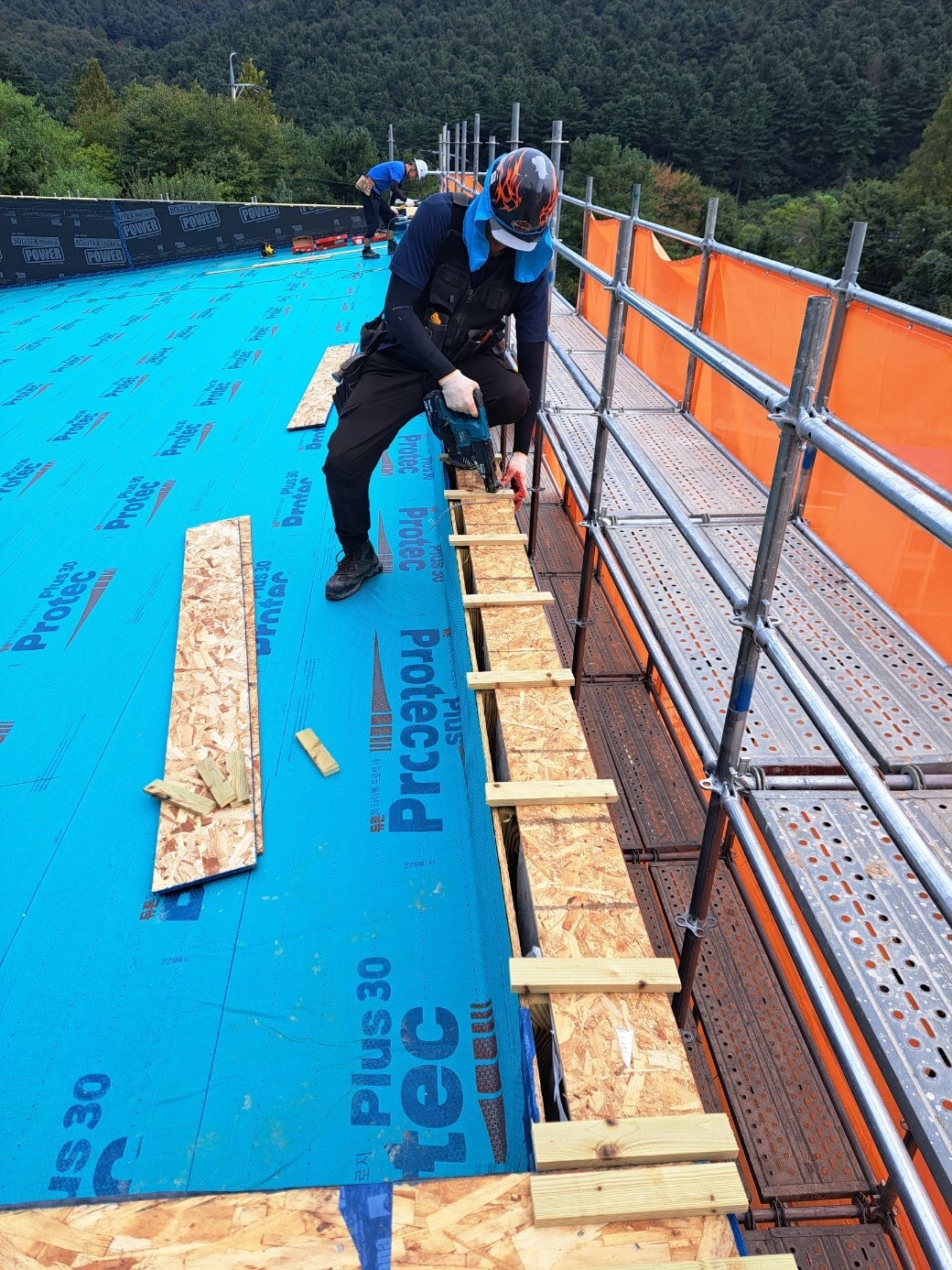

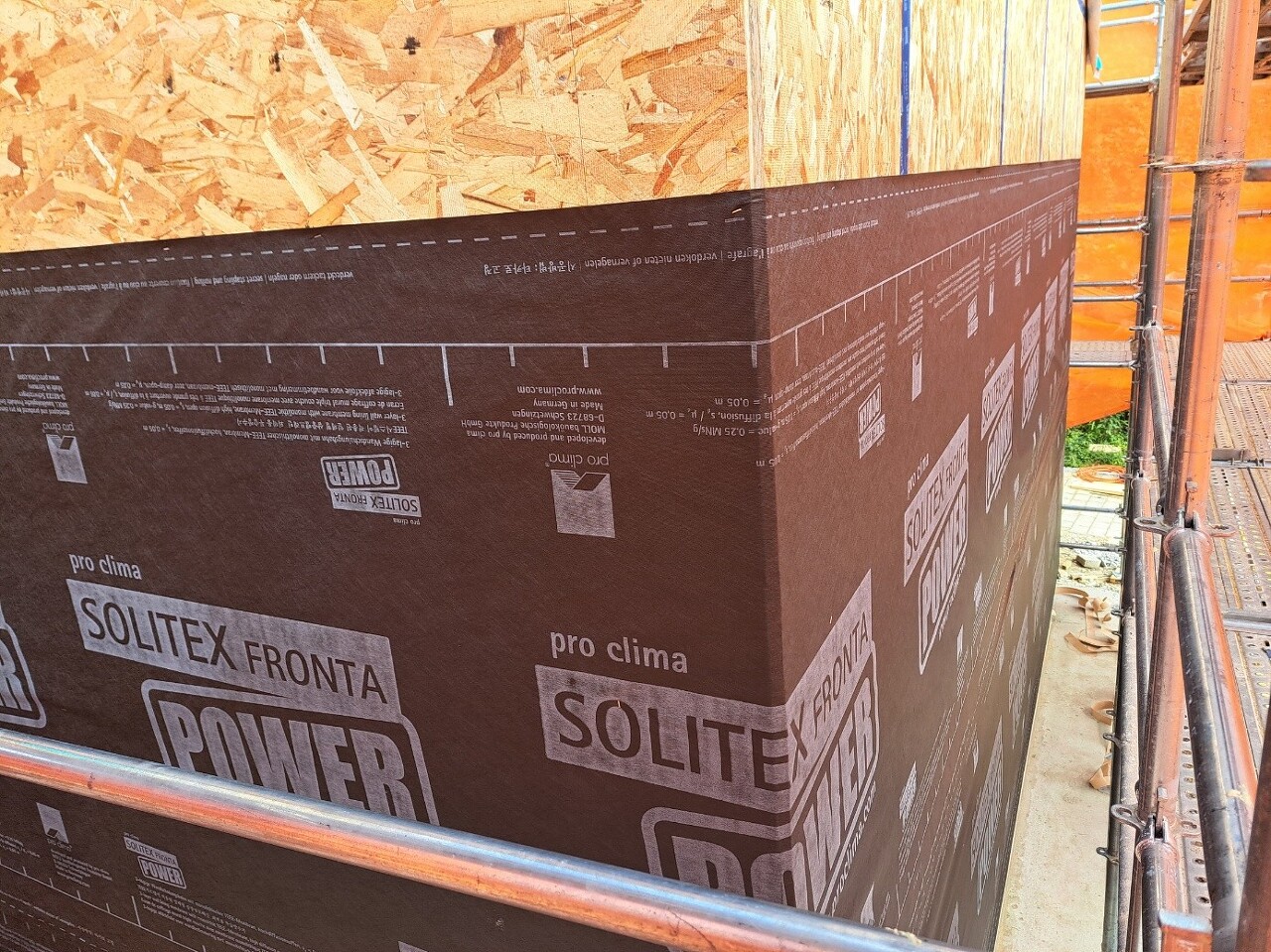

동측 벽면 투습방수지 시공중인 모습

투습방수지는 비를 대비하여 벽체 내부로 빗물이 흘러들어가지 않도록 시공하여야 합니다.

따라서, 아래 부분부터 시공함으로써 비가 내리게 되면 위쪽부터 자연스럽게 타고 흘러내려갈 수 있도록 시공합니다.

또한 위아래 충분한 겹침 간격을 덮어주어 틈새로 물이 타고 들어갈 수 없도록 해야 합니다.

시공에 사용된 투습방수지는 독일 [프로클리마]사의 Solitex Power 벽체용 투습방수지가 사용되었습니다.

투습방수지는 소재의 화학적 작용으로 습기는 통과하고 공기는 통과하지 않습니다.

투습성능을 유지하면서 우수한 방수, 방풍 성능으로 단열재를 보호하는 작용을 합니다.

이음매에는 또 한번 투습방수 테이핑을 함으로써 이중삼중 방수 노력을 기울이고 있습니다.

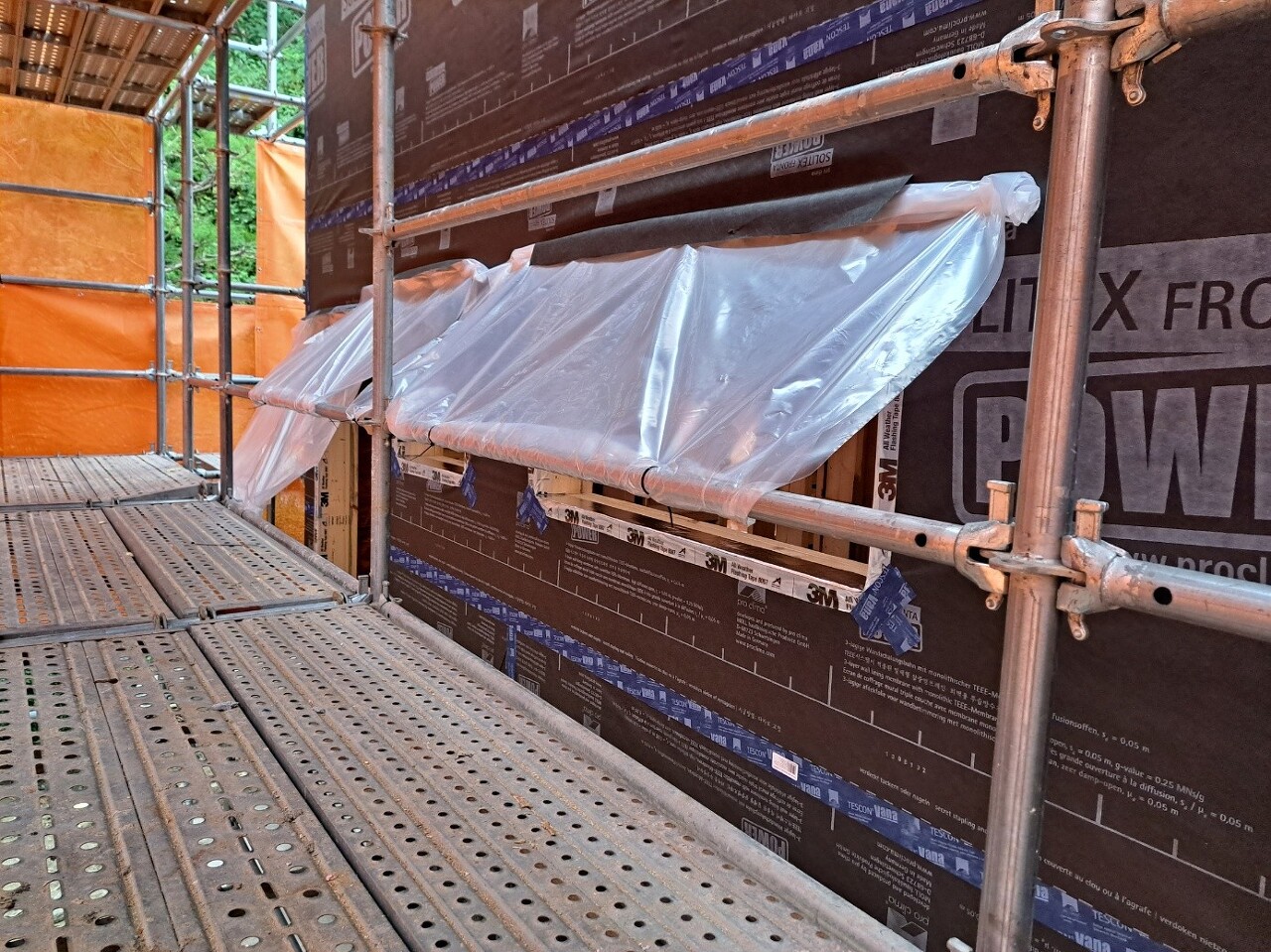

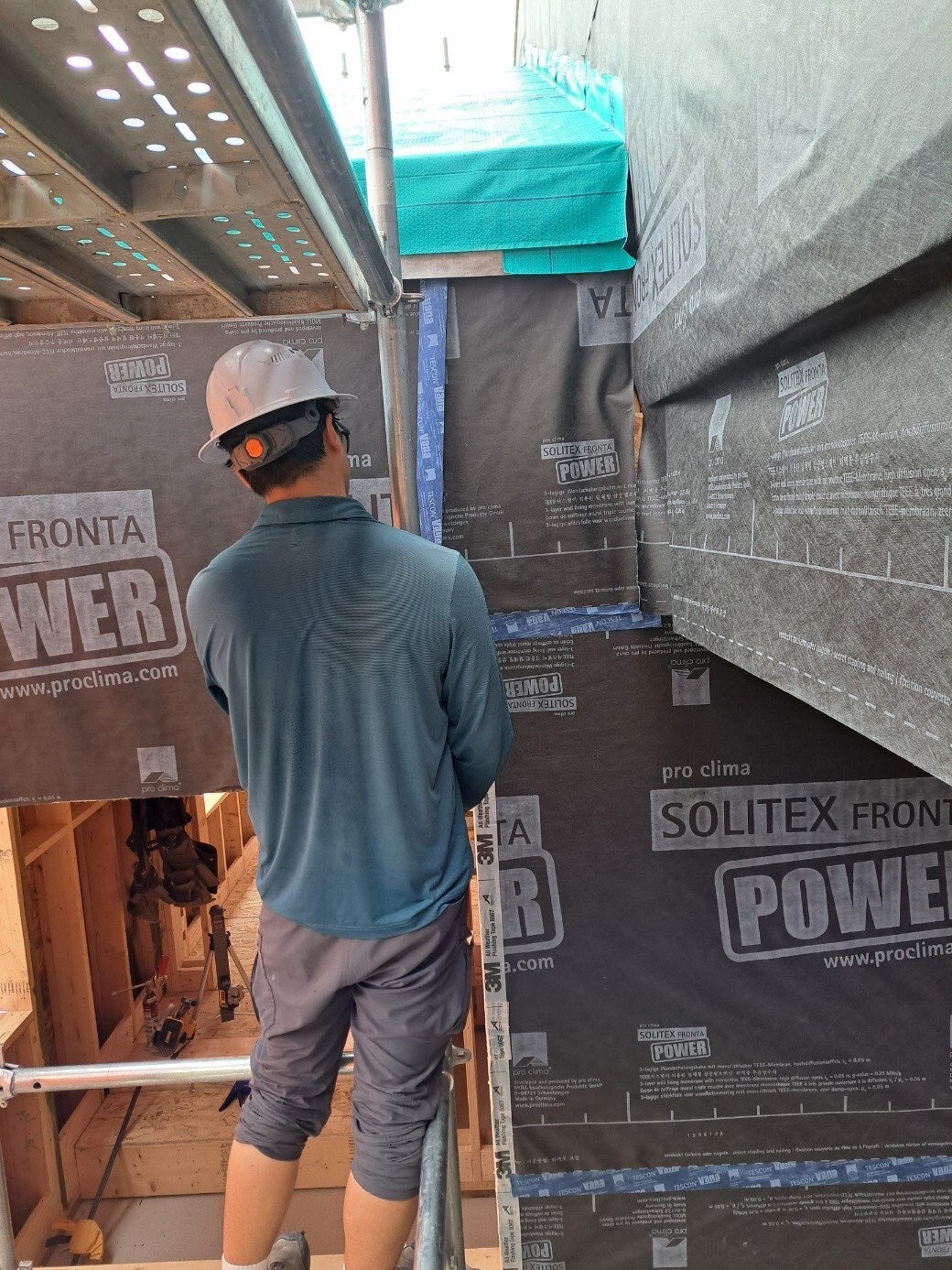

투습방수지 이음매에 기밀테이핑을 추가로 진행하는 모습

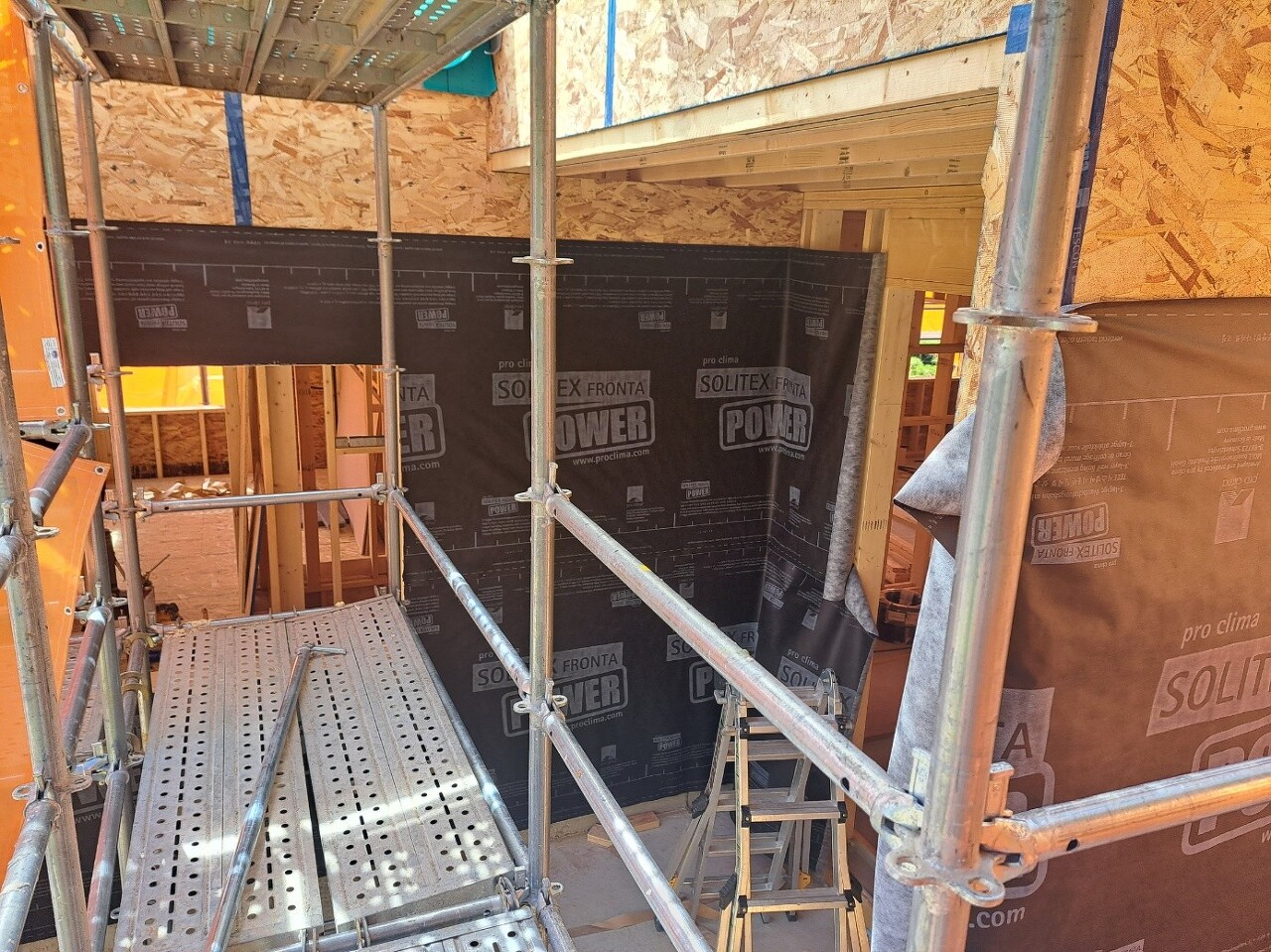

지붕의 방수시트 밑으로 벽체의 투습방수지를 시공하고 기밀테이핑 완료한 모습

지붕 벽체 상단부를 따라 벤트 공간이 열려있던 부분에도 추가 목작업을 진행하고 그 위에 투습방수지와 방수시트를 시공함으로써 빗물이 들어갈 염려가 전혀 없도록 하였습니다.

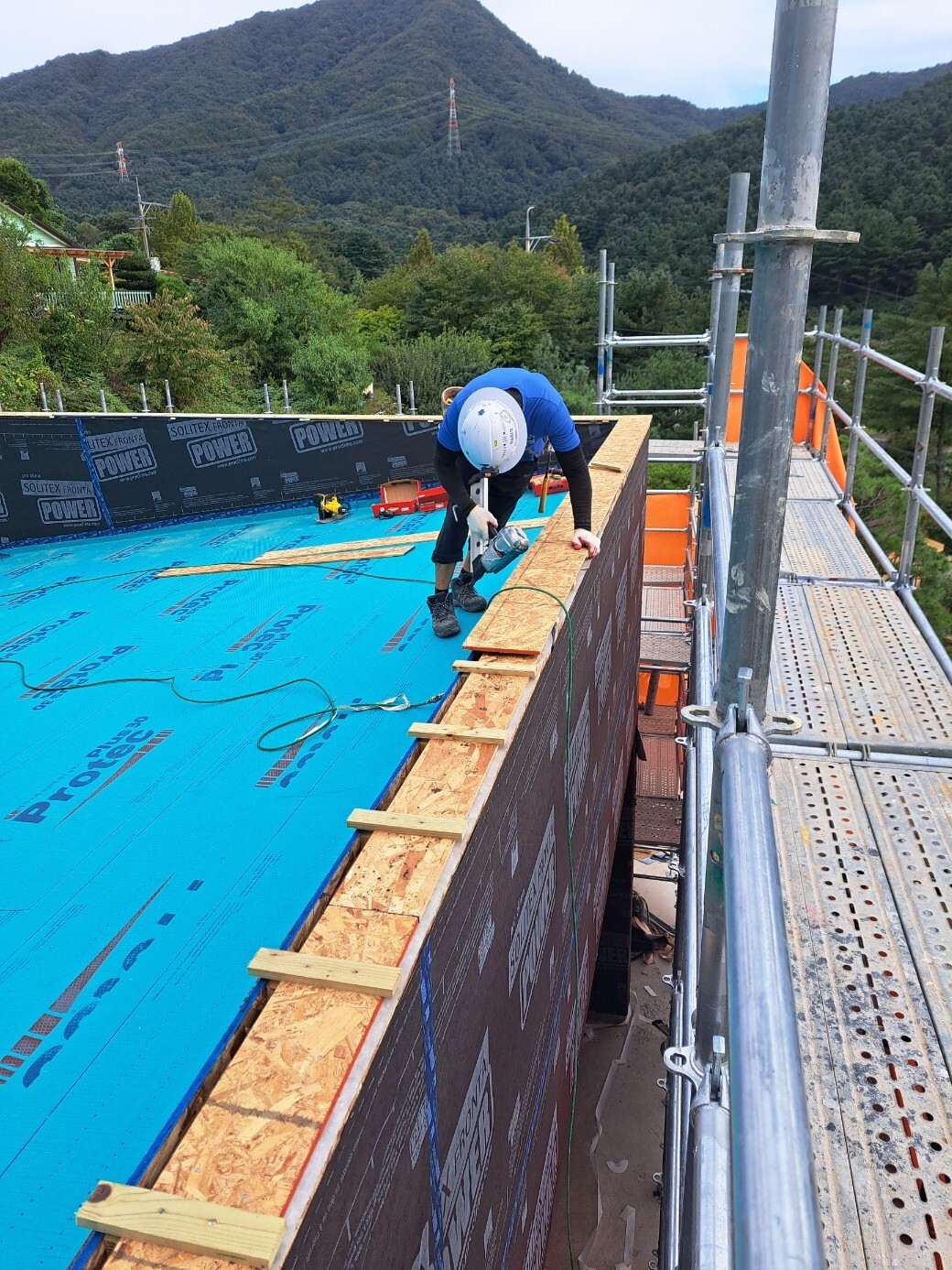

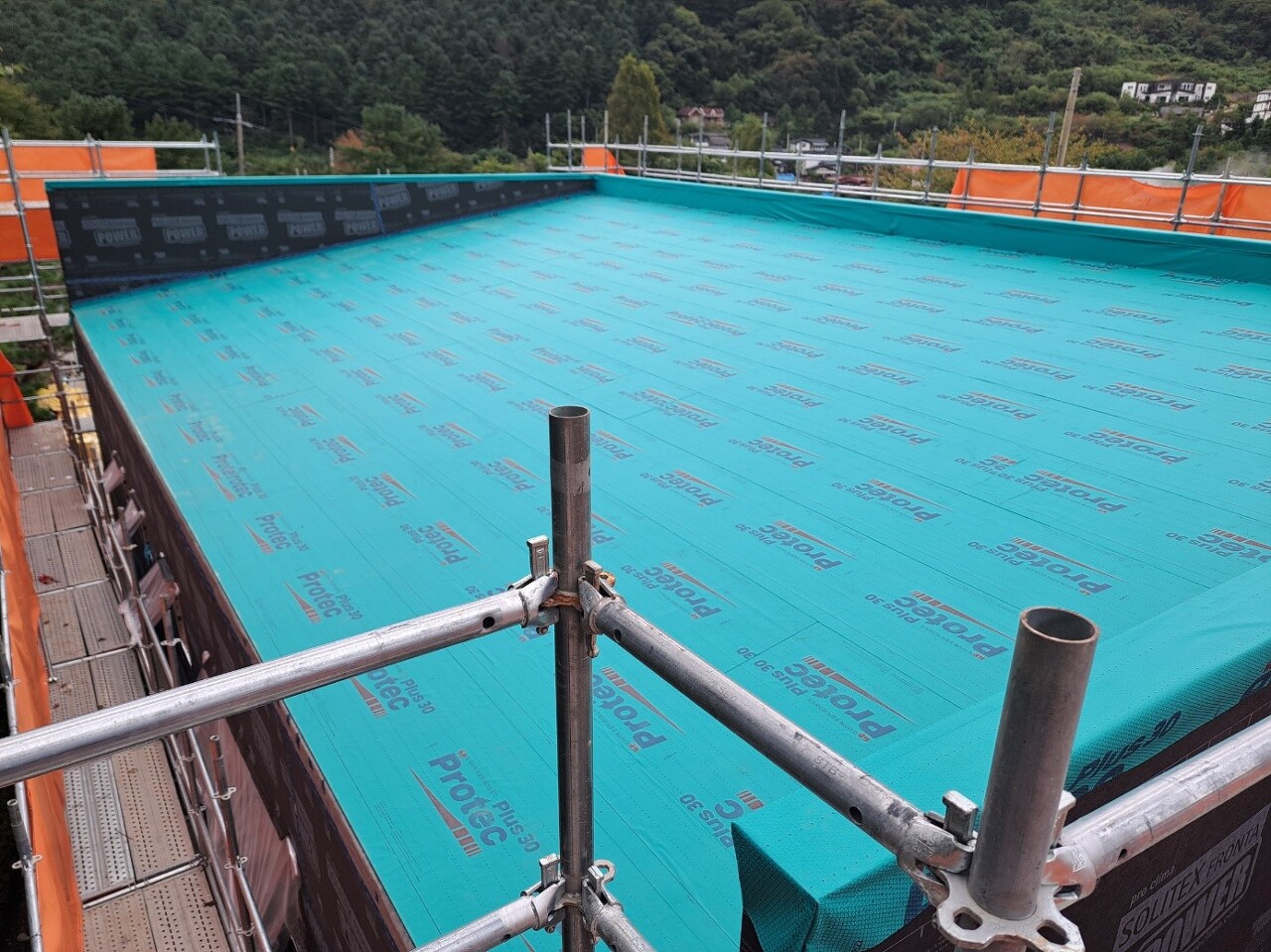

지붕 벽체 상단부 작업 진행중인 모습

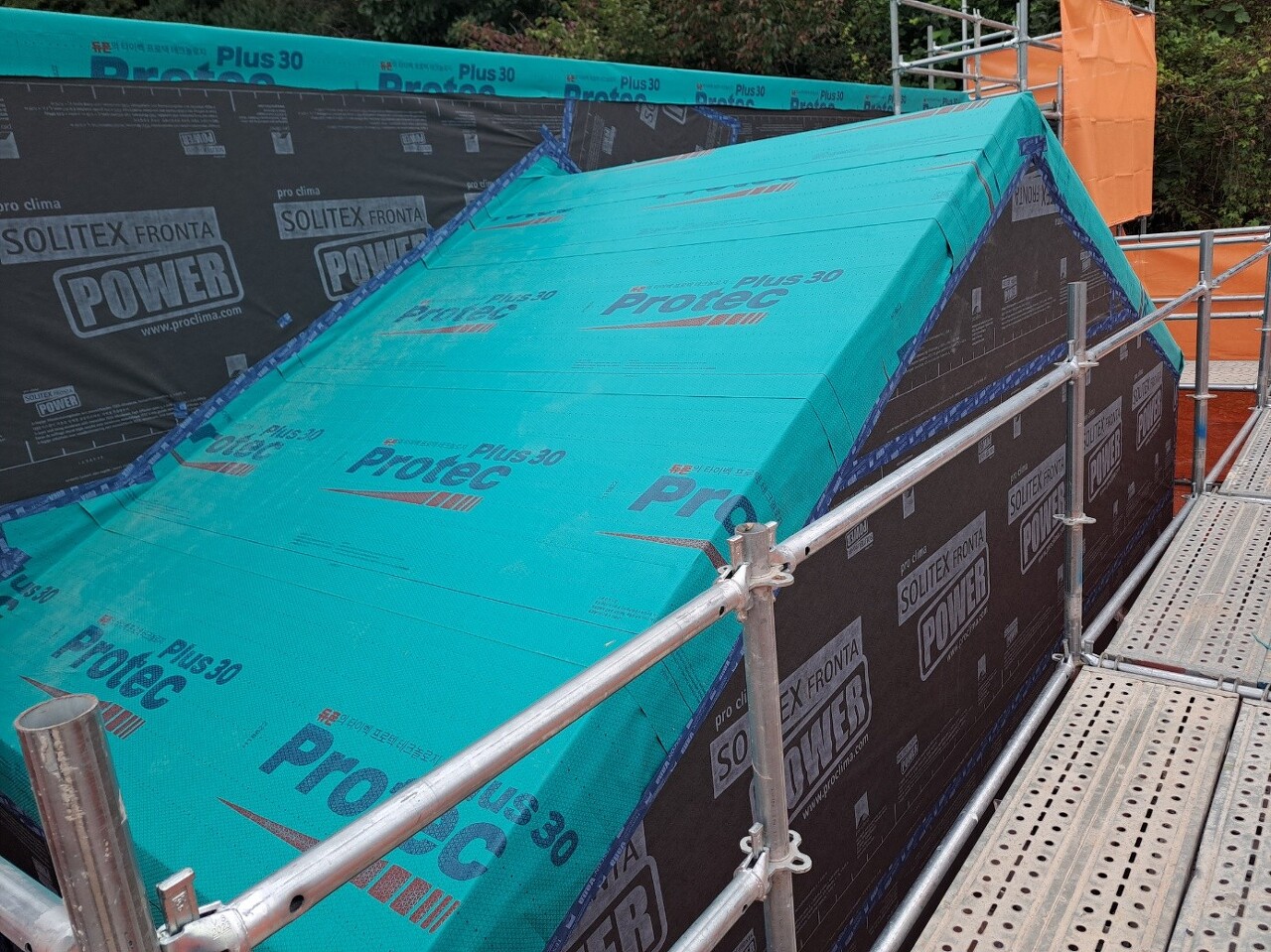

작업이 완료된 지붕 모습

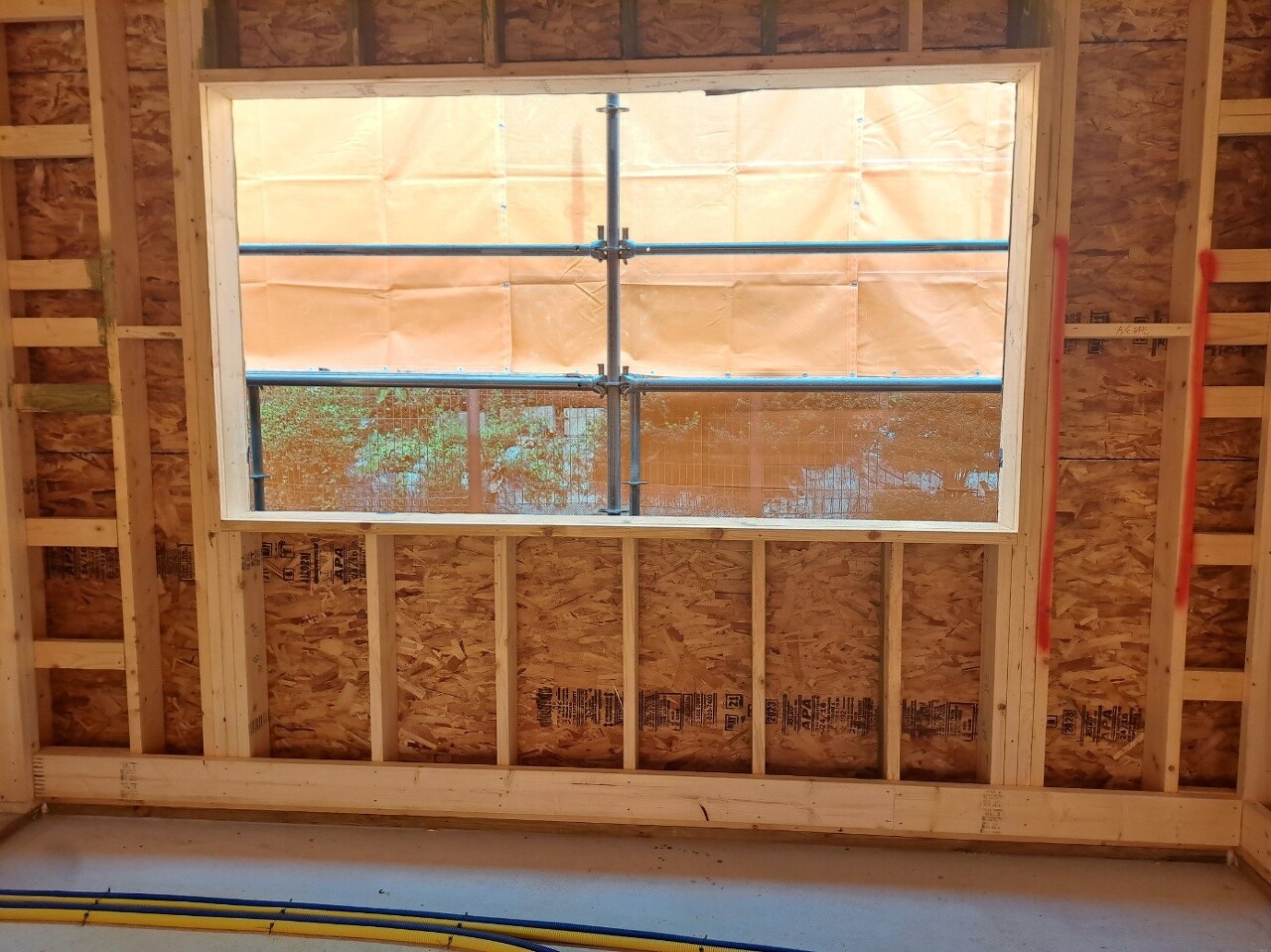

합판 시공 후 커팅된 개구부에도 투습방수지 시공 후 기밀테이핑 작업이 모두 진행되었습니다.

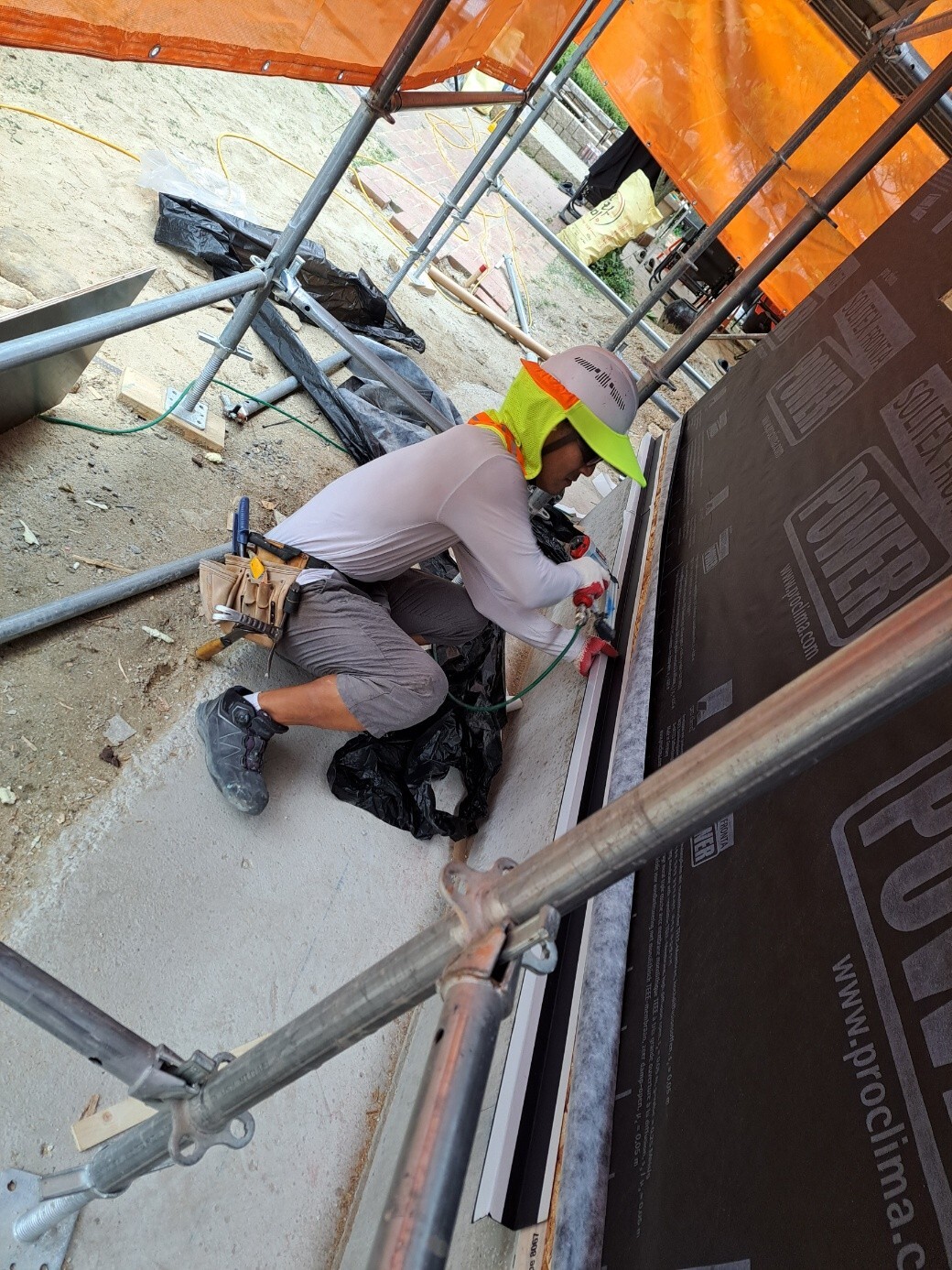

거실 페티오창에도 꼼꼼하게 기밀테이핑 작업 되었습니다.

창문 기밀테이핑 완료된 모습

내부 목작업과 기단부 하부 후레싱 작업의 경우 투습방수지 시공과 기밀테이핑 작업이 우선 완료되어야 하는 상황에 맞춰 작업 우선 순위를 변경하여 일부만 진행하였으며 추후 이어서 진행할 예정입니다.

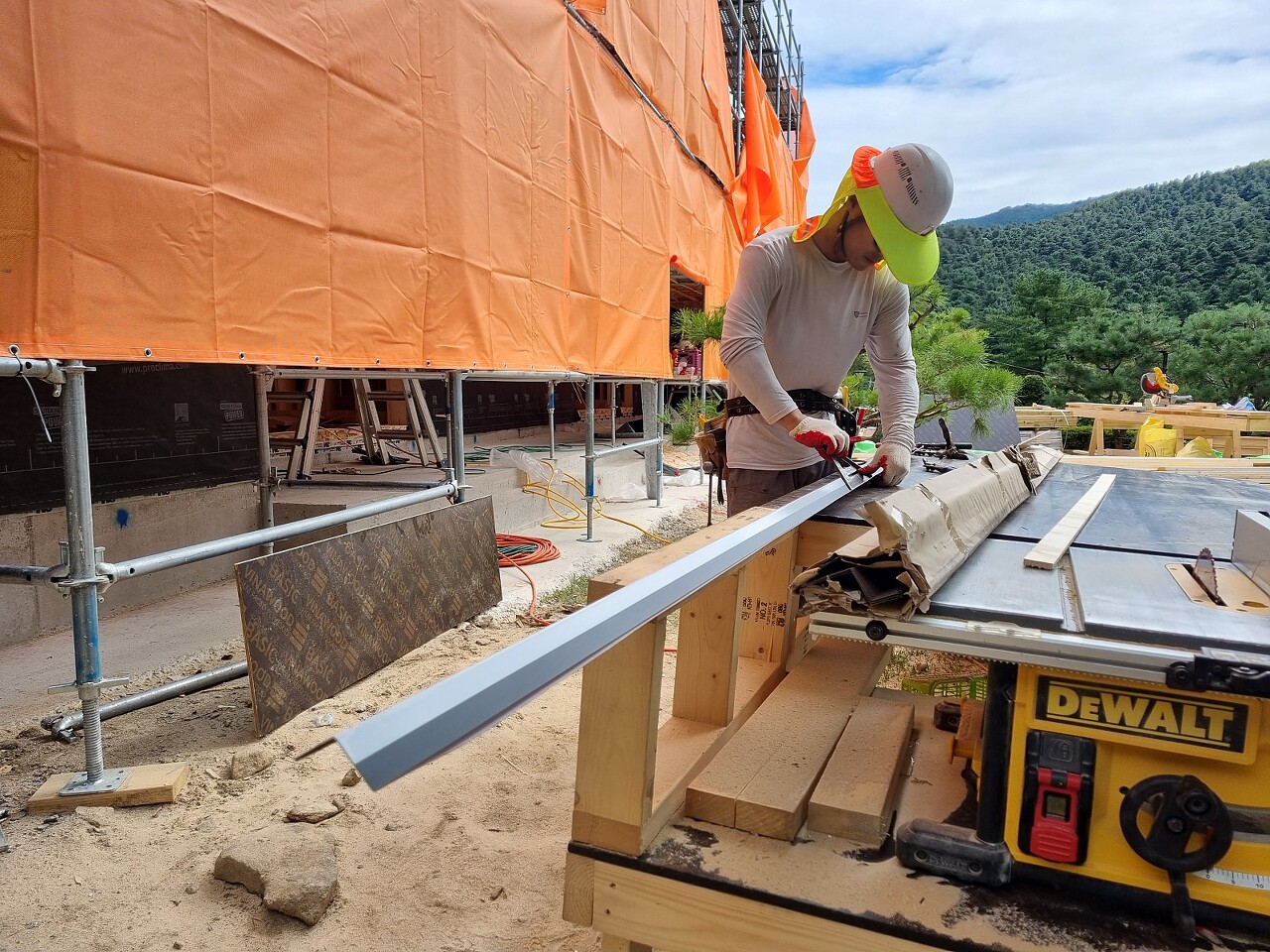

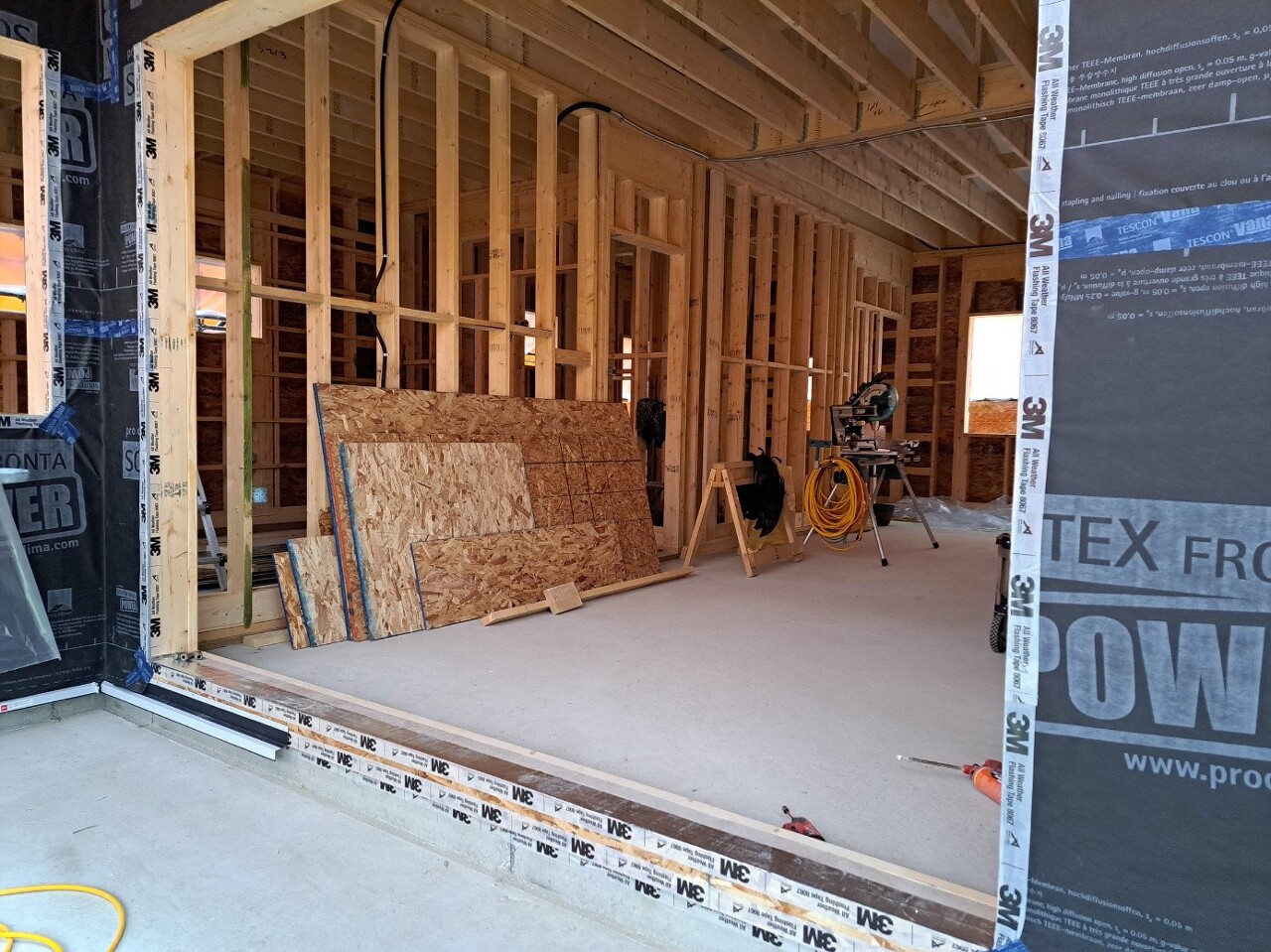

후레싱 재단 작업 모습

기단부 하부 후레싱 작업 모습

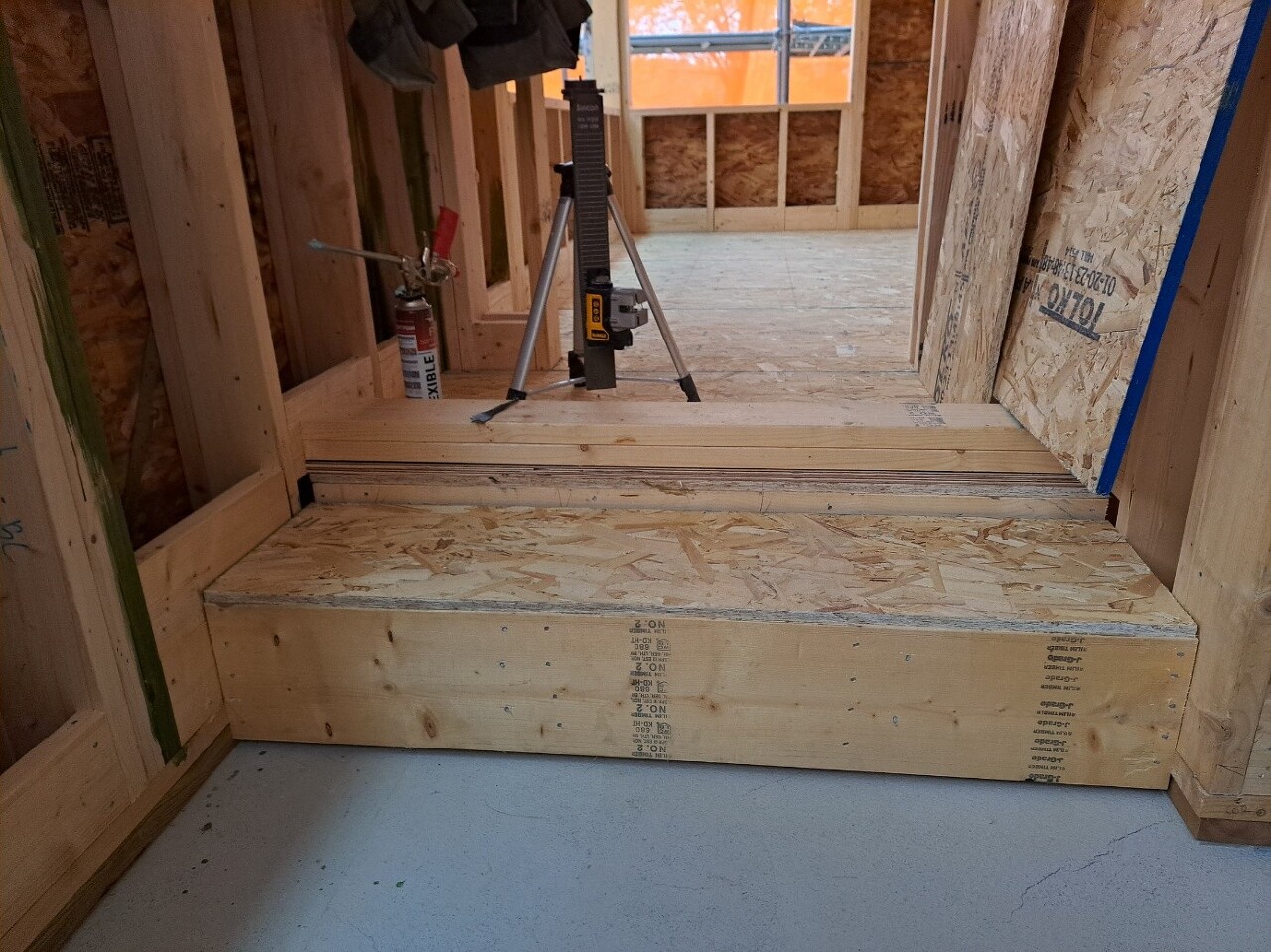

다실 내부 목작업도 완료되고 내부 단열을 위한 상 작업도 일부 진행되었습니다.

다실 목작업 완료된 모습

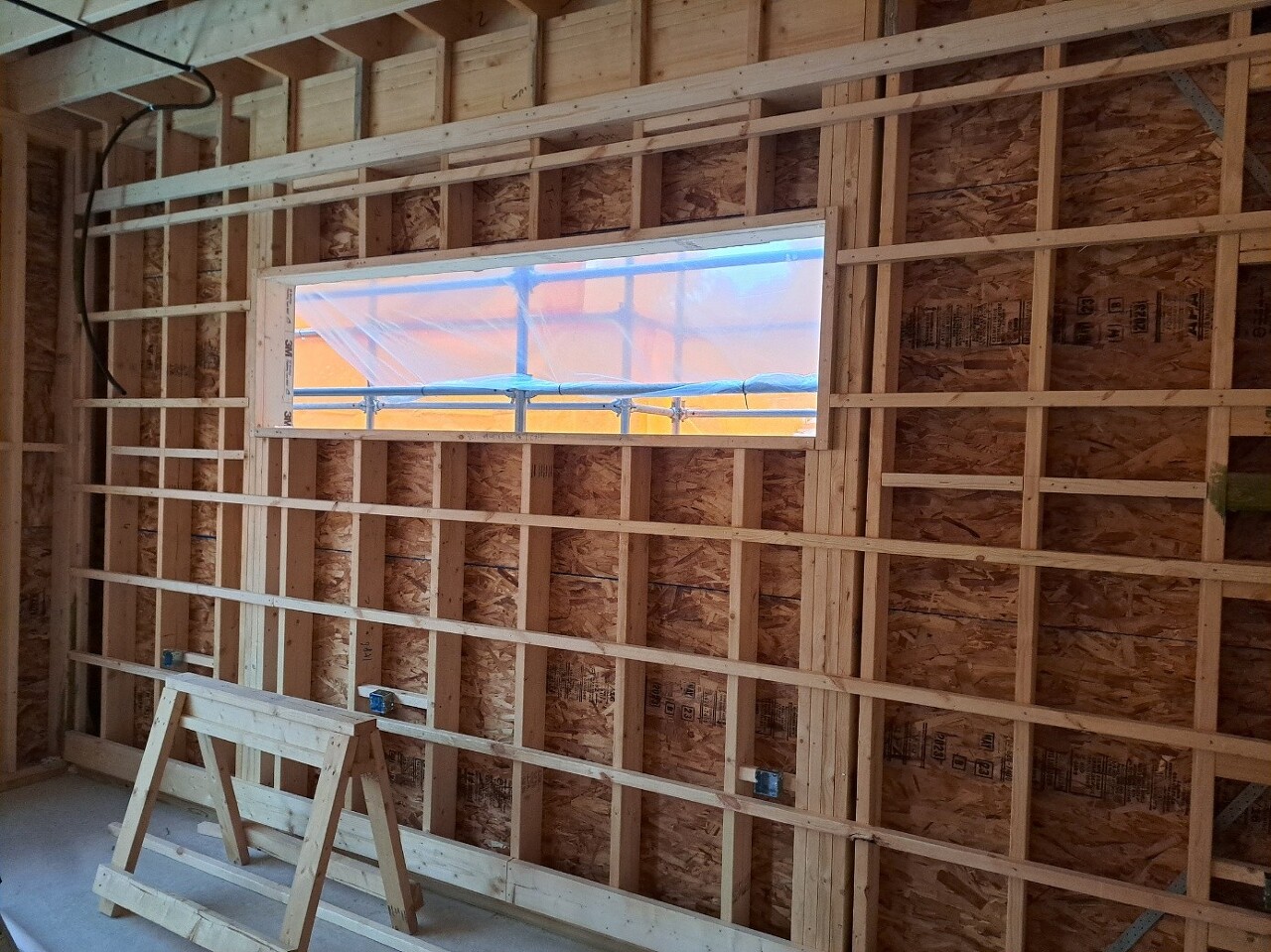

단열을 위한 상 작업 진행중인 모습

마지막으로 오픈되어 있는 개구부에 빗물이 들이칠 수 있으므로 이에 대한 대비로 처마 밑을 제외한 모든 개구부에 보양 작업 진행하였습니다.

여느 때와 마찬가지로 주변 청소를 마치고 오늘 하루를 정리하였습니다.

비가 오더라도 마음 편히 주무시길 바라겠습니다.

감사합니다~!

https://youtu.be/_8x-_PVq_A0?si=wi4XYvkb9REbAQv_



'목조주택 시공완료현장 > 2309남양주수동 55평' 카테고리의 다른 글

231006 (금) [남양주 수동] 16일차 세라믹사이딩 시공, 현관부 작업, 수성연질폼 시공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (0) 2023.10.06
231005 (목) [남양주 수동] 15일차 버그스크린, 레인스크린, 세라믹사이딩 시공, 창호 시공, 시스템에어콘 배관 작업, 징크 시공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (0) 2023.10.05
231004 (수) [남양주 수동] 14일차 기단부 하부 후레싱, 버그스크린, 레인스크린, 현관문 시공, 열회수 환기장치 시공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (0) 2023.10.04
230927 (수) [남양주 수동] 13일차 방통 방수 합판 시공 및 하부 단열 작업, 전기팀 배선 작업 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (0) 2023.09.28
230926 (화) [남양주 수동] 12일차 외벽체 내부 각상 작업, 설비팀 배관 작업 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (0) 2023.09.26
230924 (일) [남양주 수동] 10일차 벽체 합판 시공 및 기밀 테이핑, 설비 배관 작업, 전기 배선 작업 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (0) 2023.09.25
230923 (토) [남양주 수동] 9일차 쉐드지붕 방수시트 시공, 박공지붕 이중지붕 시공, 내부 목작업, 2차 자재 입고 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (0) 2023.09.24
230922 (금) [남양주 수동] 8일차 지붕 각상 작업 및 합판 시공, 방통 블로킹 및 솔리드 블로킹, 내부 목작업 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (0) 2023.09.23
230921 (목) [남양주 수동] 7일차 지붕 서까래 및 블로킹 시공, 포니월 시공, 방통 블로킹, 내부 목작업 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (0) 2023.09.22
230919 (화) [남양주 수동] 6일차 천장 장선 시공, 캔틸레버(Cantilever), 스트롱백(StrongBack), 지붕 벽체 골조 시공, 포니월, 보강 철물 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (0) 2023.09.20

댓글
