날씨: 맑음

- 금일 근무자

팀 장 : 이상민(8시간)

팀 원 : 정태영(8시간), 이주형(8시간), 성재욱(8시간), 이민기(8시간), 권동환(8시간)

​금일품수 (누계) : 6품 (총91.25품)

금일 작업현황

- 내부 단열재 시공

- 기단부 단열 시공

- 잼보드 가공

다음 예정작업

- 벽체 단열재 시공

- 석고보드 시공

안녕하세요^^ 권동환 빌더입니다.

다시 맑은 하늘이 되어 너무 기쁜 하루 입니다.

날씨 맑은 만큼 오늘하루도 신나게 달려봅니다.

금일은 어제에 이어 천장 단열재 시공을 완료하였습니다.

천장 단열재 시공하고있는 모습입니다.

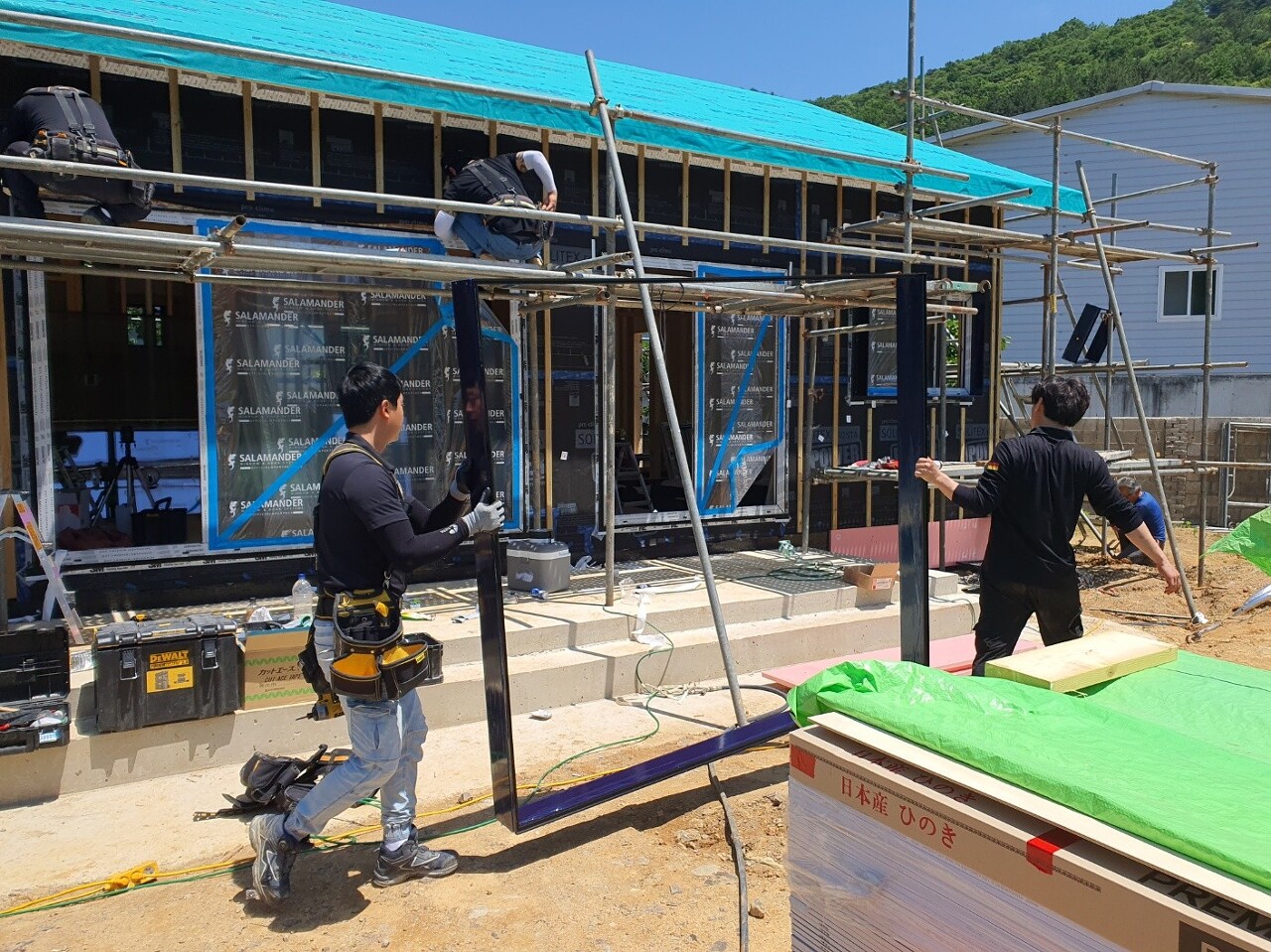

금일은 외부 창호팀과 설비팀이 내방하여 시공하였습니다.

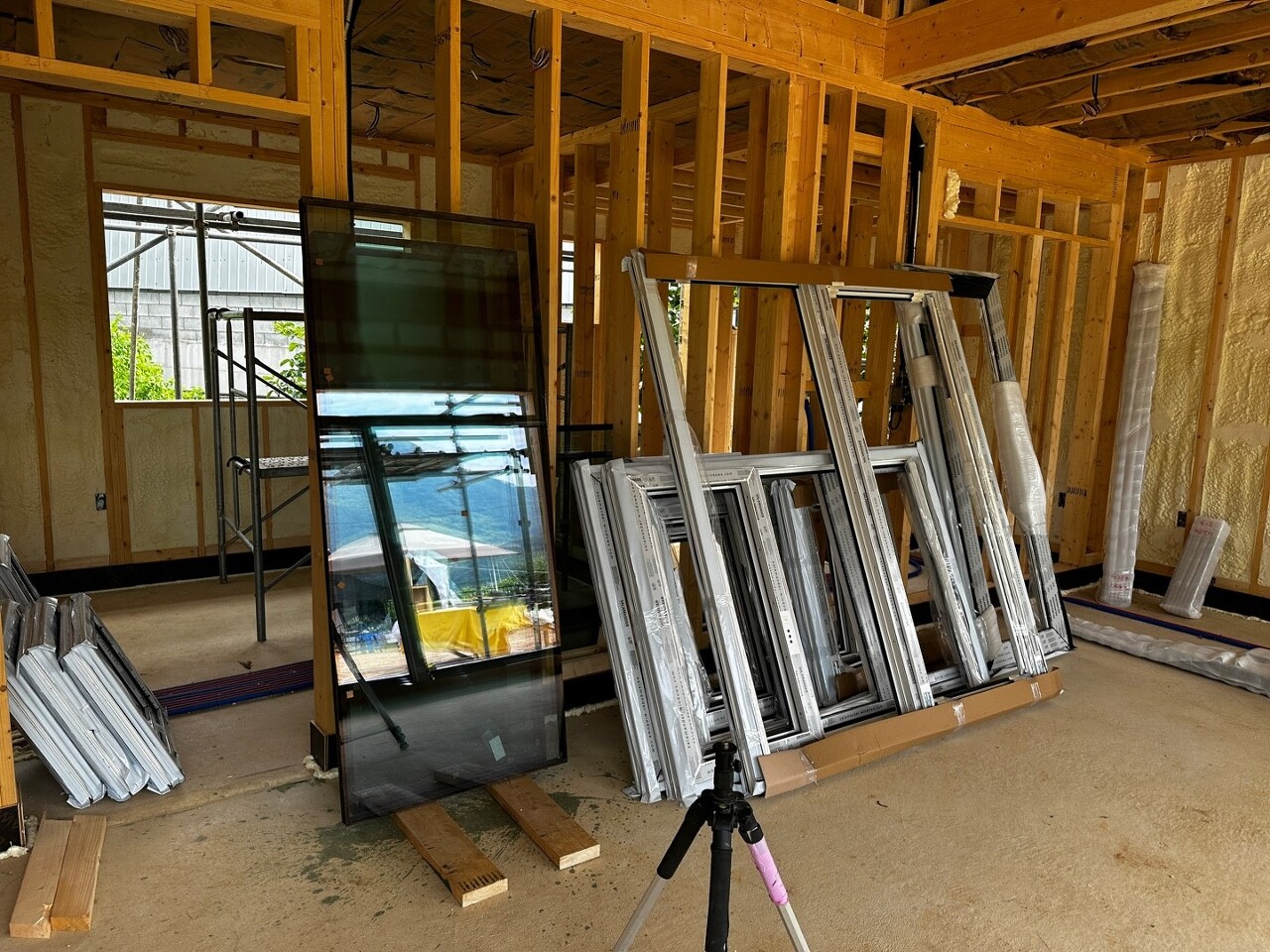

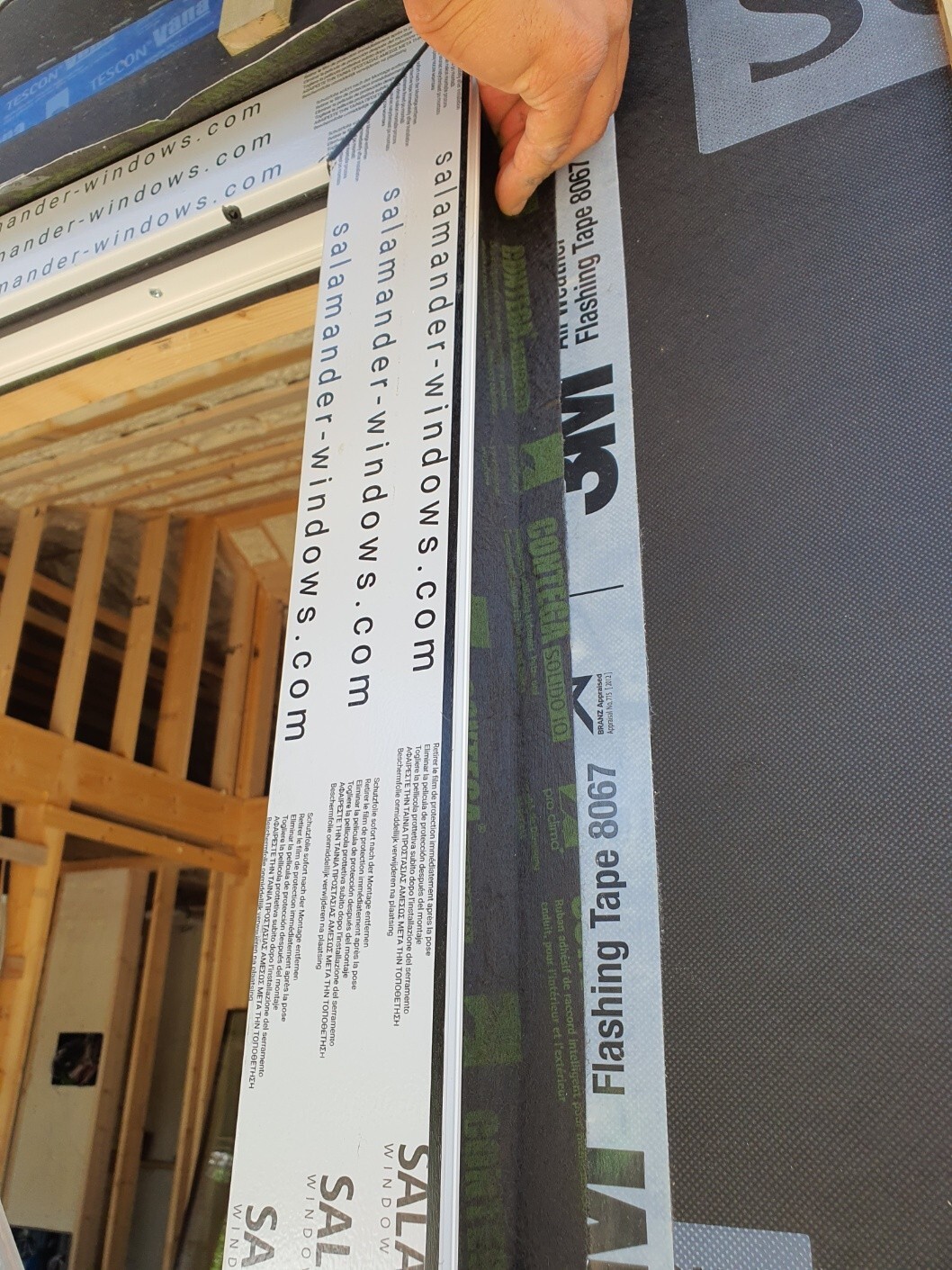

창호는 독일 살라만더 창호입니다.

살라만더 창호시스템은 에너지효율 1등급 창호로 높은 안전성, 최적의 단열,

탁월한 소음감소효과와 더불어 세련된 디자인이 특징입니다.

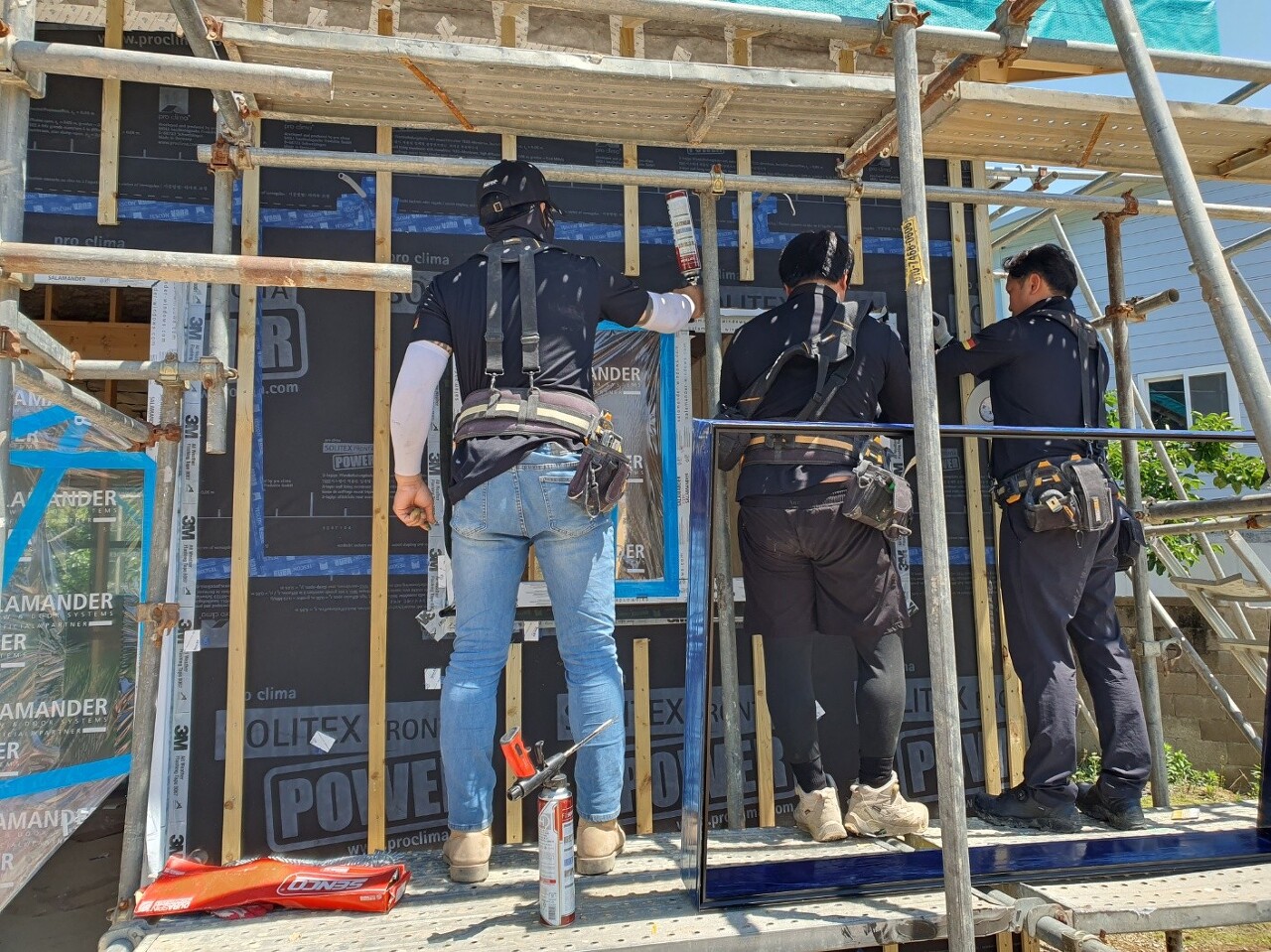

창호 주변에 다시한번 기밀 시공을 하는 모습입니다.

금일은 창호팀이 내부 작업으로 인해 저희팀은 외부 작업을 주로 진행하였습니다.

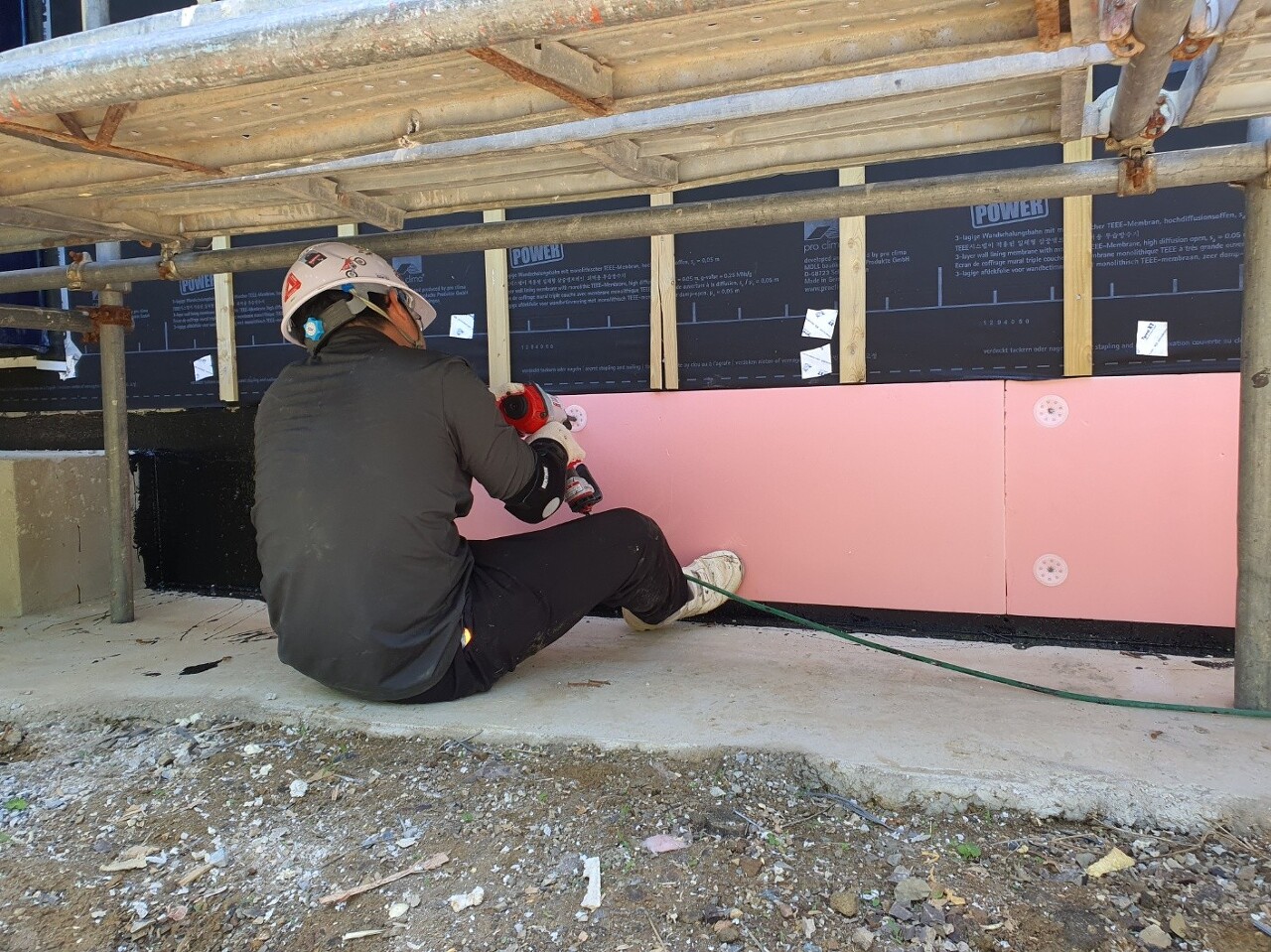

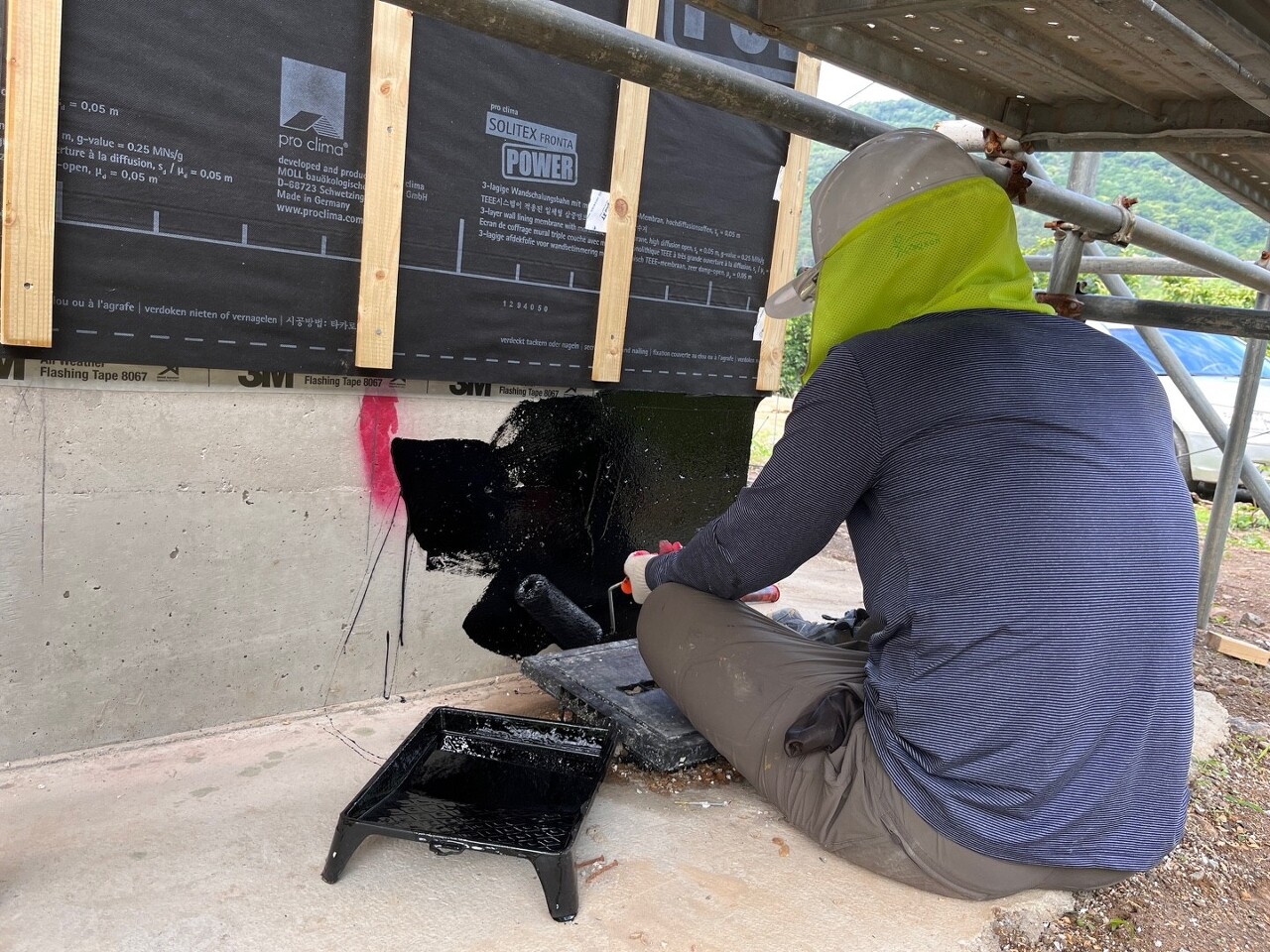

먼저 기단부 단열을 시공하였습니다.

기단부 주변을 청소해준후 아스팔트 프라이머를 도포하였습니다.

아스팔트프라이머는 방수력을 올려주고 EPS 보드는 단열역활을 해줍니다.

EPS 보드 시공까지 완료후 바닥과 보드 사이에 우레탄폼으로 틈없는 단열을 시공하였습니다.

그리고 미리 마감 인테리어인 잼보드 가공도 진행되었습니다.

목재 종류는 화이트오크 집성목으로 미리 재단을 한후

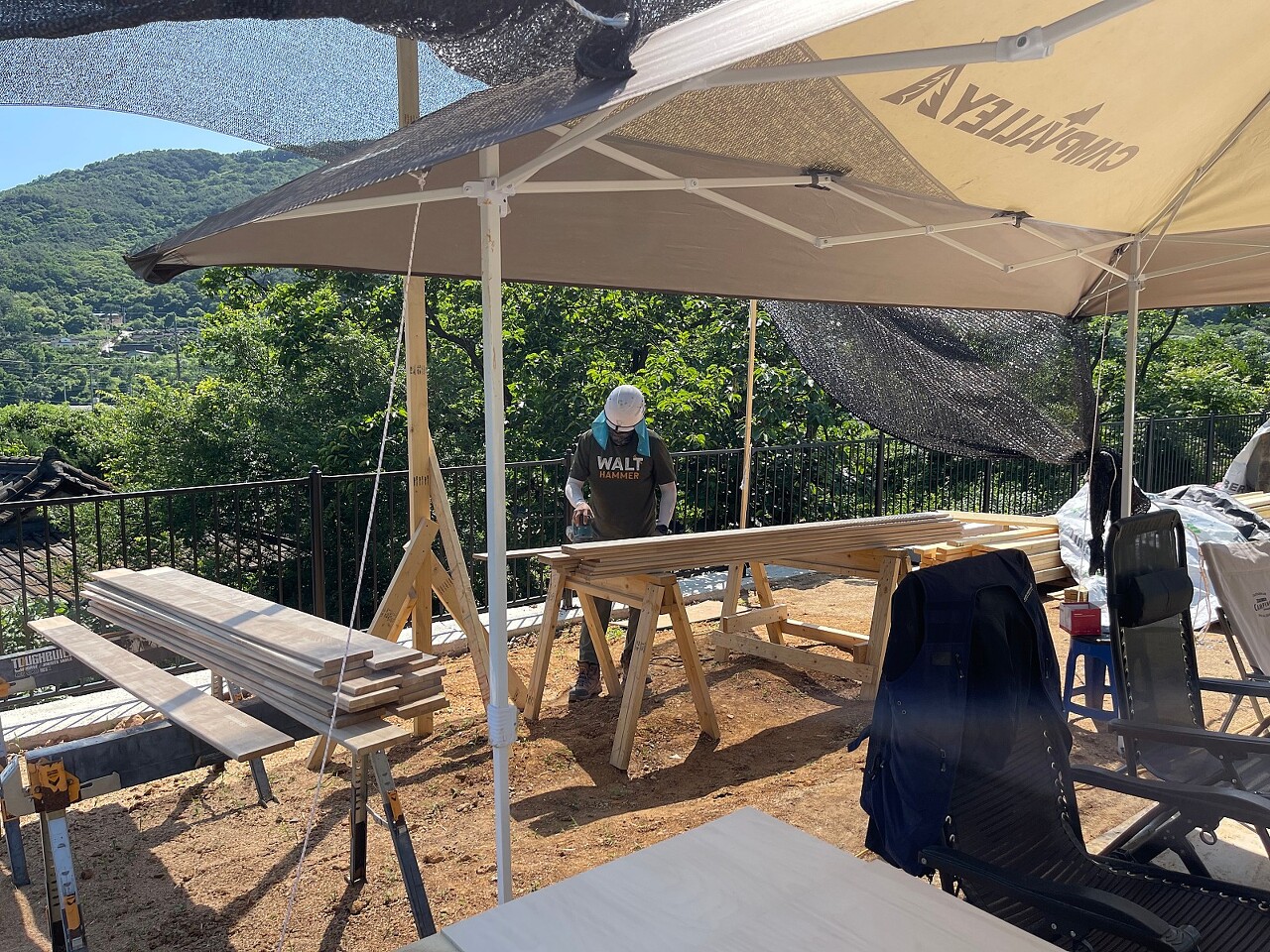

트리머로 라운드 가공하고 샌딩까지 진행하였습니다.

자재를 샌딩하고 있는 모습입니다.

인테리어 포인트 월 자재도 가공하였습니다.

건축주께서 추가로 요청하셔서 계단을 시공하였습니다.

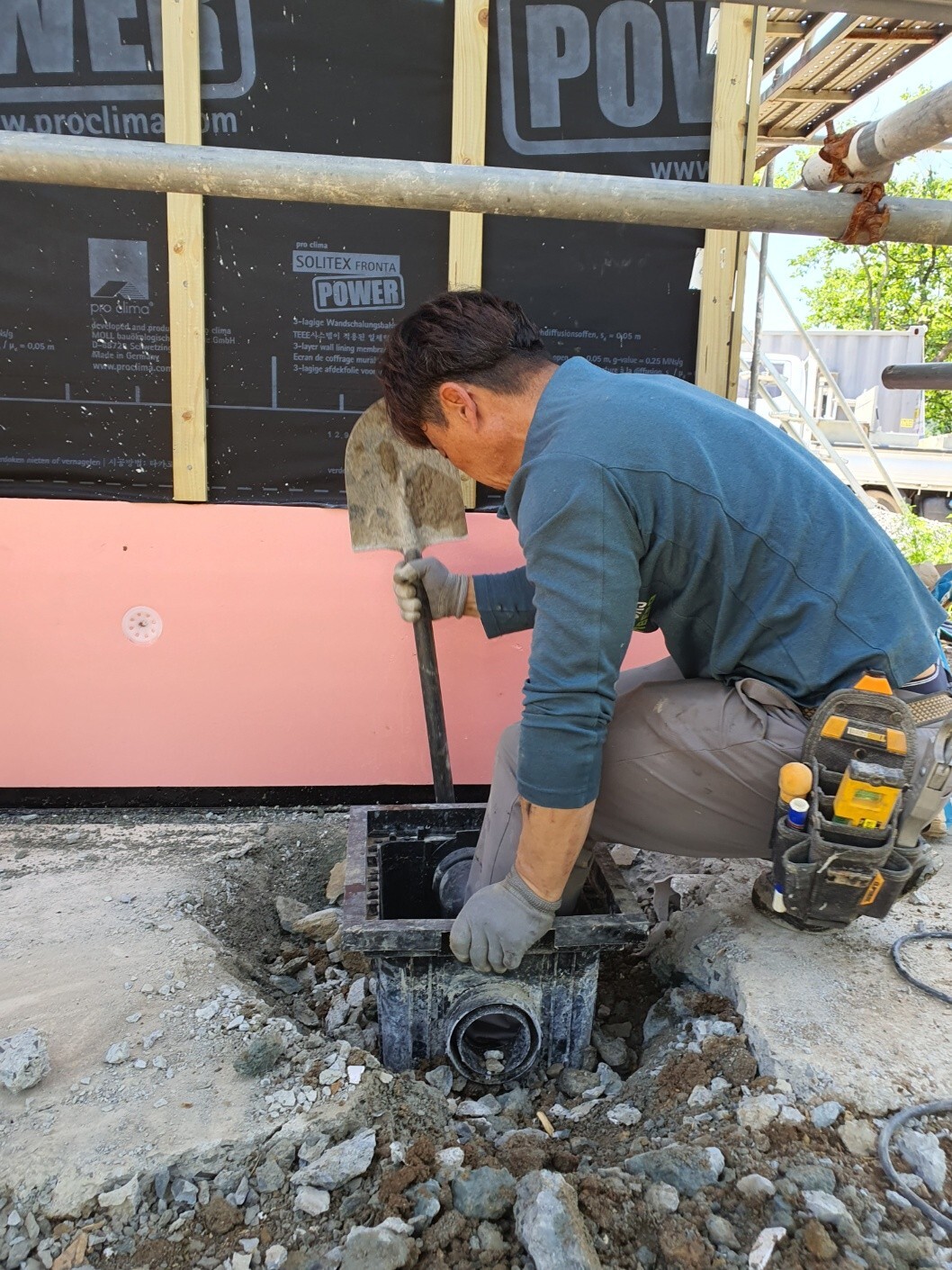

마지막으로 설비팀이 외부 배관작업을 진행하였습니다.

금일은 여기까지 시공하였습니다.

내일은 더 활기찬 모습으로 찾아뵙겠습니다.^^

이상 권동환 빌더였습니다.

'목조주택 시공완료현장 > 2305청도매전29평' 카테고리의 다른 글

230605 월[청도매전] 23일차 퍼티 시공, 잼보드 시공 外 [수호천사하우징] [직영건축] [목조주택]  (0) 2023.06.06
230604 일[청도매전] 22일차 석고보드 시공, 퍼티 시공, 샌딩 시공 外 [수호천사하우징] [직영건축] [목조주택]  (0) 2023.06.05
230603 토[청도매전] 21일차 석고보드 시공, 조적팀 작업, 퍼티 시공, 마이너스 몰딩 시공 外 [수호천사하우징] [직영건축] [목조주택]  (0) 2023.06.04
230602 금[청도매전] 20일차 l형강 시공, 석고보드 시공 外 [수호천사하우징] [직영건축] [목조주택]  (0) 2023.06.04
230601 목[청도매전] 19일차 벽체 단열재 시공, 내부목작업, 석고보드 시공 外 [수호천사하우징] [직영건축] [목조주택]  (0) 2023.06.01
230530 화[청도매전] 17일차 내부 목작업, 방통라인 방수합판 시공, 내부 단열재 시공 外 [수호천사하우징] [직영건축] [목조주택]  (0) 2023.05.30
230525 목[청도매전] 16일차 레인스크린 시공, 내부 목작업, 방통블로킹 시공 外 [수호천사하우징] [직영건축] [목조주택]  (0) 2023.05.26
230524 수[청도매전] 15일차 에어컨팀 작업, 외벽 투습방수지 시공, 외벽 투습방수지 이음매 테이핑 작업, 후드 배관 시공 外 [수호천사하우징] [직영건축] [목조주택]  (0) 2023.05.25
230523 화[청도매전] 14일차 설비팀 작업, 외벽 합판시공, 기밀테잎 시공 外 [수호천사하우징] [직영건축] [목조주택]  (0) 2023.05.24
230522 월[청도매전] 13일차 전기팀 작업, 설비팀 작업, 오일스테인 작업, 외벽 합판시공 外 [수호천사하우징] [직영건축] [목조주택]  (0) 2023.05.24

댓글
