목조주택 시공완료현장/2305청도매전29평

230603 토[청도매전] 21일차 석고보드 시공, 조적팀 작업, 퍼티 시공, 마이너스 몰딩 시공 外 [수호천사하우징] [직영건축] [목조주택]

by 수호천사하우징 2023. 6. 4.

날씨: 맑음

- 금일 근무자

팀 장 : 이상민(0시간)

팀 원 : 정태영(8시간), 이주형(8시간), 이민기(8시간), 권동환(휴무)

금일품수 (누계) : 3품 (총104.25품)

금일 작업현황

- 조적팀 작업

- 석고보드 시공

- 퍼티 시공

- 마이너스 몰딩 시공

다음 예정 작업

- 석고보드 시공 예정

- 퍼티 시공 예정

안녕하세요.

청도 매전에서의 21일차입니다.

오늘은 드디어 외장 마감 작업에 들어갔습니다.

외장 마감이 완료되면 골조때와는 다른 느낌으로 집을 짓고 있구나 하고 생각하게 됩니다.

오늘도 시작해보겠습니다.

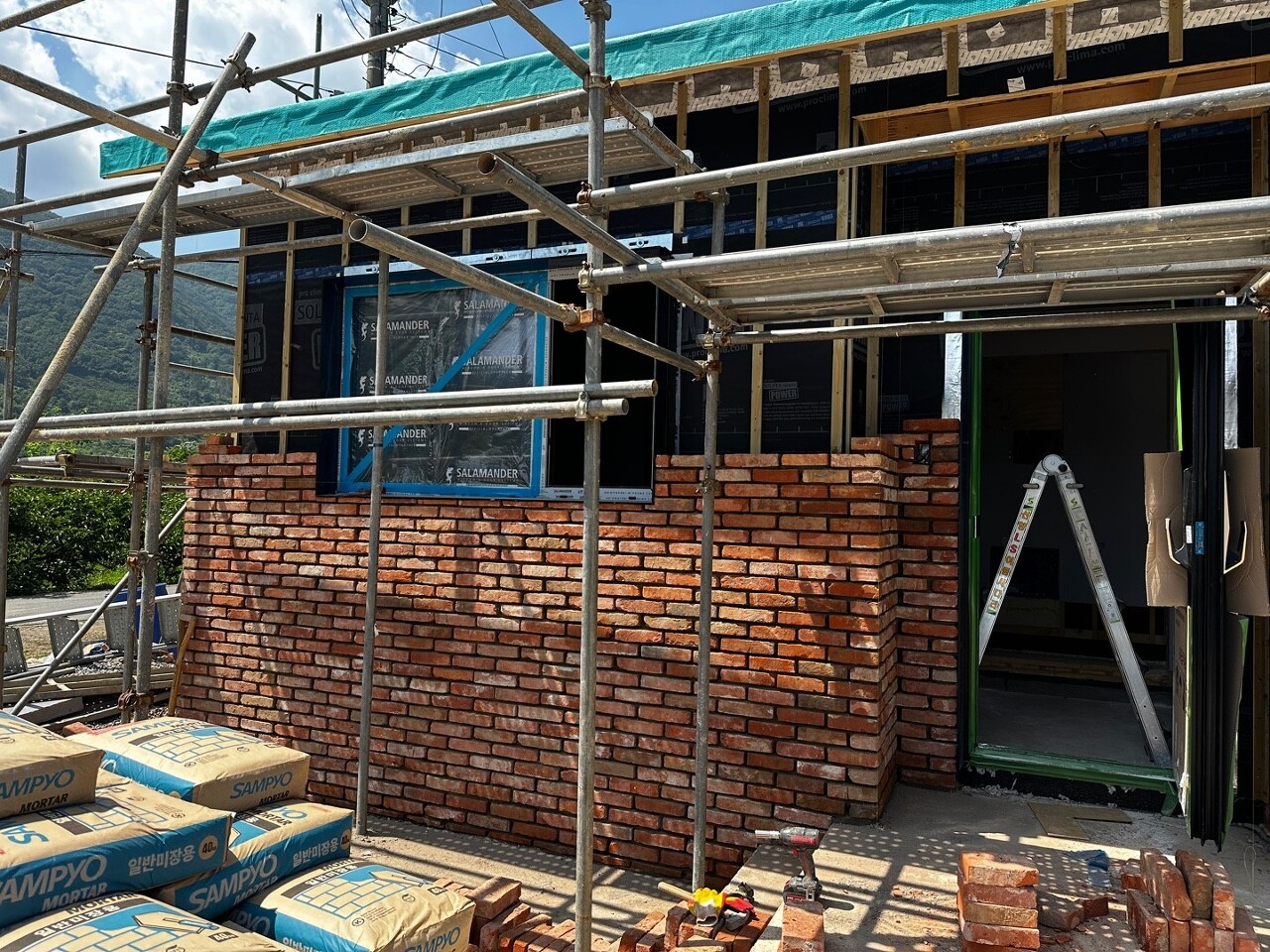

- 조적팀 작업

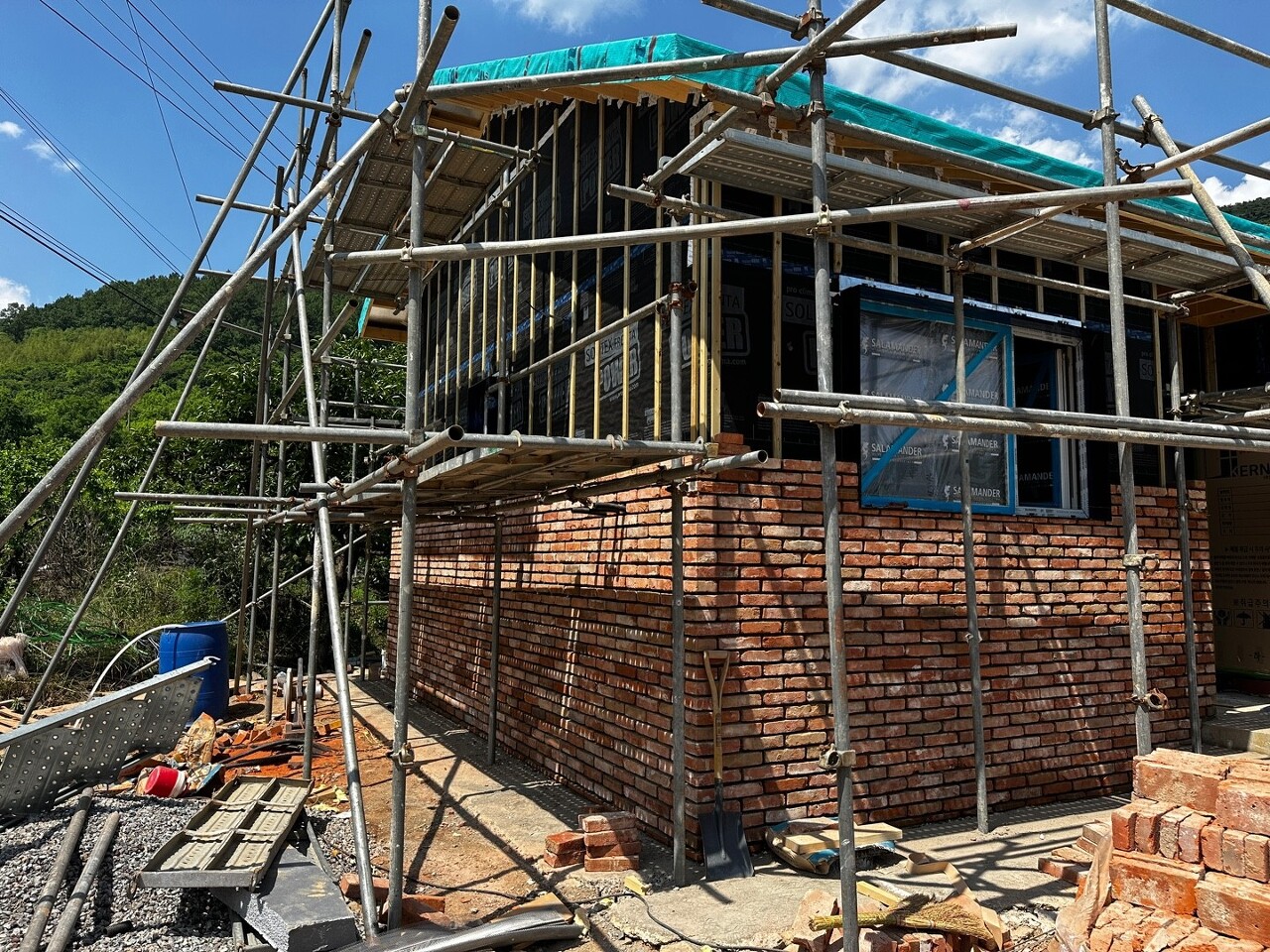

오늘은 조적팀이 내방하여 외장 마감 작업을 진행하였습니다.

외장재로 사용될 벽돌이 도착하였습니다.

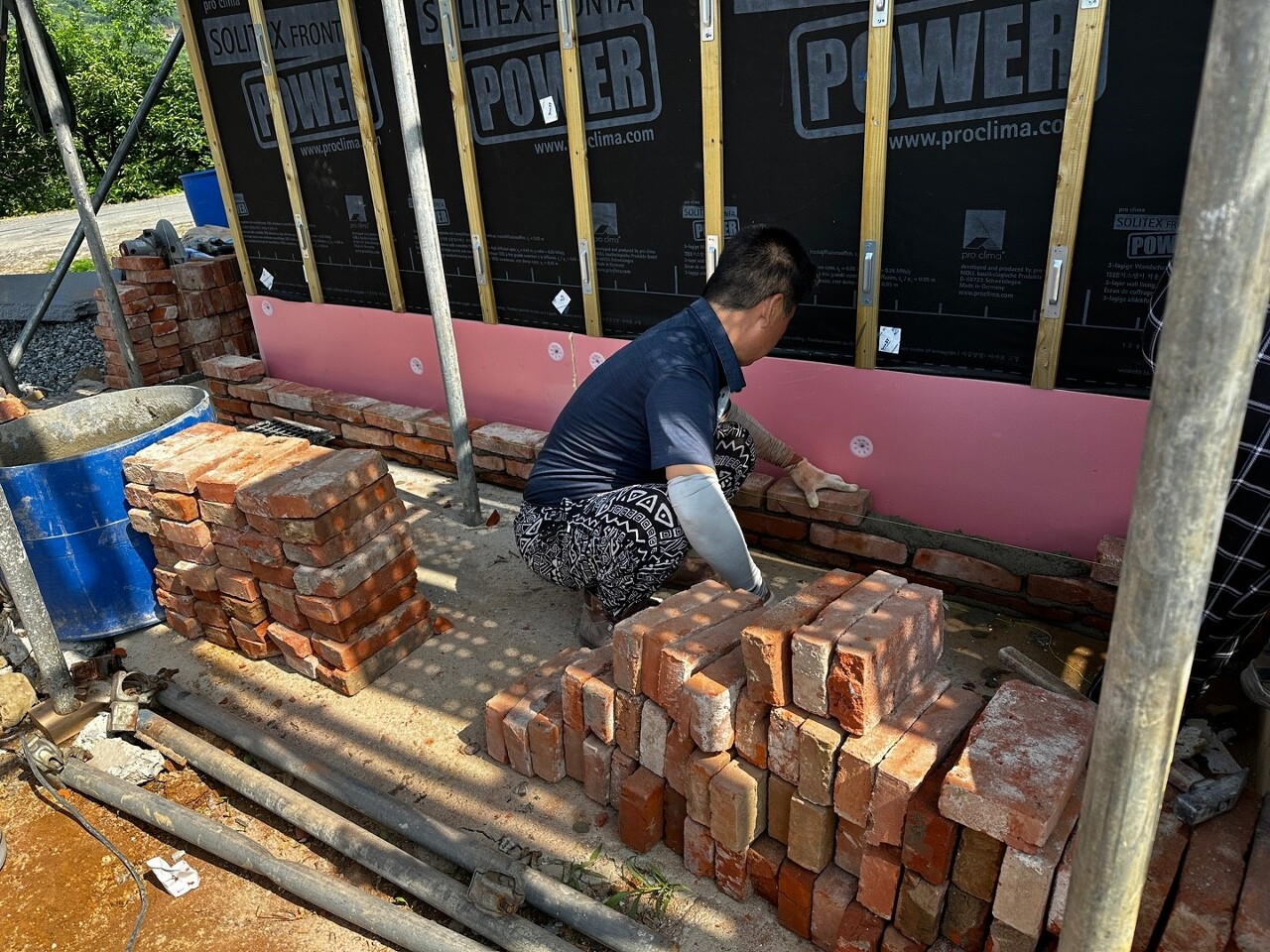

조적 시공 전에 계단 시공을 마친 부분에 거푸집을 제거한 후에 기단부 단열 시공을 하였습니다.

- 석고보드 시공

저희는 먼저 드레스룸에 석고보드 시공을 진행하였습니다.

벽체 부터 석고보드를 시공한 다음 마이너스 몰딩 시공을 진행해줍니다.

- 퍼티 시공

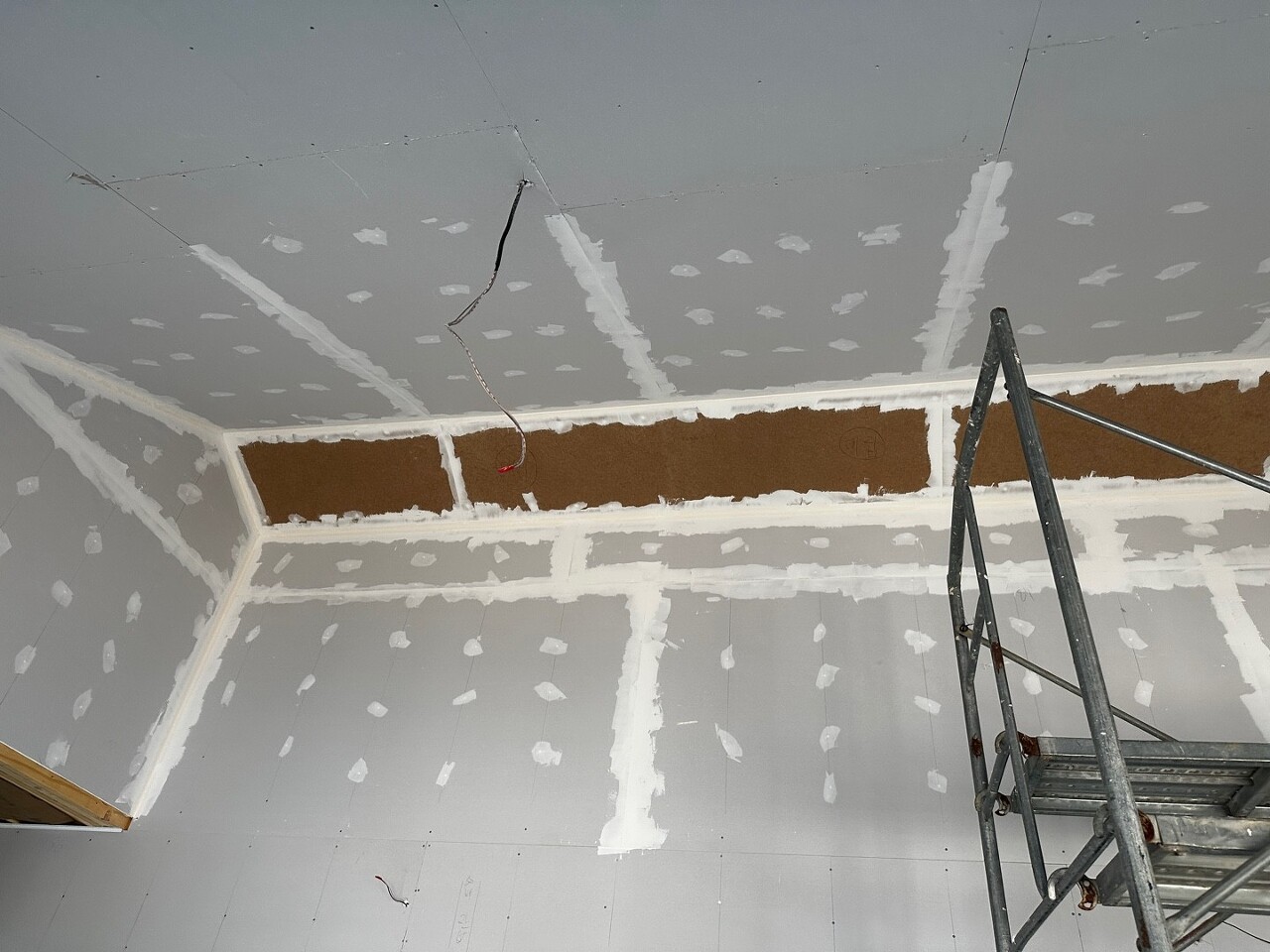

석고보드 시공을 마친 오픈 천장 위주로 퍼티 시공을 진행하였습니다.

코너 부분은 조인트 테이프를 이용하여 면을 맞춰줍니다.

조인트 테이프에 대한 제조사로부터의 설명입니다.

출처 : 대림우드

- 마이너스 몰딩 시공

벽체 석고보드 시공이 완료된 부분은 마이너스 몰딩 시공을 진행하였습니다.

마이너스 몰딩을 연귀 모양으로 재단한 후에 시공을 해주었습니다.

오늘의 작업현황입니다.

금일 시공은 여기까지입니다.

오늘도 작업에 힘써주신 팀원분들 고생많으셨습니다.

감사합니다.

'목조주택 시공완료현장 > 2305청도매전29평' 카테고리의 다른 글

230612 월[청도매전] 26일차 문 시공, 화장실 투습방수지 시공, 덴스 쉴드 시공 外 [수호천사하우징] [직영건축] [목조주택]  (0) 2023.06.12
230611 일[청도매전] 25일차 3차 자재 수령, 내부 단열재 시공, 포켓도어 시공, 잼보드 시공, 덴스쉴드 시공 外 [수호천사하우징] [직영건축] [목조주택]  (0) 2023.06.12
230606 화[청도매전] 24일차 메탈라스망 시공, 퍼티시공, 계단 확장시공 外 [수호천사하우징] [직영건축] [목조주택]  (0) 2023.06.07
230605 월[청도매전] 23일차 퍼티 시공, 잼보드 시공 外 [수호천사하우징] [직영건축] [목조주택]  (0) 2023.06.06
230604 일[청도매전] 22일차 석고보드 시공, 퍼티 시공, 샌딩 시공 外 [수호천사하우징] [직영건축] [목조주택]  (0) 2023.06.05
230602 금[청도매전] 20일차 l형강 시공, 석고보드 시공 外 [수호천사하우징] [직영건축] [목조주택]  (0) 2023.06.04
230601 목[청도매전] 19일차 벽체 단열재 시공, 내부목작업, 석고보드 시공 外 [수호천사하우징] [직영건축] [목조주택]  (0) 2023.06.01
230531 수[청도매전] 18일차 내부 단열재 시공. 잼보드 가공, 기단부 단열 시공 外 [수호천사하우징] [직영건축] [목조주택]  (0) 2023.06.01
230530 화[청도매전] 17일차 내부 목작업, 방통라인 방수합판 시공, 내부 단열재 시공 外 [수호천사하우징] [직영건축] [목조주택]  (0) 2023.05.30
230525 목[청도매전] 16일차 레인스크린 시공, 내부 목작업, 방통블로킹 시공 外 [수호천사하우징] [직영건축] [목조주택]  (0) 2023.05.26

댓글
