목조주택 시공완료현장/2305청도매전29평

230522 월[청도매전] 13일차 전기팀 작업, 설비팀 작업, 오일스테인 작업, 외벽 합판시공 外 [수호천사하우징] [직영건축] [목조주택]

by 수호천사하우징 2023. 5. 24.

날씨 : 비

- 금일 근무자

팀 장 : 이상민(4시간)

팀 원 : 정태영(4시간), 이주형(4시간), 성재욱(4시간), 이민기(4시간), 권동환(4시간)

​금일품수 (누계) : 3품 (총62품)

금일 작업현황

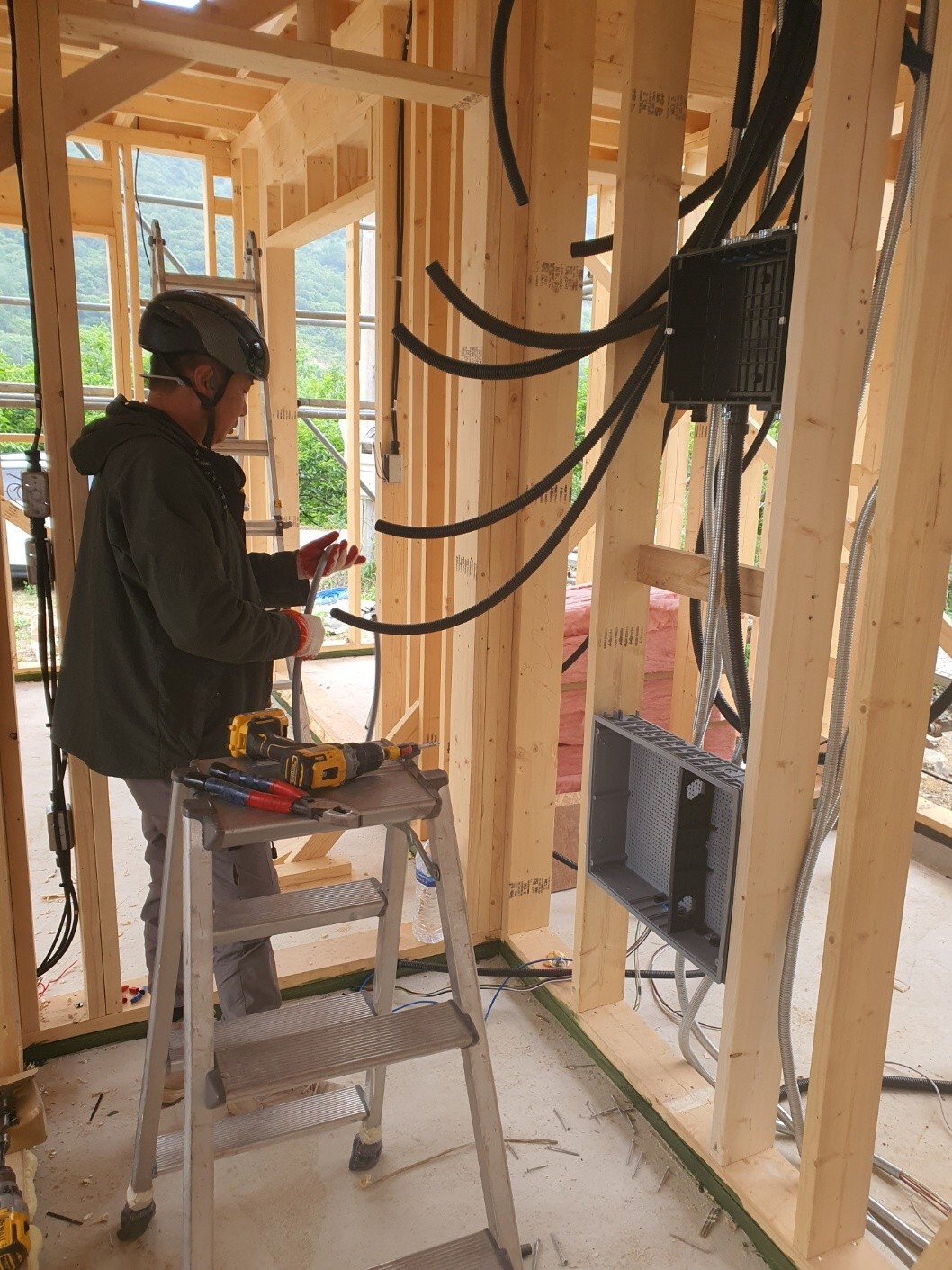

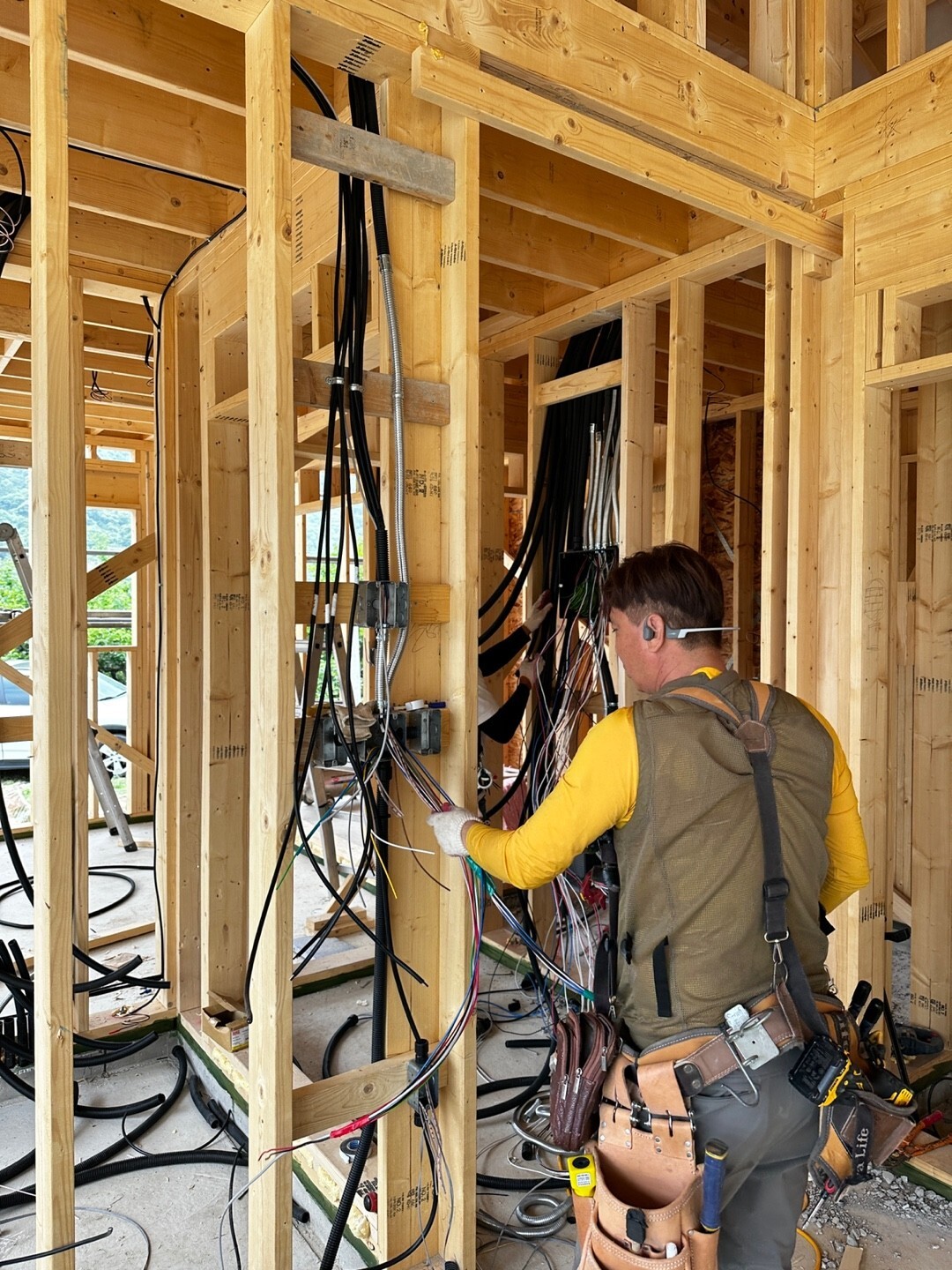

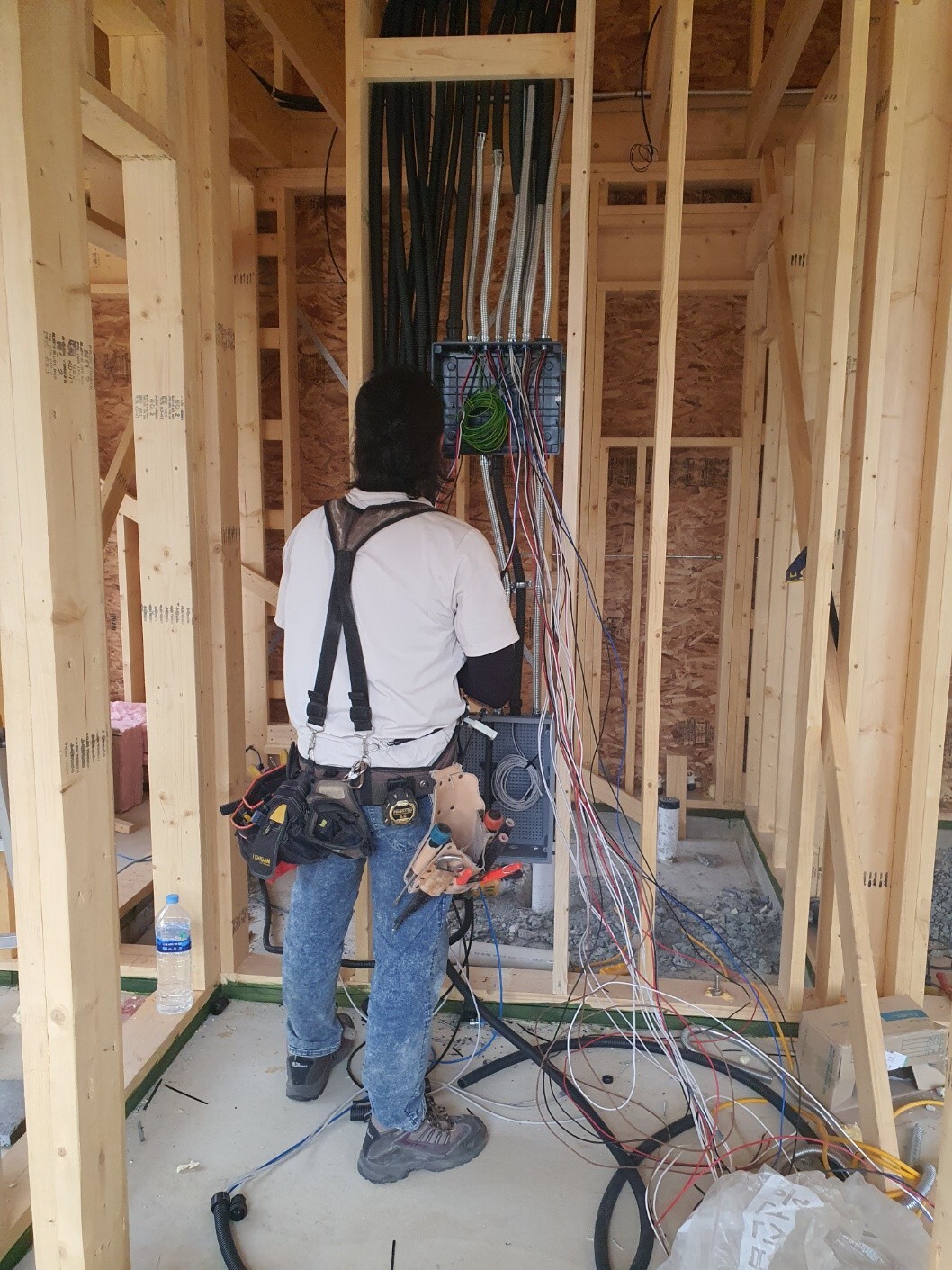

- 전기팀 작업

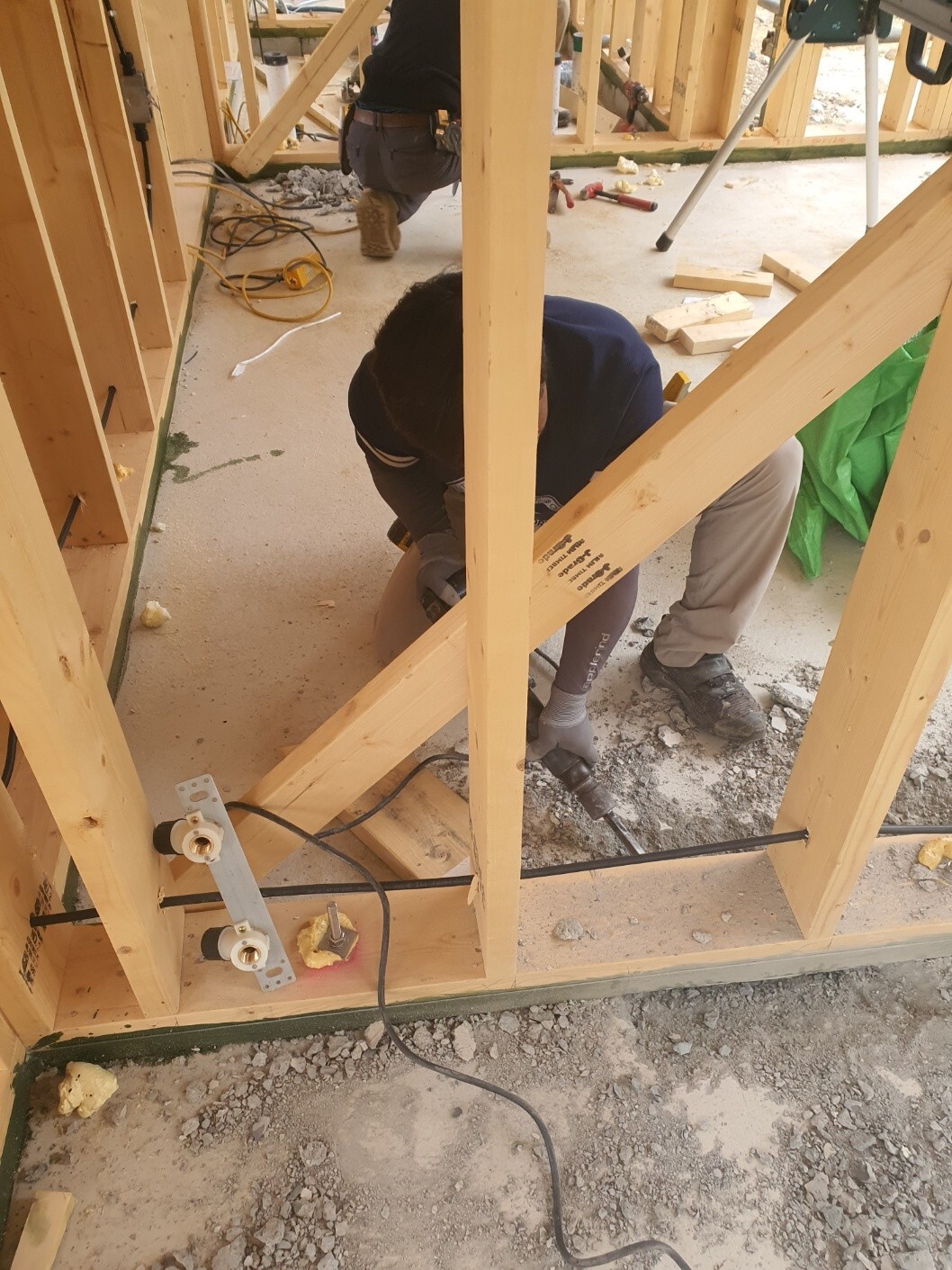

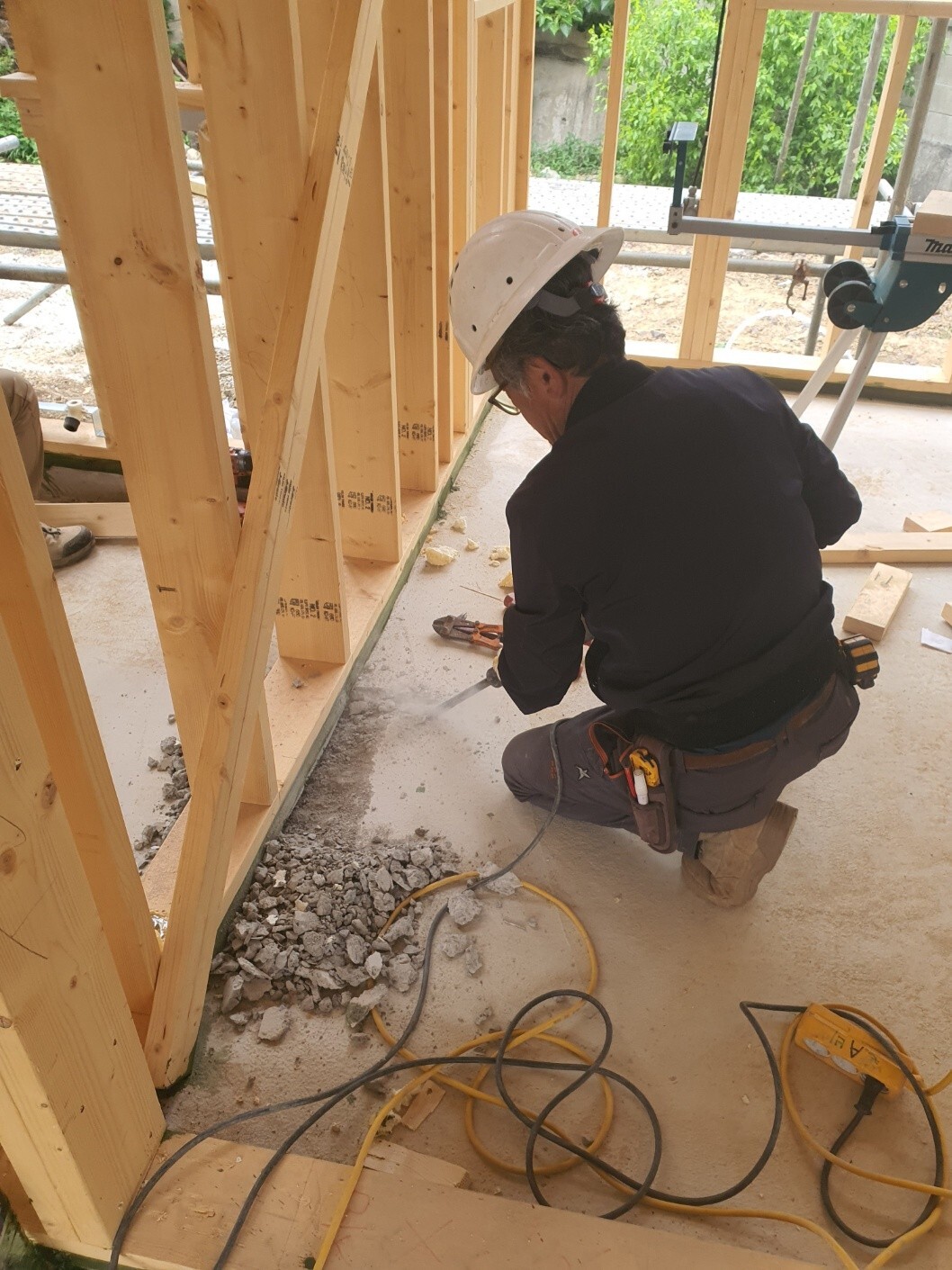

- 설비팀 작업

- 오일 스테인 작업

- 외벽 합판 시공

다음 예정작업

- 외벽 합판 시공 예정

안녕하세요.

청도 매전에서의 13일차입니다.

저희는 주말 휴식을 마치고 현장으로 복귀하였습니다.

아침부터 날씨가 흐리더니 예고없는 비소식으로 오전 작업만 하고 마무리하였습니다.

시작해보겠습니다.

금일은 전기팀과 설비팀이 내방하여 작업을 진행하였습니다.

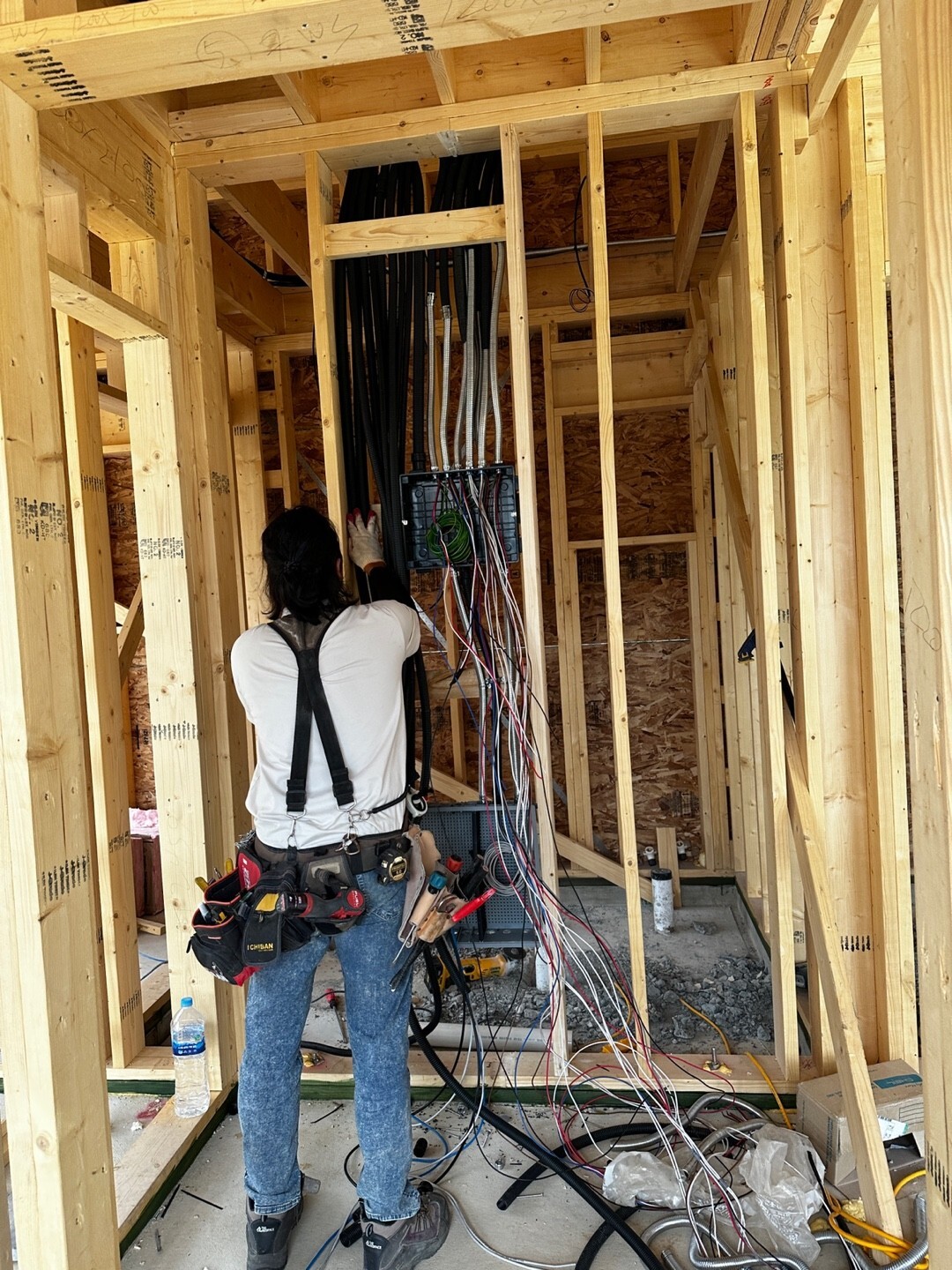

먼저 전기팀 작업입니다.

다음은 설비팀 작업입니다.

- 오일 스테인 작업

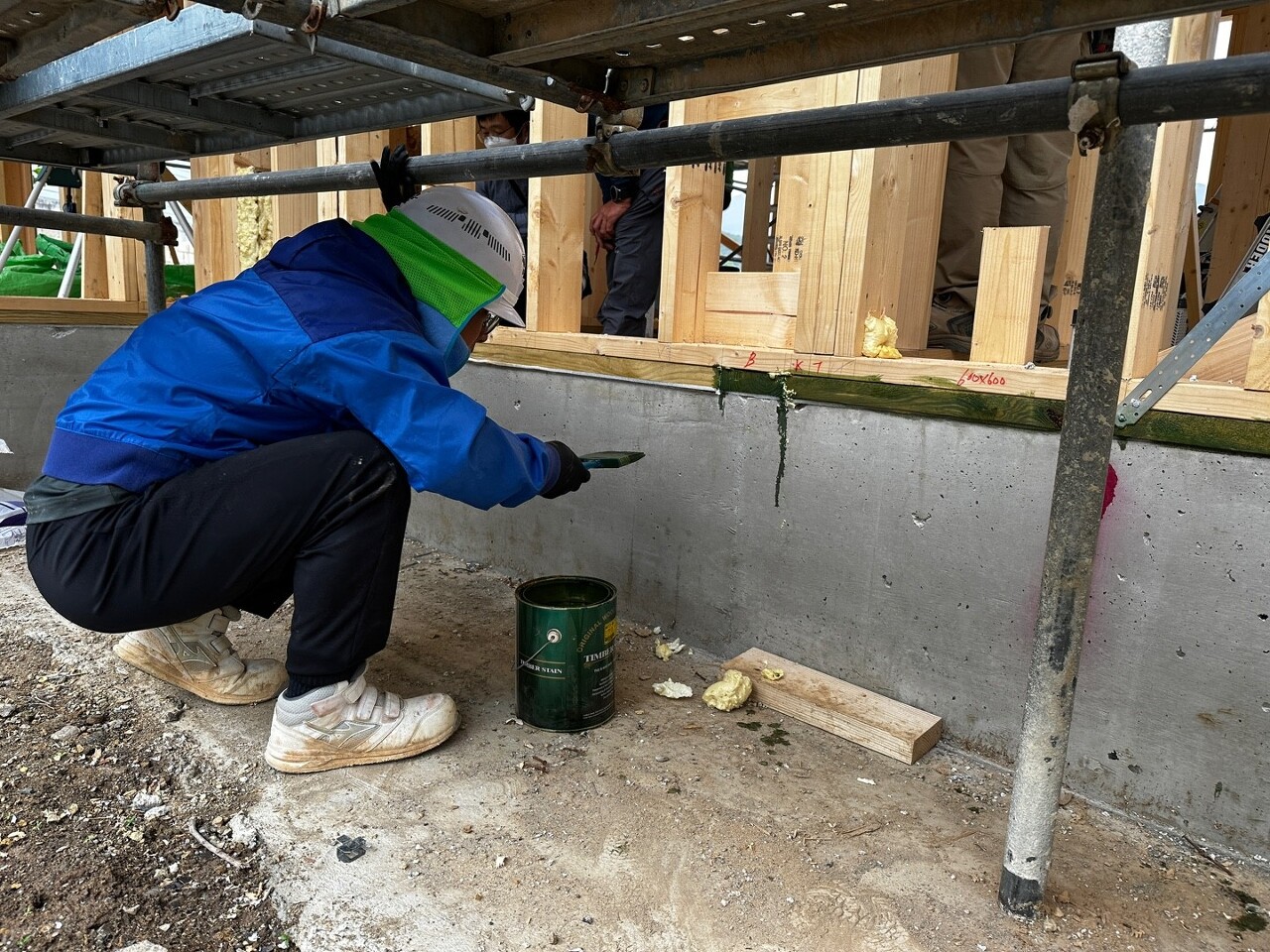

다음으로 머드씰의 절단면에 오일 스테인 칠 작업을 진행하였습니다.

비계가 설치된 상태라서 작업이 쉽지 않았습니다.

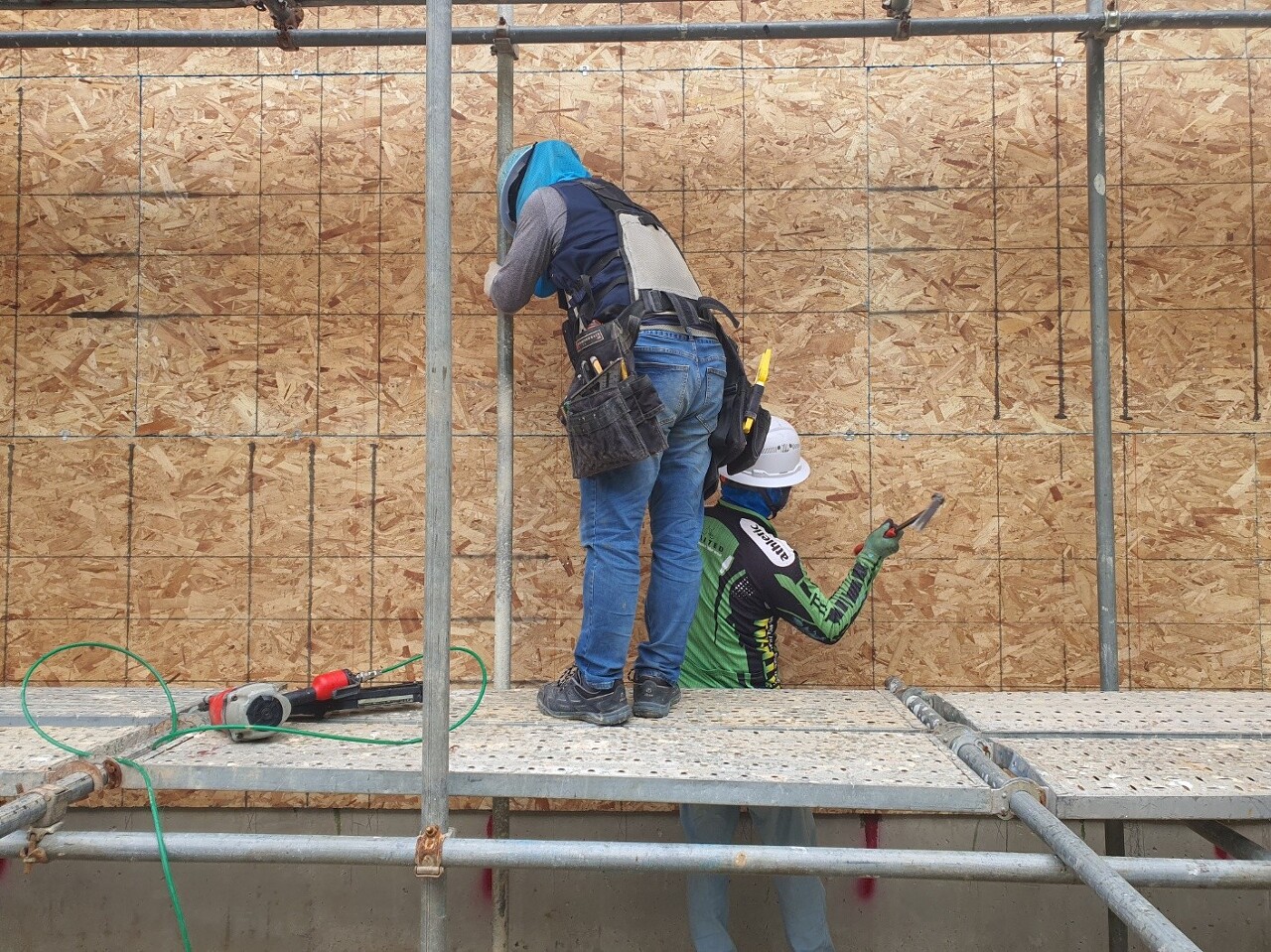

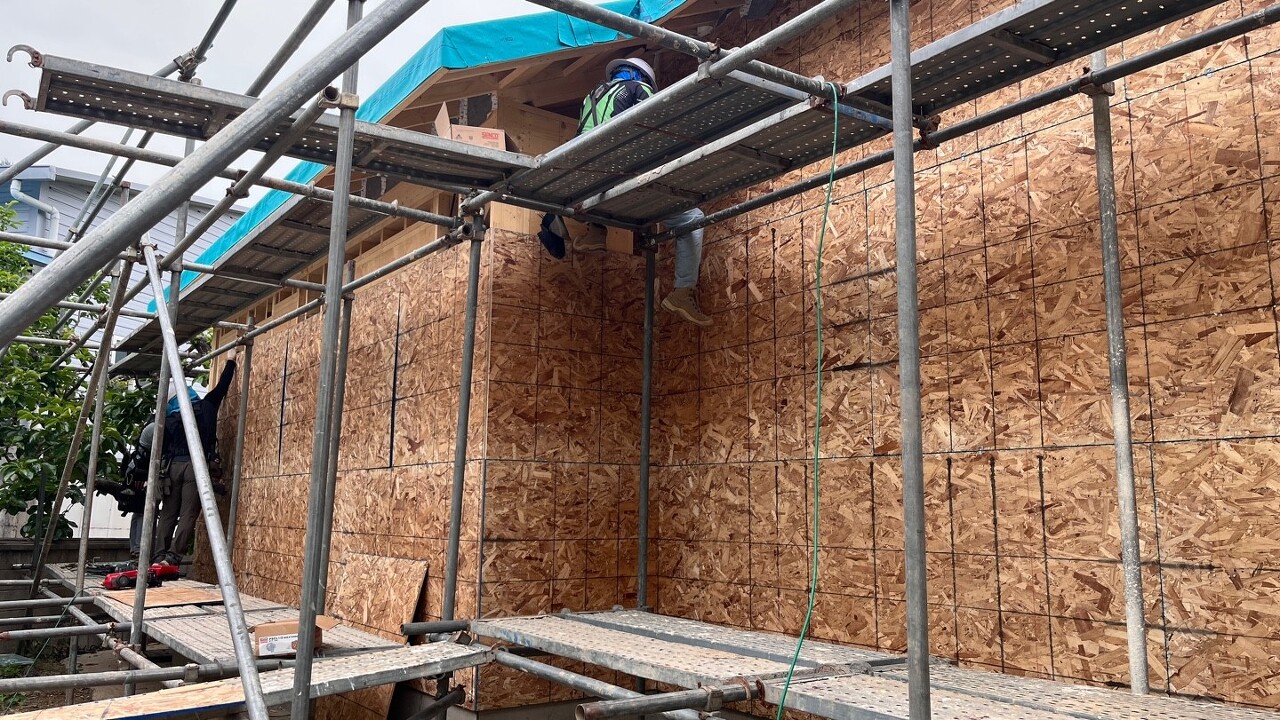

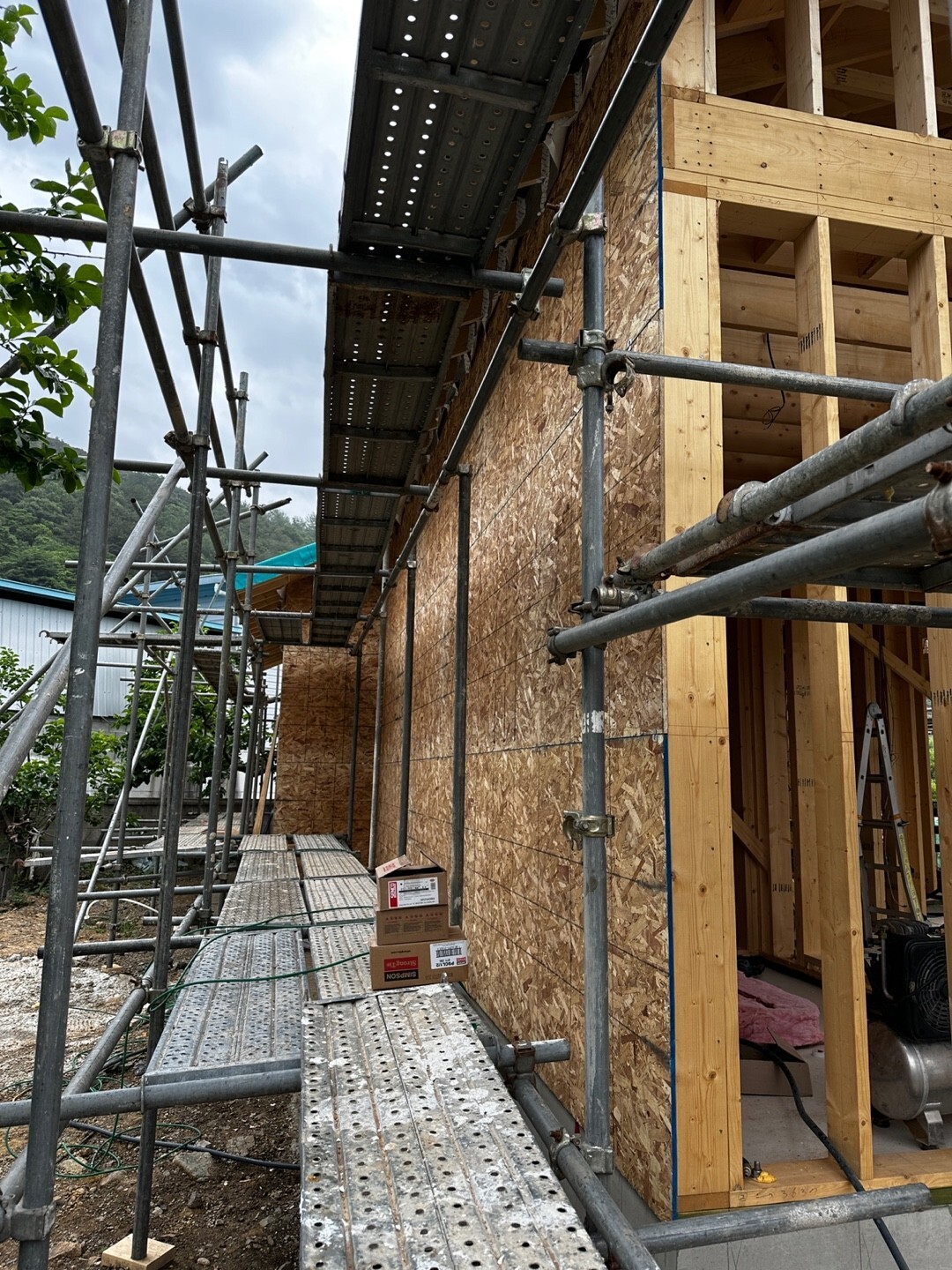

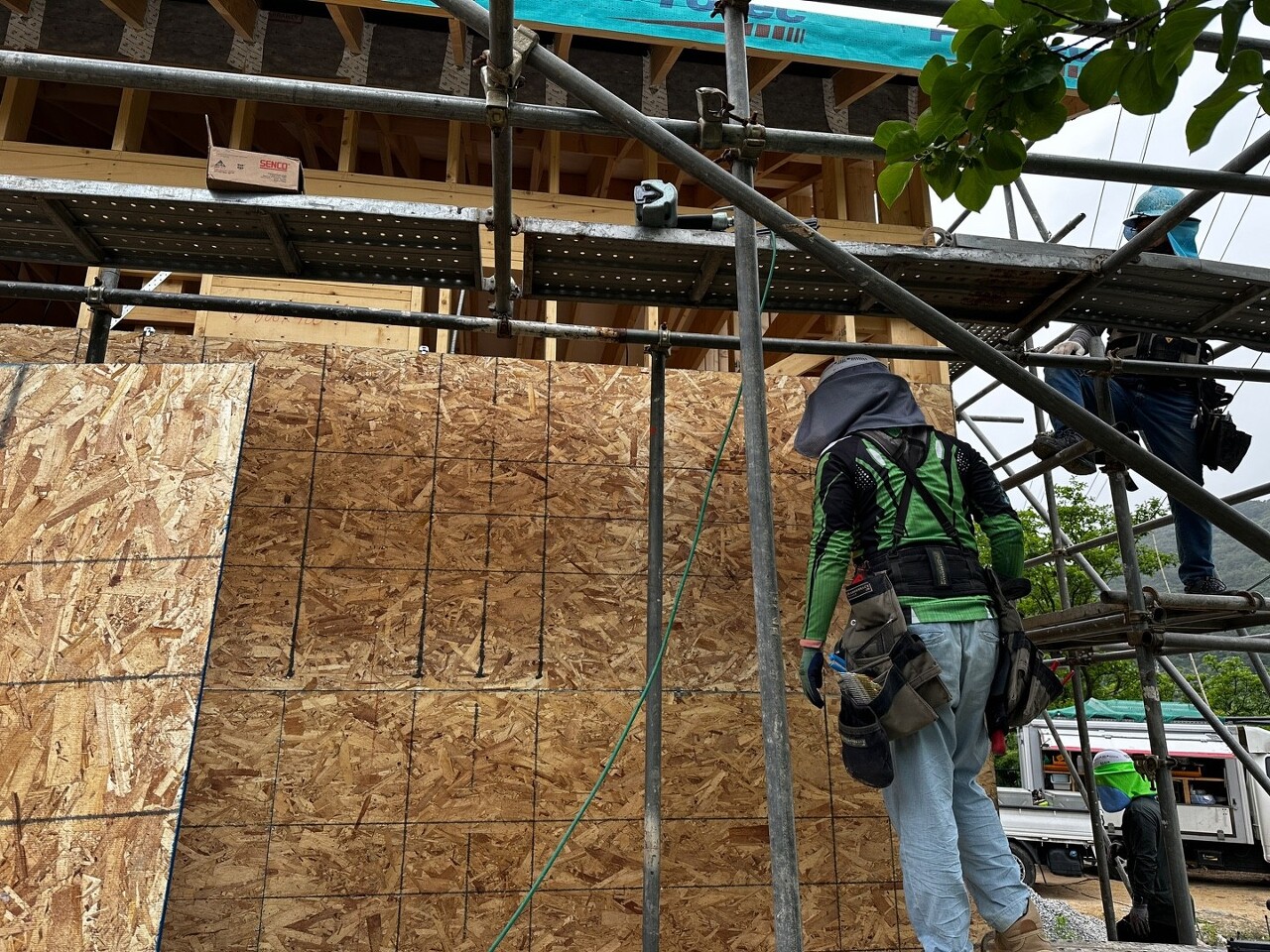

- 외벽 합판 시공

다음으로 외벽 합판 시공을 진행하였습니다.

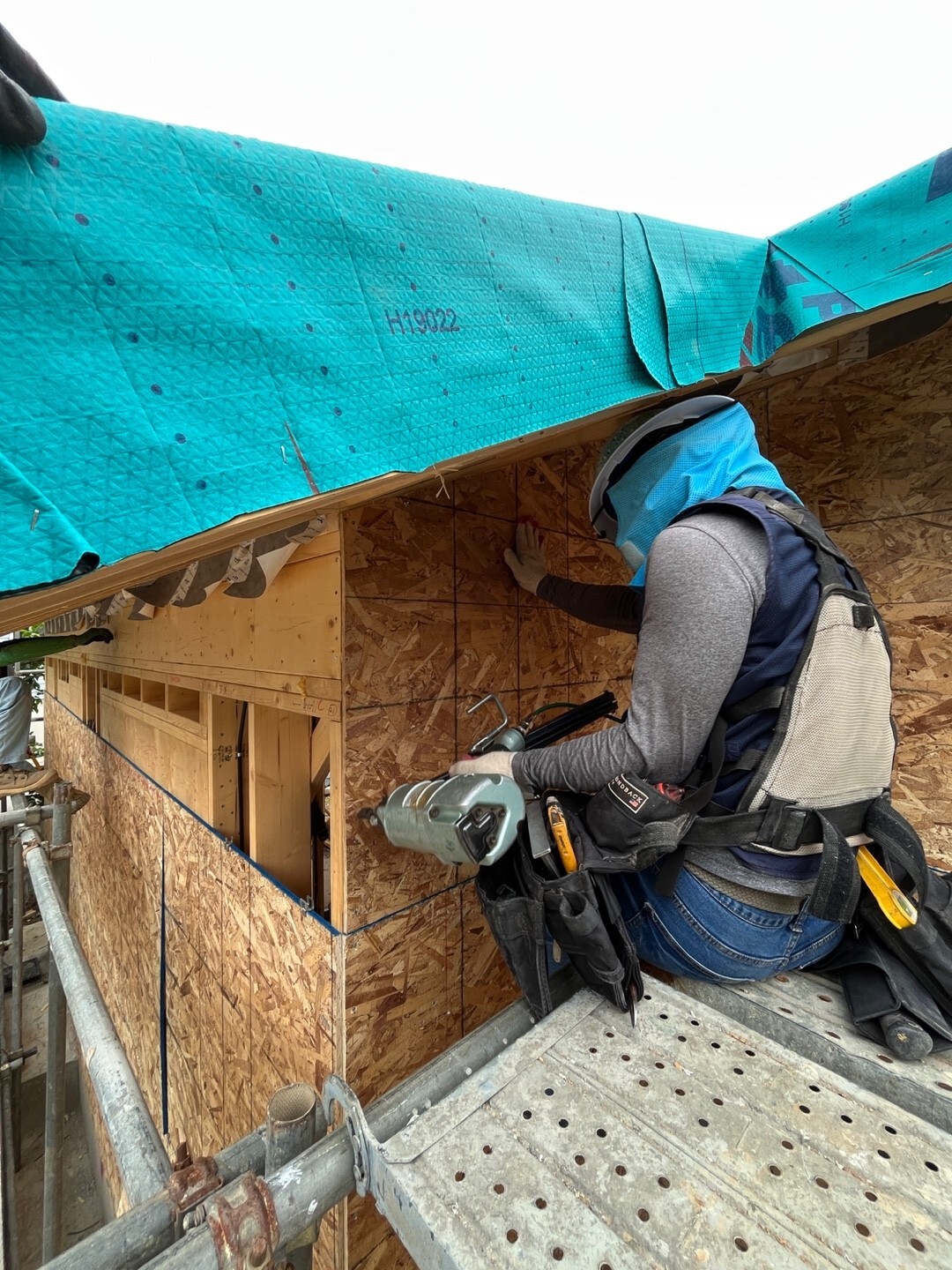

처음에 레이저 레벨기를 이용하여 합판이 시공될 위치를 레이아웃 해준 후에 시공을 하였습니다.

합판을 튼튼하게 고정하기 위해 네일건의 못 깊이를 합판보다 얕게 조정한 후에 시공이 완료된 후에 망치질을 해줍니다.

박공부분도 깔끔하게 시공을 마무리하였습니다.

시공 중에 비가 오는 관계로 보양작업을 마치고 마무리하였습니다.

저희의 오늘 작업은 여기까지입니다.

오늘도 열심히 작업해주신 팀원분들 고생많으셨습니다.

감사합니다.

'목조주택 시공완료현장 > 2305청도매전29평' 카테고리의 다른 글

230531 수[청도매전] 18일차 내부 단열재 시공. 잼보드 가공, 기단부 단열 시공 外 [수호천사하우징] [직영건축] [목조주택]  (0) 2023.06.01
230530 화[청도매전] 17일차 내부 목작업, 방통라인 방수합판 시공, 내부 단열재 시공 外 [수호천사하우징] [직영건축] [목조주택]  (0) 2023.05.30
230525 목[청도매전] 16일차 레인스크린 시공, 내부 목작업, 방통블로킹 시공 外 [수호천사하우징] [직영건축] [목조주택]  (0) 2023.05.26
230524 수[청도매전] 15일차 에어컨팀 작업, 외벽 투습방수지 시공, 외벽 투습방수지 이음매 테이핑 작업, 후드 배관 시공 外 [수호천사하우징] [직영건축] [목조주택]  (0) 2023.05.25
230523 화[청도매전] 14일차 설비팀 작업, 외벽 합판시공, 기밀테잎 시공 外 [수호천사하우징] [직영건축] [목조주택]  (0) 2023.05.24
230520 토[청도매전] 12일차 게이블 월 시공, 미니월 시공, 내부목작업 外 [수호천사하우징] [직영건축] [목조주택]  (0) 2023.05.24
230519 금[청도매전] 11일차 이중지붕 시공, 철물 보강작업, 게이블 스터드 시공 外 [수호천사하우징] [직영건축] [목조주택]  (0) 2023.05.20
230518 목[청도매전] 10일차 이중지붕 시공 外 [수호천사하우징] [직영건축] [목조주택]  (0) 2023.05.19
230517 수[청도매전] 9일차 플라이 서까래 시공, 서까래 블로킹 시공, 레프터 타이 시공, 게이블 스터드 상작업, 서브 페이샤 시공, 이중지붕 시공 外 [수호천사하우징] [직영건축] [목조주택]  (0) 2023.05.17
230516 화[청도매전] 8일차 서까래 시공, 룩아웃 재단 및 시공, 이브블로킹 시공, 서까래 블로킹 시공 外 [수호천사하우징] [직영건축] [목조주택]  (0) 2023.05.16

댓글
