목조주택 시공완료현장/2204화성남양1 49평

220715(금) [화성 남양A동] 41일차 세라믹 사이딩 작업, 거실 다운실링, 징크시공 [수호천사하우징][수호천사닷컴][목조주택][전원주택][직영건축]

by 수호천사하우징 2022. 7. 15.

화성 남양A동 택리지하우스 신축현황

▶ 날 씨 : 맑음

​▶ 오늘 근무 현황

팀 장 : 정 지 원(8H)

부팀장 : 강 영 삼(8H)

팀 원 : 전 용 세(6H), 강 재 성(8H)​, 남 성 달(8H)

▶ 금일품수(누계) : 4.75품(총 162.35품)

▶ 오늘의 작업

- 세라믹 사이딩 작업

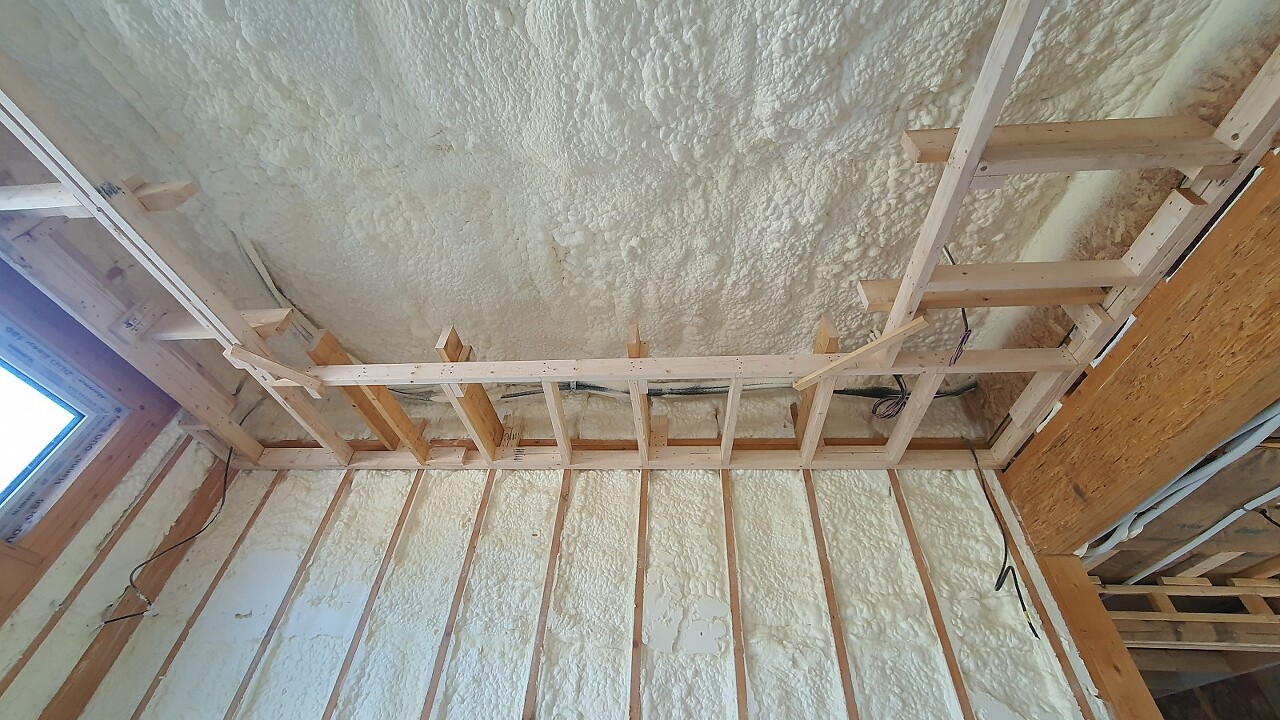

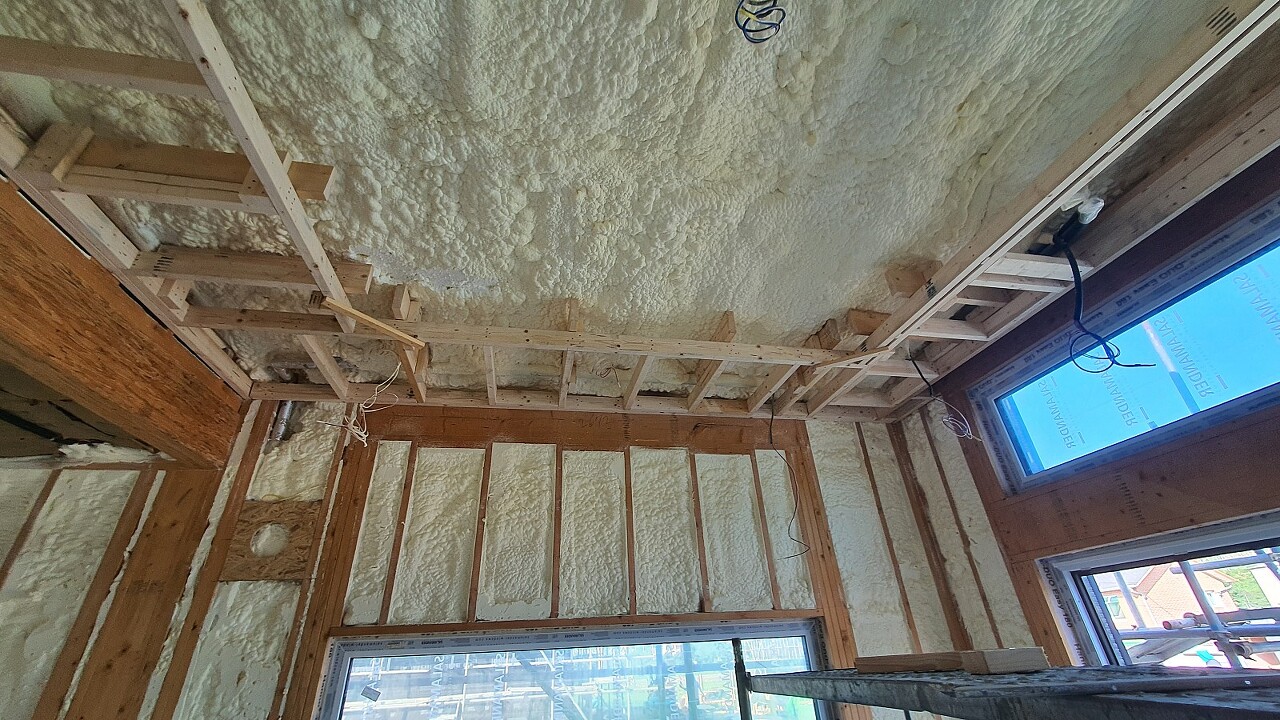

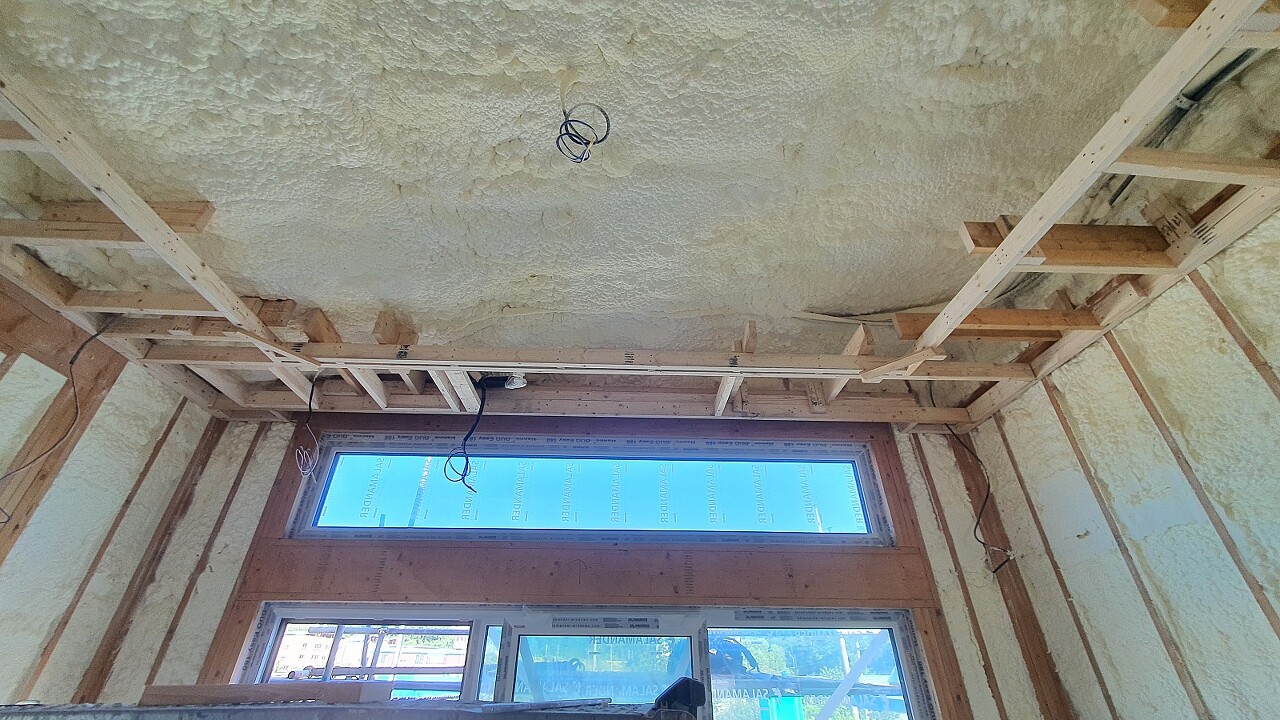

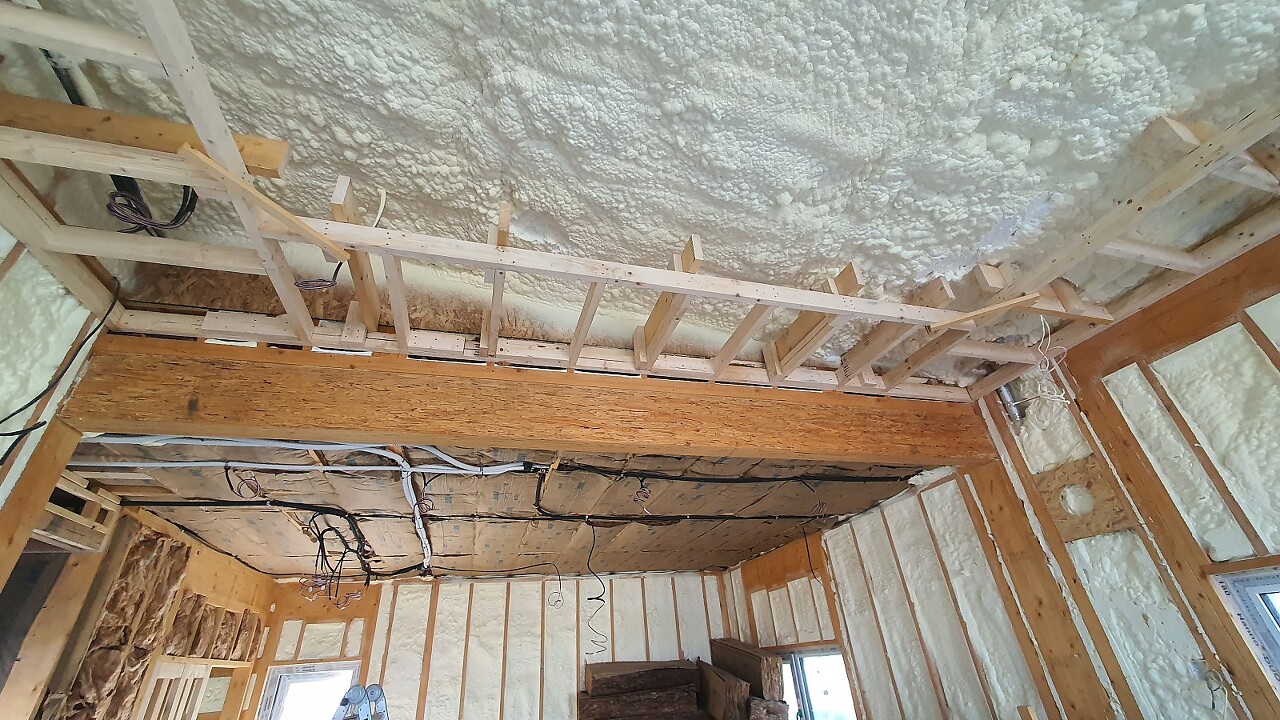

- 거실 다운실링 작업

- 징크 시공(외주)

▶ 내일의 작업

- 석고보드 작업

- 거실 다운실링 작업

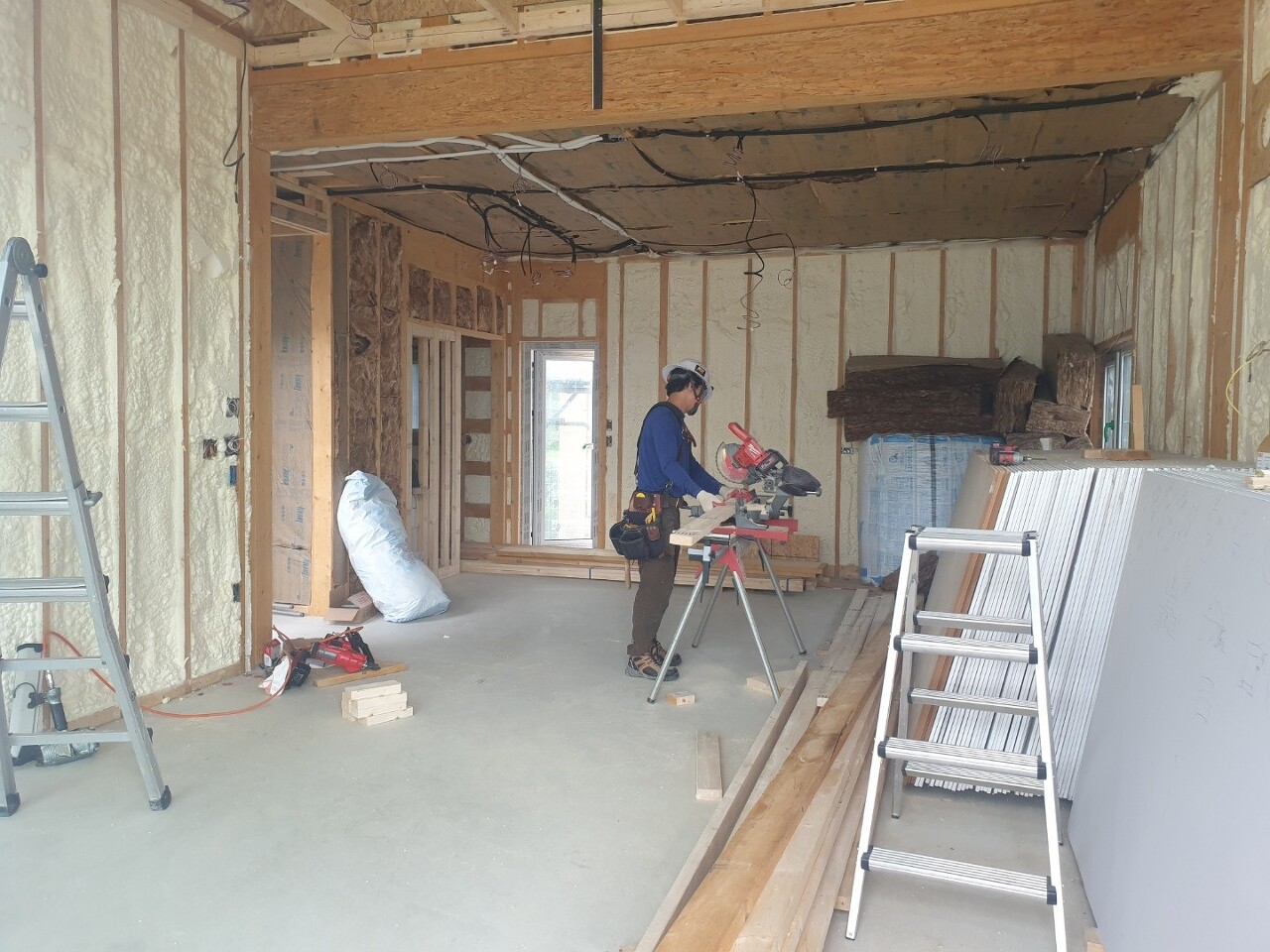

오늘 현장에는 꽤 많은 팀원들이 모였습니다.

A동팀, B동팀, C동팀, 설비팀, 징크팀이 모여 북적였습니다.

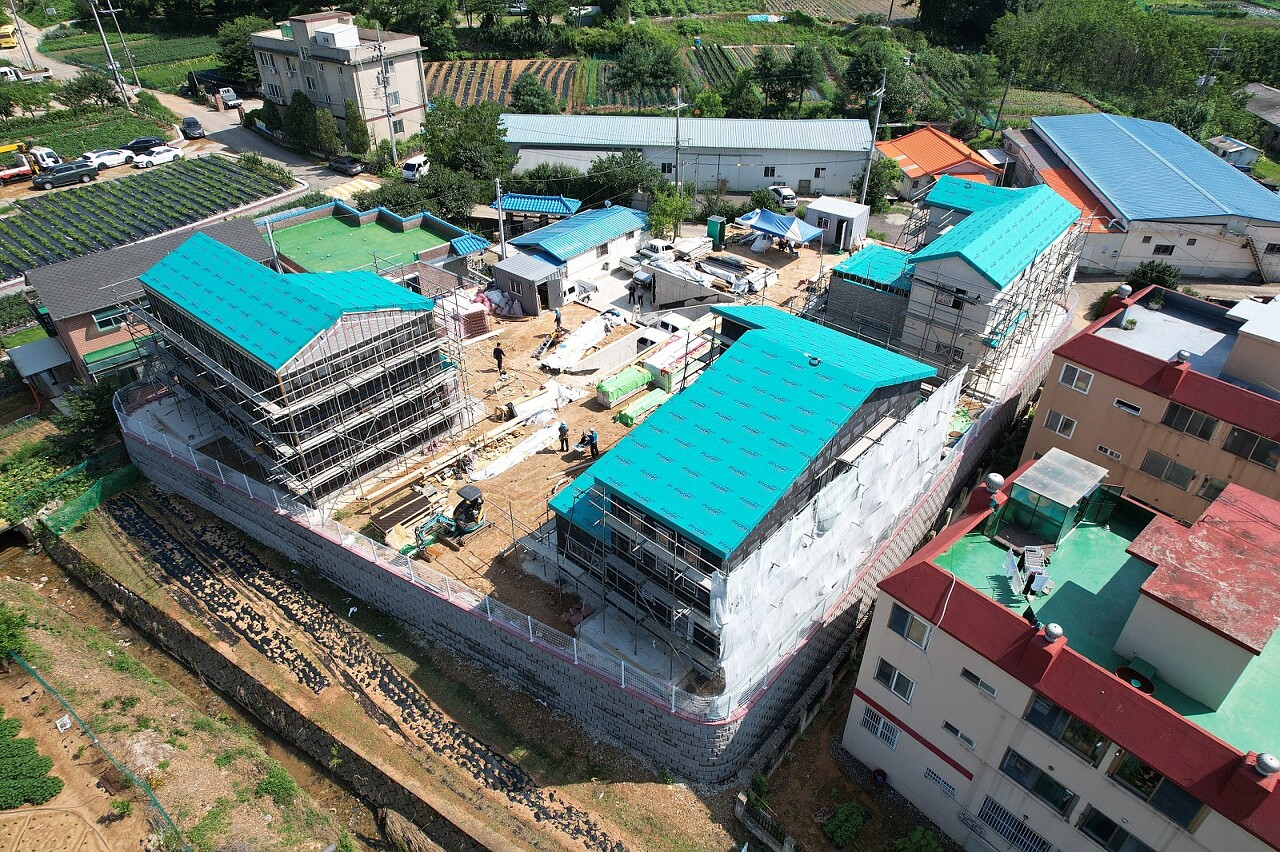

넓고 크게 찍은 사진을 보니 저택같은 느낌을 줍니다.

우선 어제 마무리하지 못했던 세라믹사이딩 작업을 시작했습니다.

눈썹지붕의 위쪽을 재단해서 한장한장 시공하면서 올라갔습니다.

어느새 마지막 단까지 왔습니다. 마지막 코너석을 시공하고 있습니다.

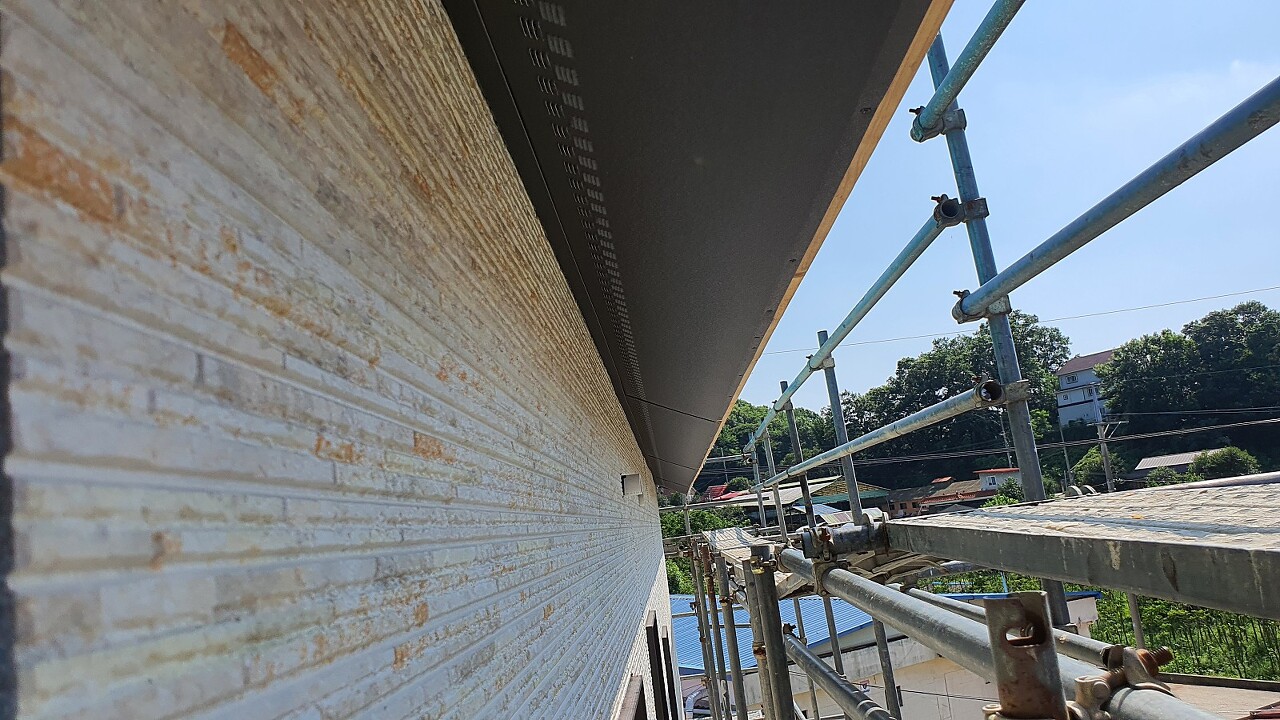

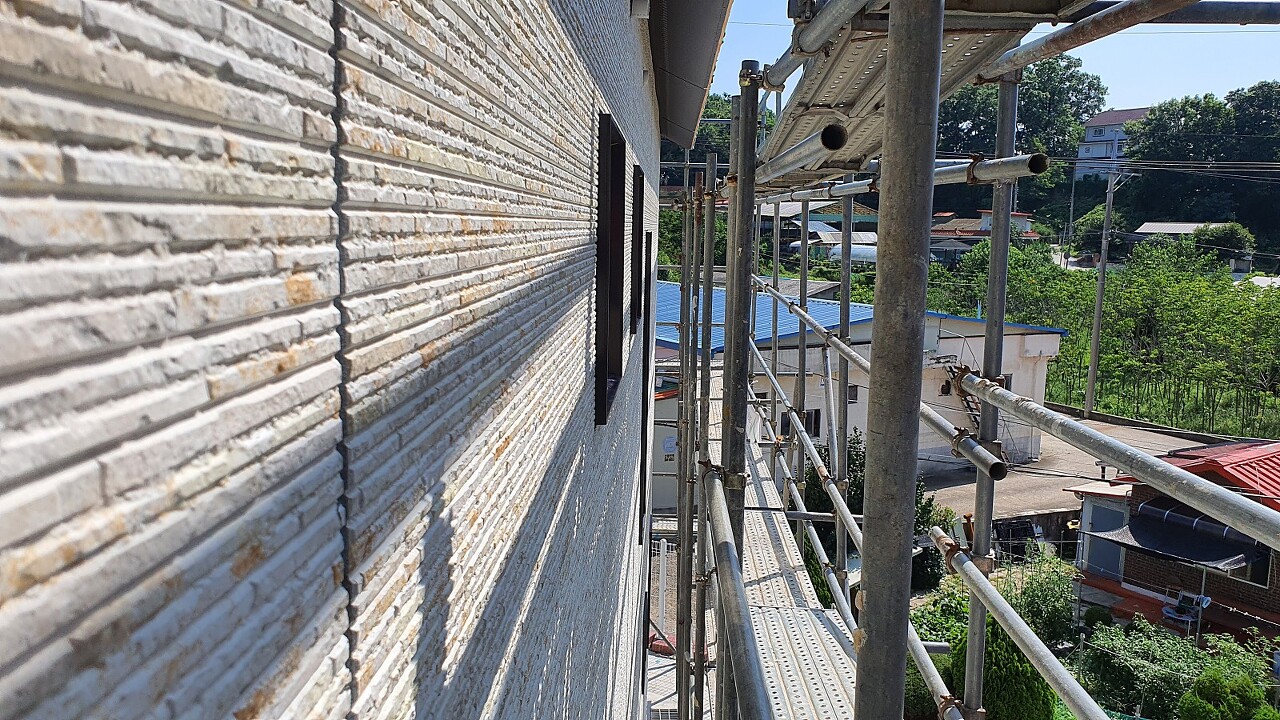

세라믹 사이딩작업이 완료된 후의 사진입니다.

맑은 날씨라서 더욱더 화사하게 보입니다.

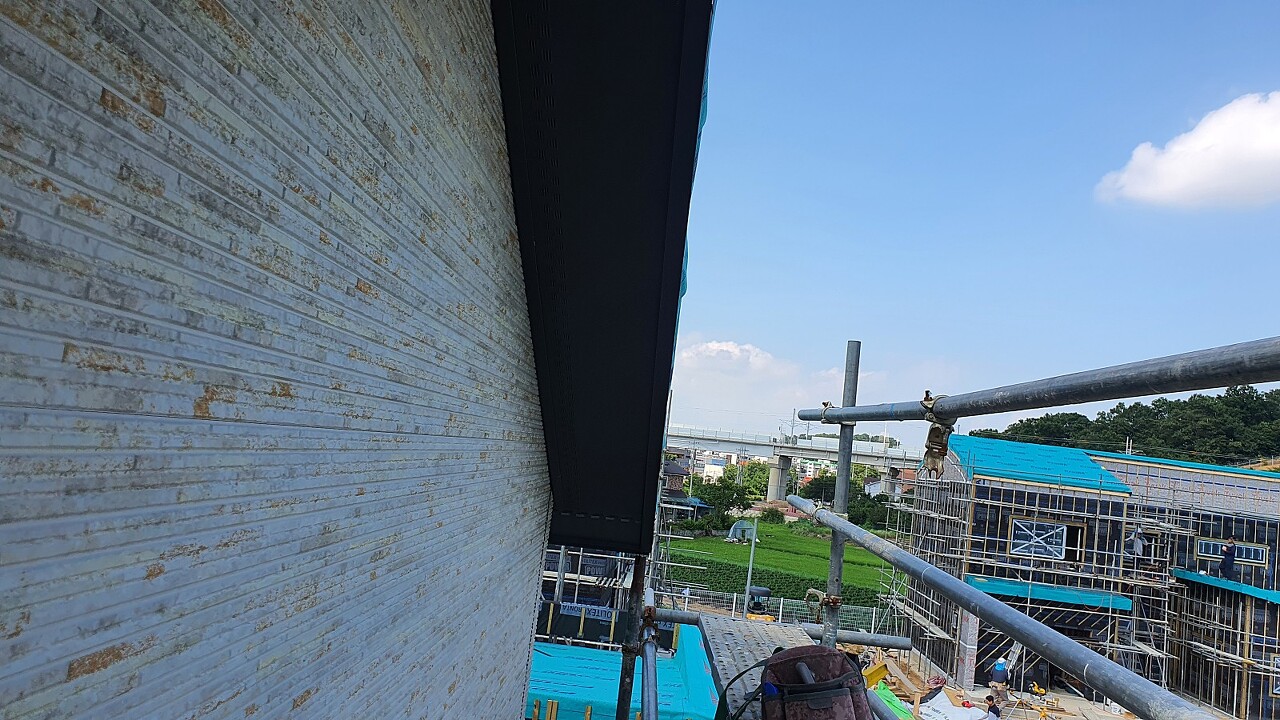

다운 실링작업이 계속 이어지고 있습니다.

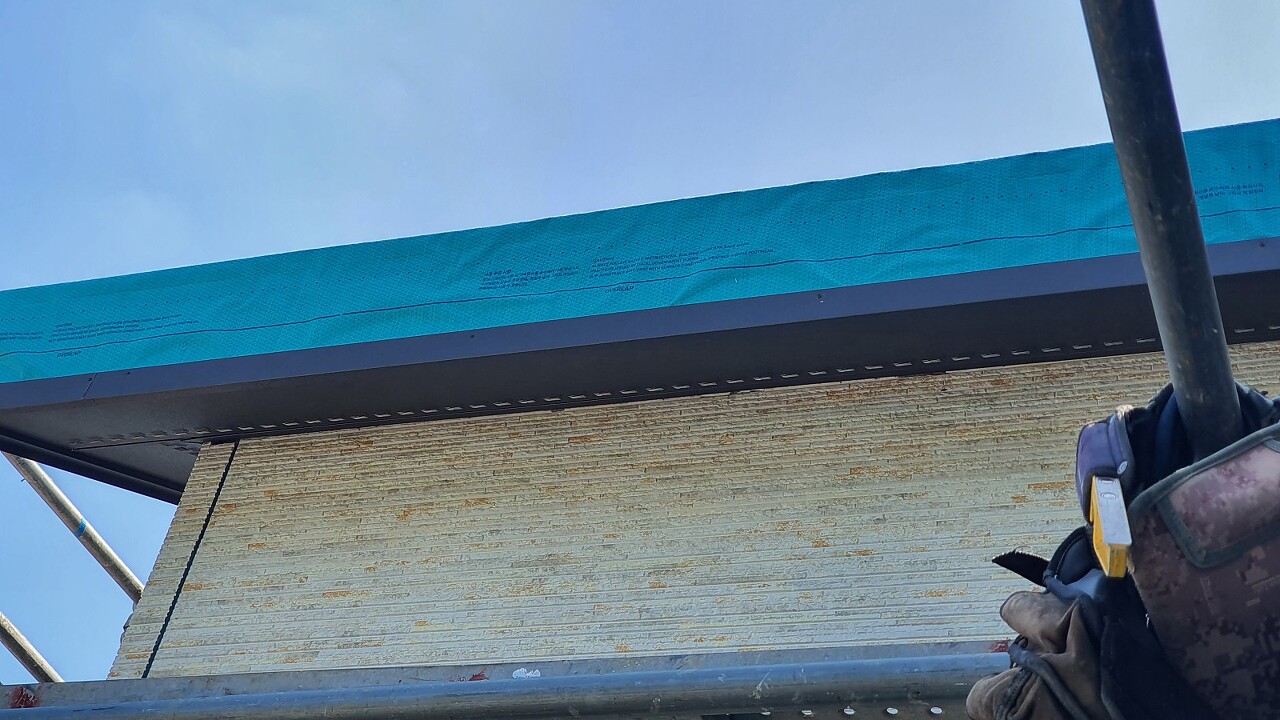

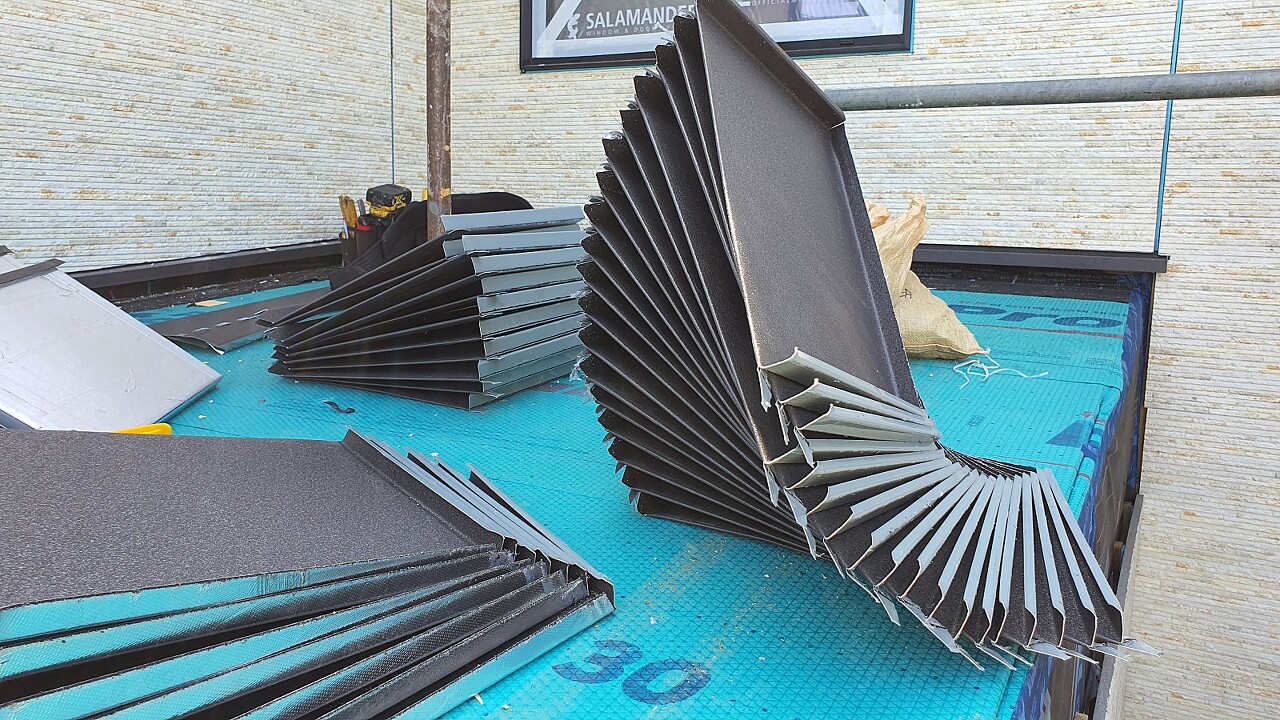

징크 밑작업을 한 자재사진입니다.

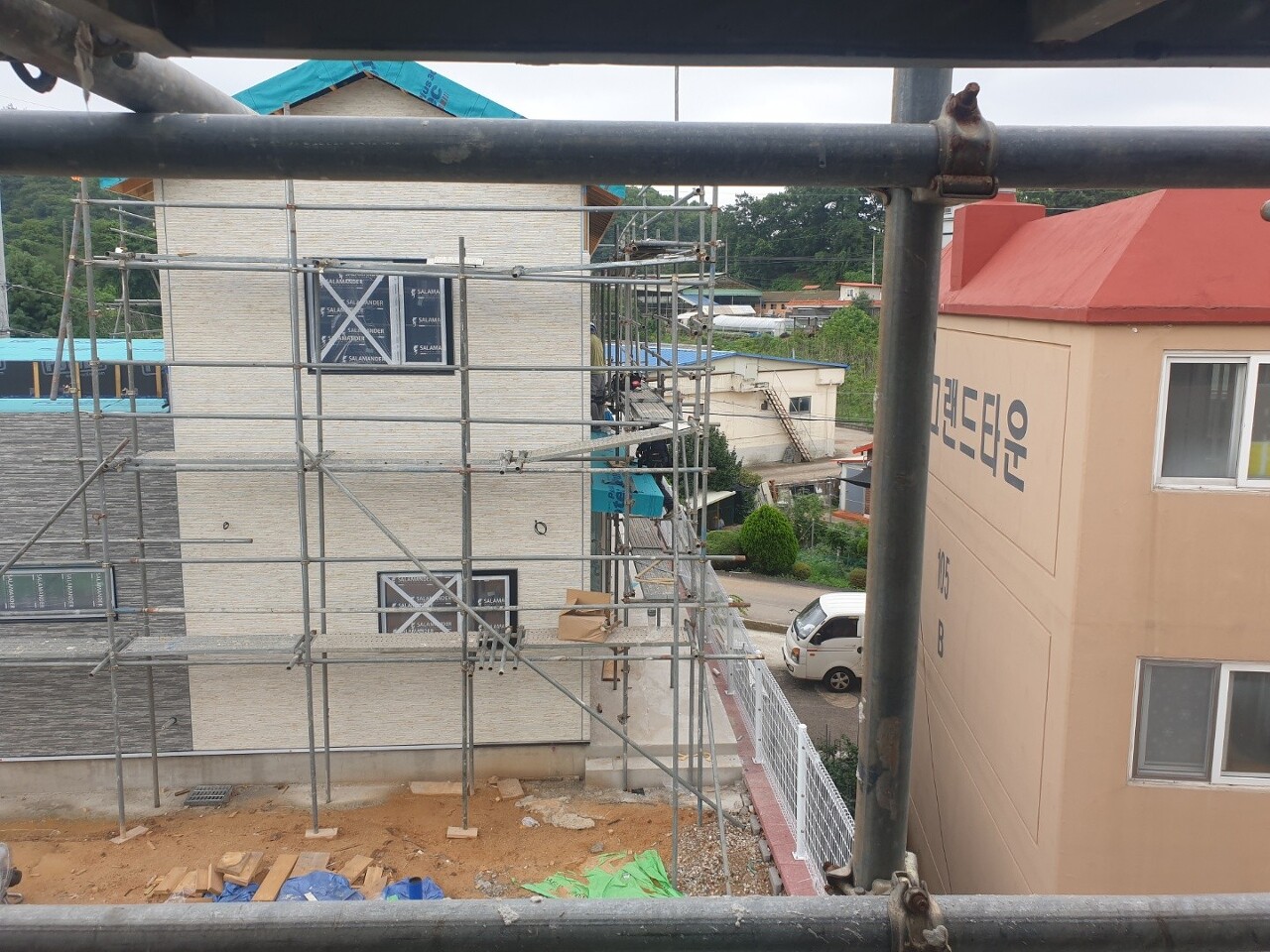

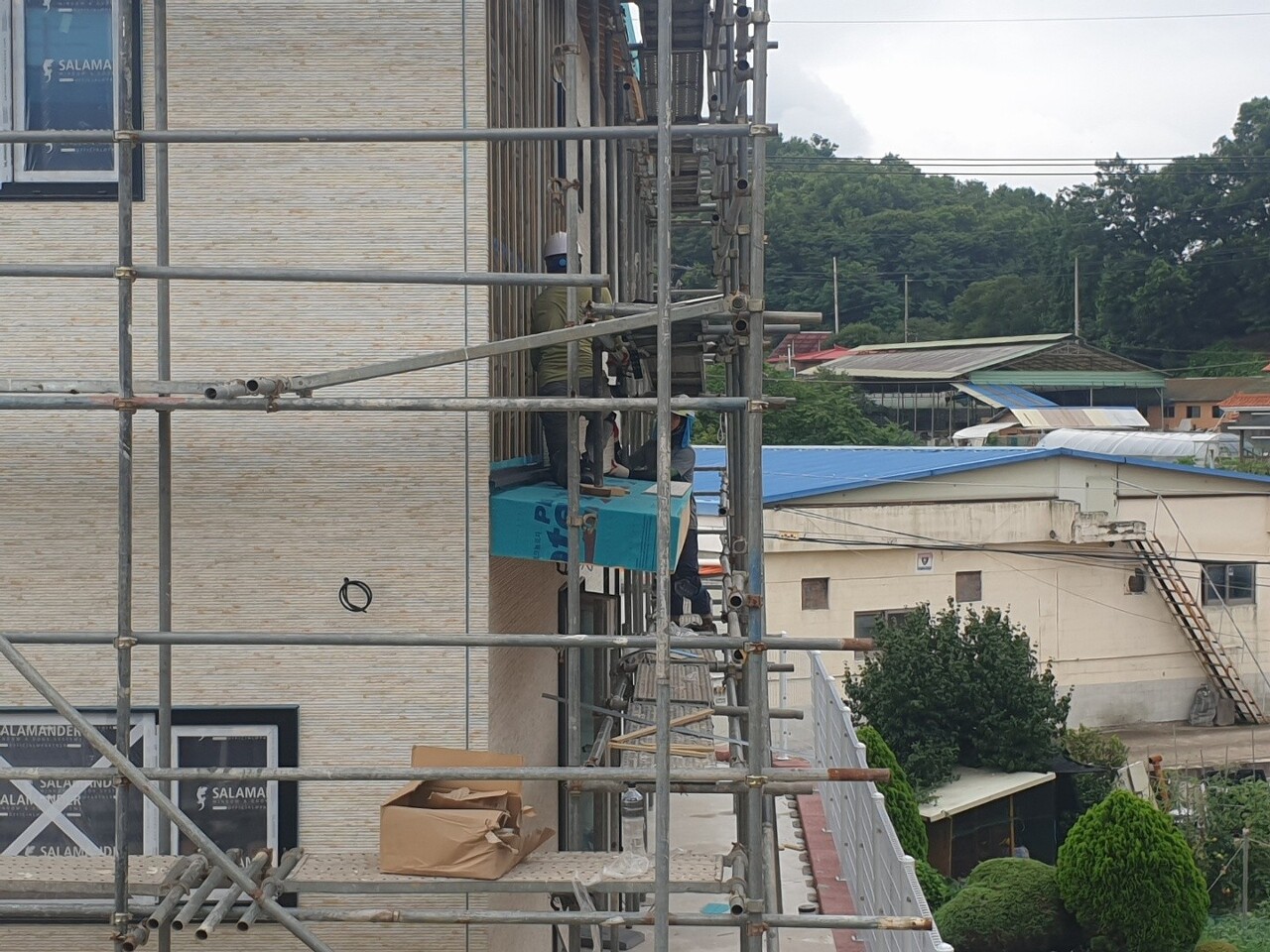

징크팀 시공중에 한컷씩 찍어보았습니다.

세라믹사이딩과도 잘어울리는것 같습니다.

오늘 작업은 여기까지 입니다.

수고 많으셨습니다.

월요일에 뵙겠습니다.

'목조주택 시공완료현장 > 2204화성남양1 49평' 카테고리의 다른 글

220725(월) [화성 남양A동] 49일차 주방 라인조명 골조작업, 우물천장 작업, 석고보드 작업, 터치업페인트, 실란트작업 등 [수호천사하우징][수호천사닷컴][목조주택][전원주택][직영건축]  (0) 2022.07.26
220723(토) [화성 남양A동] 48일차 천장 석고보드 작업, 마스킹테이핑, 실란트작업, 징크시공 등 [수호천사하우징][수호천사닷컴][목조주택][전원주택][직영건축]  (0) 2022.07.24
220722(목) [화성 남양A동] 46, 47일차 천장 석고보드 작업, 욕실 아쿠아판넬 작업, 징크시공 [수호천사하우징][수호천사닷컴][목조주택][전원주택][직영건축]  (0) 2022.07.22
220720(수) [화성 남양A동] 44일차 내부 목작업, 석고보드 작업, 욕실 아쿠아판넬 작업, 징크시공 [수호천사하우징][수호천사닷컴][목조주택][전원주택][직영건축]  (0) 2022.07.20
220719(화) [화성 남양A동] 43일차 내부목 작업, 석고보드 작업, 욕실 아쿠아판넬 작업, 징크시공 [수호천사하우징][수호천사닷컴][목조주택][전원주택][직영건축]  (0) 2022.07.19
220714(목) [화성 남양A동] 40일차 석고보드 작업, 거실 다운실링, 욕실타이벡 작업, 세라믹 사이딩 작업 [수호천사하우징][수호천사닷컴][목조주택][전원주택][직영건축]  (0) 2022.07.14
220713(화) [화성 남양A동] 39일차 석고보드 작업, 거실 다운실링, 욕실타이벡작업 [수호천사하우징][수호천사닷컴][목조주택][전원주택][직영건축]  (0) 2022.07.13
220712(화) [화성 남양A동] 38일차 세라믹 사이딩 작업 [수호천사하우징][수호천사닷컴][목조주택][전원주택][직영건축]  (0) 2022.07.13
220711(월) [화성 남양A동] 37일차 세라믹 사이딩 작업, 욕실 젠다이작업 등 [수호천사하우징][수호천사닷컴][목조주택][전원주택][직영건축]  (0) 2022.07.12
220709(토) [화성 남양A동] 36일차 세라믹 사이딩 작업 [수호천사하우징][수호천사닷컴][목조주택][전원주택][직영건축]  (0) 2022.07.10

댓글
