날씨 : 바람이 많이 부는 날
- 금일 근무자
팀 장 : 정수호 (8시간)
부팀장 : 손호현 (8시간)
팀 원 : 이재경 (8시간), 김용귀 (8시간), 이희철 (8시간)
지 원 : 팀장 이상민 (8시간), 정태영 (8시간), 천영환 (8시간)
금일품수 (누계) : 8품 (총 250.5품)
금일 작업현황
- 내부 단열재 충진
- 세라믹사이딩 전용 실란트
- 터치업페인트
- 외부마감작업
- 징크시공
- 석고보드 시공
- 시스템비계 부분 철거
내일 작업예정
- 징크시공
- 석고보드 시공
- 하이클래딩 시공
인천 청라 안전하고 재미있게 집 짓기 48일차 입니다.
오늘도 팀원들 맡은바 자리에서 최선을 다해 시공합니다.
사진과 함께보시죠
오늘도 단열재 충진에 열중한 하루였습니다.
이번주는 방진복, 방진마스크와 함께하네요^^

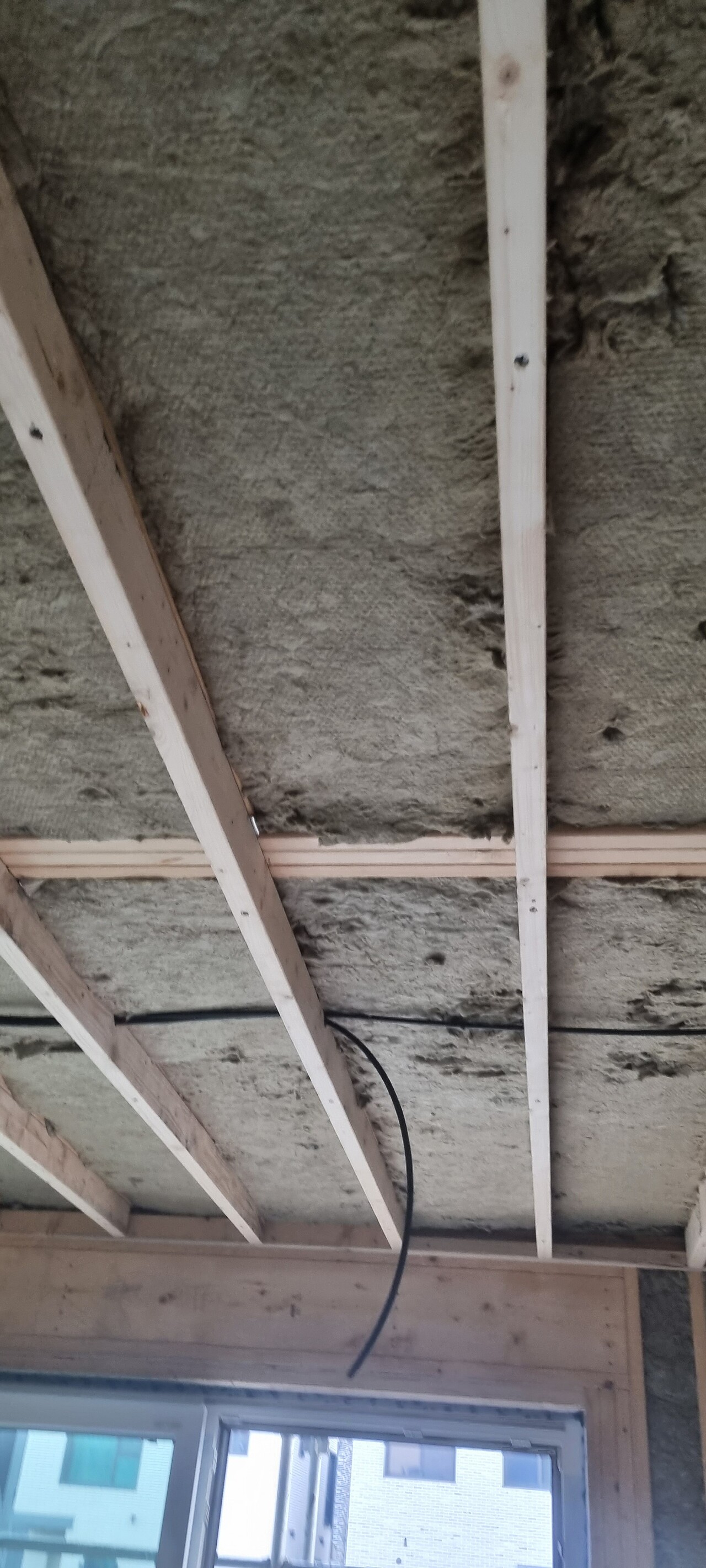

구석구석 꼼꼼히 단열재 충진진행합니다.

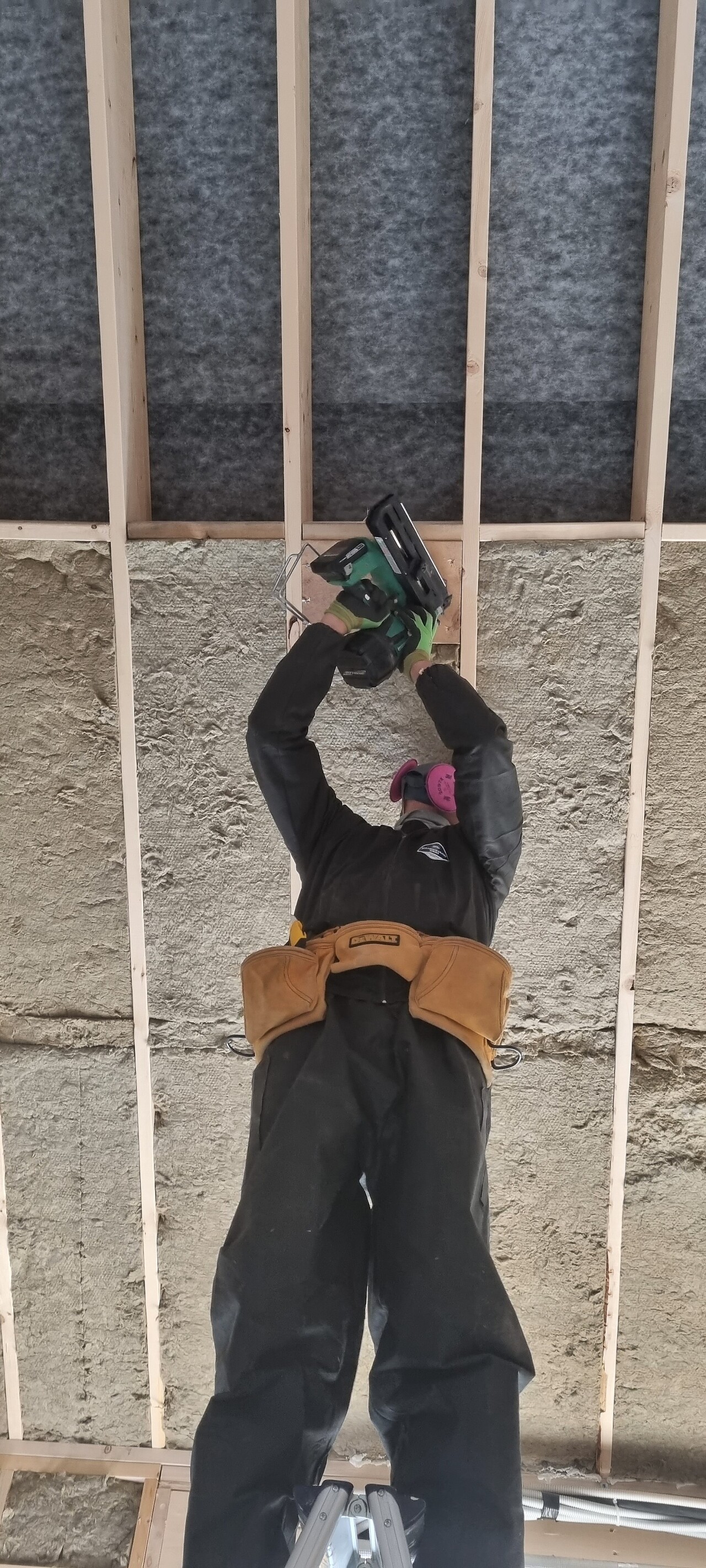

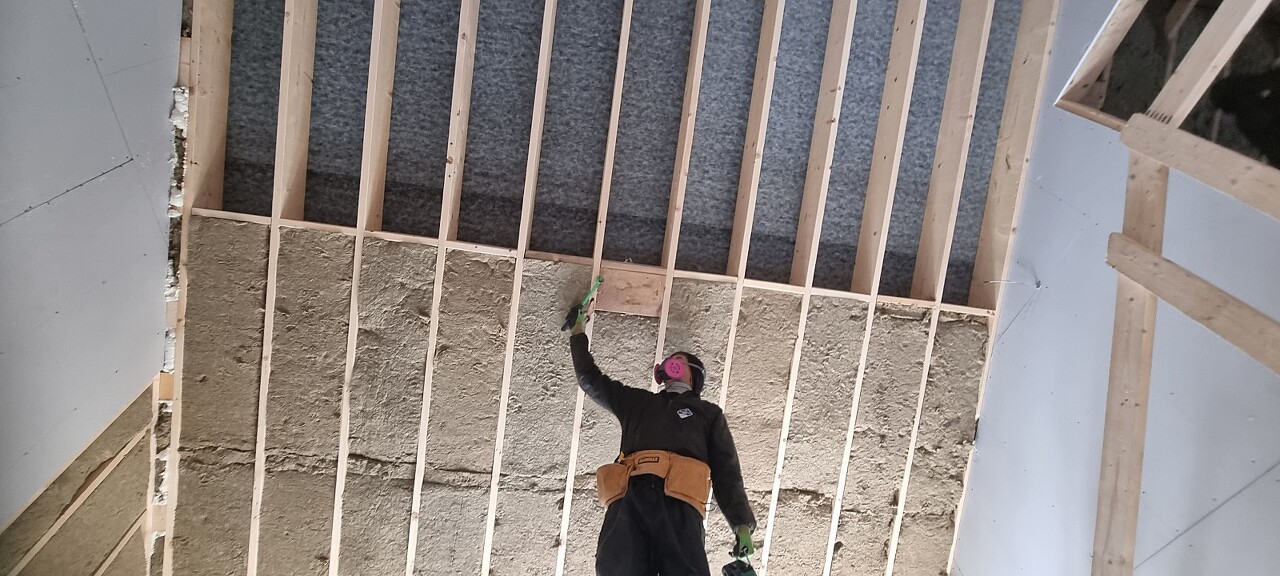

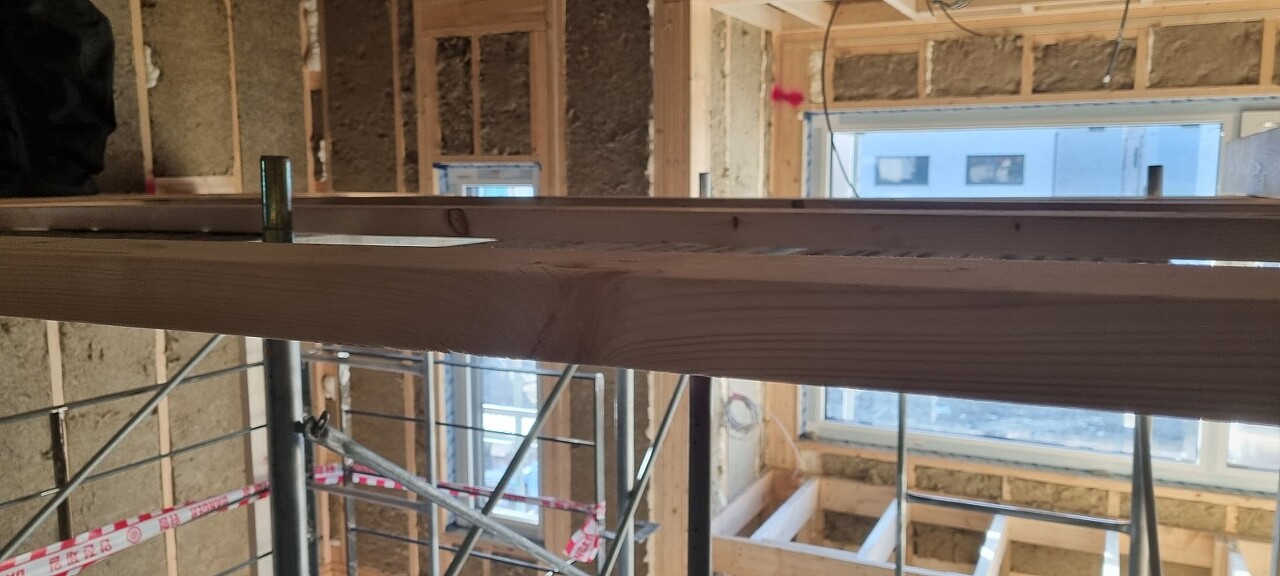

2층 오픈천장 단열재 작업 위해 안전발판 시공후 충진 진행하였습니다.
무엇보다도 안전이 제일 중요하기에 튼튼하게 시공하였습니다!

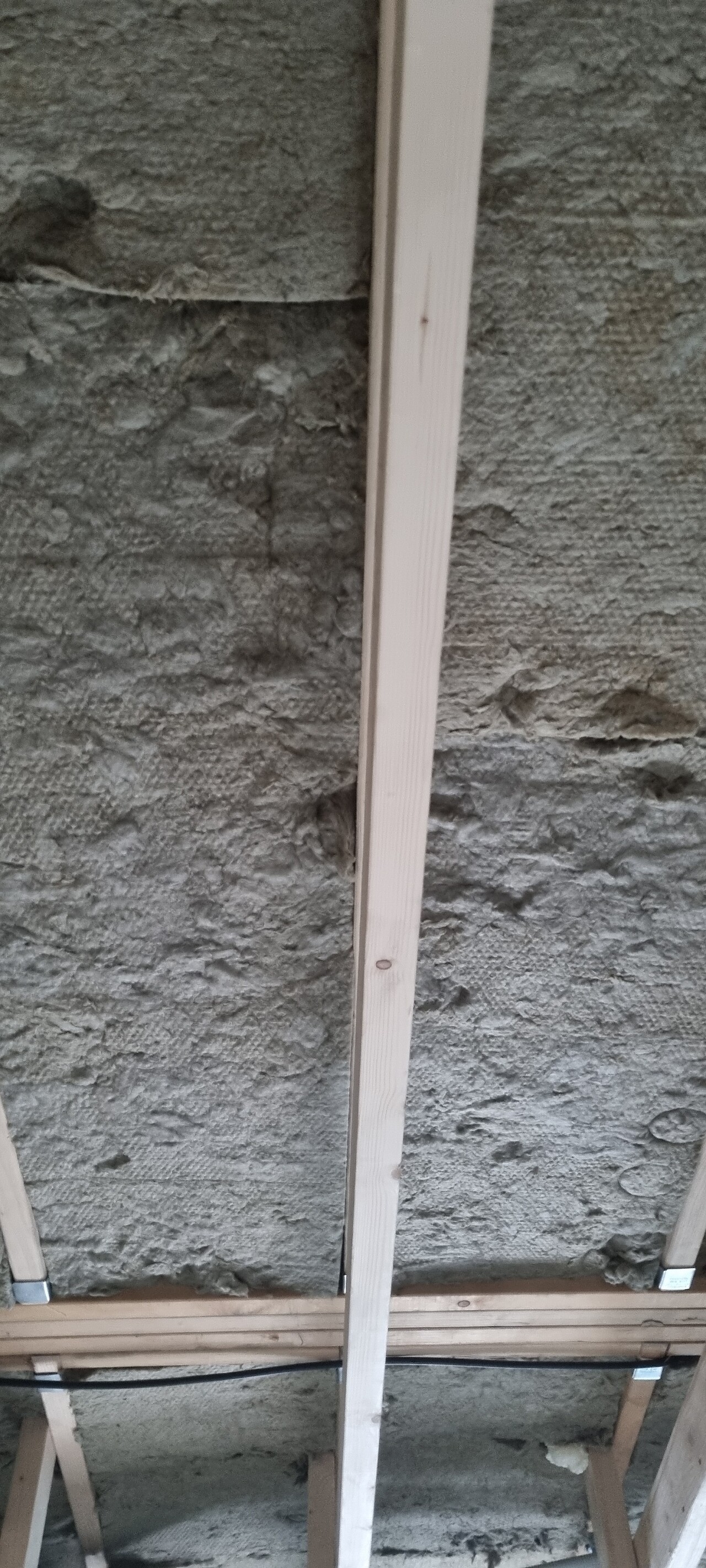

혹시나 생기는 빈틈은 우레탄폼을 이용하여 충진진행하였습니다.
팀원들 모두 부지런히 시공하여 단열재 시공 마무리 하였습니다.!
모두 고생많으셨습니다^^
단열재 시공이 끝나고...
석고보드 시공 전 전기상 시공 진행하였고....

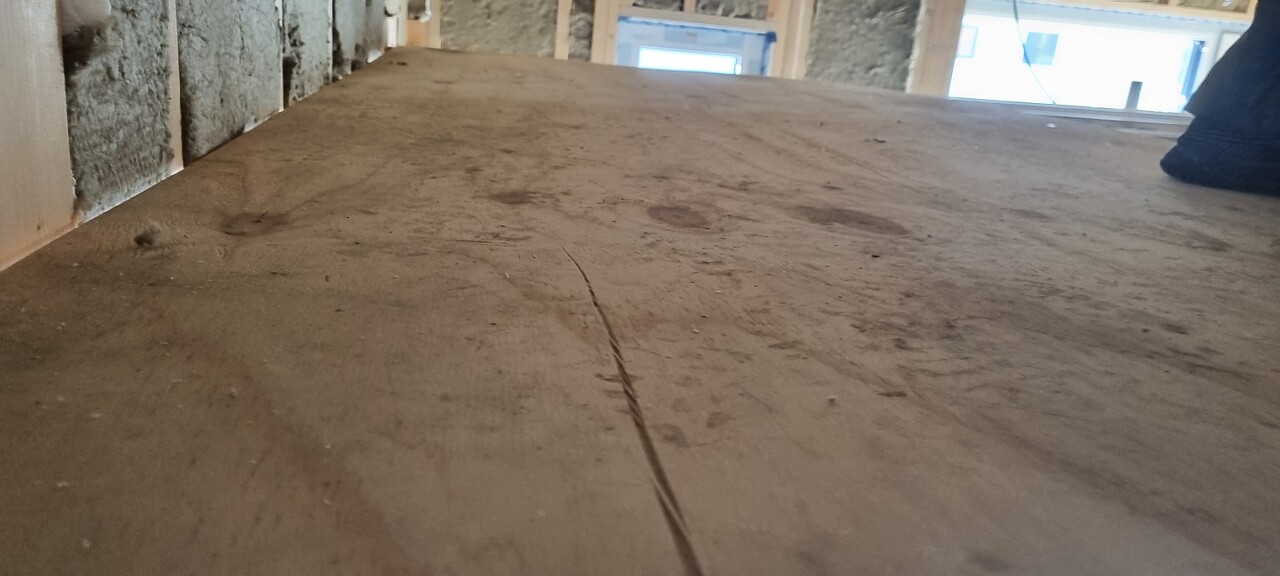

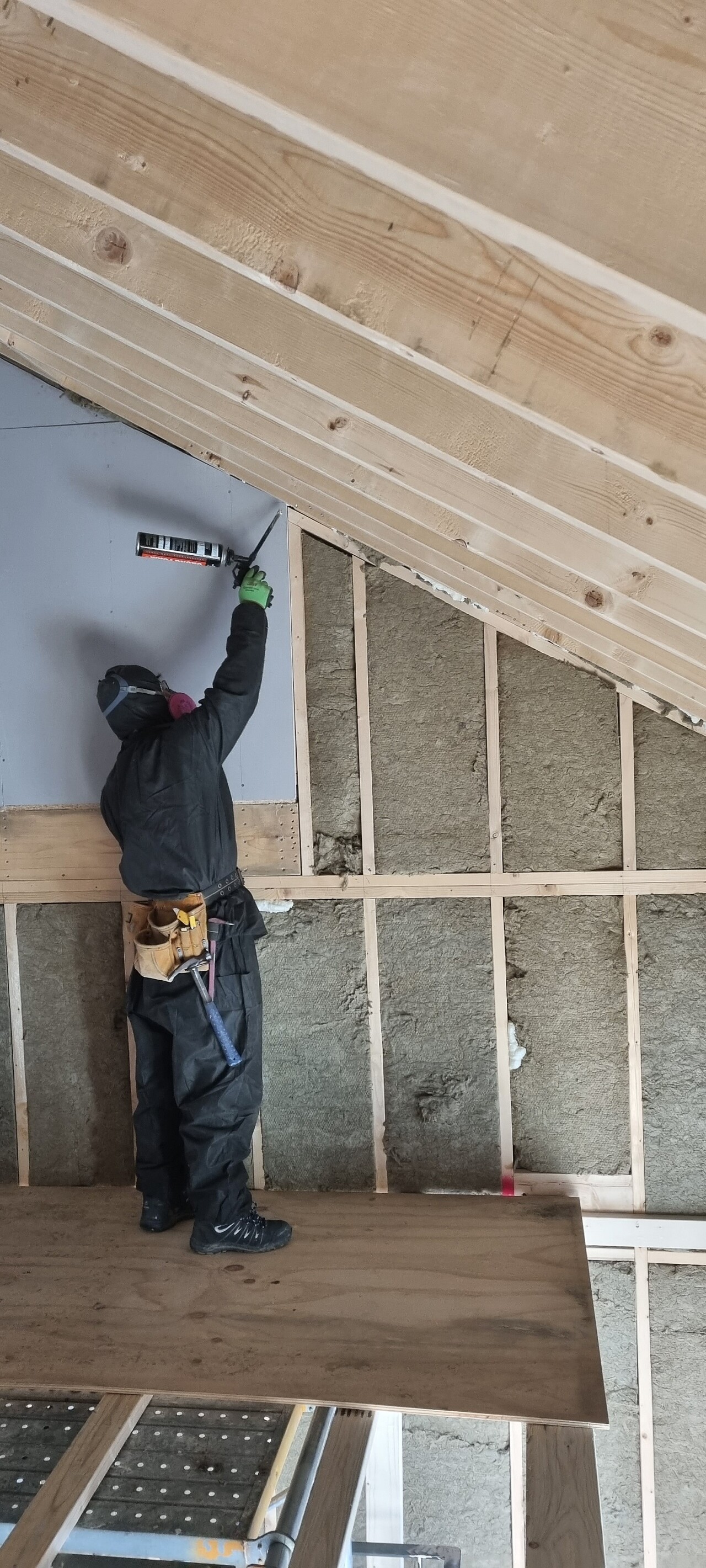

2층 오픈천장 석고보드 시공까지 마무리하였습니다.
내일부터는 본격적인 석고보드 시공이 진행될 예정입니다!!
내부 단열재 시공이 한창일때 외부에서는....

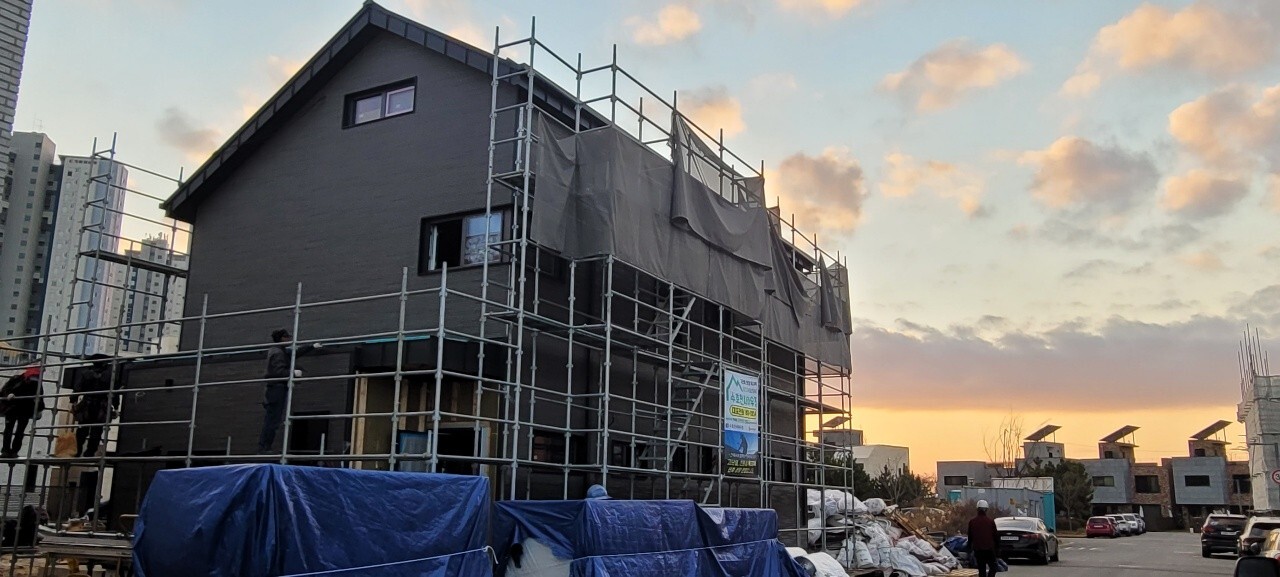

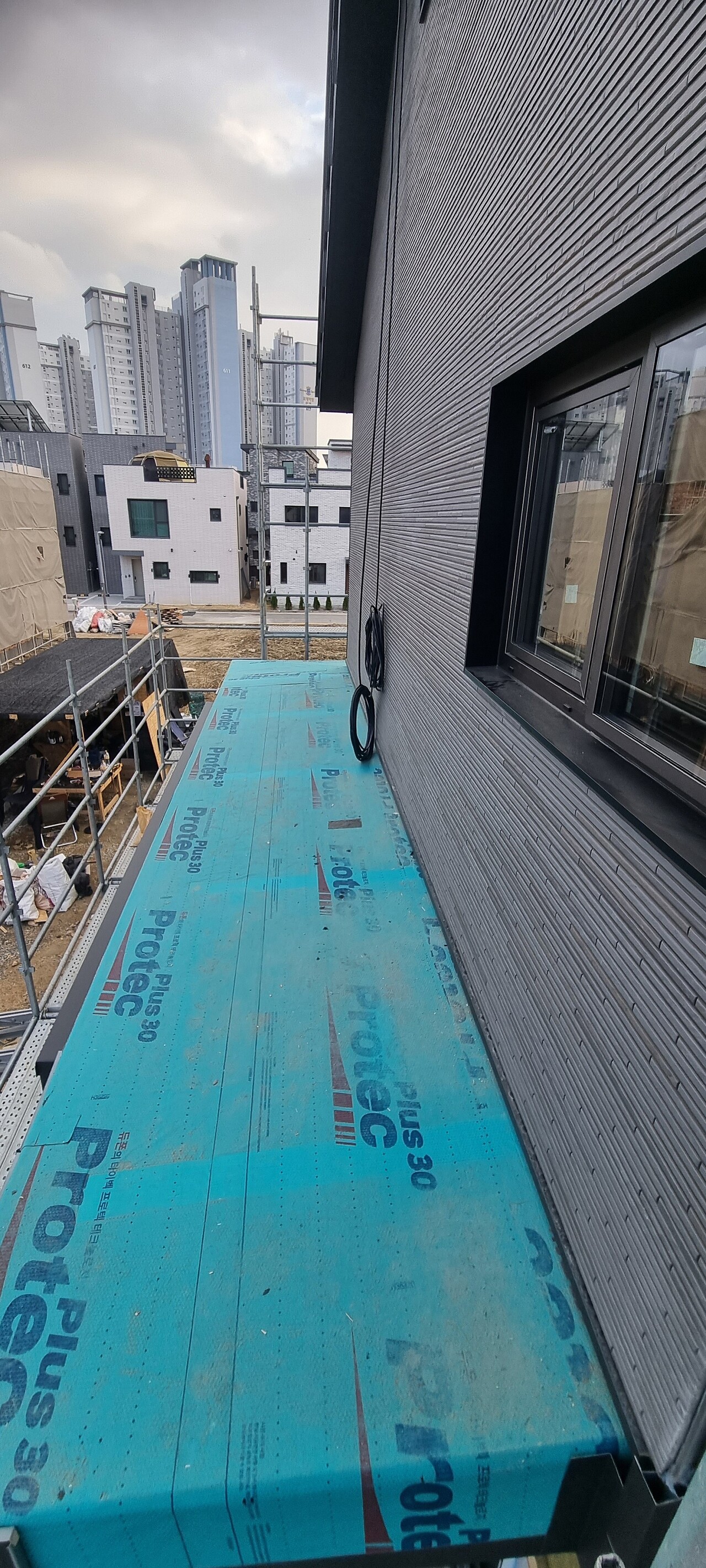

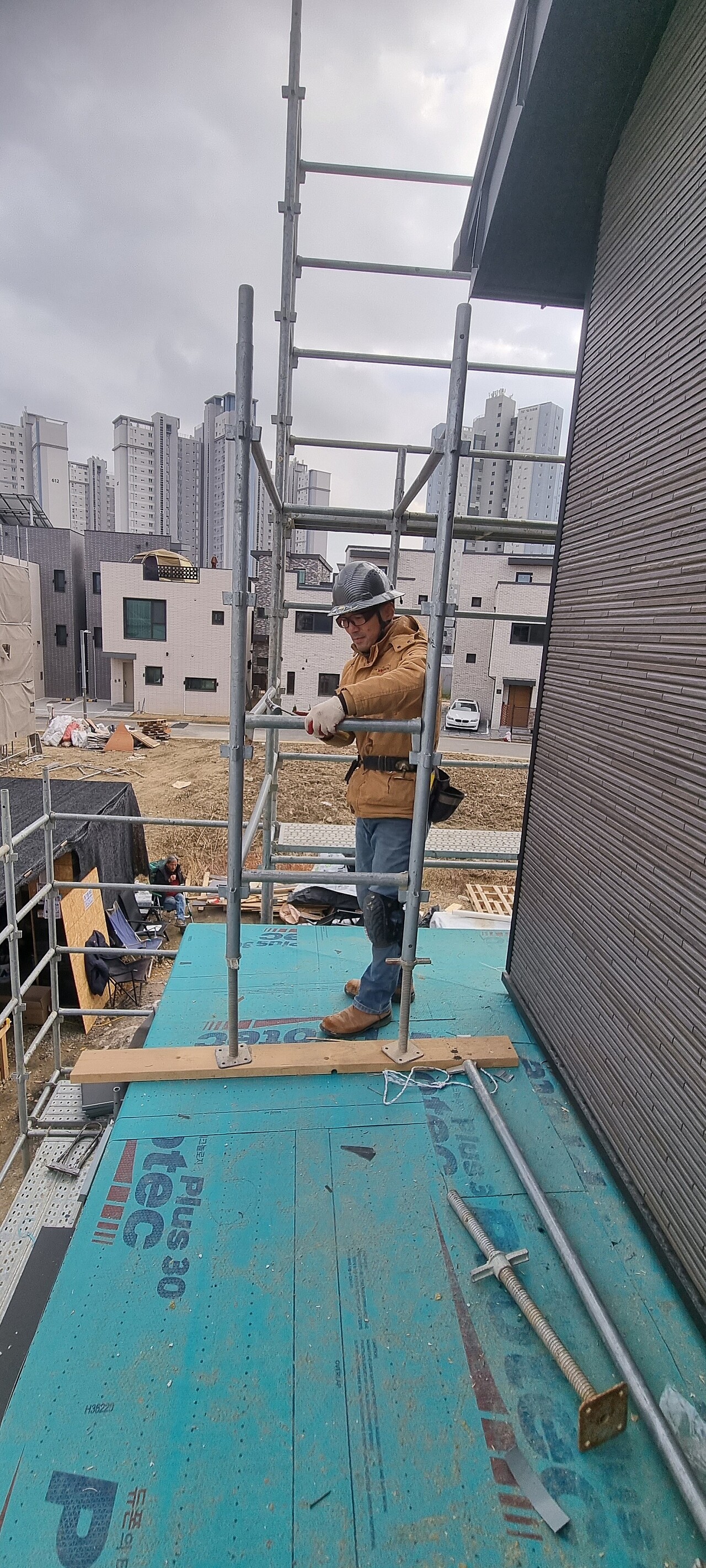

징크시공을 위해 일부 시스템비계 해체작업 진행하였습니다.
이제 나름 준전문가가 되어가네요^^
팀장님 개구부와 코너 실란트 작업 마무리하시고
터치업 페인트 진행하였습니다.

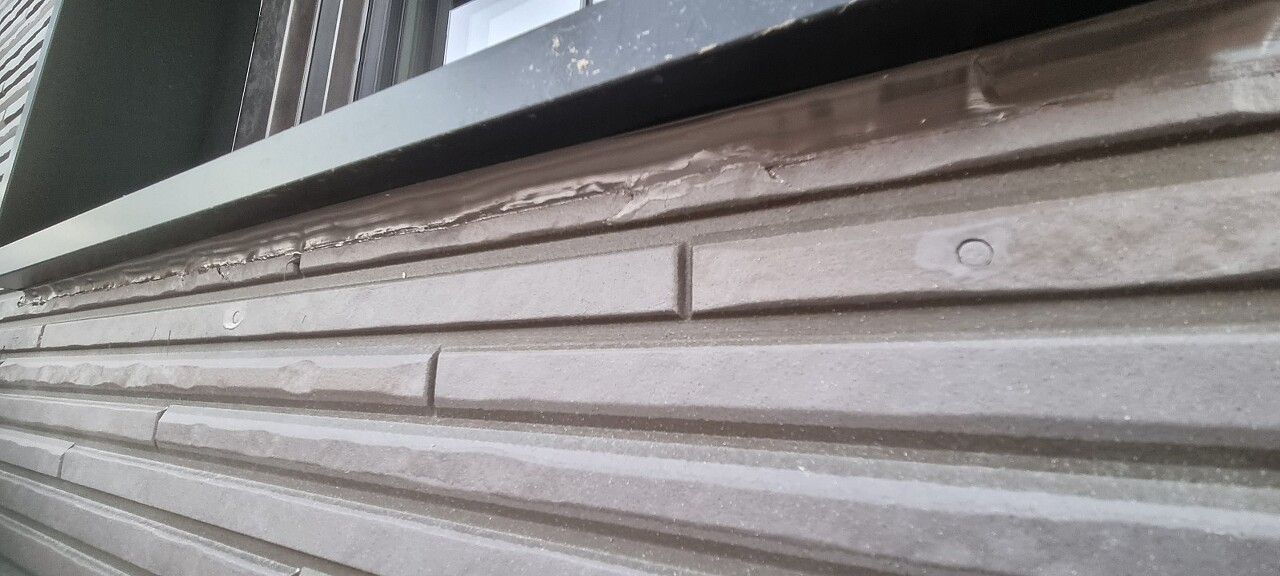

세라믹사이딩 시공시 개구부나 클립이 들어가지 못하는부분에 간격재를 붙이고 못으로 고정을 하게 됩니다.
못자리를 세라믹사이딩의 패턴 색에 맞추어 같은 색으로 꼼꼼히 칠을 해 주어, 집의 완성도를 더욱 높이는 작업입니다.
터치업페인트 작업 마무리 후...

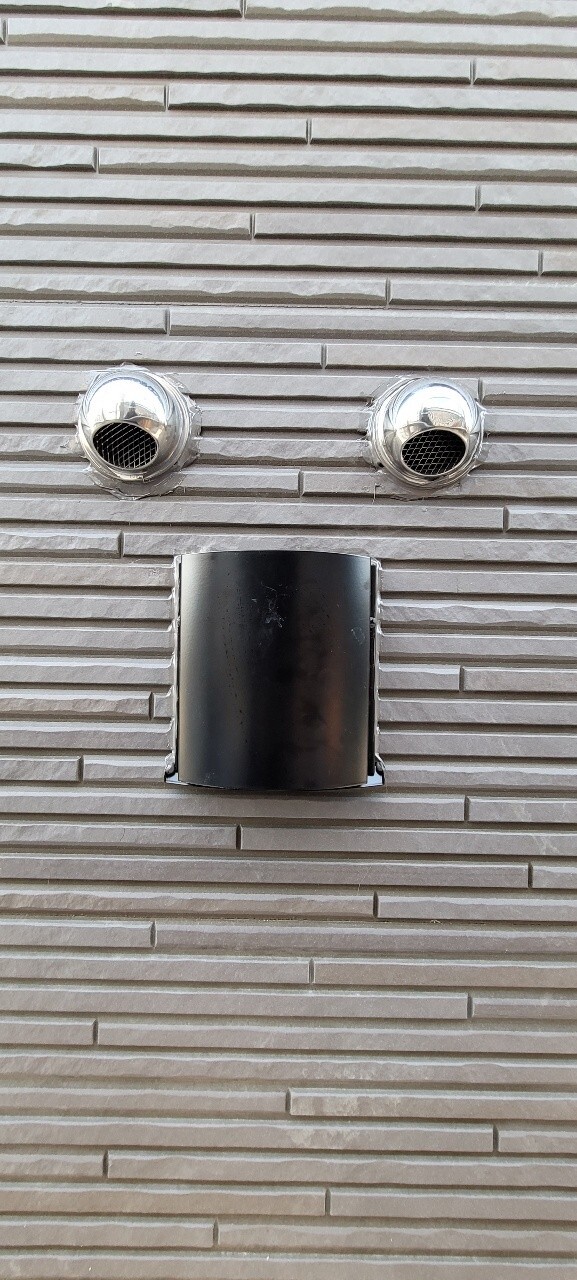

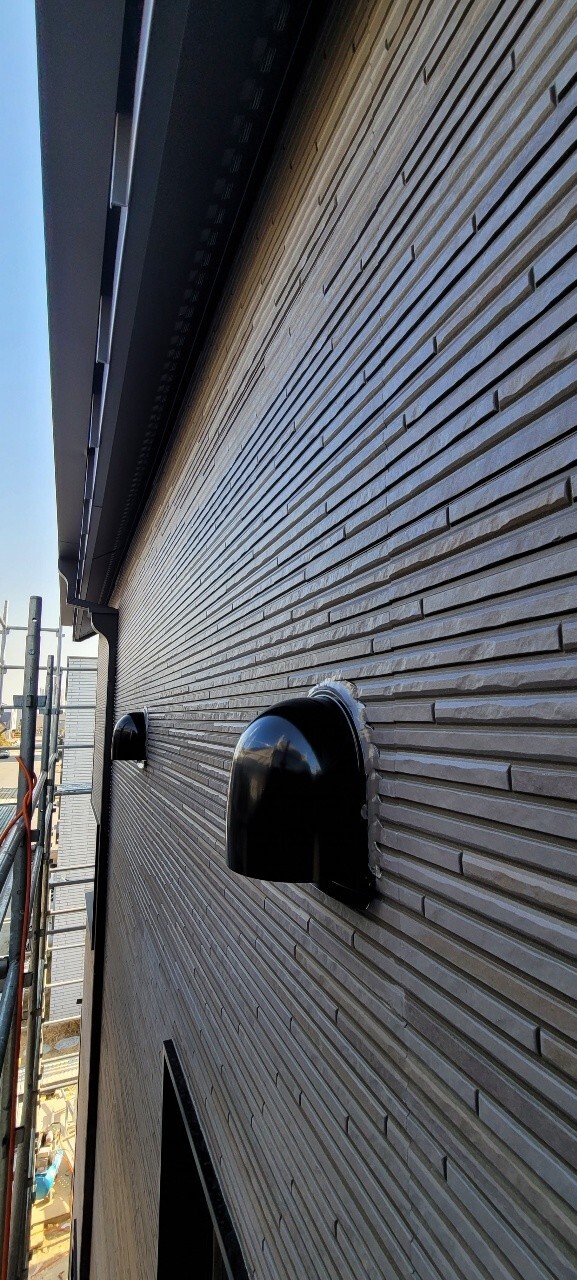

스탁벤트, 화장실 후드캡, 열회수 환기장치 외부 급배기 시공도 진행하였습니다!
늘 깔끔히 시공하는 팀장님입니다~

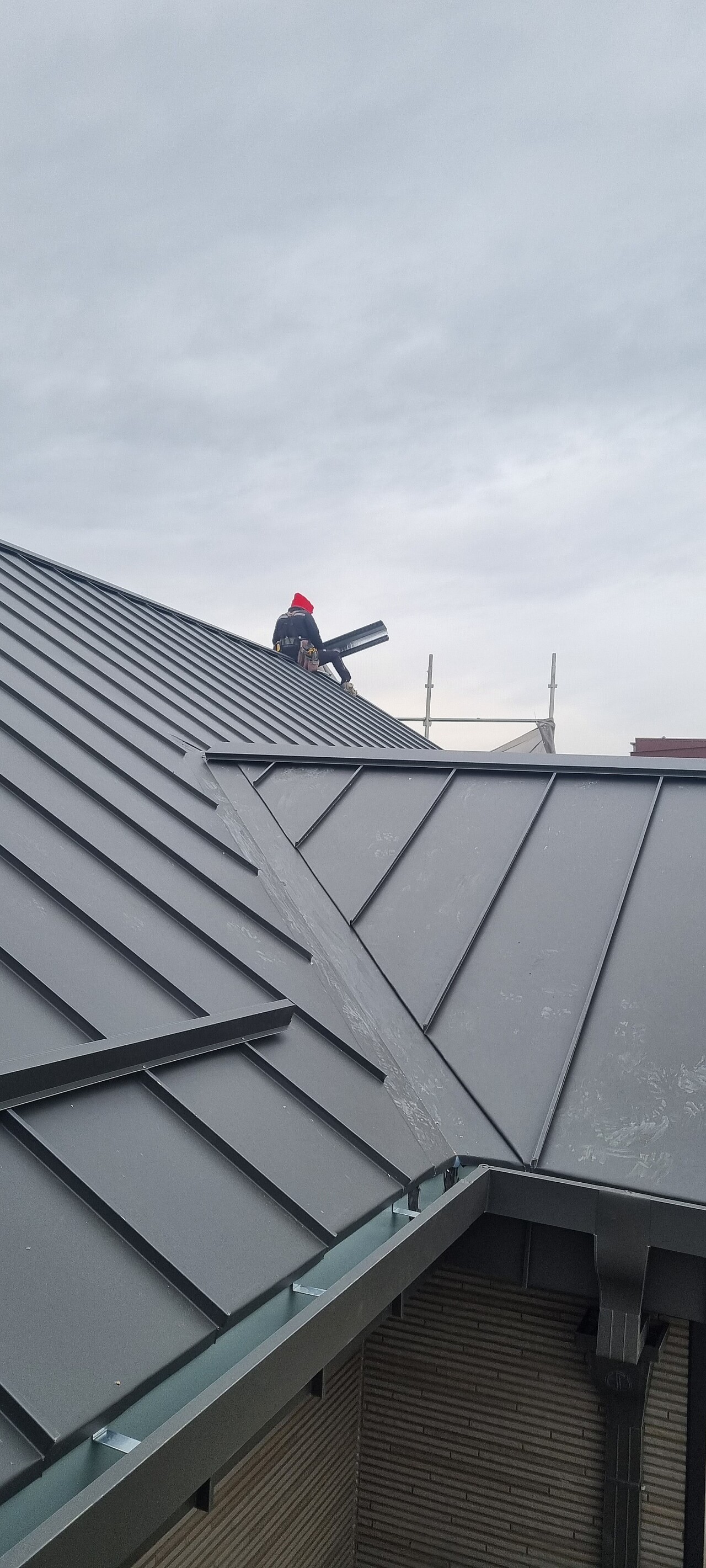

징크팀 오늘도 고생하시네요.
물받이 시공 후
물받이 부분에 낙엽이 들어가 물받이가 막히는 현상이 발생할 수 있기 때문에 ,
알류미늄으로 된 낙엽거름망 설치해주었습니다 .
오늘도 열심히 시공후 청소와 현장정리로 하루를 마무리 합니다.

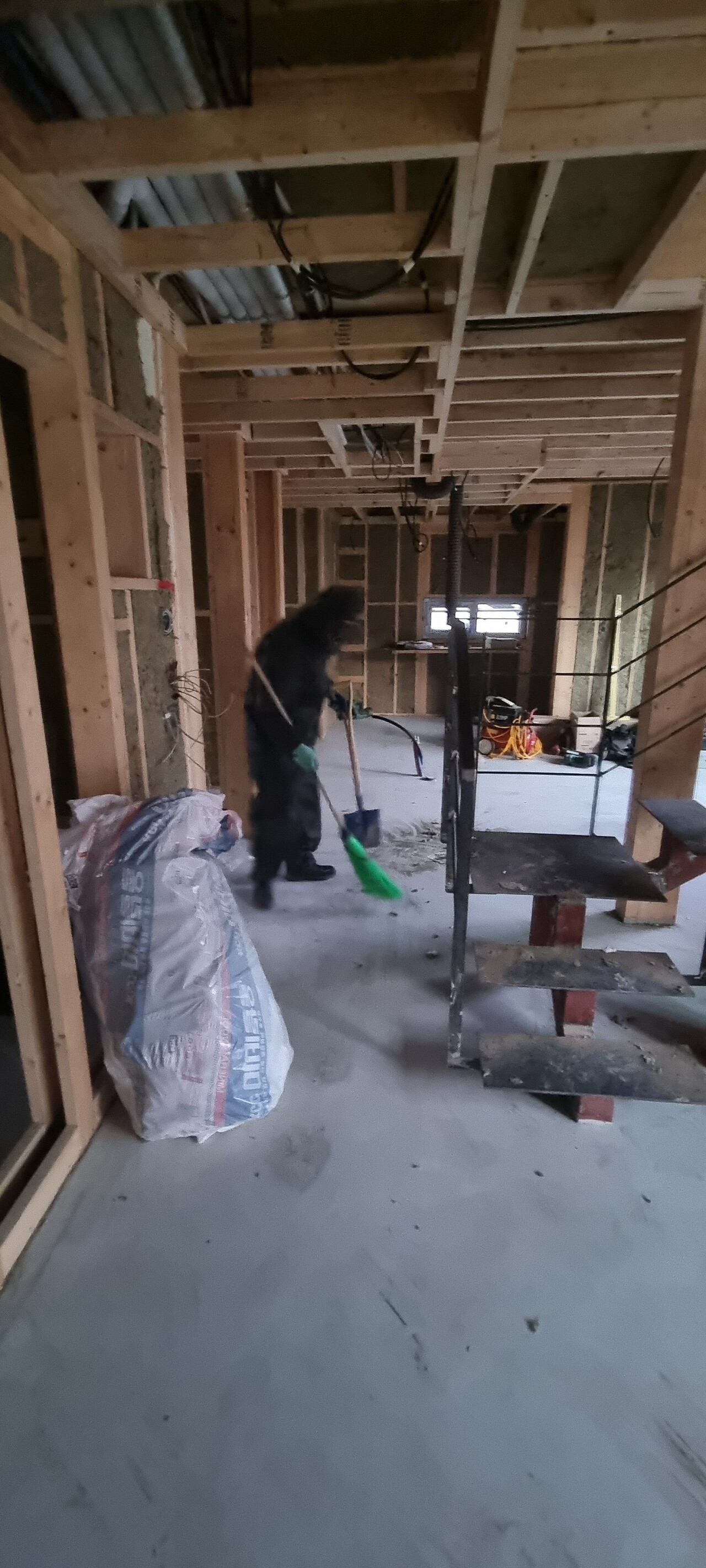

역동적으로 청소하는 사진입니다. 손이 흔들려서 이상하게 나온건 안비밀...
점차 집이 완성되어갑니다.
어느팀이 시공했는지 몰라도 참 이쁘네요^^
마지막까지 최선을 다하겠습니다.
오늘은 여기까지입니다.
오늘도 고생하셨습니다.
감사합니다.
