20230903 일 [태안 안면도] 20일차 세라믹 사이딩 시공, 연질폼시공, 아스팔트 프라이머 도포 작업 [수호천사하우징] [직영건축] [목조주택] [전원주택]

by 수호천사하우징 2023. 9. 3.

날씨: 맑은 날씨

팀 장 : 문성일 (8시간)

부팀장 : 김진홍 (휴무)

팀 원 : 천영환 (8시간), 최영광 (8시간), 노채헌 (8시간)

지 원 : 이상민 팀장 (8시간), 오경택(8시간), 조길환 (8시간)

​​

금일품수 (누계) :7품 (총 129.825품)

금일 작업 현황

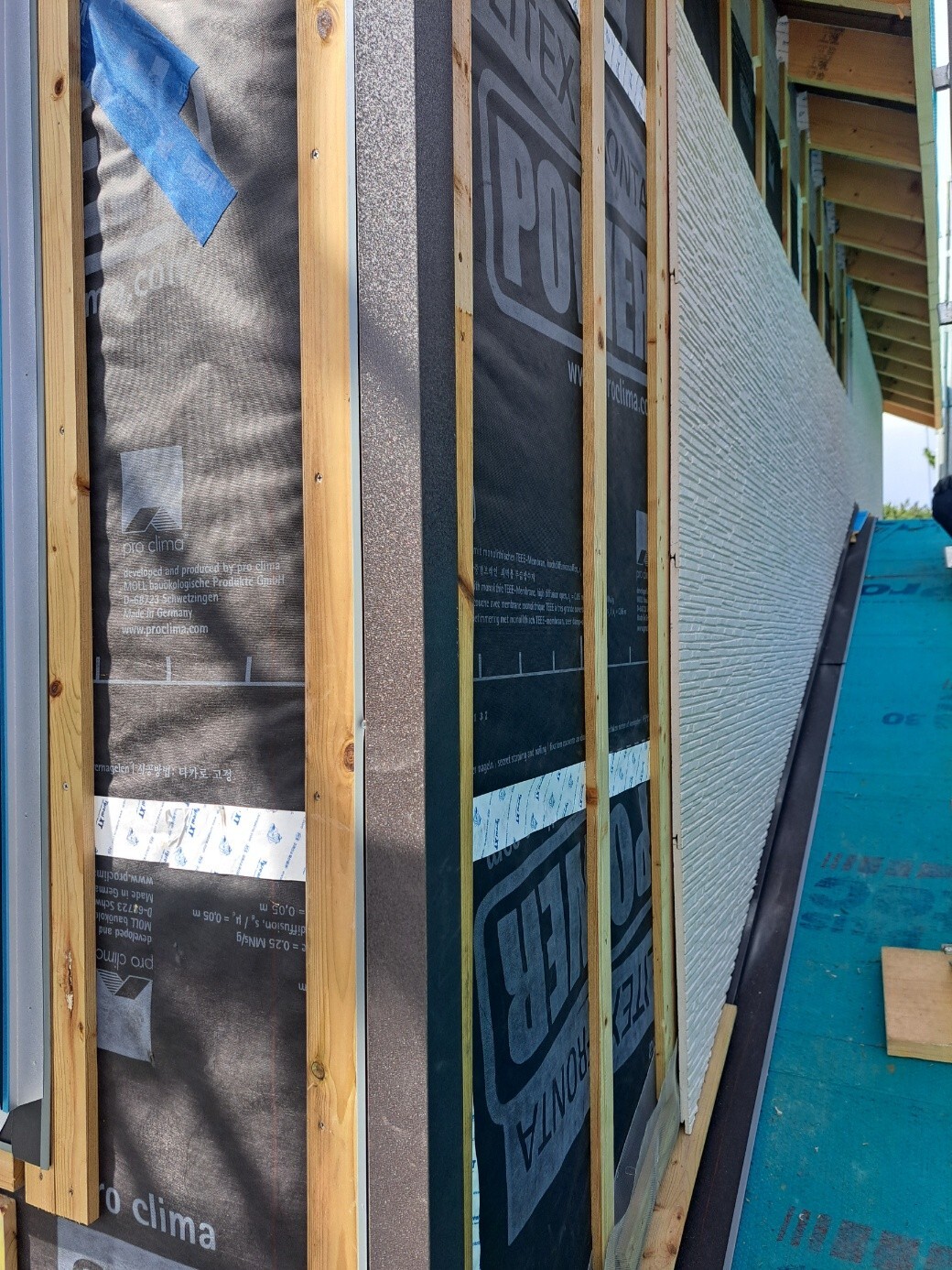

​​- 외벽 세라믹 사이딩 시공

​- 내부 연질폼 시공

- 아스팔트 프라이머 도포 작업

다음 예정 작업

​- 외벽 세라믹 사이딩 시공(완료 예정)

- 마감재 가공

20일차

어제에 이어 외벽마감재(세라믹사이딩)시공을 이어갑니다.

오늘도 문성일팀장님, 이상민팀장님, 최영환빌더님이 한팀으로

다른 한팀으로 오경택, 조길환, 최영광빌더님이 활약할 예정입니다.

오늘도 힘차게 나아가 봅시다. 화이팅!!!

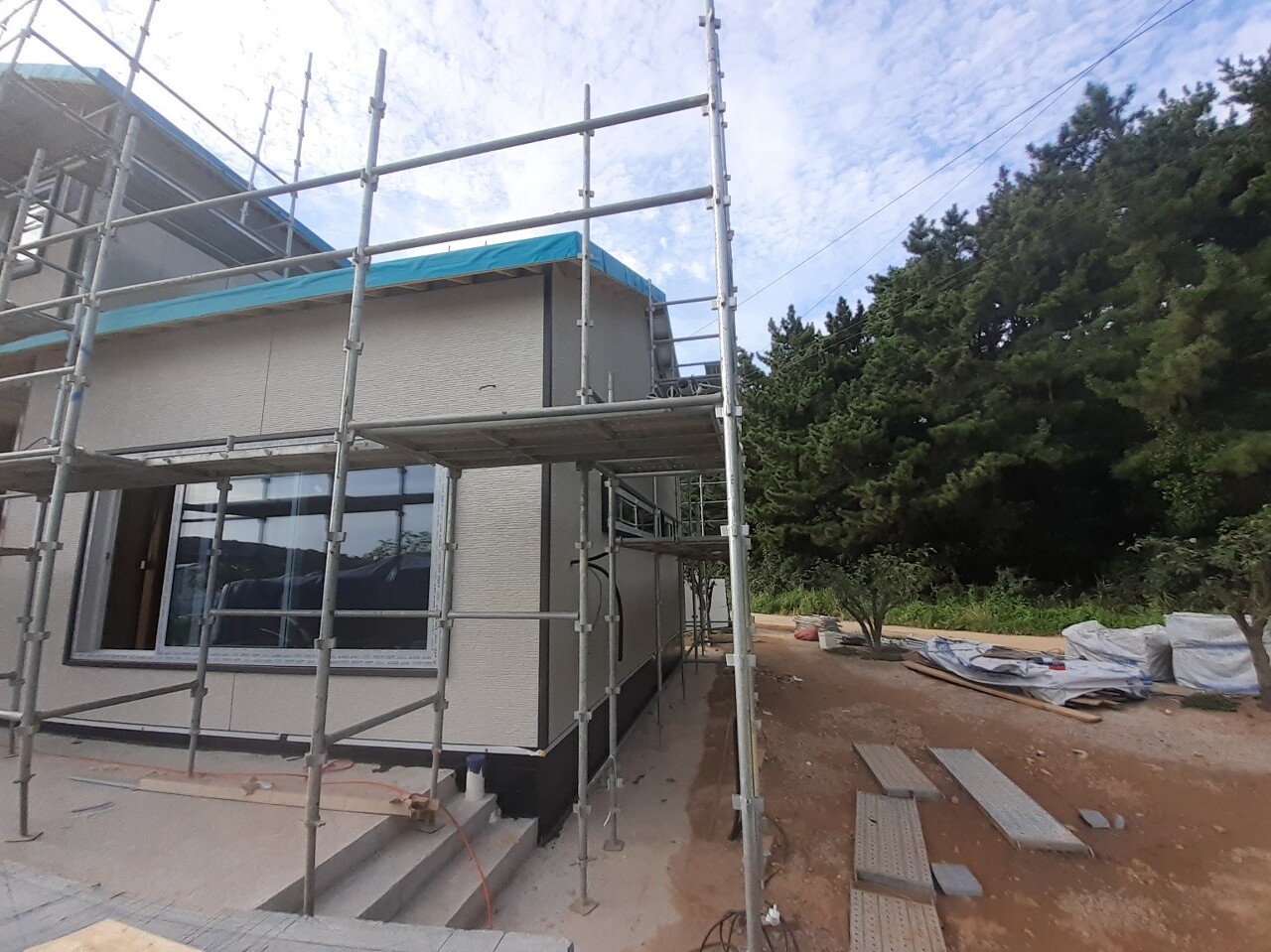

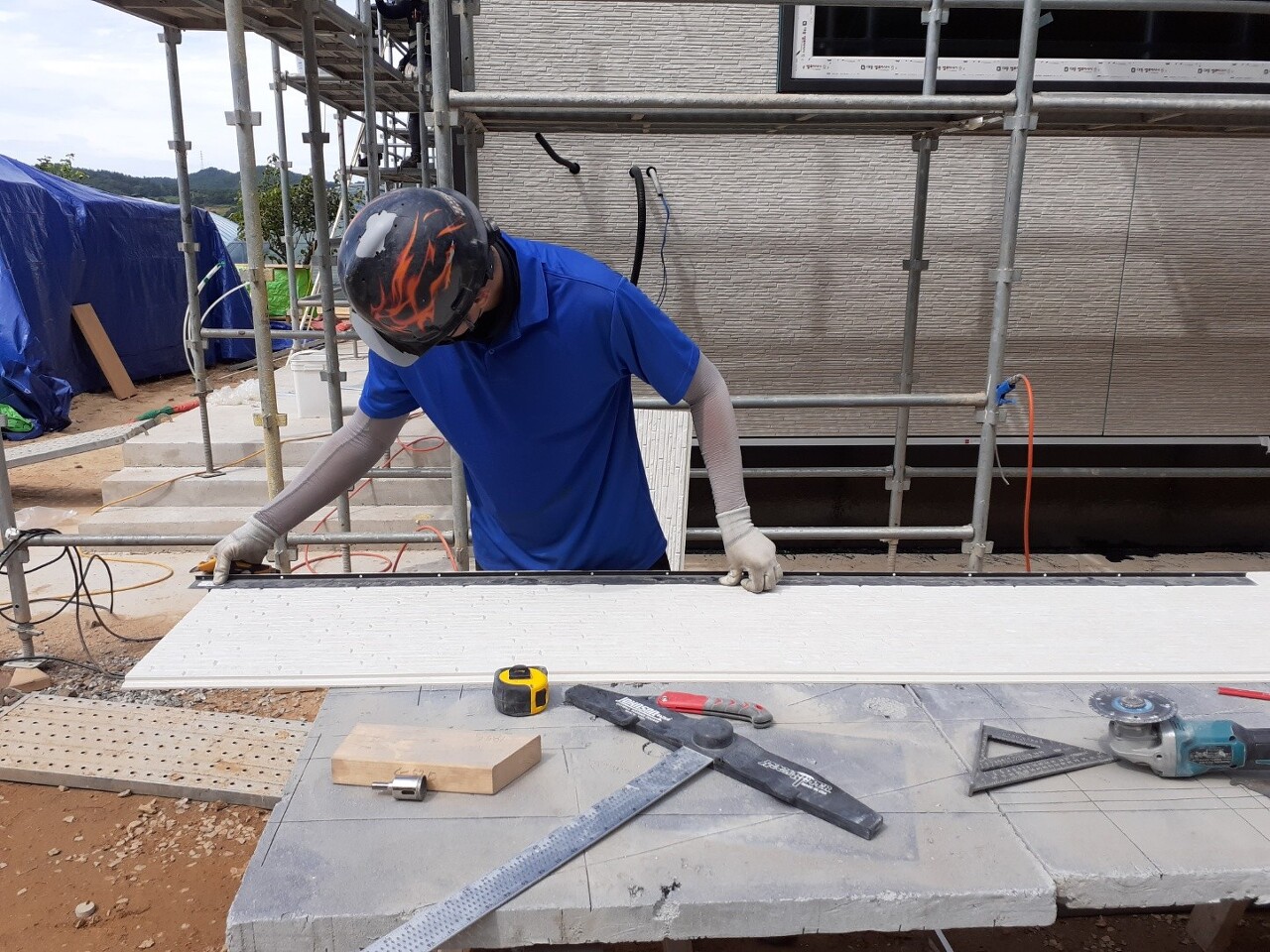

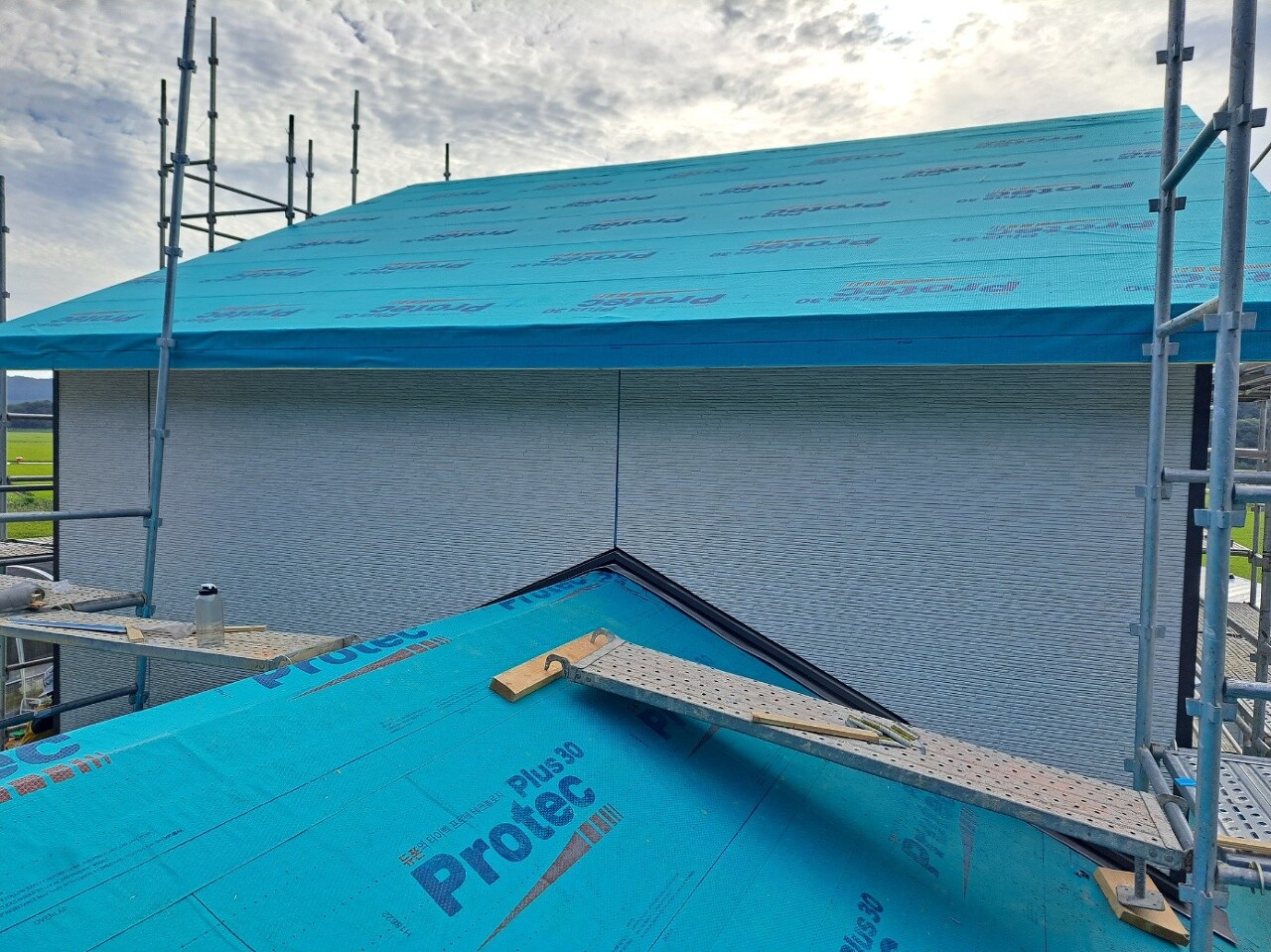

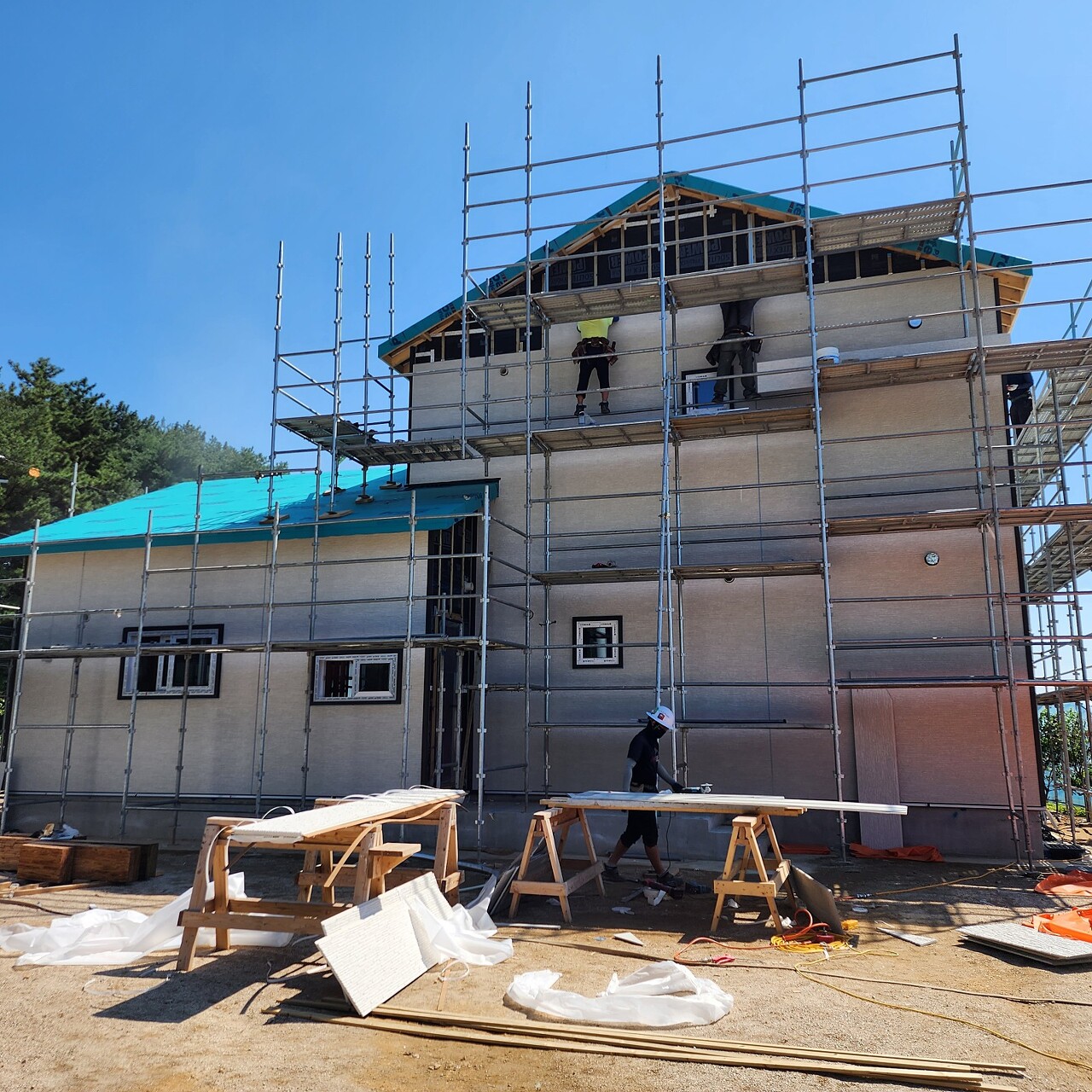

먼저 오경택, 조길환, 최영광 빌더님이 시공하는 1층 북벽 다용도실과 2층 외벽입니다.

북벽의 마무리가 보이네요. 팀원분들 화이팅 입니다.

최영광빌더님이 재단을, 오경택.조길환 빌더님이 시공 하였습니다. 이틀간의 합을 맞추어서 일이 척척 진행되네네요.^^

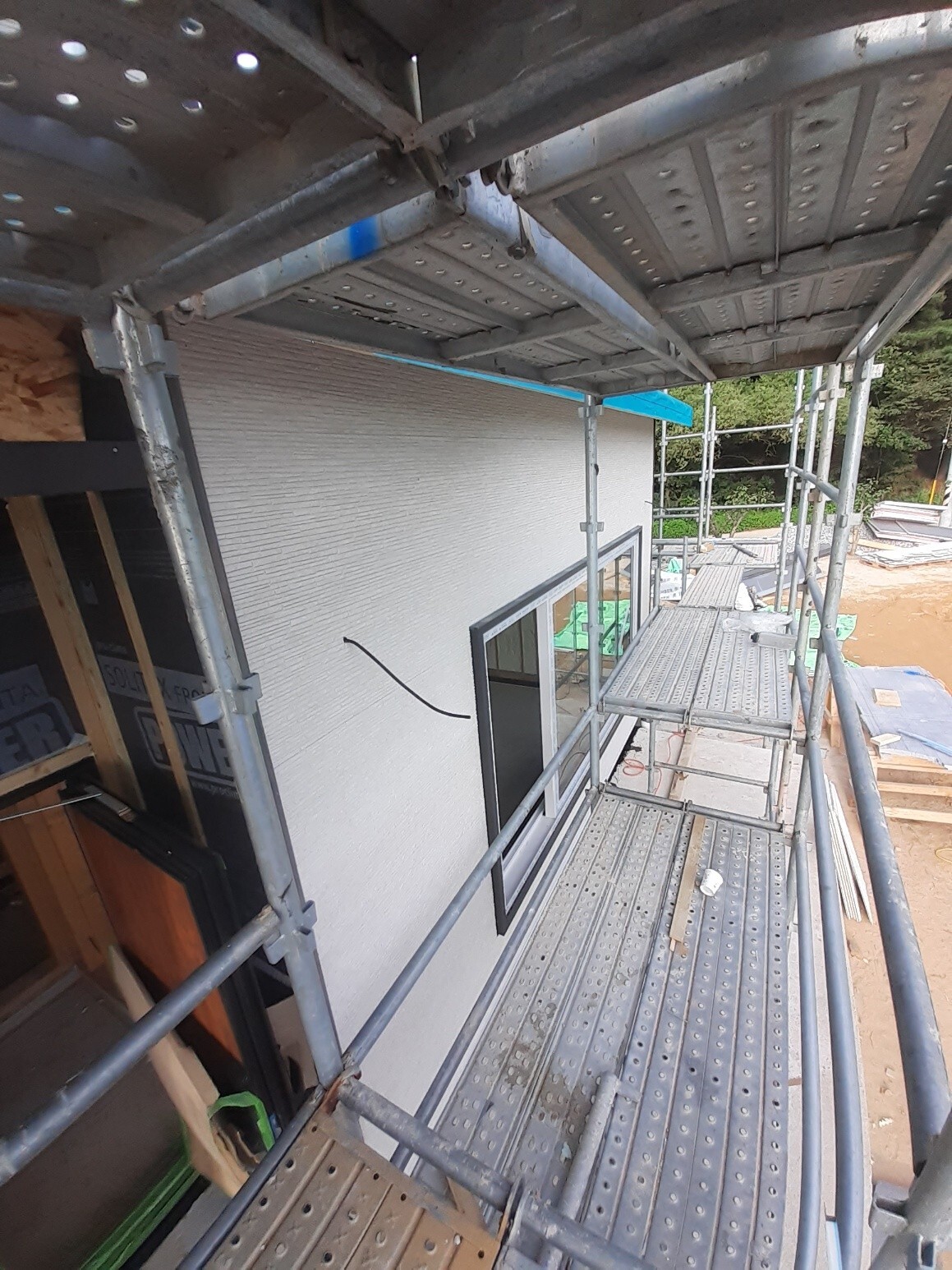

북벽 시공 완료하였습니다. 완성된 모습을 보니 마음이 시원해지는 느낌입니다.

어제에 이어서 2층 동측 시공을 했습니다.

시공모습은 사진으로 남기지 못했지만 멋진 합으로 시공을 완료했습니다.

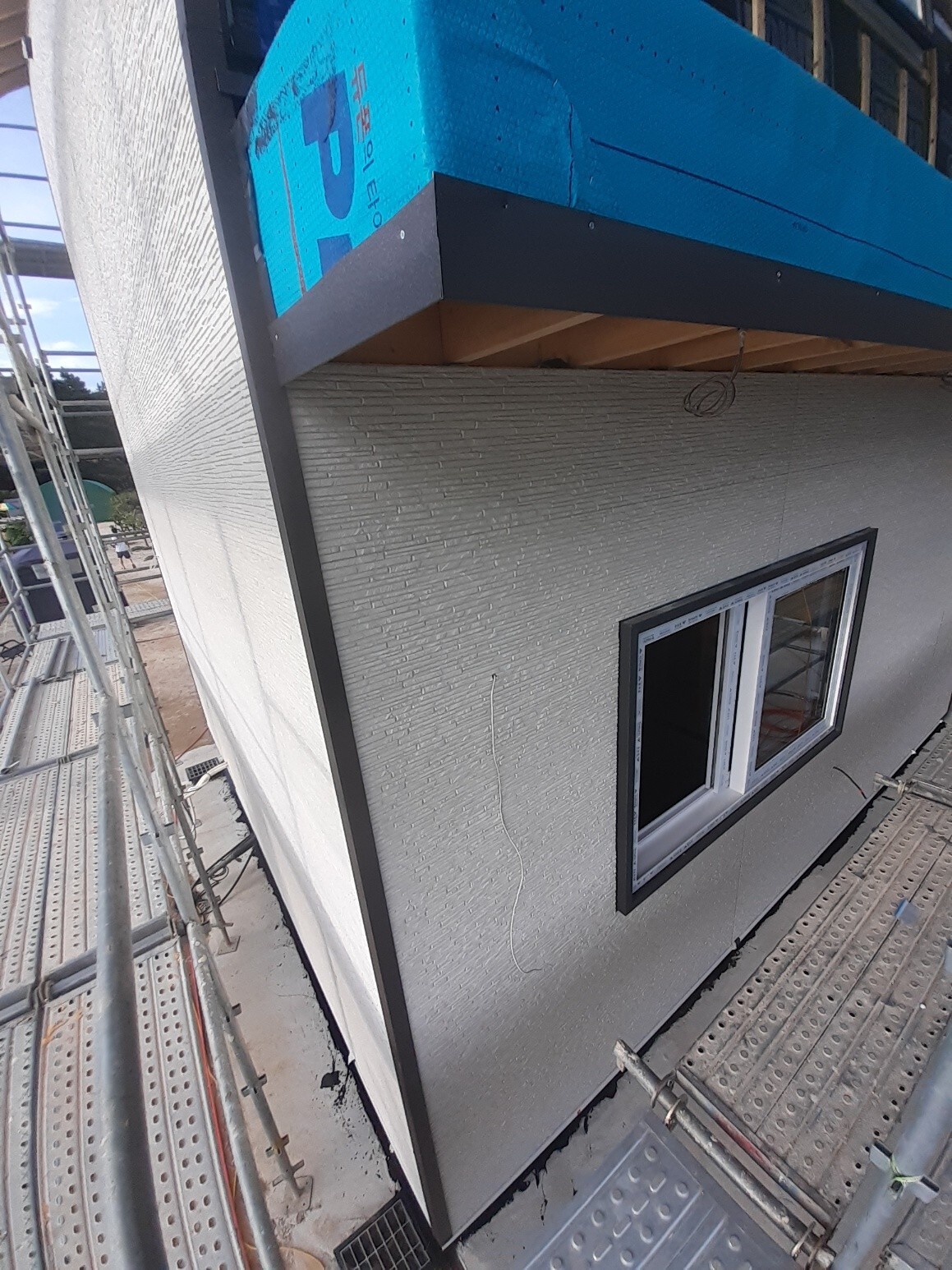

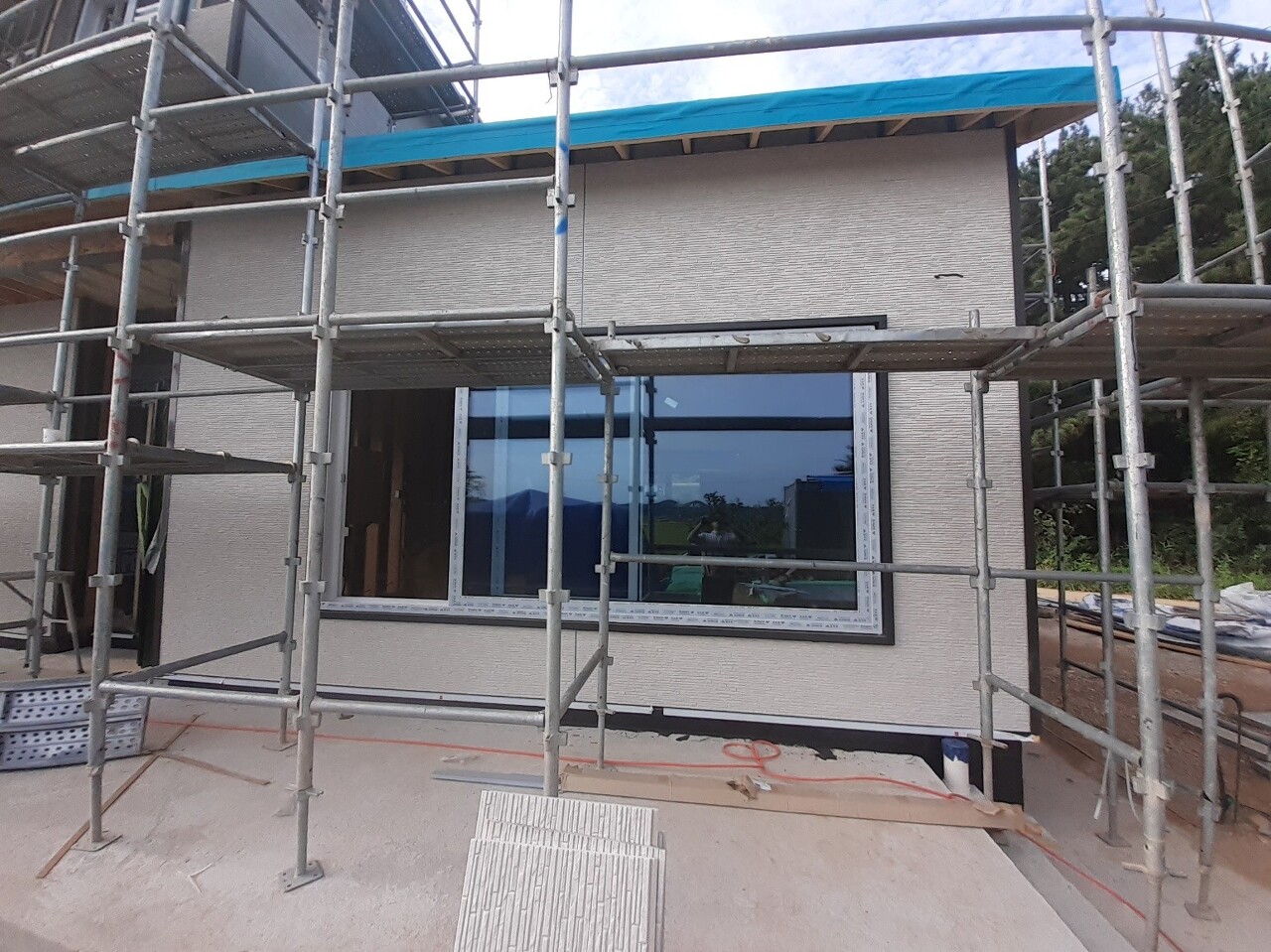

2층 동쪽벽 시공중인 모습입니다. 사선으로 쌓아올려는 작업이 만만치 않아보입니다.

멋진 모습으로 완료된 2층 동쪽 벽면 입니다.

오경택, 조길환, 최영광빌더님들 수고하셨습니다.

그림과도 같은 구도로 나온 좋은 사진, 조길환 빌더님이 찍어주셨습니다. 정말 잘나왔네요.


2층 팀이 시공하는 동안 문성일, 이상민팀장님 천영환빌더님

1층 동쪽벽을 시작으로 1층 남쪽벽까지 시공하였습니다.

오늘은 이상민팀장님이 재단을, 문성일팀장님.천영환빌더님이 시공을 맡아주셨습니다. 오늘도 합을 맞추어 화이팅합시다!!

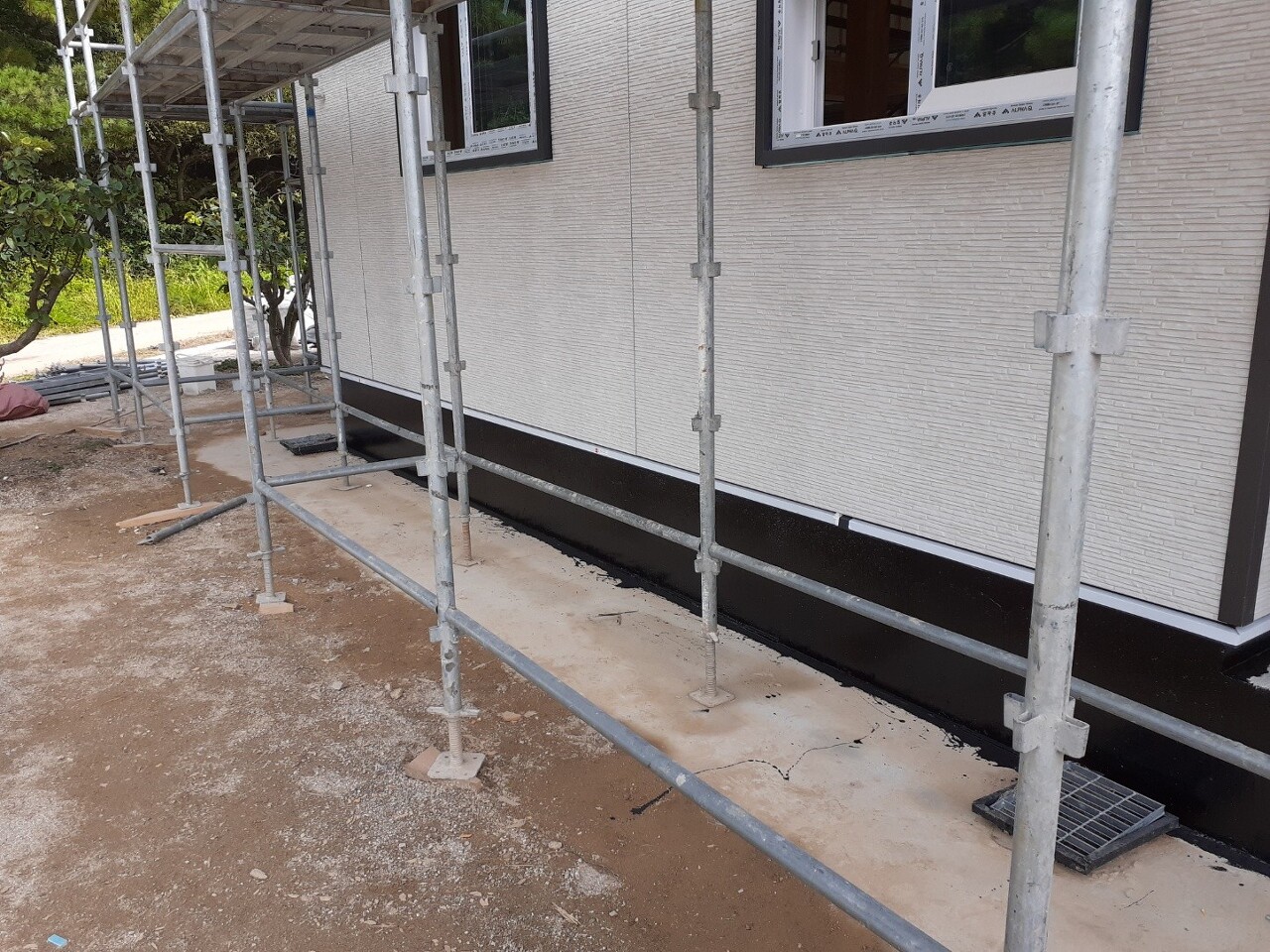

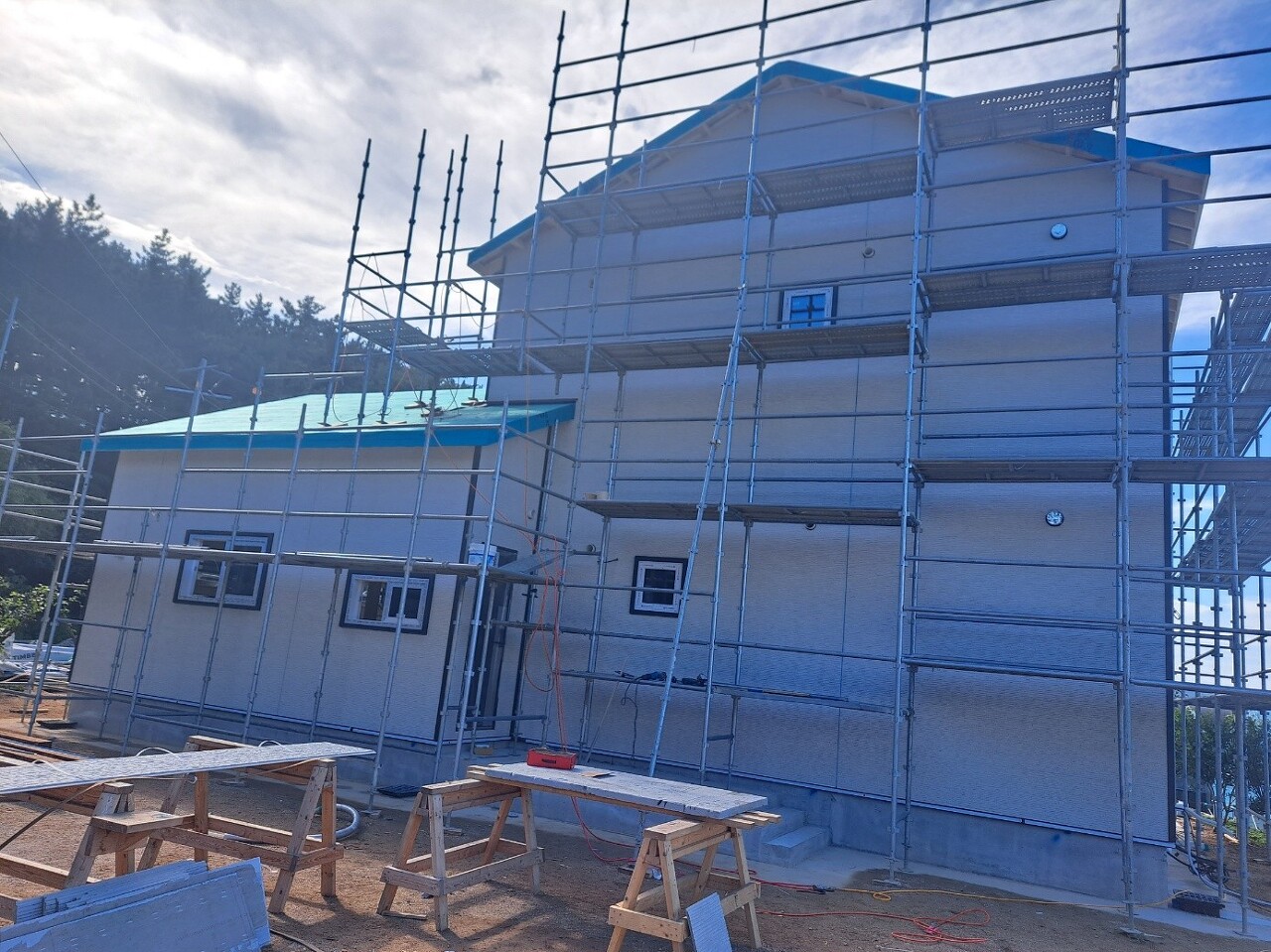

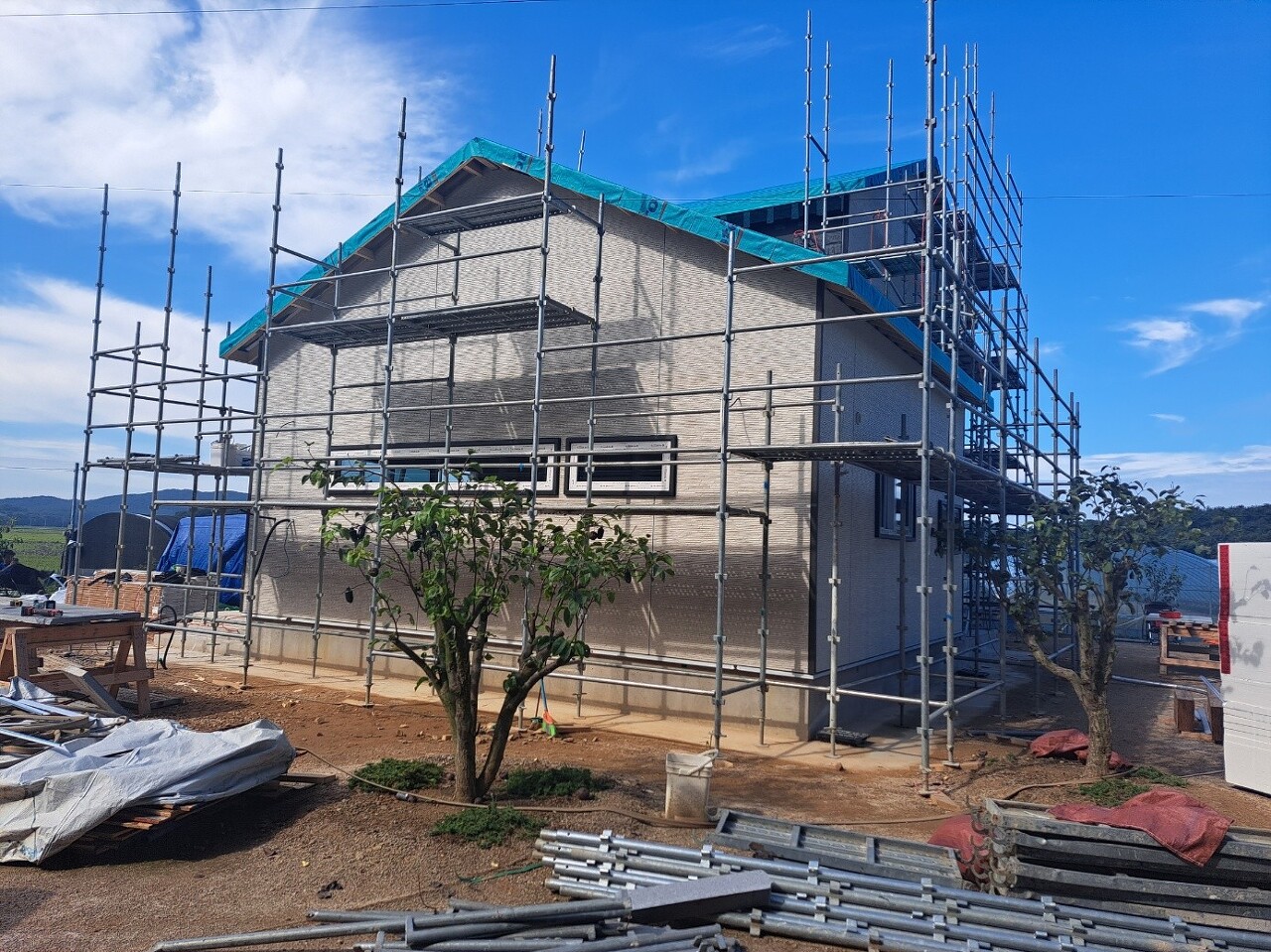

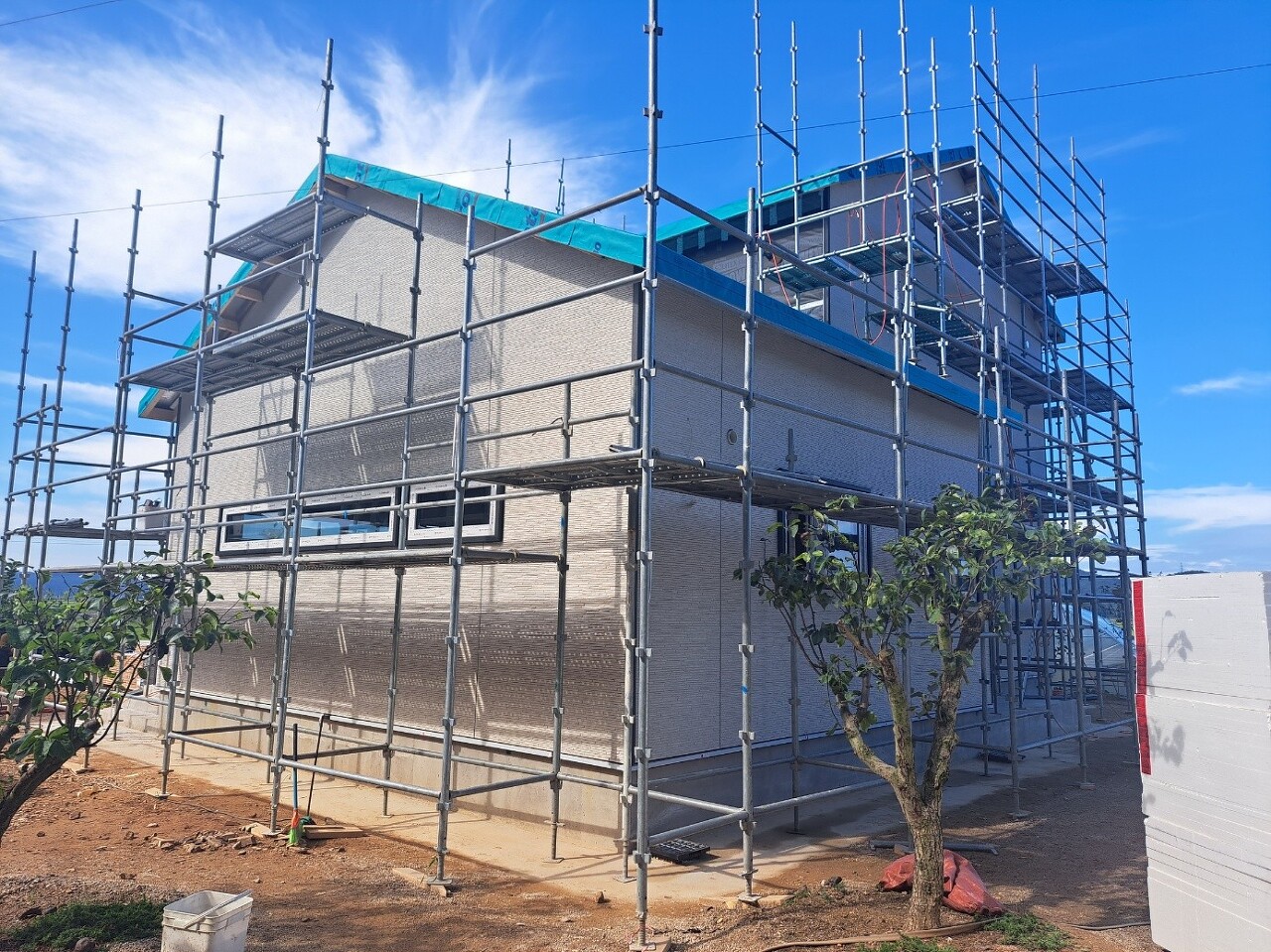

동쪽벽과 남쪽벽이 시공 완료된 모습입니다.



남쪽벽 시공된 모습입니다. 두팀장님과 천영환빌더님의 물흐르는 듯한 합으로 빠르고 깔끔하게 시공되었습니다.


외벽마감재 시공이 진행 되는 동안 기초 단열을 위한 아스팔트 프라이머 도포 작업이 진행되었습니다.




아스팔트 프라이머란?

아스팔트 프라이머란 아스팔트와 휘발성이 빠른 용제(Solvent)를 혼합 제조하여, 콘크리트, 시멘트, 몰타르, 철재 등의 표면에 도포하여 피막을 형성, 시공성(단열재 시공)과 접착력을 강화시키기 위해 사용하는 방수, 방습 제품입니다.

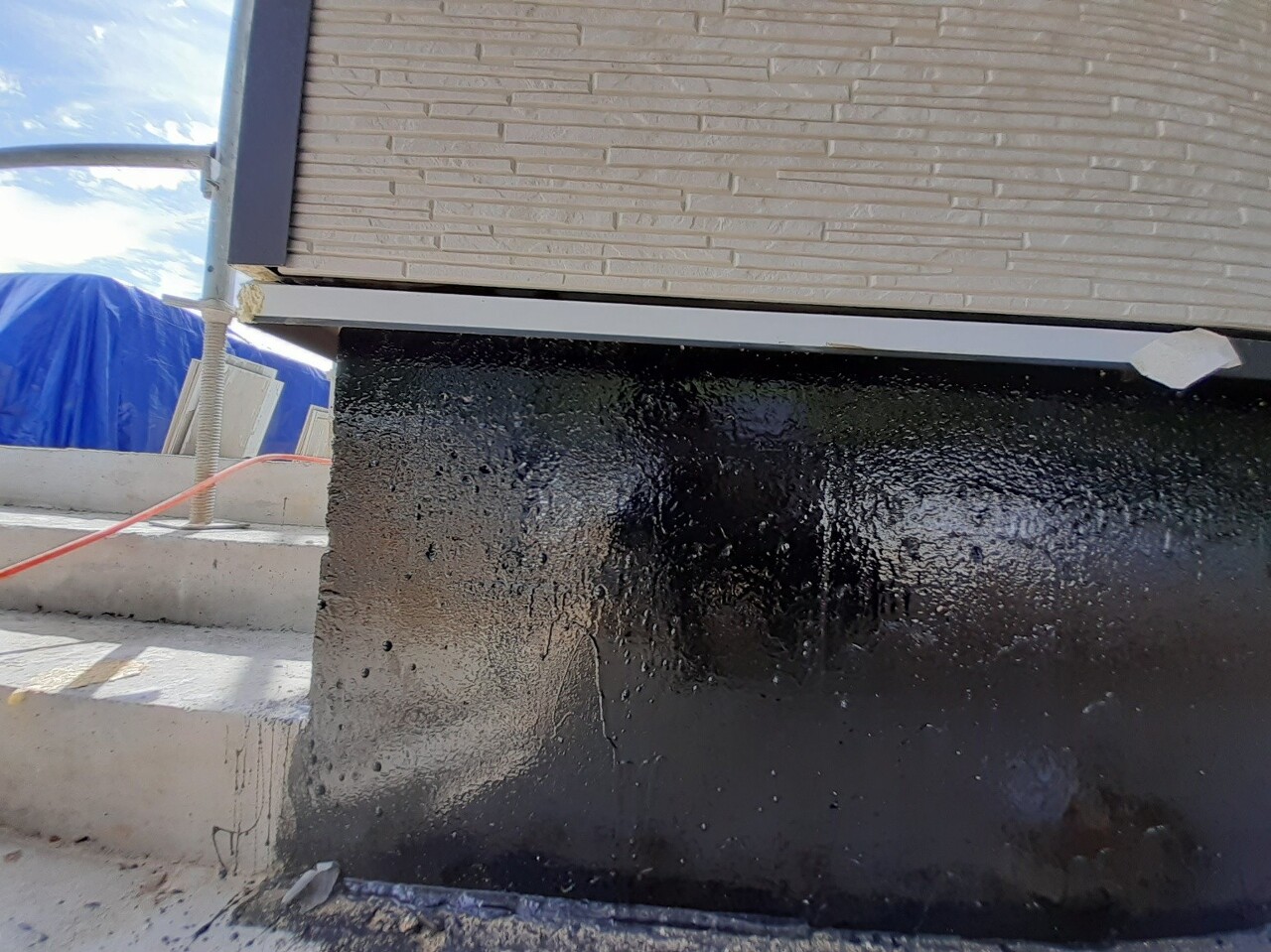

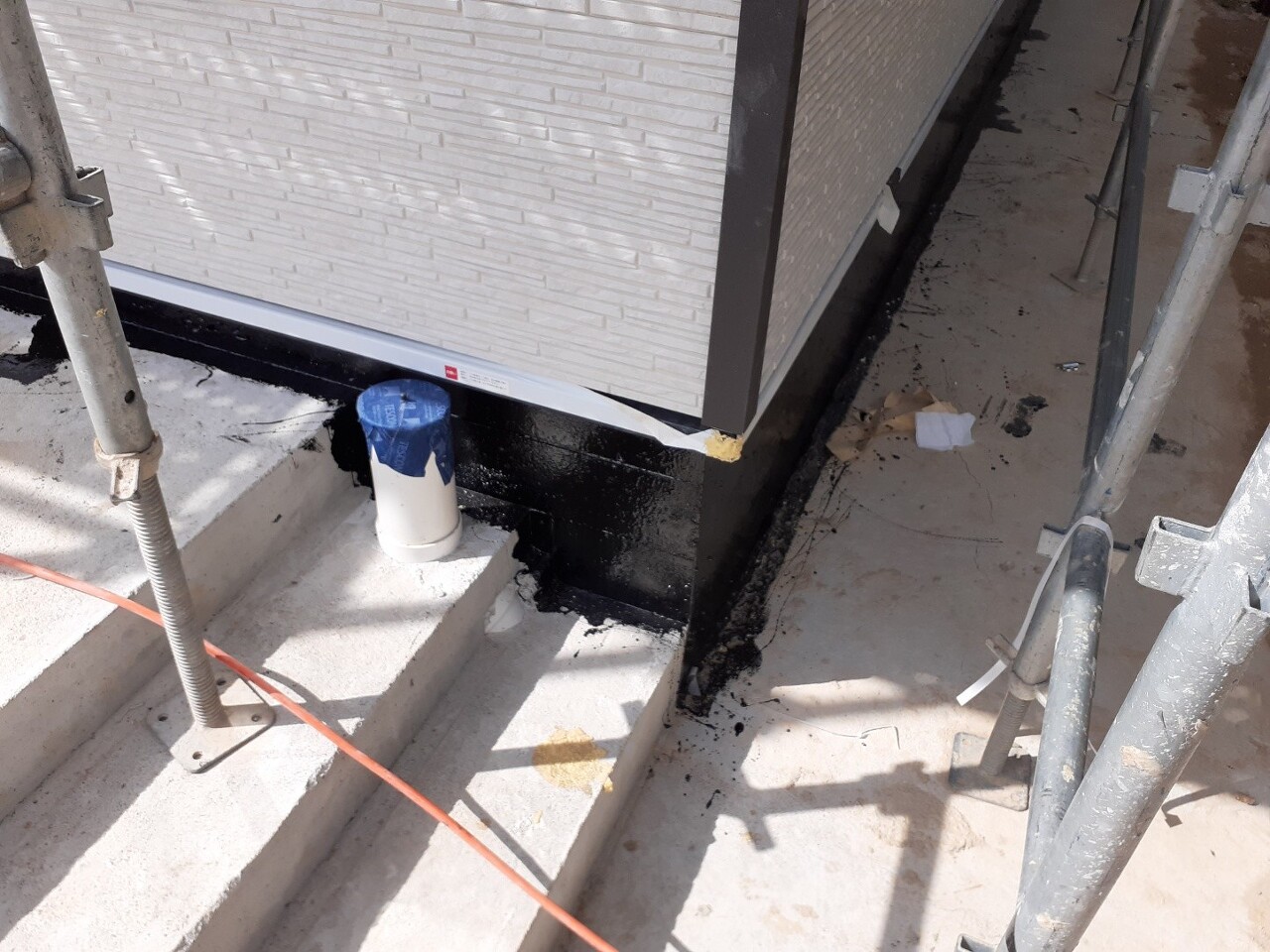

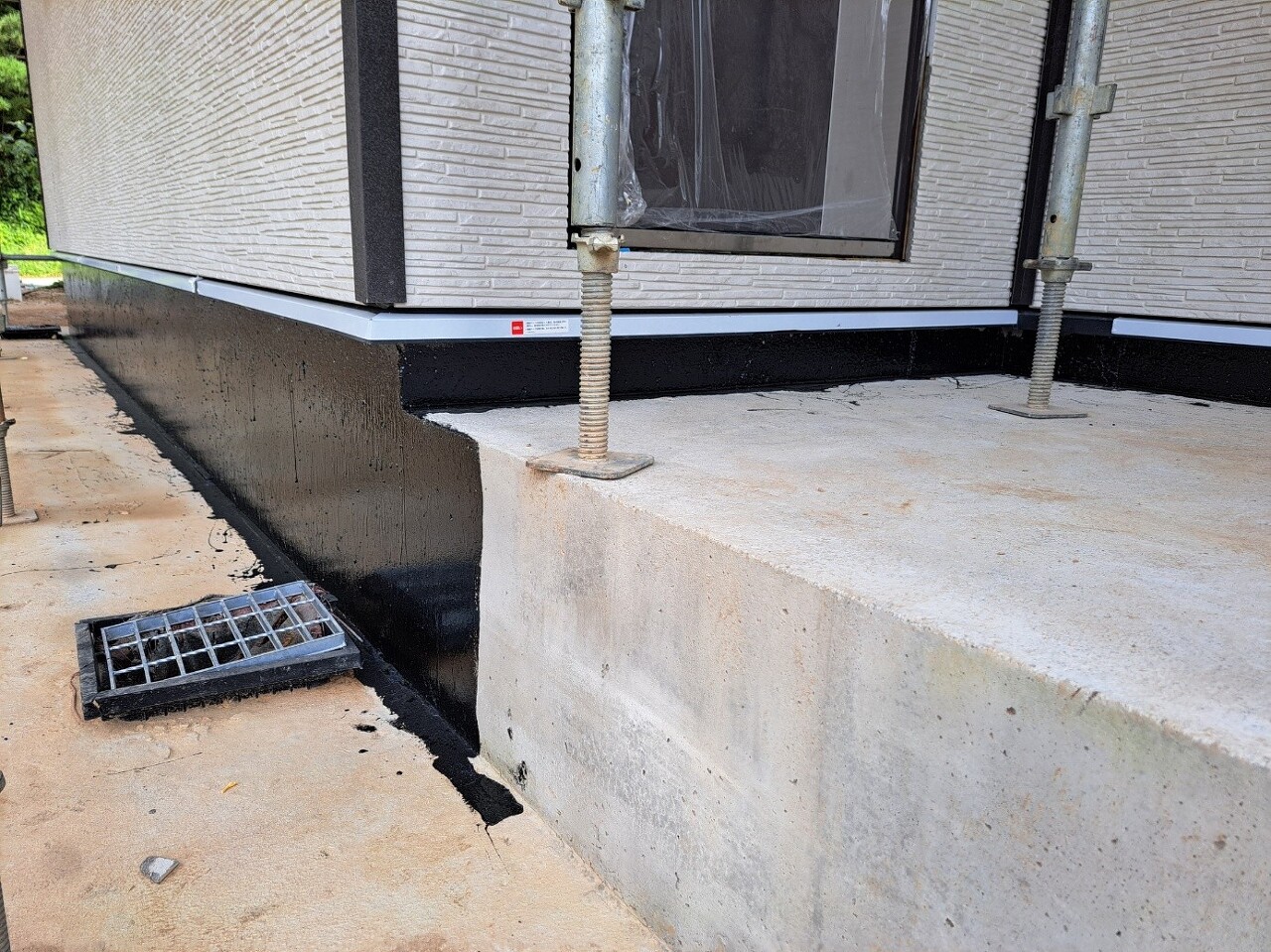

지반 경계선부터 기단부 상단까지 꼼꼼히 도포하였습니다.

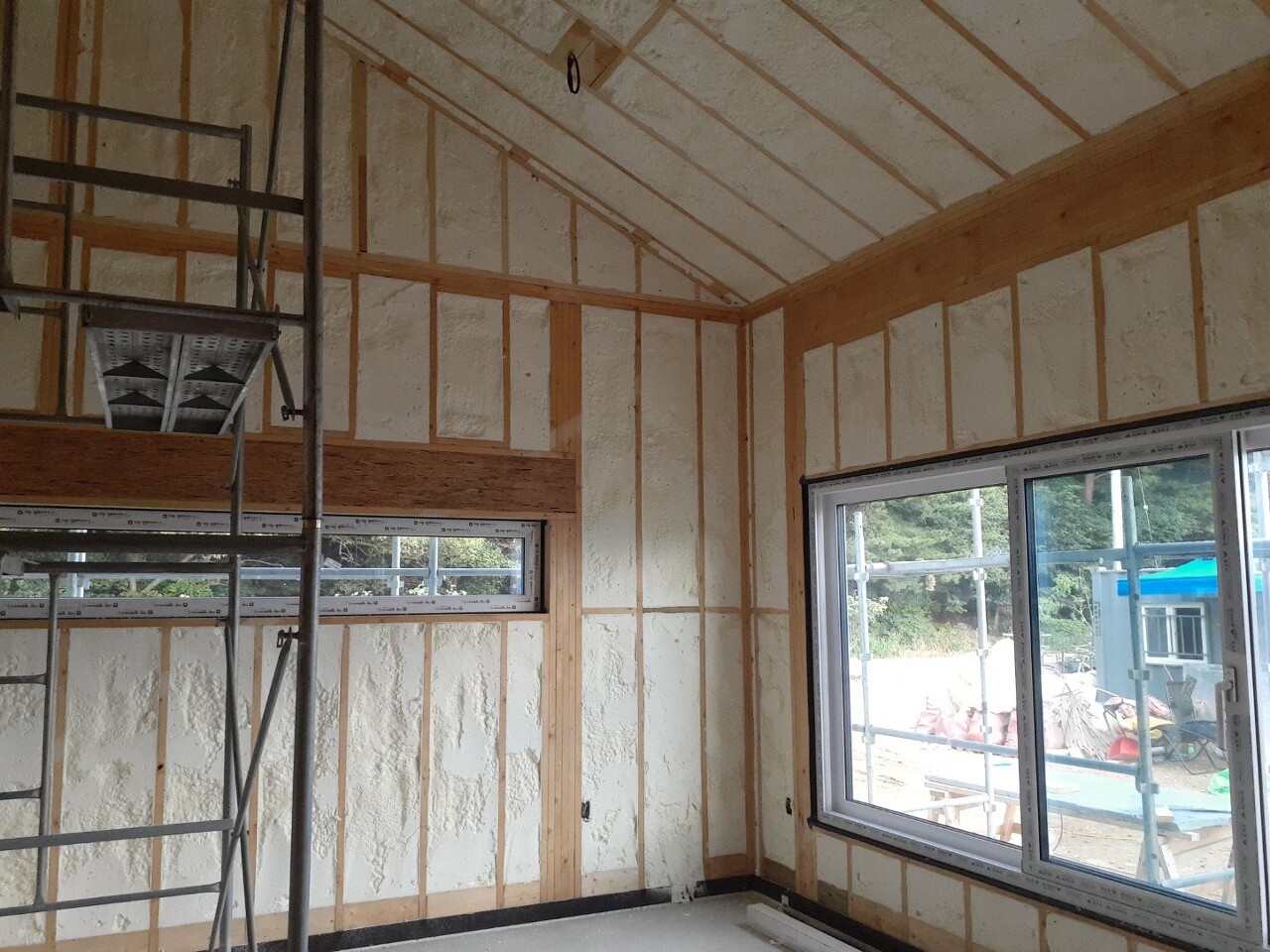

오늘 내부 연질폼시공을 완료 했습니다.

빈틈없는 시공과 깔끔한 재단으로

단열과 방음을 확보했습니다.

폼시공팀 수고하셨습니다.

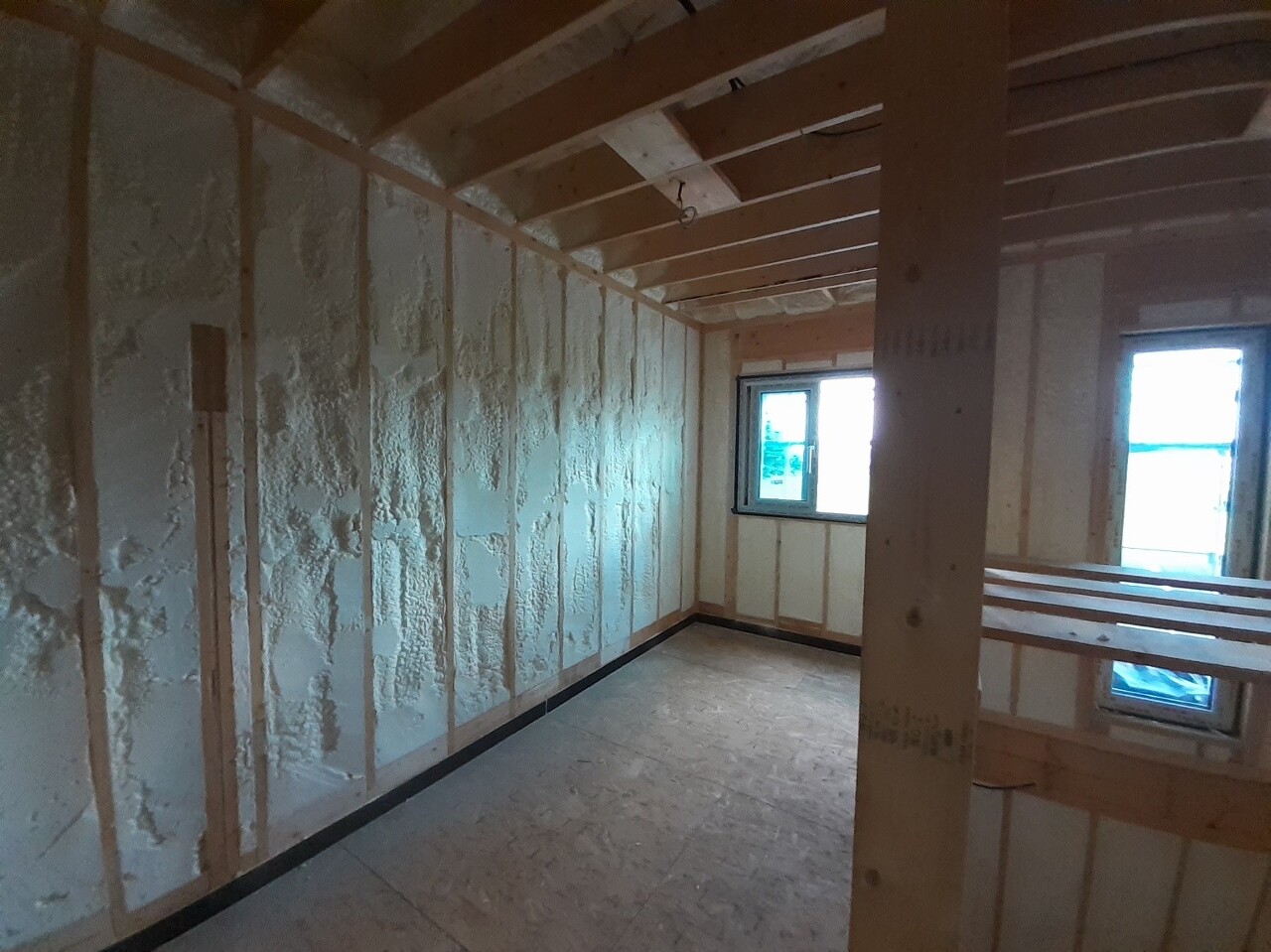

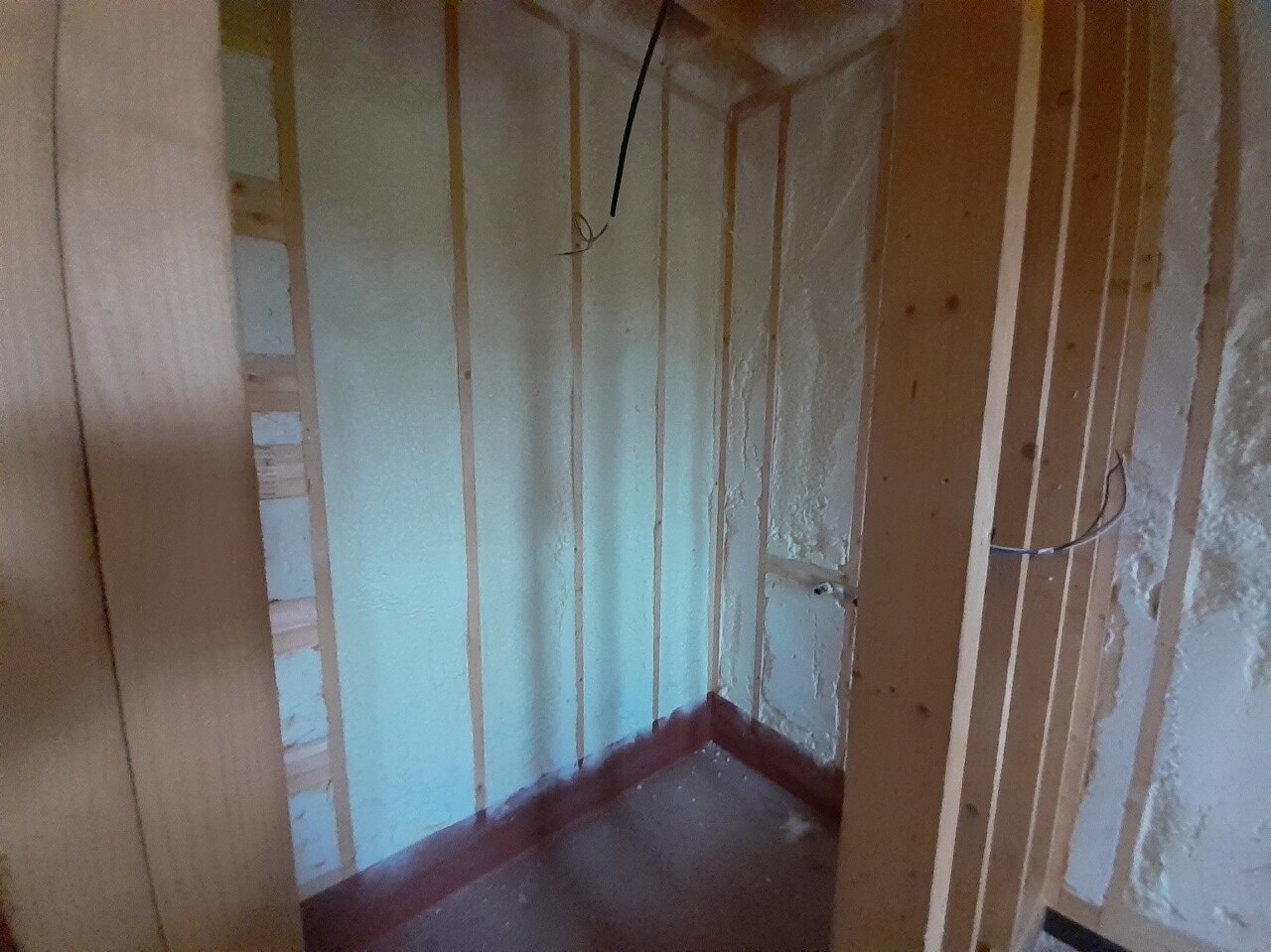

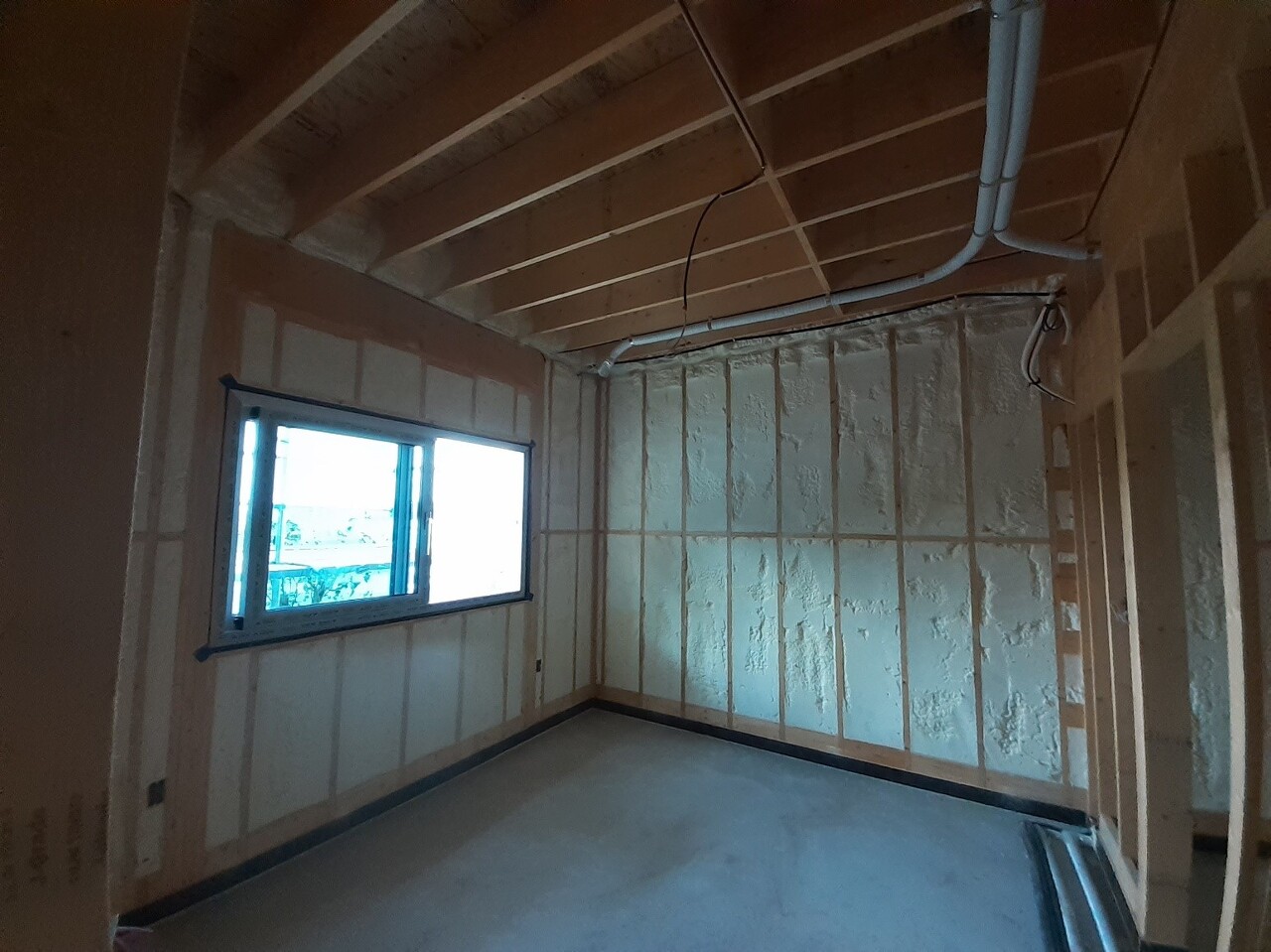

1층 폼시공이 완료된 모습입니다.

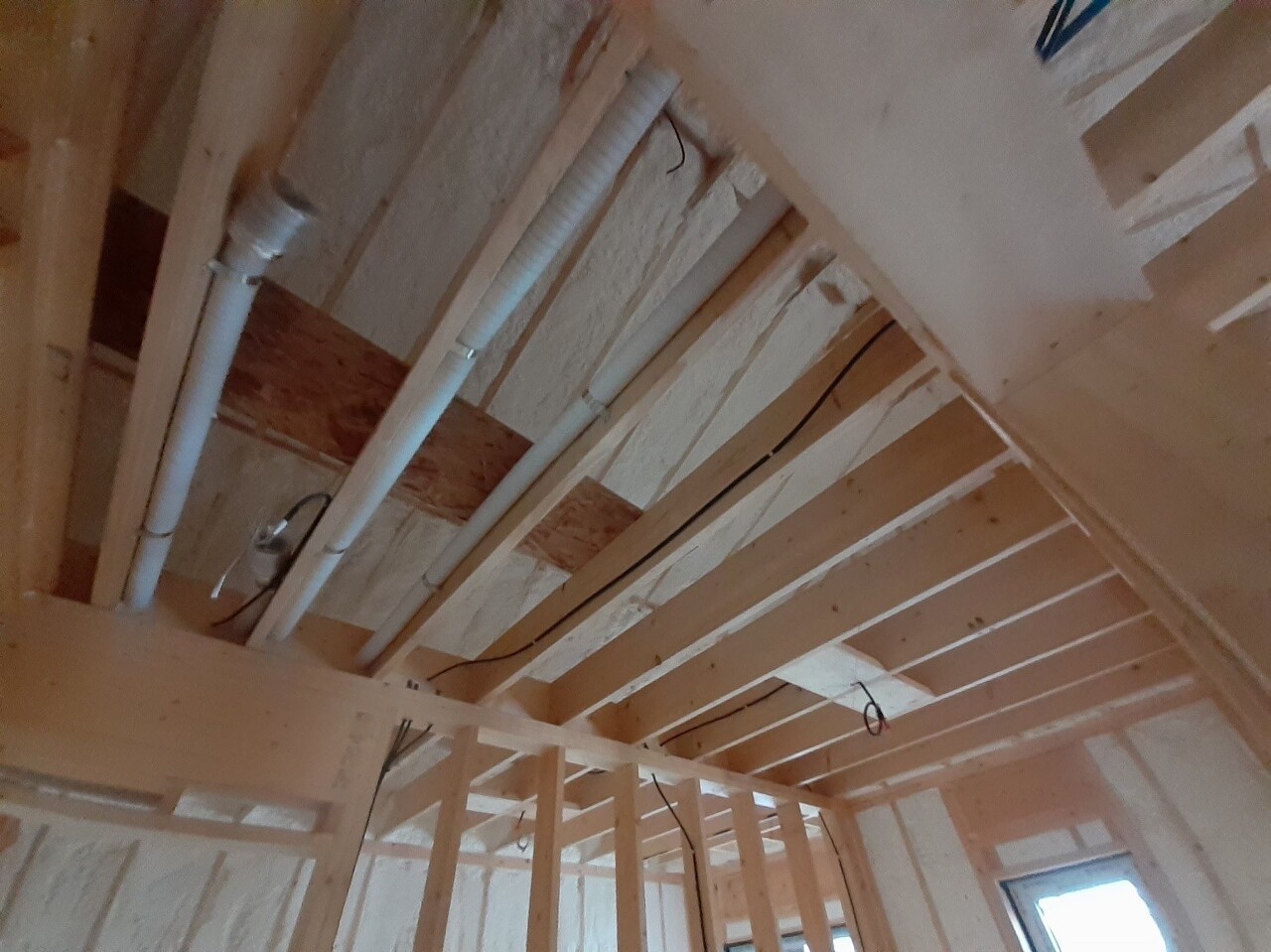

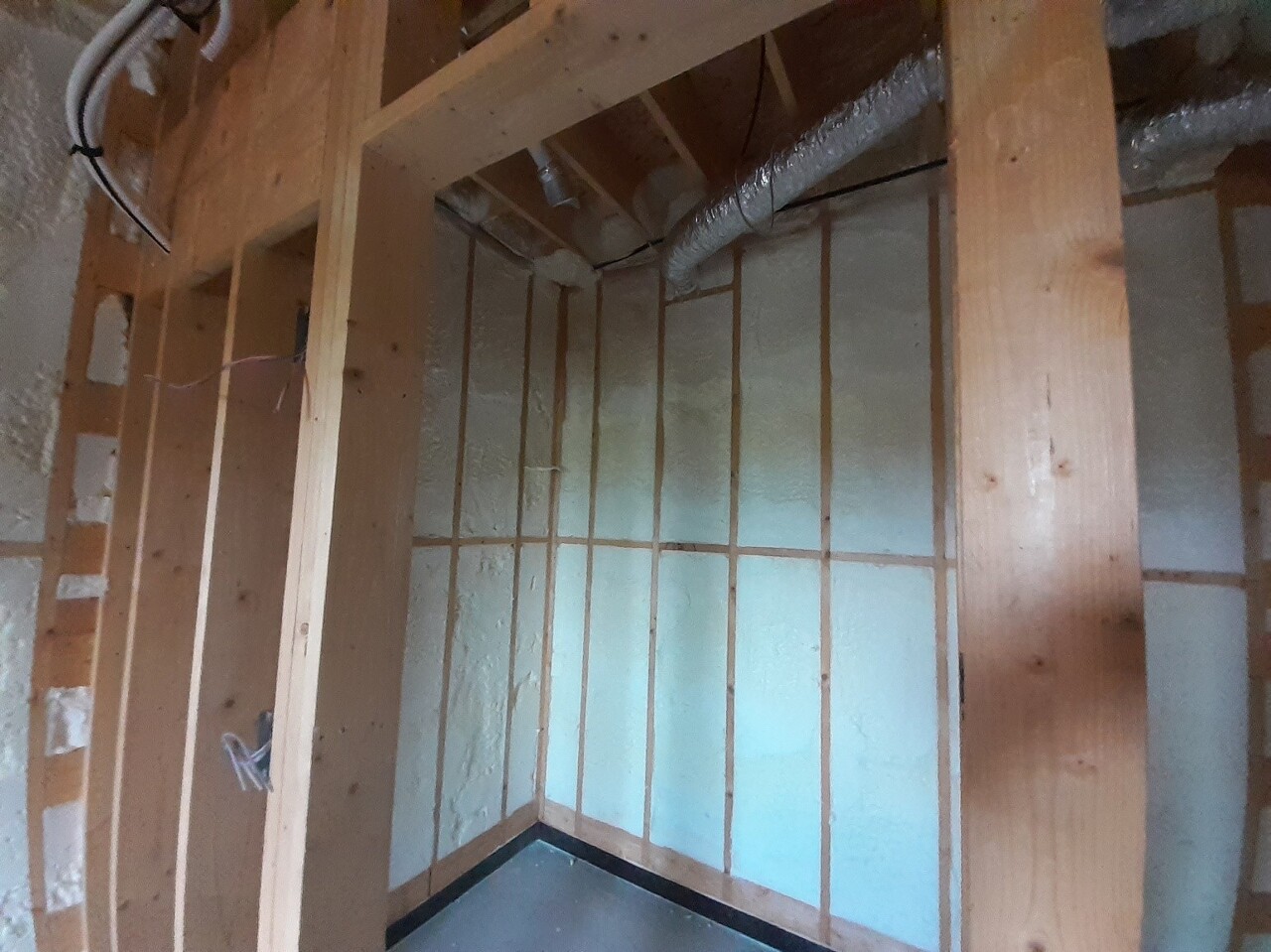

계단실 폼시공이 완료된 모습입니다.

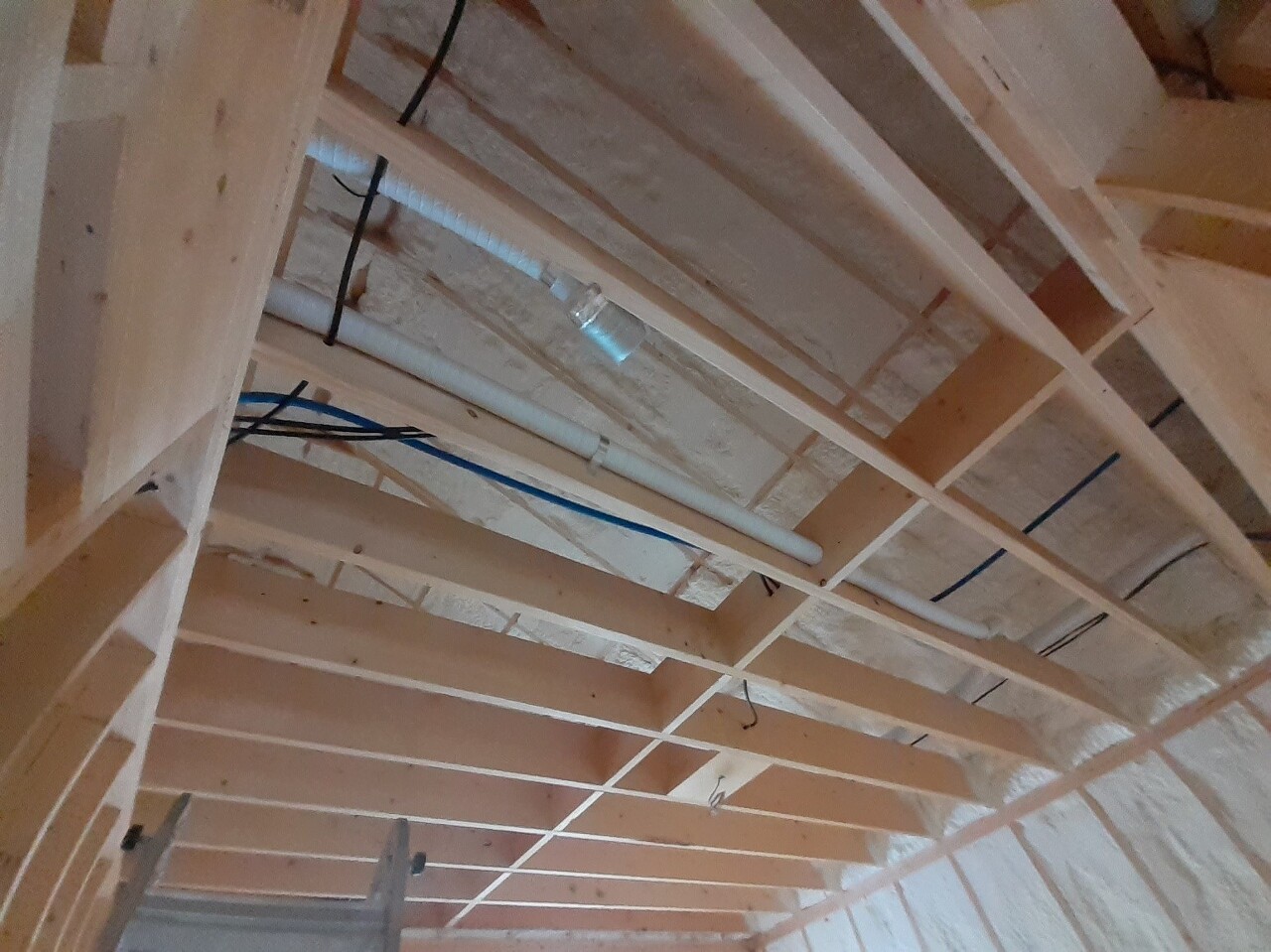

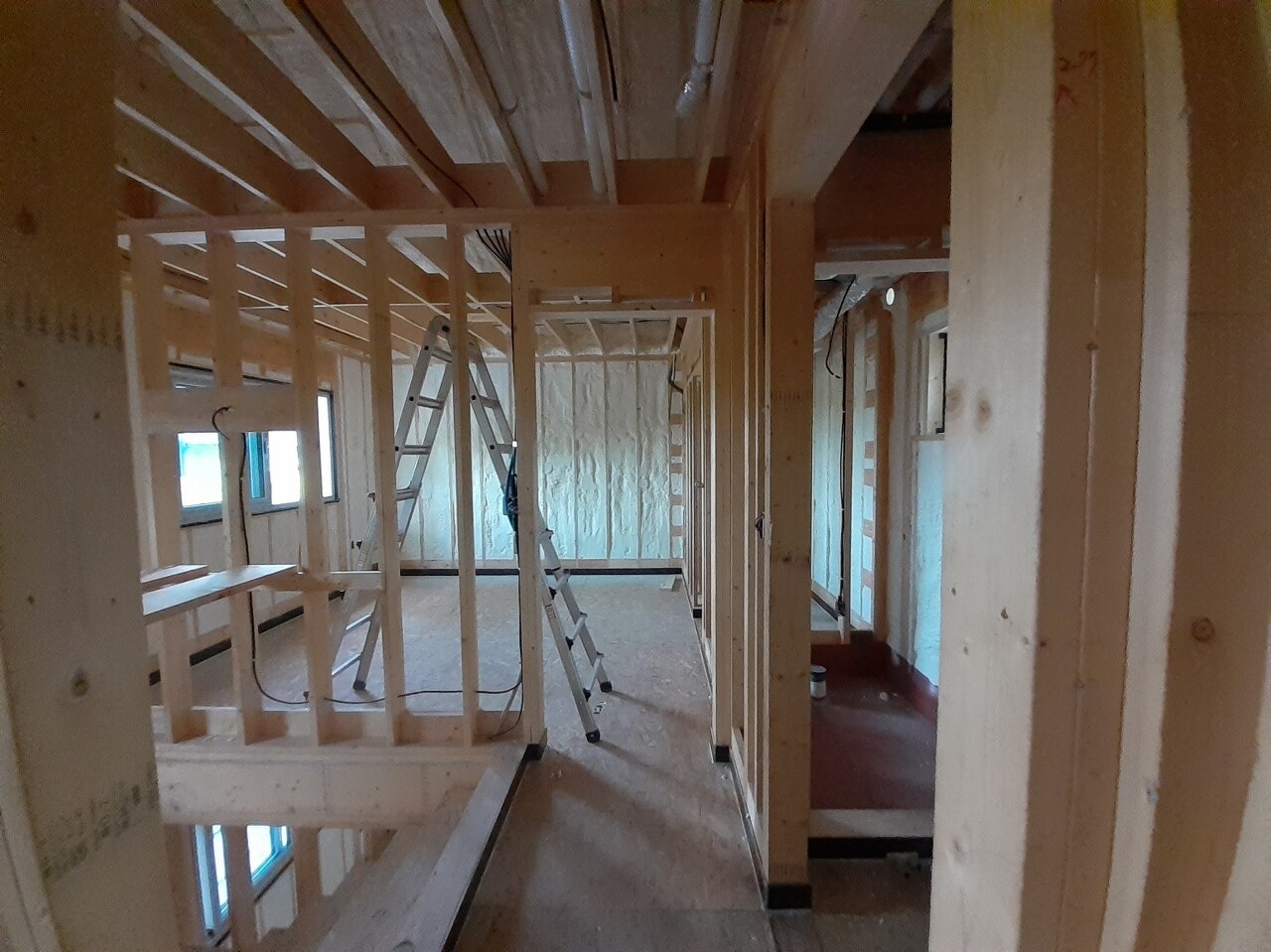

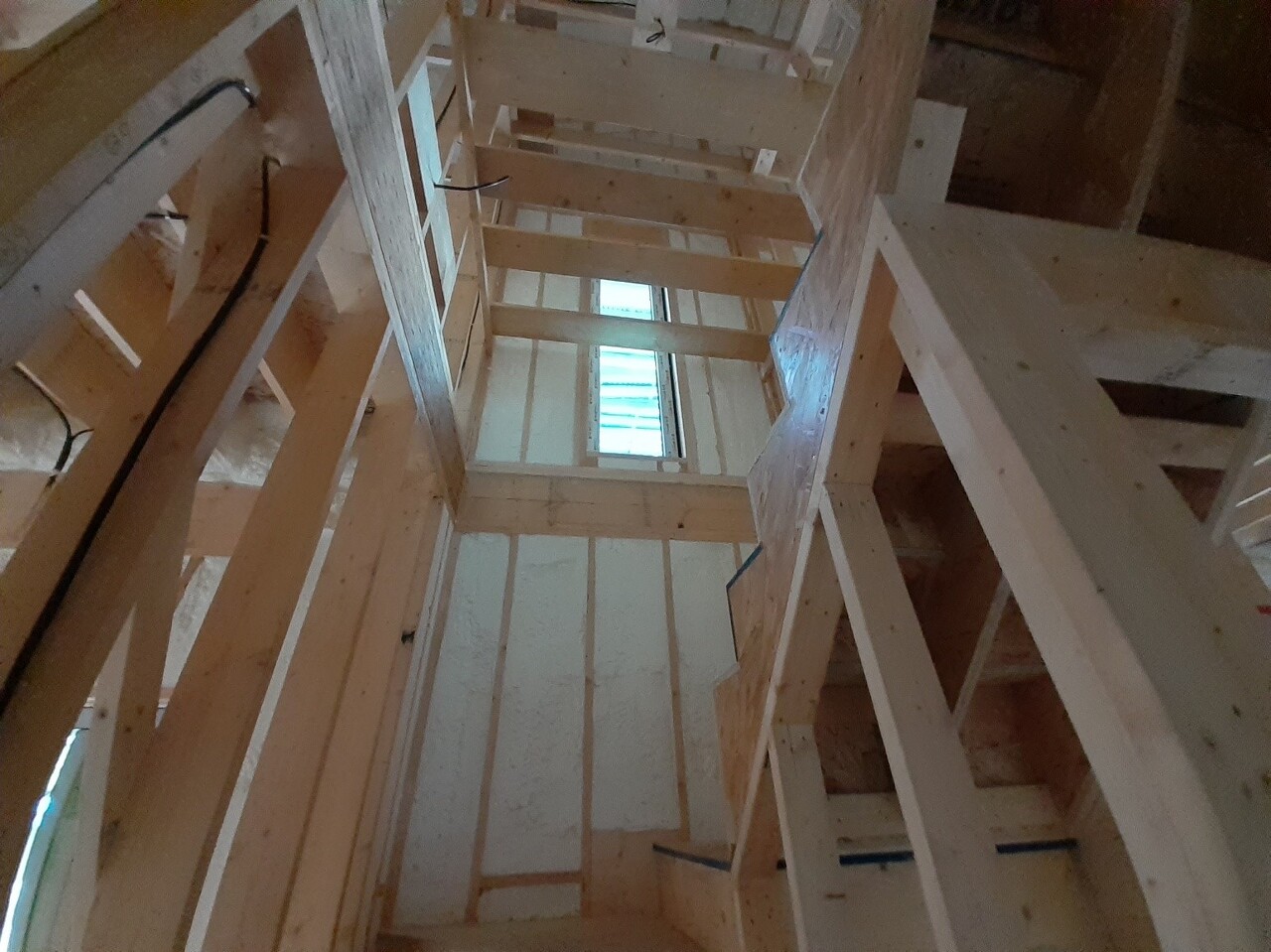

2층과 지붕에 폼시공이 완료된 모습입니다.

단열 뿐만 아니라 흡음 역할도 하여서 밖의 소리가 차단되서 더 아늑하게 느껴집니다.

이제 정말 집처럼 느껴지네요.

오경택, 조길환빌더님 2주 동안 정말 수고하셨습니다.

다음현장에서 뵙겠습니다.

오늘도 보람찬 하루 였습니다.

팀원여러분 수고하셨습니다.

내일 다시 인사드리겠습니다.

'목조주택 시공완료현장 > 2308태안안면도 39평' 카테고리의 다른 글

20230908 금 [태안 안면도] 25일차 지붕 슁글 시공, 마감재 가공 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (0) 2023.09.09
20230907 목 [태안 안면도] 24일차 지붕 슁글 시공, 방통 시공, 징크팀 시공 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (0) 2023.09.08
20230906 수 [태안 안면도] 23일차 하이클래딩 시공, 메탈라스망 시공, 설비팀 시공, 징크 시공 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (0) 2023.09.06
20230905 화 [태안 안면도] 22일차 세라믹 사이딩 시공마감, 기단부 단열 시공마감,마감재 가공,하이클래딩 상작업,설비 시공, 징크 시공 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (0) 2023.09.05
20230904 월 [태안 안면도] 21일차 세라믹 사이딩 시공, 설비 시공, 기단부 단열 시공 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (0) 2023.09.05
20230902 토 [태안 안면도] 19일차 세라믹 사이딩 시공, 내부목 작업 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (0) 2023.09.02
20230901 금 [태안 안면도] 18일차 캔틸레버 마감시공, 창호 및 현관문 시공, 세라믹 사이딩 시공, 내부목 작업 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (0) 2023.09.02
20230828 월 [태안 안면도] 17일차 내부 목작업, 1층 철물 작업, 1층 방통 방수 합판 시공 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (0) 2023.08.28
20230827 일 [태안 안면도] 16일차 벽체 투습방수지 테이핑작업, 레인스크린 시공, 창틀 시공, 내부 목작업, 2층 방통 블로킹 작업 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (0) 2023.08.27
20230826 토 [태안 안면도] 15일차 벽체 투습방수지 시공 및 테이핑작업, 하부후레싱, 버그스크린 시공, 레인스크린 시공, 내부 목작업 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (0) 2023.08.27

댓글
