목조주택 시공완료현장/2308태안안면도 39평

20230828 월 [태안 안면도] 17일차 내부 목작업, 1층 철물 작업, 1층 방통 방수 합판 시공 [수호천사하우징] [직영건축] [목조주택] [전원주택]

by 수호천사하우징 2023. 8. 28.

날씨: 습도 높음, 간간히 이슬비

팀 장 : 문성일 (5시간)

부팀장 : 김진홍 (휴무)

팀 원 : 천영환 (5시간), 최영광 (5시간), 노채헌 (5시간)

지 원 : 이상민 팀장 (5시간), 조길환 (5시간)

​​

금일품수 (누계) :3.75품 (총 108품)

금일 작업 현황

​- 철물 시공

- 방통 방수 합판 시공

- 내부 목작업

다음 예정 작업

​- 외벽 세라믹 사이딩 시공

- 내부 연질폼 시공

17일차

약간의 이슬비와 높은 습도

오늘 땀 좀 흘릴것 같습니다.

방통준비 및 내부 목작업을 오전 중으로 끝낼 예정입니다.

오늘의 일정을 시작합니다.

오늘의 주요 작업

시공 전 레이저를 이용하여 방통 높이에 맞춘 후에 먹줄로 표시하여 시공합니다.

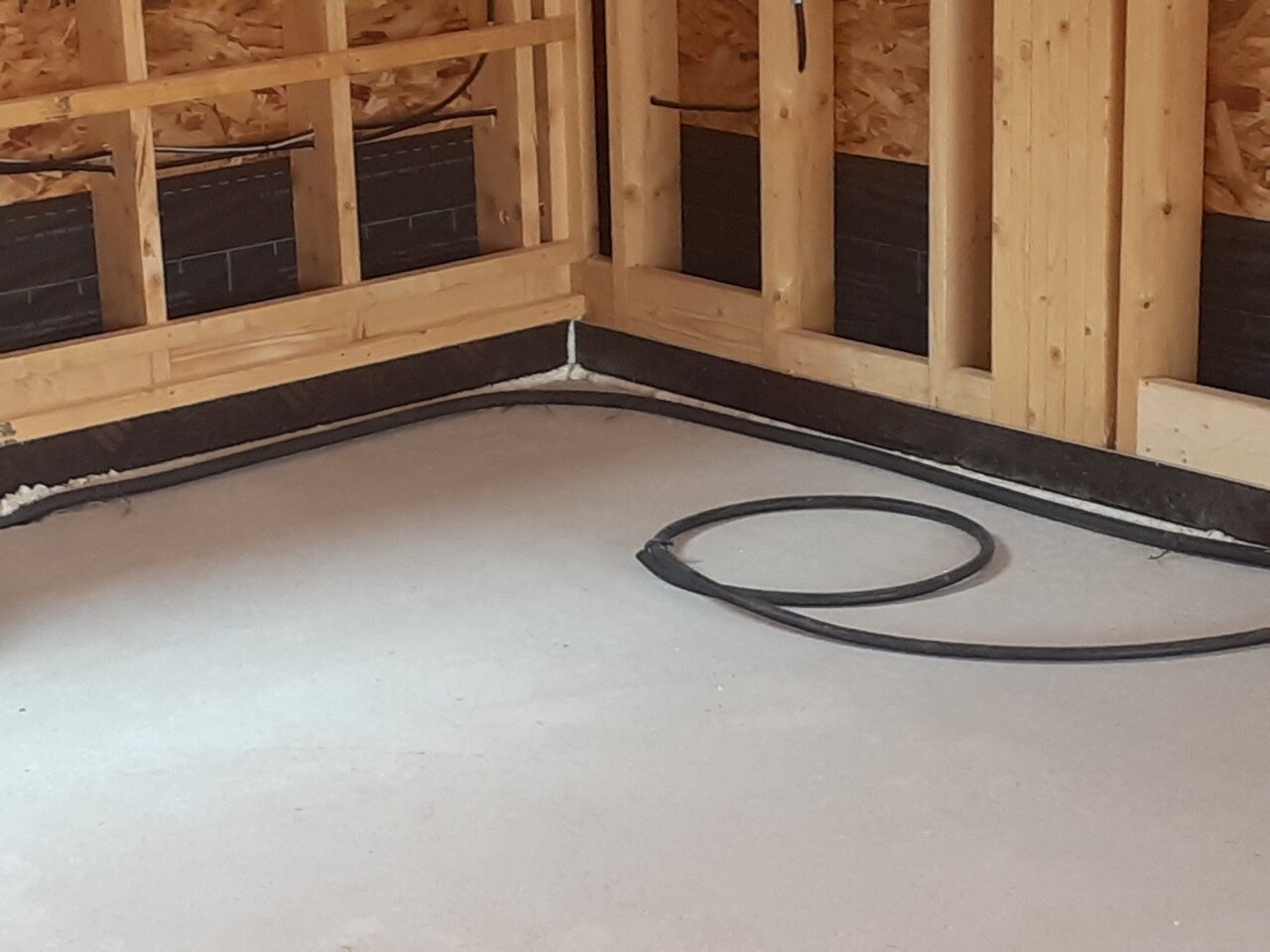

방통(방바닥 통미장) 시공 전에 TEGO합판(방수합판)으로 방통라인 시공을 하였습니다.

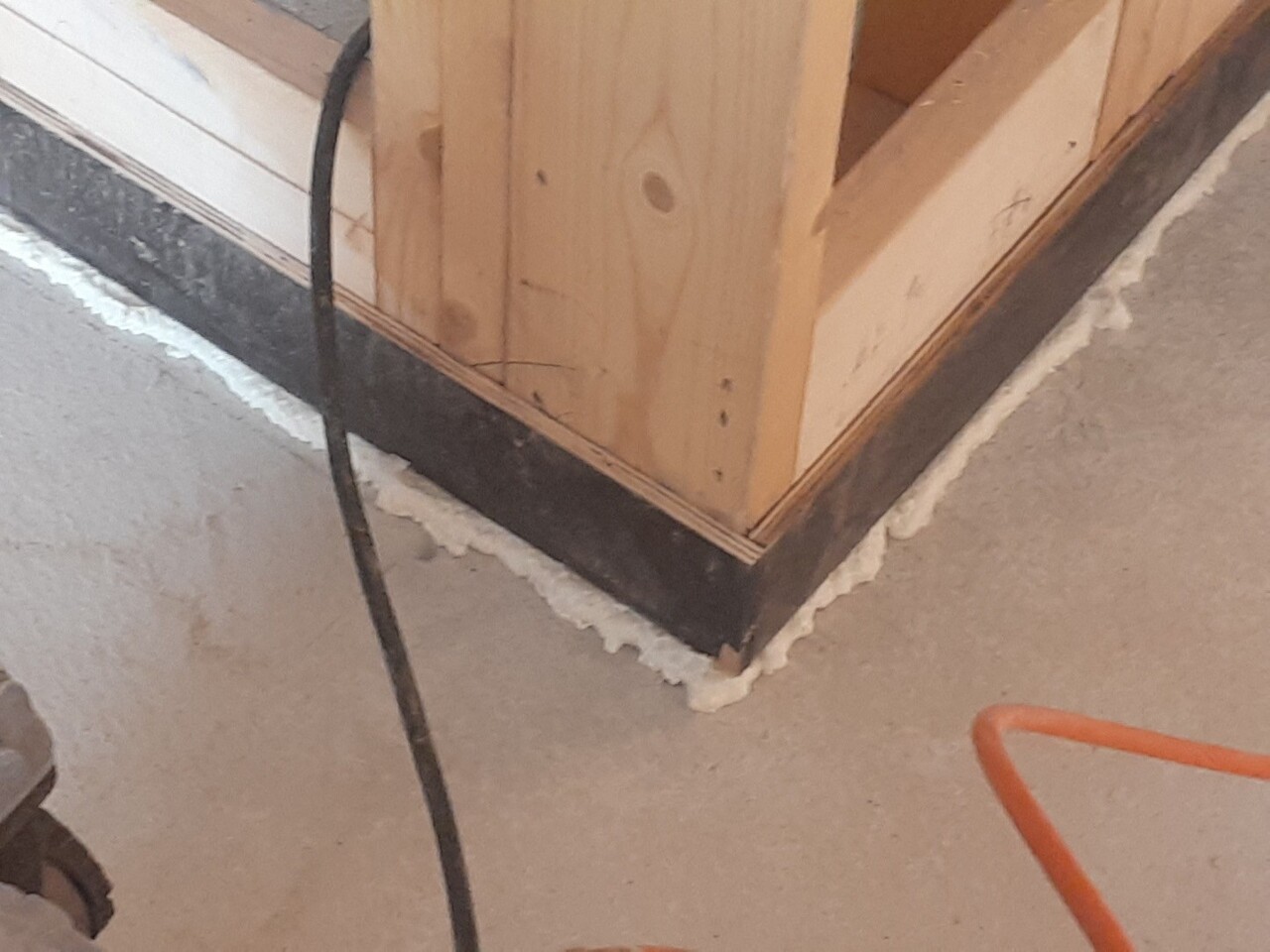

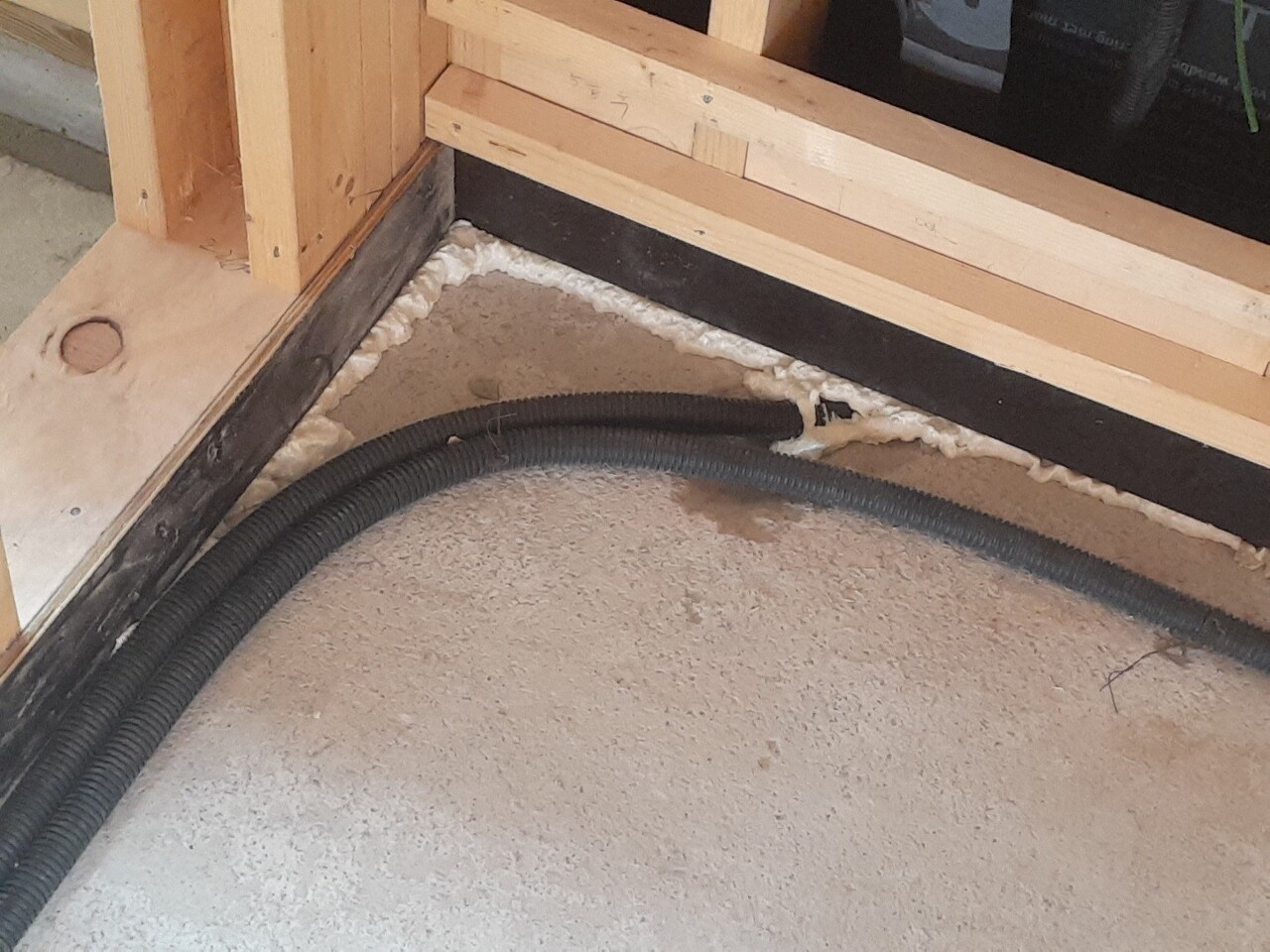

방통 시에 콘크리트 수분이 벽체에 스며들지 않게 하기 위해 TEGO합판(방수합판)을 이용하여 막아주는 작업 입니다.

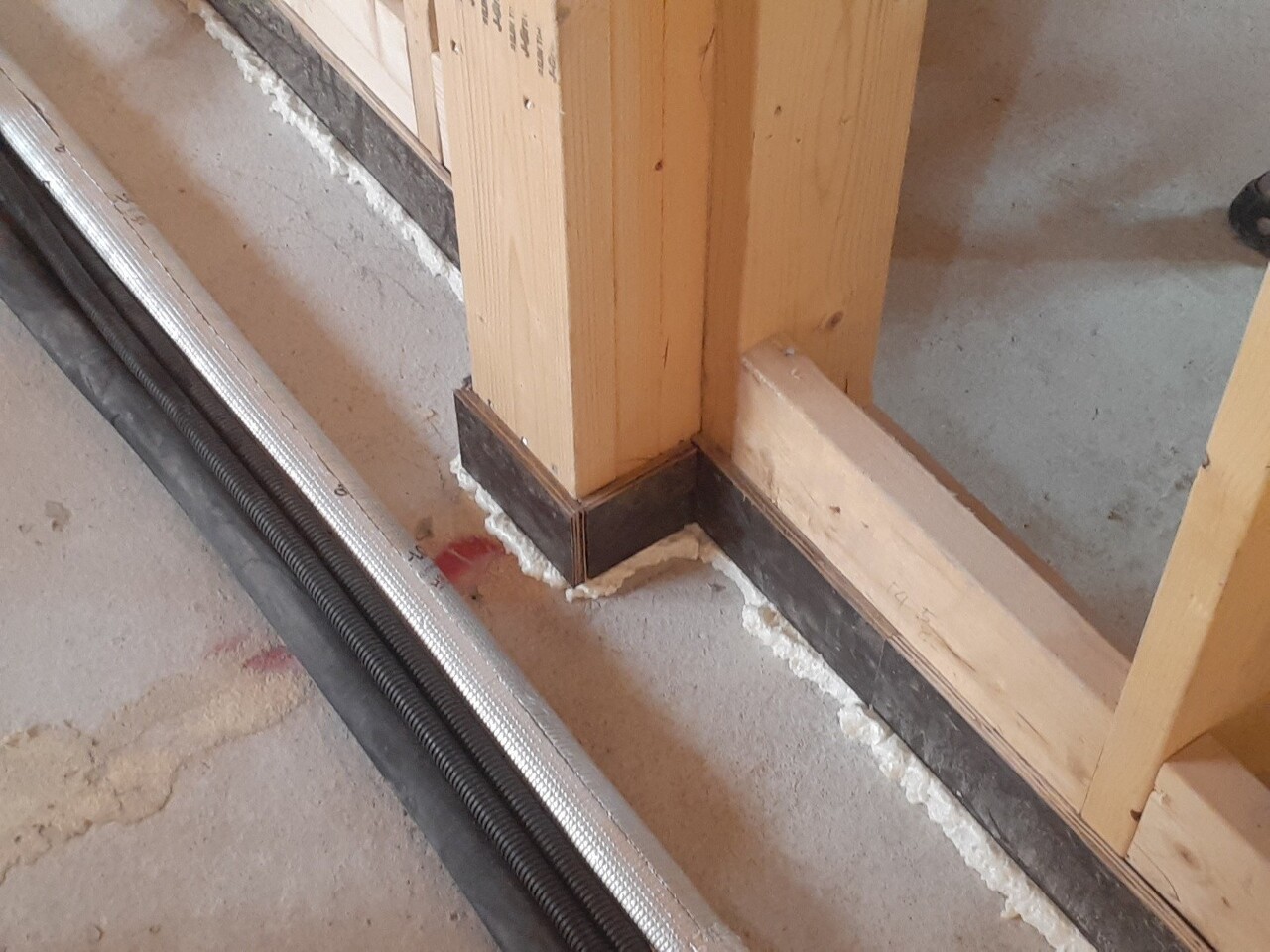

아래 빈틈과 연결부, 구석부분을 폼으로 기밀해 주었습니다.

이상민 팀장님의 리드로 천영환, 최영광 빌더님이 수고해 주셨습니다.

방통 방수 합판을 시공 하고 있을때 조길환 빌더님 1층에서 철물 작업을 진행 하셨습니다.

1층 장선중 벽체에 올라타지 못한 장선 부분을 철물(조이스트 행어) 작업 하였습니다.

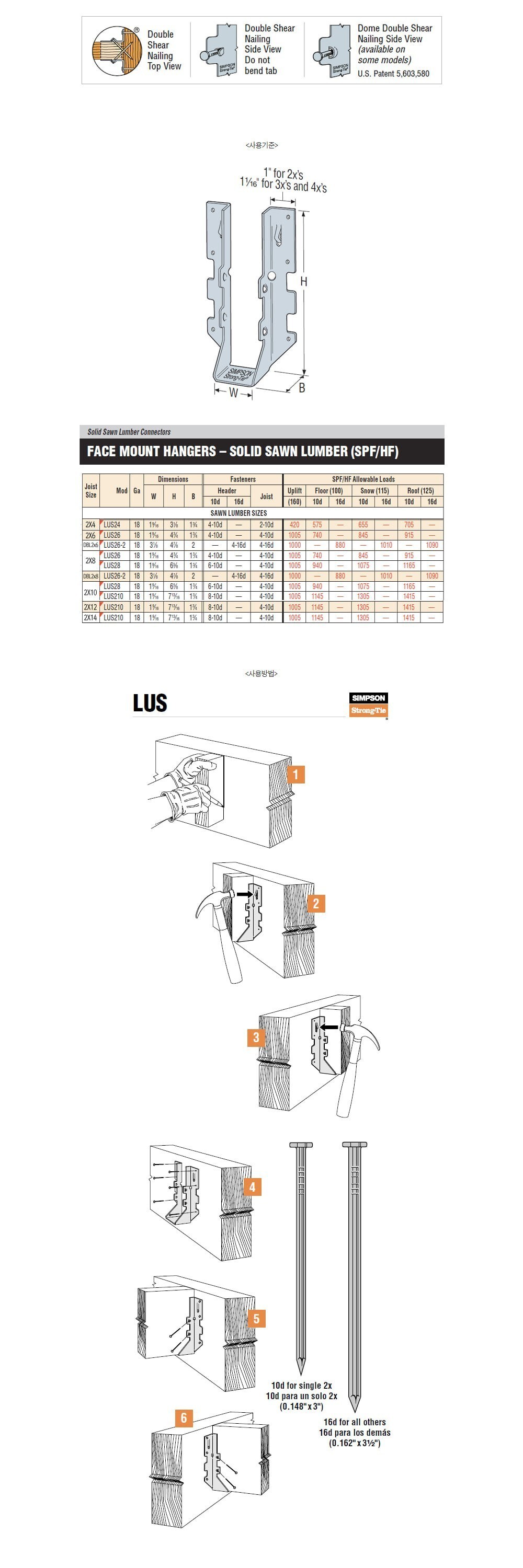

아래 그림은 조이스트 행어 시공 순서와 규격 입니다.

같은 시각 2층에서는 문성일 팀장님이 어제에 이어 내부 목작업을 진행하였습니다.

계단부 천장 상자리를 시공 하였습니다.

문성일 팀장님과 이상민 팀장님이 시공을 진행하였습니다.

1층 천장등 상자리 작업을 하였습니다.

오늘도 열일 중인 최영광빌더님

시공에 집중하는 모습이 보기 좋습니다.

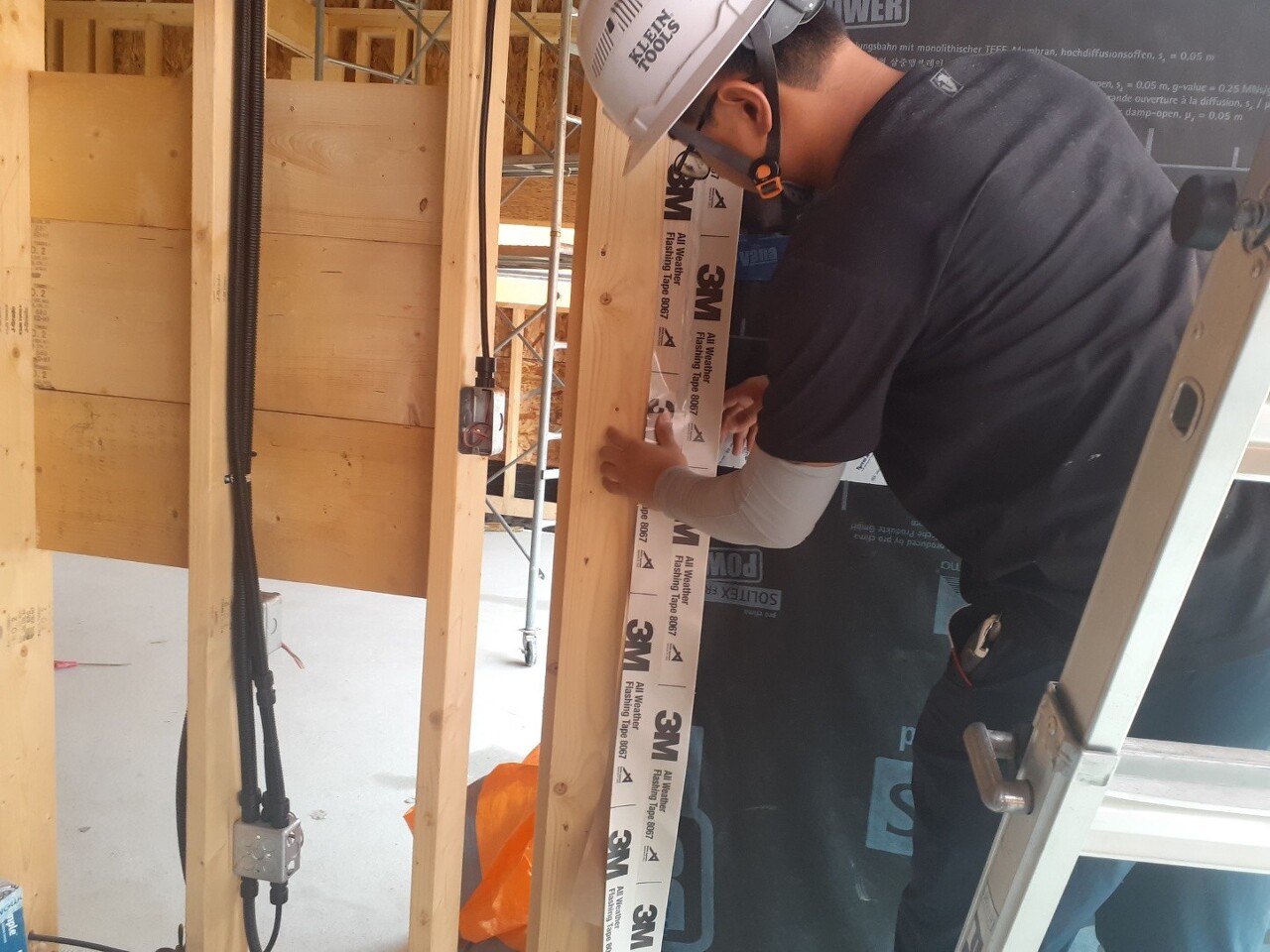

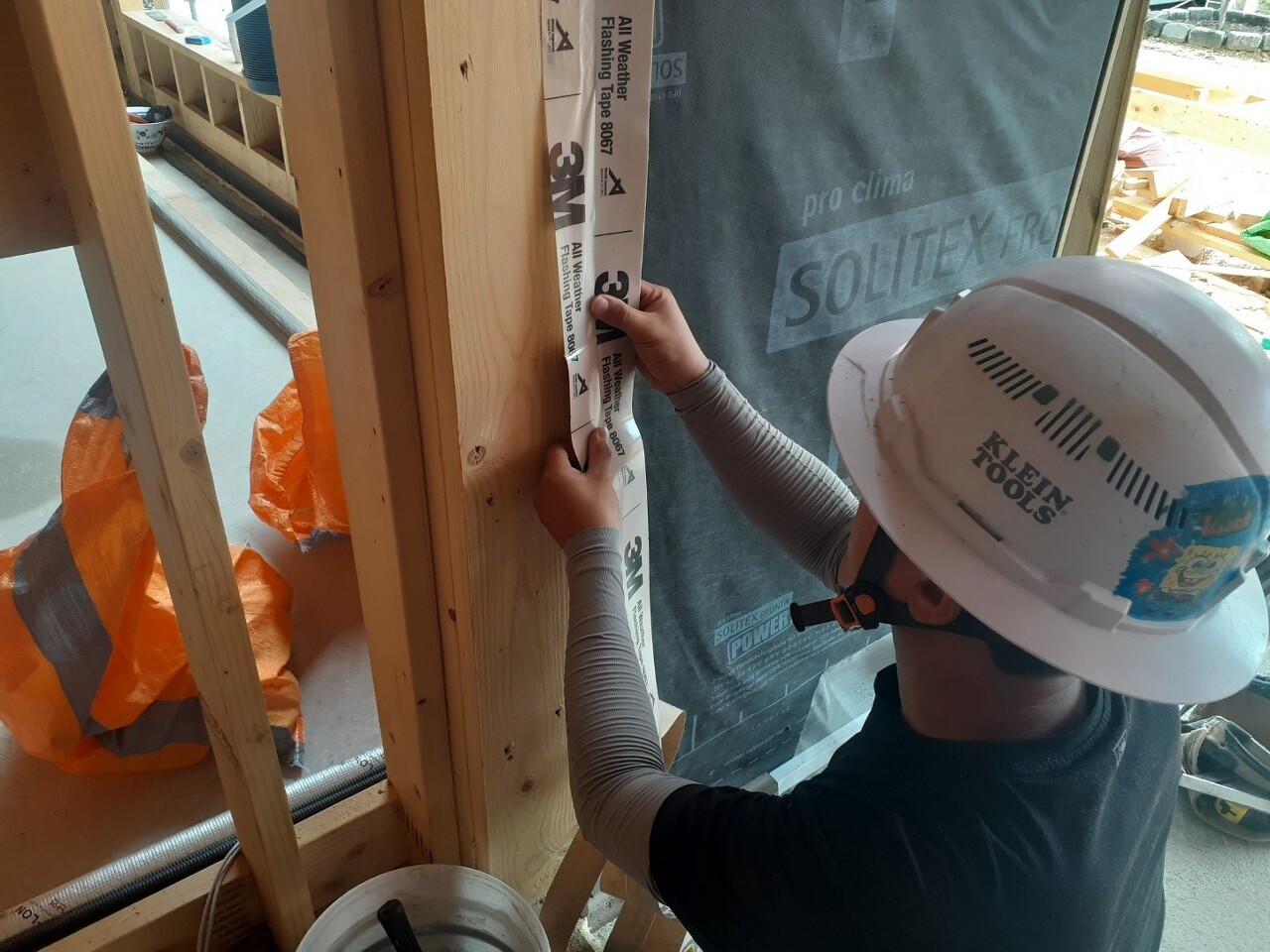

현관문에 3M 기밀 방수 테이프를 이용하여 시공하였습니다.

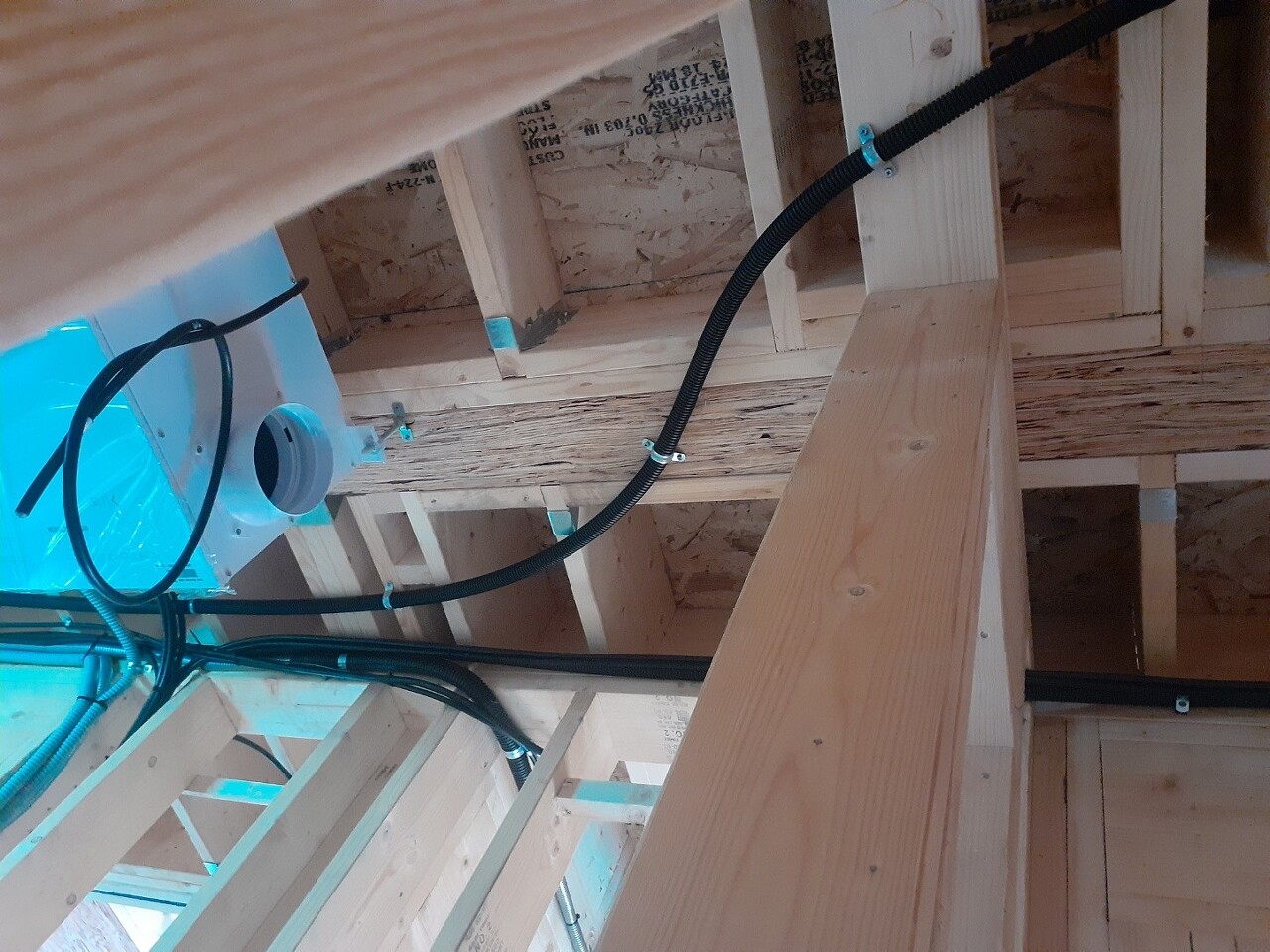

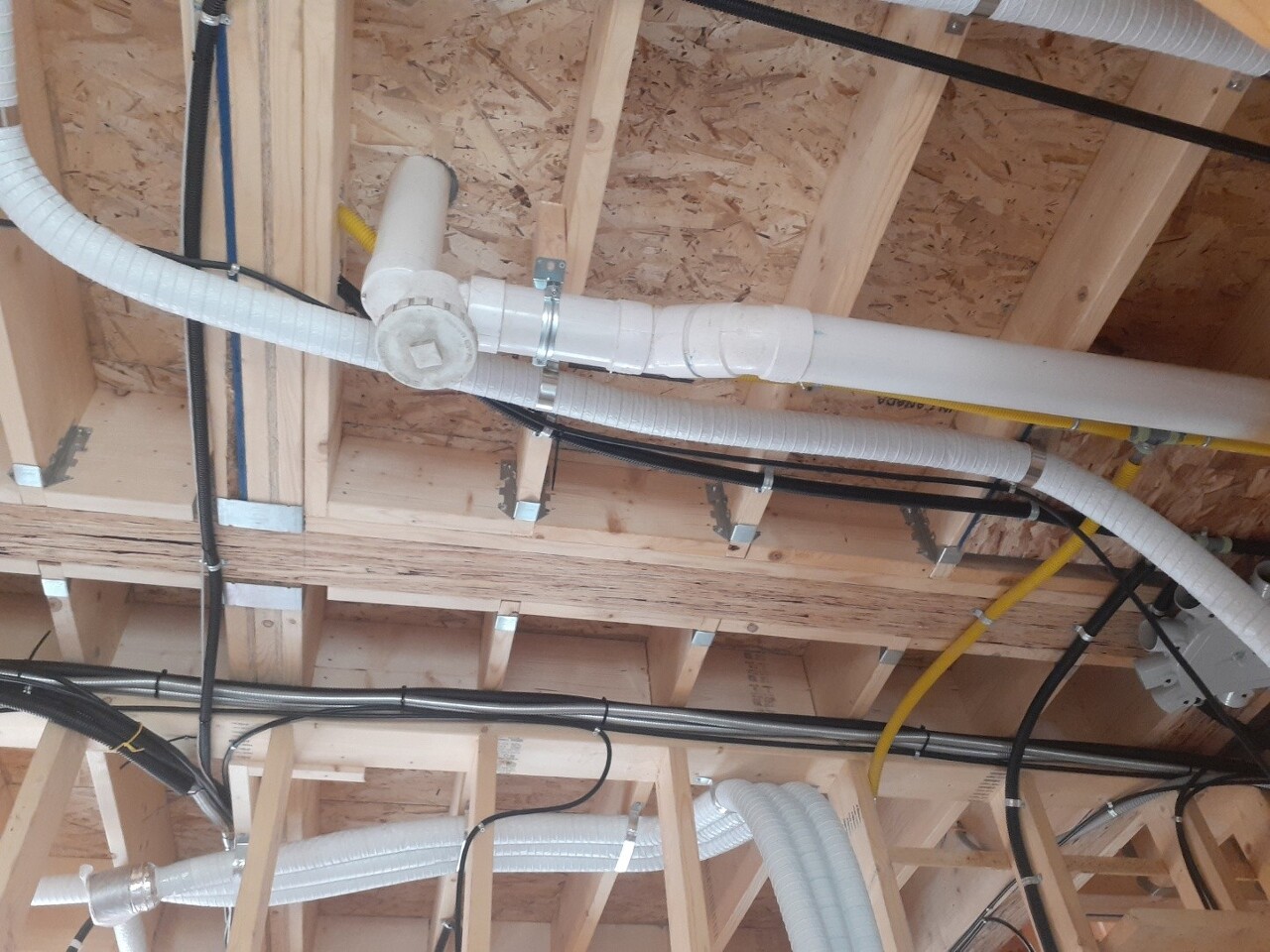

오늘 설비팀이 열회수장치 시공을 시작 하였습니다.

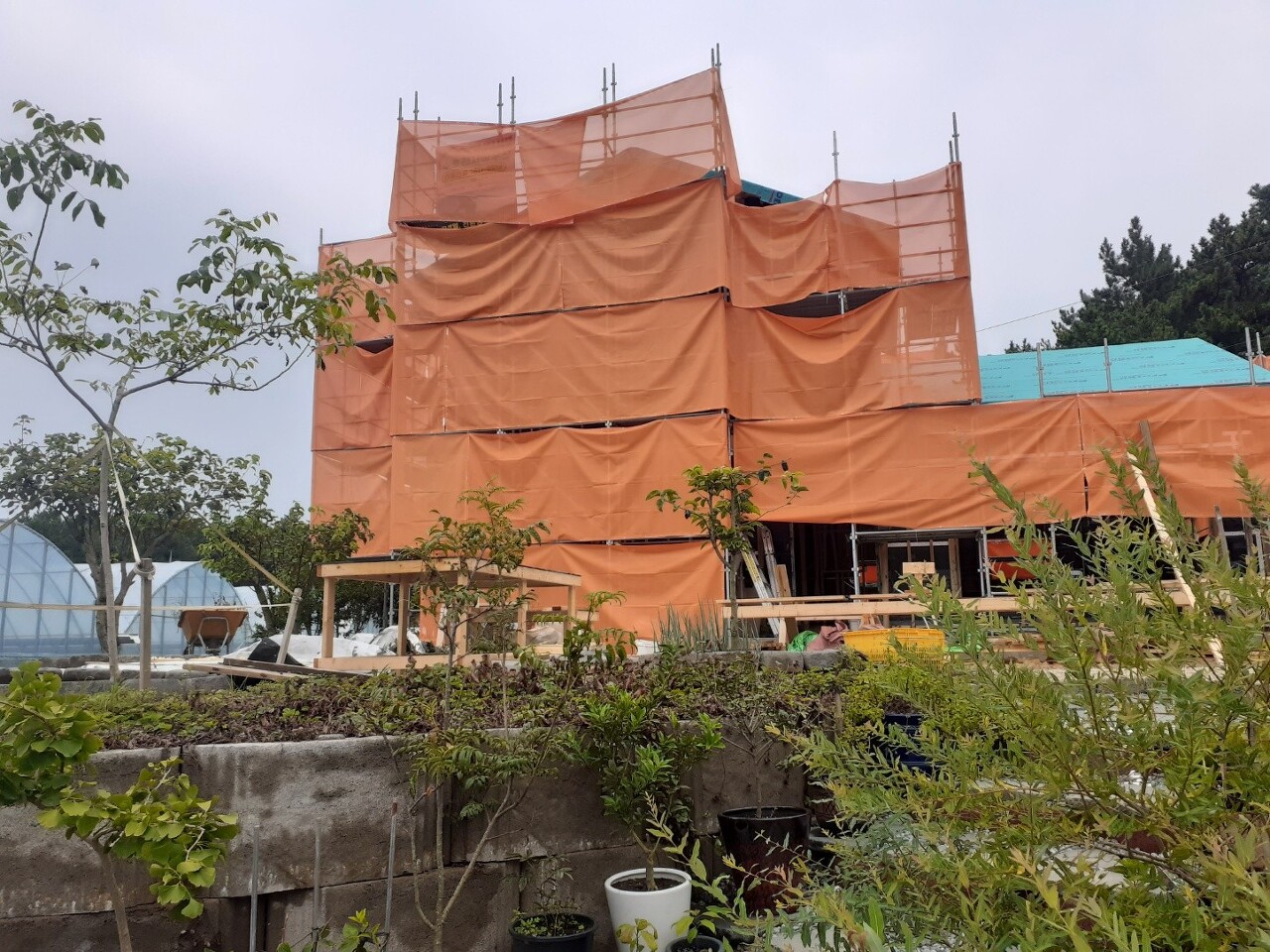

골조 및 외부 방수작업

큰 시공 두개를 끝낸 것을 축하하는 기념으로

삼겹살 파티를 준비해 주신 건축주님 맛있게 잘먹었습니다.^^

매번 손수 건강한 식사를 준비해 주셔서 감사합니다.

오늘도 안전하고 깔끔하게 일하신

우리 팀원여러분 수고하셨습니다.

푹 쉬시고 금요일 부터 다시 달려 봅시다.

금요일에 다시 인사 드리겠습니다.

'목조주택 시공완료현장 > 2308태안안면도 39평' 카테고리의 다른 글

20230905 화 [태안 안면도] 22일차 세라믹 사이딩 시공마감, 기단부 단열 시공마감,마감재 가공,하이클래딩 상작업,설비 시공, 징크 시공 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (0) 2023.09.05
20230904 월 [태안 안면도] 21일차 세라믹 사이딩 시공, 설비 시공, 기단부 단열 시공 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (0) 2023.09.05
20230903 일 [태안 안면도] 20일차 세라믹 사이딩 시공, 연질폼시공, 아스팔트 프라이머 도포 작업 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (0) 2023.09.03
20230902 토 [태안 안면도] 19일차 세라믹 사이딩 시공, 내부목 작업 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (0) 2023.09.02
20230901 금 [태안 안면도] 18일차 캔틸레버 마감시공, 창호 및 현관문 시공, 세라믹 사이딩 시공, 내부목 작업 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (0) 2023.09.02
20230827 일 [태안 안면도] 16일차 벽체 투습방수지 테이핑작업, 레인스크린 시공, 창틀 시공, 내부 목작업, 2층 방통 블로킹 작업 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (0) 2023.08.27
20230826 토 [태안 안면도] 15일차 벽체 투습방수지 시공 및 테이핑작업, 하부후레싱, 버그스크린 시공, 레인스크린 시공, 내부 목작업 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (0) 2023.08.27
20230825 금 [태안 안면도] 14일차 벽체합판 시공,철물 시공,2층 화장실 시트방수 작업,전기작업 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (0) 2023.08.25
20230822 화 [태안 안면도] 13일차 2층 지붕 방수 시트 시공, 1층과 2층 외벽 합판 시공, 1층과 2층 외벽 타이벡 시공, 1층과 2층 월브레싱 시공 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (0) 2023.08.23
20230821 월 [태안 안면도] 12일차 2층 페이샤 시공, 플라잉서까래 시공, 타이벡 시공, 방부각상 시공, 합판 시공[수호천사하우징] [직영건축] [목조주택] [전원주택]  (0) 2023.08.22

댓글
