목조주택 시공완료현장/2201여주산북2 74평58

220309(수)[여주산북2] 제27일차 세라믹사이딩 시공(계속) / 설비팀 작업, 전기팀 작업, [수호천사하우징][수호천사닷컴][목조주택][전원주택][직영건축] ## 20대 대통령 선거일 ​ ▶ 날 씨 : 맑고 따뜻 ​ 팀 장 : 정 지 원 (8시간) 부팀장 : 강 영 삼 (8시간) 팀 원 : 이 존 희(8시간), 강 재 성 (8시간), 양 치 홍(8시간)​ ​ ▶ 금일품수(누계) : 5품(총 151.1품) ​ ▶ 오늘의 작업 ​ ​ ​- 세라믹 사이딩 시공(계속) - 설비팀 작업 - 전기팀 작업 ​ ▶ 다음 예정 작업​ ​ - 세라믹 사이딩(마무리) ​ 세라믹 사이딩 작업이 막바지를 향해 달리고 있습니다. 내일까지 마무리 될 예정입니다. 남쪽 진행상황입니다. 동쪽 방향(북쪽에서 남쪽을 바라보는 사진) 작업 상황입니다. 세라믹 사이딩 시공이 거의 완료되고 있습니다. 북쪽에서 바라본 모습입니다. 서쪽 주차장 입구 모습입니다. ​ 오늘 여주산북2 건축주님의 부모님이.. 2022. 3. 9.
220307(월)[여주산북2] 제25일차 스타터 시공(완료), 세라믹사이딩 시공 / 설비팀 작업 [수호천사하우징][수호천사닷컴][목조주택][전원주택][직영건축] ▶ 날 씨 : 맑음 ​ 팀 장 : 정 지 원 (8시간) 부팀장 : 강 영 삼 (8시간) 팀 원 : 이 존 희(8시간), 강 재 성 (8시간), 양 치 홍(8시간)​ ​ ▶ 금일품수(누계) : 5품(총 141.1품) ​ ▶ 오늘의 작업 ​ ​ ​ - 스타터 시공 - 세라믹 사이딩 시공 ​ ▶ 다음 예정 작업​ ​ - 세라믹 사이딩(계속) ​ 지금까지 외장 마감재 시공을 위한 준비를 마치고 오늘부터 본격적으로 세라믹 사이딩 시공에 돌입하였습니다. ​ 따로 사진을 찍지는 못했습니다만 우선 스타터를 시공하였습니다. 세라믹 사이딩이 반듯하게 시공될 수 있도록 레이저를 이용하여 수평을 잘 맞추고 스타터를 시공하였습니다. ​ 세라믹사이딩 재단, 시공 모습입니다. 오늘까지 작업 모습입니다. ​ 오늘부터 설비팀이 작업을.. 2022. 3. 7.
220305(토)[여주산북2] 제24일차 전단벽(내력벽) 합판 시공, 레인스크린 상 작업, 세라믹 사이딩 / 징크 시공(외주) [수호천사하우징][수호천사닷컴][목조주택][전원주택][직영건축] ▶ 날 씨 : 맑고 바람이 셈 ​ 팀 장 : 정 지 원 (8시간) 부팀장 : 강 영 삼 (8시간) 팀 원 : 이 존 희(8시간), 강 재 성 (8시간), 양 치 홍(8시간)​ ​ ▶ 금일품수(누계) : 5품(총 136.1품) ​ ▶ 오늘의 작업 ​ ​ - 전단벽(내력벽) 합판시공 - 레인스크린 상 작업 - 눈썹지붕 시공 - 스타터 시공, 세라믹 사이딩 시공 ​ ▶ 다음 예정 작업​ ​ - 세라믹 사이딩(계속) ​ 전단벽 합판 시공 모습입니다. 1층 내벽 중 2층 바닥장선의 하중을 많이 지탱해야 하는 벽체와 2층 벽체 중 횡압력에 대한 영향이 우려되는 벽체에 합판을 시공하였습니다. 합판 시공 목적은 더 큰 수직하중에도 효과적으로 견디도록 할 뿐만 아니라(내력벽) 횡압력에 대한 저항력도 커지게 하는 효과(전.. 2022. 3. 5.
220304(금)[여주산북2] 제23일차 레인스크린 상 작업, 눈썹지붕 합판 방수시트 작업 / 전기 콘센트 및 배선작업(완료) [수호천사하우징][수호천사닷컴][목조주택][전원주택][직영건축] ▶ 날 씨 : 맑음, 오후 들어 바람이 센 날씨 ​ 팀 장 : 정 지 원 (8시간) 부팀장 : 강 영 삼 (8시간) 팀 원 : 이 존 희(8시간), 강 재 성 (8시간), 양 치 홍(8시간)​ ​ ▶ 금일품수(누계) : 5품(총 131.1품) ​ ▶ 오늘의 작업 ​ ​ - 레인스크린 상 시공 - 눈썹지붕 합판 시공, 방수시트, 테이핑 ​ ▶ 다음 예정 작업​ ​ - 레인스크린 상 시공(마무리) - 눈썹지붕 시공(주차장) - 내력벽 합판시공 - 외날 플래싱 ​ 눈썹지붕(페티오 창 쪽) 합판 작업 후 방수시트를 시공하였습니다. 물흘림을 고려하여 방수시트를 접어 올려 타이벡 안쪽으로 겹침한 후 접착성이 좋은 3M 테이프로 밀착 시공하였습니다. ​ 레인스크린 상을 시공하고 있습니다. 징크시공을 위한 사전작업으로.. 2022. 3. 5.
220303(목)[여주산북2] 제23일차 내부 목작업, 눈썹지붕 골조 / 전기 콘센트 및 배선작업(완료) [수호천사하우징][수호천사닷컴][목조주택][전원주택][직영건축] ▶ 날 씨 : 맑음 ​ 팀 장 : 정 지 원 (8시간) 부팀장 : 강 영 삼 (4시간) 팀 원 : 이 존 희(8시간), 강 재 성 (8시간), 양 치 홍(8시간)​ ​ ▶ 금일품수(누계) : 4.5품(총 126.1품) ​ ▶ 오늘의 작업 ​ ​ - 방통라인 방수합판 시공 - 2층 붙박이장 상부 골조 - 눈썹지붕 골조 - 전기 콘센트 및 배선작업(완료) ​ ▶ 다음 예정 작업​ ​ - 내부 목작업 - 눈썹지붕 합판, 방수시트 시공 - 내력벽 합판시공 - 징크 준비작업 ​ 방통준비작업으로 방통 높이에 맞춰 태고합판을 시공하고 우레탄 폼으로 기밀을 확보하였습니다. ​ 2층에 다운 실링 작업과 더불어 붙박이장 높이에 맞추어 상부 골조를 진행하였습니다. ​ 건축주님 주문사항으로 현관문 위쪽과 1층 페티오창 위쪽에.. 2022. 3. 3.
220302(수)[여주산북2] 제22일차 내부 목작업 / 전기팀 작업 [수호천사하우징][수호천사닷컴][목조주택][전원주택][직영건축] ▶ 날 씨 : 맑음 ​ 팀 장 : 정 지 원 (8시간) 부팀장 : 강 영 삼 (8시간) 팀 원 : 이 존 희(8시간), 강 재 성 (8시간), 양 치 홍(8시간)​ ​ ▶ 금일품수(누계) : 5품(총 121.6품) ​ ▶ 오늘의 작업 ​ ​ - 방통라인 방수합판 시공 - 2층 다운 실링 - 방통 블로킹 - TV 박스 골조 작업 ​ ▶ 다음 예정 작업​ ​ - 통라인 방수합판 시공 - 2층 다운 실링 - 내력벽 시공 - 세라믹 사이딩 스타터 시공 - 레인스크린 - 창호주변 외날 후레싱 ​ 방통 및 작업으로 방통라인 방수합판 시공을 진행 하였습니다. 방통라인 방수합판 작업은 방수합판을 90mm로 가공 후 레이져을 사용 하여 방통높이 100mm 라인에 맞추어 시공을 하였습니다. 몰탈작업시(방통적업) 발생하는 .. 2022. 3. 3.
220301(화)[여주산북2] 제21일차 내부 목작업 / 전기팀 작업 [수호천사하우징][수호천사닷컴][목조주택][전원주택][직영건축] ▶ 날 씨 : 오전 비, 오후 흐림 ​ ▶ 오늘 근무 현황 ​ 팀 장 : 정 지 원 (8시간) 부팀장 : 강 영 삼 (8시간) 팀 원 : 이 존 희(8시간), 강 재 성 (8시간), 양 치 홍(8시간)​ ​ ▶ 금일품수(누계) : 5품(총 116.6품) ​ ▶ 오늘의 작업 ​ ​ - 1층 다운 실링(완료) - 2층 다운 실링 - 방통 블로킹 - TV 박스 골조 작업 ​ ▶ 다음 예정 작업​ ​ - 레인스크린 상 작업 - 스타터 플래싱 - 세라믹 사이딩 시공 ​ 다운 실링 작업 중입니다. ​ 천장이 쳐지지 않도록 스트롱백 구조물로 장선을 연결함과 더불어 바닥장선과도 일체화시키는 작업을 진행하였습니다. 1층 다운 실링은 완료됐습니다. ​ 2층에 TV 박스 골조 작업을 진행하였습니다. ​ 방통 블로킹 작업모습.. 2022. 3. 3.
220301(화)[여주산북2] 제21일차 내부 목작업 / 전기팀 작업 [수호천사하우징][수호천사닷컴][목조주택][전원주택][직영건축] ▶ 날 씨 : 오전 비, 오후 흐림 ​ ▶ 오늘 근무 현황 ​ 팀 장 : 정 지 원 (8시간) 부팀장 : 강 영 삼 (8시간) 팀 원 : 이 존 희(8시간), 강 재 성 (8시간), 양 치 홍(8시간)​ ​ ▶ 금일품수(누계) : 5품(총 116.6품) ​ ▶ 오늘의 작업 ​ ​ - 1층 다운 실링(완료) - 2층 다운 실링 - 방통 블로킹 - TV 박스 골조 작업 ​ ▶ 다음 예정 작업​ ​ - 레인스크린 상 작업 - 스타터 플래싱 - 세라믹 사이딩 시공 ​ 다운 실링 작업 중입니다. ​ 천장이 쳐지지 않도록 스트롱백 구조물로 장선을 연결함과 더불어 바닥장선과도 일체화시키는 작업을 진행하였습니다. 1층 다운 실링은 완료됐습니다. ​ 2층에 TV 박스 골조 작업을 진행하였습니다. ​ 방통 블로킹 작업모습.. 2022. 3. 2.

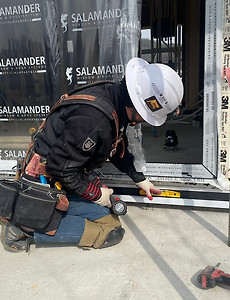

2202028(월)[여주산북2] 제20일차 2차 자재 수령, 투습방수지 테이핑, 레인스크린 상 먹선, 하부 플래싱, 버그스크린 / 전기팀 작업, 창호시공(외주) [수호천사하우징][수호천사닷컴][목조주택][전.. ▶ 날 씨 : 맑음 ​ ▶ 오늘 근무 현황 ​ 팀 장 : 정 지 원 (8시간) 부팀장 : 강 영 삼 (8시간) 팀 원 : 이 존 희(8시간), 강 재 성 (8시간), 양 치 홍(8시간)​ ​ ▶ 금일품수(누계) : 5품(총 111.6품) ​ ▶ 오늘의 작업 ​ ​ - 2차 자재 수령 - 투습방수지 테이핑 - 레인스크린 상 먹선 - 하부 플래싱, 버그스크린 - 전기팀 작업(특수팀) - 창호 시공(외주) ​ ▶ 다음 예정 작업​ ​ - 방통 준비작업(방통 블로킹, 태고합판 시공 등) - 레인스크린 상 작업 - 스타터 플래싱 - 세라믹 사이딩 시공 ​ 2차 자재가 도착하여 하차 후 자리를 잡았습니다. ​ 창호 시공 전 레인스크린 상 시공 자리에 먹선을 쳤습니다. 창호 시공이 시작됐습니다. 살라만더에서 직원들을.. 2022. 3. 2.
2202024(목)[여주산북2] 제18일차 박공 벽체 작업, 벽체 합판 시공, 개구부 작업, 투습방수지 시공/ 전기팀 작업 [수호천사하우징][수호천사닷컴][목조주택][전원주택][직영건축] ▶ 날 씨 : 마지막(?) 추운 날씨(영하 11도) ​ ▶ 오늘 근무 현황 ​ 팀 장 : 정 지 원 (8시간) 부팀장 : 강 영 삼 (8시간) 팀 원 : 이 존 희(8시간), 강 재 성 (8시간), 양 치 홍(8시간)​ ​ ▶ 금일품수(누계) : 5품(총 101.6품) ​ ▶ 오늘의 작업 ​ ​ ​ - 박공벽체 골조 - 벽체 합판 시공 - 개구부 작업 - 투습방수지 작업 - 전기팀 작업(특수팀) ​ ▶ 다음 예정 작업​ ​ - 벽체 투습방수지 시공 - 창호 설치 준비 작업(개구부 테이핑) ​ 박공벽 골조 작업 진행하였습니다. 릿지 포스트가 일렬로 선 모습도 보이네요. 개구부 작업을 진행 중입니다. ​ 개구부가 창호 사이즈에 맞게 뚫린 모습입니다. ​ 포켓 도어 골조도 추가로 진행됐습니다. ​ 투습방수지 .. 2022. 2. 25.
2202023(수)[여주산북2] 제17일차 벽체 합판 시공, 포켓도어 골조 등 / 전기팀 작업 [수호천사하우징][수호천사닷컴][목조주택][전원주택][직영건축] ▶ 날 씨 : 추운 날씨 ​ ▶ 오늘 근무 현황 ​ 팀 장 : 정 지 원 (8시간) 부팀장 : 강 영 삼 (8시간) 팀 원 : 이 존 희(8시간), 강 재 성 (8시간), 양 치 홍(8시간)​ ​ ▶ 금일품수(누계) : 5품(총 96.6품) ​ ▶ 오늘의 작업 ​ ​ ​ - 벽체 합판 시공 - 포켓도어 골조 등 - 전기팀 작업(특수팀) ​ ▶ 다음 예정 작업​ ​ - 박공벽 골조 - 벽체 합판 시공(마무리) - 벽체 투습방수지 시공 ​ 어제에 이어 벽체 합판 시공 계속 진행됐습니다. 벽체 합판은 건물 내외부를 가르는 경계를 이루는 가장 중심이 되는 구조물입니다. 그런데 구조적인 측면에서도 합판은 매우 중요한 역할을 합니다. ​ 우선 벽체가 보다 높은 하중에 견딜 수 있는 내력벽을 만드는 데 중요한 구성요.. 2022. 2. 23.

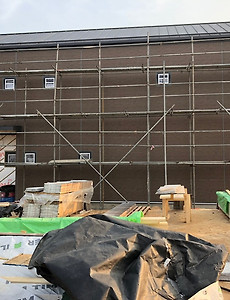

2202022(화)[여주산북2] 제16일차 방수시트 시공, 철물시공(스트렙타이, 브레이싱), 벽체 합판 시공 [수호천사하우징][수호천사닷컴][목조주택][전원주택][직영건축] ▶ 날 씨 : 추운 날씨, 바람 많음 ​ ▶ 오늘 근무 현황 ​ 팀 장 : 정 지 원 (8시간) 부팀장 : 강 영 삼 (8시간) 팀 원 : 이 존 희(8시간), 강 재 성 (8시간), 양 치 홍(8시간)​ ​ ▶ 금일품수(누계) : 5품(총 91.6품) ​ ▶ 오늘의 작업 ​ ​ - 방수시트 시공 - 철물시공(스트렙타이, 브레이싱) - 벽체 합판 시공 ​ ▶ 다음 예정 작업​ ​ - 벽체 합판 시공(계속) ​ 방수시트 작업 모습입니다. 이번에 사용한 방수시트는 듀폰사의 프로텍플러스 30을 사용했습니다. https://daelimwood.com/product/detail.html?product_no=5805&cate_no=354&display_group=1 대림우드 건축자재 전문업체, 구조재, 방부목, O.. 2022. 2. 22.

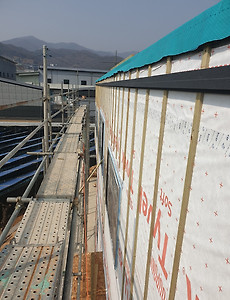

2202021(월)[여주산북2] 제15일차 투습방수지 시공, 각상 시공, 지붕합판 시공 완료, 철물시공 [수호천사하우징][수호천사닷컴][목조주택][전원주택][직영건축] ▶ 날 씨 : 다시 추워진 날씨(영하 11도), 바람 많음 ​ ▶ 오늘 근무 현황 ​ 팀 장 : 정 지 원 (8시간) 부팀장 : 강 영 삼 (8시간) 팀 원 : 이 존 희(8시간), 강 재 성 (8시간), 양 치 홍(8시간)​ ​ ▶ 금일품수(누계) : 5품(총 86.6품) ​ ▶ 오늘의 작업 ​ ​ - 투습방수지 시공 - 각상 시공 - 지붕 합판 시공 (완료) - 철물시공 ​ ▶ 다음 예정 작업​ ​ - 방수시트 시공 - 철물 시공 - 벽체 합판 시공 준비(스터드 선 표시), 단열재 선 시공 - 벽체 합판 시공 ​ 지난 토요일에 이어서 오늘도 이중지붕 작업 계속 진행됐습니다. 투습방수지(습기는 투과하고 물을 차단) 시공에 이어 각상 시공, 합판 시공 순으로 진행됐습니다. 레인스크린 시스템을 통해 벽체를.. 2022. 2. 22.
2202019(토)[여주산북2] 제14일차 서까래 블로킹 시공, 투습방수지 시공, 각상 시공, 합판 시공, 셋앵커, 홀다운 철물 [수호천사하우징][수호천사닷컴][목조주택][전원주택][직영건축] ▶ 날 씨 : 우수, 비교적 풀린 날씨 ​ ▶ 오늘 근무 현황 ​ 팀 장 : 정 지 원 (8시간) 부팀장 : 강 영 삼 (8시간) 팀 원 : 이 존 희(8시간), 강 재 성 (8시간), 양 치 홍(8시간)​ ​ ▶ 금일품수(누계) : 5품(총 81.6품) ​ ▶ 오늘의 작업 ​ ​ - 서까래 블로킹 시공 - 투습방수지 시공 - 각상 시공 - 지붕 합판 시공 - 셋앵커, 홀다운 철물 시공 ​ ▶ 다음 예정 작업​ ​ - 투습방수지 - 각상 - 지붕 합판 시공 계속 - 철물 작업 ​ 서까래 블로킹을 각 2줄씩 시공하였습니다. 룻아웃을 시공하고 플라잉 서까래를 시공하였습니다. ​ 투습방수지를 시공하고 각상을 시공하였습니다. 이중지붕 작업 과정입니다. ​ 합판 시공 모습입니다. ​ 셋 앵커볼트와 홀다운 철물(4.. 2022. 2. 20.
2202018(금)[여주산북2] 제13일차 서까래 시공 ▶ 날 씨 : 아침엔 무지 춥다가 낮부터 풀린 날씨 ​ ▶ 오늘 근무 현황 ​ 팀 장 : 정 지 원 (8시간) 부팀장 : 강 영 삼 (8시간) 팀 원 : 이 존 희(8시간), 강 재 성 (8시간), 양 치 홍(8시간)​ ​ ▶ 금일품수(누계) : 5품(총 76.6품) ​ ▶ 오늘의 작업 ​ ​ - 서까래 시공 ​ ▶ 다음 예정 작업​ ​ - 룩아웃, 플라잉 서까래 시공 - 서까래 블로킹 작업 - 철물작업 - 2중 지붕 준비 작업 ​ 합판을 이용하여 천장 장선 위에 안전발판을 만든 다음 본격적으로 서까래 시공에 들어갔습니다. ​ 서까래 부재는 2*10을 사용하였고, 이브(처마) 쪽 오버행은 0, 박공 쪽 오버행은 200으로 시공하였습니다. ​ 서까래는 자중과 더불어 풍하중, 특히 눈의 하중(설 하중)을 견.. 2022. 2. 19.
2202017(목)[여주산북2] 제12일차 천장 장선(ceiling joist) 시공, 서까래 시공 준비 ▶ 날 씨 : 매서운 추위 ​ ▶ 오늘 근무 현황 ​ 팀 장 : 정 지 원 (8시간) 부팀장 : 강 영 삼 (8시간) 팀 원 : 이 존 희(8시간), 강 재 성 (8시간), 양 치 홍(8시간)​ ​ ▶ 금일품수(누계) : 5품(총 71.6품) ​ ▶ 오늘의 작업 ​ ​ ​ - 장선(실링 조이스트) 시공 - 서까래 시공 준비 ​ ▶ 다음 예정 작업​ ​ - 서까래 시공 - 블로킹 작업 ​ 실을 걸어 2층 벽체의 직진도를 확인하고 있습니다. 어제 가새 작업 결과 벽체가 직선으로 잘 뻗었습니다. 림보드(끝막이 장선) 시공에 이어(위 사진) 천장 장선을 시공 중입니다.(아래) 장선 작업과 블러킹 작업을 마무리하고 벽체 테두리에 한 겹의 플레이트를 시공함으로써 서까래 시공을 위한 기초 준비를 마쳤습니다. ​ 오늘.. 2022. 2. 17.

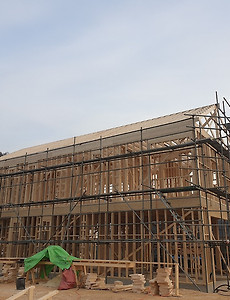

2202016(수)[여주산북2] 제11일차 2층 벽체 결속, 개구부 작업, 가새 작업 ▶ 날 씨 : 다시 찾아온 매서운 추위(영하 10도), 5m/sec의 바람 ​ ▶ 오늘 근무 현황 ​ 팀 장 : 정 지 원 (8시간) 부팀장 : 강 영 삼 (8시간) 팀 원 : 이 존 희(8시간), 강 재 성 (8시간), 양 치 홍(8시간)​ ​ ▶ 금일품수(누계) : 5품(총 66.6품) ​ ▶ 오늘의 작업 ​ ​ - 2층 벽체 결속 - 개구부 작업 - 가새 작업 - 장선(실링 조이스트) 재단, 서까래 재단 - 비계시공(외주) ​ ▶ 다음 예정 작업​ ​ - 안전발판 시공 - 천장 장선(ceiling joist) 시공 다시 찾아온 추운 날씨, 불 기운에 의지하여 아침을 시작합니다. 개구부를 창호와 문 치수에 맞게 골조 작업을 하는 모습입니다. 창 위쪽과 아랫쪽에 크리플 스터드를 시공한 모습입니다. ​ .. 2022. 2. 17.
2202015(화)[여주산북2] 제10일차 2층 벽체 시공(마무리), 벽체 결속, 장선(실링 조이스트) 재단 / 비계시공(외주) [수호천사하우징][수호천사닷컴][목조주택][전원주택][직영건축] ▶ 날 씨 : 함박눈 ​ ▶ 오늘 근무 현황 ​ 팀 장 : 정 지 원 (5시간) 부팀장 : 강 영 삼 (7시간) 팀 원 : 이 존 희(7시간), 강 재 성 (7시간), 양 치 홍(7시간)​ ​ ▶ 금일품수(누계) : 4.1품(총 61.6품) ​ ▶ 오늘의 작업 ​ ​ - 2층 벽체 시공(마무리) - 벽체 결속 - 장선(실링 조이스트) 재단 - 비계시공(외주) ​ ▶ 다음 예정 작업​ ​ - 개구부 작업 - 가새 작업 ​ 이틀간의 휴식을 마치고 현장에 출근하니 눈발이 날리고 있네요. 눈이 녹지 않은 상태라 나무가 젖지는 않은 상태. 일단 눈을 치우고 작업 준비를 시작했습니다. 지난 번에 이어서 벽체(내벽) 시공이 계속 됩니다. 사진을 별도로 찍지는 못했습니다만, 오늘 비계 시공도 함께 진행됐습니다. 오늘까.. 2022. 2. 15.
2202012(토)[여주산북2] 제9일차 2층 벽체 시공 [수호천사하우징][수호천사닷컴][목조주택][전원주택][직영건축] ▶ 날 씨 : 맑음 ​ ▶ 오늘 근무 현황 ​ 팀 장 : 정 지 원 (8시간) 부팀장 : 강 영 삼 (8시간) 팀 원 : 이 존 희(4시간), 강 재 성 (8시간), 한 규 호(8시간), 양 치 홍(8시간)​ 지원: 문 성 일(8시간), 이 주 형(8시간) ​ ▶ 금일품수(누계) : 7.5품(총 57.5품) ​ ▶ 오늘의 작업 ​ ​ - 2층 벽체 시공 ​ ▶ 다음 예정 작업​ ​ - 2층 벽체 시공(계속) - 가새 작업 3000 헤더를 제작 중인 사진인데요, 직진도가 잘 나왔네요. 헤더가 곧게 제작되어야 벽체의 직선이 잘 잡힙니다. 오늘은 토요일이라 특별히 건축주님 두 분이 함께 해 주셨습니다(사진 아래). 감사합니다. 저희들은 잠깐의 휴식을 취하고 다음주 더 열심히 하겠습니다. ​ [출처] 22020.. 2022. 2. 13.

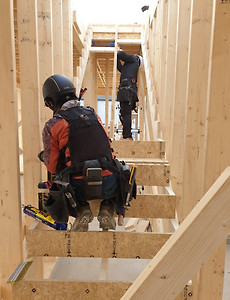

2202011(금)[여주산북2] 제8일차 T&G 합판 시공(완료), 행거 철물 시공(완료), 계단 골조, 2층 바닥 레이아웃, 2층 실 플레이트 시공 [수호천사하우징][수호천사닷컴][목조주택][전원주택][직영건축] ▶ 날 씨 : 맑음 ​ ▶ 오늘 근무 현황 ​ 팀 장 : 정 지 원 (8시간) 부팀장 : 강 영 삼 (8시간) 팀 원 : 이 존 희(8시간), 강 재 성 (8시간), 한 규 호(8시간), 양 치 홍(8시간)​ 지원: 이 주 형(8시간), 이 광 현(8시간) ​ ▶ 금일품수(누계) : 8품(총 49품) ​ ▶ 오늘의 작업 ​ ​ - T&G 합판 시공(완료) - 행어 철물 시공(완료) - 계단 골조작업 - 2층 바닥 레이아웃 - 2층 실 플레이트 시공 ​ ▶ 다음 예정 작업​ ​ - 2층 벽체 시공 ​ 2층 바닥 T&G 합판 시공을 완료하였습니다. 사진을 많이 찍지 못했네요. ​ 행어 철물 시공을 완료하였습니다. 1층 사무실(남) 윗쪽 캔틸레버 구간과 더블 림보드(이중겹침 끝막이 장선)를 행어 철물로 연결한.. 2022. 2. 11.
2202010(목)[여주산북2] 제7일차 장선 시공(마무리), 행거 철물 시공, T&G 시공, 2층 스터드 재단 및 헤더 제작 [수호천사하우징][수호천사닷컴][목조주택][전원주택][직영건축] ▶ 날 씨 : 맑음 ​ ▶ 오늘 근무 현황 ​ 팀 장 : 정 지 원 (8시간) 부팀장 : 강 영 삼 (8시간) 팀 원 : 이 존 희(8시간), 강 재 성 (8시간), 한 규 호(8시간), 양 치 홍(8시간)​ 지원: 이 주 형(8시간), 이 광 현(8시간) ​ ▶ 금일품수(누계) : 8품(총 41품) ​ ▶ 오늘의 작업 ​ ​ - 장선 블러킹(완료) - 우레탄폼 발포, 철물시공 - T&G 시공 - 행어 철물 시공 - 2층 스터드 재단, 헤더 제작 ​ ▶ 다음 예정 작업​ ​ - T&G 시공 완료 - 2층 벽체 시공 ​ 오늘은 옆 현장인 여주 산북 1인에서 두 분의 빌더가 지원을 오셨습니다. 열렬히 환영합니다^^ 장선 블러킹 작업 모습입니다. 벽체가 서는 구간, 1층 벽체 위의 장선, 구조적으로 필요한 곳.. 2022. 2. 10.
220209(수)[여주산북2] 제6일차 장선 시공(계속) [수호천사하우징][수호천사닷컴][목조주택][전원주택][직영건축] ▶ 날 씨 : 맑음 ​ ▶ 오늘 근무 현황 ​ 팀 장 : 정 지 원 (8시간) 부팀장 : 강 영 삼 (8시간) 팀 원 : 이 존 희(8시간), 강 재 성 (8시간), 한 규 호(8시간), 양 치 홍(8시간)​ ​ ▶ 금일품수(누계) : 6품(총 33품) ​ ▶ 오늘의 작업 ​ ​ - 벽체 블러킹(계속) - 우레탄폼 발포, 철물시공 - 2층 바닥장선 시공(계속) ​ ▶ 다음 예정 작업​ - 2층 바닥장선 블로킹 시공 - 연결철물 시공 - T&G 시공 ​ 벽체와 벽체가 결속되면서 더블탑(이중깔도리) 사이에 약간의 공간이 생기게 됩니다. 기밀 및 단열을 위해 여기에 우레탄 폼을 충진하였습니다. 벽체와 벽체가 더블탑(이중깔도리)에서 결속되는 곳에는 연결철물을 시공하여 벽체간 결합을 강화하였습니다. 제작된 빔을 .. 2022. 2. 10.
220208(화)[여주산북2] 제5일차 안전발판 시공, 벽체 블러킹 시공, 빔 제작, 장선 시공 [수호천사하우징][수호천사닷컴][목조주택][전원주택][직영건축] ▶ 날 씨 : 맑음 ​ ▶ 오늘 근무 현황 ​ 팀 장 : 정 지 원 (8시간) 부팀장 : 강 영 삼 (8시간) 팀 원 : 이 존 희(8시간), 강 재 성 (8시간), 한 규 호(8시간), 양 치 홍(8시간)​ ​ ▶ 금일품수(누계) : 6품(총 27품) ​ ▶ 오늘의 작업 ​ ​ - 벽체 블러킹 - 안전발판 시공 - 조립보(빔) 제작, 설치 - 2층 바닥장선 시공 ​ ▶ 다음 예정 작업​ - 2층 바닥장선 시공 계속 ​ 오늘은 작업 종료 후 긴급하게 출장을 다녀와야 하는 사정이 생겨서 일지 작성이 늦어졌습니다. 그래서 간단한 설명을 붙인 사진 위주로 일지를 작성했습니다. 내일 장선 작업이 어느 정도 진행되면 정리된 일지를 올리겠습니다. 안전 발판 작업 중입니다. 벽체 블러킹 시공 중 빔을 조립하는 중입니.. 2022. 2. 9.
220207(월)[여주산북2] 제4일차 1층 벽체조립 및 시공 마무리, 벽체 결속, 개구부 작업, 가새 작업 [수호천사하우징][수호천사닷컴][목조주택][전원주택][직영건축] ▶ 날 씨 : 맑음 ​ ▶ 오늘 근무 현황 ​ 팀 장 : 정 지 원 (8시간) 부팀장 : 강 영 삼 (8시간) 팀 원 : 이 존 희(8시간), 강 재 성 (8시간), 한 규 호(8시간), 양 치 홍(8시간)​ ​ ▶ 금일품수(누계) : 6품(총 21품) ​ ▶ 오늘의 작업 ​ ​ - 1층 벽체 조립 및 시공 마무리 - 벽체 결속작업(꼬매기) - 개구부 작업 - 가새 작업 - 장선 재단 ​ ▶ 다음 예정 작업​ ​ - 블러킹 작업 - 안전발판 작업 - 벽체 직진도 확인 등 - 철물작업 - 장선 시공 ​ 막바지 벽체 조립 작업입니다. 뒤로 갈수록 내벽 끼워 맞추기 난이도가 높아지기도 합니다. 건축주님까지 나서셨군요. ㅎㅎ 벽체를 조립해서 제 위치에 세우고 나면 벽체 결속 작업을 해야 합니다. 콘크리트 골조는.. 2022. 2. 8.
220205(토)[여주산북2] 2일차 머드실 시공완료, 벽체조립 및 시공 [수호천사하우징][수호천사닷컴][목조주택][전원주택][직영건축] ▶ 날 씨 : 맑음, 아침 영하 12도 ​ ▶ 오늘 근무 현황 ​ 팀 장 : 정 지 원 (8Hr) 부팀장 : 강 영 삼 (8Hr) 팀 원 : 이존희(8Hr), 강 재 성 (8Hr), 한 규 호(8Hr), 양치홍(8Hr)​ ​ ▶ 금일품수(누계) : 6품(총 12품) ​ ▶ 오늘의 작업 ​ ​ - 머드실 시공 마무리 - 벽체 조립 및 시공 ​ ▶ 다음 예정 작업​ ​ - 1층 벽체 조립 및 시공 마무리 - 벽체 결합작업(꼬매기) - 가새 작업 ​ 어제에 이어서 머드실 시공 작업이 계속 됩니다. 벽체가 설 자리 기초면 위에 우레탄 폼을 쏘고 머드실을 시공하는 모습입니다. 다른 한편에서는 벽체 시공 준비 작업이 한창입니다. 2*10 세겹짜리 헤더를 제작하는 모습입니다. 글루를 충분히 바른 후 면을 잘 맞추어 .. 2022. 2. 5.
220203(금)[여주산북] 1일차 자재수령, 거푸집 해체, 기초 레벨 체크, 기초면 다듬기, 레이아웃, 방부목 켜기, 헤더 제작, 머드실 시공 [수호천사하우징][수호천사닷컴][목조주택][전원주택][직영.. ▶ 날 씨 : 맑음, 아침 영하 10도 ​ ▶ 오늘 근무 현황 ​ 팀 장 : 정 지 원 (8Hr) 부팀장 : 강 영 삼 (8Hr) 팀 원 : 이존희(8Hr), 강 재 성 (8Hr), 한 규 호(8Hr), 양치홍(8Hr)​ ​ ▶ 금일품수(누계) : 6품(총 6품) ​ ▶ 오늘의 작업 ​ ​​​ ​ - 거푸집 해체 및 정리 - 레벨 체크 - 기초면 다듬기 - 방부목 켜기 - 레이아웃 - 헤더 제작 - 머드실 시공 - 스터드 재단 ​ ▶ 다음 예정 작업​ ​ - 머드실 시공 마무리 - 헤더 제작 - 벽체 시공 ​ 설 연휴가 끝나고 새롭게 시작하는 현장입니다. 오늘이 봄이 시작된다는 입춘인데, 날씨는 여전히 춥습니다. ​ 여기 여주 산북은 양평군과 여주시 경계에 위치한 곳입니다. 현장은 주변 사방이 야트막한 .. 2022. 2. 4.
220127(목)[여주산북2] 기초 레미콘타설 및 보양작업 [수호천사 하우징] [직영건축] [목조주택] GL +400 -600 MAT THK 300 HD 13@ 300 T&B 비드법2종 1호 125T 잡석다짐 T100 레미콘 타설량 37m3 ​ ​ 맑은 날씨속에 낮기온이 영상으로 회복되어 타설작업이 월활하게 진행이 되었습니다. (야간에 영하의 기온에 대비해 보양하고 열풍기를 가동하였음) 작동 후 약 20분만에 영상18도를 유지하였음 1일 임대료4만원, 등유50L 8시간 가동기준 적용하였습니다. 사모님께서 등유를 조달해셔서 감사했습니다 ​ 일반 산업용천막 (20*20)으로 보양함 타설 후 펌프카 슈트라인의 잔량을 레미콘차량에 펌핑하여 현장의 잔여물을 근절하였음 주차장 및 데크 단차가있어 레미콘 함수비를 줄여서 타설하느라 기초팀의 노력이 엿보였습니다. 통신 및 전기 기초배관 인입을 위한 선작업이 진행되었음 오.. 2022. 2. 4.
