2104124 토 [ 양산 원동 ] 10일차 외벽 합판 시공, 서까래 시공, 서까래 블로킹, 철물시공, 내부 목작업, 박공벽시공, 서브 페이샤 시공, 개구부 테이핑, 웨더로직 테이핑 등 [수호천사 하우징] [직.. 날씨 : 맑은 하루 ​ 팀 장 : 정수호 ( 8시간 ) ​ 부팀장 : 손호현 ( 8시간 ) ​ 팀 원 : 문성일 ( 8시간 ), 문병선 ( 8시간 ), 김용귀 ( 8시간 ) ​ 지 원 : 서종문 ( 8시간 ), 강재성 ( 8시간 ) ​ ​금일품수 (누계) : 7품 ( 총 품수 : 60 품 ) ​ - 금일 작업현황 ​ - 박공월 시공 - 외부합판 시공 - 철물 시공 - 내부 목작업 - 개구부 테이핑 - 웨더로직 테이핑 - 서까래 시공 - 서까래 블로킹 시공 - 서브페이샤 시공 ​ ​ ▷ 내일 예정 작업 ​ ​▷ 외부합판 (웨더로직) 시공 ​▷ 웨더로직 테이핑 ​​▷ 레인스크린 시공 ​▷ 이중 지붕 시공 ​ 오늘 서까래 시공과, 서까래 블로킹 작업 진행하였고, 박공벽 골조와 일부분 외부합판 시공도 진행하였습.. 2021. 4. 24.
2104123 금 [ 양산 원동 ] 9일차 외벽 합판 시공, 안전비계 (시스템비계 시공), 서까래 시공, 서까래 블로킹, 철물시공, 내부 목작업, 박공벽시공, 시스템 비계 설치 등 [수호천사 하우징] [직영건축.. 날씨 : 흐림 ​ 팀 장 : 정수호 ( 8시간 ) ​ 부팀장 : 손호현 ( 4시간 ) ​ 팀 원 : 문성일 ( 8시간 ), 문병선 ( 8시간 ), 김용귀 ( 8시간 ) ​ 지 원 : 서종문 ( 8시간 ), 강재성 ( 8시간 ) ​ ​금일품수 (누계) : 6.5품 ( 총 품수 : 53 품 ) ​ - 금일 작업현황 ​ - 박공월 시공 - 오픈천장 구간 벽체시공 - 외부합판 시공 - 철물 시공 - 내부 목작업 - 서까래 시공 - 서까래 블로킹 ​- 시스템 비계 설치 ​ ​ ▷ 내일 예정 작업 ​ ​▷ 서까래 시공 ​▷ 철물 시공 ​▷ 서까래 블로킹 시공 ▷ 서브 페이샤 시공 ▷ 외부 합판 시공 ▷ 지붕 각상작업 ​ ​ 양산 원동 재미있고 안전하게 집 짓기 9일차입니다 . ​ 오늘 시스템 비계 설치가 완료되었고.. 2021. 4. 23.
210423 금 [제천 봉양] 31일차 - 세라믹 사이딩, 방킬라이, 방통 시공, 설비팀​ [수호천사 하우징] [직영건축] [목조주택] [패시브하우스] 날씨 : 흐리고 강한 바람 ​ ​ - 금일 근무자 ​ 팀 장 : 서태원 (8시간) 부팀장 : 강영삼(8시간) 예비팀장 : 이상민(8시간) 팀 원 : 정태영(8시간), 최용모(8시간) 지 원 : 서원교(8시간) 금일품수(누계) : 6품(총168.9품) ​ ​ 금일 작업현황​ - 세라믹 사이딩 시공 - 방킬라이 시공 - 방통 시공 - 설비팀 ​ 내일 예정작업 - 휴무 ​ ​ ​ 제천 봉양 31일차 입니다. 오늘 날씨가 매우 흐렸지만 시공하기에는 너무나 좋은 날 이었습니다. ​ ​ 2층부터 다락부분까지 세라믹 사이딩 시공이 진행 되고 있습니다. 1층 방통 시공 마무리 하였습니다. ​ 설비팀 팀장님과 팀장님 설비 시공 전 다시 한번 확인 중 이십니다. 2층 설비 시공 진행 되었습니다. 전면부 1층부터 다락까지 .. 2021. 4. 23.
2104122 목 [ 양산 원동 ] 8일차 외벽 합판 시공, 안전비계 (시스템비계 시공), 천장 합판 시공, 계단 시공, 철물시공, 안전발판 해체, 서까래 재단 및 시공 등 [수호천사 하우징] [직영건축] [목조주.. 날씨 : 하늘에 구름이 한점 없는 맑은 날씨 ​ 팀 장 : 정수호 ( 8시간 ) ​ 부팀장 : 손호현 ( 6시간 ) ​ 팀 원 : 문성일 ( 8시간 ), 문병선 ( 8시간 ), 김용귀 ( 8시간 ) ​ 지 원 : 서종문 ( 8시간 ), 강재성 ( 8시간 ) ​ ​금일품수 (누계) : 6.75품 ( 총 품수 : 46 5 품 ) ​ - 금일 작업현황 ​ - 안전발판 해체 - 철물 시공 - 서까래 재단 및 시공 - 계단 시공 - 외부 합판 시공 - 1층 실링 합판시공 - 시스템 비계 시공 ​ ▷ 내일 예정 작업 ​ ​▷ 서까래 시공 ​▷ 계단 시공 ​▷ 다락 벽체 시공 ▷ 철물 시공 ▷ 합판 시공 ▷ 시스템 비계 설치 ▷ 게이블 스터드 시공 ​ 양산 원동 안전하고 재미있게 집 짓기 8일차 입니다 . ​ 오늘 .. 2021. 4. 23.
210422 목 [제천 봉양] 30일차 세라믹 사이딩, 아이큐브(세라믹 사이딩) 전용 실란트 시공, 방킬라이 시공[수호천사 하우징] [직영건축] [목조주택] [패시브하우스] 날씨 : 맑음 ​ ​ - 금일 근무자 ​ 팀 장 : 서태원 (8시간) 부팀장 : 강영삼(8시간) 예비팀장 : 이상민(8시간) 팀 원 : 정태영(8시간), 최용모(8시간) 지 원 : 서원교(8시간) 금일품수(누계) : 6품(총162.9품) ​ ​ 금일 작업현황​ - 세라믹 사이딩 시공 - 아이큐브(세라믹 사이딩) 전용 실란트 - 방킬라이 도장 - 방킬라이 시공 ​ 내일 예정작업 - 세라믹 사이딩 시공 - 아이큐브(세라믹 사이딩) 전용 실란트 - 방킬라이 시공 ​ ​ ​ 제천 봉양 30일차 입니다. 오늘 하루도 사랑으로 짓는 수호천사하우징팀 입니다.^^ ​ 1층 외부에서는 방킬라이 2차 도장 및 시공이 진행 되었습니다. ​ 팀장님께서 2차 도장 진행 해주셨습니다. 전면부 2층부터 부분부터 세라믹 사이딩 시공.. 2021. 4. 23.
2104121 수 [ 양산 원동 ] 7일차 장선 시공, 글루램 시공, 다락 T&G, 다락 내부월 시공, 계단 시공, 철물시공, 안전발판 해체 등 [수호천사 하우징] [직영건축] [목조주택] 날씨 : 하늘에 구름이 한점 없는 맑은 날씨 ​ 팀 장 : 정수호 ( 8시간 ) ​ 부팀장 : 손호현 ( 8시간 ) ​ 팀 원 : 문성일 ( 8시간 ), 문병선 ( 8시간 ), 김용귀 ( 8시간 ) ​ 지 원 : 서종문 ( 8시간 ), 강재성 ( 8시간 ) ​ ​금일품수 (누계) : 7품 ( 총 품수 : 39 75 품 ) ​ - 금일 작업현황 ​ - 안전발판 해체 - 철물 시공 - 비 노출 글루램 시공 - 다락 바닥장선 시공 - 다락 바닥 T&G 시공 - 다락 내벽체 시공 - 계단 시공 - 서까래 재단 ​ ▷ 내일 예정 작업 ​ ​▷ 서까래 재단 ​▷ 서까래 시공 ​▷ 계단 시공 ​▷ 다락 벽체 시공 ▷ 철물 시공 ▷ 합판 시공 ▷ 시스템 비계 설치 ▷ 게이블 스터드 시공 ​ 양산 원동 안전하고 재미있게.. 2021. 4. 22.
210421(수) [동두천 송내] 22일차 아이큐브(세라믹사이딩) 시공, 내부 구조보강, 설비 배관[수호천사하우징] [수호천사닷컴][목조주택][전원주택][직영] 동두천 송내동 안골의 낙원 신축현황 ​ ▶ 날 씨 : 맑음 ​ ▶ 금일근무자 ​ 팀 장 : 정 지 원 부팀장 : 오 경 택 팀 원 : 강 재 성(연수), 오 창 훈 , 최 승 현, ​ ▶ 금일품수(누계) : 4품(총113.38품) ​ ▶ 금일작업현황 ​ - 아이큐브(세라믹사이딩) 시공 - 마스킹 테이프 - 내부 구조보강 및 블럭킹 시공 - 내부 설비배관(설비팀) ​ ​ ▶ 다음예정작업 ​ - 휴무 ​ ​ ​오늘도 ​안골의 낙원은 내일을 향해 달려 보았습니다. (각자의 업무에 집중을 하느라 사진을 몇장 준비 못하였지만 추후에 추가하겠습니다) ​ ​ - 외벽 일부는 마감높이까지 시공되었습니다. 남은 부분은 창호가 시공 된 후에 진행하겠습니다 . ​ - 혹시 모를 오염 방지와 후에 원활한 외부 실란트 작업을 .. 2021. 4. 22.
210421 수 [제천 봉양] 29일차 세라믹 사이딩 스타터, 세라믹 사이딩, 아이큐브(세라믹 사이딩) 전용 실란트 시공, 방킬라이 도장[수호천사 하우징] [직영건축] [목조주택] [패시브하우스] 날씨 : 맑음 ​ ​ - 금일 근무자 ​ 팀 장 : 서태원 (8시간) 부팀장 : 강영삼(8시간) 예비팀장 : 이상민(8시간) 팀 원 : 정태영(8시간), 최용모(8시간) 지 원 : 서원교(8시간) 금일품수(누계) : 6품(총156.9품) ​ ​ 금일 작업현황​ - 세라믹 사이딩 스타터 - 세라믹 사이딩 시공 - 아이큐브(세라믹 사이딩) 전용 실란트 - 방킬라이 자재 수령 - 방킬라이 도장 ​ 내일 예정작업 - 세라믹 사이딩 시공 - 아이큐브(세라믹 사이딩) 전용 실란트 -방킬라이 도장 ​ ​ ​ 제천 봉양 29일차 입니다. 쌀쌀했던 아침이 이제는 시원한 날씨로 변해가고 있습니다. 팀원들의 얼굴과 팔이 검게 그을리수록 멋진 목조주택으로 만들어지고 있습니다.^^ ​ 어제에 이어 오늘도 세라믹 사이딩 시공이 .. 2021. 4. 22.

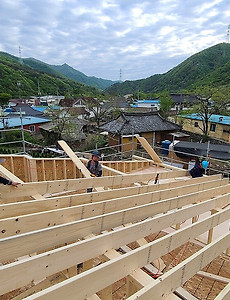

2104120 화 [ 양산 원동 ] 6일차 장선 시공, 세트 앙카 시공, 장선 블로킹,아스팔트 프라이머 , 글루램 시공 등 [수호천사 하우징] [직영건축] [목조주택] 날씨 : 하늘에 구름이 한점 없는 맑은 날씨 ​ 팀 장 : 정수호 ( 휴무 ) ​ 부팀장 : 손호현 ( 8시간 ) ​ 팀 원 : 문성일 ( 8시간 ), 문병선 ( 8시간 ), 김용귀 ( 8시간 ) ​ 지 원 : 서종문 ( 8시간 ), 강재성 ( 8시간 ) ​ ​금일품수 (누계) : 6품 ( 총 품수 : 32 75 품 ) ​ - 금일 작업현황 ​ - 안전 발판 시공 - 림 조이스트 시공 ​ - 장선 시공 - 장선 블로킹 시공 - 글루램 시공 - 아스팔트 프라이머 도포 - 내벽 세트 앙카 시공 - ​ ▷ 내일 예정 작업 ​ ​▷ 다락 바닥장선 시공 ​▷ 미니월 시공 ​▷ 다락 바닥 T&G 시공 ​▷ 다락 벽체 시공 ▷ 철물 시공 ​▷ 계단 시공 ​▷ 시스템 비계 설치 ​​▷ 글루램 시공 ​​▷ 서까래 재단 .. 2021. 4. 20.
210420 화 [제천 봉양] 28일차 세라믹 사이딩, 아이큐브(세라믹 사이딩) 전용 실란트 시공 [수호천사 하우징] [직영건축] [목조주택] [패시브하우스] 날씨 : 맑음 ​ ​ - 금일 근무자 ​ 팀 장 : 서태원 (휴무) 부팀장 : 강영삼(8시간) 예비팀장 : 이상민(8시간) 팀 원 : 정태영(8시간), 최용모(8시간) 지 원 : 서원교(8시간) 금일품수(누계) : 5품(총150.9품) ​ ​ 금일 작업현황​ - 세라믹 사이딩 시공 - 아이큐브(세라믹 사이딩) 전용 실란트 ​ 내일 예정작업 - 세라믹 사이딩 - 세라믹 사이딩 시공 - 아이큐브(세라믹 사이딩) 전용 실란트 ​ ​ ​ 제천 봉양 28일차 입니다. 쌀쌀한 날씨가 계속되다가 오늘은 여름 같은 날씨 였습니다. 수호천사하우징 팀원 모두 땀을 흘리며 열심히 시공 하였습니다.^^ ​ 공구 점검 및 미팅 후 오늘 시공에 들어갑니다. ​ 오늘은 본격적인 세라믹 사이딩 시공이 진행 되었습니다. 두조로 나눠서.. 2021. 4. 20.
210420(화) [동두천 송내] 21일차 아이큐브(세라믹사이딩) 시공, 방통라인 방수합판시공[수호천사하우징] [수호천사닷컴][목조주택][전원주택][직영] 동두천 송내동 안골의 낙원 신축현황 ​ ▶ 날씨 : 맑음 ​ ▶ 금일근무자 ​ 팀 장 : 정 지 원 (차기 현장 기초참관 및 건축주 면담으로 인한 휴무) 부팀장 : 오 경 택 팀 원 : 오 창 훈 , 최 승 현 ▶ 금일품수(누계) : 3품(총109.38품) ​ ▶ 금일작업현황 ​ - 아이큐브(세라믹사이딩) 시공 - 눈썹지붕 세라믹사이딩 시공준비 - 방통라인 방수합판 가공 ​ ​ ▶ 다음예정작업 ​ - 아이큐브(세라믹사이딩) 시공 - 내부 구조보강 및 블럭킹 시공 - 내부 설비 작업 ​ 오늘 ​안골의 낙원은 무더위에도 열심히 시공하였습니다. ​ ​ 눈썹지붕에 세라믹사이딩 시공을 위한 버그스크린과 후레싱을 건물 하단부와 동일하게 시공합니다. ​ 개구부가 없는 곳은 처마까지 시공하였습니다. 처마에는 추후 소핏.. 2021. 4. 20.
210419 월 [제천 봉양] 27일차 세라믹 사이딩 스타터, 세라믹 사이딩, 현관 문, 아이큐브(세라믹 사이딩) 전용 실란트 시공 [수호천사 하우징] [직영건축] [목조주택] [패시브하우스] 날씨 : 맑음 ​ ​ - 금일 근무자 ​ 팀 장 : 서태원 (8시간) 부팀장 : 강영삼(8시간) 예비팀장 : 이상민(8시간) 팀 원 : 정태영(8시간), 최용모(8시간) 지 원 : 서원교(8시간) 금일품수(누계) : 6품(총145.9품) ​ ​ 금일 작업현황​ - 세라믹 사이딩 스타터 - 세라믹 사이딩 시공 - 현관 문 시공(장력조절 완료) - 아이큐브(세라믹 사이딩) 전용 실란트 ​ 내일 예정작업 - 세라믹 사이딩 스타터 - 세라믹 사이딩 시공 - 아이큐브(세라믹 사이딩) 전용 실란트 ​ ​ ​ 제천 봉양 27일차 입니다. 오늘 하루 제천 봉양 수호천사하우징팀 시공 모습 안내드리겠습니다.^^ ​ 오른쪽 외벽 세라믹 사이딩 스타터 시공 하였습니다. ​ 팀장님께서 전기선 테이핑 꼼꼼히 시공 해주셨습니다. .. 2021. 4. 19.
210418 일 [제천 봉양] 26일차 레인 스크린, 후레싱, 세라믹 사이딩, 외날 후레싱, 다용도실 문 시공 [수호천사 하우징] [직영건축] [목조주택] [패시브하우스] 날씨 : 흐림 후 맑음 ​ ​ - 금일 근무자 ​ 팀 장 : 서태원 (9시간) 부팀장 : 강영삼(9시간) 예비팀장 : 이상민(9시간) 팀 원 : 정태영(9시간), 최용모(9시간) 금일품수(누계) : 5.6품(총139.9품) ​ ​ 금일 작업현황​ - 버그 스크린 및 레인 스크린 시공 - 후레싱 시공 - 세라믹 사이딩 스타터 - 세라믹 사이딩 시공 - 외날 후레싱 - 다용도실 문 시공 ​ ​ 내일 예정작업 - 세라믹 사이딩 시공 ​ ​ ​ 제천 봉양 26일차 입니다. 어제의 소망이 이루어졌습니다.^^ 오늘은 맑은 날씨 속에 시공이 진행 되었습니다. ​ 계속해서 버그 스크린과 레인 스크린 시공이 진행 되었습니다. 1층 지붕과 다락 그리고 창호들이 많아 꾀 많은 시간이 걸렸지만 꼼꼼히 시공 하였습니다. 벤트가.. 2021. 4. 18.
210417 토 [ 양산 원동 ] 3일차 스터드 및 플레이트 재단, 머드씰 시공, 헤더 제작, 플레이트 레이아웃, L 앙카 결속, 벽체 시공 등 [수호천사 하우징] [직영건축] [목조주택] 날씨 : 변화무쌍한 날씨 , 바람이 많이 부는 날 ​ 팀 장 : 정수호 ( 8시간 ) ​ 부팀장 : 손호현 ( 8시간 ) ​ 팀 원 : 문성일 ( 8시간 ), 문병선 ( 8시간 ), 김용귀 ( 8시간 ) ​ ​ ​금일품수 (누계) : 5품 ( 총 품수 : 15품 ) ​ ​ - 금일 작업현황 ​ - 스터드 및 플레이트 재단 - 헤더 제작 - 머드씰 시공 - 플레이트 레이아웃 - L 앙카 결속 ​- 벽체 시공 ​ ▷ 내일 예정 작업 ​ ​▷ 벽체 시공 ​▷ L 앙카 채결 ▷ 스터드 트리머 등 재단 ​ ​ 양산 원동 안전하고 재미있게 집 짓기 3일차 입니다 . ​ 어제 골조 작업에 필요한 밑작업이 끝나고 머드씰 부터 시작하여 오늘부터 본격적인 골조작업에 들어갔습니다~ ​ 오늘 수호천사 팀의 하루 사진과 함께 .. 2021. 4. 17.
210417 토 [제천 봉양] 25일차 1층 지붕 버그 스크린 및 레인 스크린 시공​ [수호천사 하우징] [직영건축] [목조주택] [패시브하우스] 날씨 : 흐림 강풍 비 눈 ​ ​ - 금일 근무자 ​ 팀 장 : 서태원 (6시간) 부팀장 : 강영삼(6시간) 예비팀장 : 이상민(휴무) 팀 원 : 정태영(휴무), 최용모(6시간) 금일품수(누계) : 2.2품(총129.3품) ​ ​ 금일 작업현황​ - 1층 지붕 버그 스크린 및 레인 스크린 시공 ​ ​ 내일 예정작업 - 1층 지붕 버그 스크린 및 레인 스크린 시공 - 징크 시공 - 세라믹 사이딩 - 아이큐브(세라믹 사이딩) 전용 실란트​ ​ ​ ​ 제천 봉양 25일차 입니다. 휴무 후 화이팅 넘치게 하루를 시작 합니다.^^ ​ ​ 현관문이 아침 일찍 도착하였습니다. 건추주님과 함께 검수 확인 하였습니다. 1층에 이어 1층 지붕 버그 스크린과 레인 스크린 시공하였습니다 ​ 벌레 유입을 막기 위해 필수적으로 .. 2021. 4. 17.
210417(토) [동두천 송내] 20일차 아이큐브(세라믹사이딩) 시공, 화장실다운골조,방통라인 방수합판시공[수호천사하우징] [수호천사닷컴][목조주택][전원주택][직영] 동두천 송내동 안골의 낙원 신축현황 ​ ▶ 날씨 : 흐림 ​ ▶ 금일근무자 ​ 팀 장 : 정 지 원 (4H) 부팀장 : 오 경 택 (4H) 팀 원 : 강 재 성(4H), 오 창 훈(4H) , 최 승 현(4H) ​지 원 : 권 재 홍(4H) ▶ 금일품수(누계) : 3품(총106.38품) ​ ▶ 금일작업현황 ​ - 아이큐브(세라믹사이딩) Lay-out 및 시공 - 방통라인 방수합판 가공 - 화장실 실링다운골조 ​ ▶ 다음예정작업 ​ - 명일 휴무 ​ 오늘 ​안골의 낙원은 비 소식이 있어 오전 근무만 진행 하였습니다. 비 소식있어 내부 작업으로 진행하였고 명일 휴무으로 정리정돈을 진행 하였습니다. - 한장 한장 꼼꼼히 아이큐브(세라믹사이딩) 시공 진행 하였습니다. 2층 화장실 실링다운골조 완료 했습니다. ​방.. 2021. 4. 17.
210416 금 [ 양산 원동 ] 2일차 스터드 및 헤더 재단, 창고 제작, 마이터쏘 , 테이블 쏘 작업대 제작, 토대 치수 확인 및 수정, 토대 레이아웃 [수호천사 하우징] [직영건축] [목조주택] 날씨 : 변화무쌍한 날씨 ​ 팀 장 : 정수호 ( 8시간 ) ​ 부팀장 : 손호현 ( 8시간 ) ​ 팀 원 : 문성일 ( 8시간 ), 문병선 ( 8시간 ), 김용귀 ( 8시간 ) ​ ​ ​금일품수 (누계) : 5품 ( 총 품수 : 10품 ) ​ ​ - 금일 작업현황 ​ - 기초 레벨 확인 및 수정작업 - 마이터 쏘 거치대 제작 - 테이블 쏘 작업대 제작 - 창고 제작 - 머드씰 가공 및 시공 - 헤더, 플레이트 재단 ​ ​ ▷ 내일 예정 작업 ​ ​▷ 머드씰 시공 ​▷ 헤더 제작 ▷ 플레이트 레이아웃 ▷ 벽체 시공 ▷ 플레이트 및 스터드 재단 ​ 양산 원동 안전하고 재미있게 집 짓기 2일차 입니다 . ​ 어제 1차로 수령한 자재들을 현장으로 나르는 작업을 끝 마치고 , 오늘은 우리의 휴식공간과 수납공간이.. 2021. 4. 16.
210416(금) [동두천 송내] 19일차 레인스크린 마무리 작업, 아이큐브(세라믹사이딩) Lay-out 및 시공, 화장실다운골조,[수호천사하우징] [수호천사닷컴][목조주택][전원주택][직영 동두천 송내동 안골의 낙원 신축현황 ​ ▶ 날씨 : 흐림/맑음 ​ ▶ 금일근무자 ​ 팀 장 : 정 지 원 부팀장 : 오 경 택 팀 원 : 강 재 성, 오 창 훈 , 최 승 현 ​지 원 : 권 재 홍 ▶ 금일품수(누계) : 6품(총103.38품) ​ ▶ 금일작업현황 ​ - 레인스크린 마무리 작업 - 아이큐브(세라믹사이딩) Lay-out 및 시공 - 방통라인 방수합판 가공 - 화장실 실링다운골조 ​ ▶ 다음예정작업 ​ - 아이큐브(세라믹사이딩) 시공 - 방통라인 방수합판 시공 - 전단벽 합판작업 - Blockig 작업 ​​ 오늘 ​안골의 낙원은 꽃샘추위속에서 아침을 시작합니다. ​ - 세라믹사이딩 시공으로 외부의 모습을 하나하나 스케치를 합니다. - 레인스크린 시공 완료 후 아이큐브(세라믹사이딩) Lay-o.. 2021. 4. 16.
210415 목 [제천 봉양] 24일차 외부 합판 테이핑, 방통, 눈썹 지붕, 기단부 후레싱, 버그 스크린, 레인 스크린, 창호 시공​ [수호천사 하우징] [직영건축] [목조주택] [패시브하우스] 날씨 : 맑음 ​ ​ - 금일 근무자 ​ 팀 장 : 서태원 (9시간) 부팀장 : 강영삼(9시간) 예비팀장 : 이상민(9시간) 팀 원 : 정태영(9시간), 최용모(9시간) 금일품수(누계) : 5.6품(총127.1품) ​ ​ 금일 작업현황​ - 외부 합판 테이핑 - 방통 시공 - 눈썹 지붕 시공 - 기단부 후레싱 시공 - 버그 스크린 시공 - 레인 스크린 시공 - 창호 시공​ ​ 내일 예정작업 - 우천으로 휴무 ​ ​ ​ ​ 봄 바람이 불어보는 제천 봉양 24일차 입니다.^^ 제천 봉양 현장에 피어난 아이리스 꽃 입니다.^^ 외부 합판 전기 배선과 배관 등은 팀장님께서 직접 우레탄 실리콘으로 틈새를 기밀하였습니다. 1층 지붕 웨더로직 합판과 방수시트가 연결되는 부분에도 실리콘과 웨더로직 전용테이프로 기밀하였.. 2021. 4. 16.
210415(목) [동두천 송내] 18일차 버그스크린, 레인스크린, 아이큐브스타터 ,[수호천사하우징] [수호천사닷컴][목조주택][전원주택][직영건축] 동두천 송내동 안골의 낙원 신축현황 ​ ▶ 날씨 : 맑음 ​ ▶ 금일근무자 ​ 팀 장 : 정 지 원 부팀장 : 오 경 택 팀 원 : 강 재 성(휴무), 오 창 훈 , 최 승 현(휴무) ​지 원 : 권 재 홍 ▶ 금일품수(누계) : 4품(총97.38품) ​ ▶ 금일작업현황 ​ - 버크스크린 작업 - 레인스크린 시공 - 아이큐브 스타터 시공 - 눈썹지붕(3개소) 완료 ​ - 전기 내부배선 완료(전기팀) ​ ▶ 다음예정작업 ​ - 레인스크린 마무리 작업 - 아이큐브(세라믹사이딩) Lay-out - 방통라인 방수합판 시공 ​​ 오늘 ​안골의 낙원은 클레식의 향연이었습니다. ​ - 어느덧 새롭게 변신하는 외부의 모습을 그리며 하루를 시작했습니다. ​ - 측면에도 버그스크린(스텐망) 설치를하고 물끊기 목적으로 하부.. 2021. 4. 16.

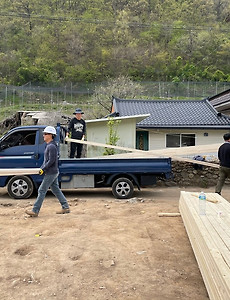

210415 목 [ 양산 원동 ] 1일차, 1차 자재수령 및 자재 양중 , 거푸집 해체[수호천사하우징][목조주택][전원주택] 날씨 : 구름이 많은 하늘 . ​ 팀 장 : 정수호 ( 8시간 ) ​ 부팀장 : 손호현 ( 8시간 ) ​ 팀 원 : 문성일 ( 8시간 ), 문병선 ( 8시간 ), 김용귀 ( 8시간 ) ​ ​ ​금일품수 (누계) : 5품 ( 총 품수 : 5품 ) ​ ​ - 금일 작업현황 ​ - 1차 자재수령 및 양중 - 거푸집 해체 ​ ​ ▷ 내일 예정 작업 ​ ▷ 창고 제작 ​▷ 머드씰 시공 ​▷ 테이블 톱 작업대 제작 ▷ 마이터 쏘 작업대 제작 ▷ 토대 치수 및 레벨 확인 ▷ 토대 레이아웃 ​ 양산 원동 안전하고 재미있게 집 짓기 1일차 입니다 . ​ 양산 원동 배내골에 새로운 보금자리를 틀고, 양산 원동현장 시작합니다~ 여기 양산 원동 현장의 바로 앞에는 계곡도 있고 ~ 주변에 산들도 너무 이쁘고, 주변 자연경관이 .. 2021. 4. 15.
210414(수) [동두천 송내 17일차] 벽체합판 테이핑, 아이큐브하부후레싱 , 레인스크린 및 눈썹지붕[수호천사하우징] [수호천사닷컴][목조주택][전원주택][직영건축] 동두천 송내동 안골의 낙원 신축현황 ​ ▶ 날씨 : 맑음 ​ ▶ 금일근무자 ​ 팀 장 : 정 지 원 부팀장 : 오 경 택 팀 원 : 강 재 성, 오 창 훈 , 최 승 현 ​ ▶ 금일품수(누계) : 5품(총93.38품) ​ ▶ 금일작업현황 ​ - 벽체합판 테이핑 - 레인스크린 - 아이큐브 하부후레싱 - 눈썹지붕 ​ ▶ 다음예정작업 ​ - 레인스크린 - 아이큐브 스타터 시공 ​​ 오늘 ​안골의 낙원은 봄의 전령사로 달렸습니다. ​ Weatherlogic 합판 전용테이프를 사용 겹칩부분의 기밀 및 방수 효과를 기했습니다. 현관 및 파티오창 눈썹지붕을 시공...... 아이큐브 하부후레싱 정품으로 시공이 진행되고 있습니다. 외벽 하단에서 릿지까지 공기의 흐름을 원활하게하기 위함으로 공간 확보를 목적으로 레인스크린.. 2021. 4. 15.

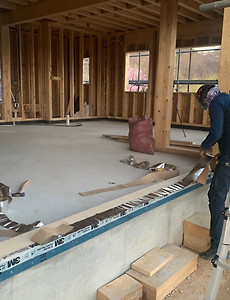

210414 수 [제천 봉양] 23일차 외부 합판 시공 및 테이핑, 방통 시공, 다락 계단 붙박이장, 레인 스크린 레이아웃, 개구부 테이핑 [수호천사 하우징] [직영건축] [목조주택] [패시브하우스] 날씨 : 맑음 ​ ​ - 금일 근무자 ​ 팀 장 : 서태원 (10시간) 부팀장 : 강영삼(10시간) 예비팀장 : 이상민(10시간) 팀 원 : 정태영(10시간), 최용모(10시간) 금일품수(누계) : 6,2품(총121.5품) ​ ​ 금일 작업현황​ - 외부 합판 시공 및 테이핑 - 방통 시공 - 다락 계단 붙박이장 - 레인 스크린 레이아웃 - 개구부 테이핑 ​ ​ 내일 예정작업 - 외부 합판 테이핑 - 다락 내벽 시공 - 기단부 후레싱 시공 - 레인스크린 시공 - 창호 시공 ​ ​ ​ ​ 하루하루가 빠르게 변화되고 있는 제천 봉양 23일차 입니다. ​ 오늘은 미당리 현장에도 벚꽃이 피었습니다.^^ ​ 방통 블로킹이 시공된 곳에 레이저 레벨기를 이용하여 방통의 높이에 맞춰 방수합판 시공하였습니다. ​ 방통 .. 2021. 4. 14.
210413 화 [제천 봉양] 22일차 외부 합판 테이핑, 방통 블로킹, 다락 계단 붙박이장, 외벽 기둥 골조 및 합판 시공 [수호천사 하우징] [직영건축] [목조주택] [패시브하우스] 날씨 : 흐리고 강풍 ​ ​ - 금일 근무자 ​ 팀 장 : 서태원 (5시간) 부팀장 : 강영삼(5시간) 예비팀장 : 이상민(5시간) 팀 원 : 정태영(5시간), 최용모(5시간) 금일품수(누계) : 3,1품(총115.3품) ​ ​ - 금일 작업현황 ​ - 외부 합판 테이핑 - 방통 블로킹 - 다락 계단 붙박이장 - 외벽 기둥 골조 및 합판 시공 ​ 내일 예정작업 - 외부 합판 테이핑 - 다락 계단 붙박이장 시공 - 다락 내벽 시공 - 방통 준비 작업 ​ ​ ​ ​ 제천 봉양 22일차 입니다. 비가 내린 후 강한 바람이 부는 오후 입니다.​ ​ 오전 비소식이 있어 오늘은 오후부터 진행하였습니다. ​ 2층에서는 방통 블로킹과 다락 계단 아래 붙박이장 시공이 진행 되었습니다. 상빈빌더가 1층 외부 기동 골조 작.. 2021. 4. 14.
210413_[세종아름 _46일차]_기타마감, 목수팀철수 _[수호천사하우징][목조주택][전원주택] □ 날씨 : 맑음 ​ □ 근무자 ​ - 팀 장 : 김성현(0.75) - 부팀장 : 서종문(0.75) - 팀 원 : 김혁진(0.75), 서원교(0.75), 권재홍(0.75) ​ □ 금일품수(누계) : 3.75품(총 209.25품) ​ □ 금일 작업현황 ​ - 기타마감 - 목수팀 철수 ​ ​□ 집짓기라는 대장정에서 46일간의 일기를 끝으로 목수팀은 철수합니다. 팀장님은 며칠더 남은 공정을 봐주실거 같고요. 기타 남은 예정된 공정들 잘 마무리 하시고 새집에서 행복하세요. ​ 이제 마지막일지 사진 올립니다. 남은자재로 티테이블 만들고 있습니다. 루바 마감중 기단부 미장스톤 루바에는 스테인칠 하였습니다. 열회수환기장치 시공 2층부터 집의 모습들을 사진에 담아 봅니다. 2021. 4. 14.
210413(화) [동두천 송내 16일차] 벽체 합판작업,전기작업 [수호천사하우징] [수호천사닷컴][목조주택][전원주택][직영건축] 동두천 송내동 안골의 낙원 신축현황 ​ ▶ 날씨 : 맑음 ​ ▶ 금일근무자 ​ 팀 장 : 정 지 원 부팀장 : 오 경 택 팀 원 : 강 재 성, 오 창 훈 , 최 승 현 ​ ▶ 금일품수(누계) : 5품(총88.38품) ​ ▶ 금일작업현황 ​ - 벽체 합판 - 벽체합판 테이핑 - 전기 작업(전기팀) ​ ▶ 다음예정작업 ​ - 벽체합판 테이핑 - 레인스크린 - 하부후레싱 - Collar Tie ​​ 오늘 ​안골의 낙원은 벽체 합판 및 벽체합판 테이핑 작업을 하였습니다 벽체합판 작업시 규정대로 테두리는 6인치 중앙에는 12인치로 못박음을 합니다. 벽체합판작업 후 개구부를 컷쏘로 절개하였습니다. Weatherlogic 합판 전용테이프로 겹칩부분에 물 끊기를 적용하여 진행되었습니다. 전기팀의 콘센트 3노, 등, .. 2021. 4. 14.
210412(월) [동두천 송내 15일차] 벽체 합판작업,전기작업 [수호천사하우징] [수호천사닷컴][목조주택][전원주택][직영건축] 동두천 송내동 안골의 낙원 신축현황 ​ ▶ 날씨 : 비 ​ ▶ 금일근무자 ​ 팀 장 : 정 지 원(6H) 부팀장 : 오 경 택(6H) 팀 원 : 강 재 성(6H), 오 창 훈(6H) , 최 승 현(6H) ​ ▶ 금일품수(누계) : 3.75품(총83.38품) ​ ▶ 금일작업현황 ​ - 벽체 합판작업 - 전기 작업(전기팀) ​ ▶ 다음예정작업 ​ - 벽체 합판 - 벽체합판 테이핑 - 레인스크린 - 전기 작업(전기팀) ​​ 오늘 ​안골의 낙원은 비 소식이 있어 서둘러 벽체 합판 작업을 하였습니다. ​ 벽체합판은 검증된 외부공기와 습기차단되는 합판으로 설치합니다. 규정대로 테두리는 6인치 중앙에는 12인치로 못박음을 합니다. ​ 합판 설명은 아래와 같습니다. 오후에 비 소식이 있어 서둘러 벽체 합판 작업을 진행.. 2021. 4. 12.
210412_[세종아름 _45일차]_기타마감_[수호천사하우징][목조주택][전원주택] □ 날씨 : 맑음 ​ □ 근무자 ​ - 팀 장 : 김성현 - 부팀장 : 서종문(0.5) - 팀 원 : 김혁진(0.5), 서원교(0.5), 권재홍(0.5) ​ □ 금일품수(누계) : 3품(총 205.5품) ​ □ 금일 작업현황 ​ - 기단부 스톤미장 - 샛지붕 하부 루바 - 온수 및 난방 분배기 함 제작 - 거실바닥 연마 ​ ​□ 명일 예정작업 ​ - 기타마감 - 목수팀 철수 ​ 아침 일찍부터 폐기물팀이 왔네요. 마당정리를 위해 폐기물을 싹 치웠습니다. 부엌쪽문위 샛지붕에 루바 마감 합니다. 기단부에는 스톤미장 마감입니다. 비가내려 오전만 작업하고 접었습니다. 분배기함도 다 되었네요 거실이 마룬줄 알았는데...타일이라고 해서 방통높이에 오류가 발생했습니다. 1~2센치 차이지만...팀장님이 열심히 연마하고 .. 2021. 4. 12.
210409 금 [제천 봉양] 20일차 외부합판 재단 및 시공, 다락 게이블 스터드, 다락 개구부 시공, 내부 목작업, 전기팀 [수호천사 하우징] [직영건축] [목조주택] [패시브하우스] 날씨 : 맑음 ​ ​ - 금일 근무자 ​ 팀 장 : 서태원 (휴무) 부팀장 : 강영삼(8시간) 예비팀장 : 이상민(8시간) 팀 원 : 정태영(8시간), 최용모(8시간) 지 원 : 김용귀(8시간) 금일품수(누계) : 5품(총108.2품) ​ ​ - 금일 작업현황 ​ - 외부합판 재단 및 시공 - 다락 게이블 스터드 - 다락 개구부 시공 - 내부 목작업 - 전기팀 ​ 내일 예정작업 - 외부 합판 테이핑 - 창호 테이핑 - 다락 게이블 스터드 시공 - 방통 블로킹 - 내부 목작업 - 전기팀 ​ ​ 제천 봉양 20일차 입니다. 하루 하루가 정말 빨리 지나가는 수호천사하우징 제천 봉양팀 입니다.^^ ​ 계절이 변하고 꽃이 피어나고 많은 변화들이 보이기 시작 합니다. 제천 봉양 현장도 많은 변화들이 생겨나고 있습니.. 2021. 4. 11.
210410(토) [동두천 송내 14일차] 지붕합판 작업, 방수시트 작업,Gable Wall 조립,외벽 합판작업 [수호천사하우징] [수호천사닷컴][목조주택][전원주택][직영건축] 동두천 송내동 안골의 낙원 신축현황 ​ ▶ 날씨 : 맑음 ​ ▶ 금일근무자 ​ 팀 장 : 정 지 원 부팀장 : 오 경 택 팀 원 : 강 재 성, 오 창 훈 , 최 승 현 지 원 : 문 성 일(4H) ​ ▶ 금일품수(누계) : 5.5품(총 79.63품) ​ ▶ 금일작업현황 ​ - 지붕 합판작업 - 방수시트 작업 - Gable Wall 조립 - 외벽 합판작업 ​ ▶ 다음예정작업 ​ - 외벽 합판작업 - 전기 작업(외주) ​ 오늘 ​안골의 낙원은 30도 물매 메인지붕 작업 완료 및 Gable Wall 작업을 안전하게 진행했습니다. 자재 하역작업을 진행했습니다. 메인지붕 방수시트 작업을 완료 했습니다. Gable Wall 작업 중 입니다. 벽체의 코너마다 홀다운 시공하였습니다. 외벽에는 태풍의 영향을 받는 곳이.. 2021. 4. 11.
