240311 (월) [홍천 두촌] 7일차 이중지붕 시공, 외벽 합판 시공, 투습방수지 시공, 테이핑 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]

by 수호천사하우징 2024. 3. 12.

날씨: 흐림

​-금일 근무자

팀 장 : 정수호 (휴무)

부팀장: 손호현 (8시간)

팀 원 : 천영환 (8시간), 김종협 (8시간), 황근하 (8시간), 최정현 (8시간)

지 원 : 이상민 (8시간), 정태영 (8시간), 문병선 (8시간)

​​​

금일품수 (누계) : 8 품 (총 56.5 품)

금일 작업 현황

- 이중지붕 시공(투습방수지, 각상, 테이핑)

- 외벽 합판 시공

- 테이핑(Taping) : 외벽 전체

- 투습방수지 시공 : 외벽 전체

다음 예정작업

- 이중지붕 시공(합판, 방수시트)

- 테이핑 : 외벽 전체

- 벽체 레인스크린(Rain Screen) 시공

- 하부 후레싱 시공

- 벽체 버그스크린(Bug Screen) 시공

​홍천 두촌 7일차

안녕하세요.

얕은 산자락에 고즈넉히 위치한 홍천 현장에서의 7일차 진행상황을 보고드립니다.

오늘은 이중지붕 및 외벽 투습방수지 시공, 테이핑 작업을 진행하였습니다.

오늘은 외벽 합판시공이 모두 완료되었습니다.

시공된 합판 사이즈는 가로 4피트, 세로 8피트이며

합판의 수축/팽창을 고려하여

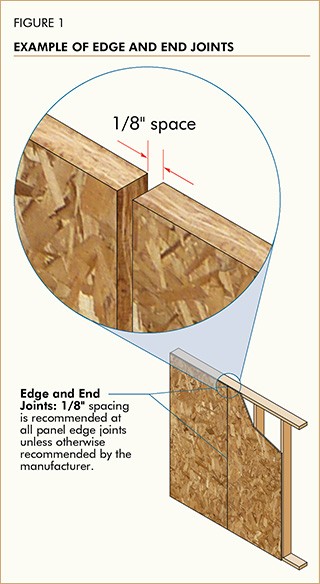

합판 사이에 약 1/8인치 틈을 두고 시공하였습니다.

APA(The Engineered Wood Association) 자료

외벽 합판을 투습방수지로 감싸는 시공에 앞서

이 틈새에 "Tescon VANA" 기밀 테이프를 아래와 같이 시공하여

기밀성을 향상함과 동시에 외부 수분의 침투를 방지합니다.

VANA 테이프 시공 시에는 "물 끊기"를 고려하여 시공하는데,

항상 위에서 아래로 흐르게 되는 물의 흐름을 감안하여

외벽 하단부에서부터 시작하여 상단부로 이어서 시공하며

윗부분의 테이프가 아래 부분의 테이프를 덮을 수 있도록 시공합니다.

(테이프 절단면이 위를 향해 노출되지 않도록)

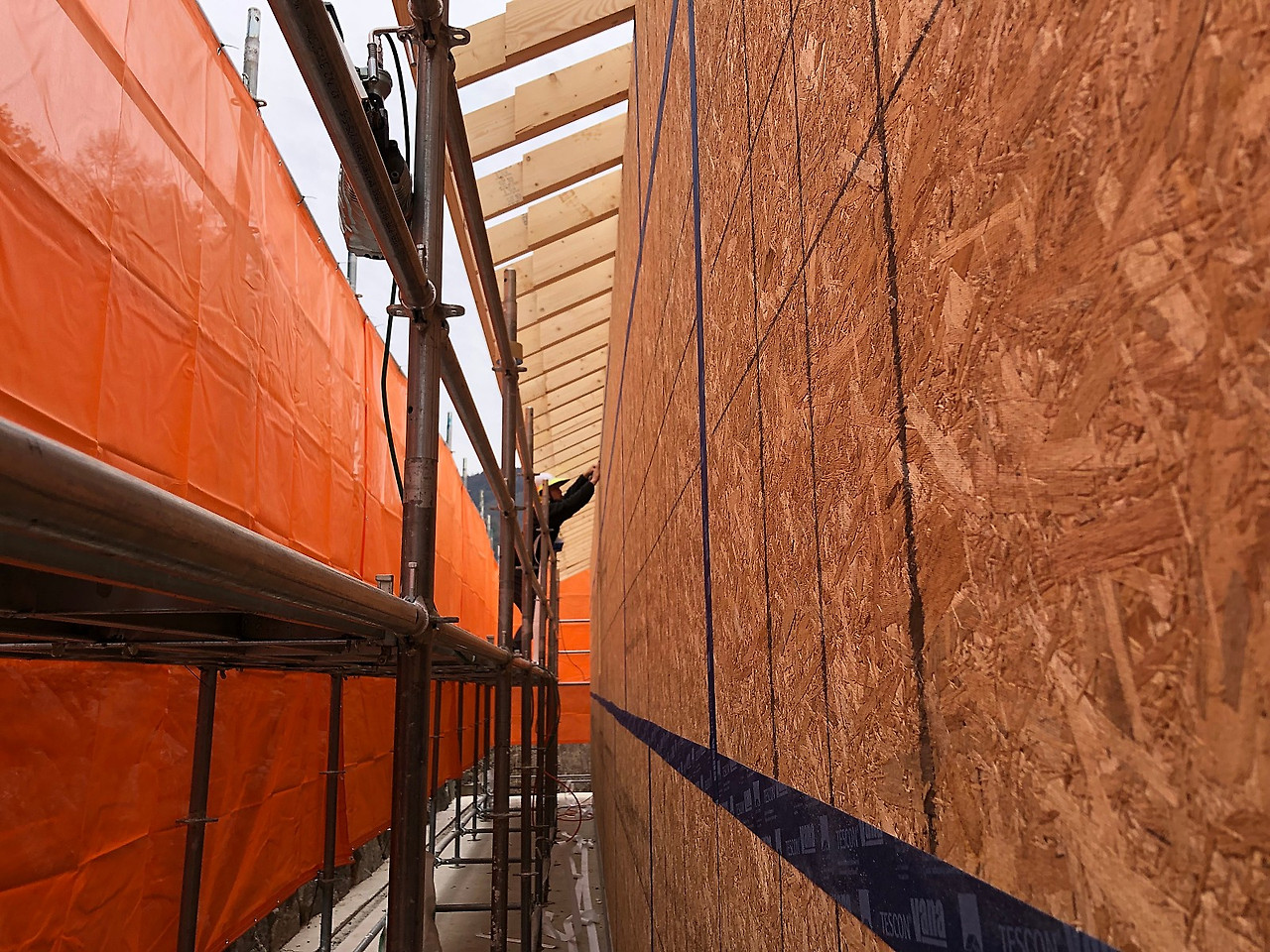

외벽 합판 연결부위 틈새에 Tescon VANA 테이프를 시공한 모습

외벽 합판 틈새에 기밀 테이핑을 완료한 후,

전체 외벽을 투습방수지로 감싸는 방식으로 투습방수지를 시공합니다.

집을 랩처럼 감싼다고 해서 House Wrap이라도 불리우는 투습방수지는

집 내부의 습기는 외부로 방출하고, 외부의 수분은 막아주어

골조를 항상 건조하게 유지해주는 매우 중요한 자재입니다.

시공 시 투습방수지가 손상되지 않도록

타카를 이용하여 외벽 합판에 고정하게 되며

겹치는 면적을 충분히 확보하여

외부 습기나 수분이 유입될 가능성을 최소화합니다.

제조사(Pro Clima) 시공 예시

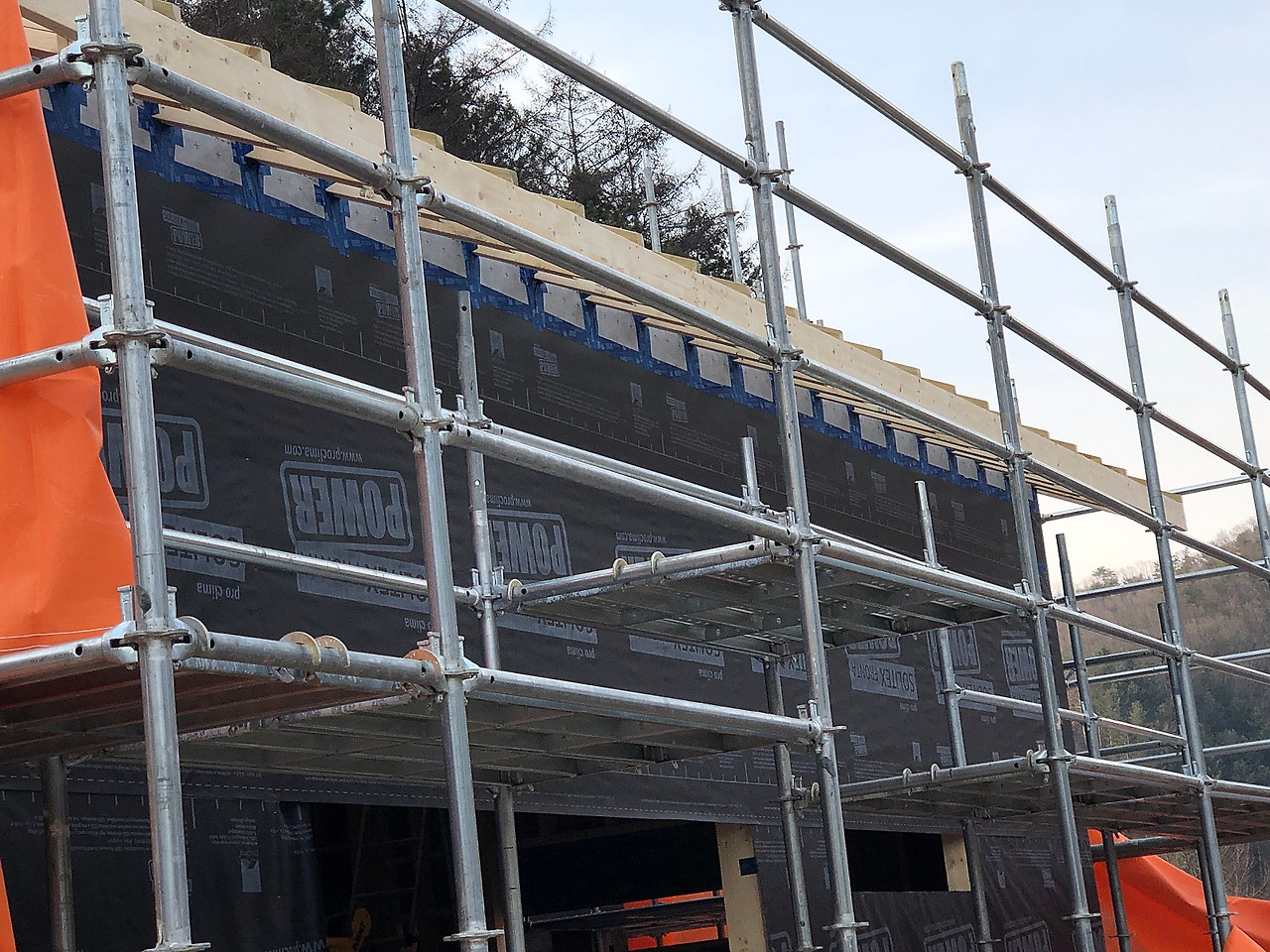

투습방수지를 충분히 겹쳐 시공한 후, 지붕 투습방수지와 벽체 투습방수지의 연결부위에 테이핑을 진행한 모습

어제 지붕 서까래와 블로킹 작업 완료되어

오늘은 이중지붕 시공이 시작되었습니다.

먼저 서까래 위에 투습방수지를 시공하고, 투습방수지 위에 방부목 각상을 시공하였습니다.

지붕 투습방수지 역시 벽체와 마찬가지로 시공 시 겹치는 면적을 충분히 확보하여

수분이 유입될 가능성을 최소화 하였습니다.

오늘 집 외벽 및 지붕 전체를 투습방수지로 덮어

외부 수분으로부터 골조를 보호하는 시공을 완료하였습니다.

내일도 한결같이 꼼꼼하게 시공하여 안전하고 하자없는 집을 지을 수 있도록

최선을 다하겠습니다.

'목조주택 시공완료현장 > 2403 홍천두촌 32평' 카테고리의 다른 글

240319 (화) [홍천 두촌] 11일차 레인스크린/버그스크린 시공, 설비시공, 세라믹사이딩 스타터 시공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (14) 2024.03.19
240318 (월) [홍천 두촌] 10일차 레인스크린 시공, 버그스크린 시공, 단열보강 목작업, 설비시공, 열회수환기장치 시공, 현관문 시공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (15) 2024.03.18
스케치업으로 보는 골조도면 (홍천두촌현장)  (2) 2024.03.17
240313 (수) [홍천 두촌] 9일차 다락방 시공, 컬러타이 시공, 다운실링, 블로킹, 전기공사 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (20) 2024.03.13
240312 (화) [홍천 두촌] 8일차 이중지붕 시공, 테이핑, 다락방 시공, 하부 후레싱 시공, 전기공사 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (1) 2024.03.13
240310 (일) [홍천 두촌] 6일차 지붕 시공, 외벽 합판 시공, 테이핑, 가새 제거 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (1) 2024.03.12
240309 (토) [홍천 두촌] 5일차 서까래 재단, 지붕 시공, 외벽 합판 시공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (21) 2024.03.10
240308 (금) [홍천 두촌] 4일차 가새작업, 내벽 앵커볼트 작업, 장선 시공, 철물 시공, 블로킹 시공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (1) 2024.03.09
240307 (목) [홍천 두촌] 3일차 벽체 조립 및 세우기, 트리머, 윈도우씰 및 크리플 시공, 시스템 비계 시공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (29) 2024.03.07
240306 (수) [홍천 두촌] 2일차 벽체 조립 및 세우기, 헤더 제작, 홀다운 시공, 어드밴스드 벡커 시공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (12) 2024.03.07

댓글
