목조주택 시공완료현장/2309남양주수동 55평

231101 (수) [남양주 수동] 36일차 SMC천장 시공, 타일,전기 시공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]

by 수호천사하우징 2023. 11. 1.

날씨: 흐림, 비

​-금일 근무자

팀 장 : 정수호 (7시간)

팀 원 : 문병선 (3시간), 김종협 (7시간) , 조길환 (3시간)

지 원 : 이상민 (7시간)

​​​

금일품수 (누계) : 7.00 품 (총 243.00 품)

​금일 작업 현황

- SMC 천장 시공

- 마감 작업

- 전기 시공

- 타일 시공

​​

다음 예정작업

- 잼보드 바니쉬

- 마감 작업

- 현장정리

- 타일 시공

- 외부 설비

어제 저녁에 여운이 아직 남아있지만 현장을 마무리하기위해

오늘도 열심히 달렸습니다!!

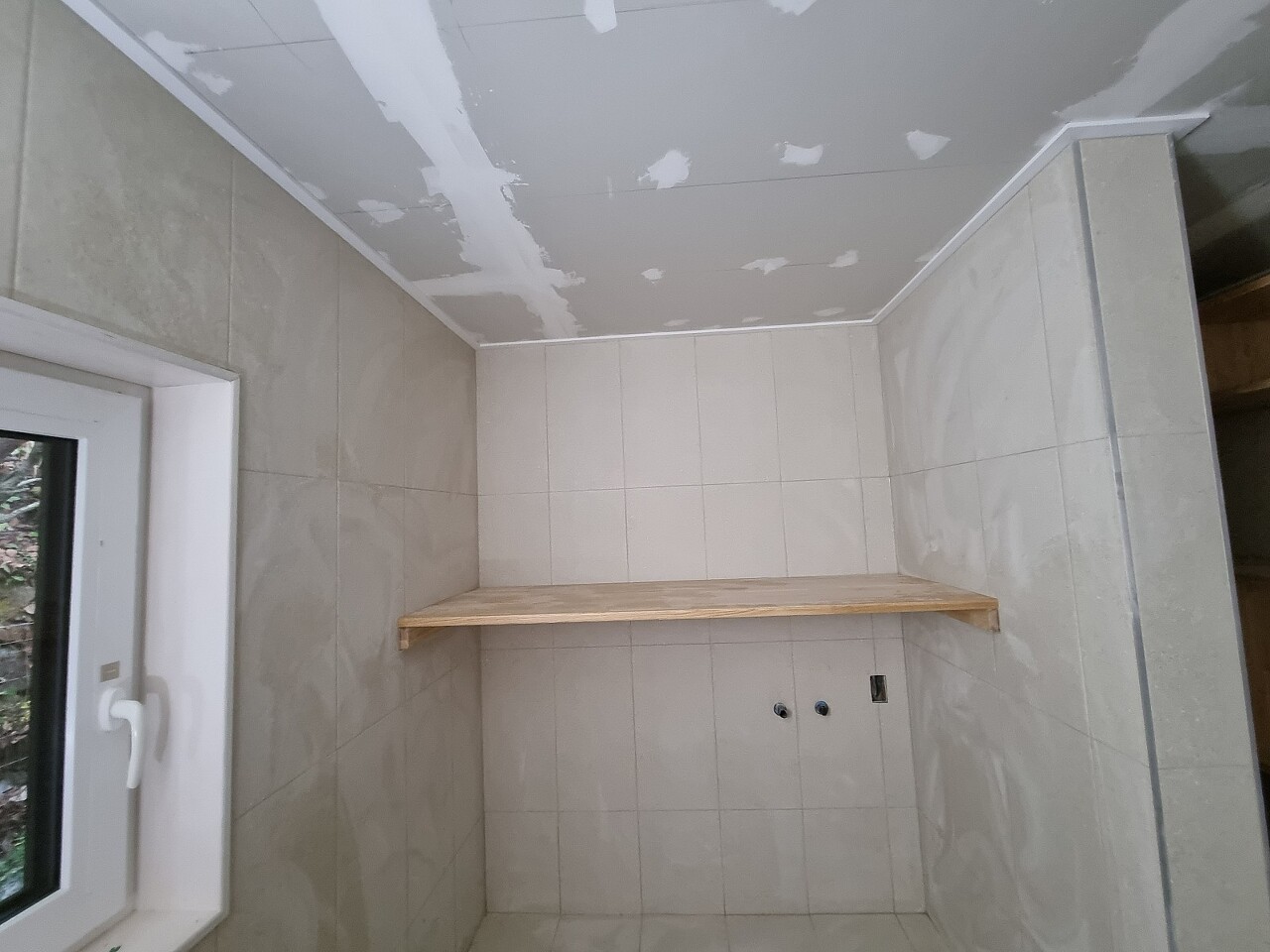

욕실과 화장실에 벽타일이 먼저 시공이되어

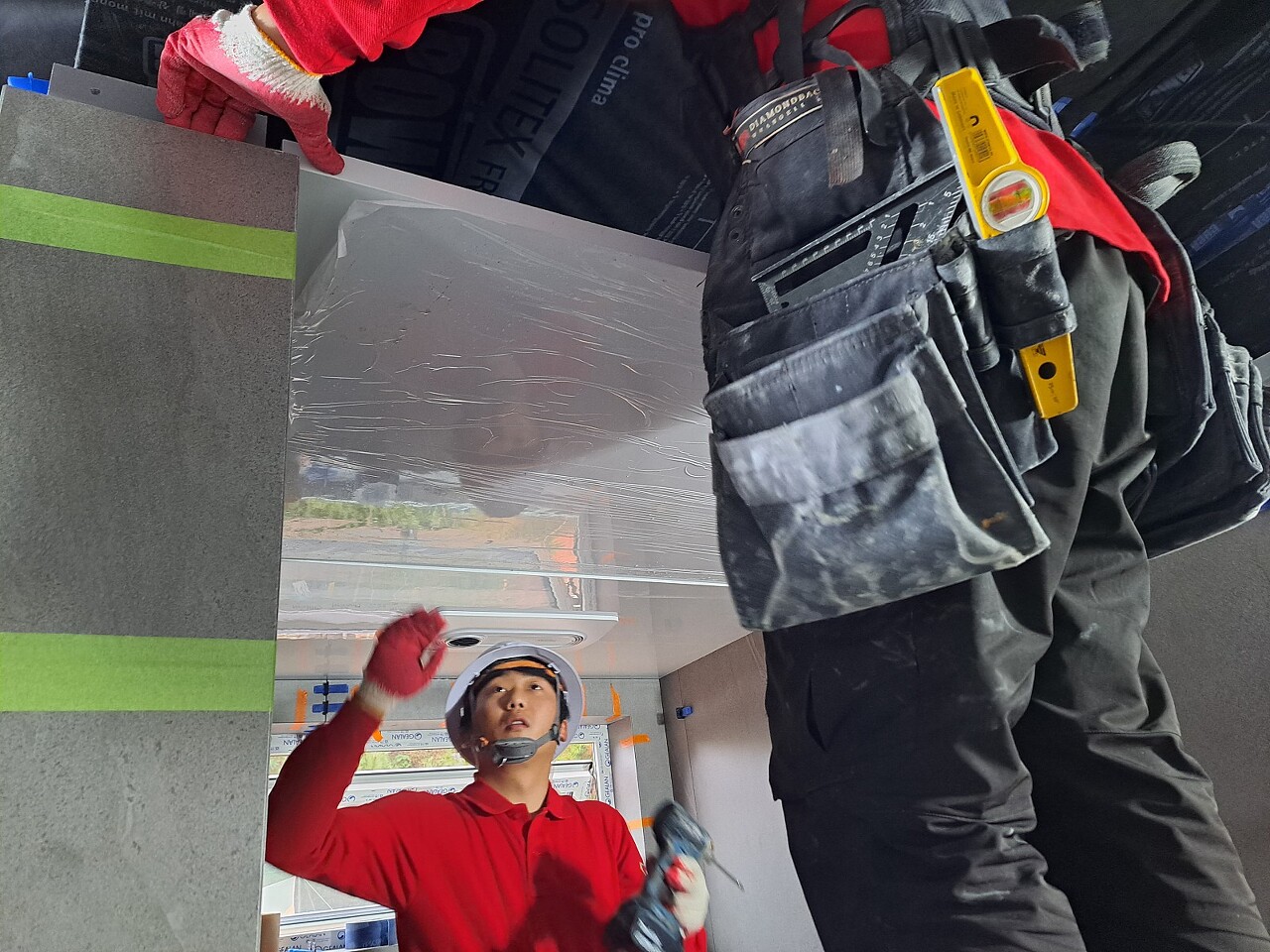

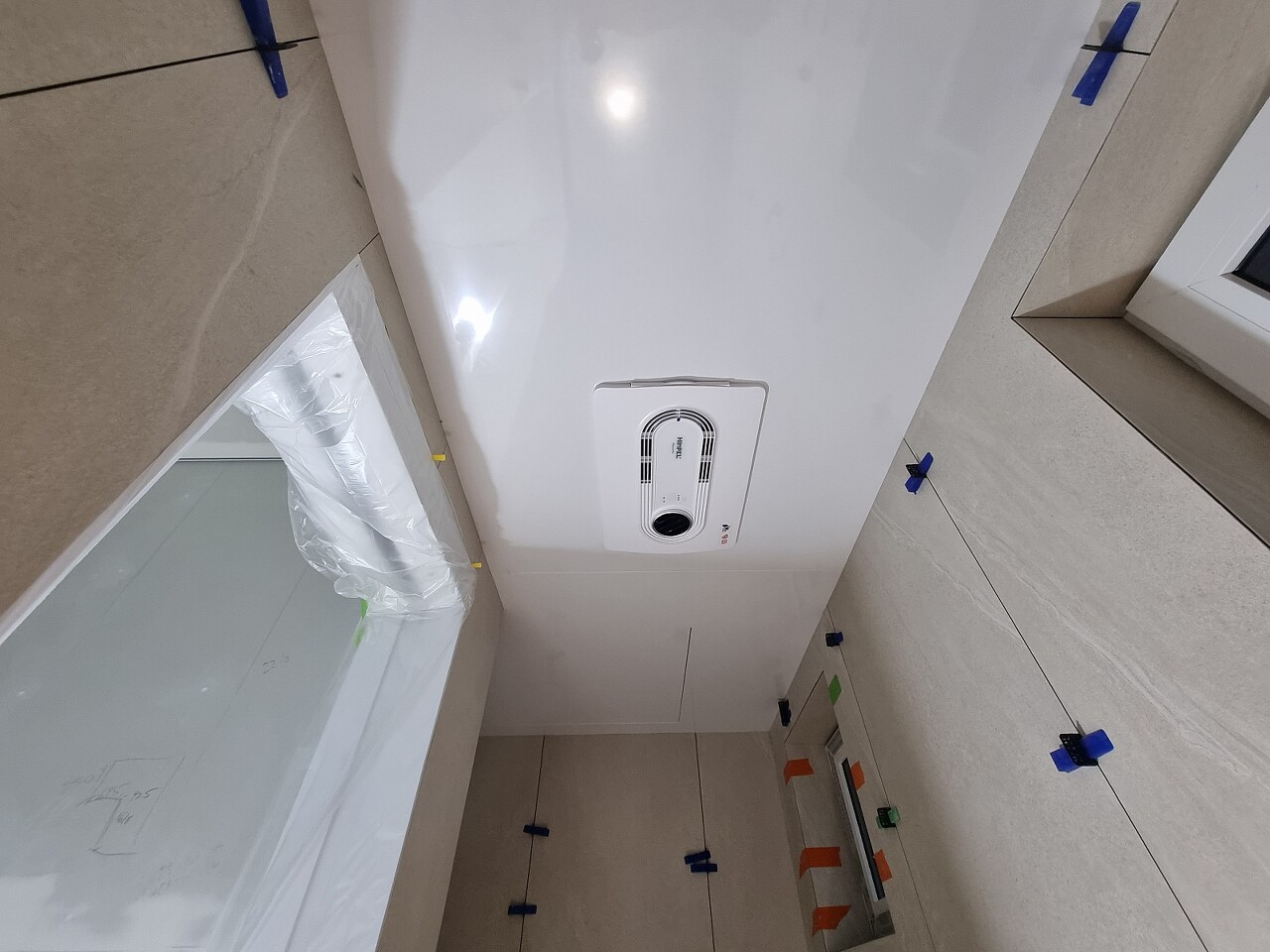

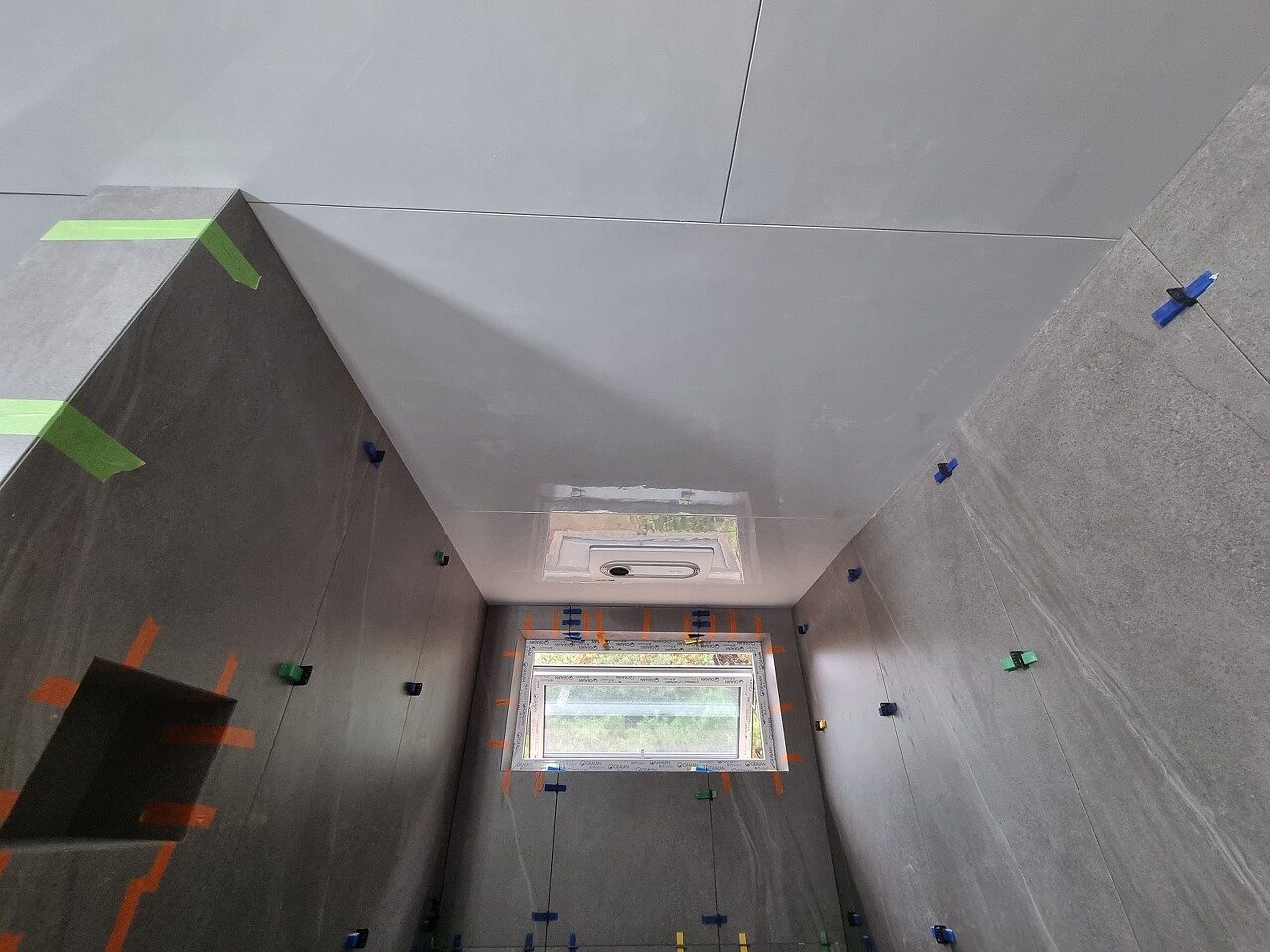

SMC천장재 시공을 하였습니다.

SMC는 Sheet Mold Compound의 약자로,

플라스틱 재질에 유리가루를 섞어 만든

열경화성수지 천장재입니다.

내열성과 내구성은 물론,

습기에 매우 강하며

고광택 처리가 되어 있습니다.

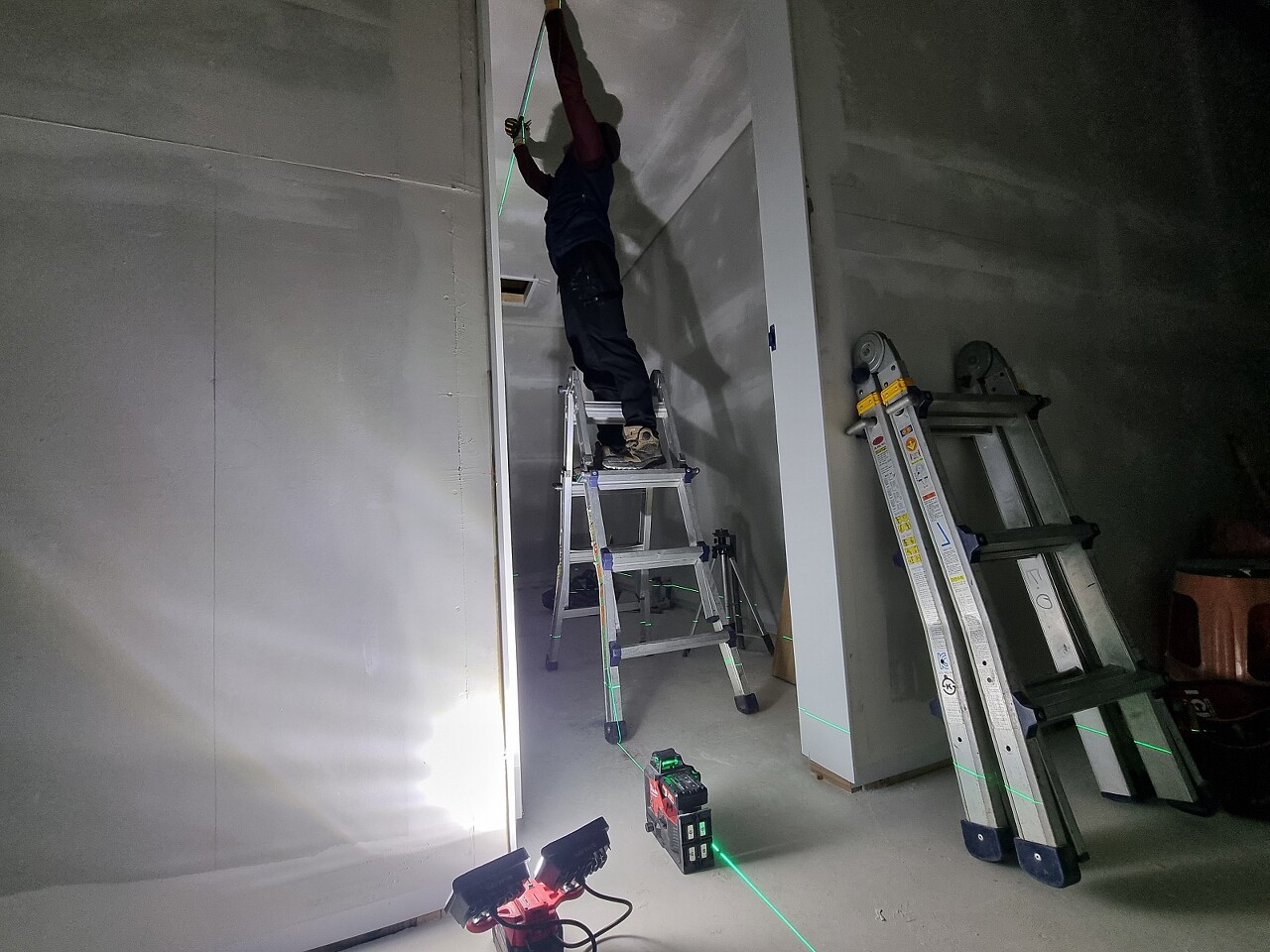

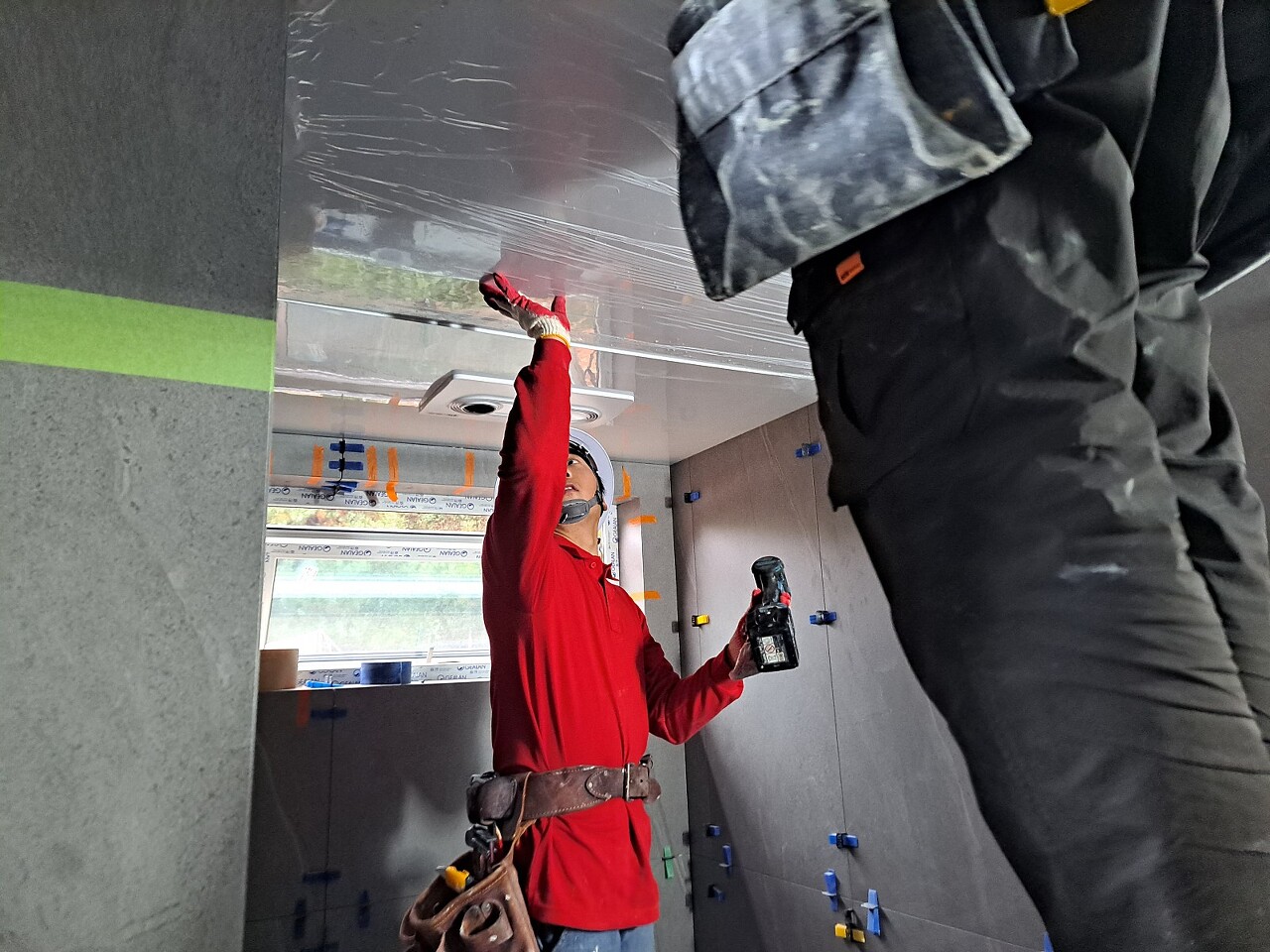

전기팀이 등위치에 맞춰 천장 타공과

전기 작업을 해주었습니다.



금일 시공은 여기까지입니다.

내일 목수팀에 작업이 어느 정도 마무리될 예정입니다.

끝날때까지 열심히~~!!

팀원분들 모두 수고하셨습니다.



'목조주택 시공완료현장 > 2309남양주수동 55평' 카테고리의 다른 글

남양주수동 마감사진  (0) 2023.12.23
231102 (목) [남양주 수동] 37일차 현장마감, 외부설비, 타일 시공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (0) 2023.11.02
231031 (화) [남양주 수동] 35일차 완공 기념 사진 촬영, 석고 퍼티 및 샌딩, 마감 작업 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (0) 2023.11.01
231030 (월) [남양주 수동] 34일차 석고 퍼티 샌딩, 도어 시공, 타일 시공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (0) 2023.11.01
231028 (토) [남양주 수동] 33일차 석고 퍼티 시공, 잼보드 시공, 타일 시공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (0) 2023.10.29
231027 (금) [남양주 수동] 32일차 다실 출입문 시공, 잼보드 시공, 석고 퍼티 시공, 타일 시공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (0) 2023.10.27
231026 (목) [남양주 수동] 31일차 석고보드 및 퍼티 시공, 포켓도어 시공, 창고 시공, 전기 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (0) 2023.10.26
231025 (수) [남양주 수동] 30일차 석고보드 및 퍼티 시공, 포켓도어 시공, 중문 시공, 창고 시공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (0) 2023.10.26
231024 (화) [남양주 수동] 29일차 다운실링, 석고보드 시공, 포켓도어 시공, 마감재 가공, 창고 시공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (0) 2023.10.24
231023 (월) [남양주 수동] 28일차 석고보드 및 방수 석고보드 시공, 마이너스 몰딩, 마감재 가공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (0) 2023.10.23

댓글
