목조주택 시공완료현장/2310양양강현 39평

231101양양 (강현) 14일차(수) 켄틸레버 마감 시공, 외부 합판 시공, 외부 합판 테이핑, 허리케인 타이 및 칼라 타이 시공, 2층 방통 블로킹 시공[수호천사하우징] [직영건축] [목조주택]

by 수호천사하우징 2023. 11. 2.

날씨: 맑음

팀 장 : 문성일 (8시간)

부팀장 : 김진홍 (8시간)

팀 원 : 천영환 (8시간), 최영광 (8시간), 노채헌 (8시간)

지 원 : 박선민 팀장 (8시간), 김완태 (8시간)

금일 품수(누계) : 7품 (95.0품)

금일 작업 현황

- 외부 합판 시공

- 켄틸레버 마감 시공

- 외부 합판 테이핑

- 허리케인 타이 및 칼라 타이 시공

- 2층 방통블로킹 시공

- 문턱 시공 및 개구부 컷팅 작업

다음 예정 작업

- 외부 합판 테이핑 시공

- 방수 합판 시공

- 1층 주방 다락 게이블 월 시공

- 1층 지붕 허리 케인 타이 시공

양양현장의 14일차 수요일

​어제보다 포근한 날씨로 시작하는 아침입니다.

볕도 바람도 일하기 좋은 날 입니다.

오늘은 외부 합판 시공을 마무리 하고 이음매 테이프 시공을 할 예정 입니다.

언제나 바른 마음으로 튼튼한 집을 짓겠습니다.

오늘도 힘차게 달려봅시다. 화이팅!!!

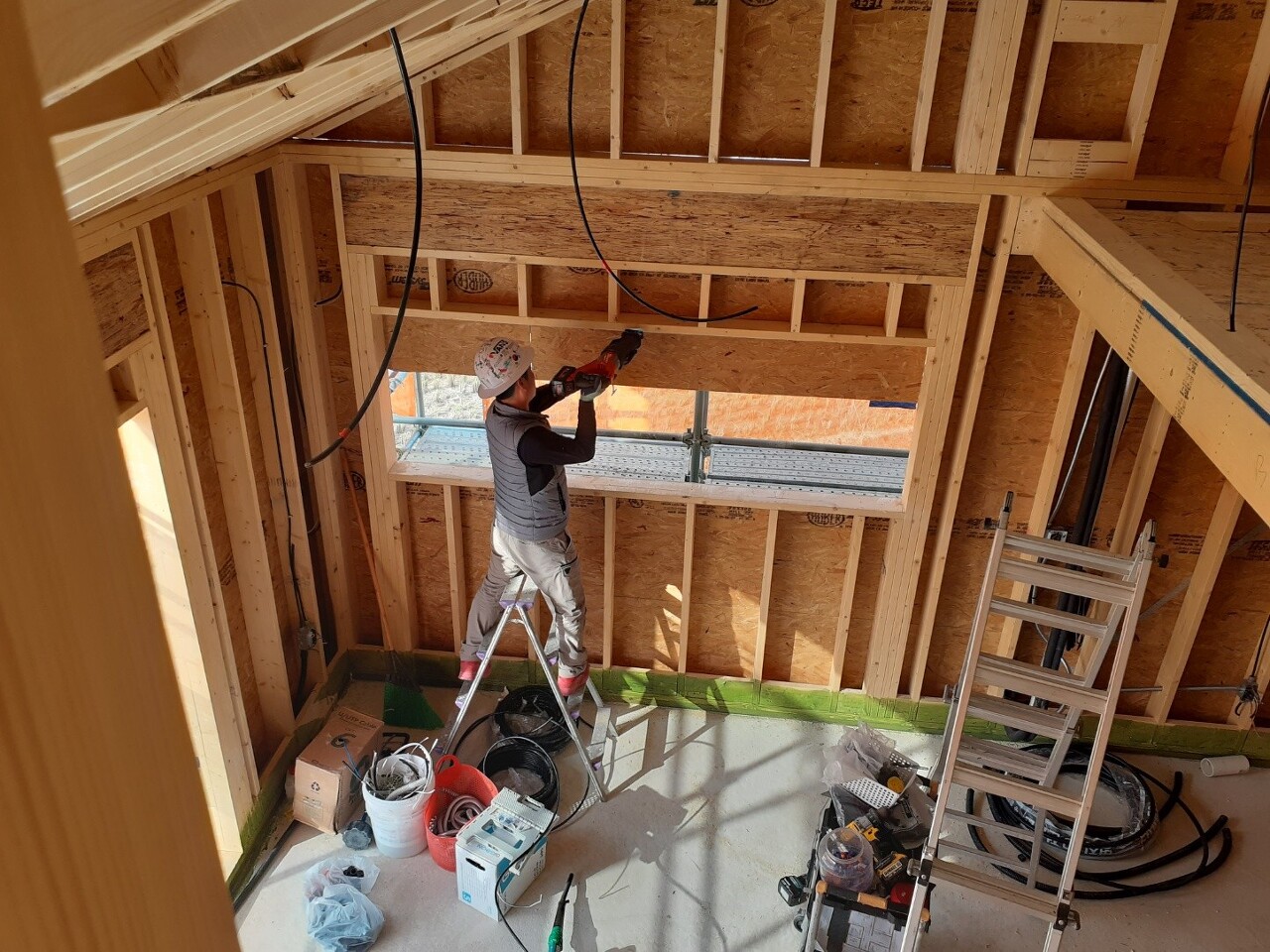

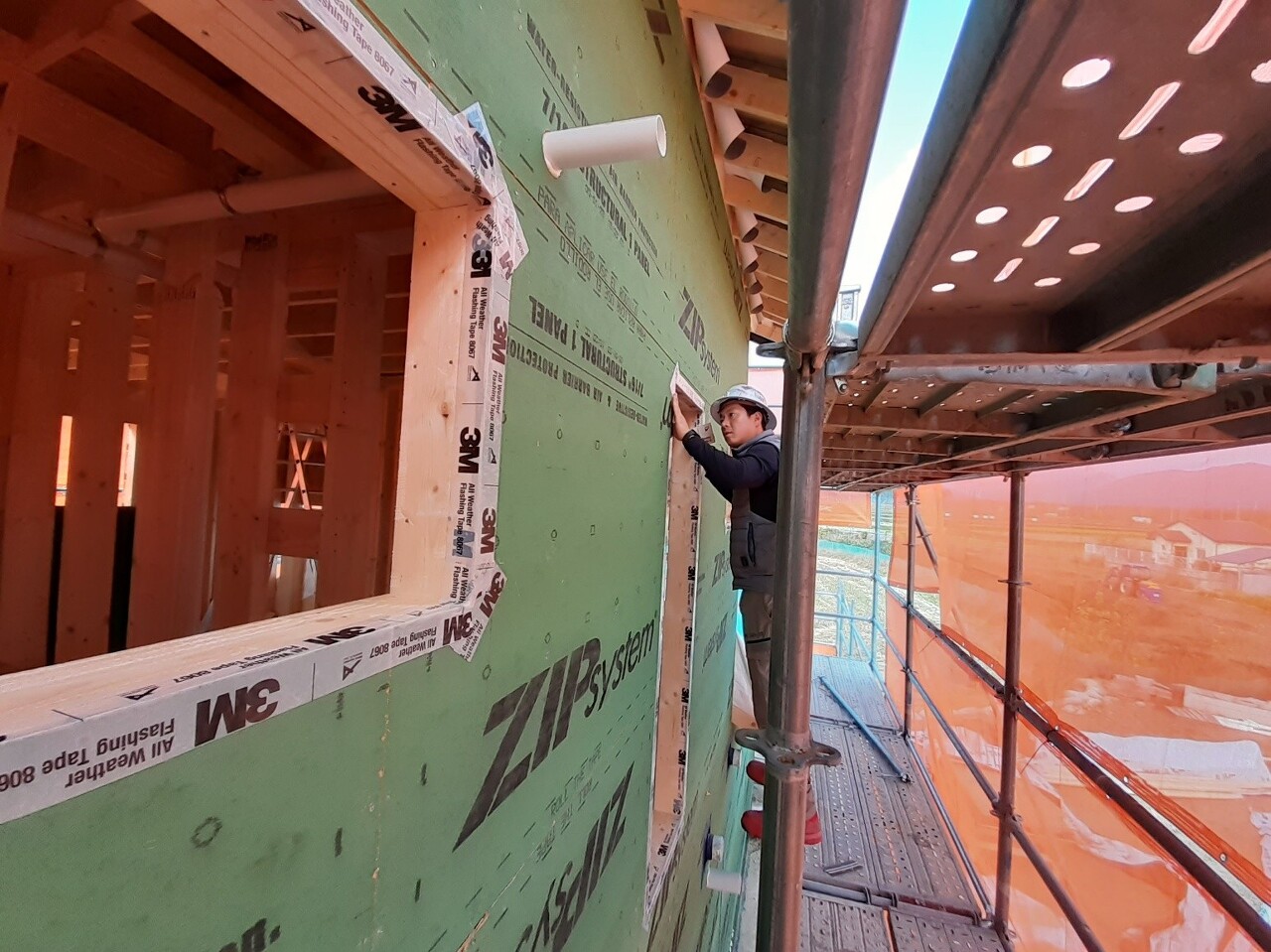

외부 (ZIP 시스템 )합판 시공

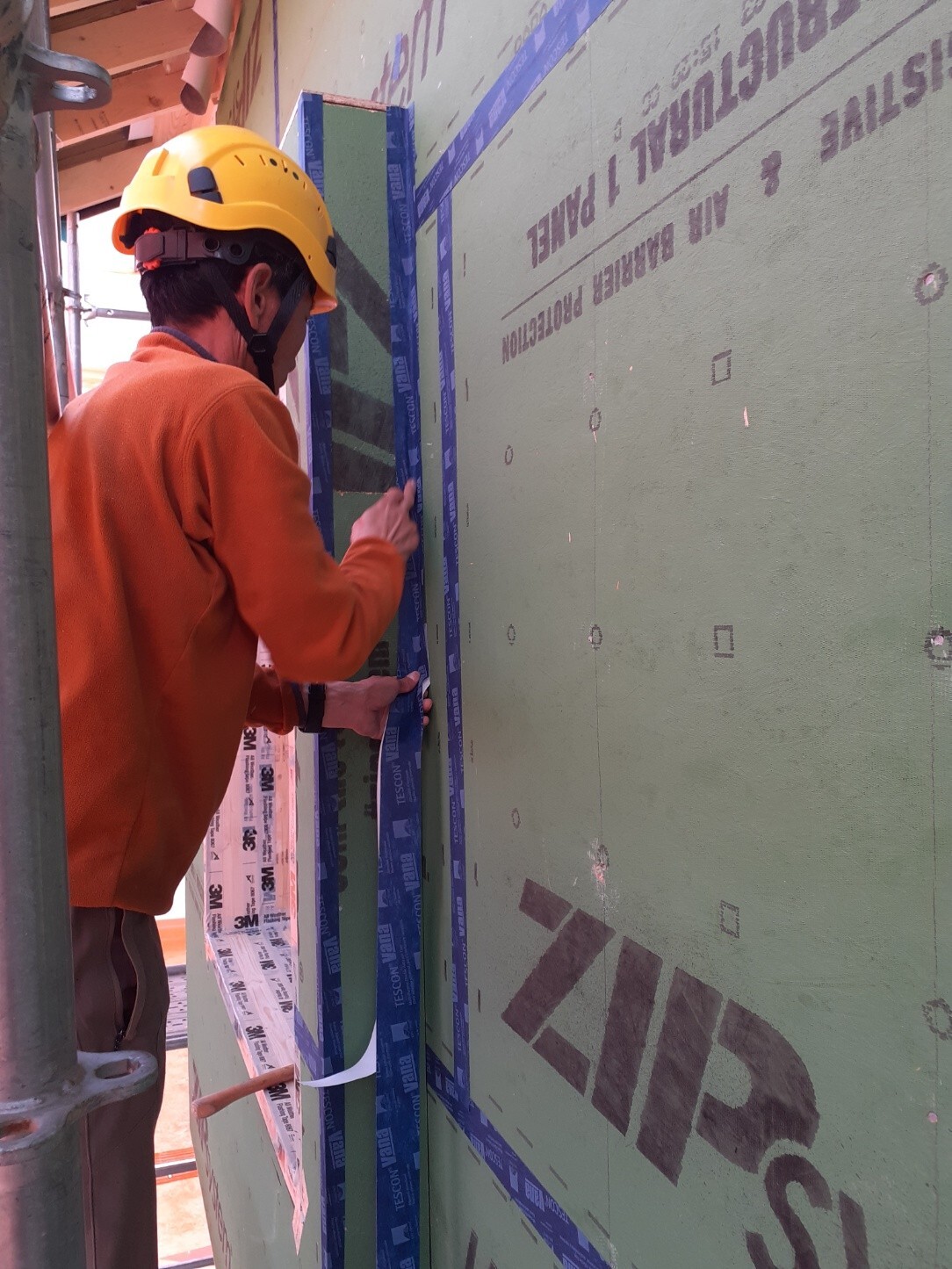

돌출 창틀, 2층 동벽, 서벽 합판 시공을 마쳤습니다.

모든 못자리에 망치질을 하여 확실하게 밀착 시켰습니다.

언제나 꼼꼼하고 정확하게 시공하는 박선민 팀장님 존경합니다.

2층 서측벽을 마무리 하였습니다.

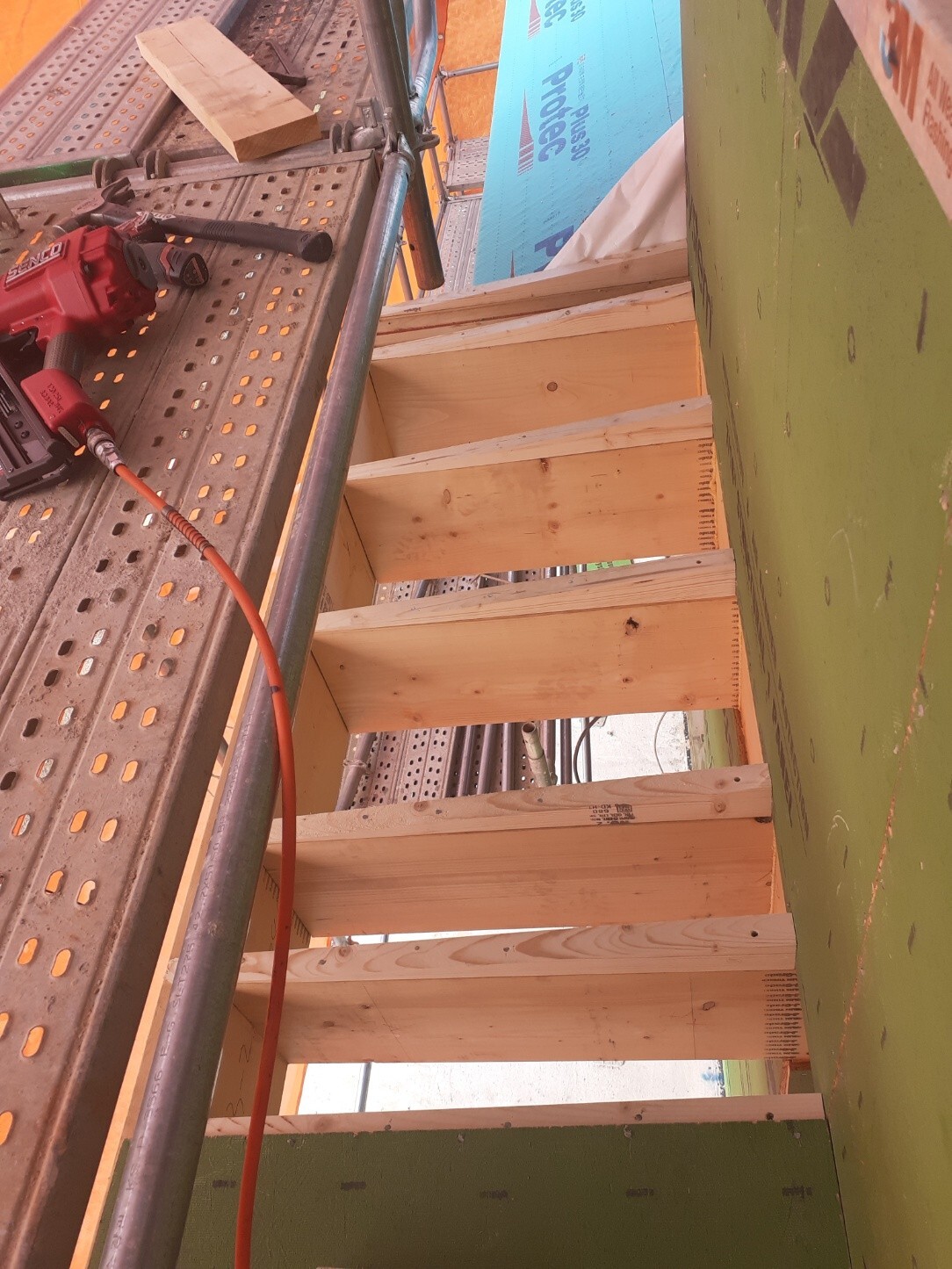

켄틸레버 지붕 마감 시공

켄틸레버 위 5도 경사를 주는 시공을 하였습니다.

각상을 켜서 시공 후 지붕면을 ZIP 시스템 합판으로 시공하였습니다.

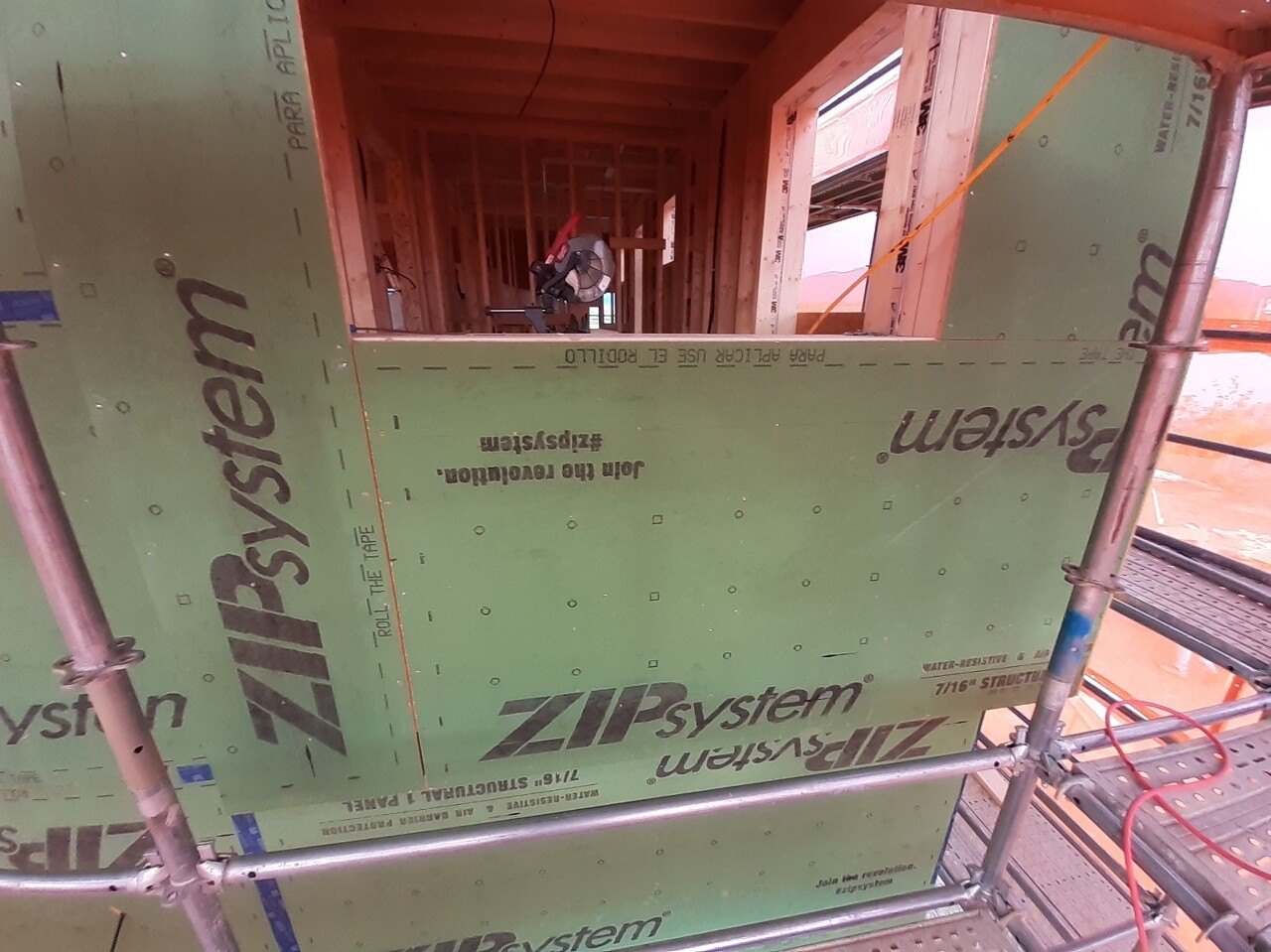

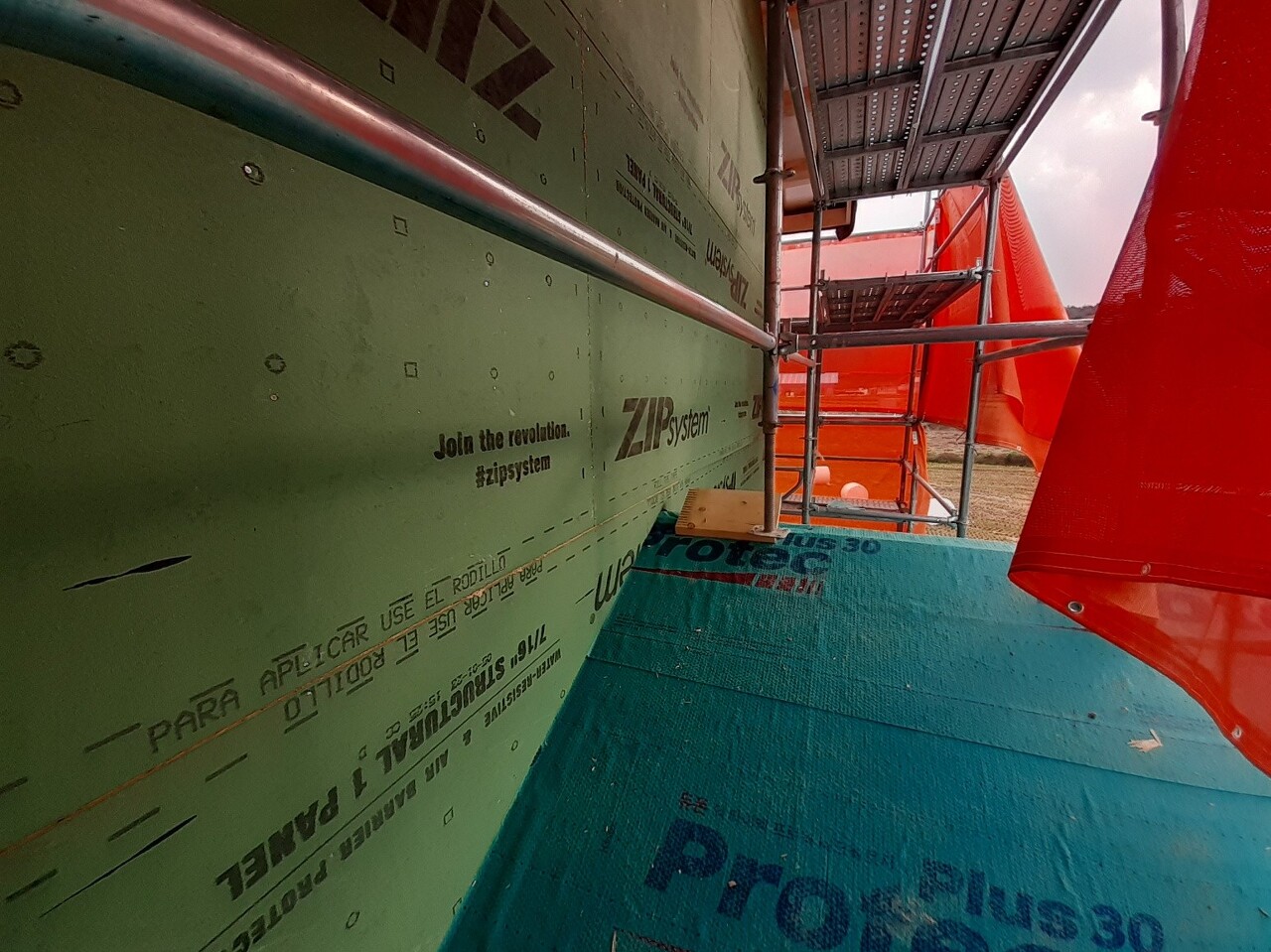

외부 합판 테이핑 시공

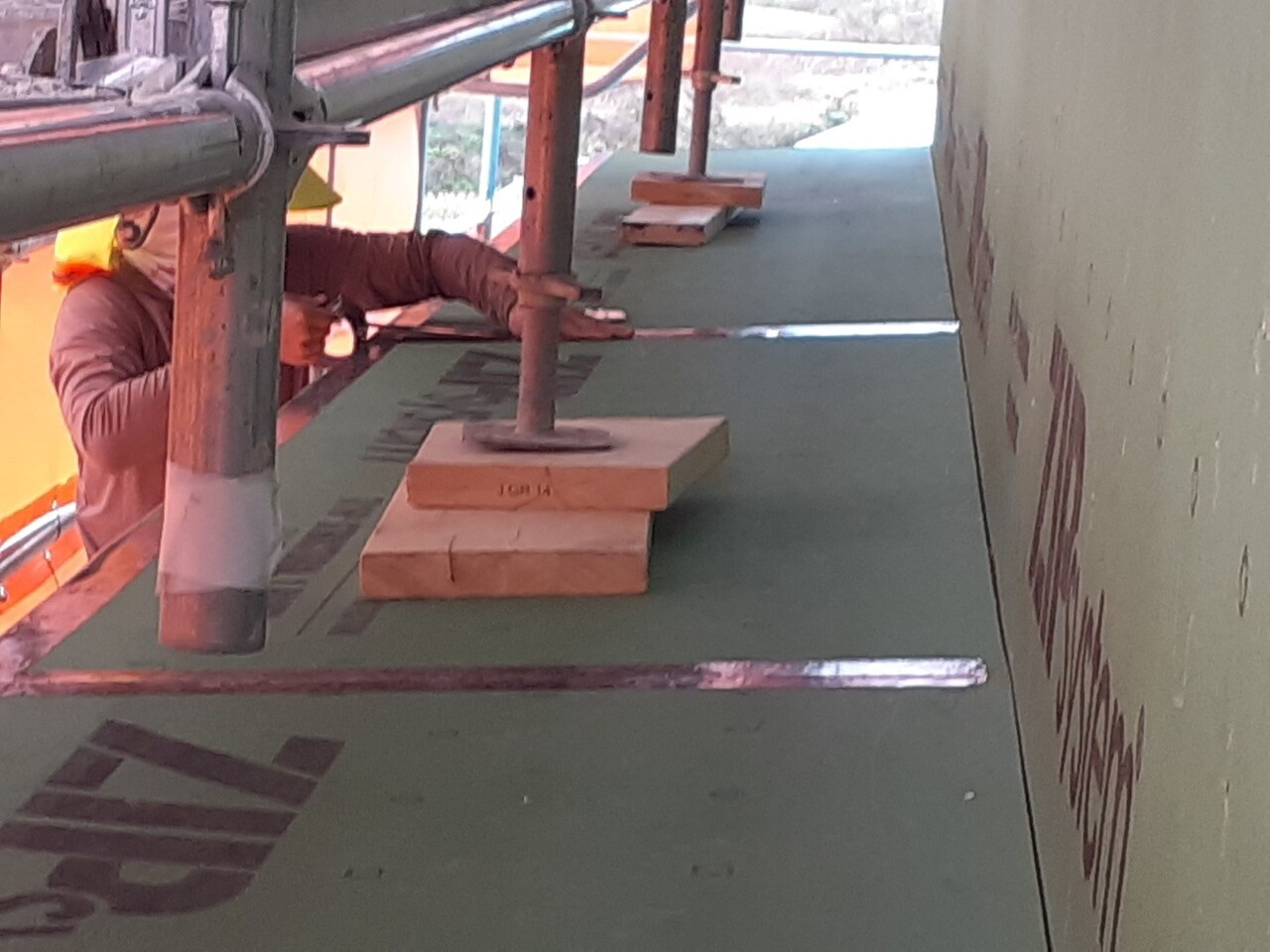

켄틸레버 지붕의 이음매는 (웨더로직)후레싱 테이프로 물끊기 시공을 하였습니다.

아래는 사용된 웨더로직의 사양서입니다.

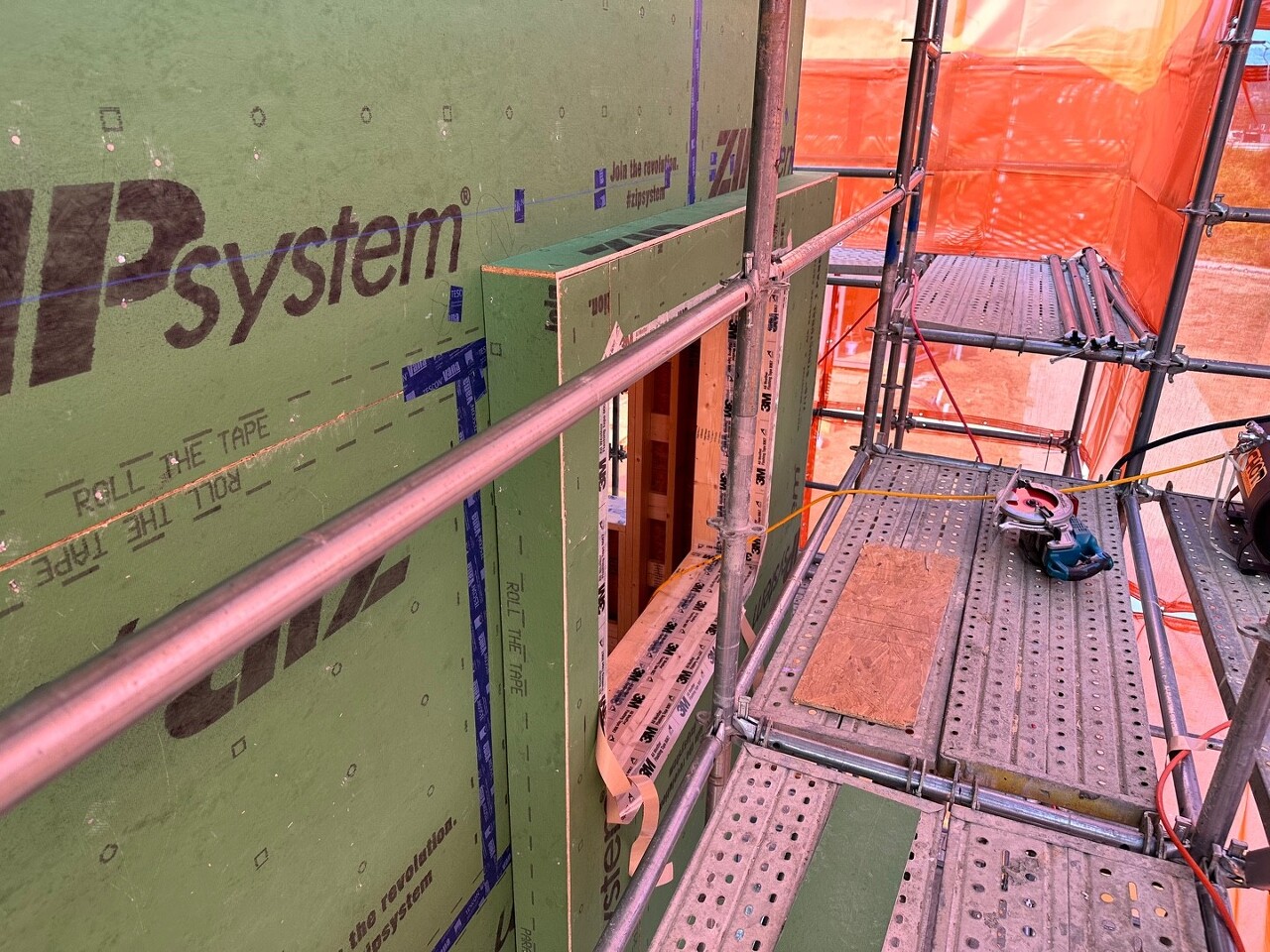

돌출 창틀과 외부벽 이음매 부분은 프로클리마 TESCON VANA 테이프로 확실하게 기밀하였습니다.

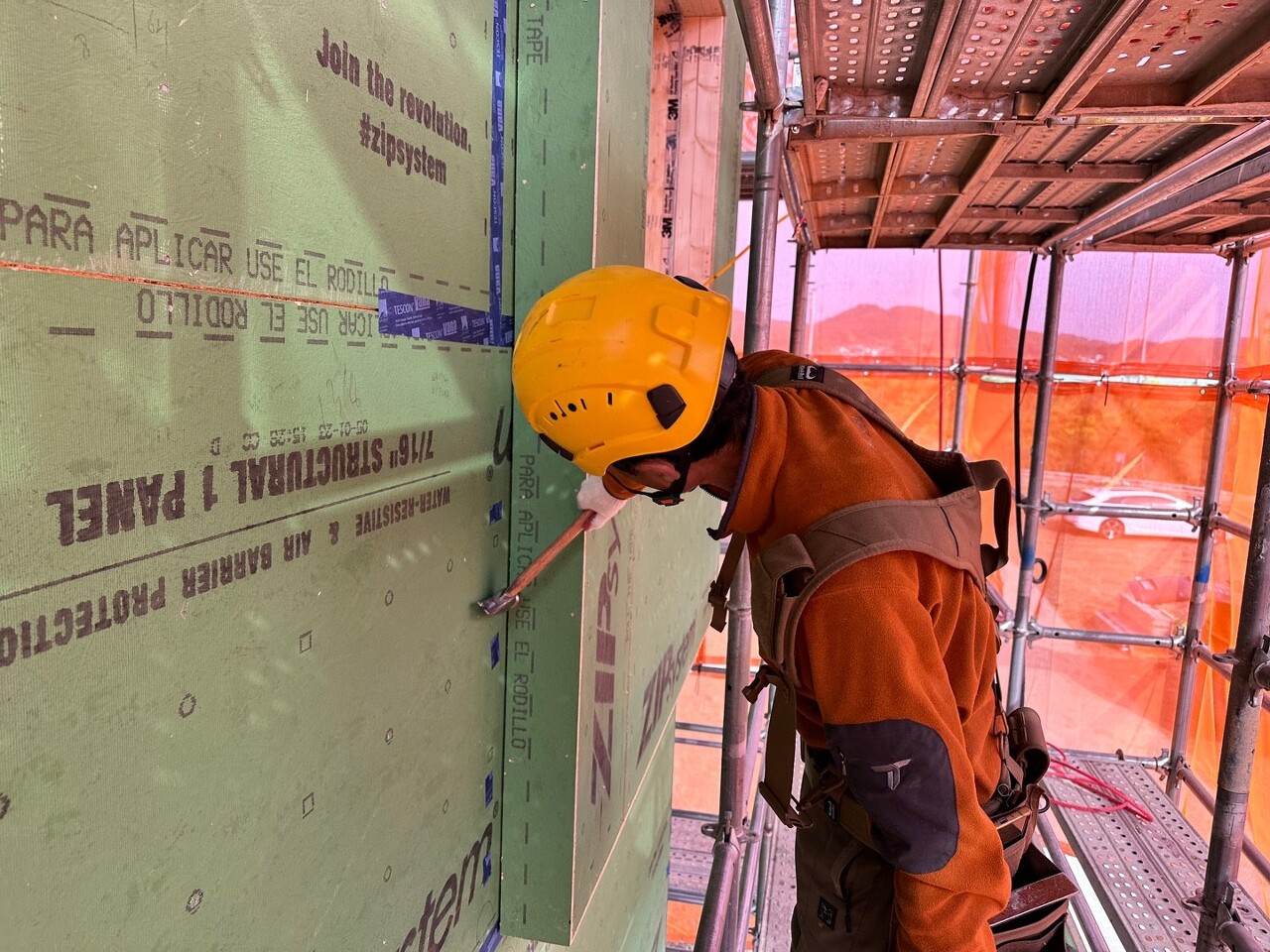

완벽한 기밀을 위해 모든 못자리 부분에 테이프 시공을 시작하였습니다. 언제나 현장에서 도움을 주시는 건축주님 감사합니다.

칼라타이 시공

풍압을 지지하기(벌어짐 방지) 위한 칼라타이 시공을 하였습니다.

칼라타이 아래면의 높이와 수평을 일치시켜 깔끔하게 시공하였습니다. (언제나 최선을 다하는 최영광빌더님 오늘도 수고하셨습니다.)

1층 주방 다락과 지붕 사이에 게이블월을 시공할 예정입니다.

먹선기준이 될 타이를 먼저 수평 시공 후 작업을 시작하였습니다.

2층 칼라타이 시공이 완료된 모습입니다.

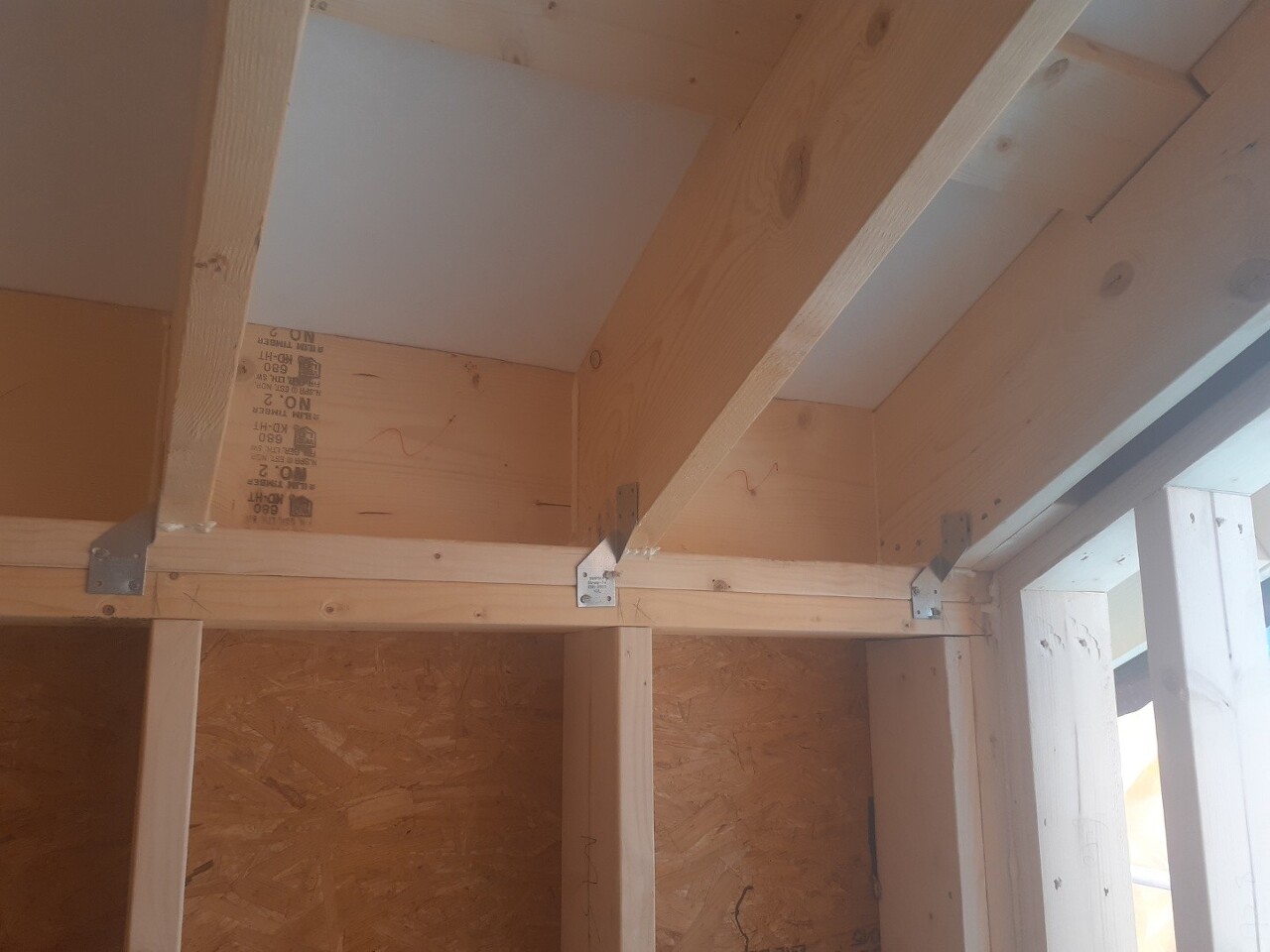

2층 릿지보드 블로킹, 허리케인 타이 시공

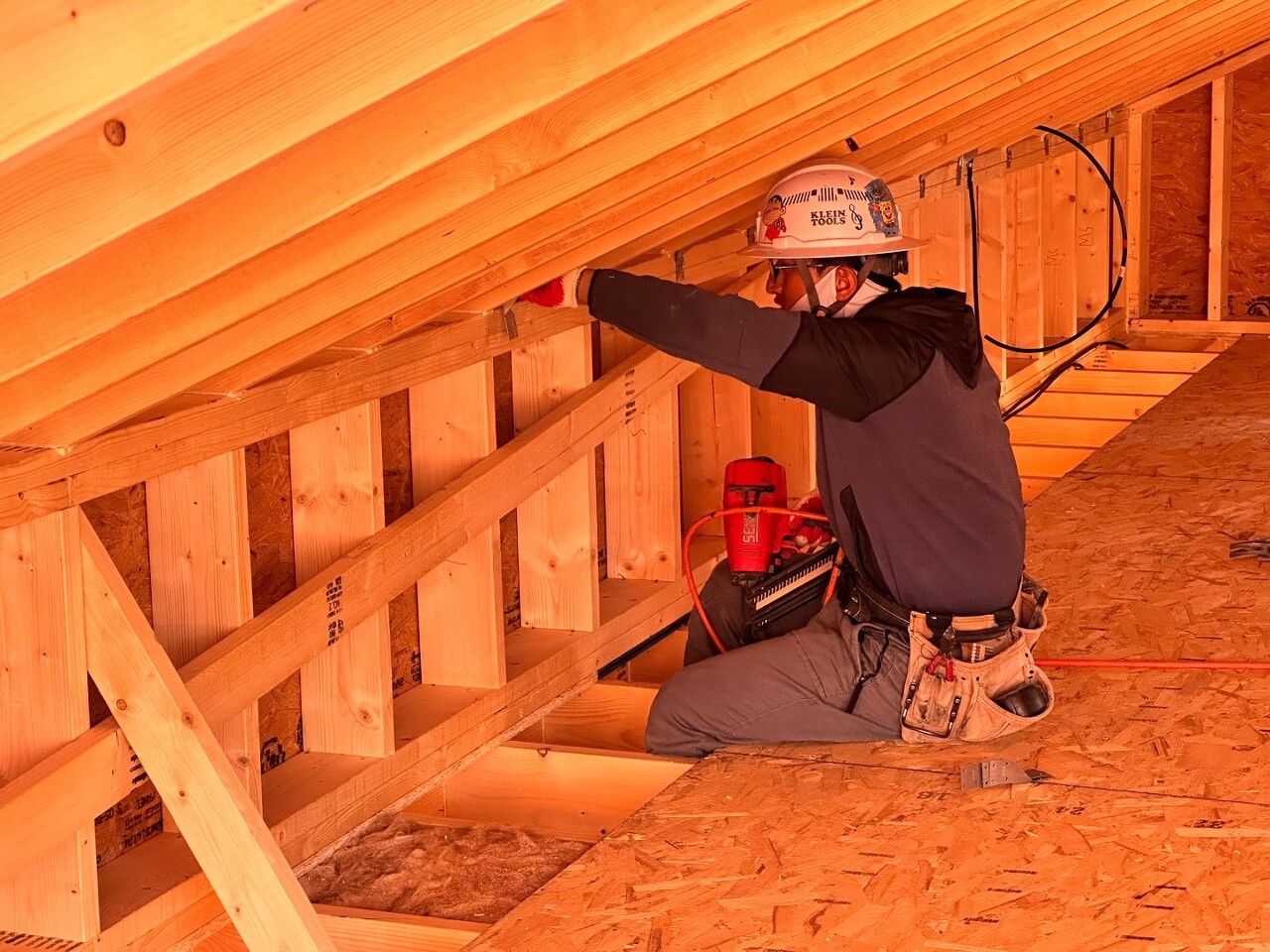

릿지보드 블로킹 시공은 서까래와 릿지보드의 결합력을 높이는 시공입니다.

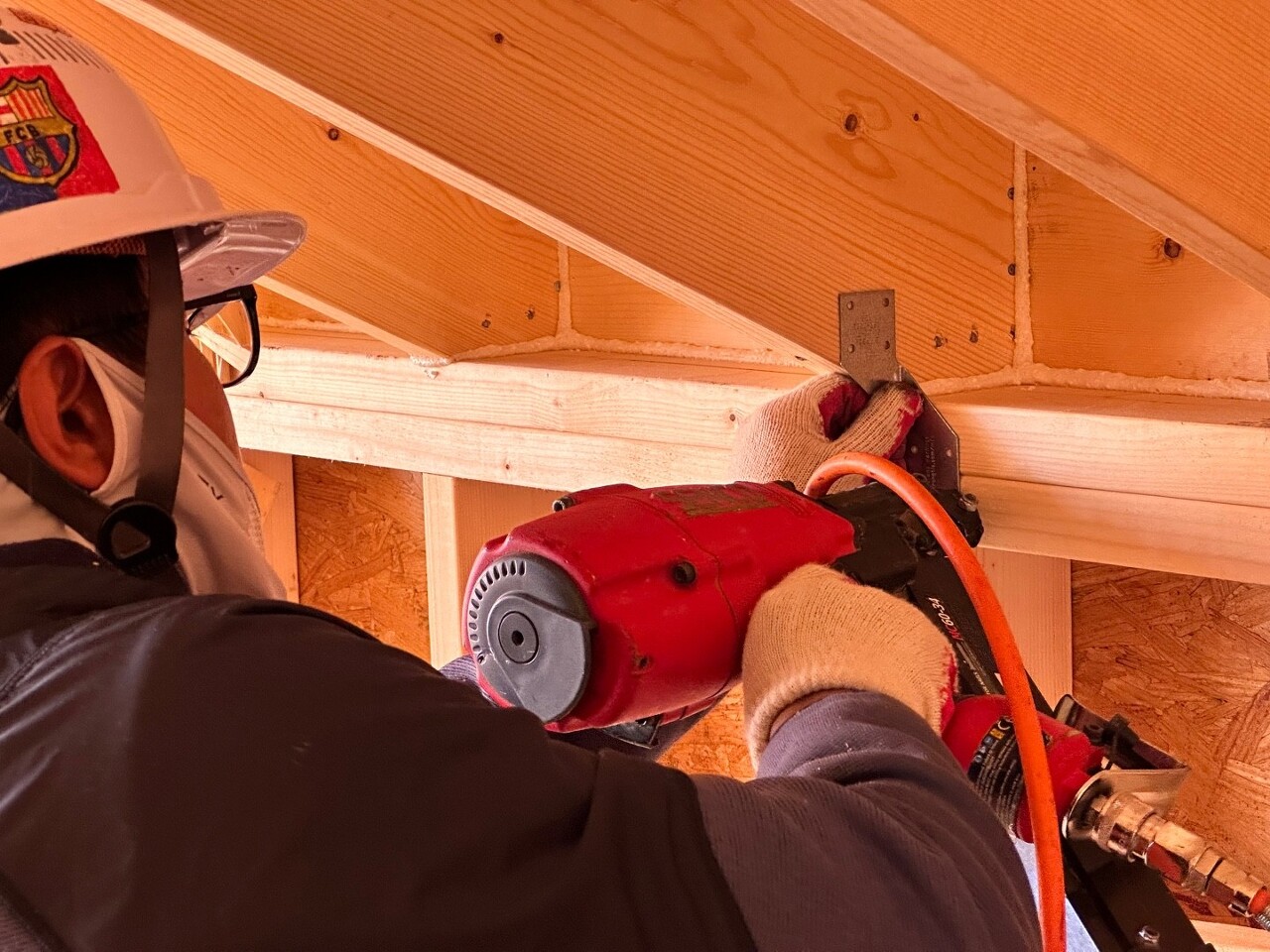

2층 지붕 허리케인 타이 시공을 마쳤습니다.

허리케인타이 시공은 서까래와 벽체의 플레이트를 한번 더 결합하여 지붕이 들리는 것을 방지하는 시공입니다.

2층 방통(방바닥통미장)블로킹 시공

2층 방통블로킹 시공을 하였습니다.

방통블로킹은 방통 높이 이상(이후 마이너스 몰딩 못자리)으로 시공하였습니다.

이후 방수합판을 겹쳐서 (방통 높이)시공 후 폼으로 합판과 바닥합판 이음매를 폼으로 기밀할 예정입니다.

문턱 및 개구부 컷팅 시공

방바닥통미장 높이를 맞추기 위해 문턱에 합판을 재단하여 시공하였습니다.

앙카부분을 피해 홈을 만들고 빈곳은 폼으로 기밀 하였습니다.

개구부 시공 후 3M 기밀 테이프로 경계부를 기밀해주었습니다.

합판과 골조의 이음매를 확실하게 기밀해 주었습니다.

전기팀 시공

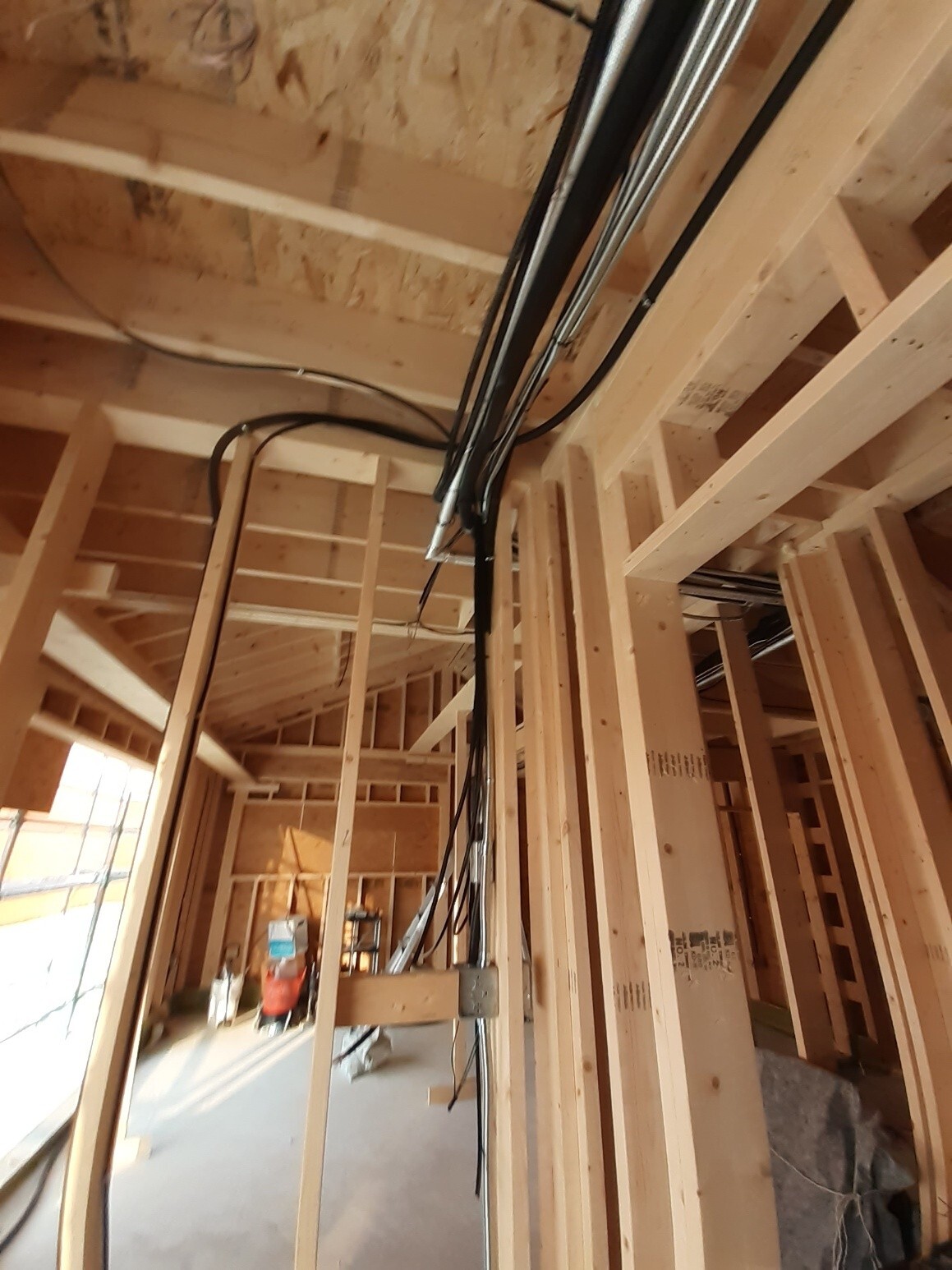

전기팀장님이 오늘도 1층 전기 시공을 이어갔습니다.

현장을 정리하고

오늘의 일정을 마쳤습니다.

오늘도 최선을 다한 팀원여러분 수고하셨습니다.

저희는 내일 다시 인사 드리겠습니다.

재생9

00:0002:43

  •
  •

접기/펴기

양양 현장 1층 서까래 시공 모습을 드론으로 촬영한 영상 입니다.

'목조주택 시공완료현장 > 2310양양강현 39평' 카테고리의 다른 글

231108 양양 (강현) 19일차(수) 레인스크린 시공, 세라믹사이딩 시공, 설비 시공[수호천사하우징] [직영건축] [목조주택]  (0) 2023.11.09
231107양양 (강현) 18일차(화) 레인 스크린 시공, 외날 후레싱 시공, 세라믹 사이딩 스타터 및 세라믹 사이딩 시공, 설비 시공[수호천사하우징] [직영건축] [목조주택]  (0) 2023.11.08
231106양양 (강현) 17일차(월) 코너 콤보 시공, 방통 방수 합판 시공 ,설비, 징크 시공[수호천사하우징] [직영건축] [목조주택]  (0) 2023.11.06
231103양양 (강현) 16일차(금) 2차 자재 입고, 외부 테이프 시공, 레인 스크린 및 버그 스크린 시공, 방통 방수 합판 시공, 현관문 시공, 수성연질폼 시공, 기밀 테스트[수호천사하우징] [직영건축] ..  (0) 2023.11.04
231102양양 (강현) 15일차(목) 외부 합판 테이프 시공, 기단부 후레싱 및 버그 스크린 시공, 레인 스크린 시공[수호천사하우징] [직영건축] [목조주택]  (0) 2023.11.04
231031 양양 (강현) 13일차(화) 2층 지붕 투습방수지, 방부각상, 지붕합판 및 방수시트 시공, 돌출 창틀 시공, 내부목작업[수호천사하우징] [직영건축] [목조주택]  (0) 2023.11.01
231028 양양 (강현) 12일차(토) 외부 합판 시공, 게이블 월 시공, 서까래 블로킹 및 릿지보드 블로킹 시공, 내부 목작업[수호천사하우징] [직영건축] [목조주택]  (0) 2023.10.29
231027 양양 (강현) 11일차(금) 1층 지붕 합판 및 방수 시트 시공, 게이블 월 시공, 현관 문턱 수평 몰탈 시공[수호천사하우징] [직영건축] [목조주택]  (0) 2023.10.27
231026 양양 (강현) 10일차(목) 서까래 시공, 1층 지붕 투습방수지 시공, 1층 주방 다락 개구부 및 T&G 합판 시공[수호천사하우징] [직영건축] [목조주택]  (0) 2023.10.27
231025 양양 (강현) 9일차(수) 1층 외부 합판 시공, 2층 다락 미니월 시공, 1층 주방 장선 시공, 서까래 시공 [수호천사하우징] [직영건축] [목조주택]  (0) 2023.10.26

댓글
