목조주택 시공완료현장/2306원주흥업58평

230704 화 [원주 흥업] 24일차 내부시공, 화방실 방수, 마감재 가공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]

by 수호천사하우징 2023. 7. 5.

날씨: 흐림, 오후(비)

대표빌더 : 정수호 (8시간)

부팀장 : 손호현 (8시간)

팀 원 : 오경택 (8시간), 문병선 (8시간), 김종협 (6시간)

지원: 문성일 (8시간), 정태영 (8시간), 이주형 (8시간), 천영환 (8시간), 최영광 (8시간), 노채헌 (8시간)

​​

금일품수 (누계) : 10.75품 (총 134.0품)

​금일 작업 현황

- 석고보드 시공

- 마감재 가공

- 화장실 방수시공

- 편백 루바 시공

- 퍼티 시공

다음 예정작업

- 석고보드 시공

- 마감재 가공

- 편백 루바 시공

- 퍼티 시공

​​

​​원주 흥업 24일차

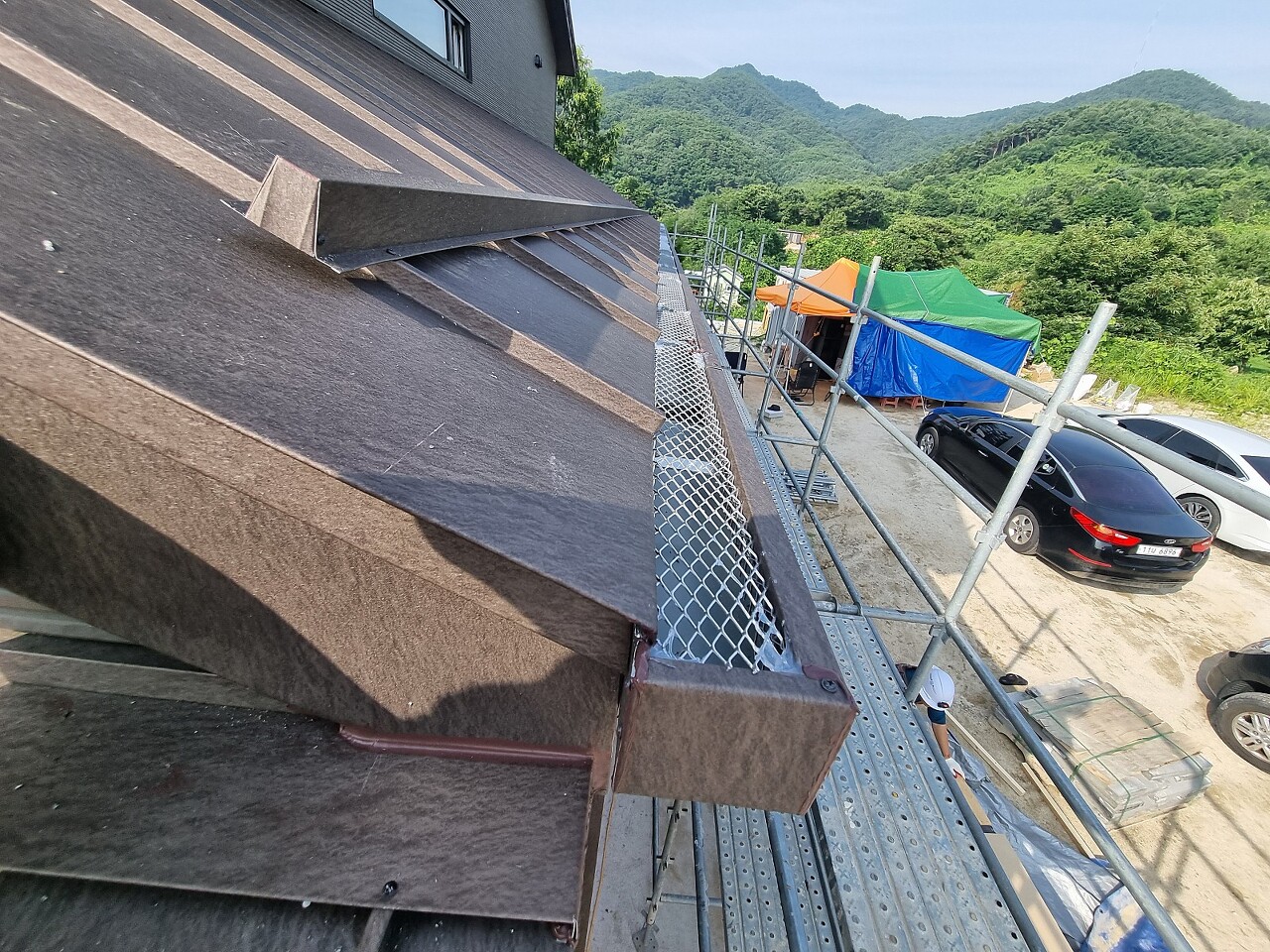

아침부터 해가 쩅쩅한 날씨로 하루를 시작했습니다.

어제 징크팀이 시공을 마무리해주고 철수하였습니다.

수고하셨습니다.



1층 카페 천정 하이클래딩 시공이 진행되었습니다.

벽체는 타일마감이 예정되어있습니다.

금일 계단마감재와 창틀 선반이 가공이 진행되었습니다.

가공 순서는 잼보드 가공과 동일합니다.



석고보드 시공을 진행하였습니다.

내일이면 석고보드 시공은 마무리가 될것같습니다.



금일 화장실 방수시공을 진행하였습니다.

프라이머 도포가된 면 위에 도막방수를 하였습니다.

코너부분은 취약할수있기때문에 사용법에 맞는 부자재를 사용하였습니다.




※ 도막방수에 사용된 제품입니다. ※

인,아웃 코너에 마페밴드와 씨카 씰테이프를 사용하였습니다.



1층 다용도실과 창고등 천정 편백루바 마감시공을 진행하였습니다.



석고보드시공이 마무리된 2층부터

퍼티시공이 진행되었습니다.




금일시공은 여기까지입니다.

수고하셨습니다~!~!

내일도 화이팅~♬~♪~♬



'목조주택 시공완료현장 > 2306원주흥업58평' 카테고리의 다른 글

230709 일 [원주 흥업] 29일차 마감작업, 외부설비 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (0) 2023.07.12
230708 토 [원주 흥업] 28일차 퍼티 및 샌딩, 잼보드, 계단마감 시공, 외부설비 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (0) 2023.07.09
230707 금 [원주 흥업] 27일차 퍼티 및 샌딩, 잼보드, 계단마감 시공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (0) 2023.07.07
230706 목 [원주 흥업] 26일차 퍼티 및 샌딩, 잼보드, 계단마감 시공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (0) 2023.07.07
230705 수 [원주 흥업] 25일차 내부시공, 퍼티, 마감재 가공, 도어 시공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (0) 2023.07.06
230703 월 [원주 흥업] 23일차 내부작업, 징크 시공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (0) 2023.07.04
230701 토 [원주 흥업] 22일차 내부작업, 마감재 가공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (0) 2023.07.02
230630 금 [원주 흥업] 21일차 내부작업, 마감재 가공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (0) 2023.07.01
230629 목 [원주 흥업] 20일차 내부작업, 마감재 가공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (0) 2023.06.30
230628 수 [원주 흥업] 19일차 내부작업, 하이클래딩, 무소음징크 시공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (0) 2023.06.29

댓글
