날씨 : 맑음
- 금일 근무자
팀 장 : 이상민(8시간)
부팀장 : 이재경(파견),
팀 원 : 이주형(8시간), 성재욱(8시간), 이민기(8시간), 권동환(8시간)
지 원 : 문병선(8시간)
금일품수 (누계) : 6품 (총218.0품)
금일 작업현황
- 타일팀 작업
- 문틀 및 문 설치
- 마이너스 걸레받이 시공
- 석고보드 시공
- 퍼티시공
- 마감재 가공
- 잼보드 시공
- 후드 배관 시공
다음 예정 작업
- 타일팀 작업
- 잼보드 시공
- 퍼티 시공
안녕하세요.
홍성 홍동에서의 37일차입니다.
- 타일팀 작업

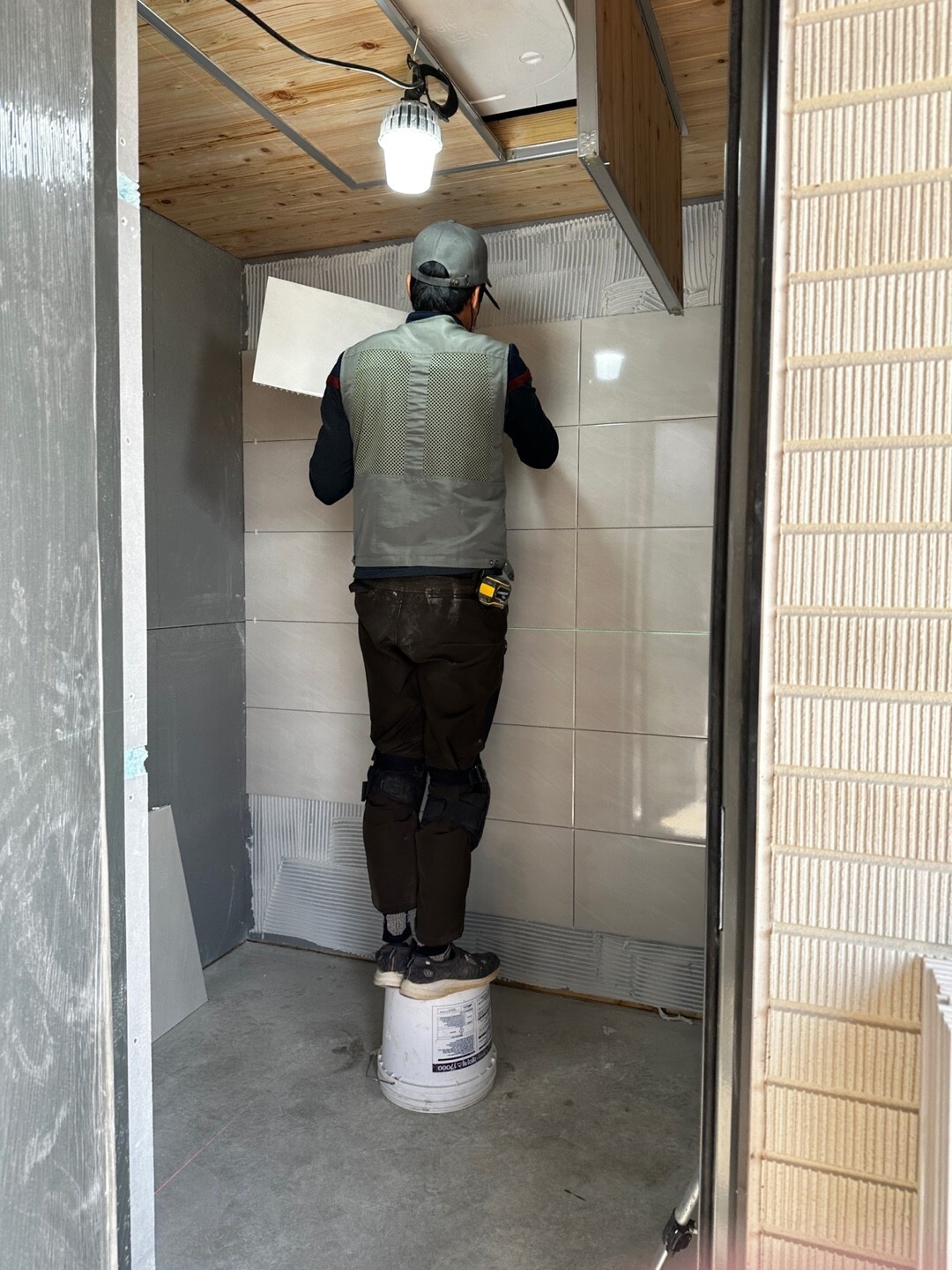

금일은 타일팀이 내방하여 작업을 진행하였습니다.

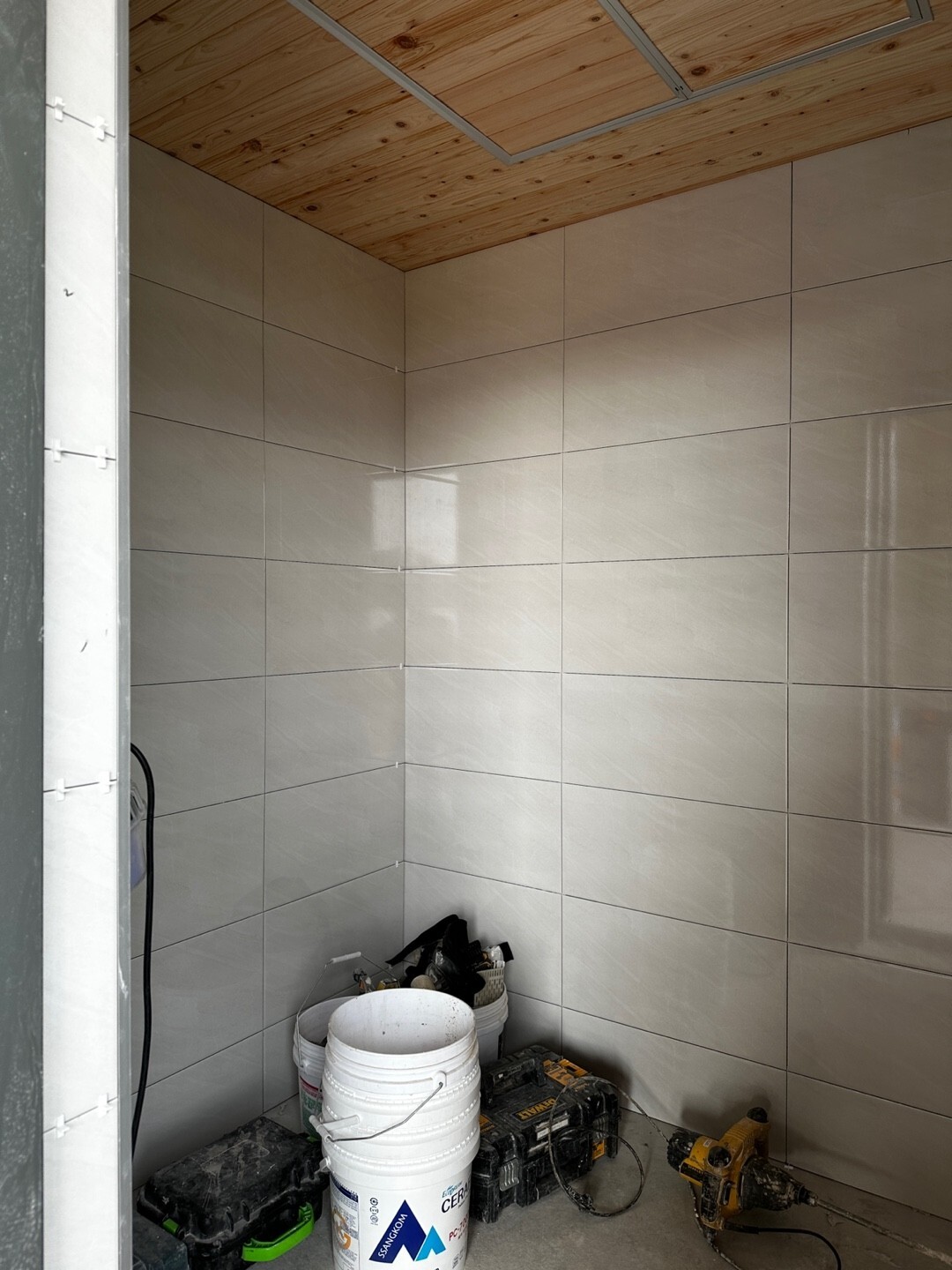

작업 현황 사진입니다. 타일 시공된 방을 보니 너무 예쁩니다.
- 문틀 및 문 설치

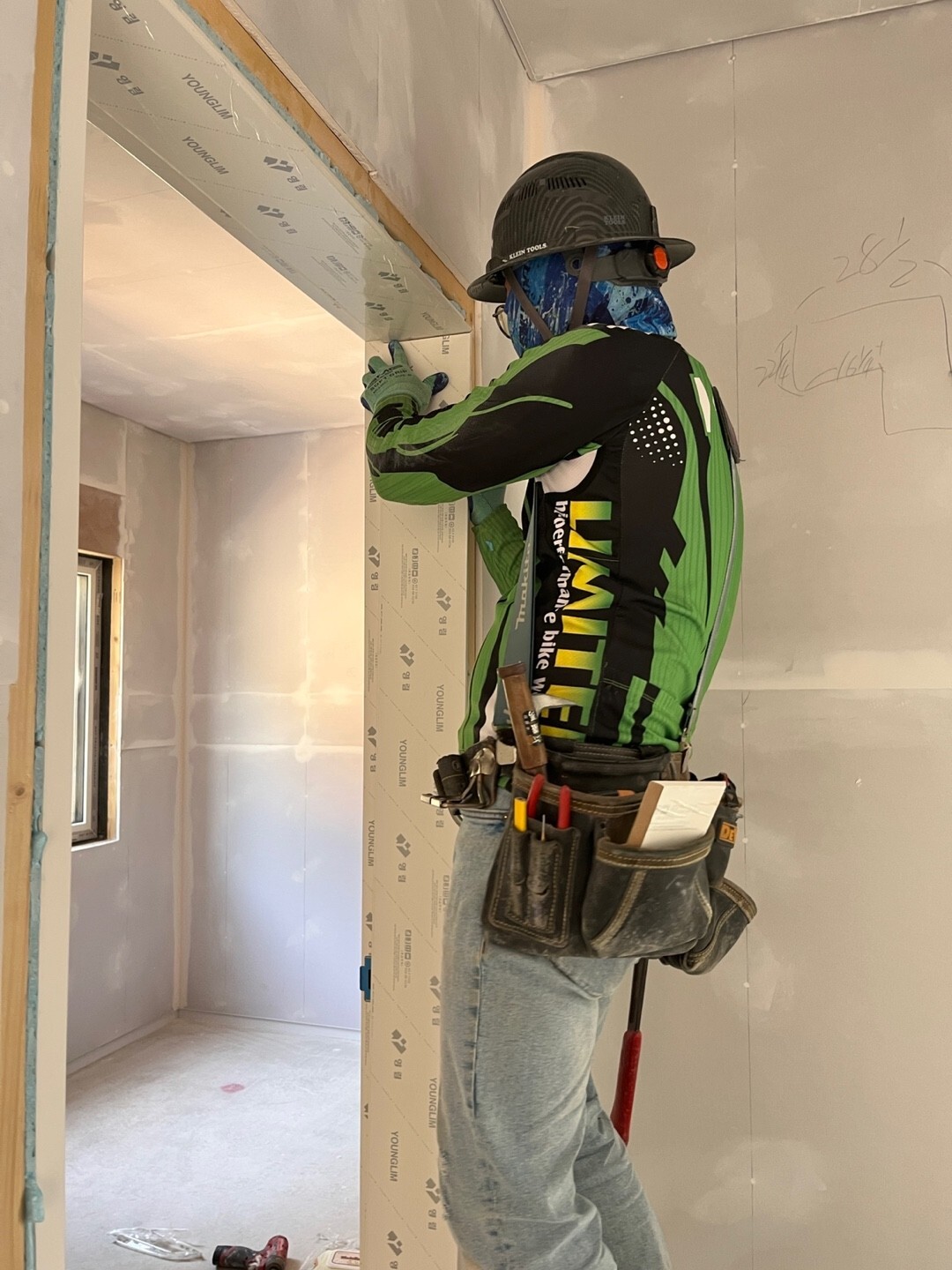

어제에 이어 문틀과 문을 설치하였습니다. 별채에 설치된 문틀에 문을 설치하고 그 다음에 슬림 와이드형 문틀을 설치하였습니다.
경첩이 조립된 문을 문틀에 고정하였습니다.

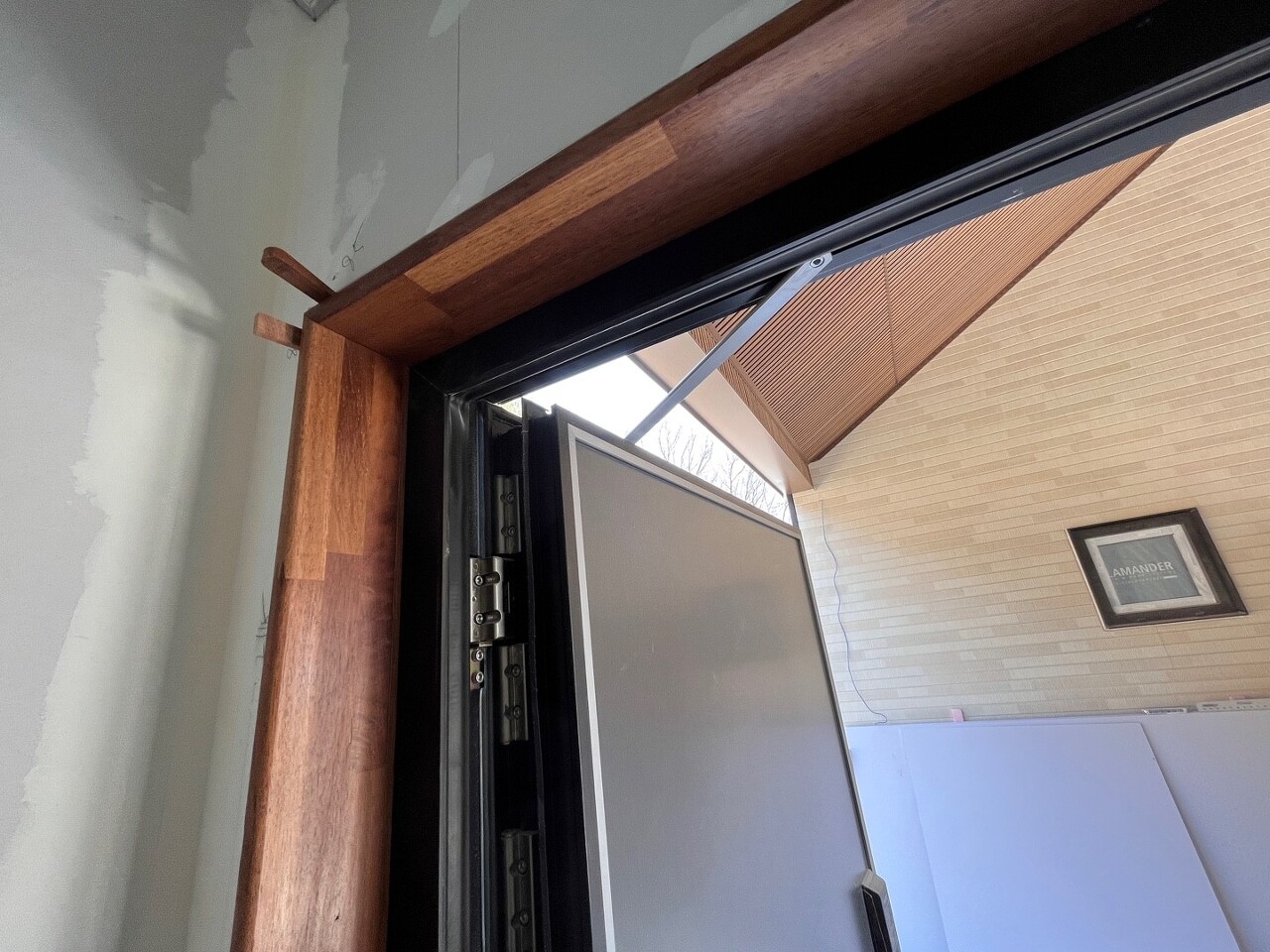

그 다음에는 슬림 와이드형 문틀을 재단하고 시공해줍니다.
시공이 진행중인 사진입니다.
- 마이너스 걸레받이 시공
문틀이 설치된 곳 위주로 마이너스 걸레받이를 시공하였습니다.
문틀을 기준으로 길이를 측정하여 재단한 후에, 시공을 진행합니다.
- 석고보드 시공
마이너스 걸레받이 시공이 완료된 곳 위주로 석고보드 시공을 진행하였습니다.
문틀 주변과 아웃코너는 MDF 합판을 이용하여 시공해주고 그 외에는 석고보드 시공을 진행하였습니다.
- 퍼티시공
석고보드 시공이 완료된 곳 위주로 퍼티 시공을 진행하였습니다.
- 마감재 가공

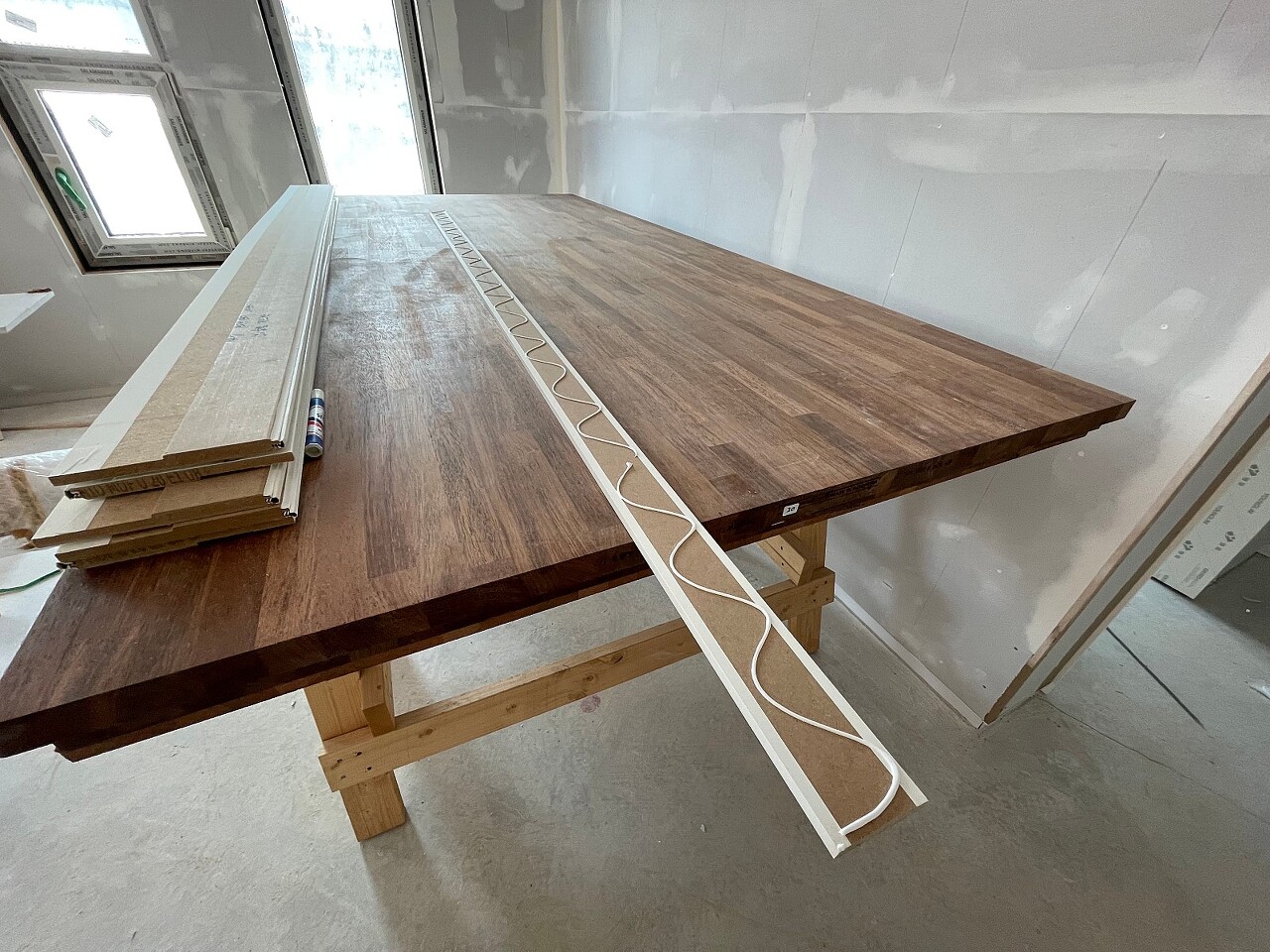

잼보드에 사용될 멀바우 마감재를 가공하였습니다.
어제 트리머를 이용하여 가공한 마감재들을 샌딩작업을 진행하였습니다.
그 다음 바니쉬 마감작업을 진행하였습니다.
바니쉬에 대한 제조사로부터의 제품 설명입니다.
출처 : 대림우드
마감재 가공이 완료된 사진입니다.
- 잼보드 시공
가공된 마감재를 이용하여 잼보드 시공을 진행하였습니다.
연귀 맞춤 형태로 재단한 후 조립해줍니다.
먼저 현관 잼보드 시공을 진행하였습니다.
- 후드 배관 시공
후드 배관 시공을 진행하였습니다. 아일랜드 식탁 후드를 설치하기 위함 입니다.

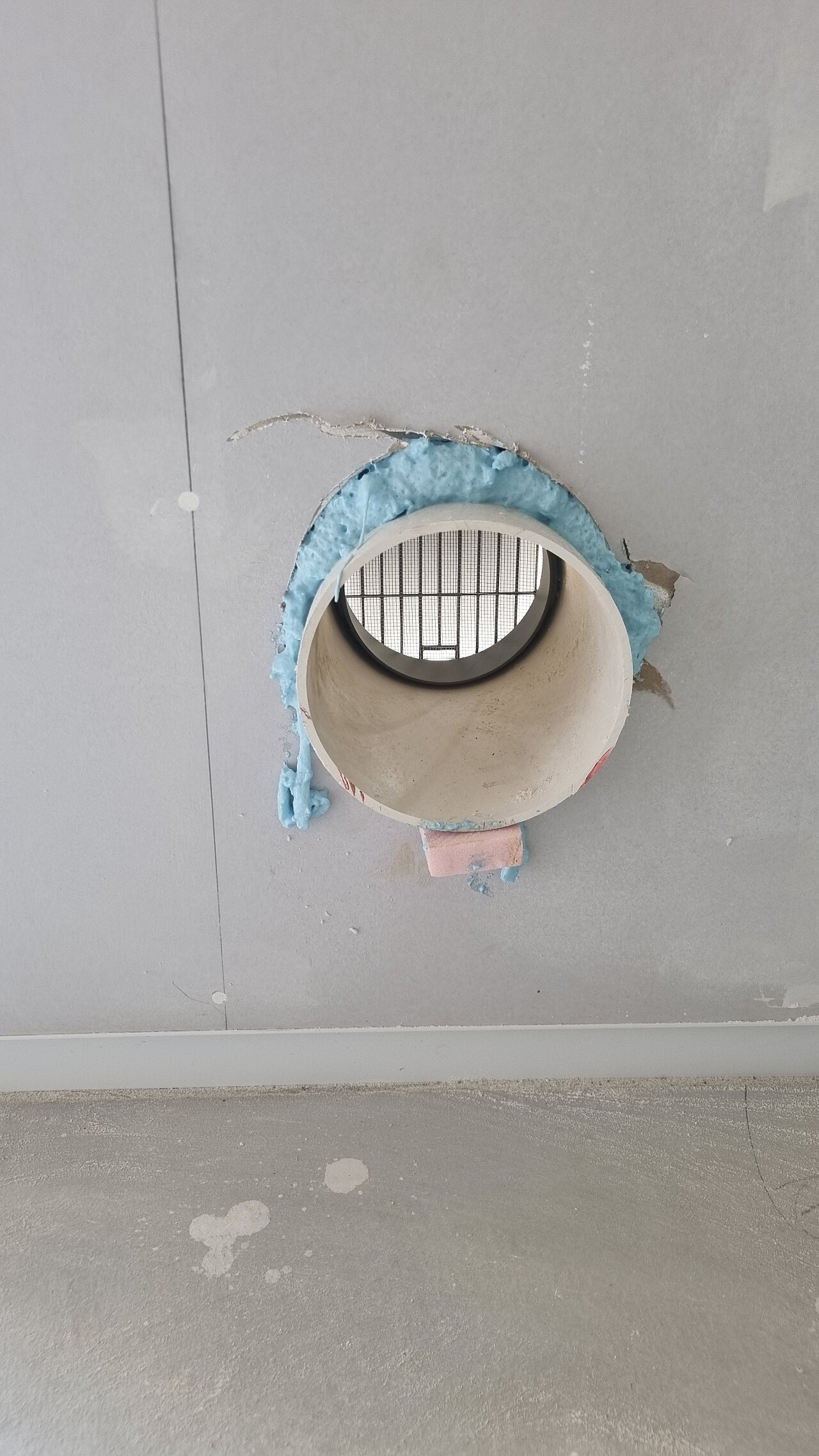

타공을 진행한 후에 후드 배관을 설치해줍니다.
그 다음 연질폼을 이용하여 고정해줍니다.
마지막으로 후드 배관 캡을 설치해줍니다.
저희의 오늘은 여기까지입니다.
오늘도 안전하게 작업에 임해주신 팀원분들 고생많으셨습니다.
감사합니다.
