230323 목 [양양 현북] 15일차 투습방수지 테이핑, 하부후레싱, 버그스크린, 레인스크린, 컬러타이 시공, 창호팀 시공 등 [수호천사하우징] [직영건축] [목조주택]

by 수호천사하우징 2023. 3. 23.

날씨: 비온 뒤 흐림.

​​

▶ 오늘 근무 현황

​팀 장 : 문성일(5시간)

부팀장 : 김진홍(5시간)

팀 원 : 천영환(5시간), 윤민호(5시간)

​​

금일품수 (누계) : 2.5품 (총 60.375품)

▶ 오늘의 작업

- 서까래 테이핑작업

- 하부 후레싱 시공(완료)

- 버그스크린 시공(완료)

- 레인스크린 재단 및 시공

- 컬러타이 시공(완료)

- 창호팀 시공(완료)

▶ 다음 예정 작업

- 서까래 테이핑작업

- 레인스크린 재단 및 시공

- 세라믹사이딩 스타터 시공

- 메탈라스 망 시공

양양 현북에서의 15일째입니다.

오전에 비소식이 있어 오후부터 일과를 시작하였습니다.

흐린 날씨에 분위기가 다운되지 않도록 신나는 음악과 함께 하루를 시작합니다.

어제에 이어서 세라믹사이딩 시공을 위한 준비작업에 집중하였습니다.

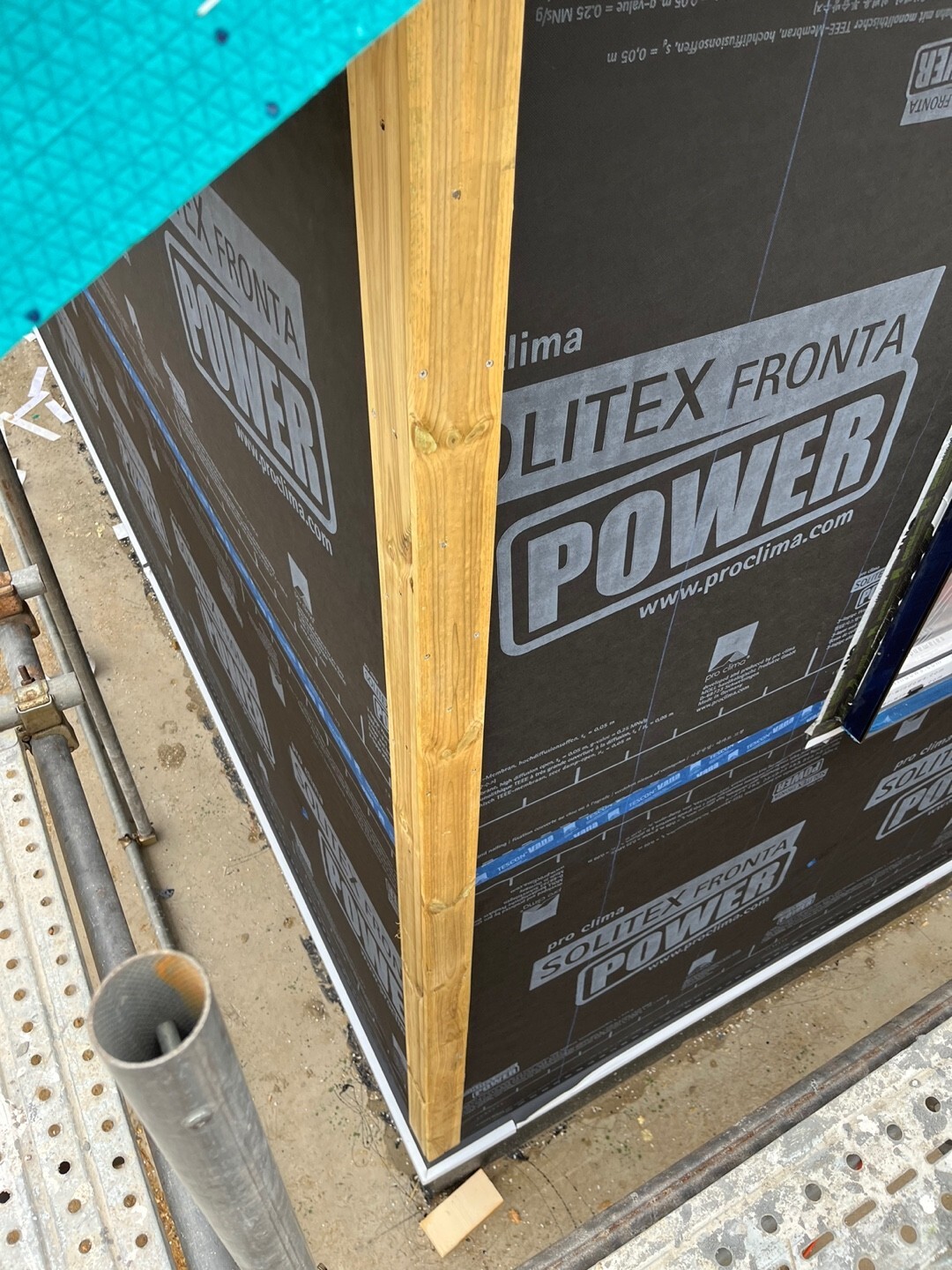

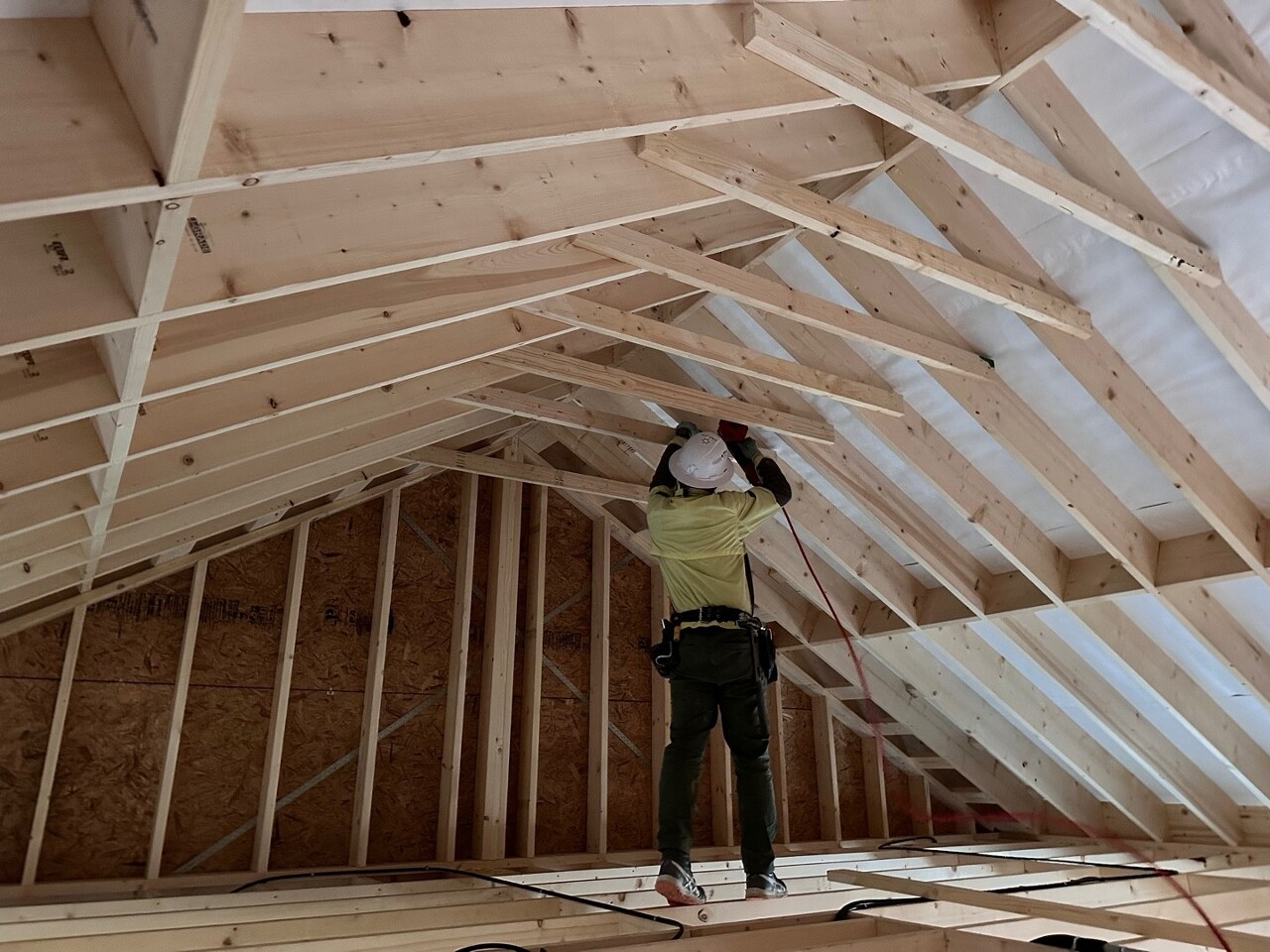

계속해서 서까래 하부 테이핑작업을 진행하였습니다.

투습방수지 사이로 습기가 스며들지 않도록 꼼꼼하게 시공을 하기 때문에에 시간이 많이 걸리는 작업입니다.




혼자서 외로운 싸움중인 막내 윤민호빌더

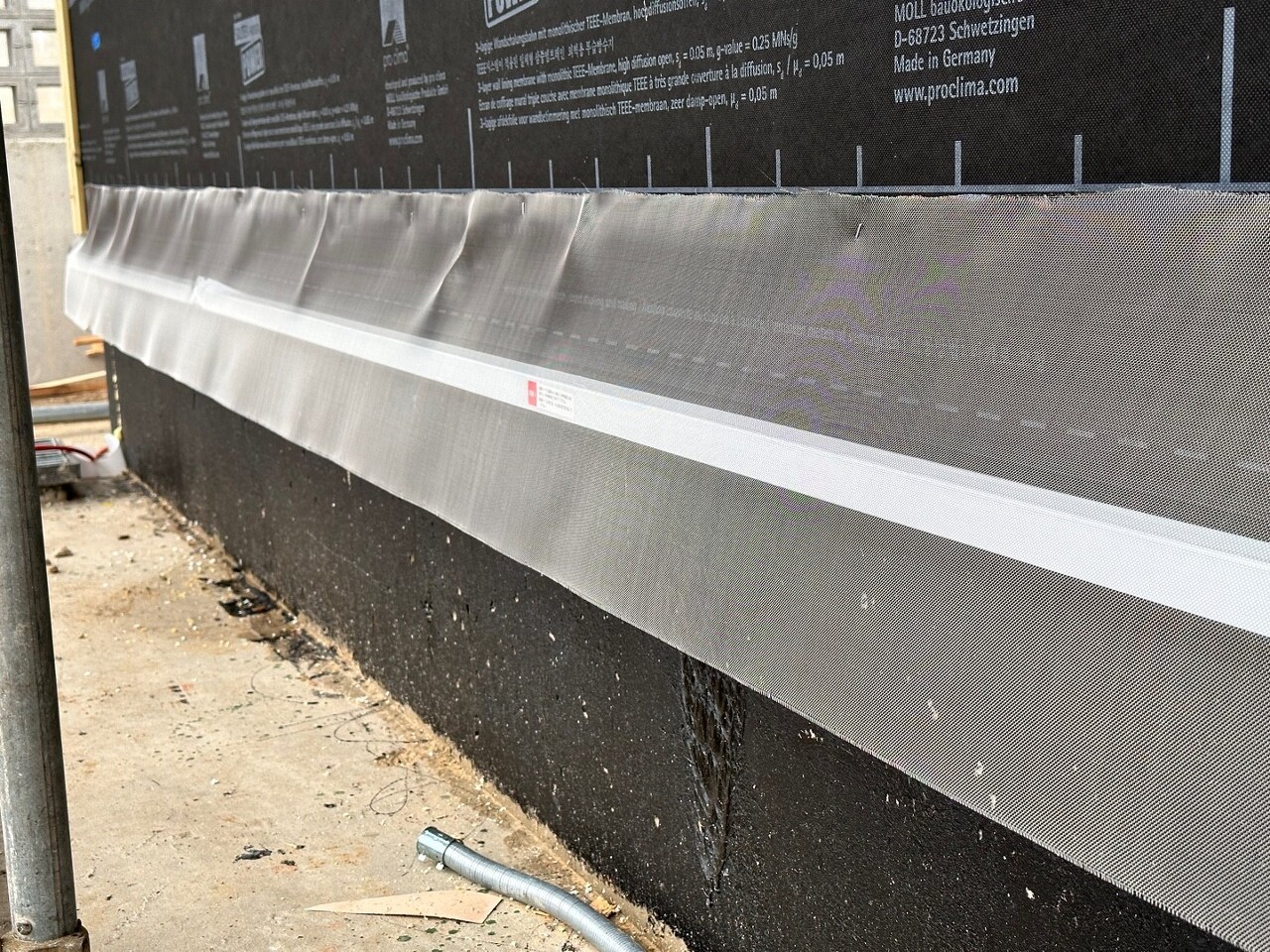

마감재 세라믹사이딩 시공 전에 하부 후레싱을 시공하였습니다.

습기가 공기순환통로로 흘러내려 합판으로 스며드는 것을 방지하는 역할을 하게 됩니다.

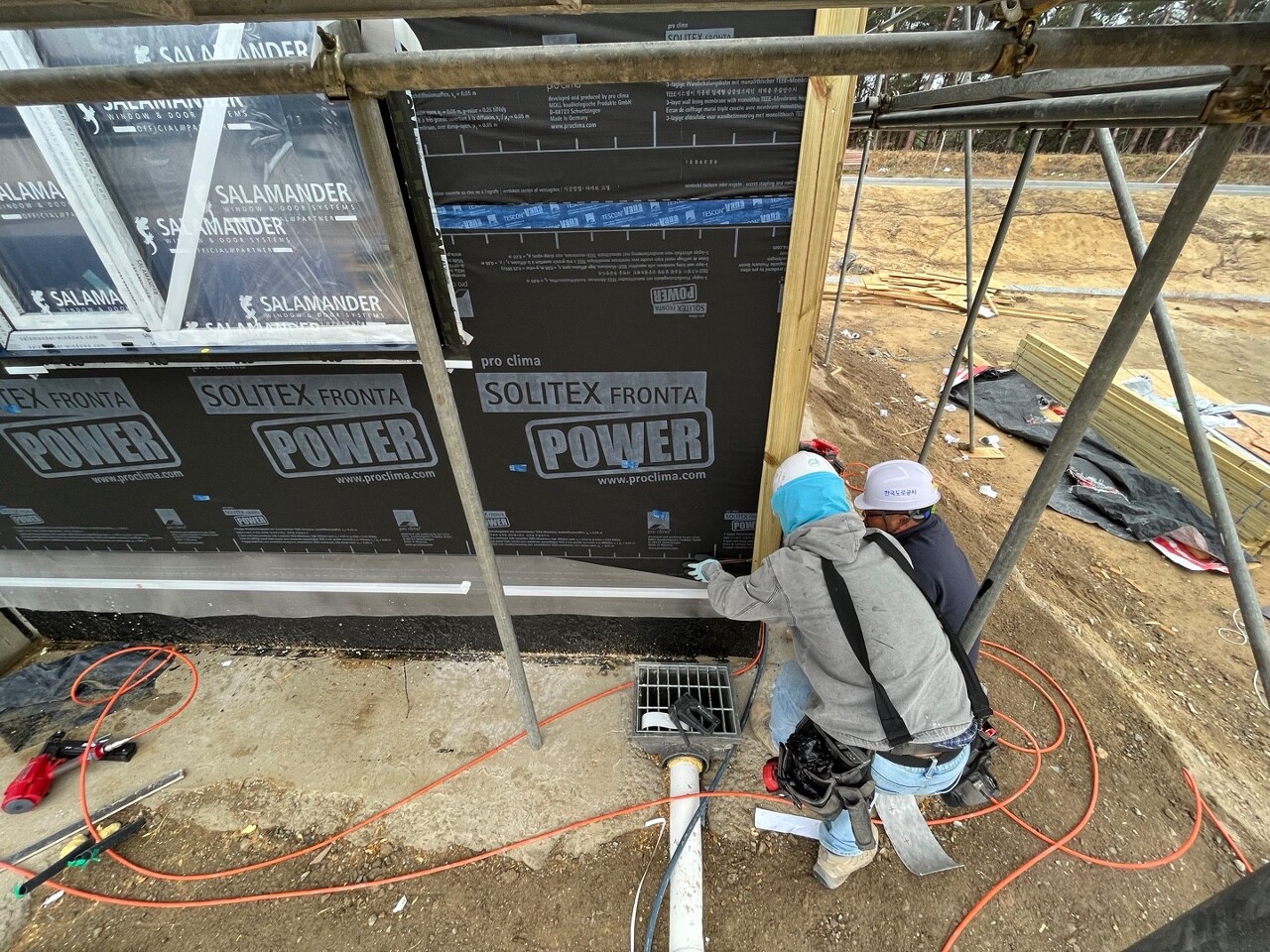

이어서 버그스크린을 시공하였습니다. 합판과 세라믹사이딩 사이의 공기순환통로로 해충의 실내 유입을 막아주는 역할을 합니다.



이후에 레인스크린을 설치하고 말아올려주게 됩니다.

레인스크린 작업을 진행하였습니다.

외벽코너에 콤보 방부목을 시공하였습니다. 코너마감재 시공을 할 때 상자리 확보를 위해 일반 레인스크린보다 넓은 콤보방부목을 사용합니다.




현관문 합판 시공 및 투습방수지 시공을 하였습니다.

하부 몰탈작업 이후에 진행하게되며, 외벽과 마찬가지로 테이핑작업까지 꼼꼼하게 마무리하였습니다.




지붕에 컬러타이(Collar tie) 시공을 하였습니다.

컬러타이는 바람에 의해 지붕이 들뜨거나 벌어지는 것을 막아주는 역할을 합니다.

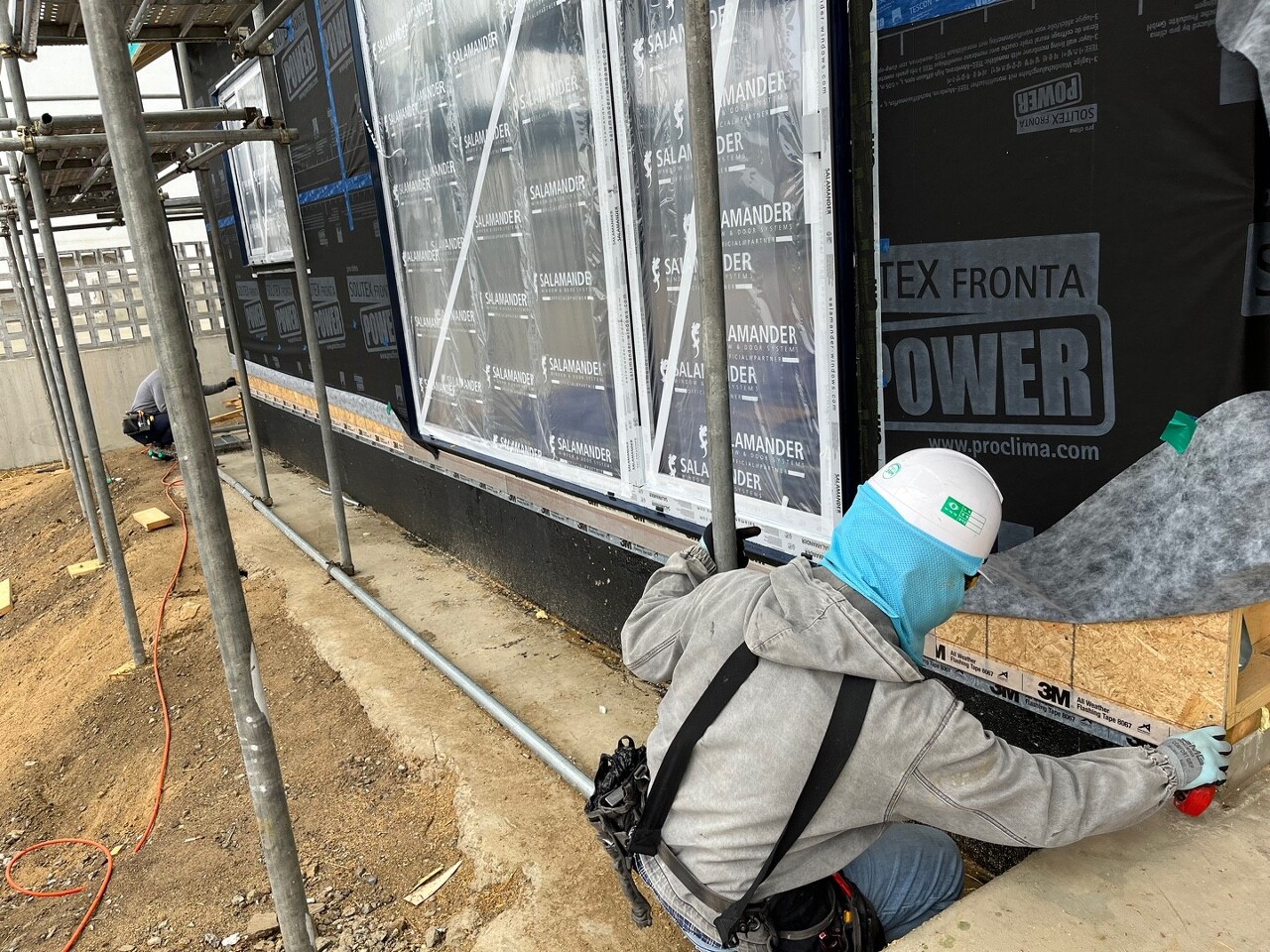

살라만더 독일식 창호 시스템 시공팀이 아침 일찍 도착하여 창호시공을 하였습니다.

비오는 오전부터 계속 작업하느라 수고 많으셨습니다.



저희의 하루는 여기까지입니다.

내일도 세라믹사이딩 시공을 위한 준비작업을 위주로 진행할 예정입니다.

팀원분들 수고많으셨습니다.

내일도 화이팅입니다!!

'목조주택 시공완료현장 > 2302양양현북 32평' 카테고리의 다른 글

230330 목 [양양 현북] 20일차 세라믹사이딩 시공, 기단부 단열 등 [수호천사하우징] [직영건축] [목조주택]  (0) 2023.03.30
230329 수 [양양 현북] 19일차 세라믹사이딩 시공, 보일러분배기 상작업, 에어컨 상작업, 포스트보강작업 등 [수호천사하우징] [직영건축] [목조주택]  (0) 2023.03.30
230328 화 [양양 현북] 18일차 세라믹사이딩 시공, 내부 전등, 에어컨 상작업, 욕실 선반시공 등 [수호천사하우징] [직영건축] [목조주택]  (0) 2023.03.29
230325 토 [양양 현북] 17일차 방통, 창틀 외날후레싱 , 에어컨 선배관 기밀테이핑 등 [수호천사하우징] [직영건축] [목조주택]  (0) 2023.03.26
230324 금 [양양 현북] 16일차 레인스크린, 세라믹사이딩 스타터, 메탈라스망 시공, 에어컨 배관 시공 등 [수호천사하우징] [직영건축] [목조주택]  (0) 2023.03.25
230322 수 [양양 현북] 14일차 합판 테이핑작업, 투습방수지 시공, 2차 자재수령 등 [수호천사하우징] [직영건축] [목조주택]  (0) 2023.03.22
230321 화 [양양 현북] 13일차 외벽 합판시공, 가새 철거, 기단부 테이핑작업, 설비팀 작업 등 [수호천사하우징] [직영건축] [목조주택]  (0) 2023.03.22
230320 월 [양양 현북] 12일차 철물 시공, 방통블로킹, 외부합판 시공, 설비팀 시공 등 [수호천사하우징] [직영건축] [목조주택]  (0) 2023.03.21
230318 토 [양양 현북] 11일차 철물 시공, 게이블스터드 시공, 전기팀, 설비팀 시공 등 [수호천사하우징] [직영건축] [목조주택  (0) 2023.03.19
230317 금 [양양 현북] 10일차 자재 재단, 수프로 타이벡 시공, 지붕 합판 시공 등 [수호천사하우징] [직영건축] [목조주택]  (0) 2023.03.17

댓글
