목조주택 시공완료현장/2212예천감천 47평

230201(수) [예천 감천] 41일차 퍼티 ,마감재 가공 , 포켓도어시공 , 타일 등 [수호천사하우징] [직영건축] [목조주택]

by 수호천사하우징 2023. 2. 1.

예천 감천 학가산의 정기(正基) 신축현황

▶ 날 씨 : 맑음

▶ 오늘 근무자 현황

팀 장 : 정 지 원(8H)

부 팀 장 : 강 재 성(휴무)

팀 원 : 전 용 세(8H), 신 정 훈(8H) , 김 완 태(8H),김 세 중(8H)

▶ 금일품수(누계) : 5 품(총 245.975 품)

▶ 오늘의 작업

- 퍼티 작업

- 잼 보드 가공

- 포켓도어 설치

- 기단부 아스팔트 프라이머 도포

-타일 시공 (타일팀)

▶ 다음 예정 작업​​

- 기단부 단열

- 퍼티 및 샌딩

- 타일 시공

안녕하세요~

예천 감천 팀입니다. 오늘은 41일차입니다.

어제에 이어 마감재 가공과 퍼티 시공을 하면서 보낸 하루였습니다.

좋은 집이란 어떤 집일까요, 좋은 집은 좋은 땅, 좋은 건축, 해가 잘 들고, 물이 잘 빠지고,

바람이 잘 통하는 곳, 그리고 그 곳에 섰을 때 마음이 편해지는 곳이 아닐까 싶습니다.

내 가족의 생애주기를 생각하며 함께 나누며 삶을 살아갈 수 있는 집.

그 무엇보다 완성된 집에서 펼쳐질 따뜻한 삶의 풍경에 대한 관심과 애정을 가지고 시공하고 있습니다.

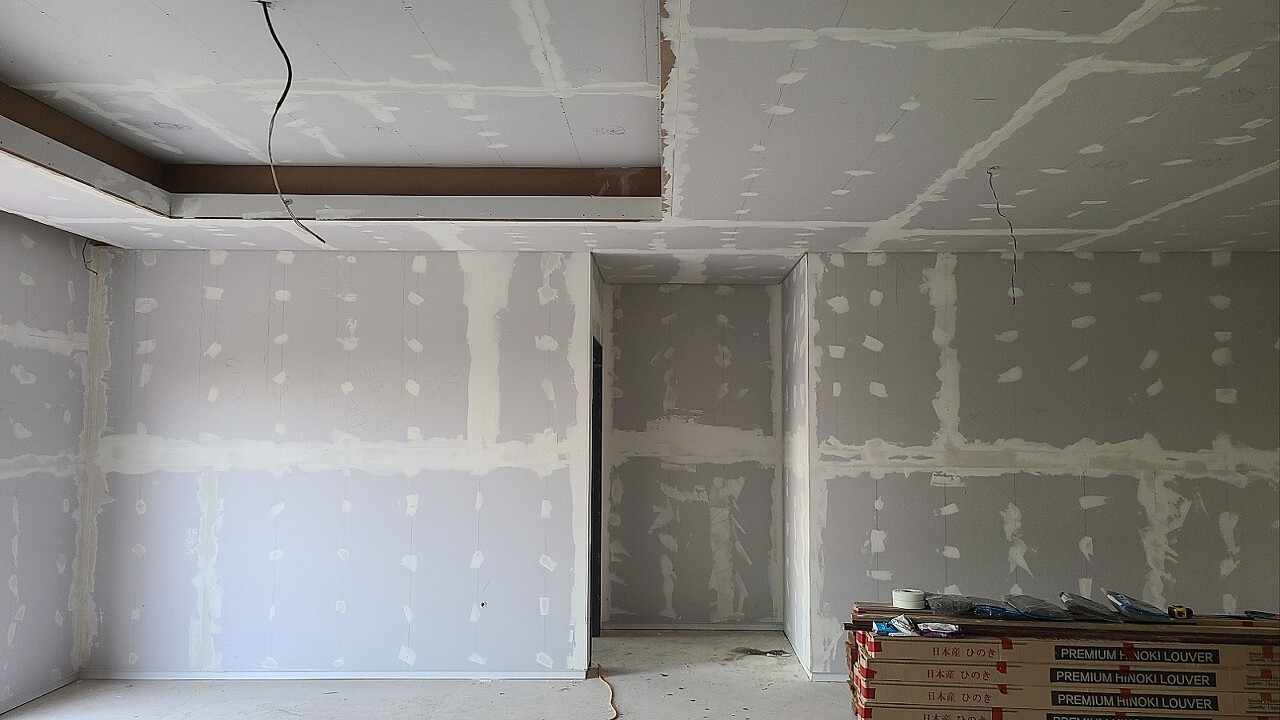

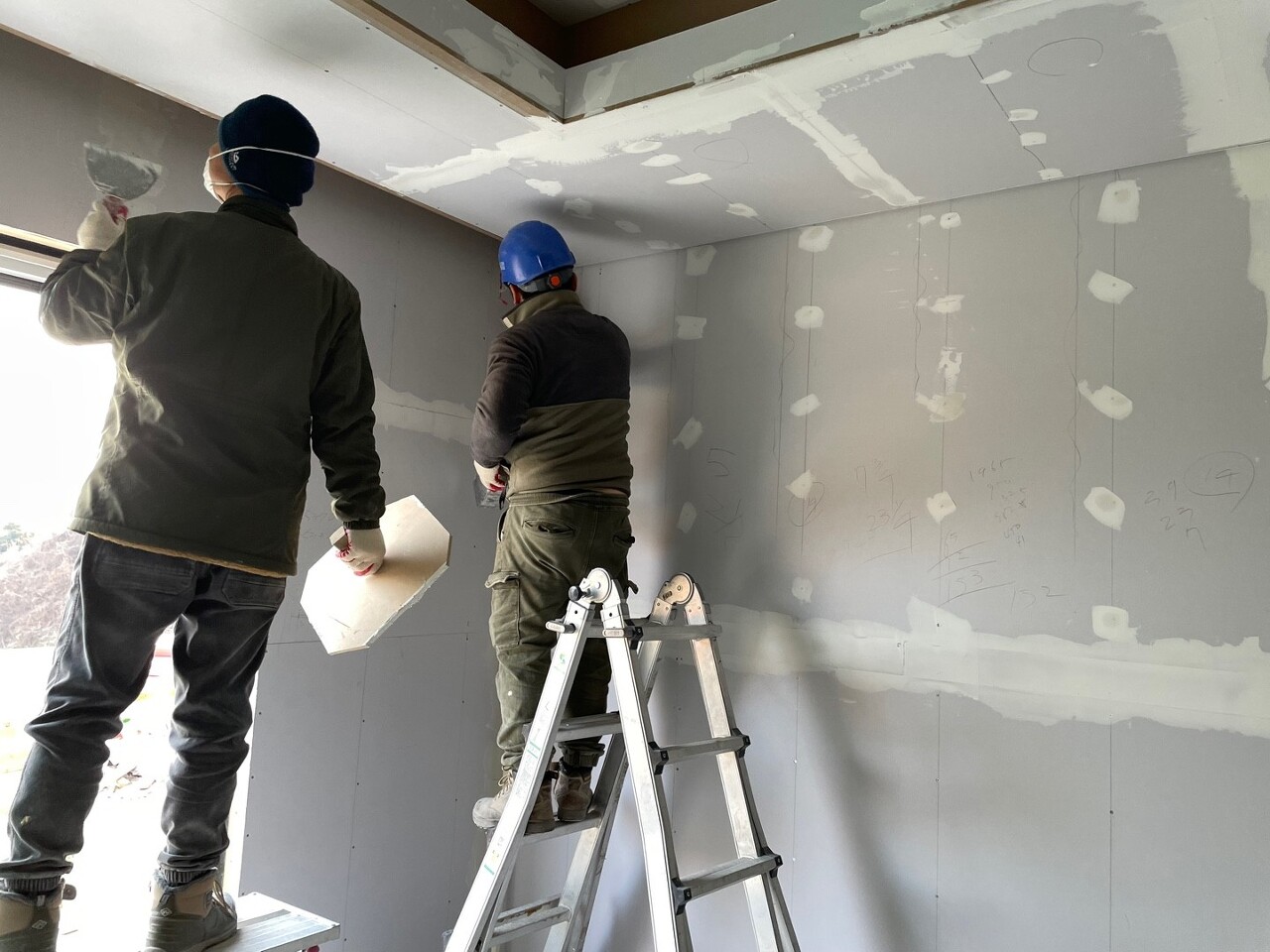

사이사이 꼼꼼하게 퍼티를 발라줍니다.

거실 위주로 각 실마다 나뉘어 져서

퍼티 작업을 섬세히 진행 하였습니다.

드레스룸 과 보조주방 포켓도어 시공 완료 되었습니다.

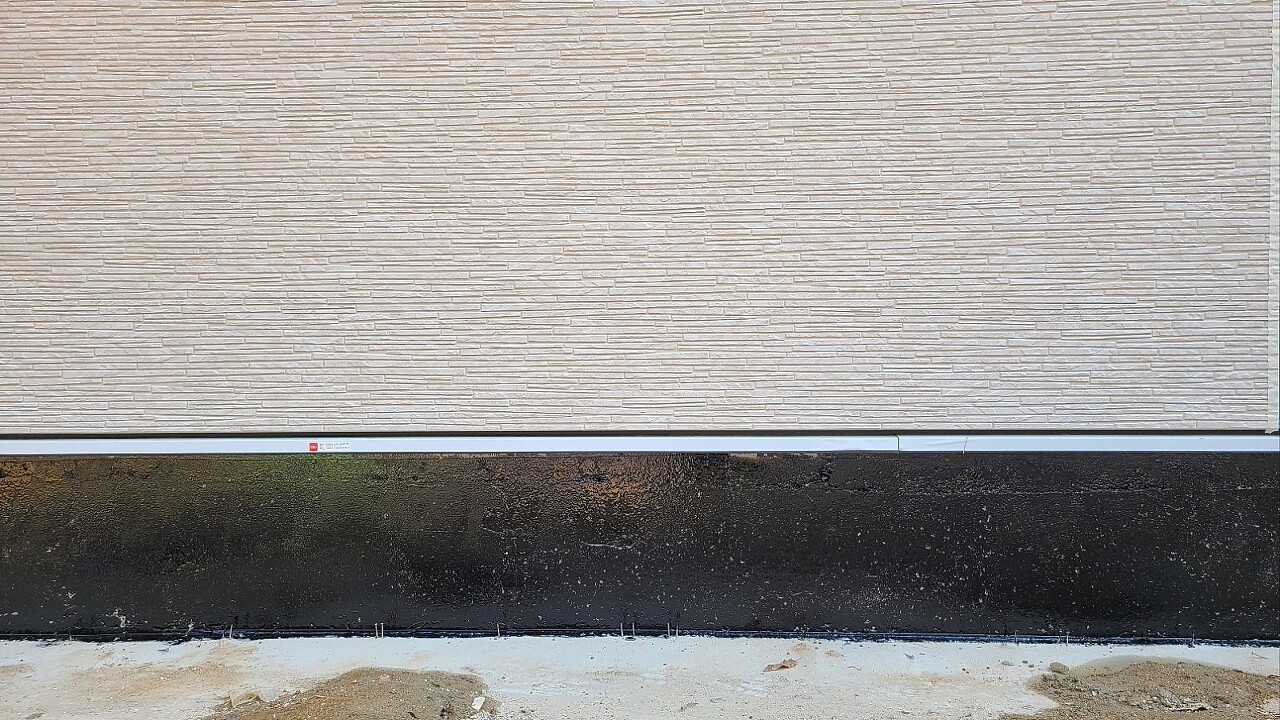

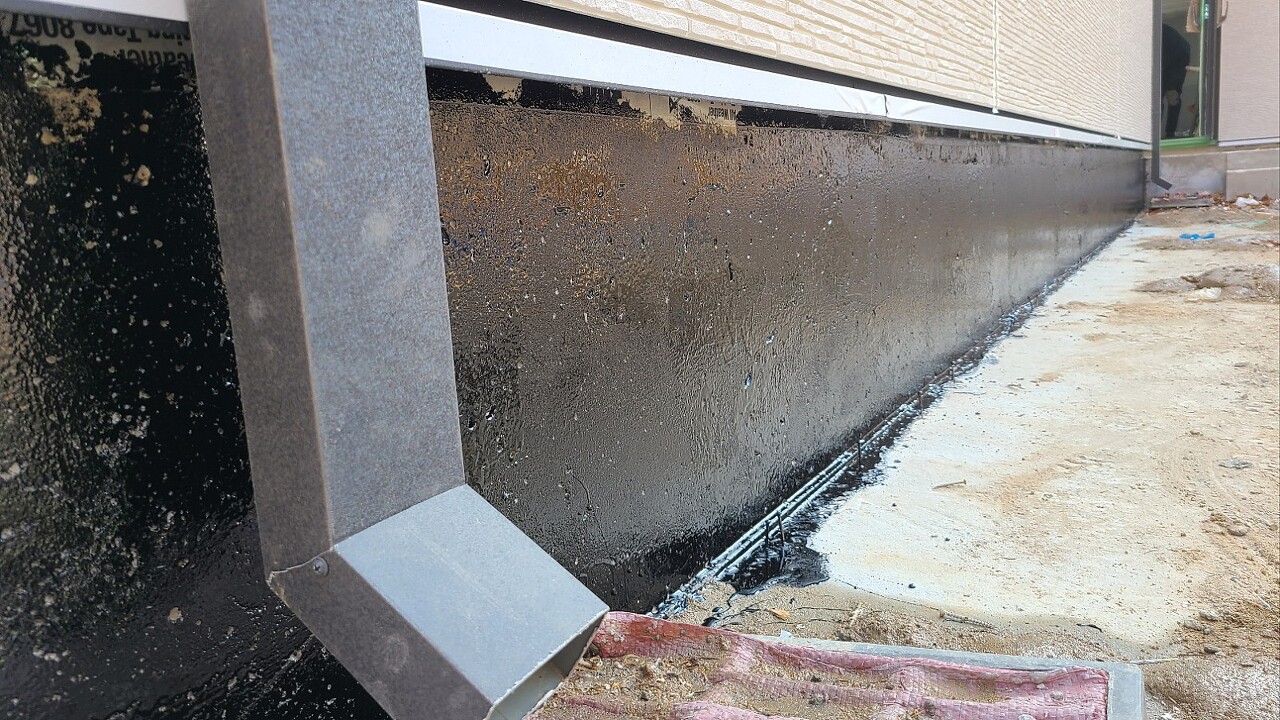

기단부에 습이 침투하는걸 방지하기 위해 아스팔트 프라이머 도포를 하였습니다.

추후 아이소핑크 30t 를 적용하여 단열시공예정입니다.

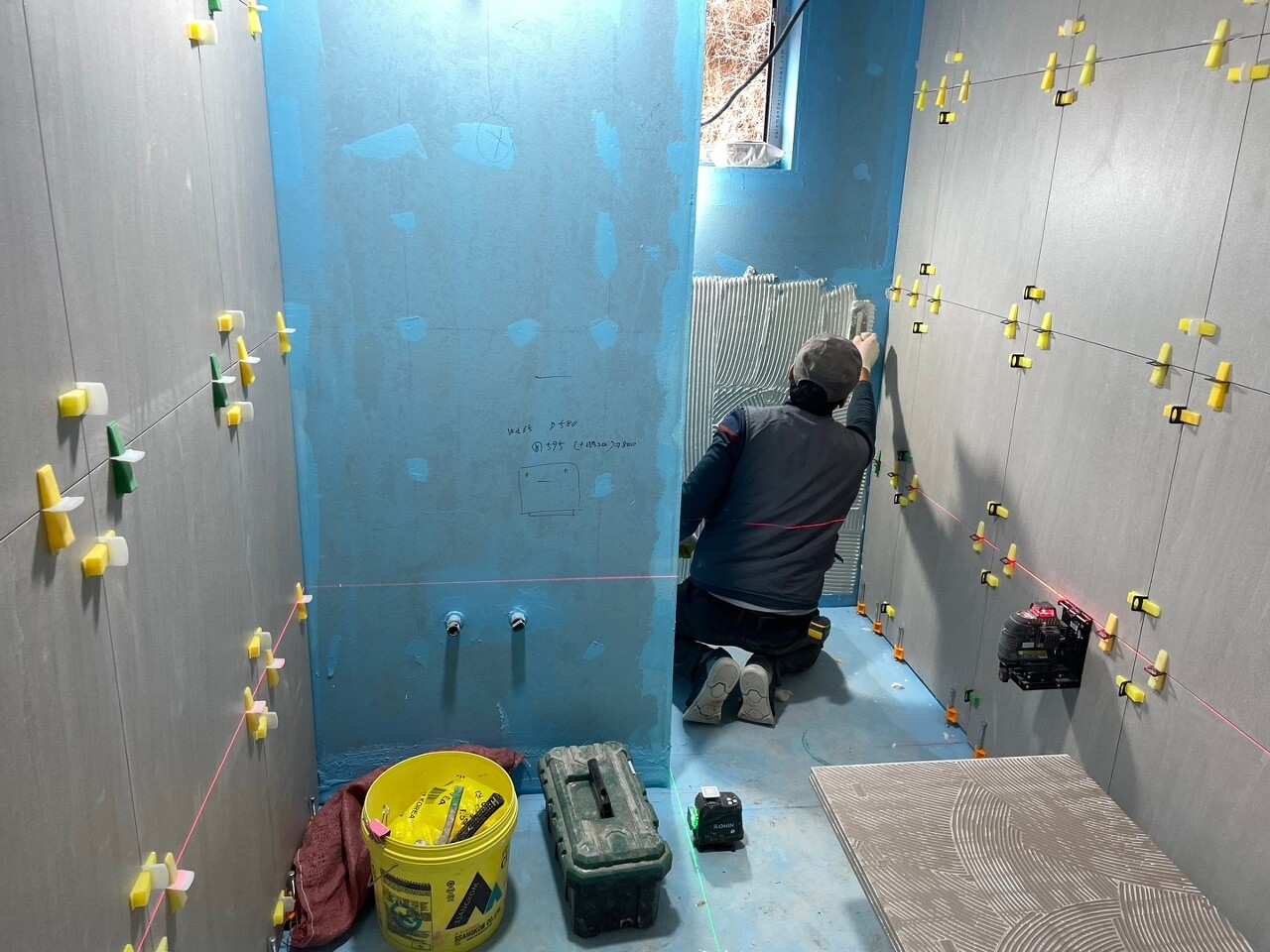

타일팀의 타일 시공이 시작되었습니다.

욕실에 타일은 600x600 규격으로

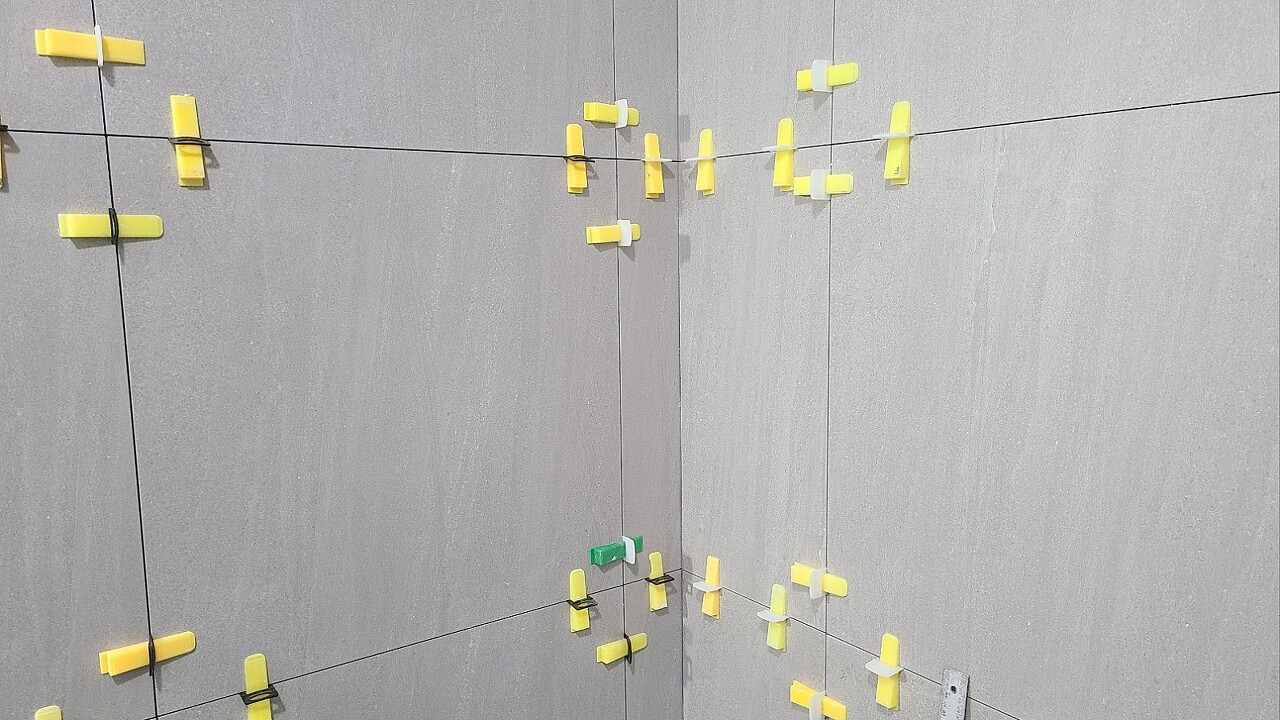

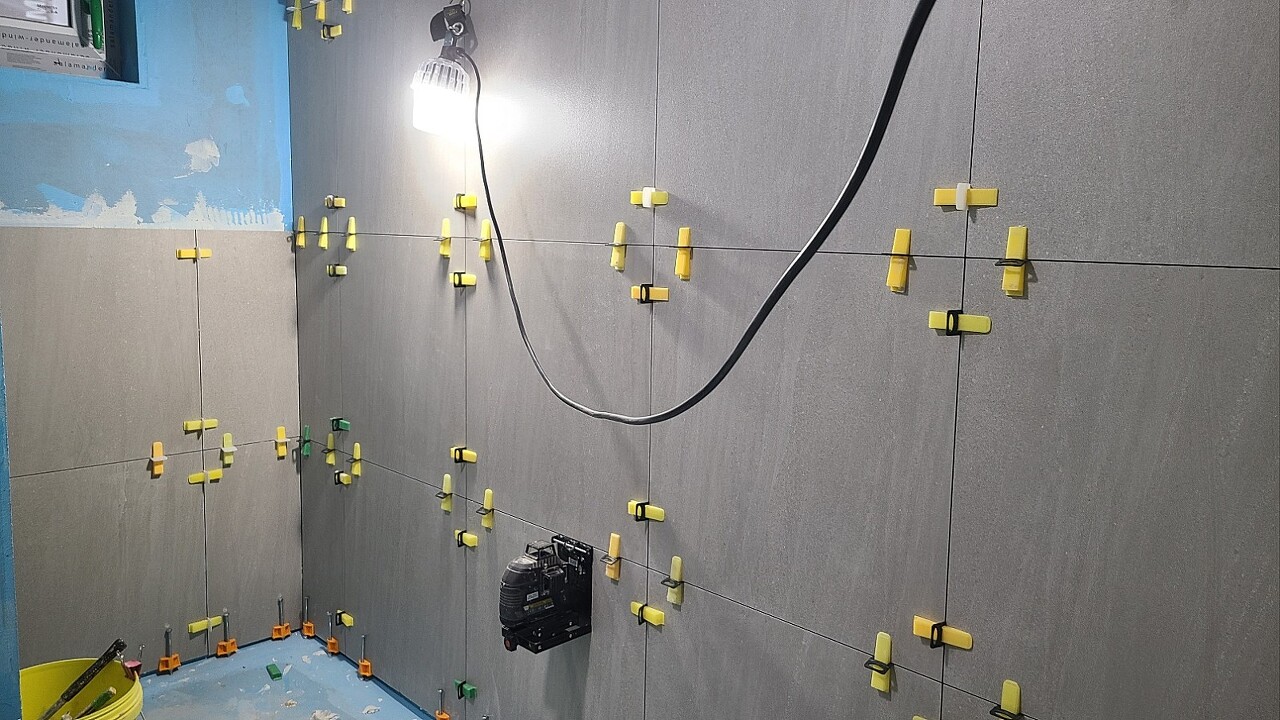

면과 선을 살린 정교한 작업이 진행되고 있습니다.

모든 시공을 하면서 손에서부터 애착을 느낍니다.

오늘도 최선을 다한 팀원 여러분 수고 많으셨습니다. 푹 쉬고 내일 뵙겠습니다.

https://youtu.be/_8x-_PVq_A0

'목조주택 시공완료현장 > 2212예천감천 47평' 카테고리의 다른 글

[공유] 230208(수) [예천 감천] 46일차 내부 마감 , 천장 몰딩 등 [수호천사하우징] [직영건축] [목조주택]  (0) 2023.02.10
230207(화) [예천 감천] 45일차 내부 마감 , 천장 편백 루바 시공 , 잼보드 시공 , 외부 설비 등 [수호천사하우징] [직영건축] [목조주택]  (0) 2023.02.07
230206(월) [예천 감천] 44일차 천장 편백 루바 시공 , 잼보드 시공 , 외부 설비 등 [수호천사하우징] [직영건축] [목조주택]  (0) 2023.02.07
230203(금) [예천 감천] 43일차 퍼티 샌딩, 잼보드 시공 , 외부 설비 , 타일 시공 등 [수호천사하우징] [직영건축] [목조주택]  (0) 2023.02.04
230202(목) [예천 감천] 42일차 퍼티 , 포켓도어시공 , 타일 시공 , 중문 설치 등 [수호천사하우징] [직영건축] [목조주택]  (0) 2023.02.03
230131(화) [예천 감천] 40일차 퍼티 ,마감재 가공 , 포켓도어시공 등 [수호천사하우징] [직영건축] [목조주택]  (0) 2023.02.01
230130(월) [예천 감천] 39일차 마감재 가공 , 포켓도어시공 , 석고보드 시공 등 [수호천사하우징] [직영건축] [목조주택]  (0) 2023.01.31
230128(토) [예천 감천] 38일차 문틀시공 , 석고보드 시공 , 마이너스 걸레받이 시공, 터치업 등 [수호천사하우징] [직영건축] [목조주택]  (0) 2023.01.29
230127(금) [예천 감천] 37일차 문틀시공 , 석고보드 시공 , 마이너스 걸레받이 시공 등 [수호천사하우징] [직영건축] [목조주택]  (0) 2023.01.28
230126(목) [예천 감천] 36일차 우물천장 , 석고보드 시공 , 마이너스 걸레받이 등 [수호천사하우징] [직영건축] [목조주택]  (0) 2023.01.26

댓글
