날씨 : 흐림
- 금일근무자
팀 장 : 이상민(8시간)
부팀장 : 이재경(0시간),
팀 원 : 천영환(8시간), 성재욱(0시간), 이민기(8시간), 권동환(8시간)
금일품수 (누계) : 4품 (총99.125품)
금일 작업현황

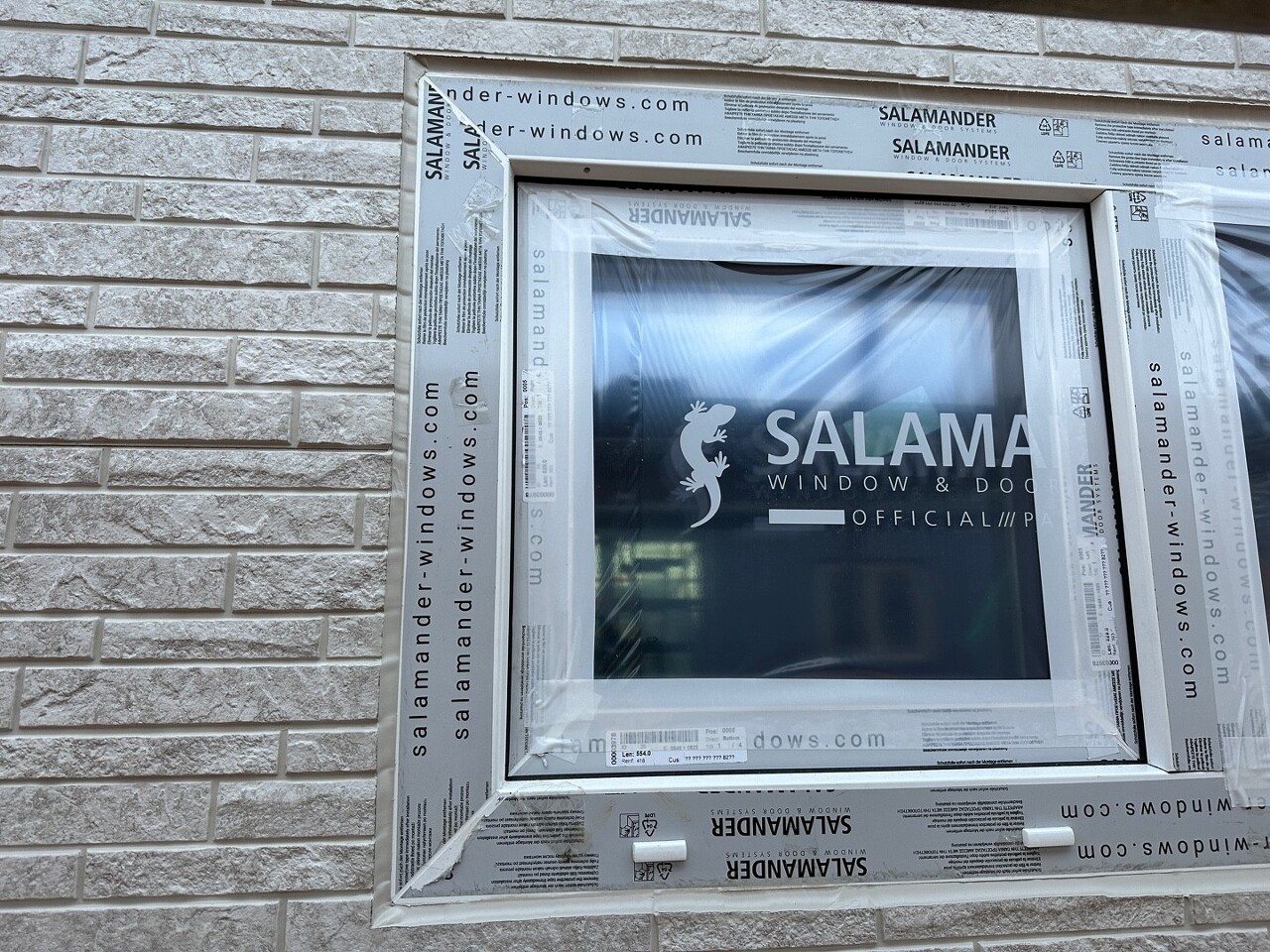

- 설비팀 작업
- 세라믹사이딩 시공

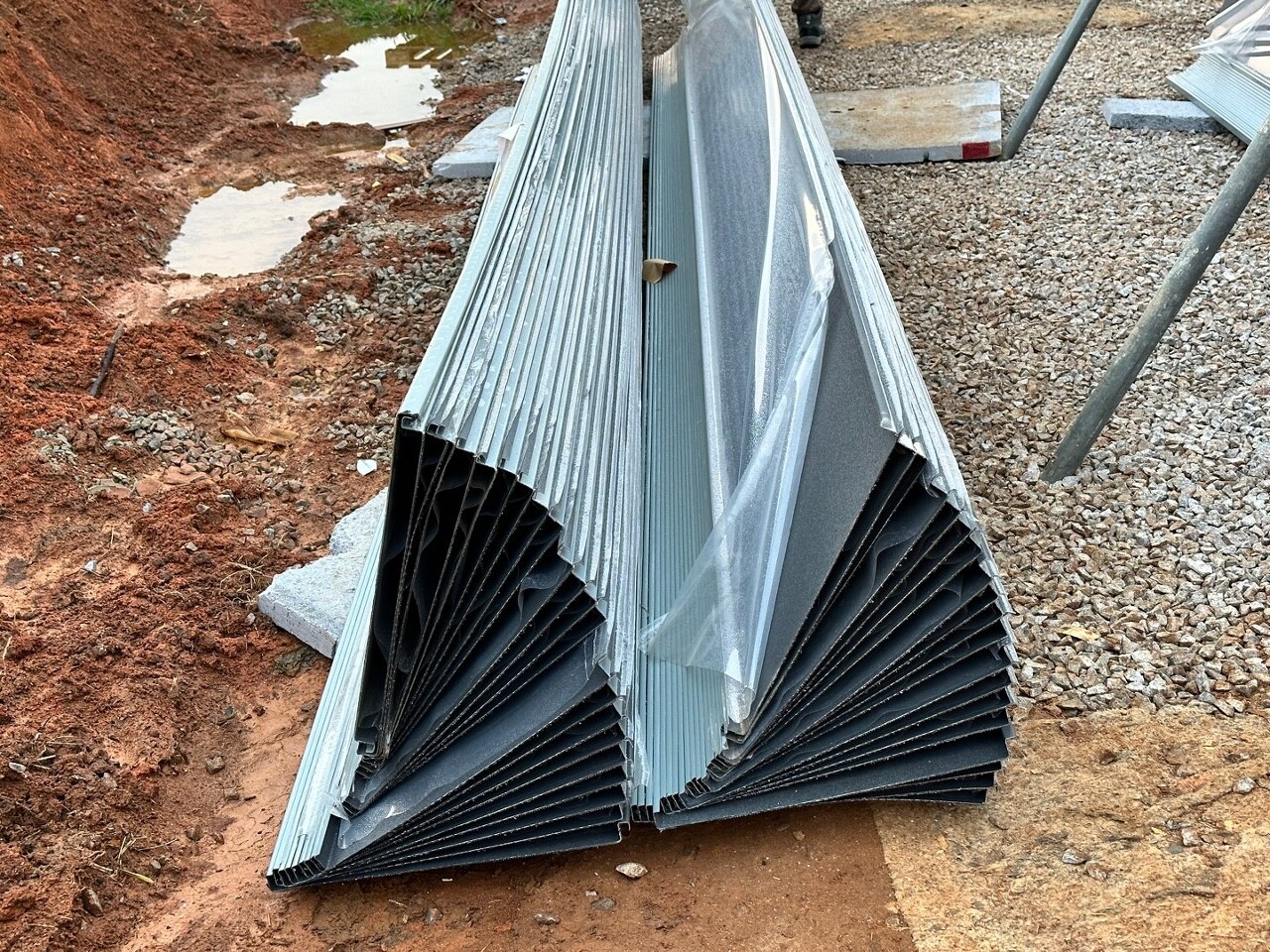

- 기둥 시공 (완료)
- 실리콘 코킹

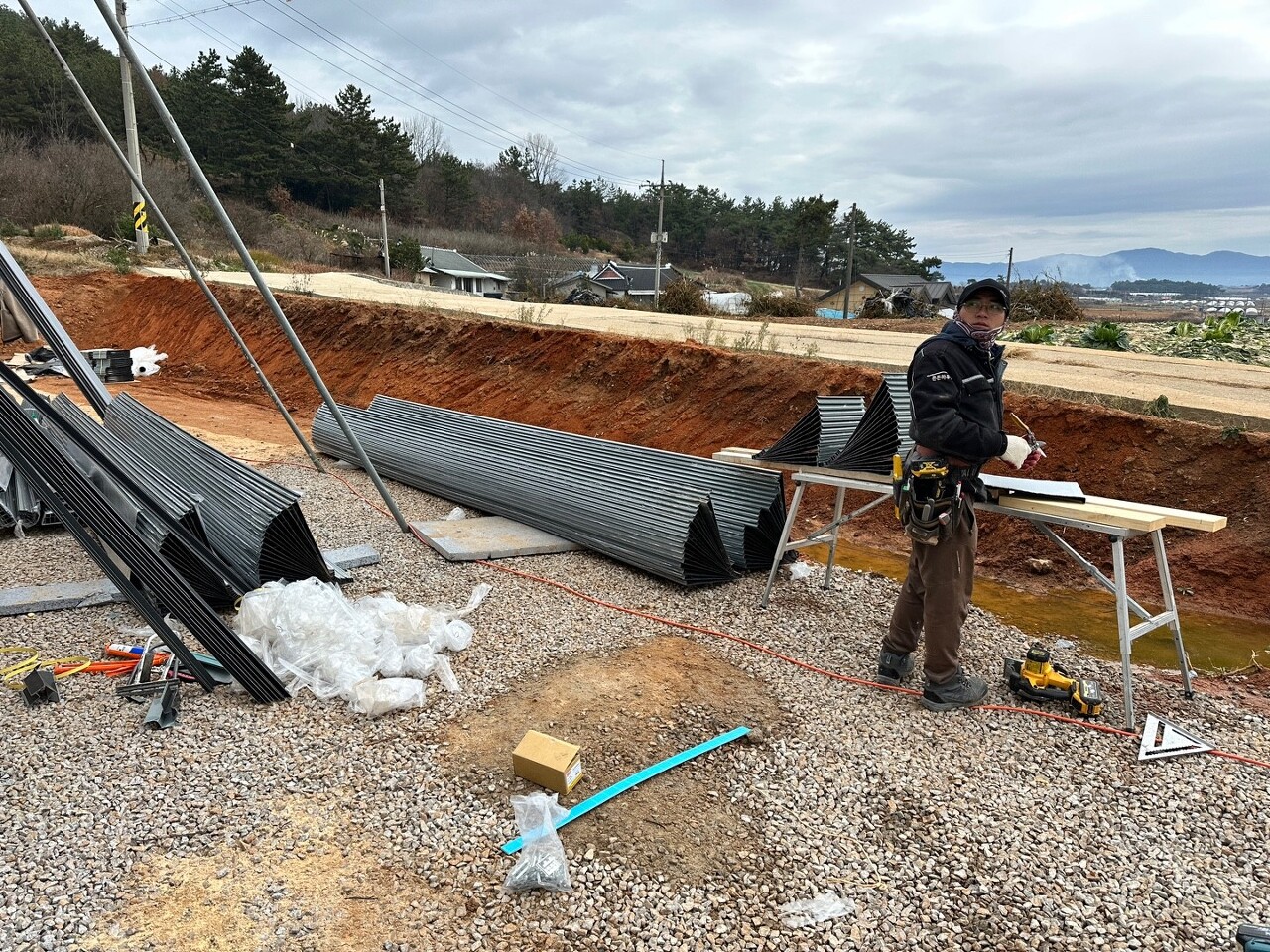

- 징크팀 작업
다음 예정작업

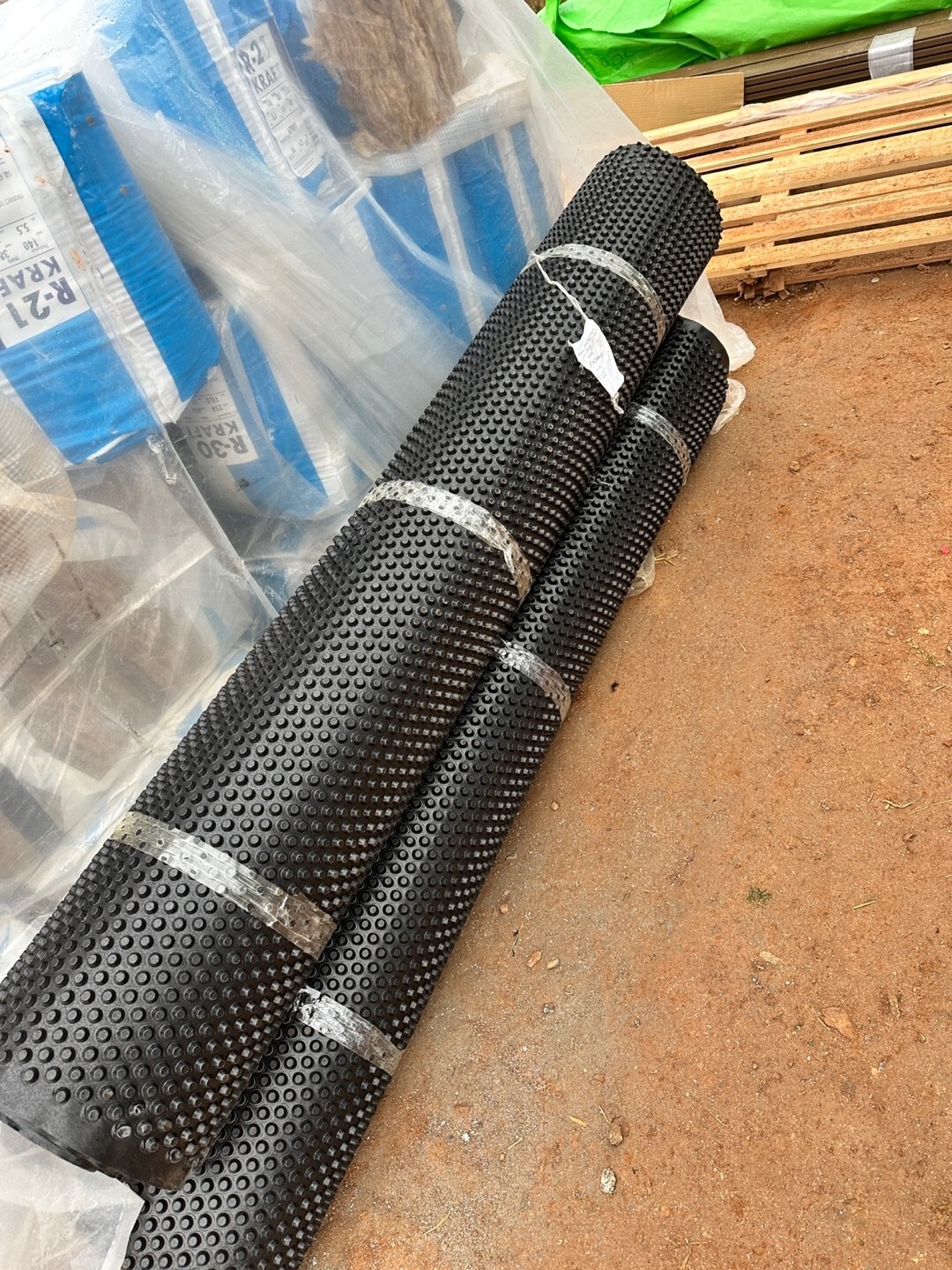

- 메탈라스망 시공 예정
- 징크팀 작업 예정
안녕하세요.
고창 무장에서의 18일차입니다.
한국이 월드컵 16강을 올라가서 기분이 좋은 날입니다. 저희도 기운을 받아 힘차게 작업을 시작해보았습니다.
어제에 이어 설비팀이 내방하여 오전 중에 작업을 마무리하였습니다.
-징크팀 작업

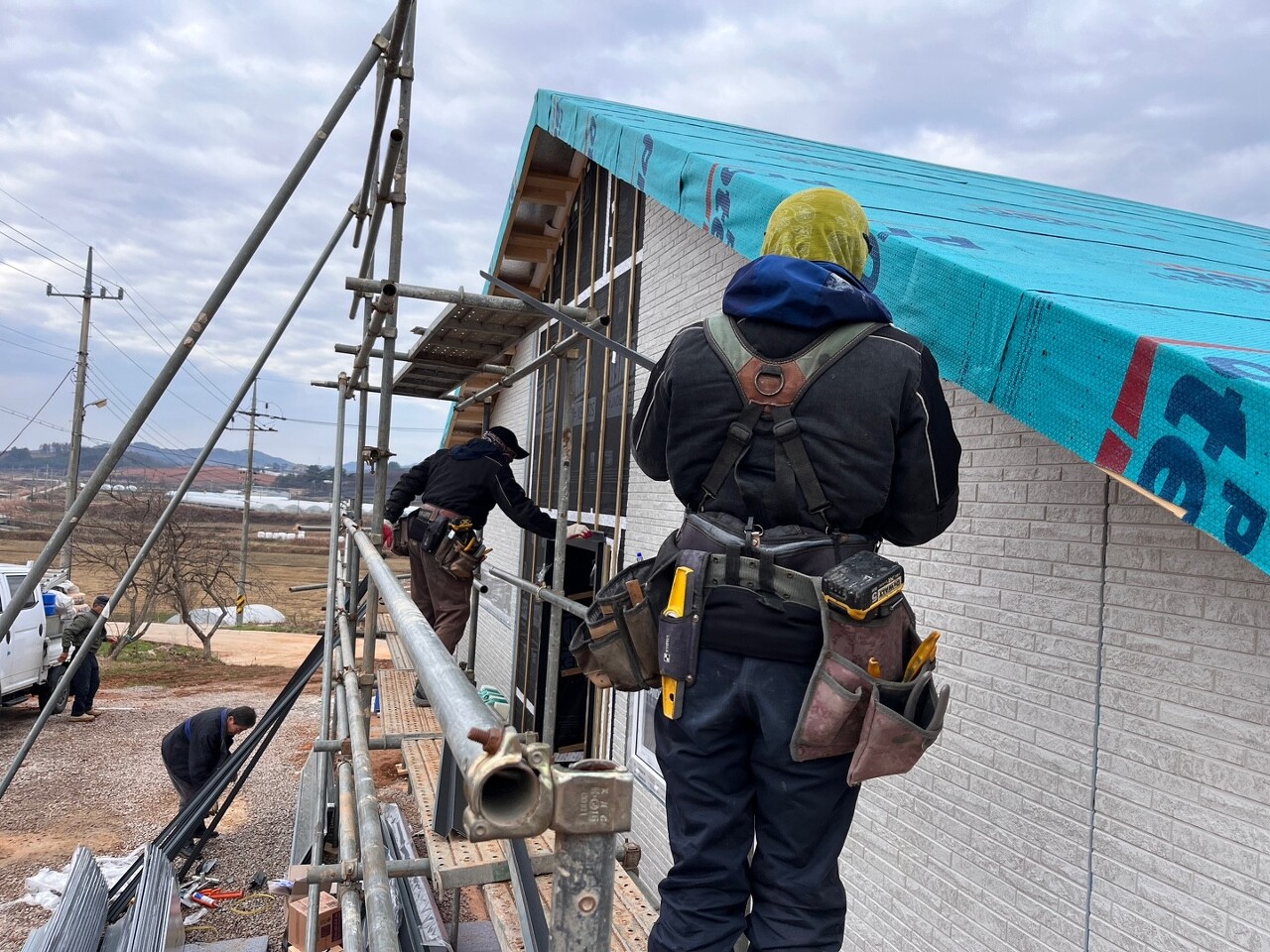

오늘은 징크팀이 내방하여 작업을 진행하였습니다.

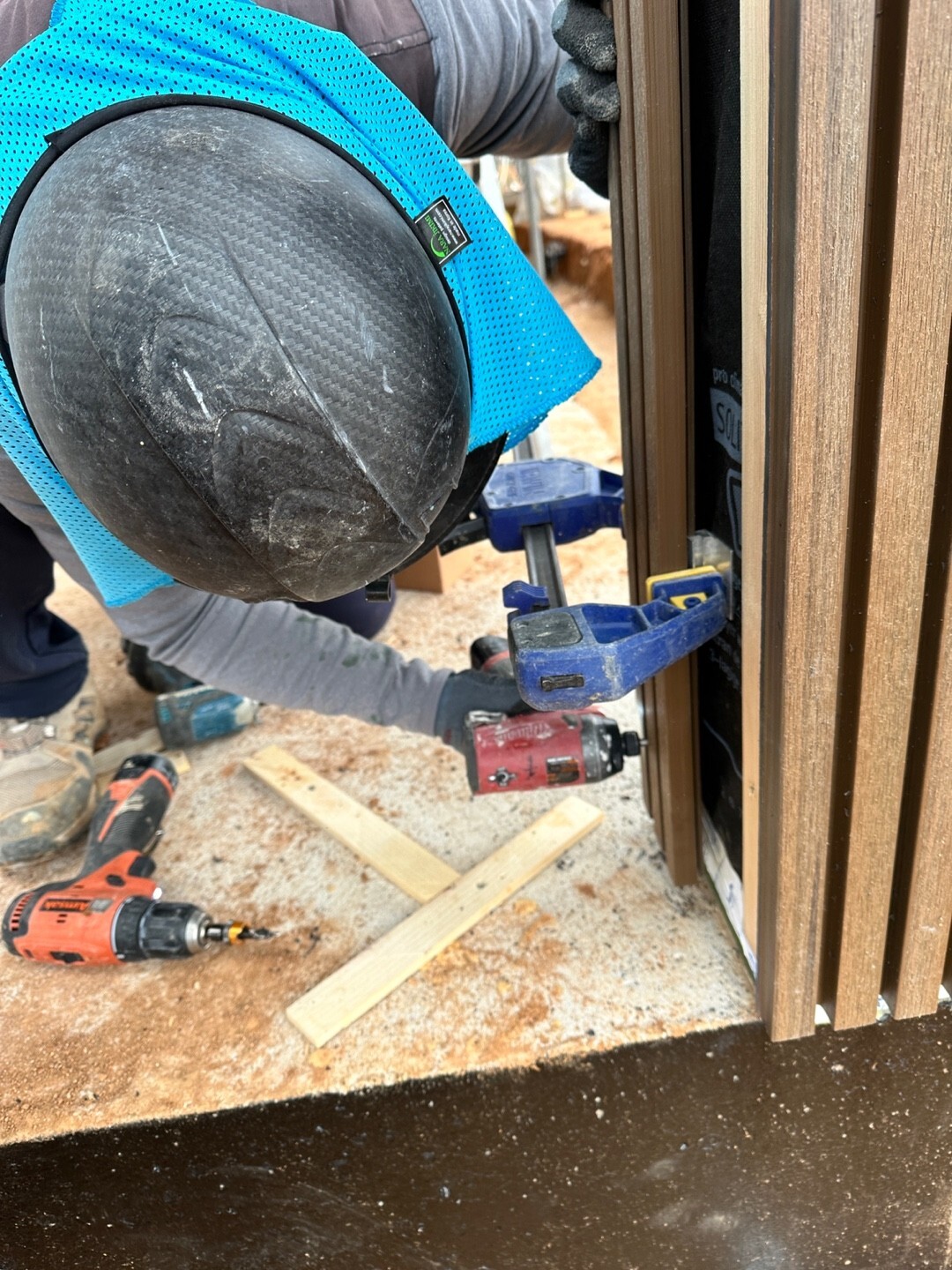

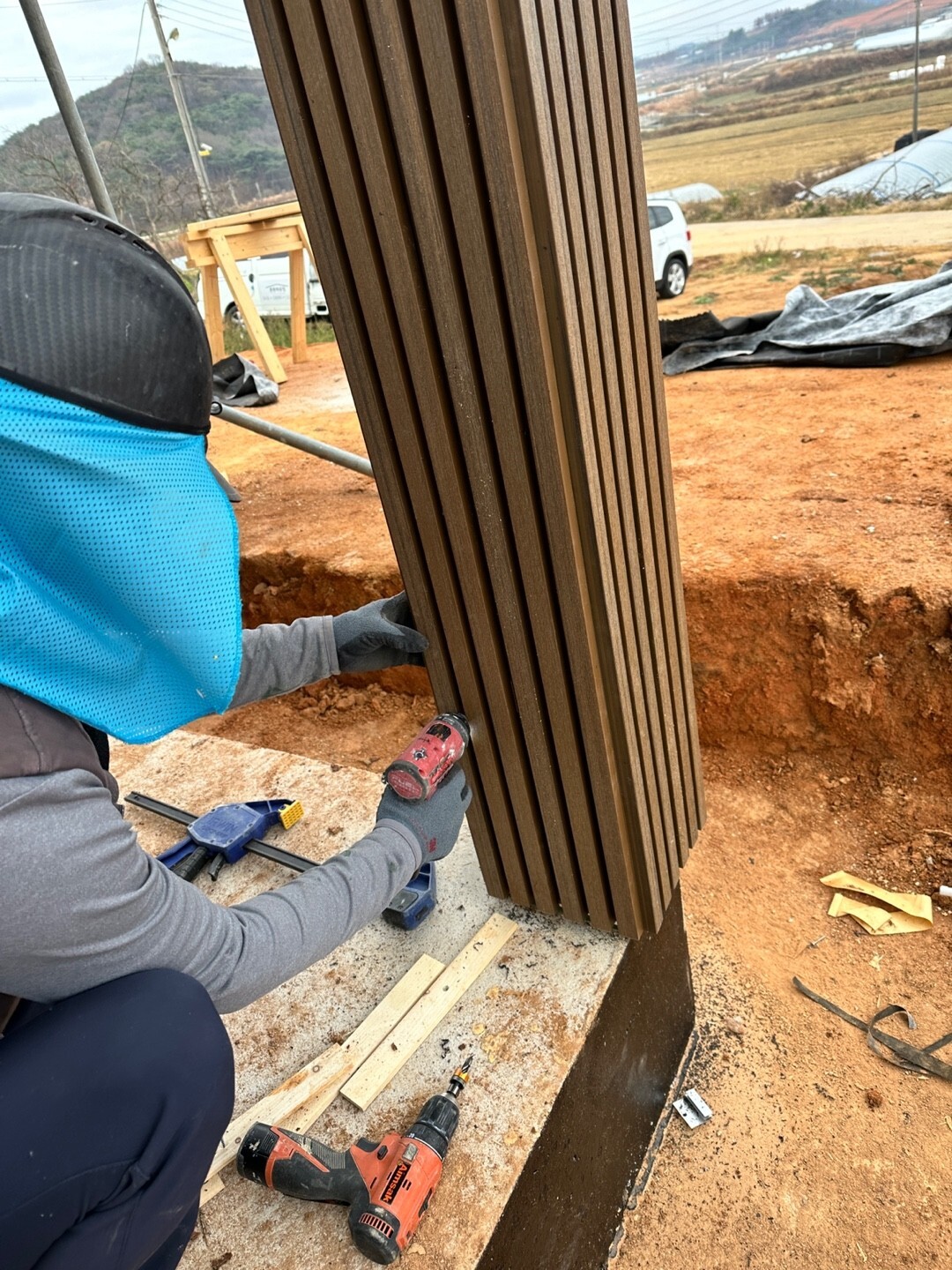

- 기둥 시공

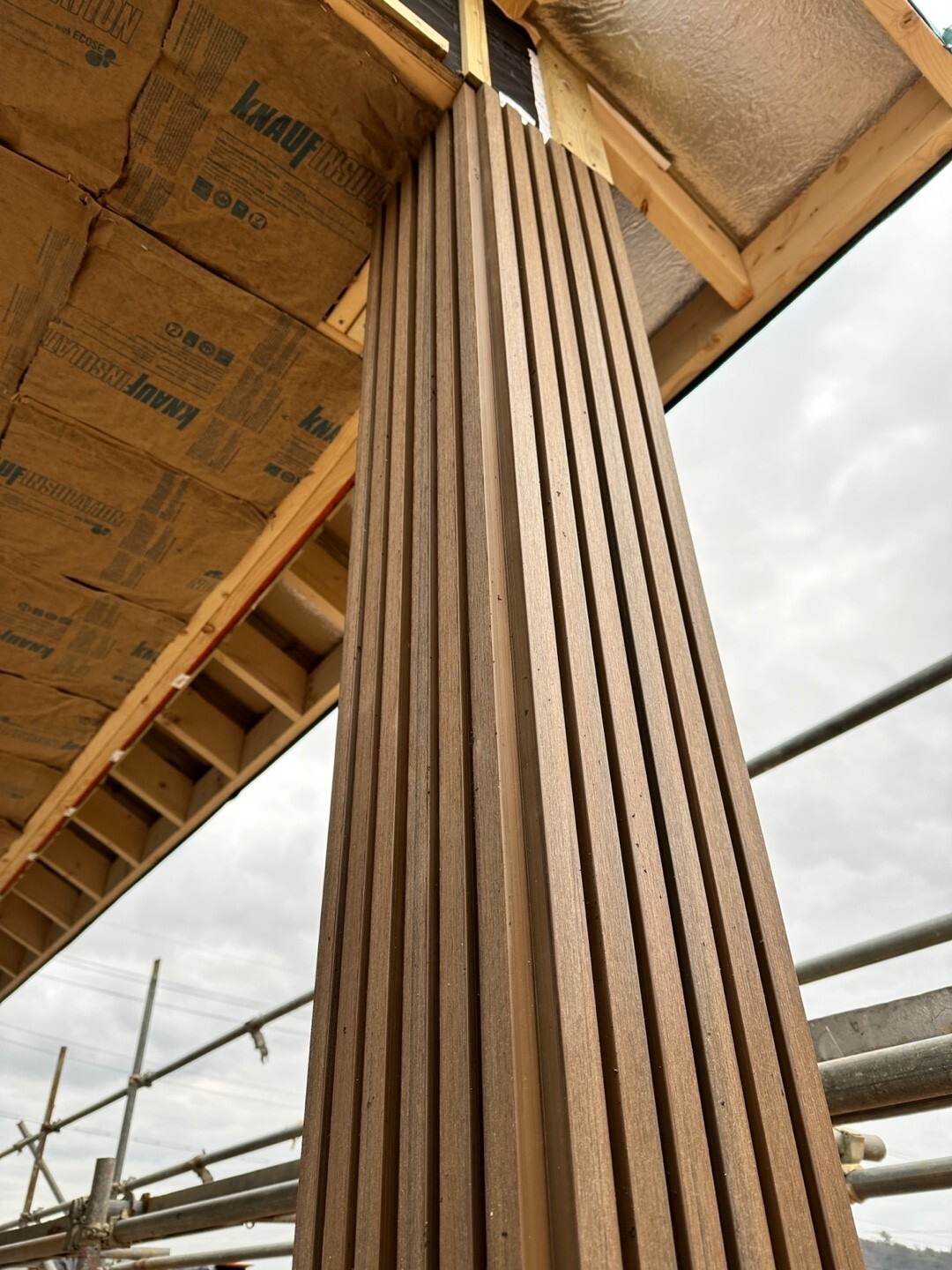

어제에 이어 기둥 시공을 마무리하였습니다.

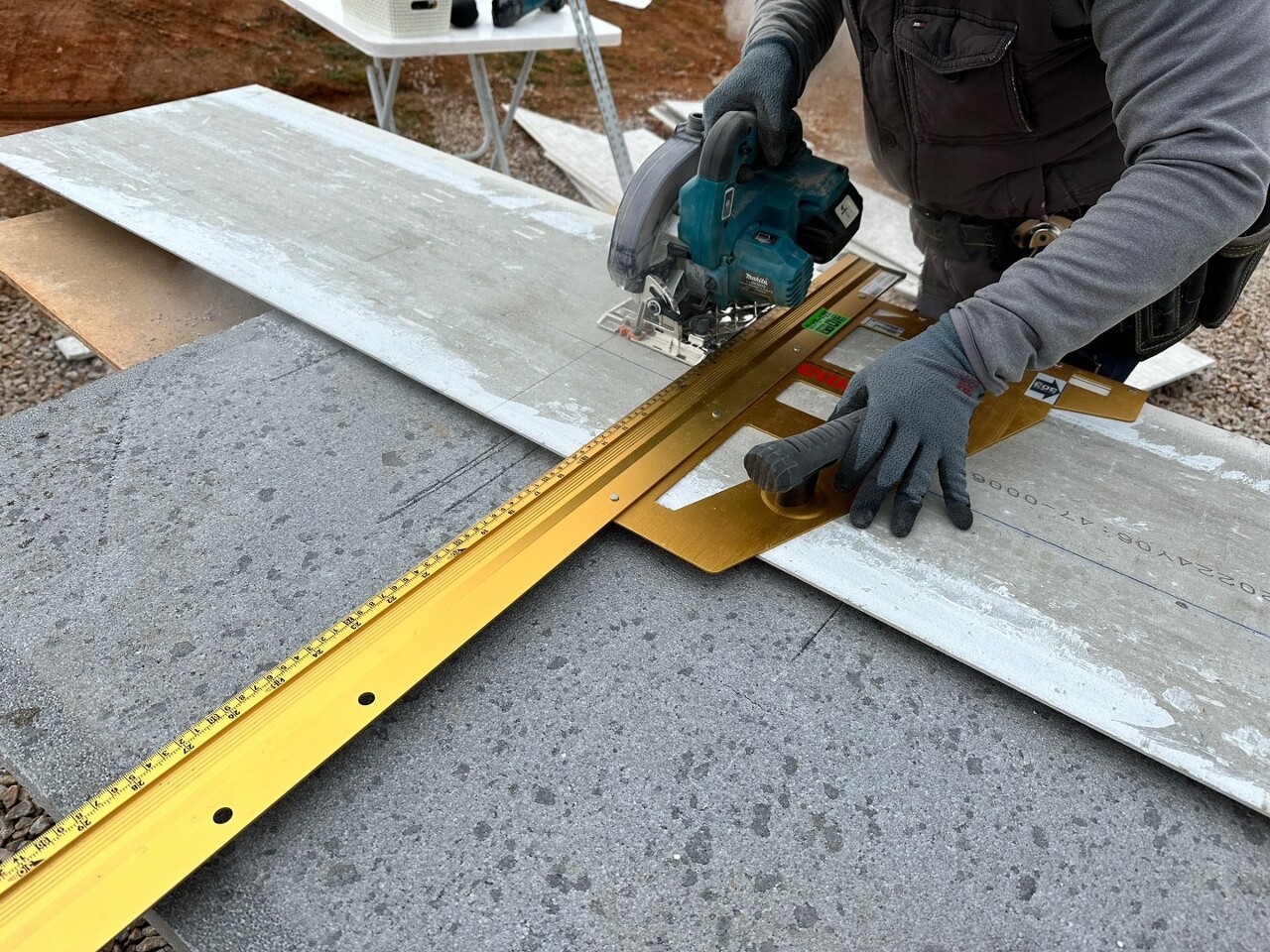

어제 마무리 못한 하이클레딩을 시공하였습니다. 멋있게 시공이 잘되었네요.
- 세라믹사이딩 시공

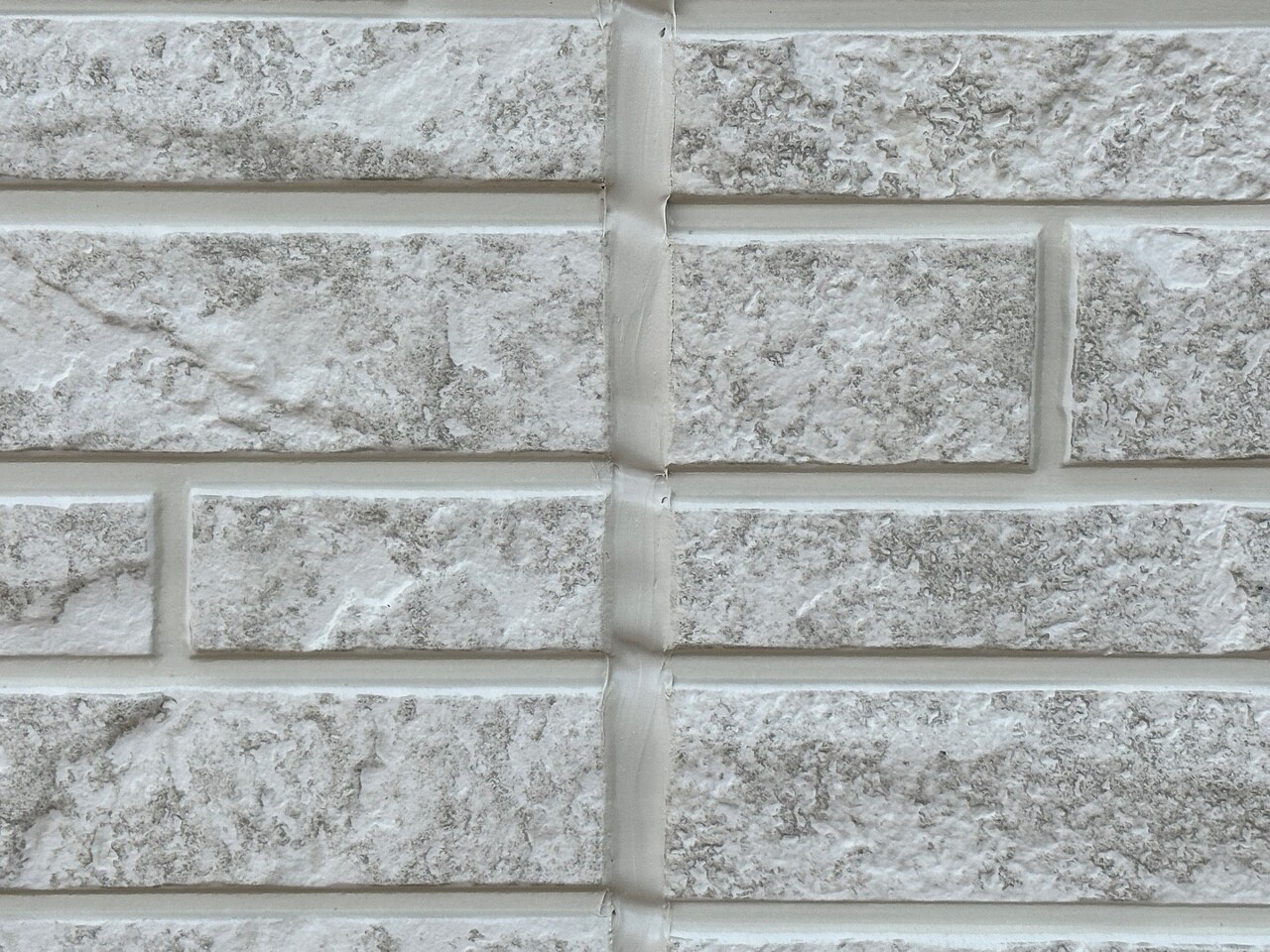

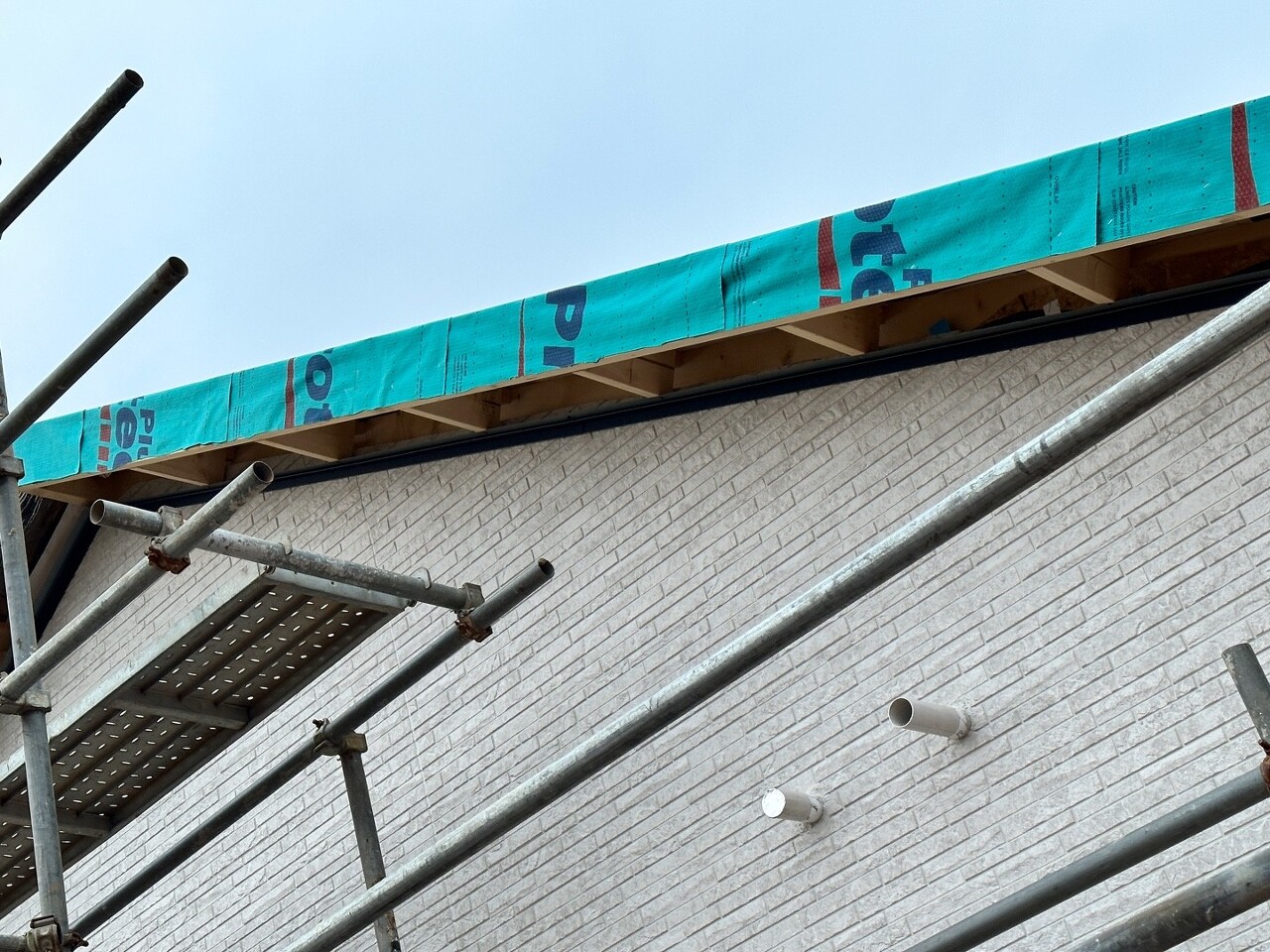

어제에 이어 세라믹사이딩을 시공하였습니다. 징크팀이 작업을 마무리하고 진행해야 하는 부분을 시공하였습니다.
박공 부분도 시공을 완료하였습니다.
- 실리콘 코킹

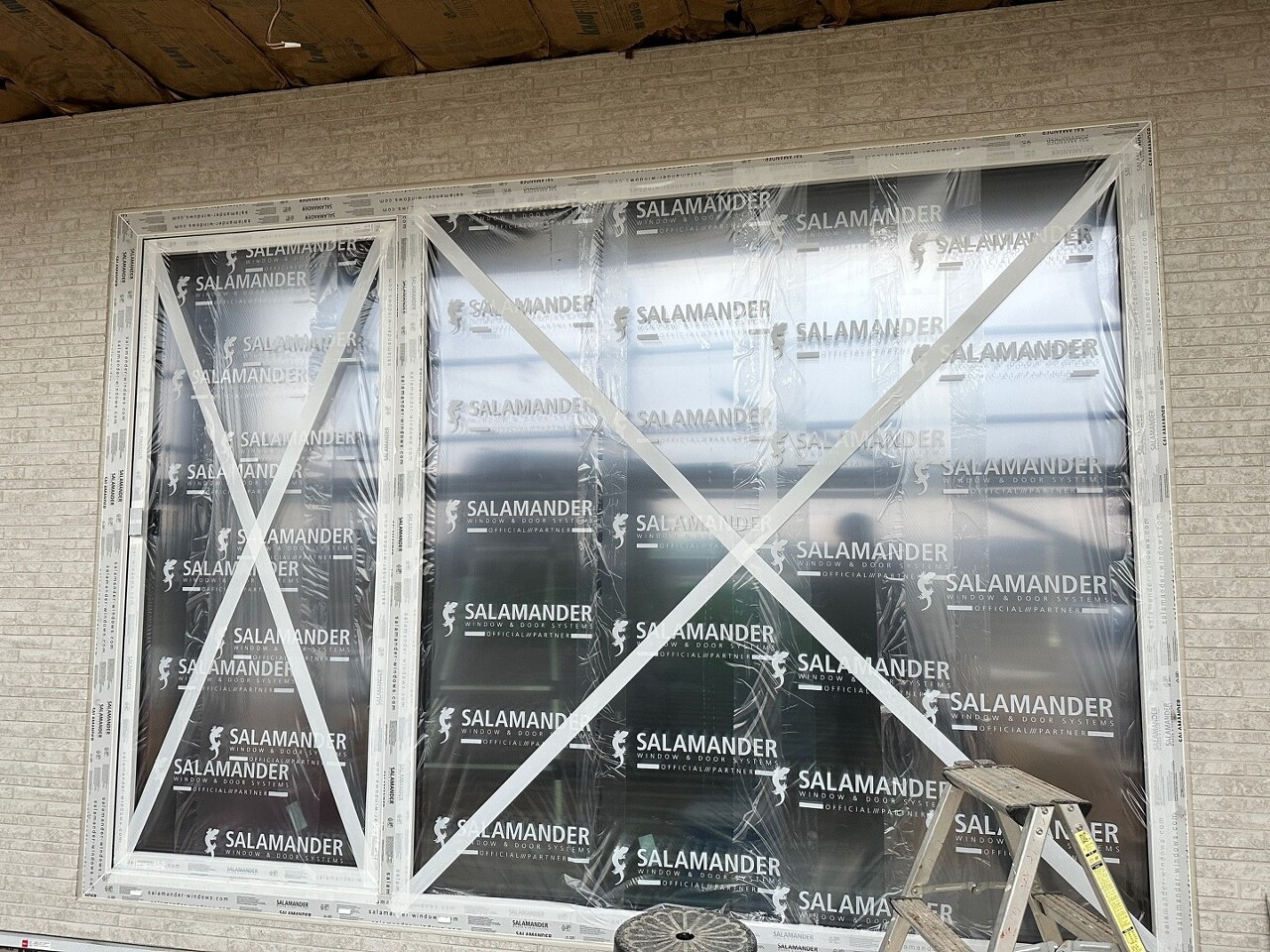

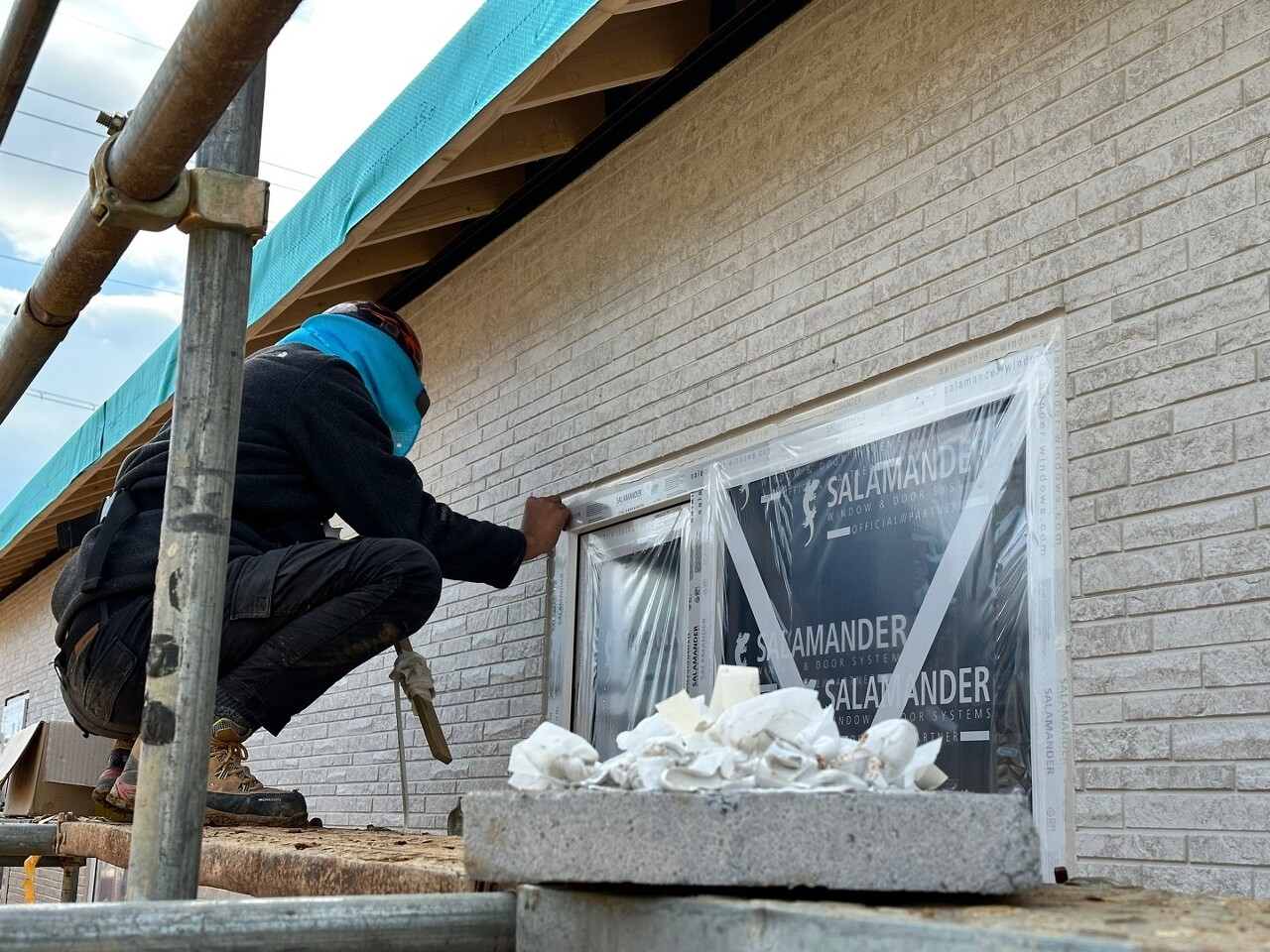

세라믹사이딩 틈새나 창문틀에 실리콘 코킹작업을 진행하였습니다.

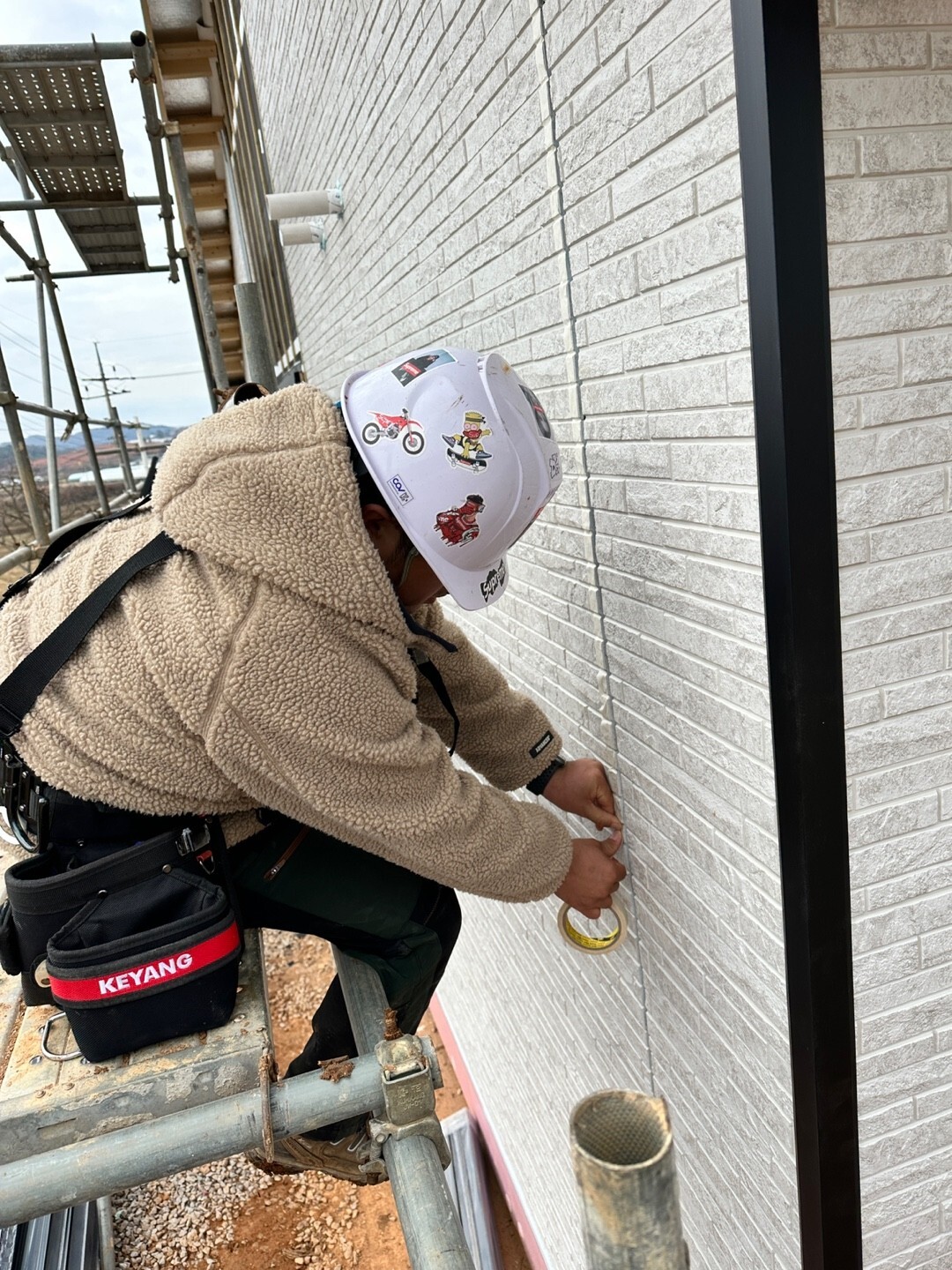

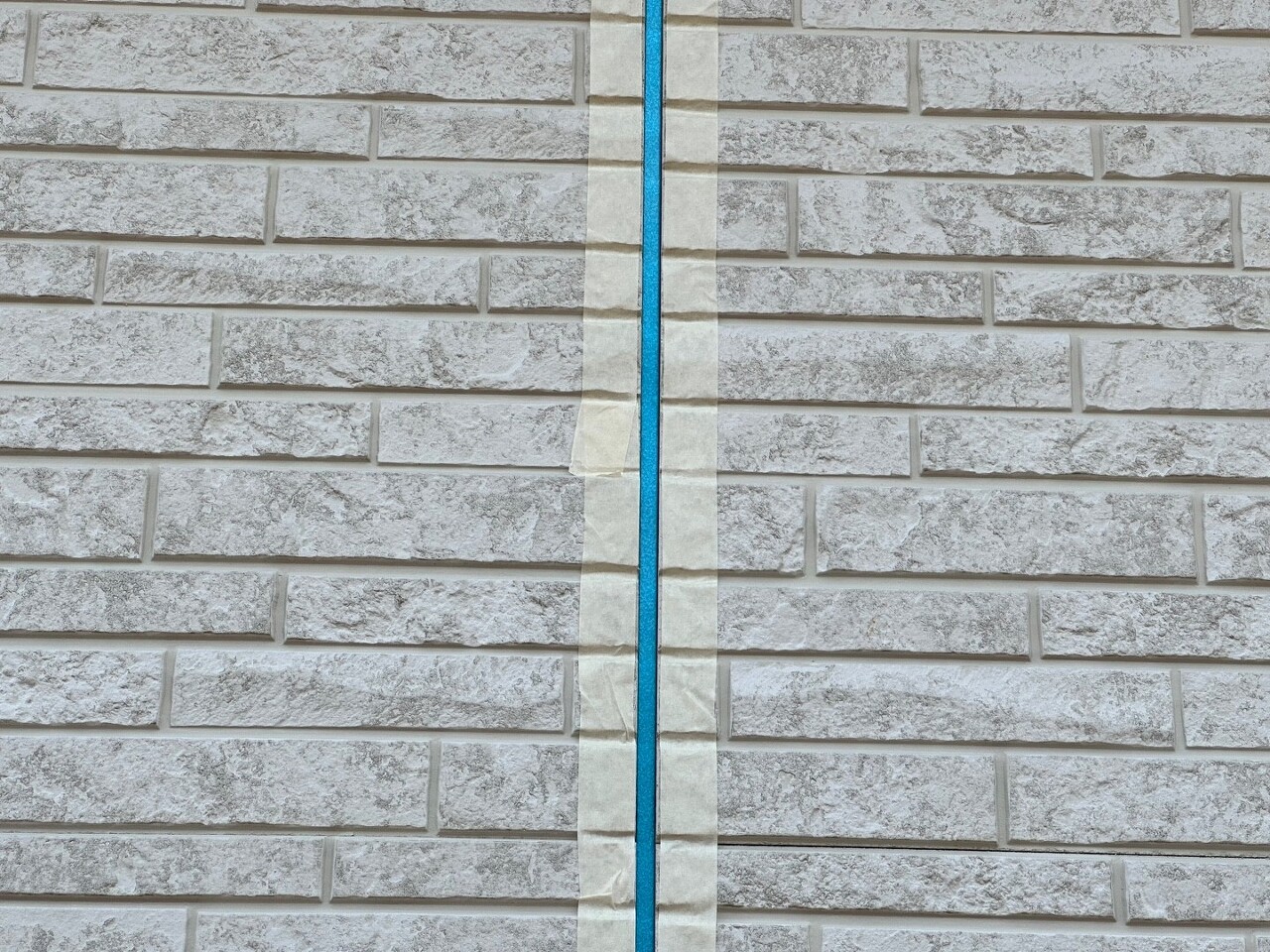

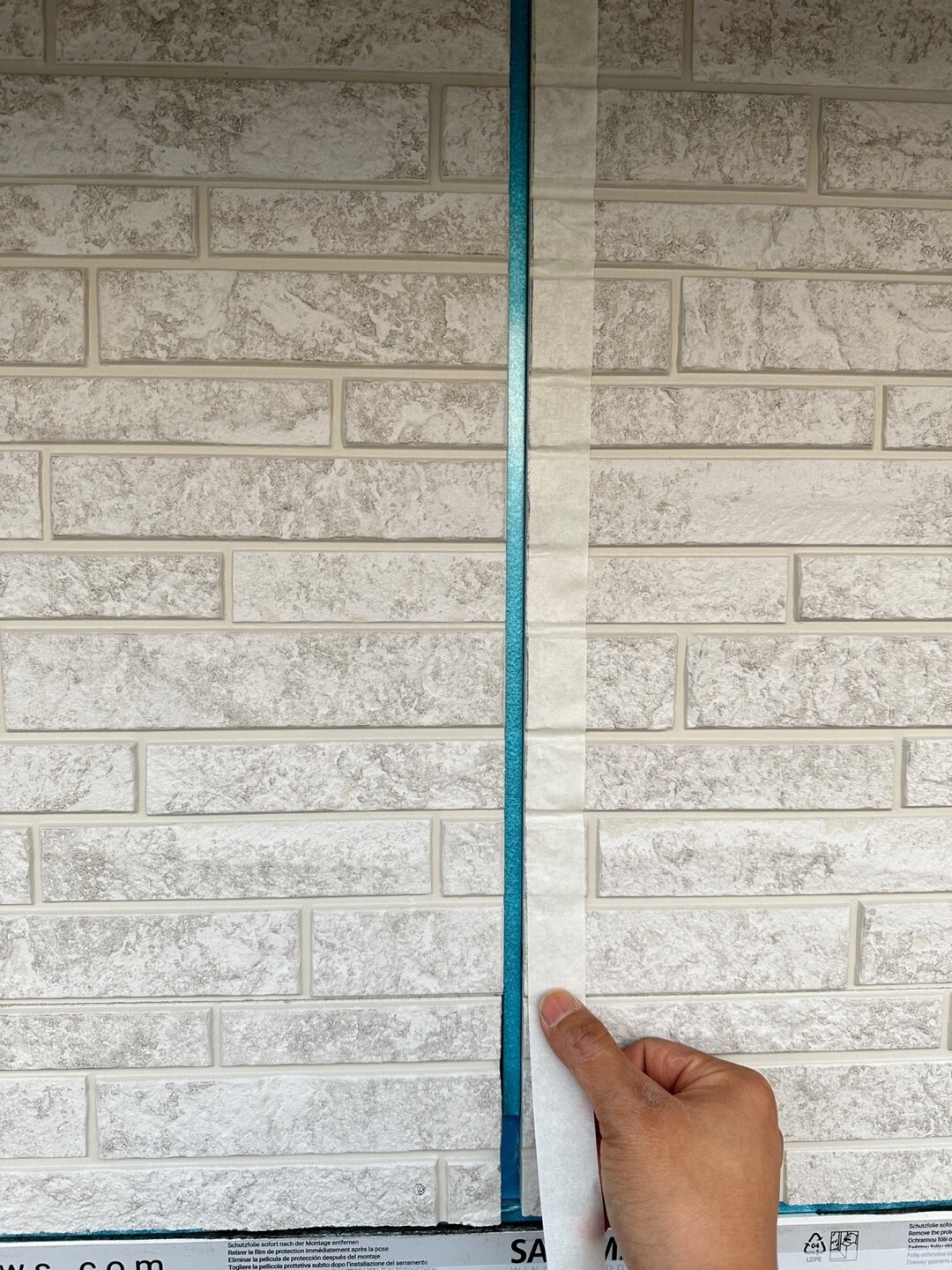

세라믹 코킹 사전작업으로 마스킹테이핑을 먼저 진행하였습니다.
세라믹사이딩의 굴곡에 맞추어서 부착해줍니다. 권동환빌더님이 깔끔한 마감을 위해 꼼꼼하게 테이핑작업을 진행하였습니다.

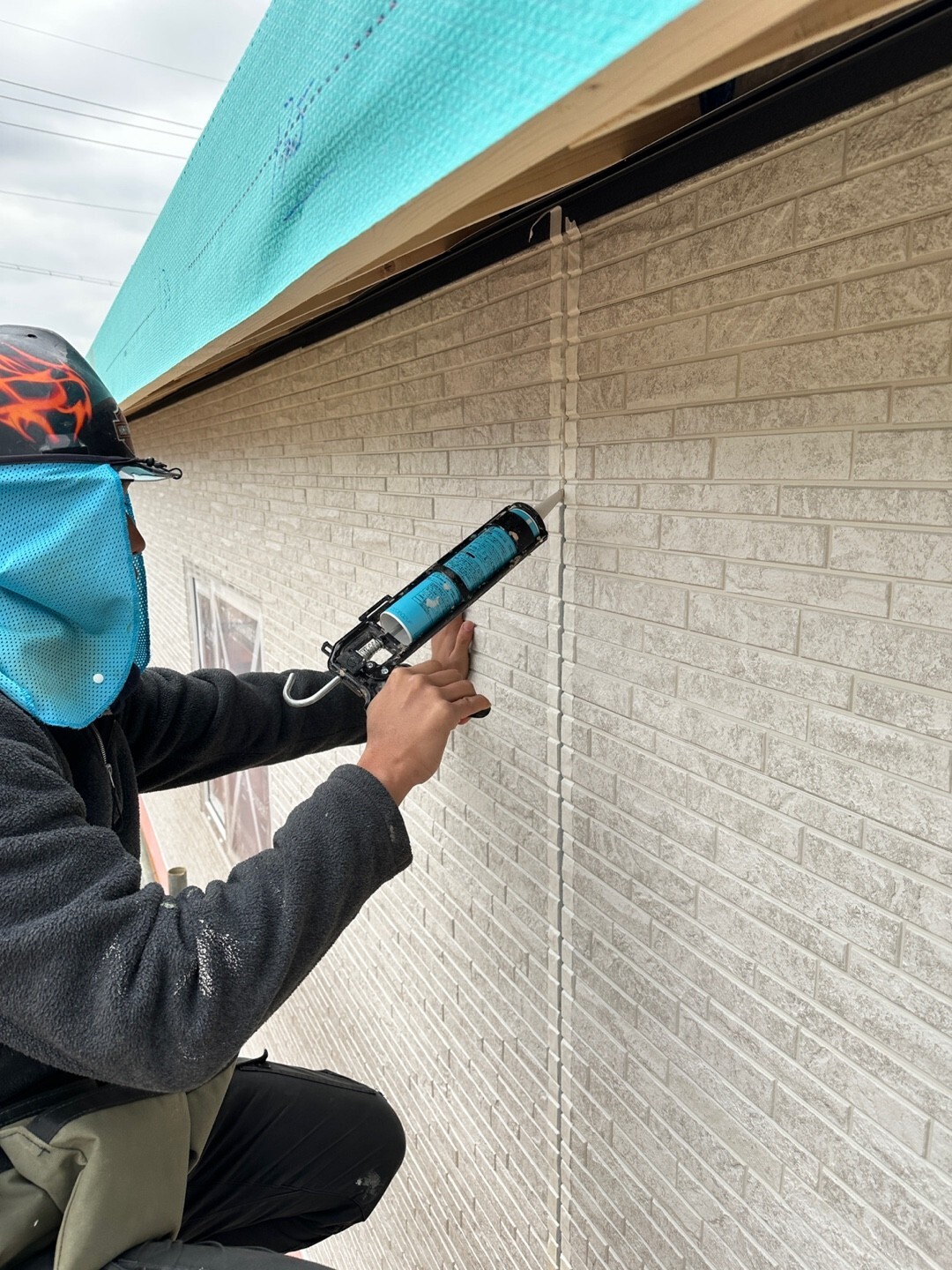

사전작업을 끝낸 후에 실리콘 코킹작업을 진행하였습니다.

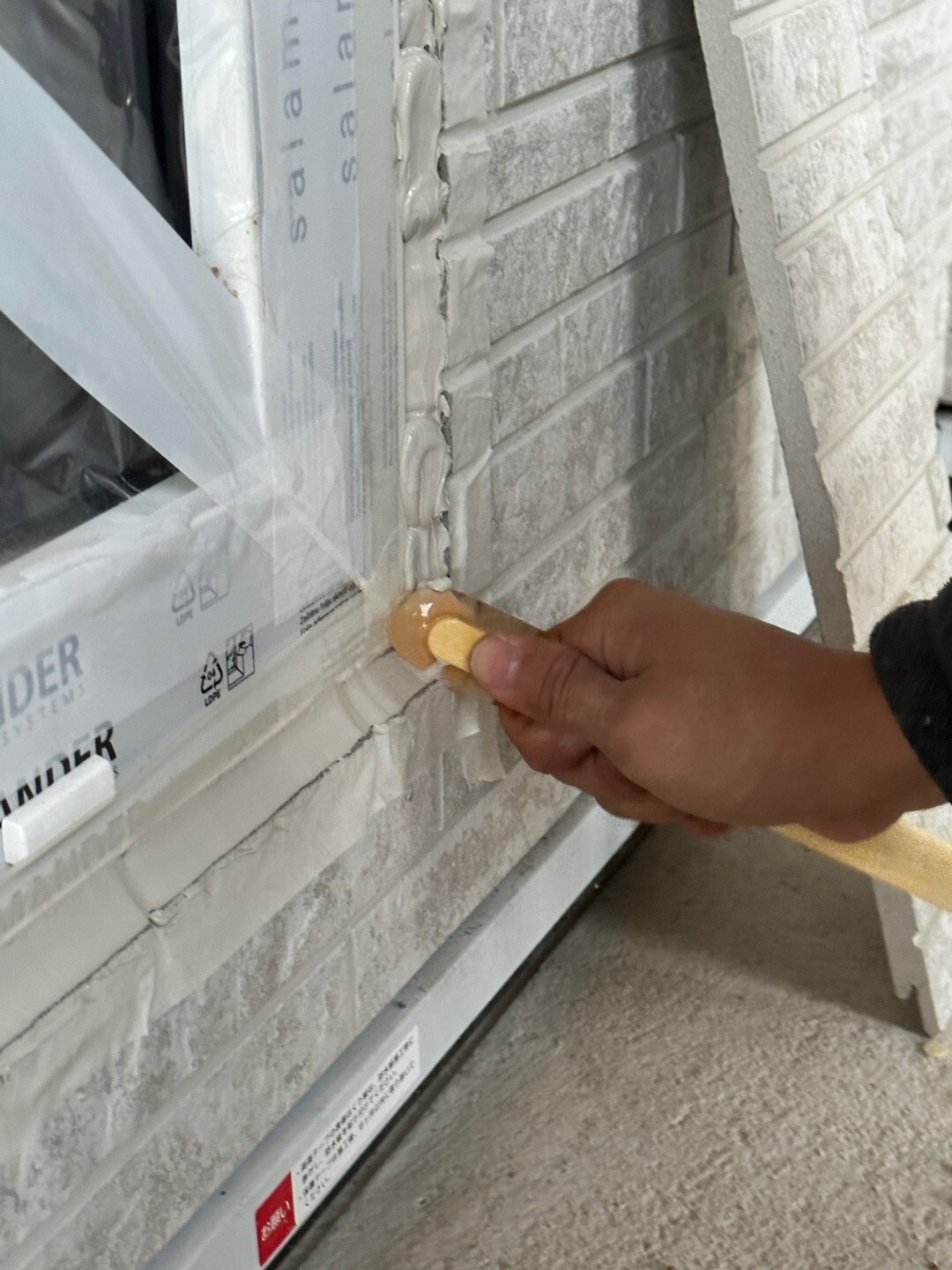

실리콘 작업을 진행후에 부착되어 있던 마스킹 테이프를 떼어냅니다. 이상민팀장님이 담당해주셨습니다.
깔끔하게 마감을 완료하였습니다.

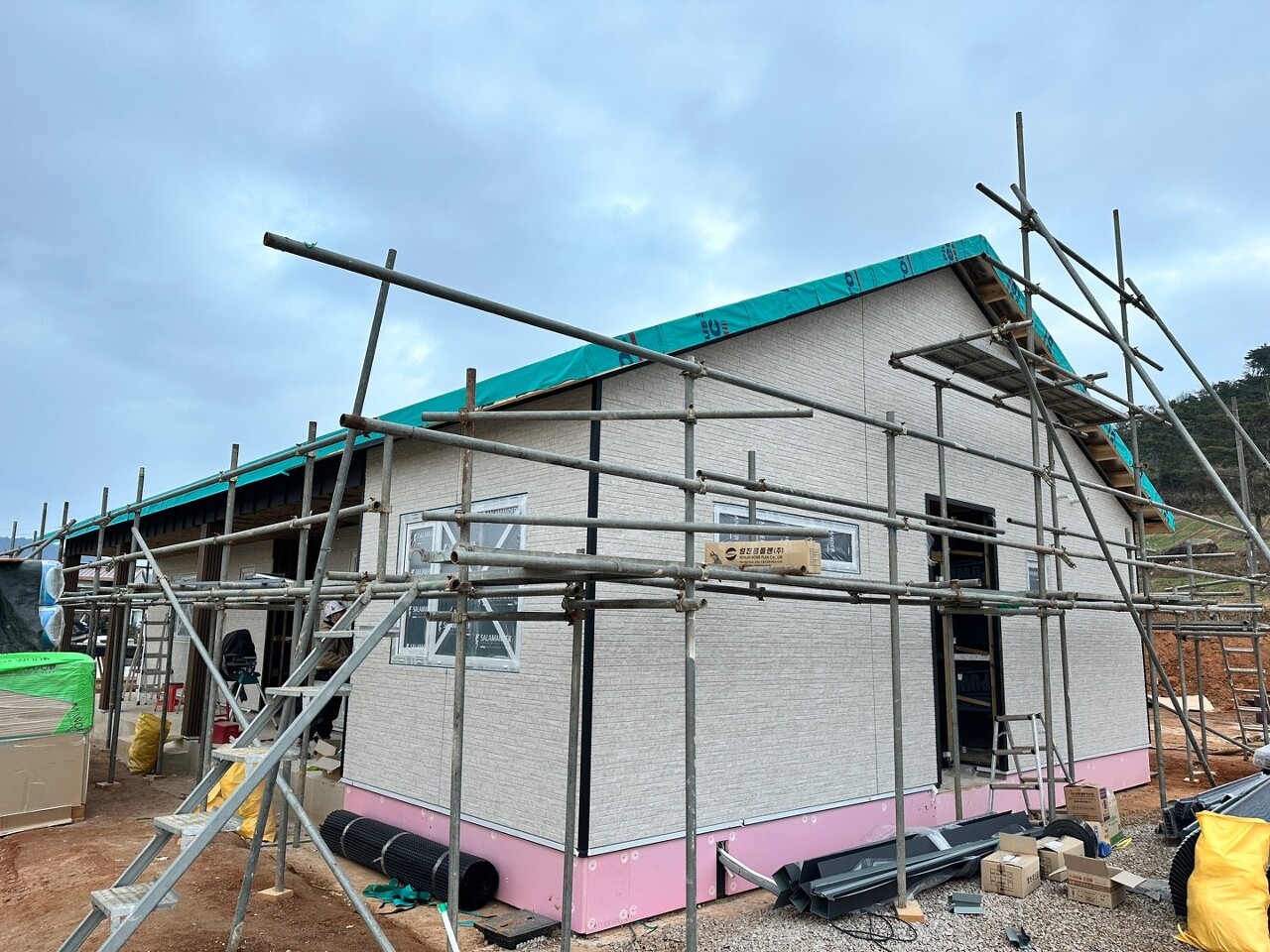

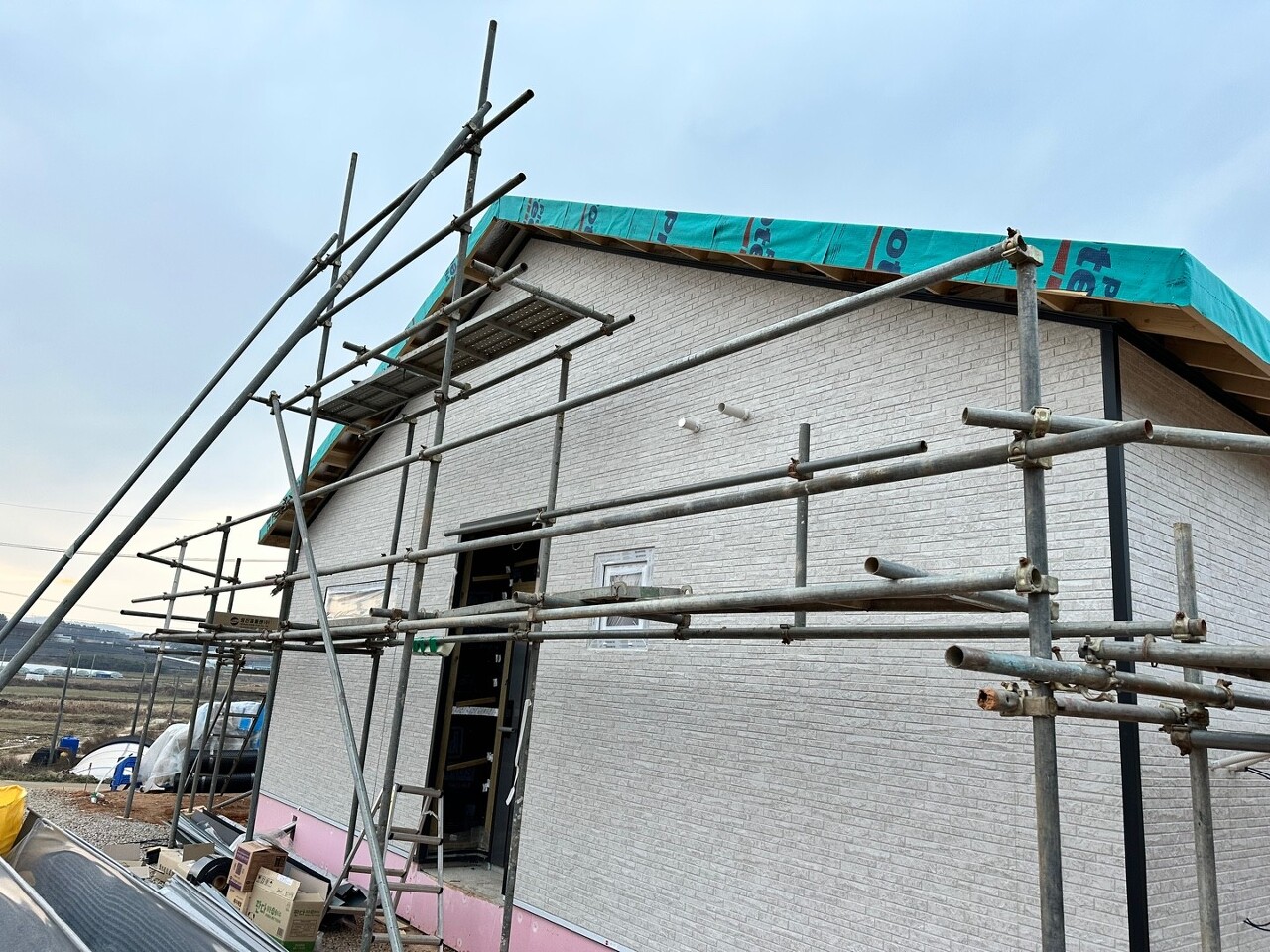

오늘의 작업완료 현황입니다.
저희팀의 오늘 일정은 여기까지입니다.
오늘도 안전하게 작업을 진행해주신 팀원분들 고생많으셨습니다.
감사합니다.
