목조주택 시공완료현장/2211고창무장 43평

221123 수[고창무장] 11일차 외벽체 합판시공, 외벽 타이벡 시공 外 [수호천사하우징] [직영건축] [목조주택]

by 수호천사하우징 2022. 11. 23.

날씨 : 맑음(아침에는 안개가 많이 끼고, 오후에는 바람이 많이 불었습니다.)

-금일근무자

팀 장 : 이상민(6시간)

부팀장 : 이재경(7시간),

팀 원 : 천영환(7시간), 성재욱(7시간), 이민기(7시간), 권동환(7시간)

​금일품수 (누계) : 5.125품 (총62.125품)

금일 작업현황

​- 외벽체 합판 시공 (완료)

- 합판 이음매 및 코너 TESCON VANA 테이핑 작업 (완료)

- 외벽 타이벡 시공 (완료)

- 레인스크린 시공 위치 레이아웃(먹선) (완료)

- 설비팀 작업

다음 예정작업

- 레인스크린 시공 예정

- 버그스크린 시공 예정

- 하부후레싱 시공 예정

안녕하세요.

고창 무장에서의 11일차입니다.

11월말이지만 아직도 따뜻한 날씨입니다. 오늘도 하루를 열심히 달려보겠습니다.

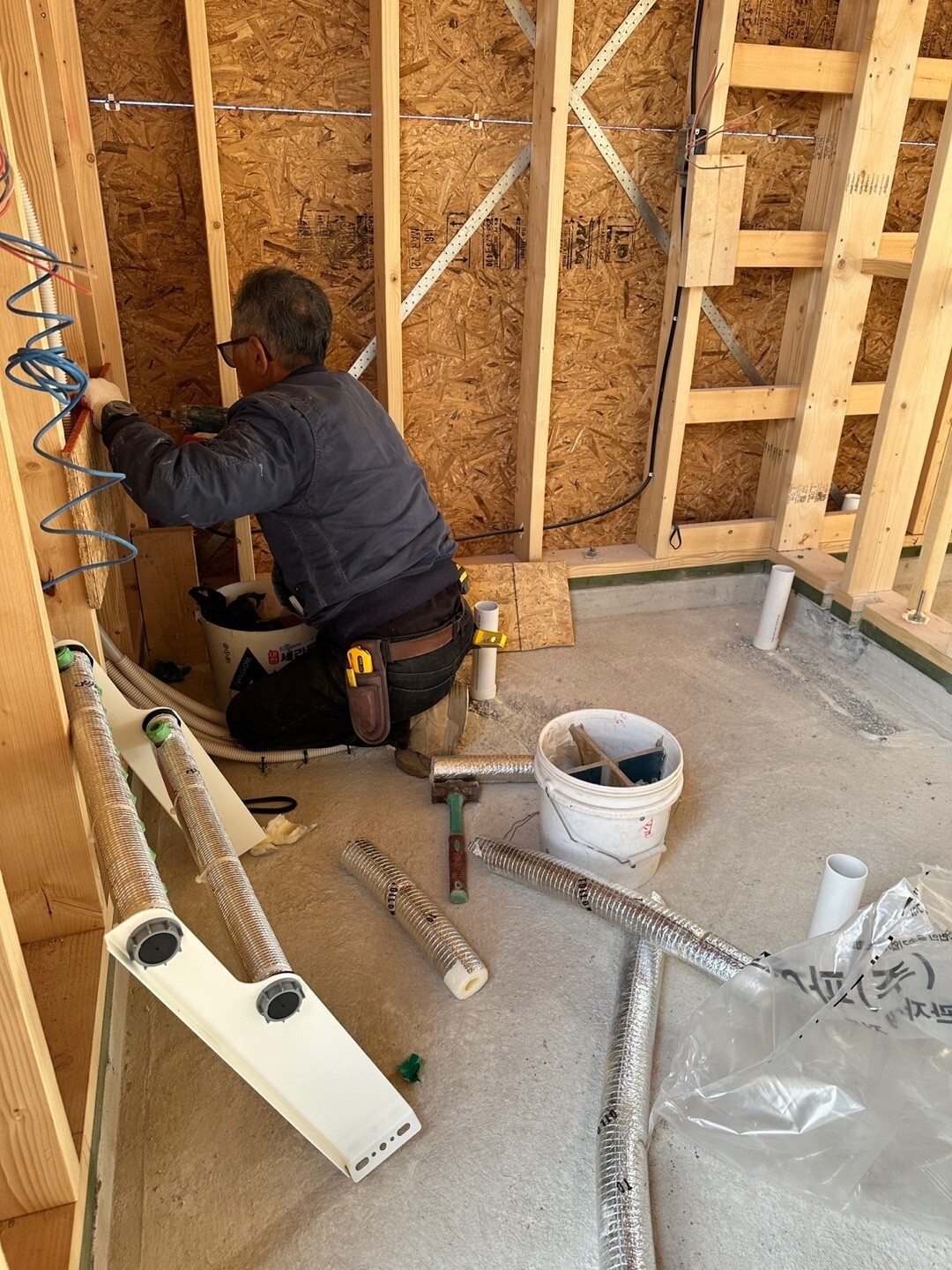

- 설비팀 작업

오늘도 설비팀이 내방하여 작업을 진행하였습니다.










Previous imageNext image

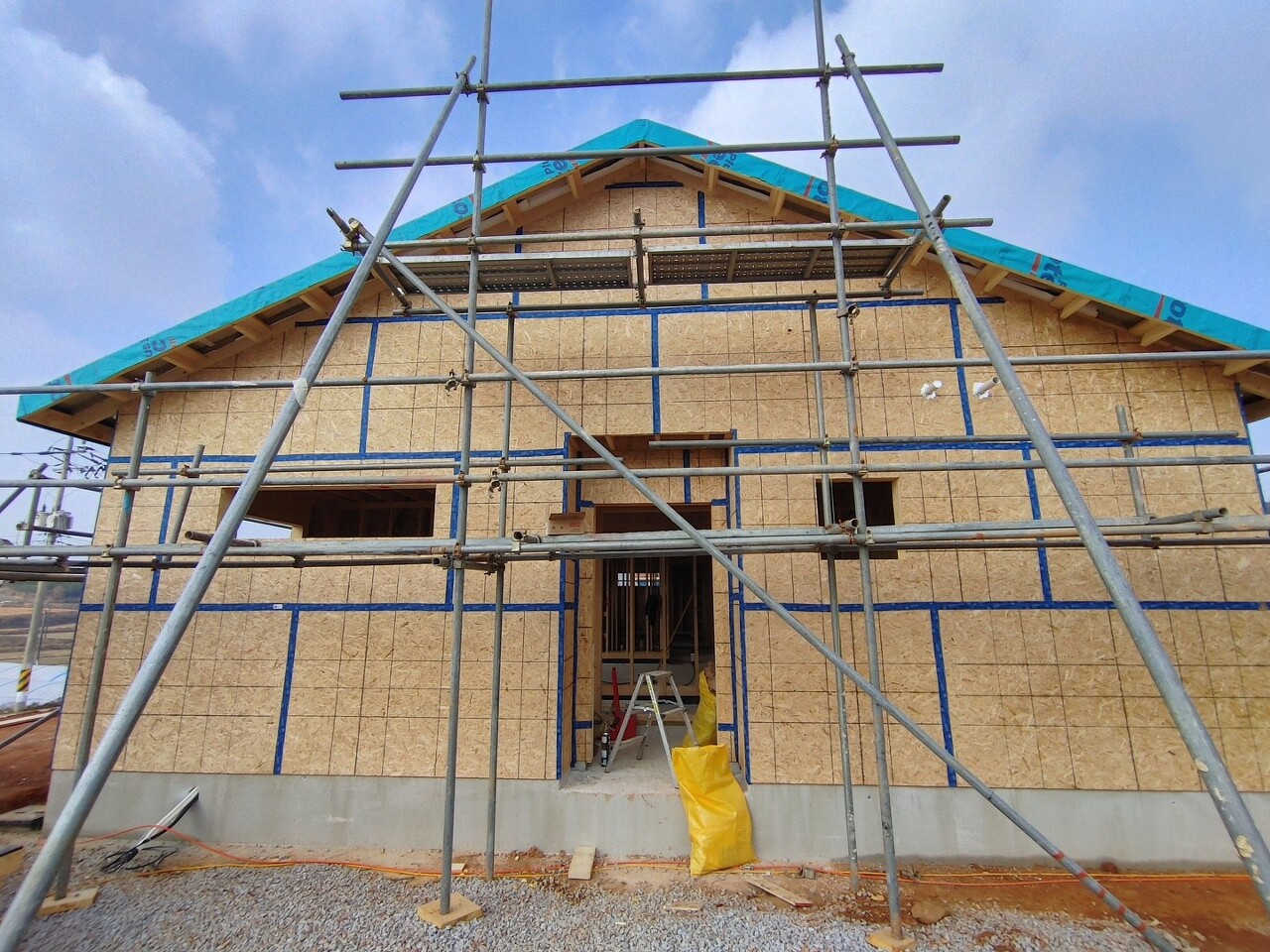

- 외벽체 합판 시공

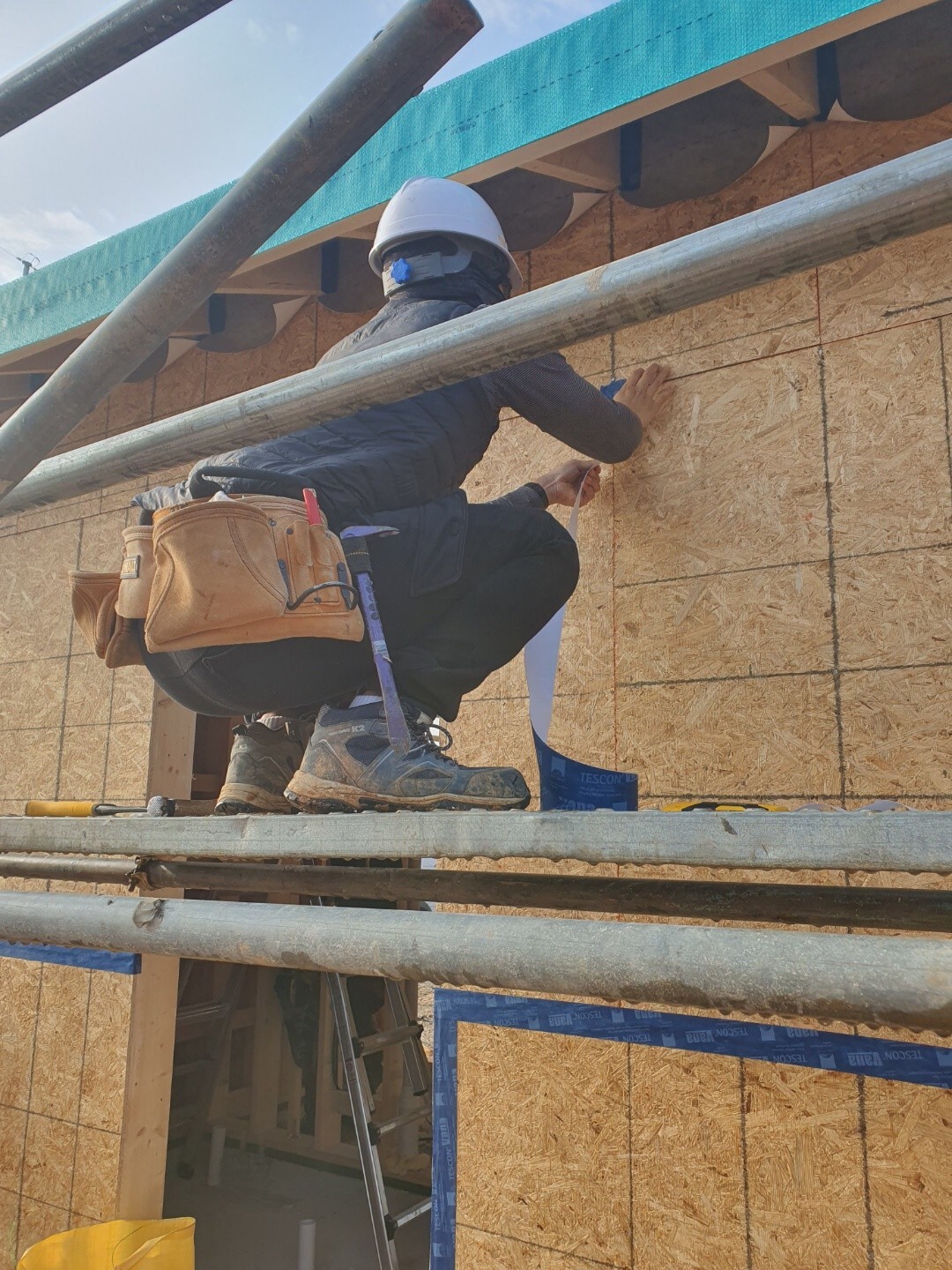

어제에 이어 외벽체 합판을 시공하였습니다.

천영환 빌더와 성재욱 빌더가 시공을 진행하였습니다.

- 합판 이음매 및 코너 TESCON VANA 테이핑 작업

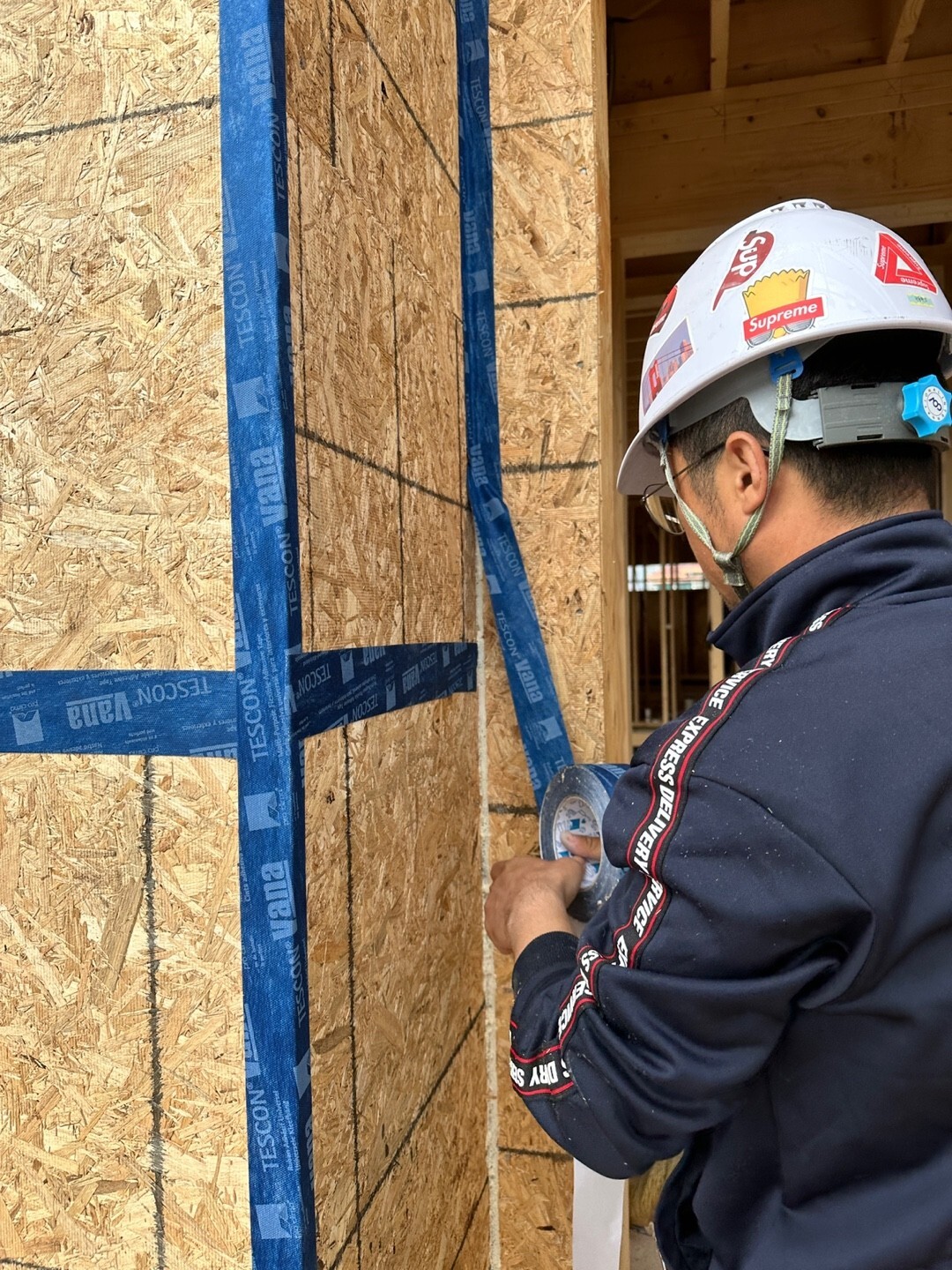

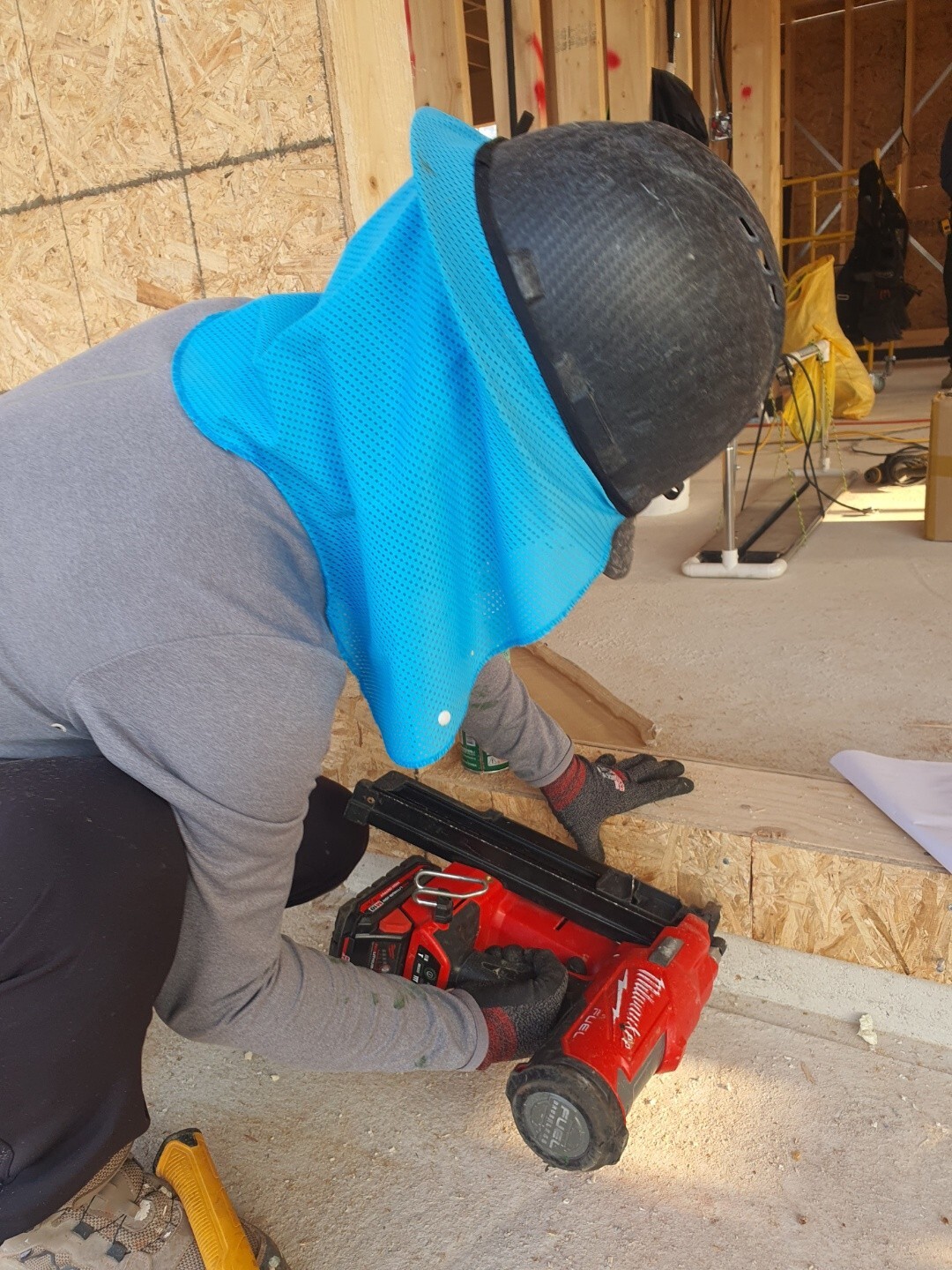

나머지 인원들은 완료된 외벽체 합판의 이음매 및 코너에 투습방수 테이프인 TESCON VANA 테이핑 작업을 진행하였습니다.





Previous imageNext image

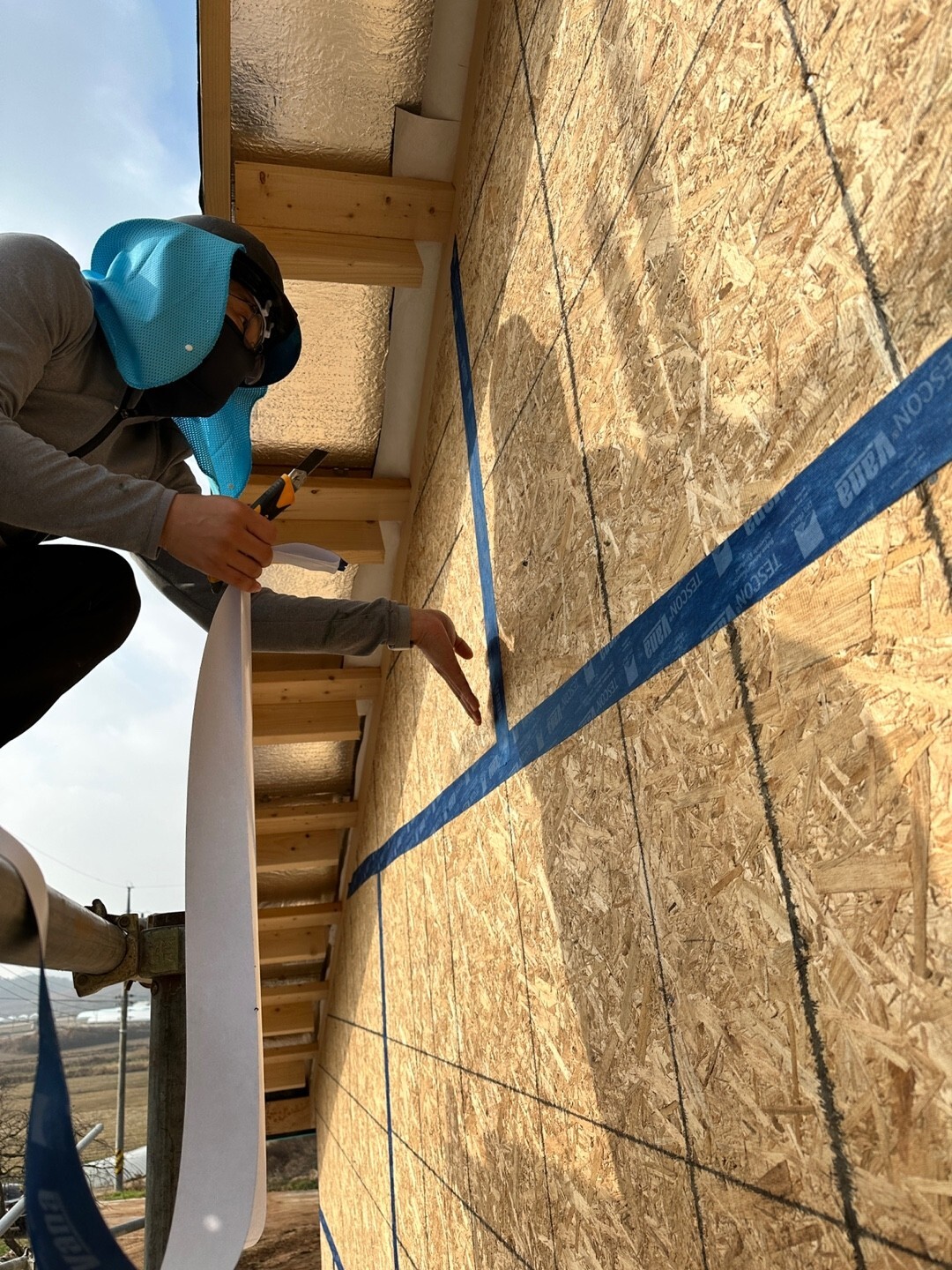

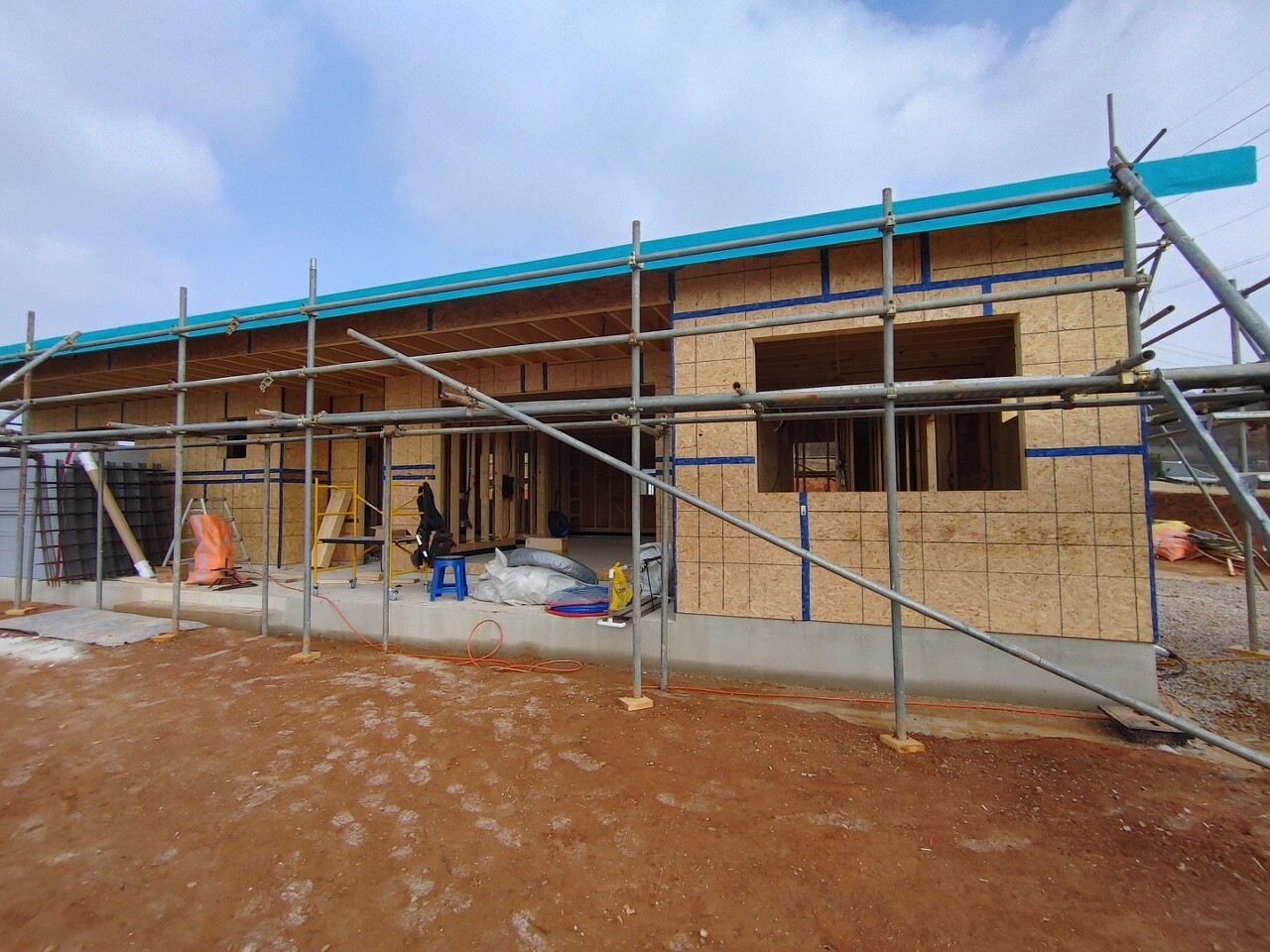

빈틈없이 시공하였습니다.

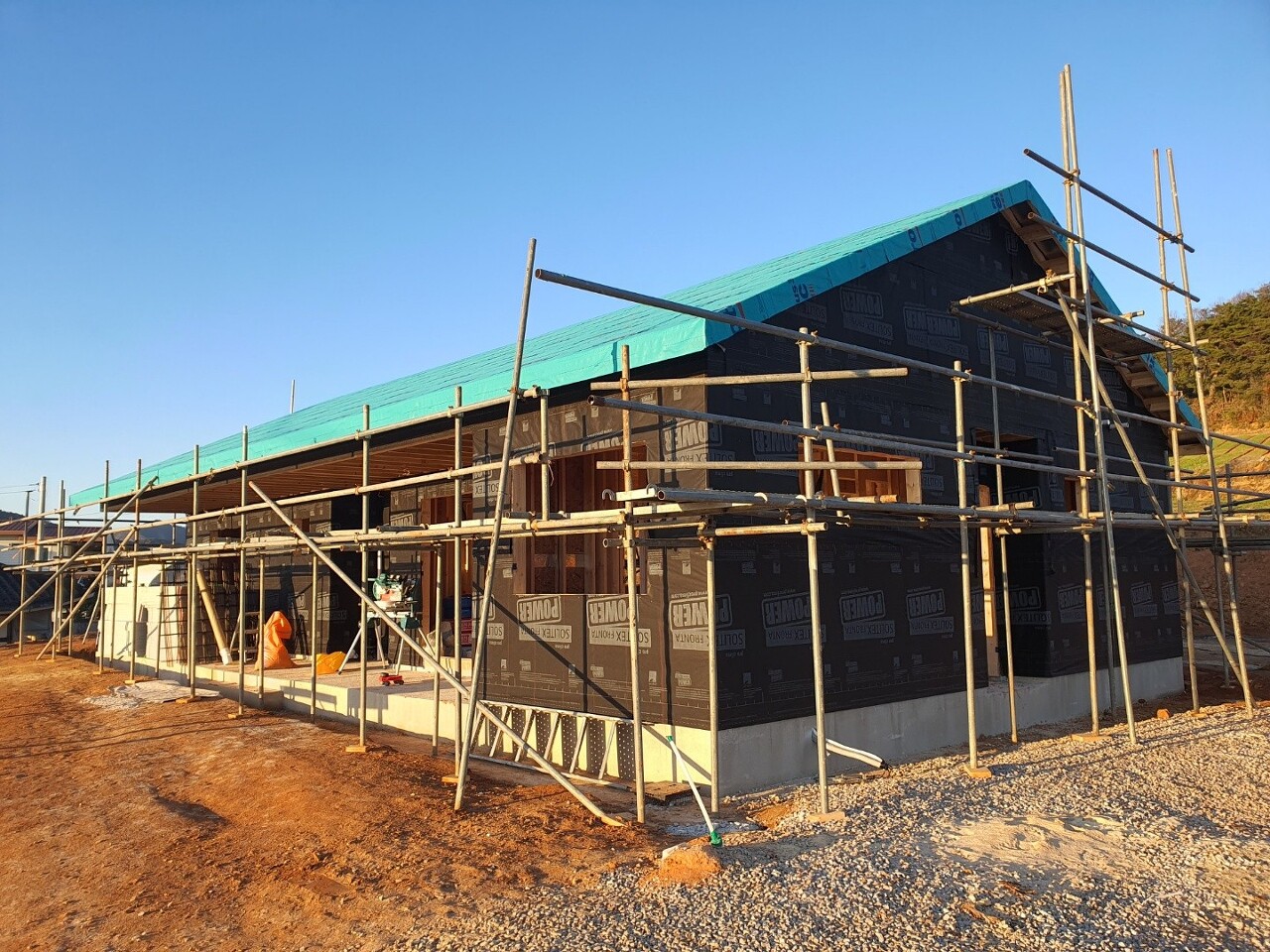

외벽체 합판 시공과 테이핑 작업이 완료된 사진입니다.

TESCON VANA 테이프에 대한 제조사의 설명입니다.

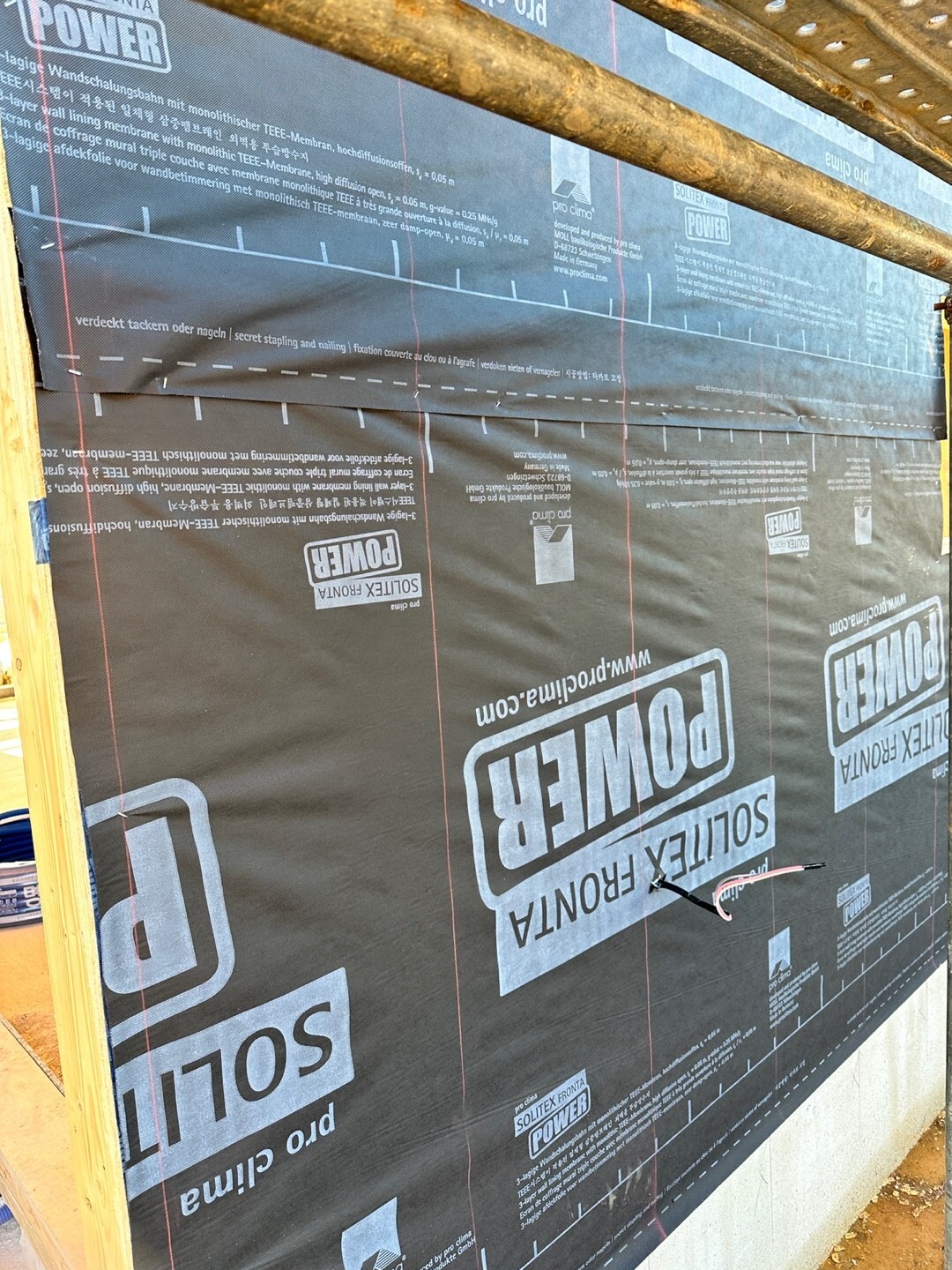

- 외벽 타이벡 시공

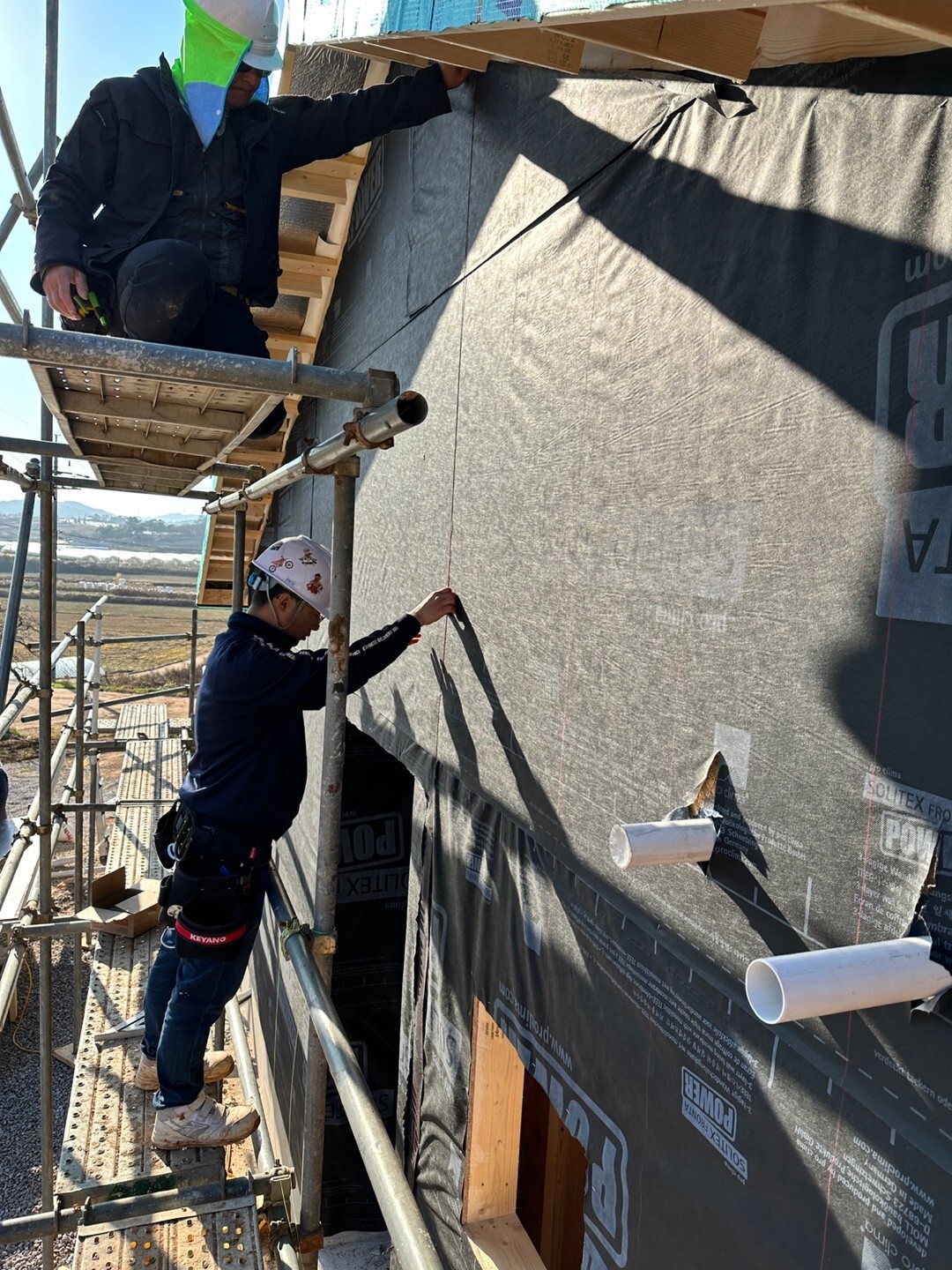

합판의 이음매 및 코너에 테이핑을 완료한 후 바로 외벽 타이벡 시공을 진행하였습니다.



강한 바람이 많이 불었지만 문제없이 시공을 완료하였습니다.

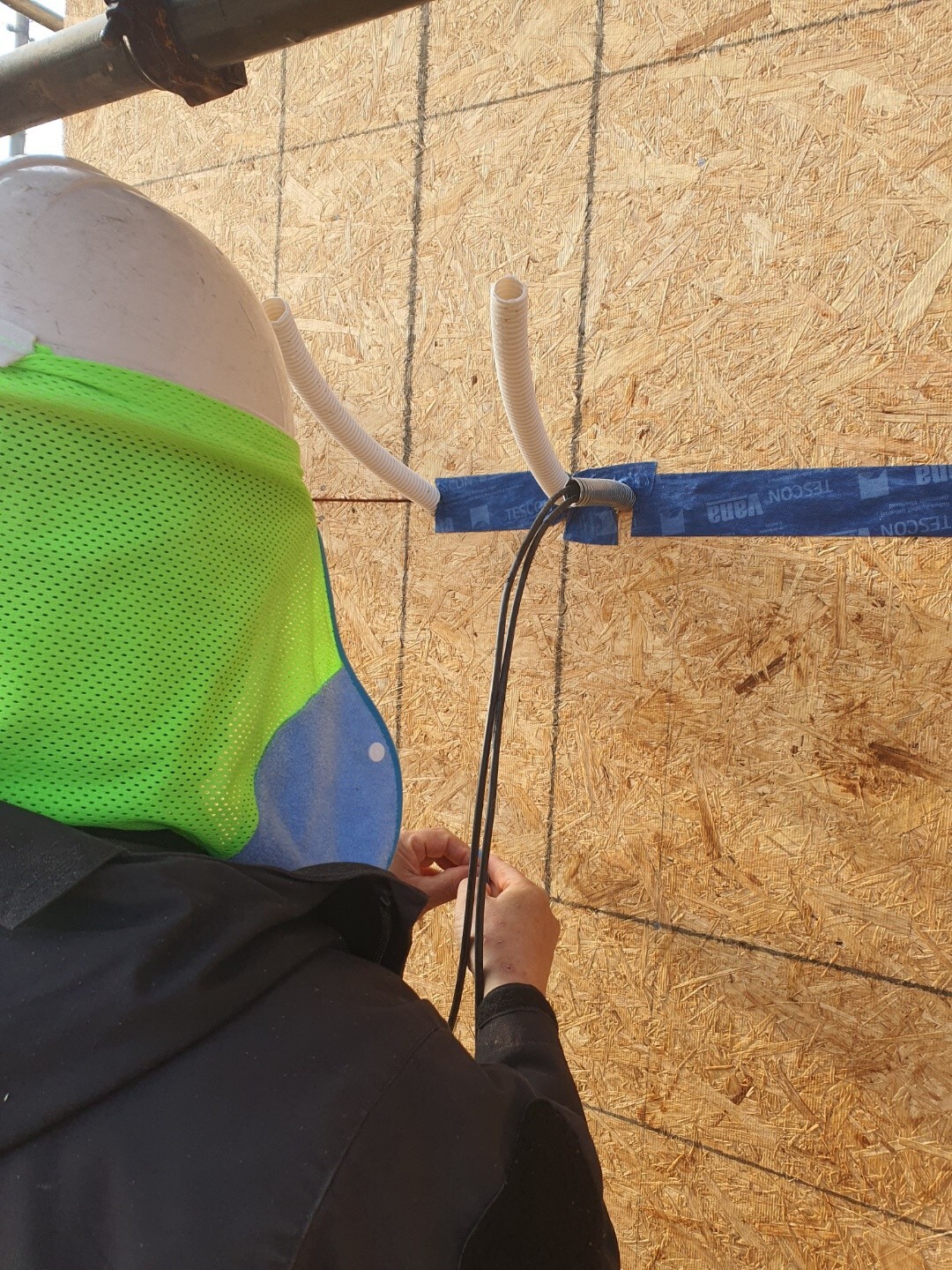

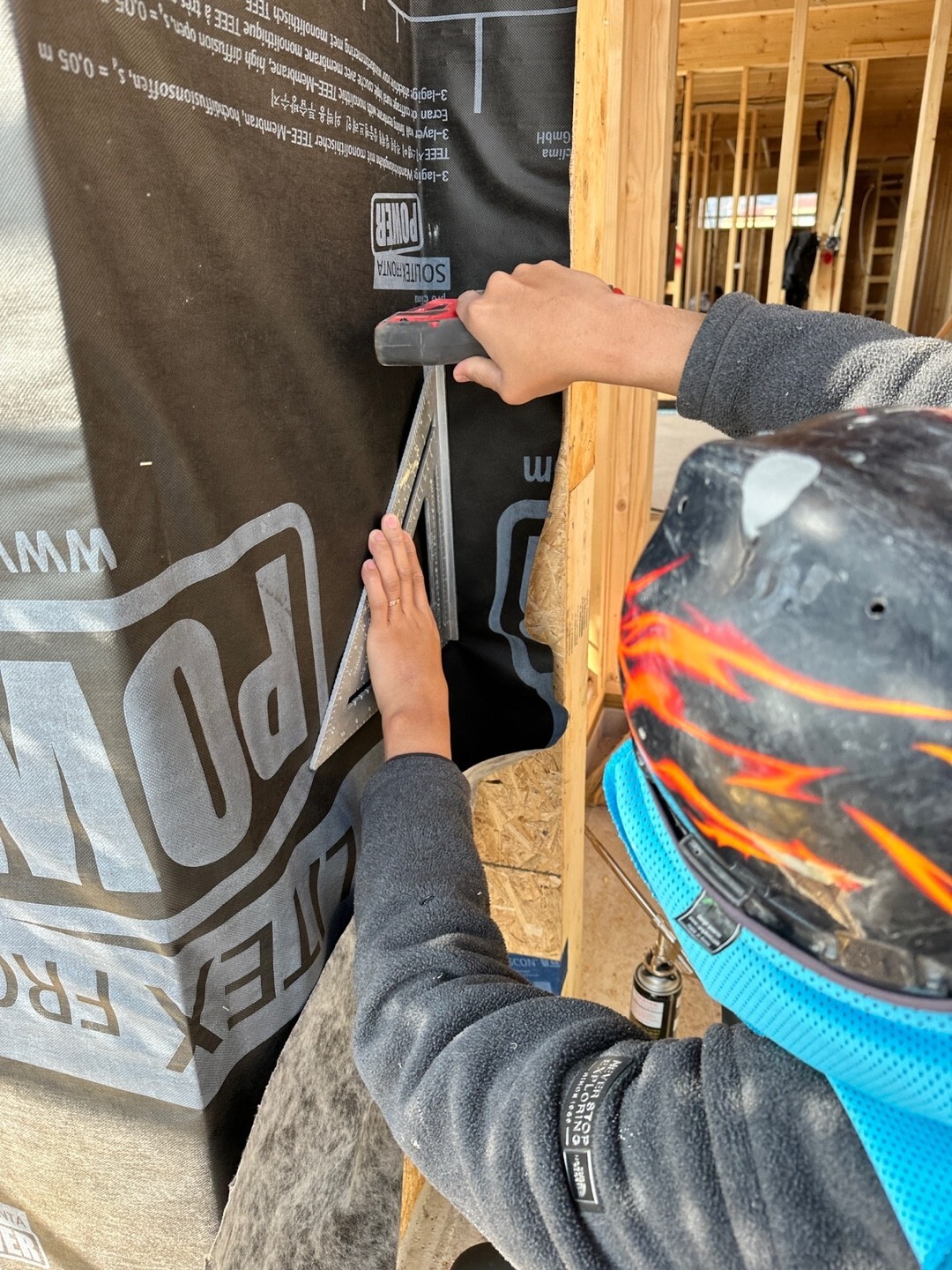

스피드 스퀘어를 이용하여 모서리 안쪽까지 꼼꼼하게 타카로 시공하였습니다.

- 레인스크린 시공 위치 레이아웃(먹선)

내일 레인스크린 시공을 진행하기 위해 시공 위치에 레이아웃 작업을 진행하였습니다.

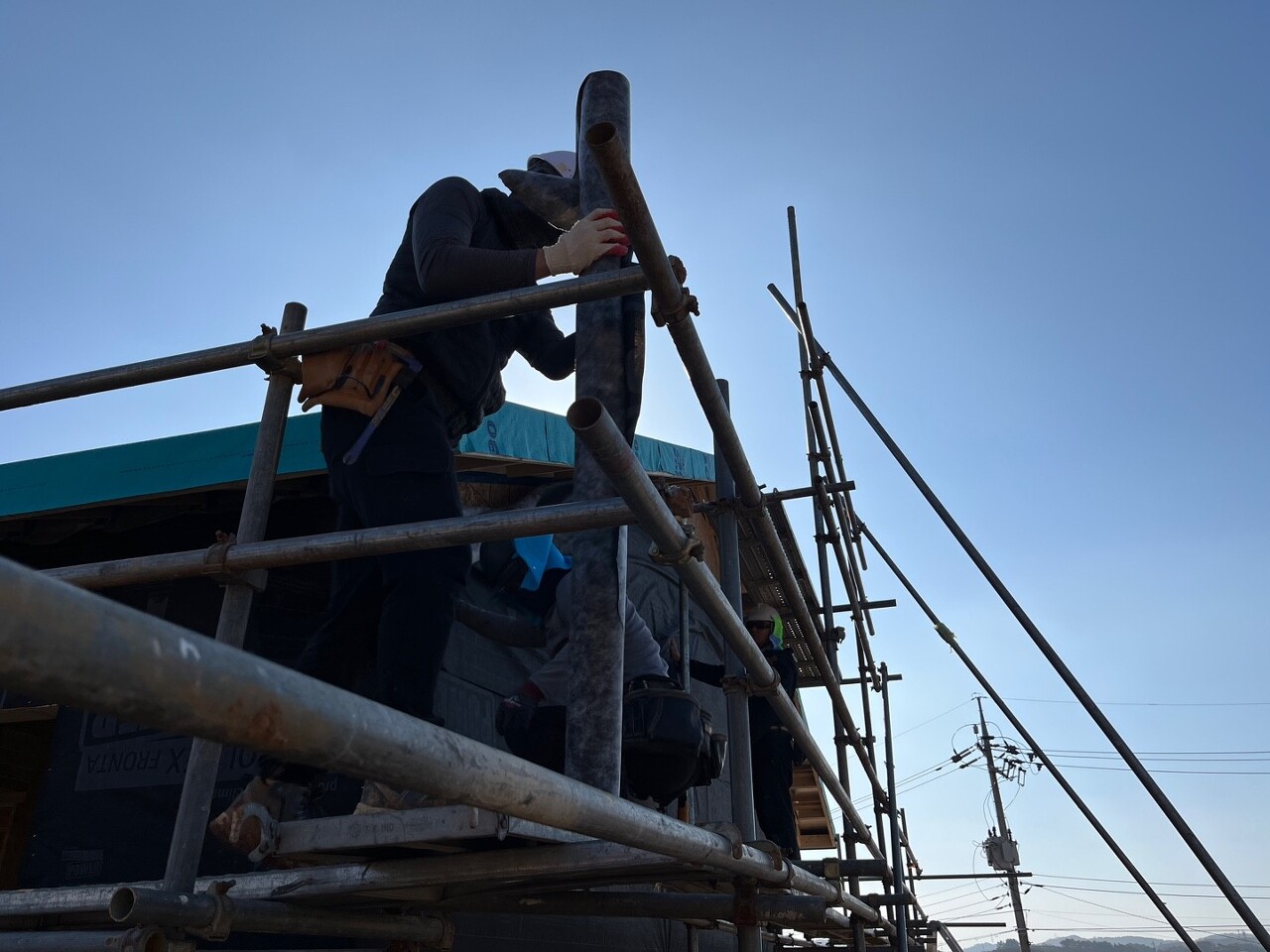

먹선으로 레인스크린 시공위치를 레이아웃하였습니다.



붉은 먹선이 정확하게 생겼습니다.

타이벡 시공 영상입니다.

  •

재생 수3









화질 선택 옵션자동




타이벡 시공

오늘의 작업현황입니다. 내일 2차 자재 수령을 위해 주변을 깔끔하게 정리하였습니다.

저희팀의 오늘 일정은 여기까지입니다.

오늘도 함께 해주신 팀원분들 고생많으셨습니다.

감사합니다.

'목조주택 시공완료현장 > 2211고창무장 43평' 카테고리의 다른 글

221201 목[고창무장] 16일차 세라믹사이딩 시공 外 [수호천사하우징] [직영건축] [목조주택]  (0) 2022.12.01
221130 수[고창무장] 15일차 외날 후레싱, 현관문 설치, 세라믹사이딩 시공 外 [수호천사하우징] [직영건축] [목조주택]  (0) 2022.11.30
221126 토[고창무장] 14일차 기둥 시공, 세라믹사이딩 시공, 기단부 단열 外 [수호천사하우징] [직영건축] [목조주택]  (0) 2022.11.27
221125 금[고창무장] 13일차 레인스크린 시공, 기둥 시공, 세라믹사이딩 시공 外 [수호천사하우징] [직영건축] [목조주택]  (0) 2022.11.26
221124 목[고창무장] 12일차 2차 자재수령, 레인스크린 시공, 하부후레싱 시공 外 [수호천사하우징] [직영건축] [목조주택]  (0) 2022.11.25
221122 화[고창무장] 10일차 외벽체 합판시공, 방통라인 방수합판 시공 外 [수호천사하우징] [직영건축] [목조주택]  (0) 2022.11.23
221117 목[고창무장] 8일차 이중지붕 시공 外 [수호천사하우징] [직영건축] [목조주택]  (0) 2022.11.18
221116 수[고창무장] 7일차 서까래 재단 및 시공 外 [수호천사하우징] [직영건축] [목조주택]  (0) 2022.11.16
221115 화[고창무장] 6일차 장선시공, 장선 보강철물 시공, 장선 블로킹 시공, 서까래 재단 및 시공 外 [수호천사하우징] [직영건축] [목조주택]  (0) 2022.11.15
221114 월[고창무장] 5일차 가새(브레이스)작업, 장선시공, 장선 보강철물 시공 外 [수호천사하우징] [직영건축] [목조주택]  (0) 2022.11.14

댓글
