221023 일 [옥천이원] 31일차 실리콘마감, 사다리 및 다락방 개구부 손잡이 설치, 선반제작, 점검구 몰딩 및 마감, 석고 퍼티 및 샌딩, 타일팀 타일시공 外 [수호천사하우징] [직영건축] [목조주택]

by 수호천사하우징 2022. 10. 24.

날씨 : 마감하기 좋은 가을날씨

팀 장 : 이상민(8시간)

부팀장 : 이재경(8시간),

팀 원 : 천영환(8시간), 성재욱(8시간), 이민기(8시간)

​금일품수 (누계) : 5품 (총139.125품)

★ 금일 작업현황

- 욕실, 다용도실, 잼보드 실리콘 마감

- 사다리 및 다락방 개구부 손잡이 설치

- 선반제작 및 설치

- 점검구 몰딩 및 마감

- 석고 퍼티 및 샌딩

- 잼보드 오일스테인 덧칠

- 타일팀 타일시공

- 현장 내부청소

★ 다음 예정작업

- 창고정리

- 현장 내외부 정리

안녕하세요. 옥천 이원에서의 31일차입니다.

오늘도 마감에 힘쓴 하루였습니다. 하나하나씩 완료해가며 성취감을 느낄 수 있었습니다.

- 욕실, 다용도실, 잼보드 실리콘 마감

오늘 팀장님이 욕실과 다용도실, 잼보드가 설치된 창문틀과 문틀에 실리콘 마감을 진행하였습니다.



욕실의 각 코너부에 깔끔하게 마감이 진행되었습니다.



잼보드에 완료된 모습과



욕실 2개소에도 실리콘마감이 진행된 모습입니다.

- 사다리 및 다락방 개구부 손잡이 설치

팀장님이 안전을 위해 사다리와 다락방 개구부에 손잡이 설치를 진행하였습니다.

훨씬 안정적으로 다락으로 이동할 수 있게 되었습니다.

- 다용도실 선반 제작 및 설치

부팀장님께서는 오늘 선반 제작과 설치를 맡아주셨습니다.

멀바우는 다각도로 활용이 가능하고 나무가 주는 따뜻한 느낌이 참 좋습니다.

선반 설치를 위해 타공중인 사진과

선반이 설치된 모습입니다.

- 점검구 몰딩 및 마감

욕실 2개소에 점검구 몰딩과 제작을 천영환 빌더님이 맡아 진행하였습니다.



깔끔하고 정확하게 설치가 되었습니다.

- 석고 퍼티 및 샌딩

퍼티작업이 진행되지 않은 현관과 놓친 곳들에 석고퍼티작업과 샌딩작업을 병행하여 진행하였습니다.



작업중인 사진



샌딩작업이 완료된 모습입니다.

- 잼보드 오일스테인 덧칠

부팀장님께서 잼보드에 오일스테인 덧칠을 진행하였습니다. 색이 더욱 깊어집니다.

- 타일팀 타일시공

타일팀 오늘 기단부 타일시공을 마지막 공정으로 작업이 종료되었습니다. 꼼꼼하게 시공하여 깔끔한 결과물이 나왔습니다. 감사합니다.

현관타일 완료된 모습과

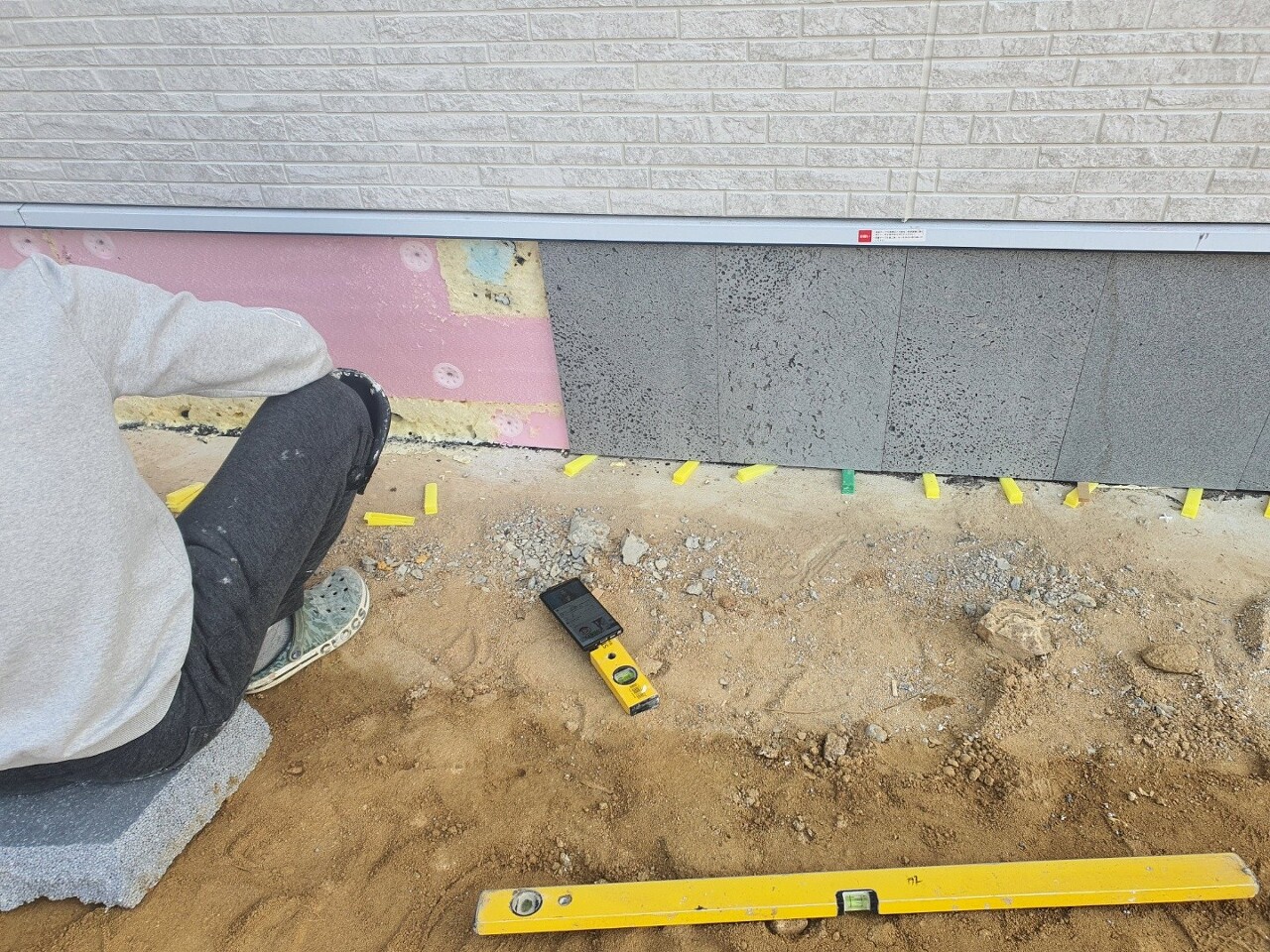

기단부 타일시공이 진행중인 모습



작업이 완료된 사진입니다.

- 현장 내부 청소

저희팀도 내부진행완료사항 점검하고 내부청소를 일부 진행하였습니다.

내일이면 옥천이원을 떠나게 되네요.





내일은 다시 한번 현장을 점검하고 외부청소와 창고 정리 등 현장을 떠날 준비가 예정되어 있습니다.

그간 함께 해주신 팀원분들 고생많으셨습니다.

무탈하게 현장이 마무리 될 수 있도록 안전에 최선을 다하겠습니다.

감사합니다.

수호천사~!

'목조주택 시공완료현장 > 2209옥천이원 30평' 카테고리의 다른 글

221024 월 [옥천이원] 32일차 현장청소 및 창고정리, 그리고 철수 [수호천사하우징] [직영건축] [목조주택]  (0) 2022.10.24
221022 토 [옥천이원] 30일차 도어시공, 잼보드 시공 및 다락방 개구부 멀바우마감 작업, 석고퍼티 및 샌딩, 외부설비, 타일팀 타일시공. [수호천사하우징] [직영건축] [목조주택]  (0) 2022.10.23
221021 금 [옥천이원] 29일차 현관중문시공, 잼보드시공, 석고퍼티, 외부설비, 타일팀 타일시공. [수호천사하우징] [직영건축] [목조주택]  (0) 2022.10.21
221020 목 [옥천이원] 28일차 폐기물 수거, 현관문 설치, 마감재 가공, 잼보드 시공, 다락방 계단 마감 및 설치, 기단부 단열, 타일팀 타일시공 外 [수호천사하우징] [직영건축] [목조주택]  (0) 2022.10.21
221019 수 [옥천이원] 27일차 비계철거, 퍼티샌딩, 석고보드 시공, 문틀시공, 다용도실 히노끼루바 시공, 마감재가공 外 [수호천사하우징] [직영건축] [목조주택]  (0) 2022.10.19
221018 [옥천이원] 26일차 석고보드 시공, 퍼티, 가스레인지후드배관설치. [수호천사하우징] [직영건축] [목조주택]  (0) 2022.10.18
221017 월 [옥천이원] 25일차 석고보드 시공, 세라믹사이딩 터치 [수호천사하우징] [직영건축] [목조주택]  (0) 2022.10.18
221014 금 [옥천이원] 24일차 석고보드, 덴스쉴드, 마이너스몰딩, 방수도막, 단열재, 징크 시공 外 [수호천사하우징] [직영건축] [목조주택]  (0) 2022.10.14
221013 목 [옥천이원] 23일차 석고보드, 욕실 덴스쉴드, 히노끼루바, 단열재, 징크 시공 外 [수호천사하우징] [직영건축] [목조주택]  (0) 2022.10.13
221012 수 [옥천이원] 22일차 징크시공, 현관 세라믹사이딩, 석고보드, 욕실타이벡, 욕실 덴스쉴드 시공. [수호천사하우징] [직영건축] [목조주택]  (0) 2022.10.13

댓글
