▶ 날씨 : 비
▶ 금일 근무자
팀장 : 문성일 (8시간)
부팀장 : 오경택 (8시간)
팀원 : 김진홍 (8시간), 한규호 (8시간), 이선용 (8시간)
지원 : 천영환 (8시간)
▶ 금일품수 (누계) : 6품 (총 167품)
▶금일 작업현황
- 문틀 시공
- 퍼티 작업
- 보일러실 DensSheild 방수 석고보드 시공
▶내일 예정작업
- 보일러실 DensSheild 방수 석고보드 시공
- 퍼티 작업
- 문틀 시공
안녕하세요 오늘은 용인 현장 35일차 맞이 하는 날입니다.
현재 퍼티 작업을 메인으로 진행 하였습니다.

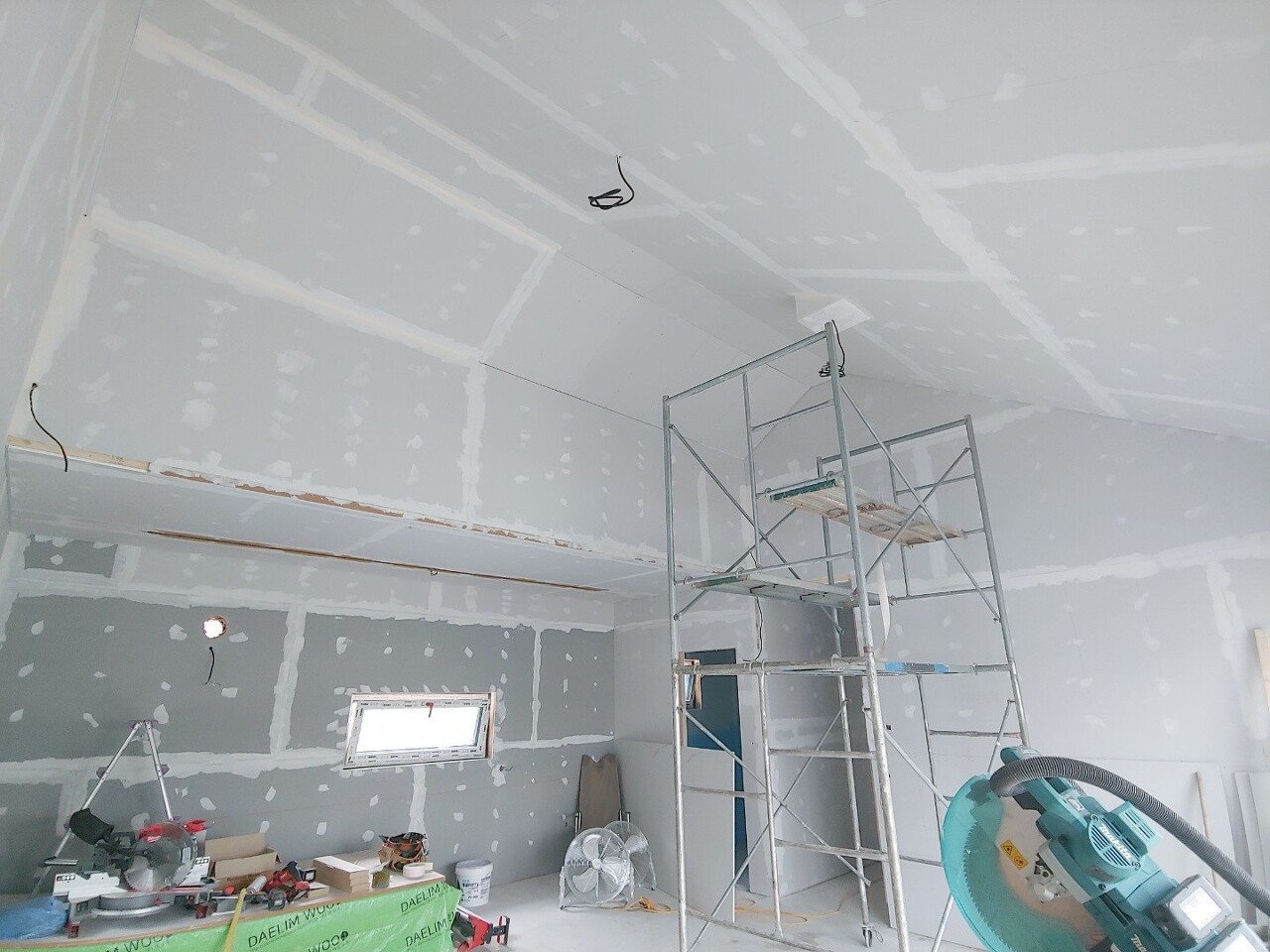

1층 거실 및 주방 퍼티 작업한 사진입니다.
1층 큰 방과 작은 방 퍼티 작업한 사진입니다.
1층 통로부와 계단 하부 퍼티 작업 진행하였습니다.
2층 방 퍼티 작업한 사진입니다.
현재 문성일 팀장님이 문틀 시공 진행 하고 있습니다.
용인 현장에서 사용되는 문틀은 발포 문틀이어서 폼으로 미리 충진 후 시공합니다.
레이저 레벨기로 문틀의 수직도를 확인 후 쐐기와 폼으로 문틀 고정 작업을 합니다.
현재 1층 문틀 작업 완료 하였습니다.
내일은 2층 문틀시공 진행할 예정입니다.
보일러실 DensSheild 방수 석고보드 시공 중에 있습니다.
현장 정리 깔끔히 한 후 귀가하였습니다.
오늘 하루도 문장군팀 수고 많으셨습니다.
저희는 내일 찾아 뵙겠습니다. 감사합니다.
