목조주택 시공완료현장/2203김천농소 72평

220602 목[김천농소] 51일차 다운실링, 처마 하이클래딩 [수호천사 하우징] [직영건축] [목조주택]

by 수호천사하우징 2022. 6. 3.

날씨 : 맑음

- 금일 근무자

팀 장 : 이상민 (8시간)

부팀장 : 이재경 (8시간)

팀 원 : 정태영 (8시간), 천영환 (8시간), 성재욱 (8시간)

​금일품수 (누계) : 5품 (총 245.75품)

금일 작업현황 ​

- 1층 내부 목작업(다운실링)

- 처마 밑 하이클래딩 시공

​​

다음 예정작업​

- 1층 내부 목작업(다운실링)

- 처마 밑 하이클래딩 시공​

​​

김천 농소에서의 51일째입니다.

어제에 이어 계속해서 처마 하이클래딩과 내부 목작업에 집중하는 하루였습니다.

먼저 정태영빌더님과 성재욱빌더님의 하이클래딩 시공 사진입니다.

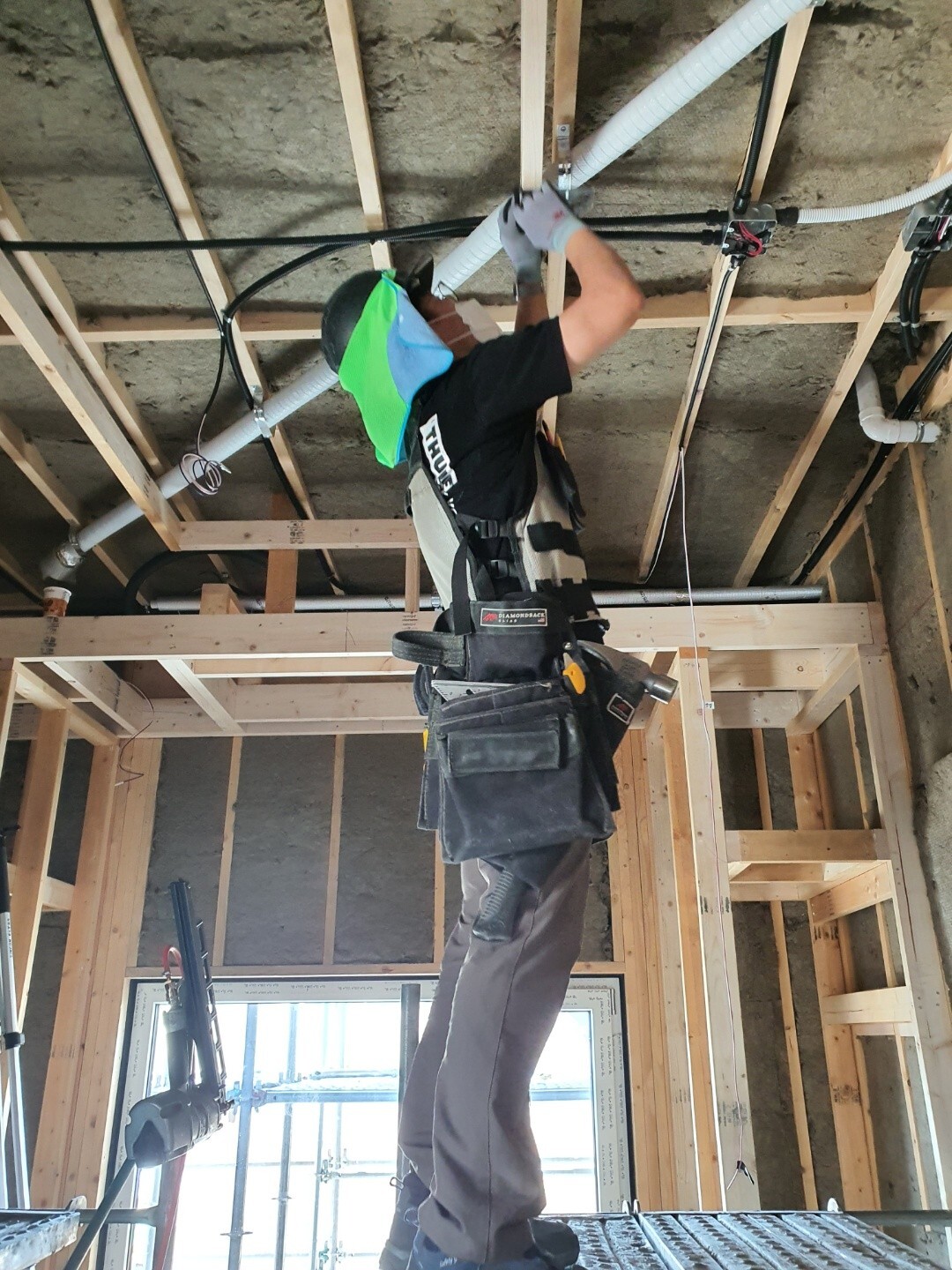

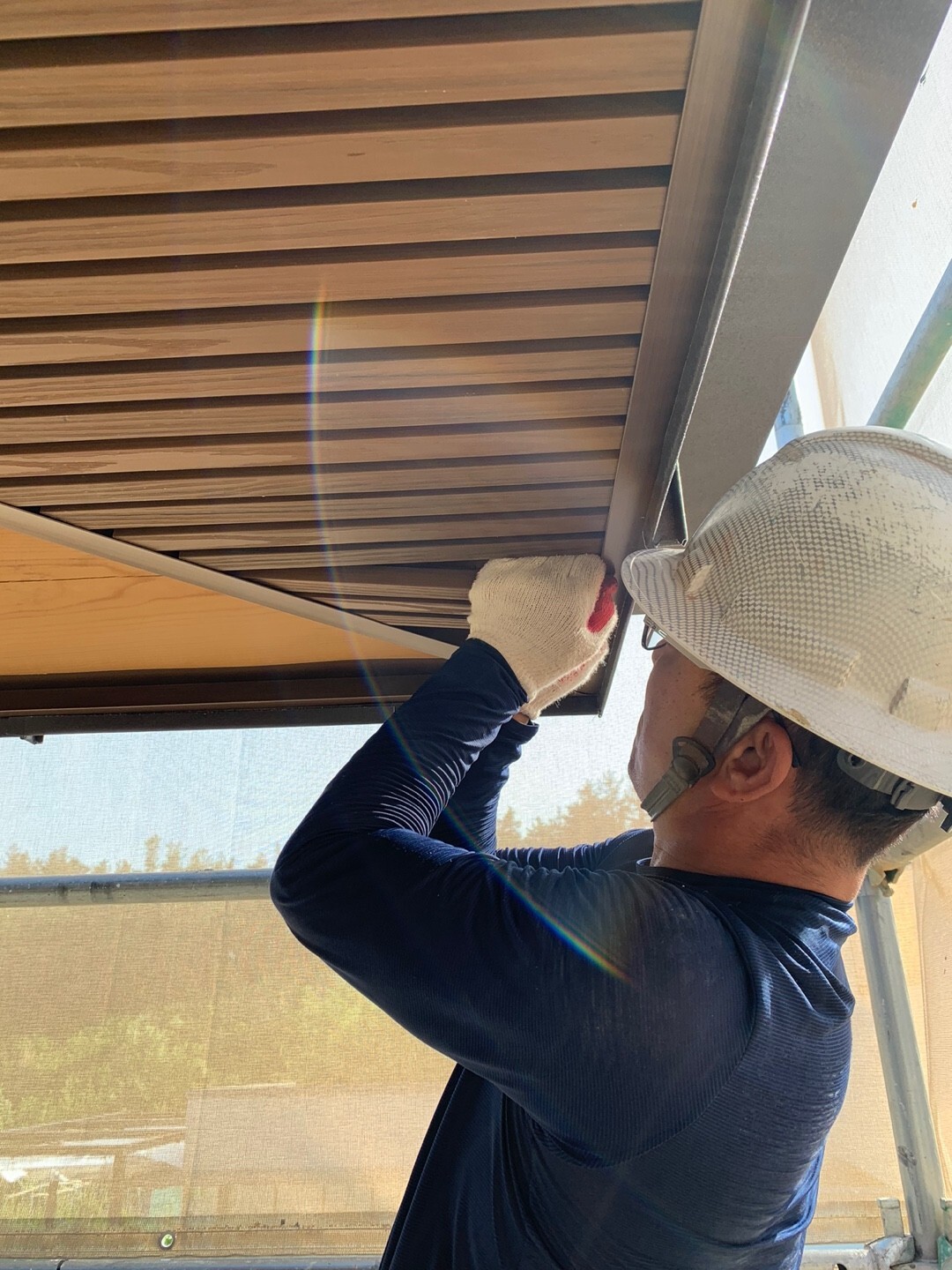

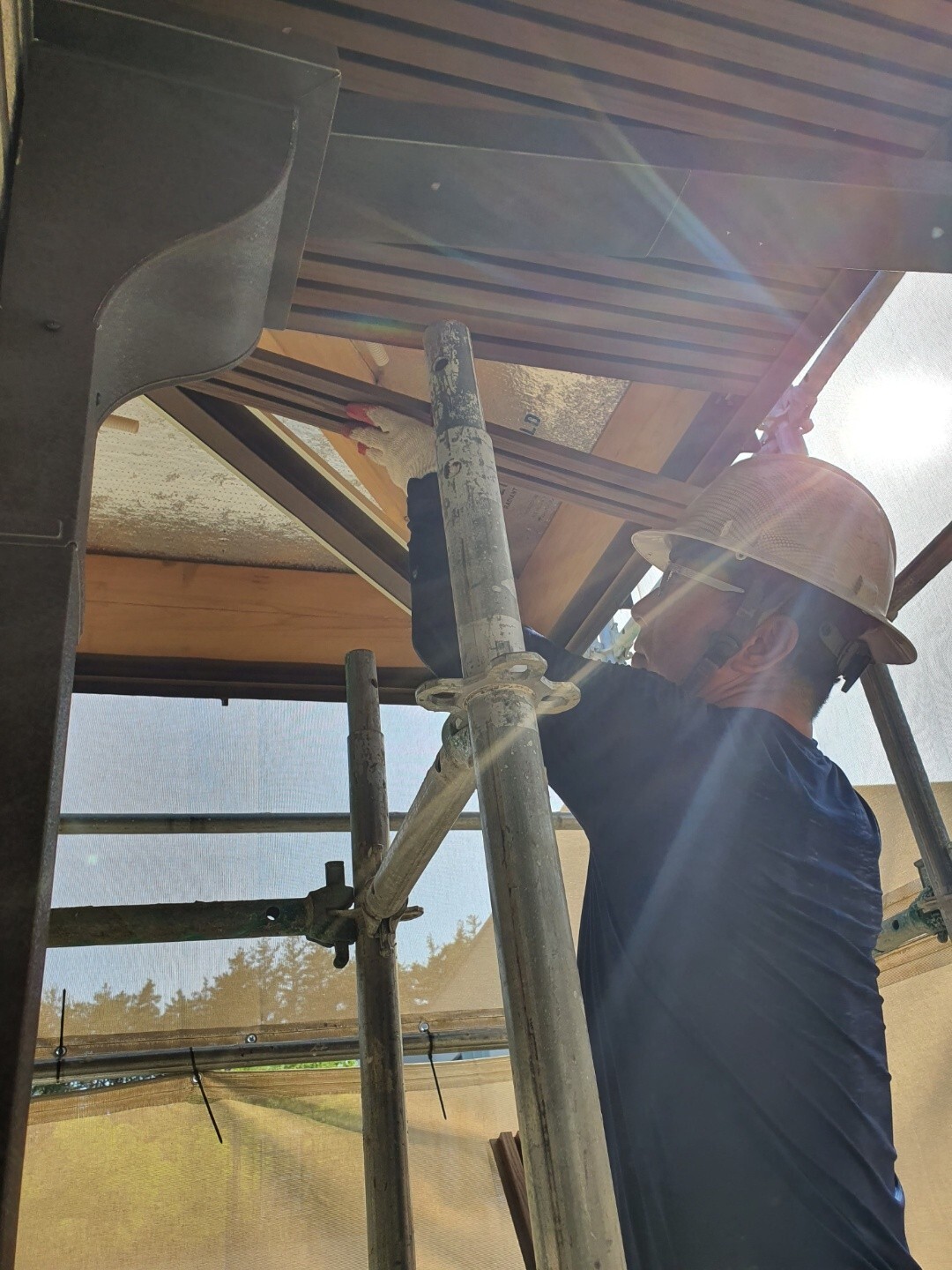

모퉁이의 까다로운 접합부분도 정교하게 작업하시는 정태영빌더님

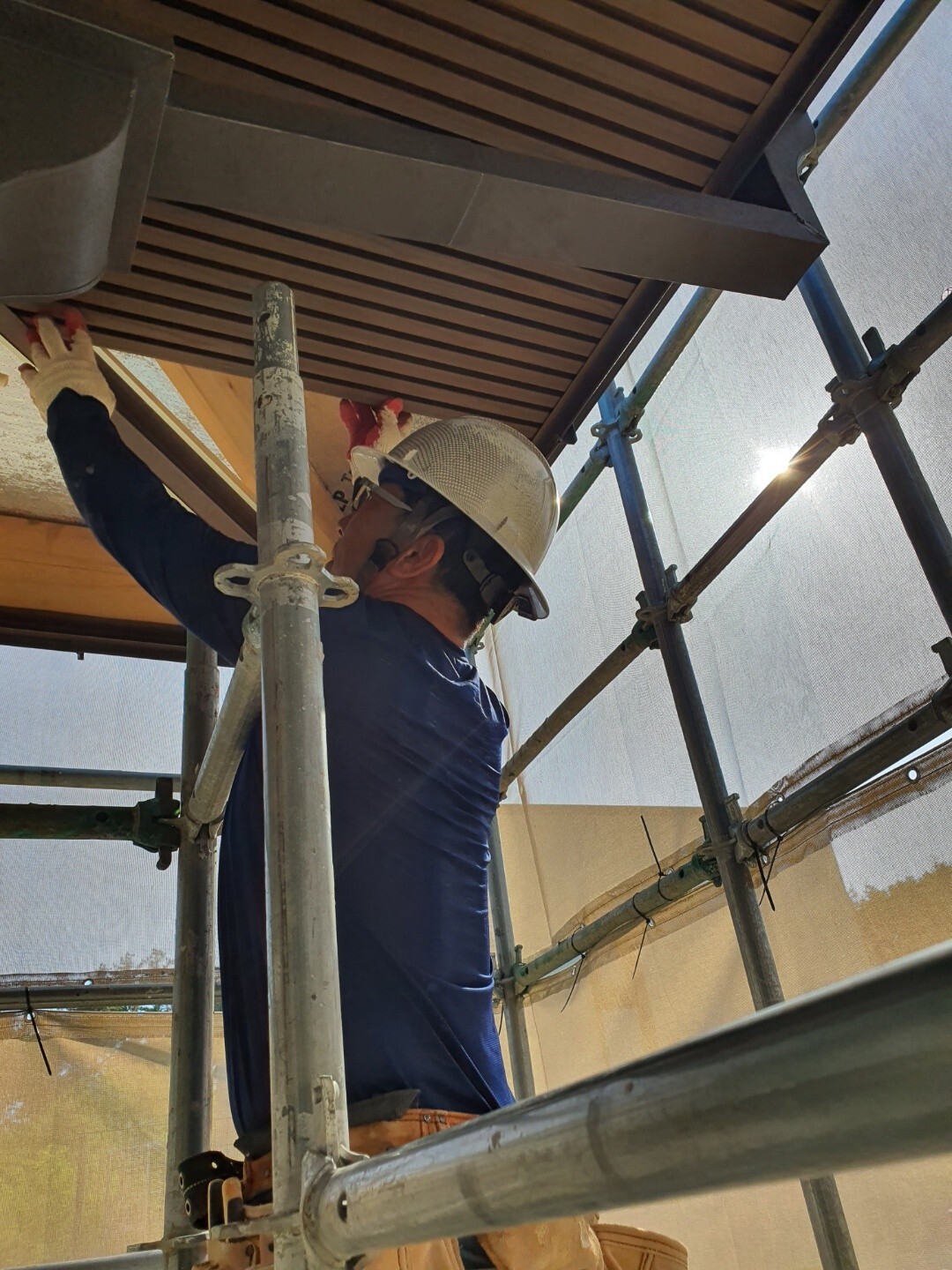

어제에 이어 시공 속도가 쫙쫙! 붙습니다.

멋진 뒷태 한컷!

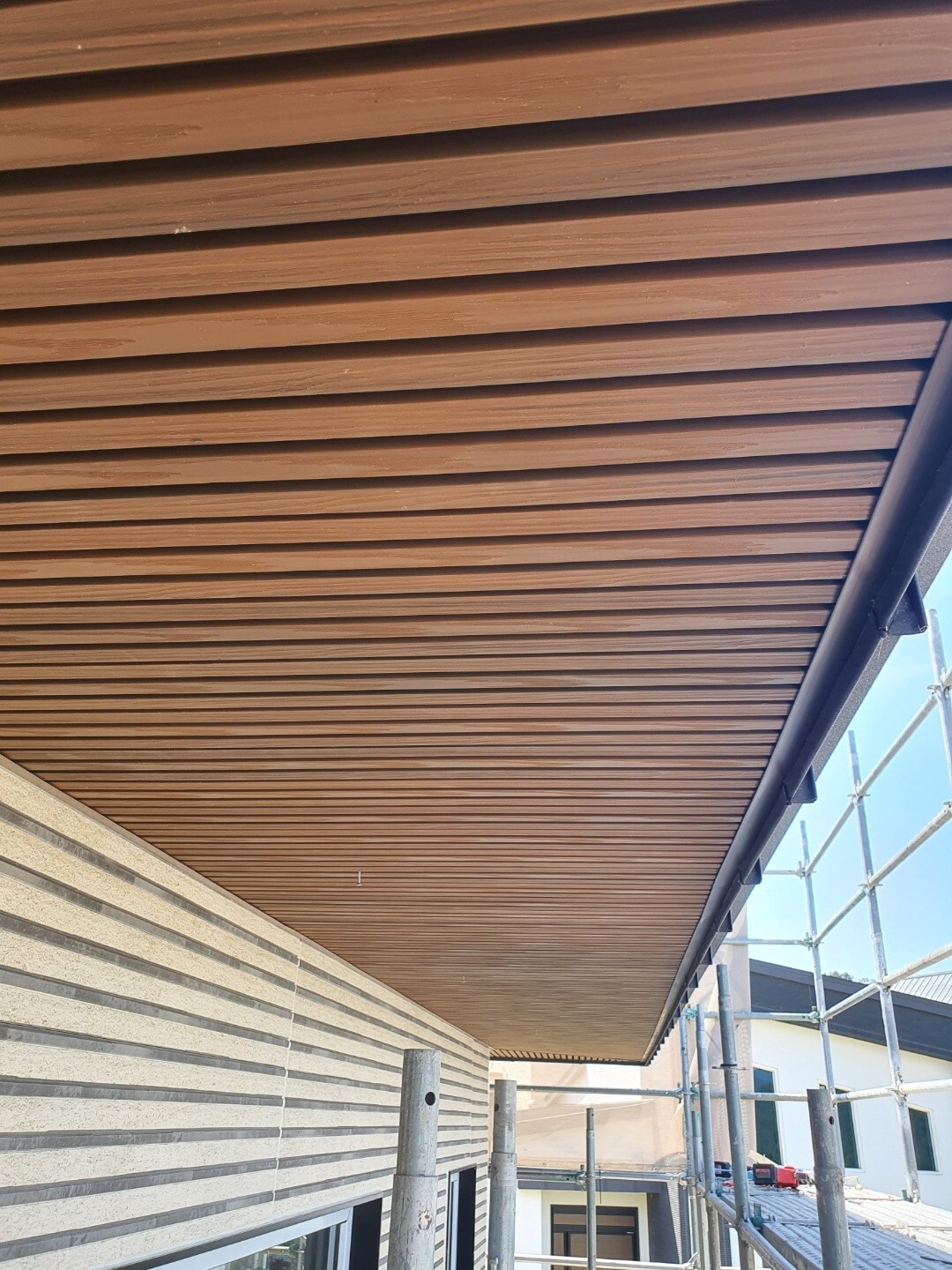

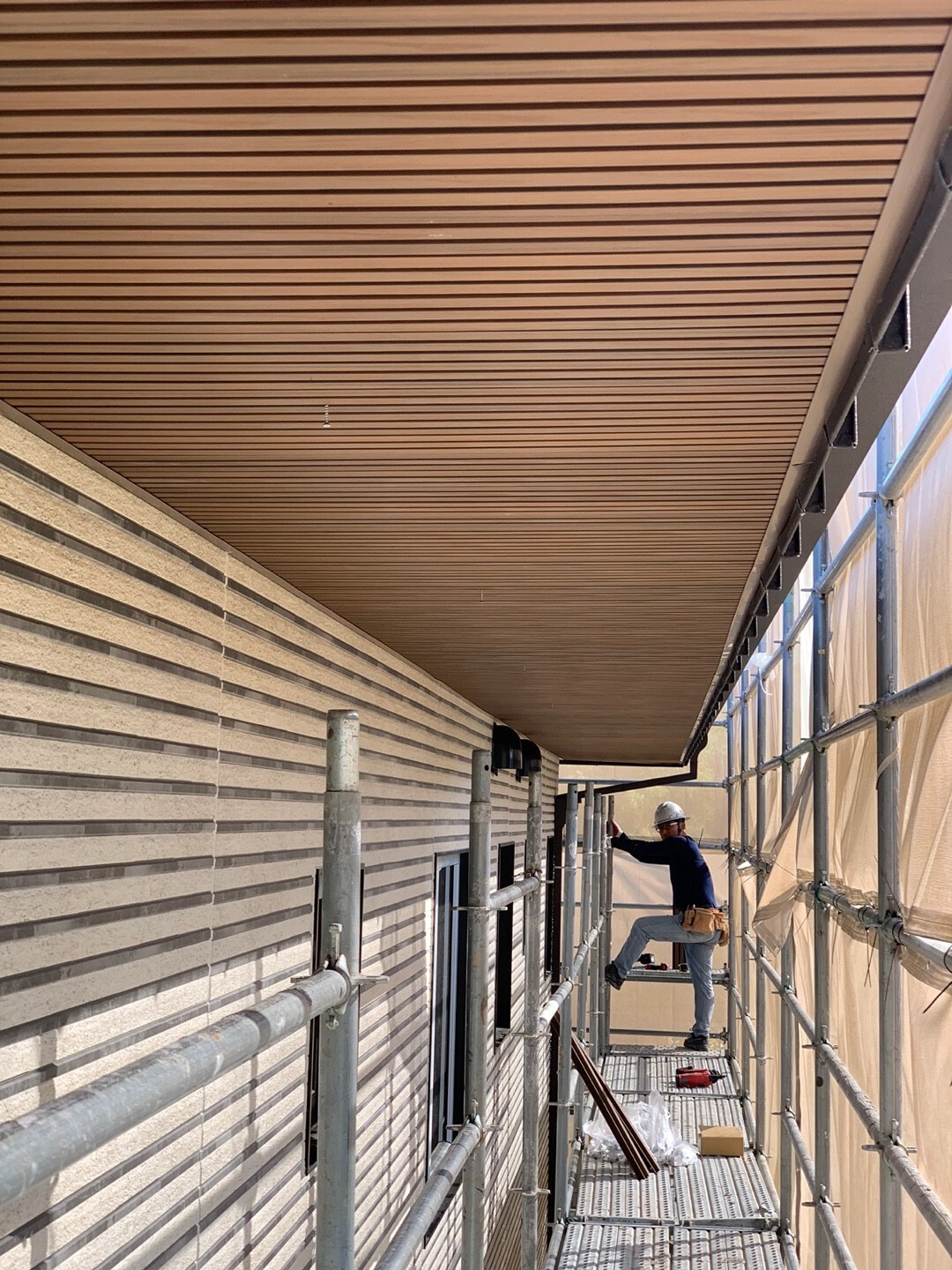

오늘까지 하이클래딩 시공 전체 중 약 3/5 가량 완료하였습니다.

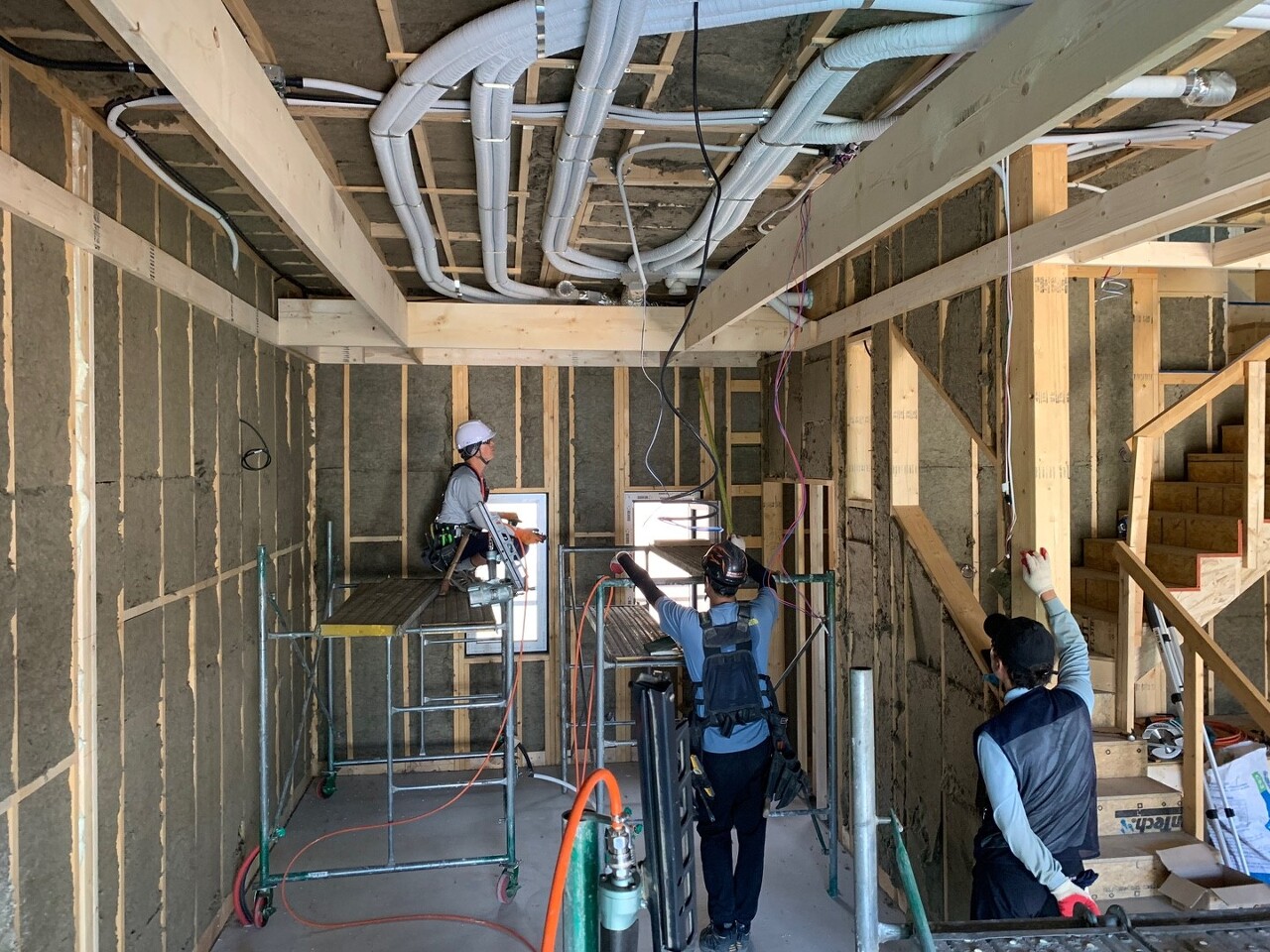

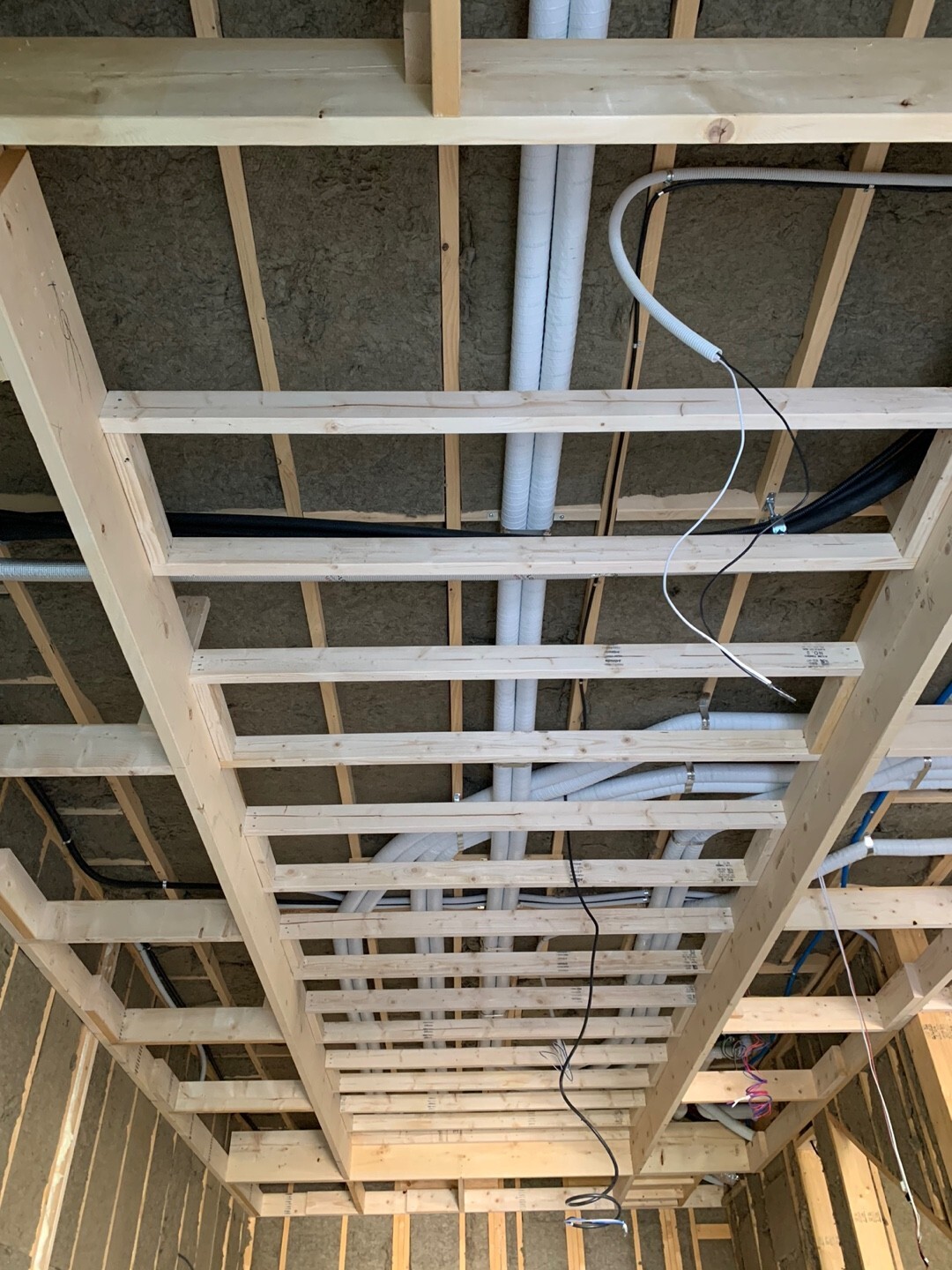

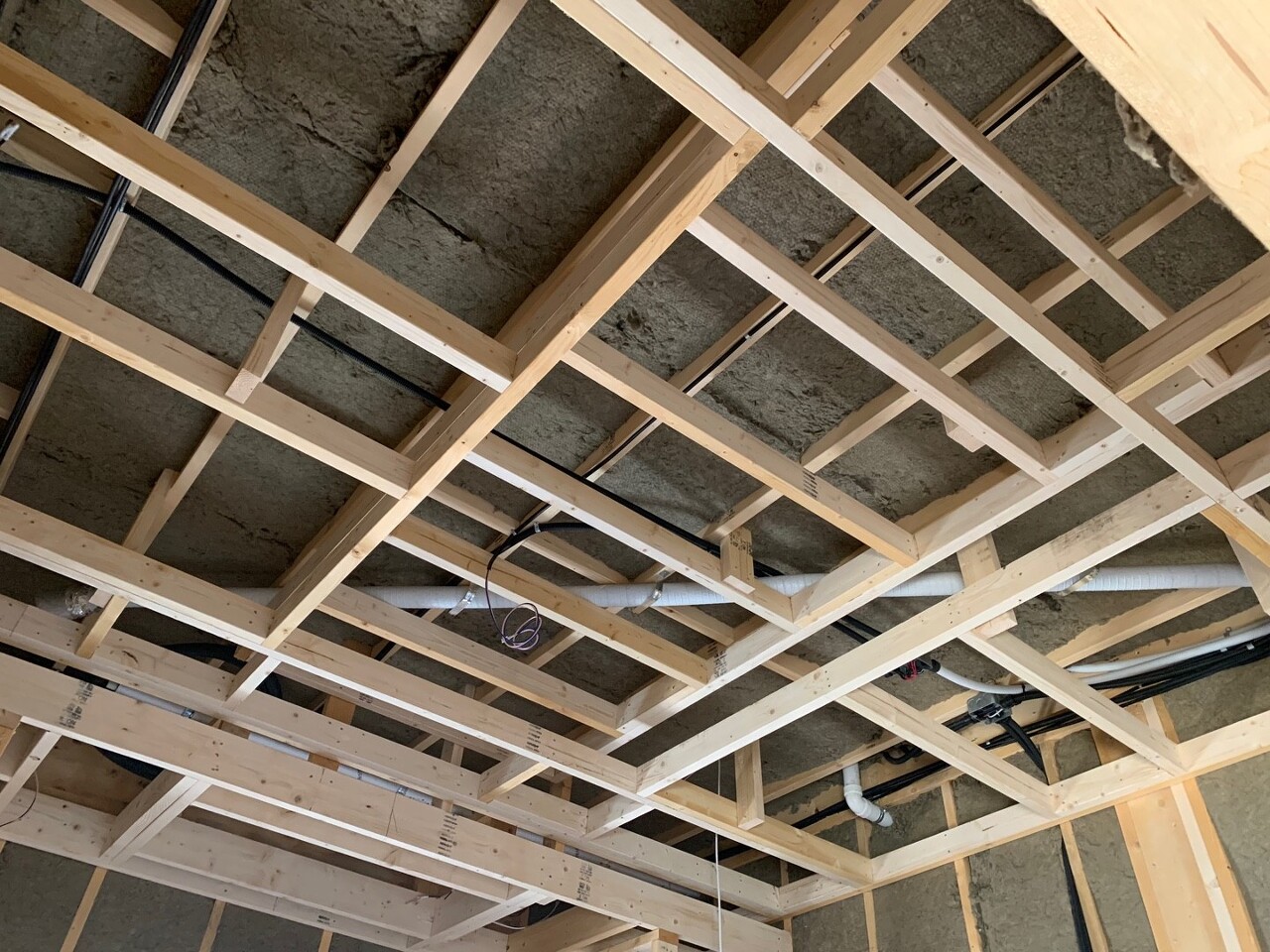

어제의 거실 다운실링에 이어 계속해서 1층 다운실링작업을 진행하였습니다.

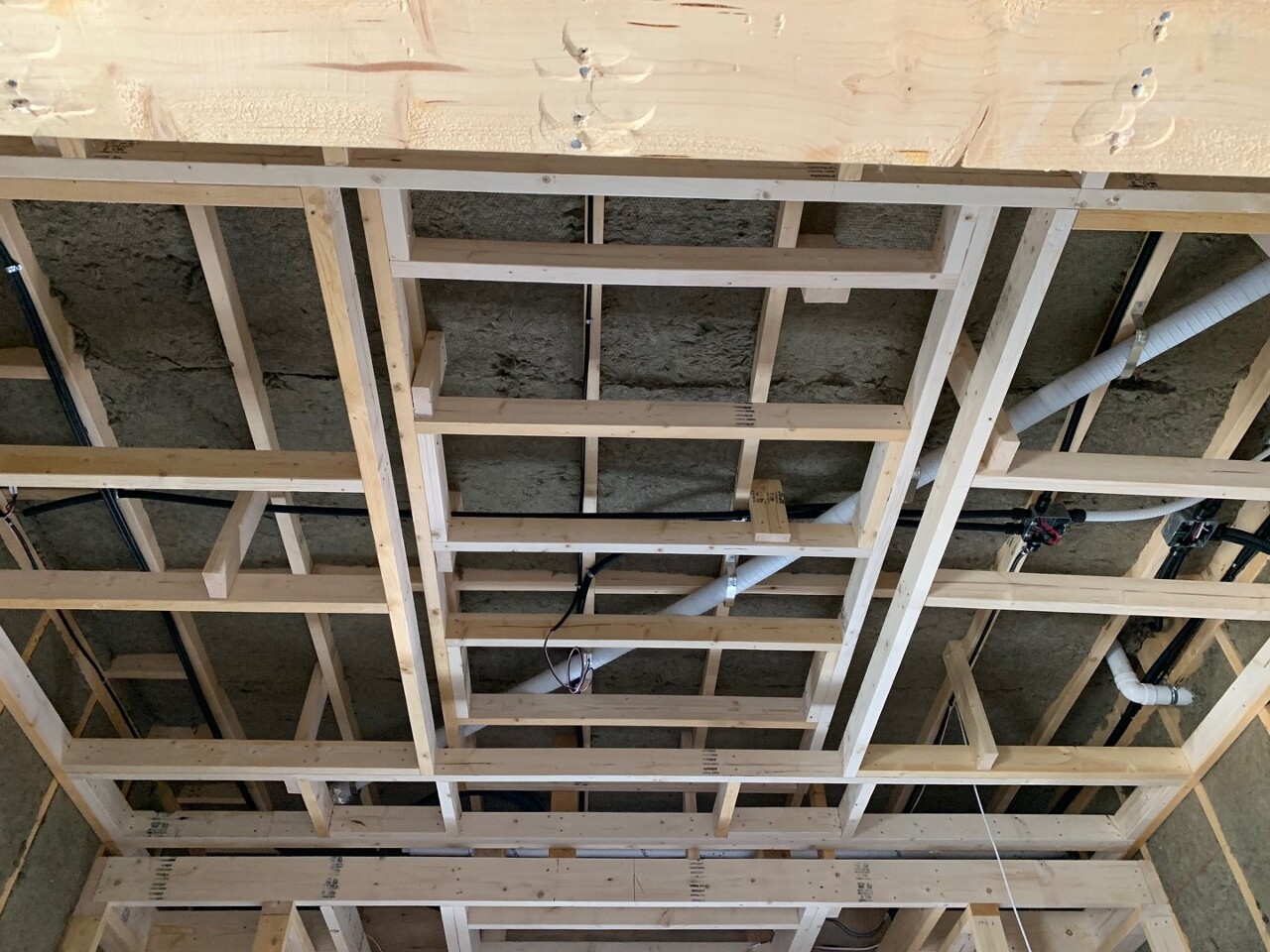

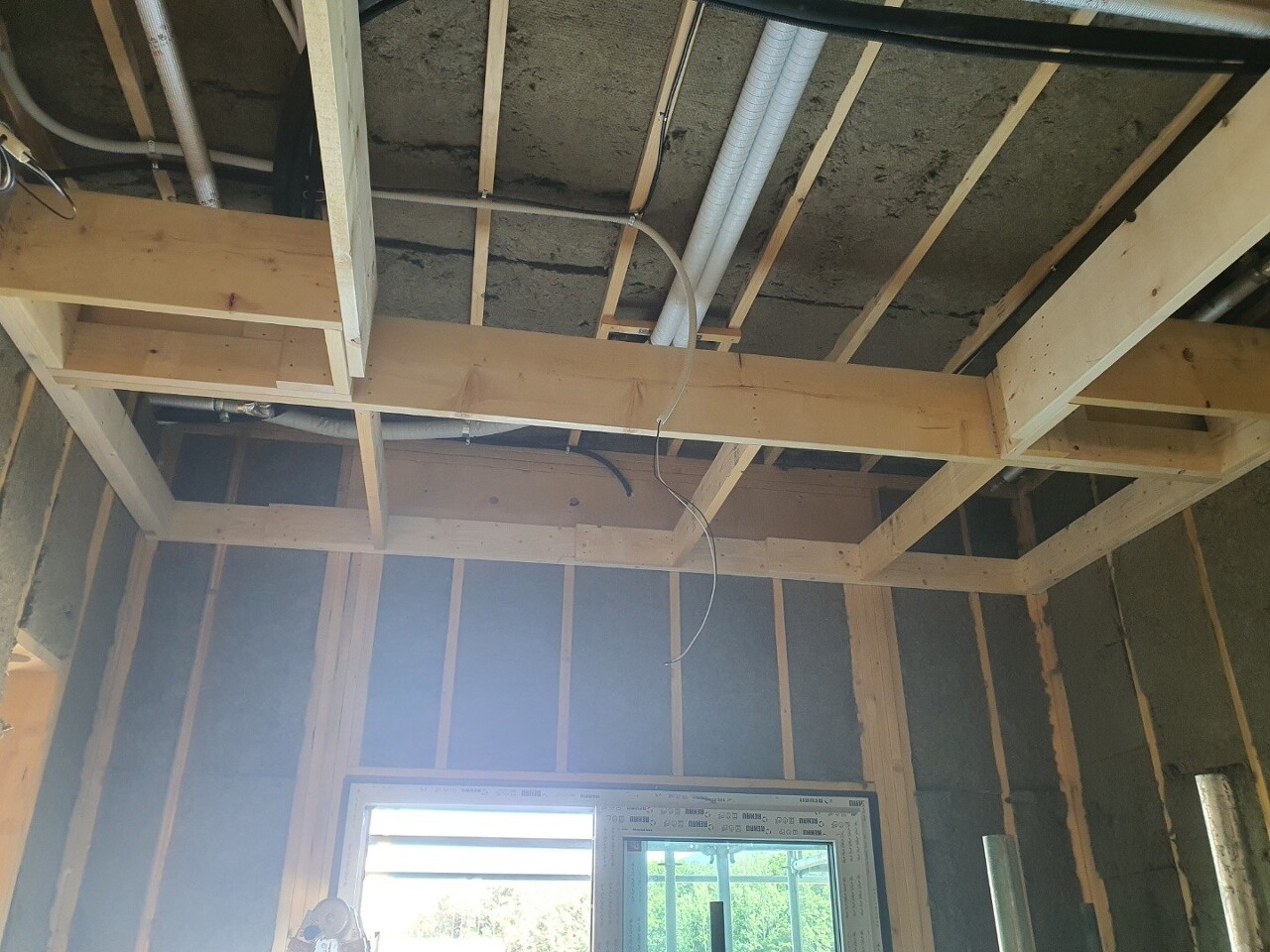

오전 중에 사랑방 다운실링작업을 완료하였습니다.

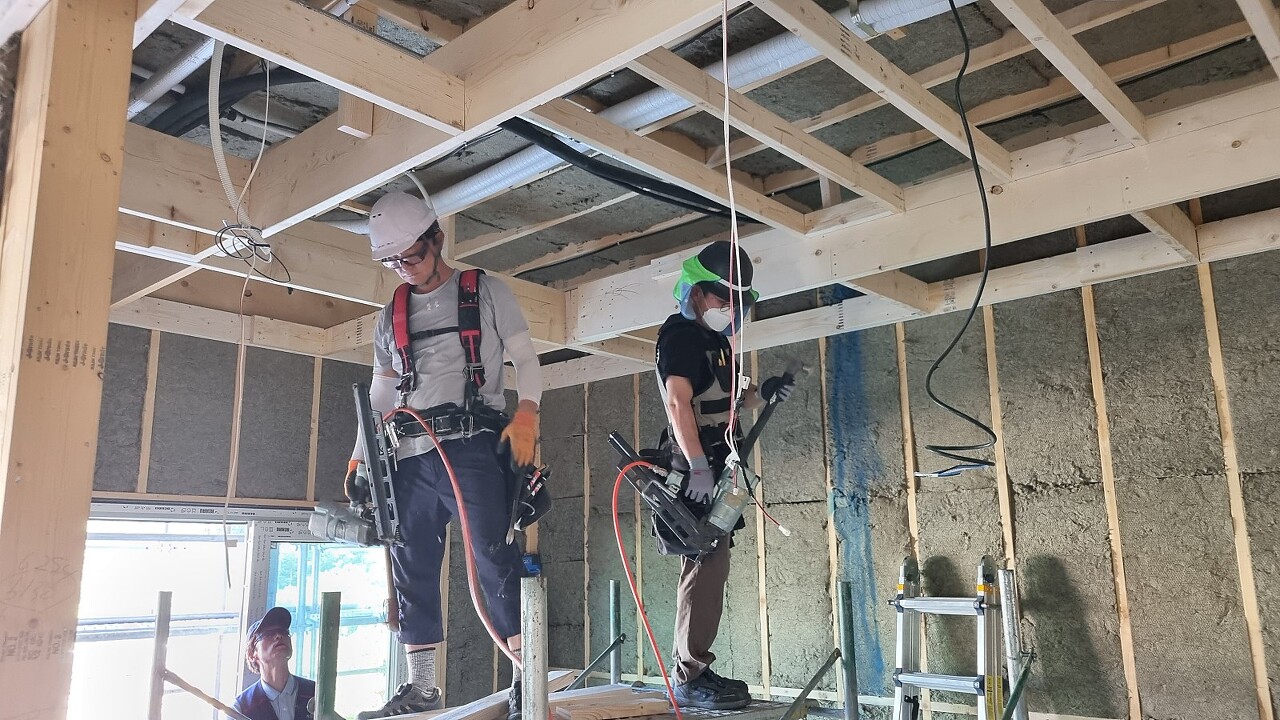

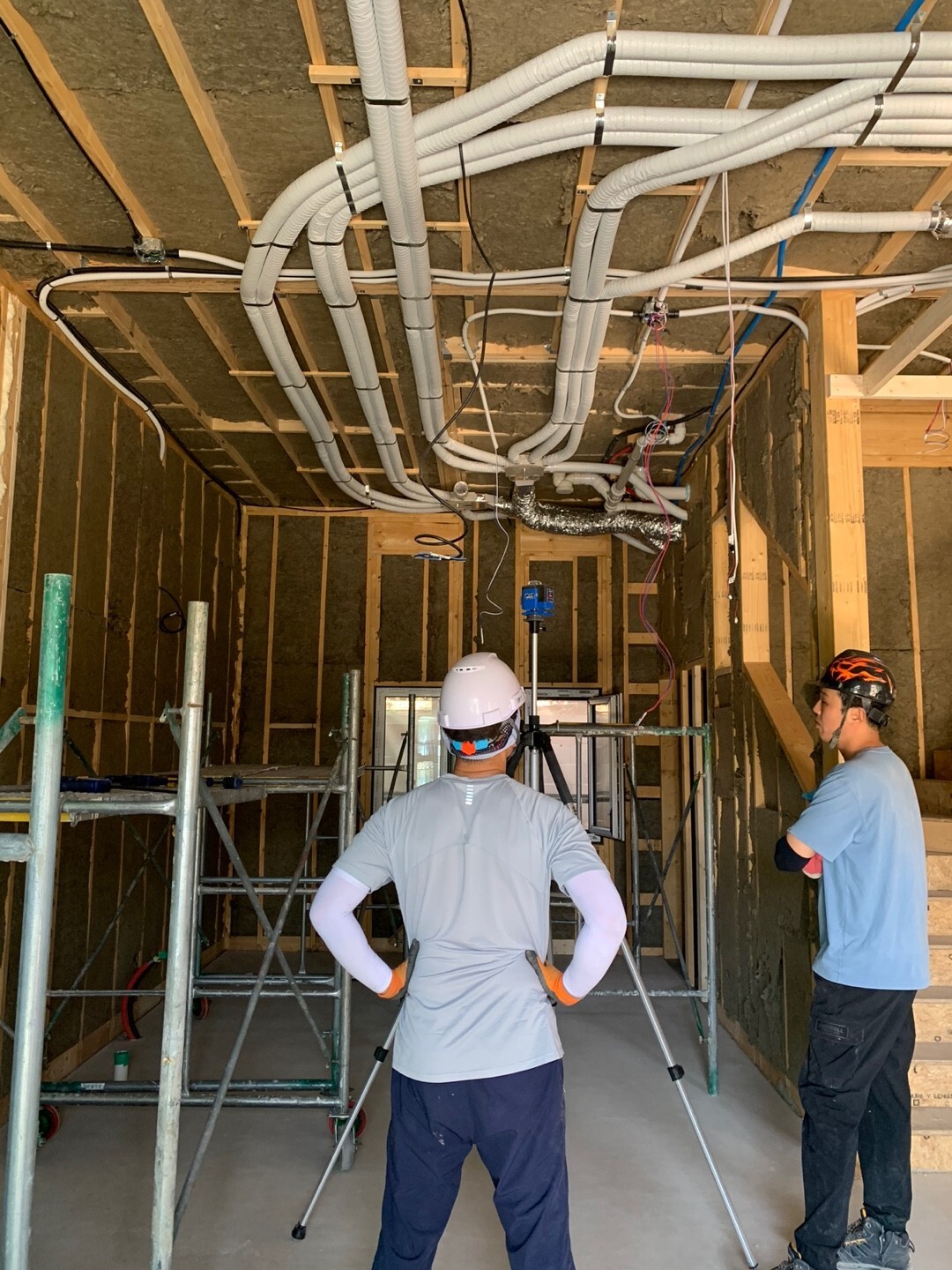

이어서 주방 다운실링을 위해 작전회의 중인 팀장님과 부팀장님

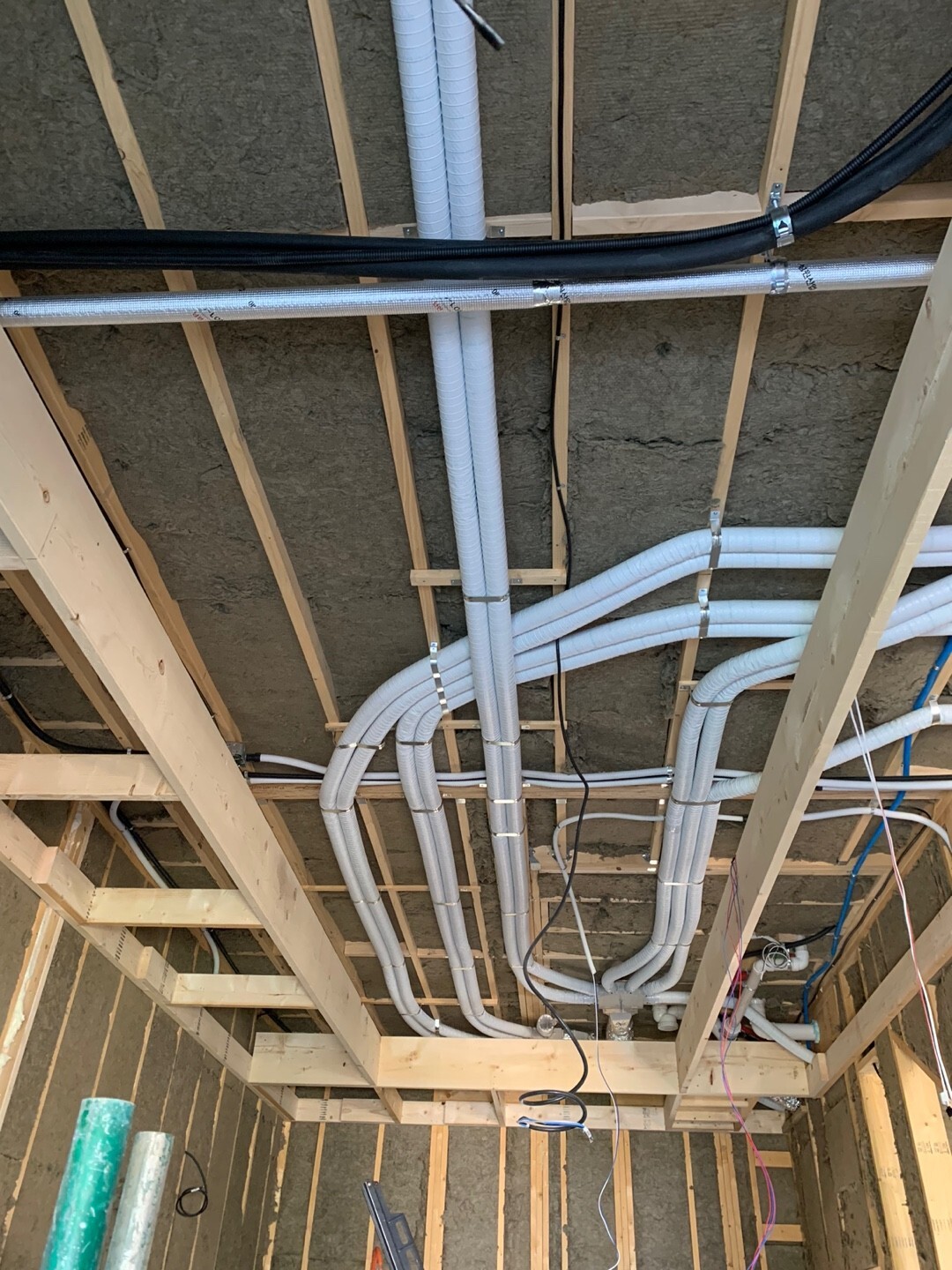

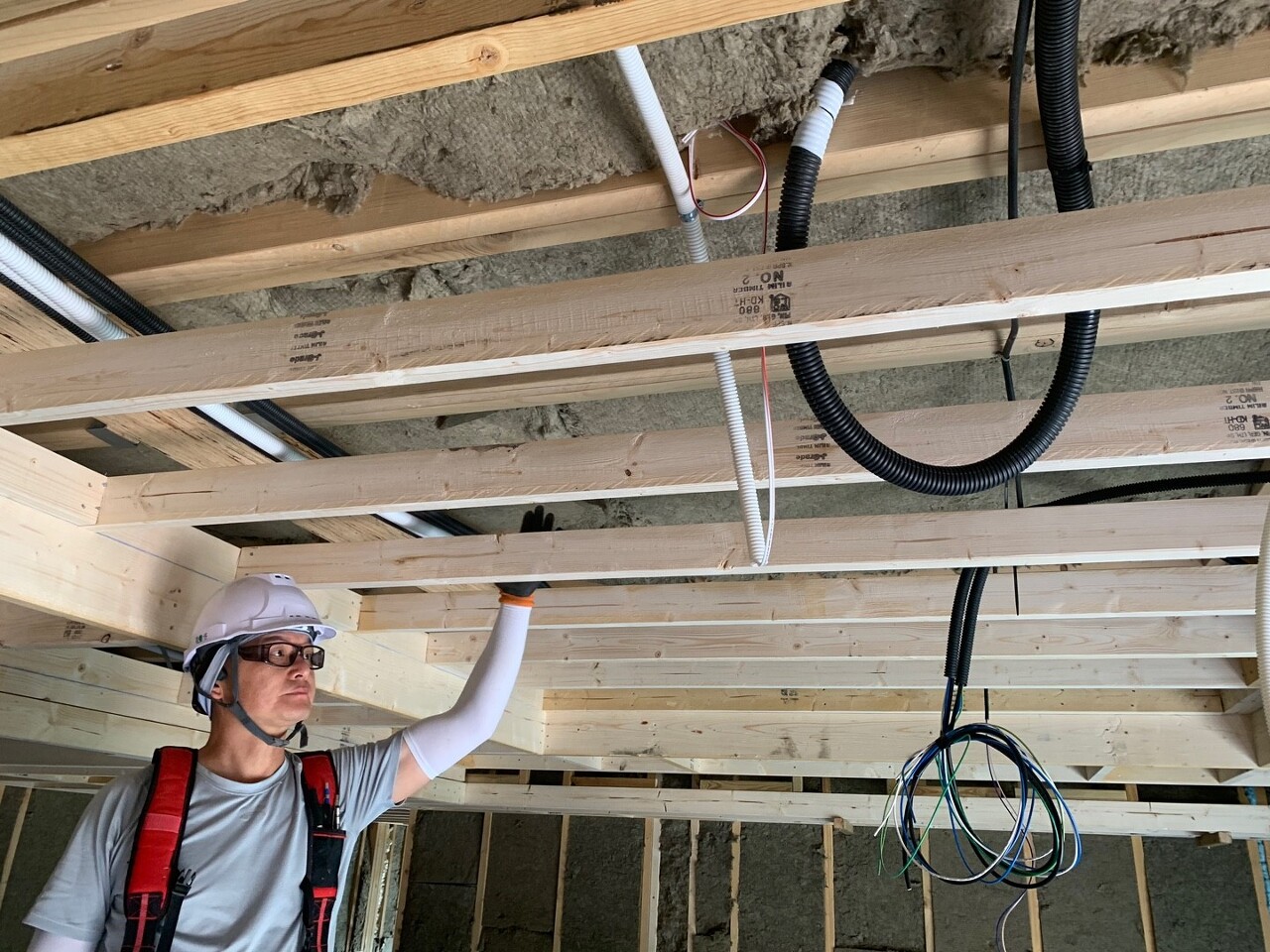

긴 거리는 레이저 거리측정기로 정밀하게 거리를 측정하여 재단합니다.

더운 날씨에도 고생 많으셨습니다!

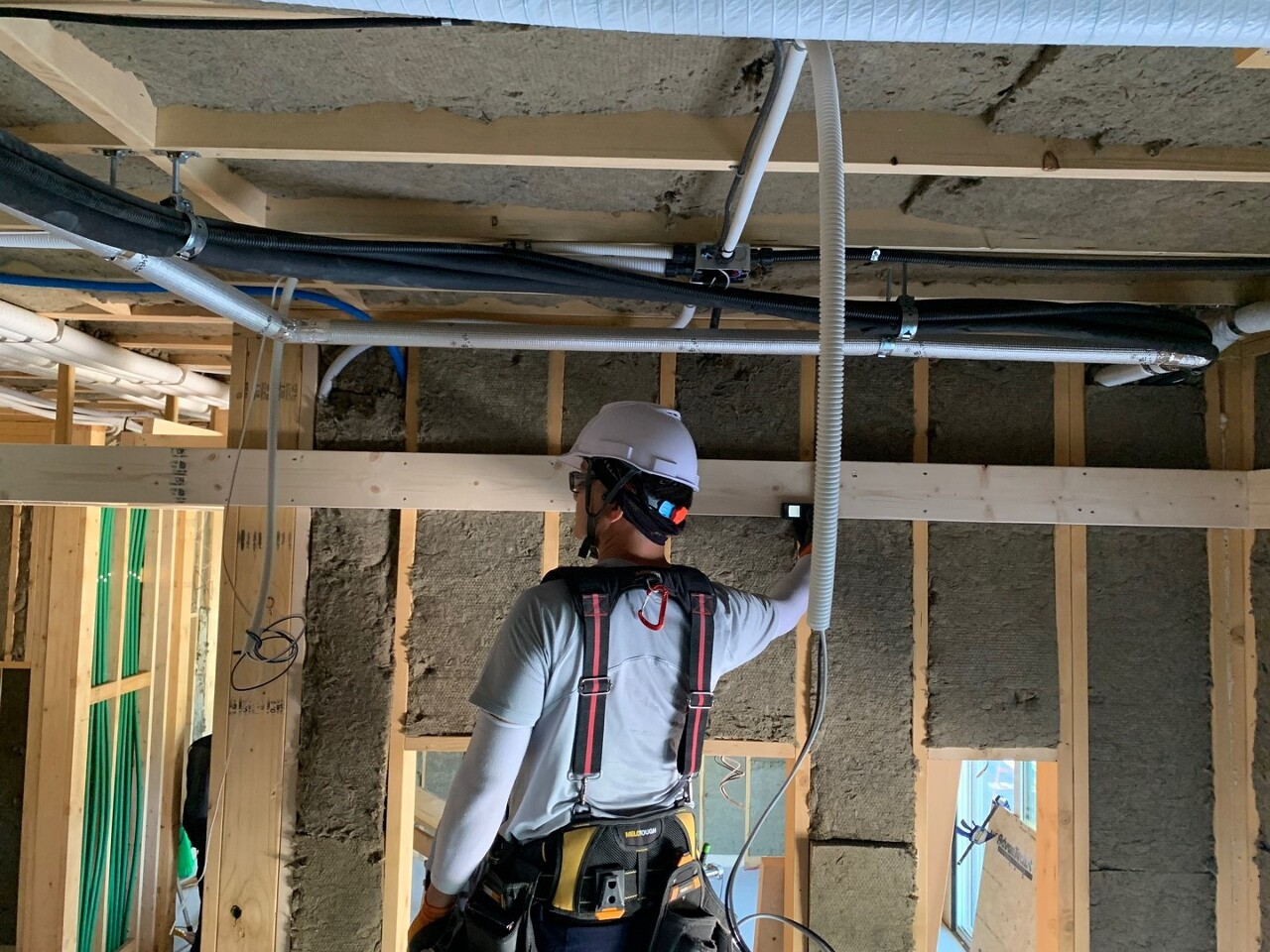

부엌 다운실링 완료하였습니다.

정리 후 마무리하였습니다.

내일도 오늘과 같은 작업으로 시공을 계속 할 예정입니다.

팀원분들, 오늘도 고생 많으셨습니다.

내일도 화이팅입니다!!!

'목조주택 시공완료현장 > 2203김천농소 72평' 카테고리의 다른 글

220609 목[김천농소] 56일차 석고보드 시공, 하이클래딩 시공 [수호천사 하우징] [직영건축] [목조주택]  (0) 2022.06.10
220608 수[김천농소] 55일차 석고보드 시공, 하이클래딩 시공 [수호천사 하우징] [직영건축] [목조주택]  (0) 2022.06.09
220607 화[김천농소] 54일차 다운실링 [수호천사 하우징] [직영건축] [목조주택]  (0) 2022.06.09
220606 월[김천농소] 53일차 다운실링, 처마 하이클래딩 [수호천사 하우징] [직영건축] [목조주택]  (0) 2022.06.09
220603 금[김천농소] 52일차 다운실링, 처마 하이클래딩 [수호천사 하우징] [직영건축] [목조주택]  (0) 2022.06.04
220601 수[김천농소] 50일차 다운실링, 처마 하이클래딩 [수호천사 하우징] [직영건축] [목조주택]  (0) 2022.06.02
220531 화[김천농소] 49일차 단열재 충진 [수호천사 하우징] [직영건축] [목조주택]  (0) 2022.06.01
220530 월[김천농소] 48일차 단열재 충진 [수호천사 하우징] [직영건축] [목조주택]  (0) 2022.05.31
220528 토[김천농소] 47일차 단열재 충진, 세라믹사이딩 실리콘 마감 [수호천사 하우징] [직영건축] [목조주택]  (0) 2022.05.29
220527 금[김천농소] 46일차 단열재 충진, 세라믹사이딩 실리콘 마감 [수호천사 하우징] [직영건축] [목조주택]  (0) 2022.05.27

댓글
