목조주택 시공완료현장/2203김천농소 72평

220531 화[김천농소] 49일차 단열재 충진 [수호천사 하우징] [직영건축] [목조주택]

by 수호천사하우징 2022. 6. 1.

날씨 : 맑음. 무더운 하루

- 금일 근무자

팀 장 : 이상민 (8시간)

부팀장 : 이재경 (8시간)

팀 원 : 정태영 (8시간), 천영환 (8시간), 성재욱 (8시간)

​금일품수 (누계) : 5품 (총 235.75품)

금일 작업현황 ​

- 단열재 충진(완료)

- 사랑방 윈도우시트 시공

- 계단실 하부 쉼터 시공

​​

다음 예정작업​

- 내부 목작업(다운실링)

- 처마 밑 하이클래딩 시공​

​​

김천 농소에서의 49일째입니다.

단열재충진도 끝이 보입니다.

오늘이 마지막이라는 각오로 다시 방진복, 방진마스크를 입고 현장으로 투입합니다!

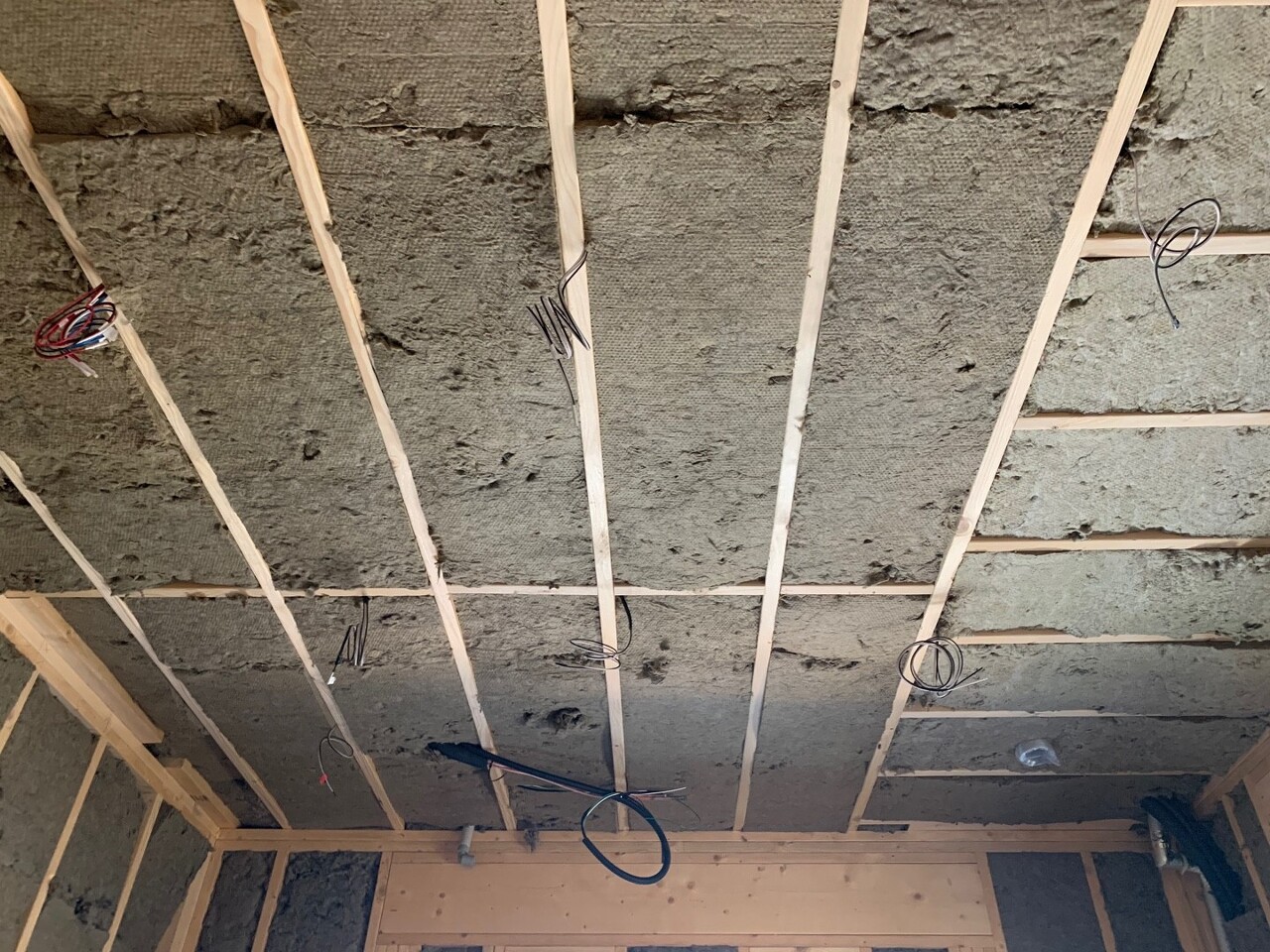

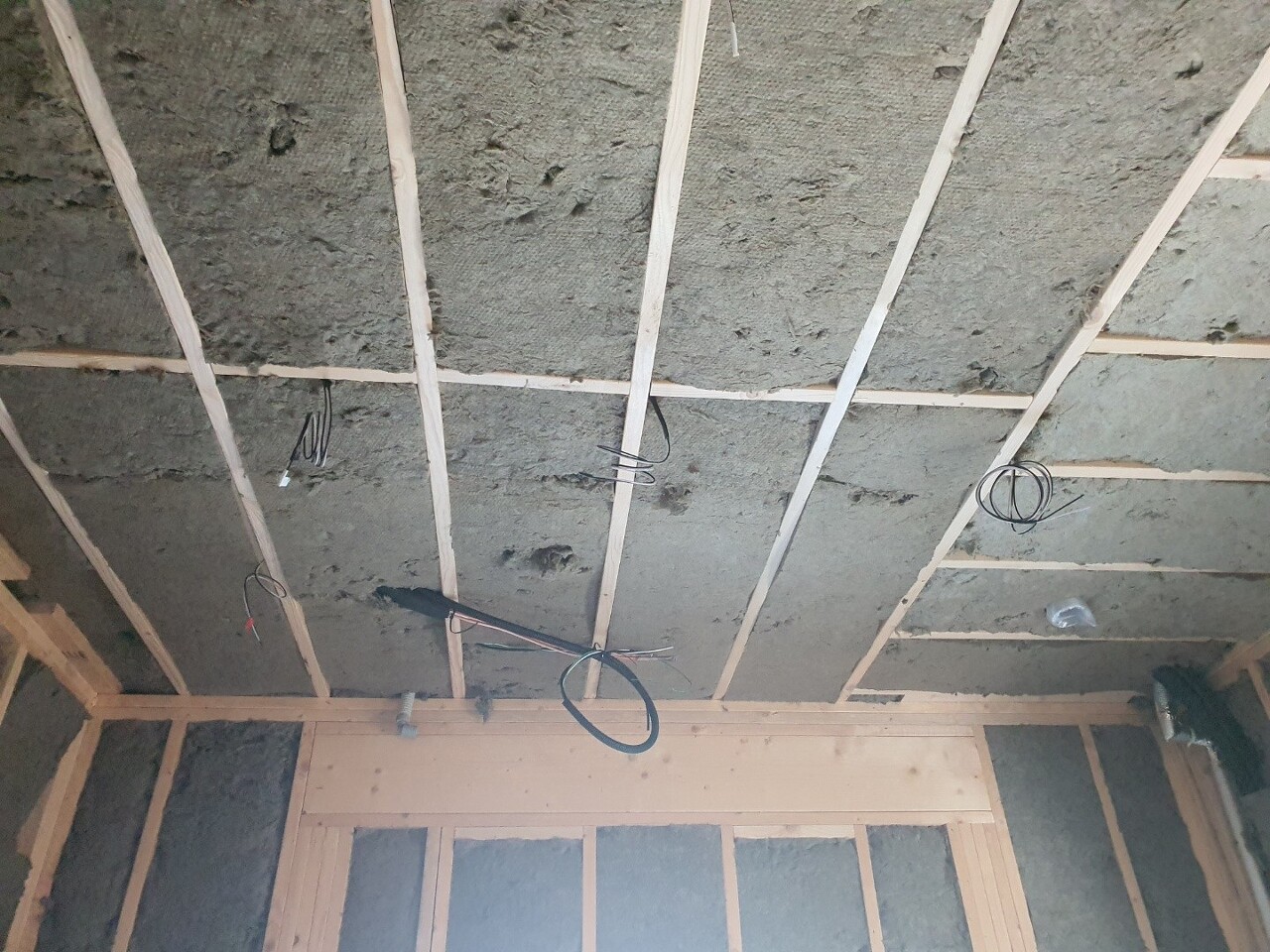

오늘은 2층의 천장 충진작업을 주로 하였습니다.

(작업에 집중하느라 시공사진은 찍지 못하고 결과물만 촬영하였습니다.)

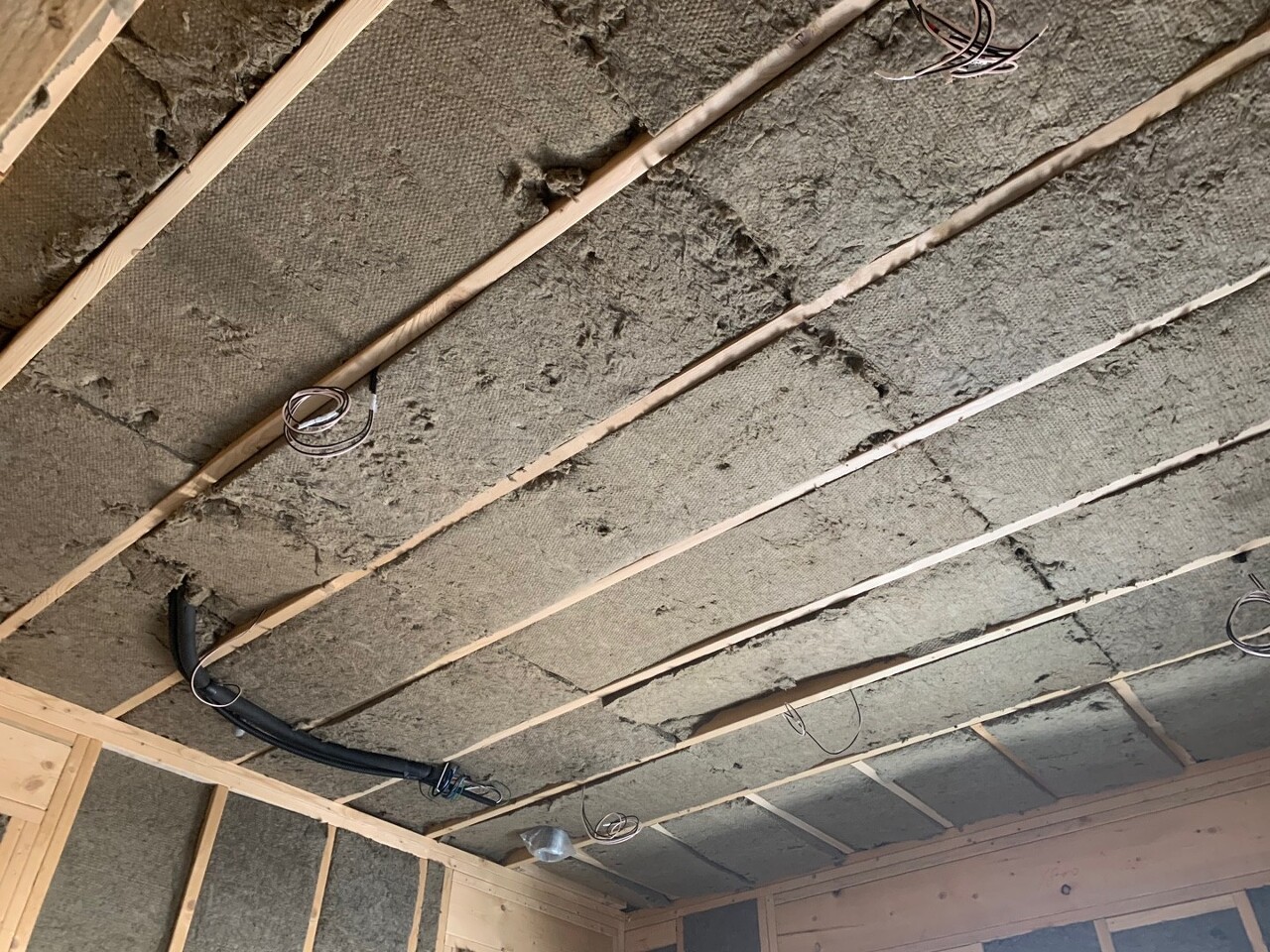

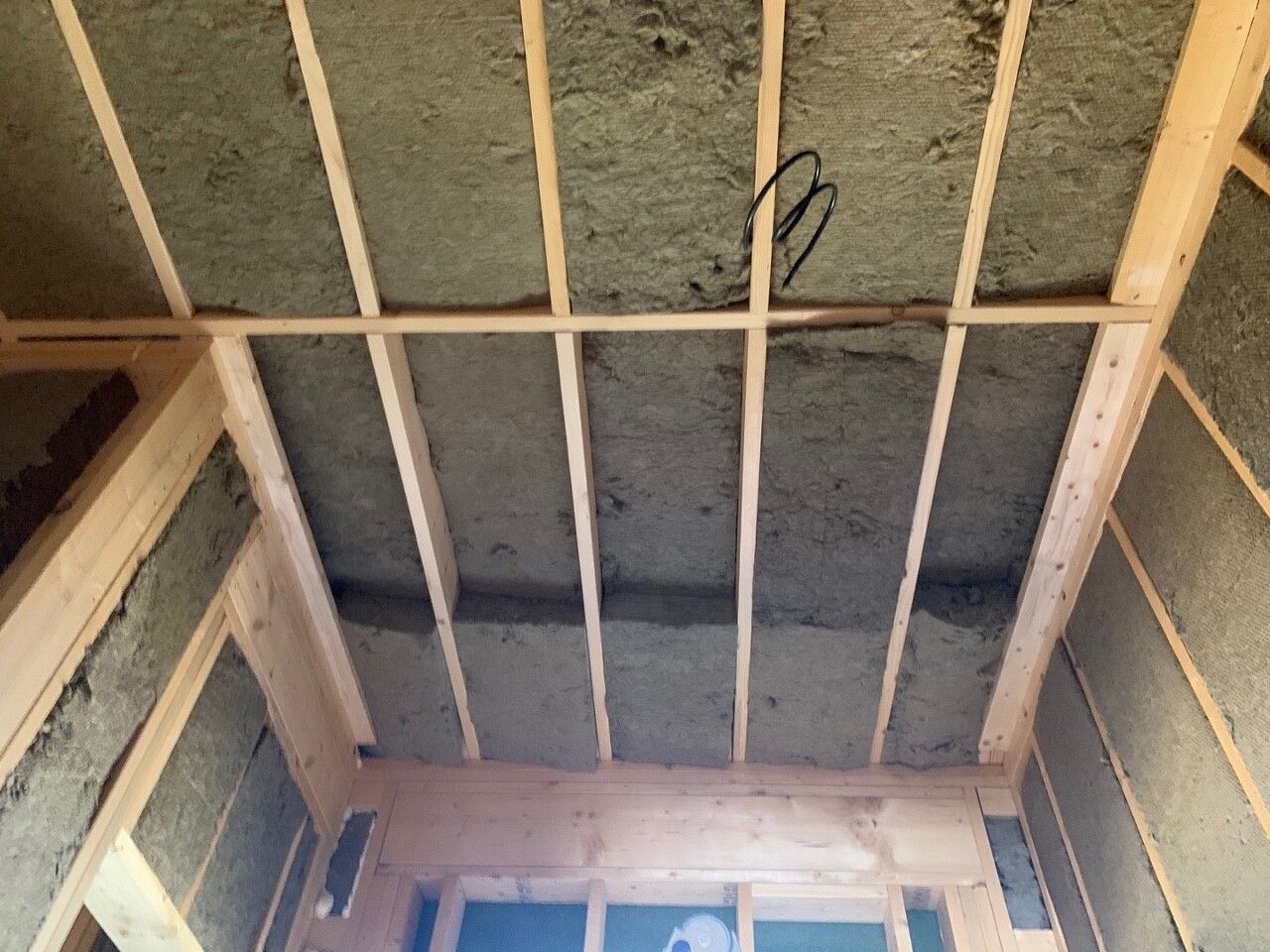

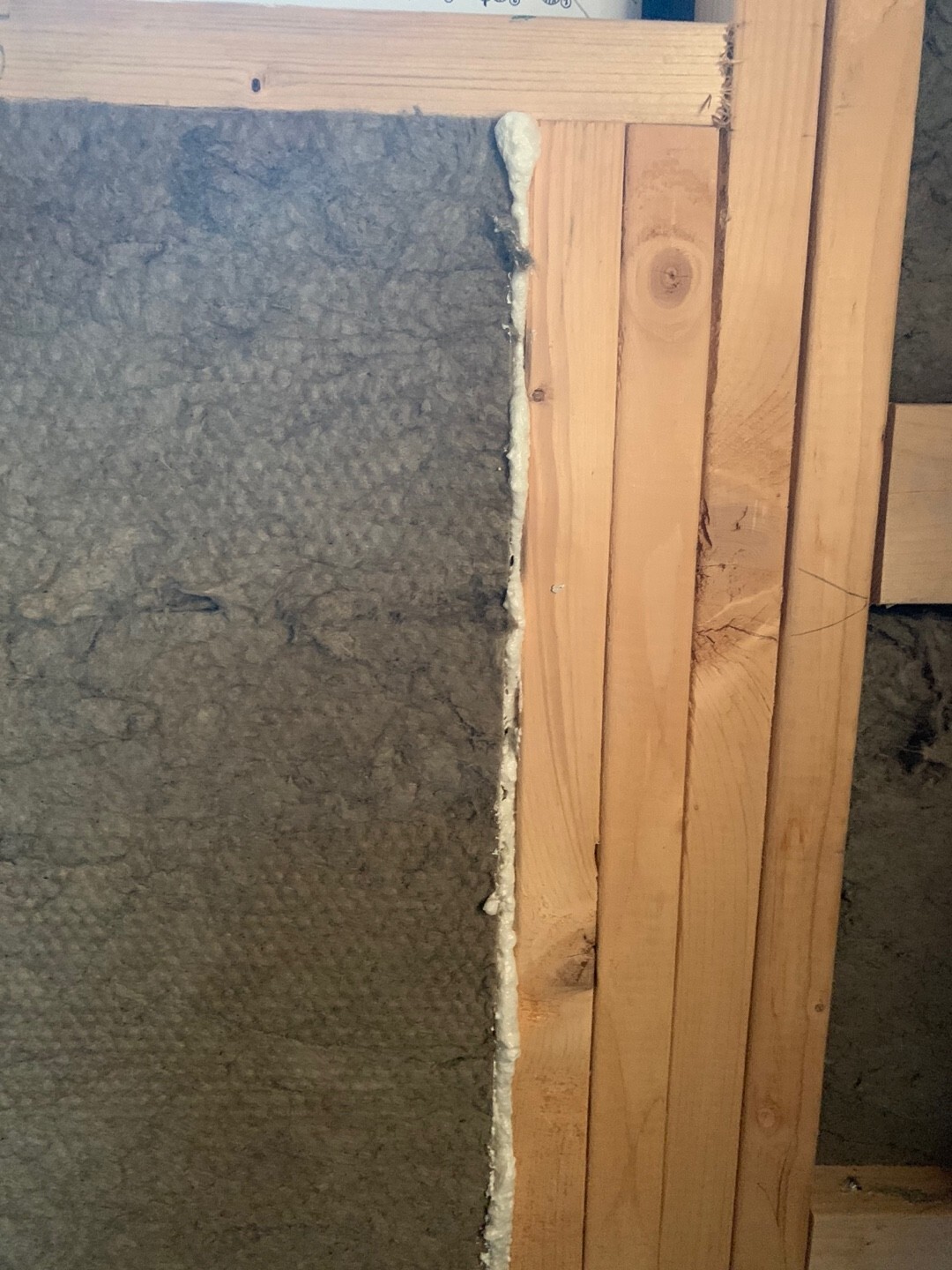

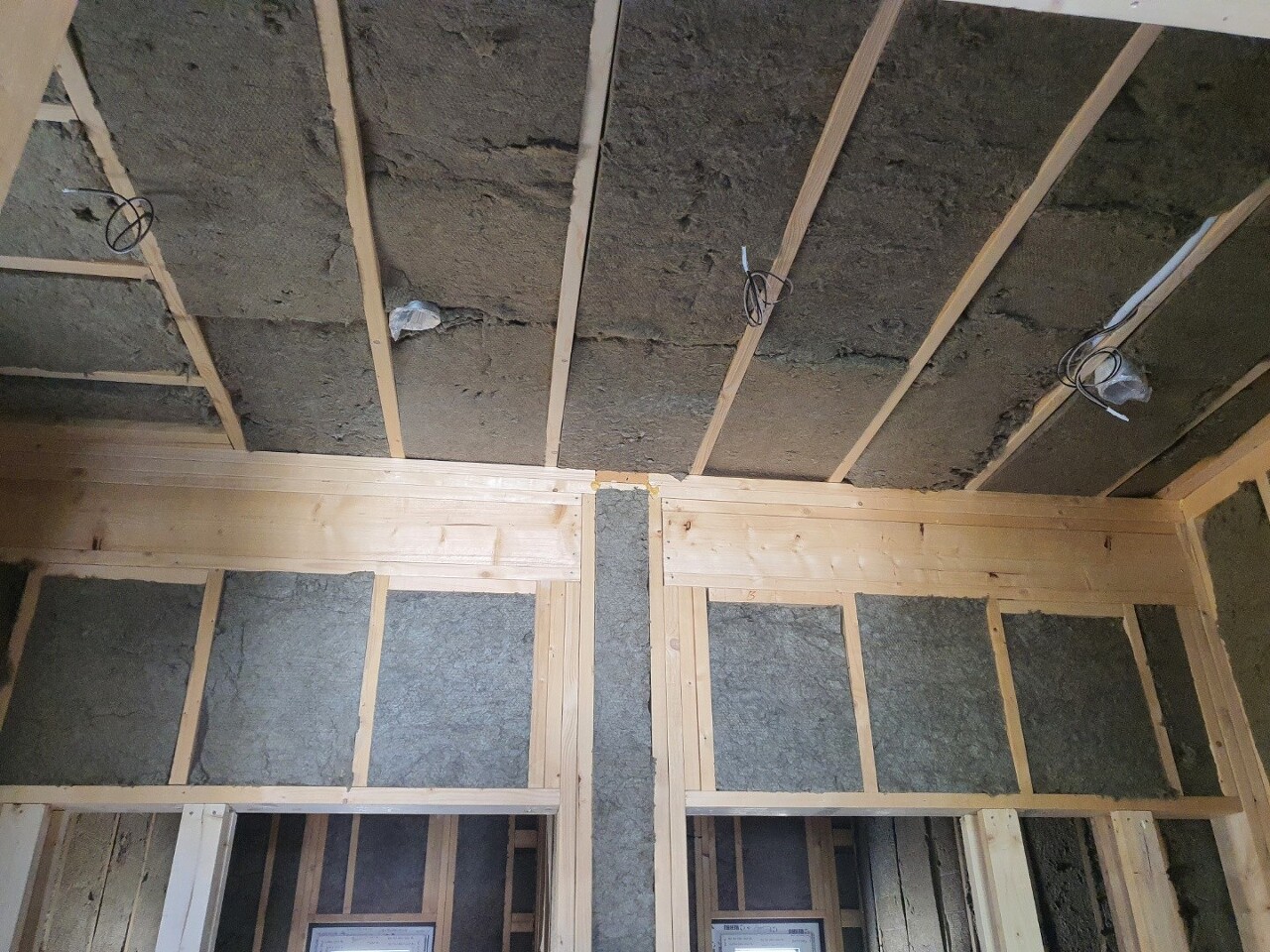

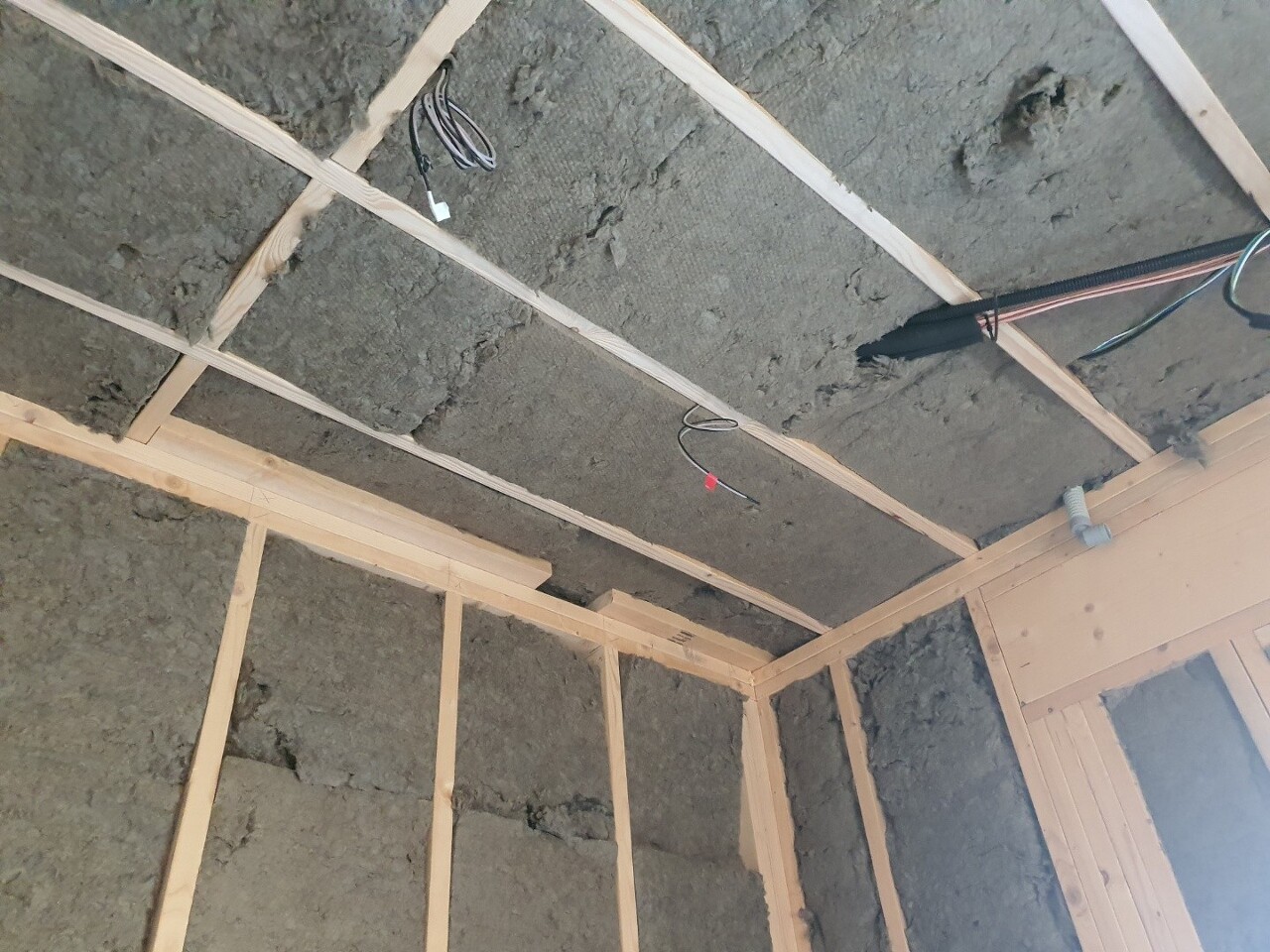

1, 2층 전체 단열재 충진작업 완료하였습니다.

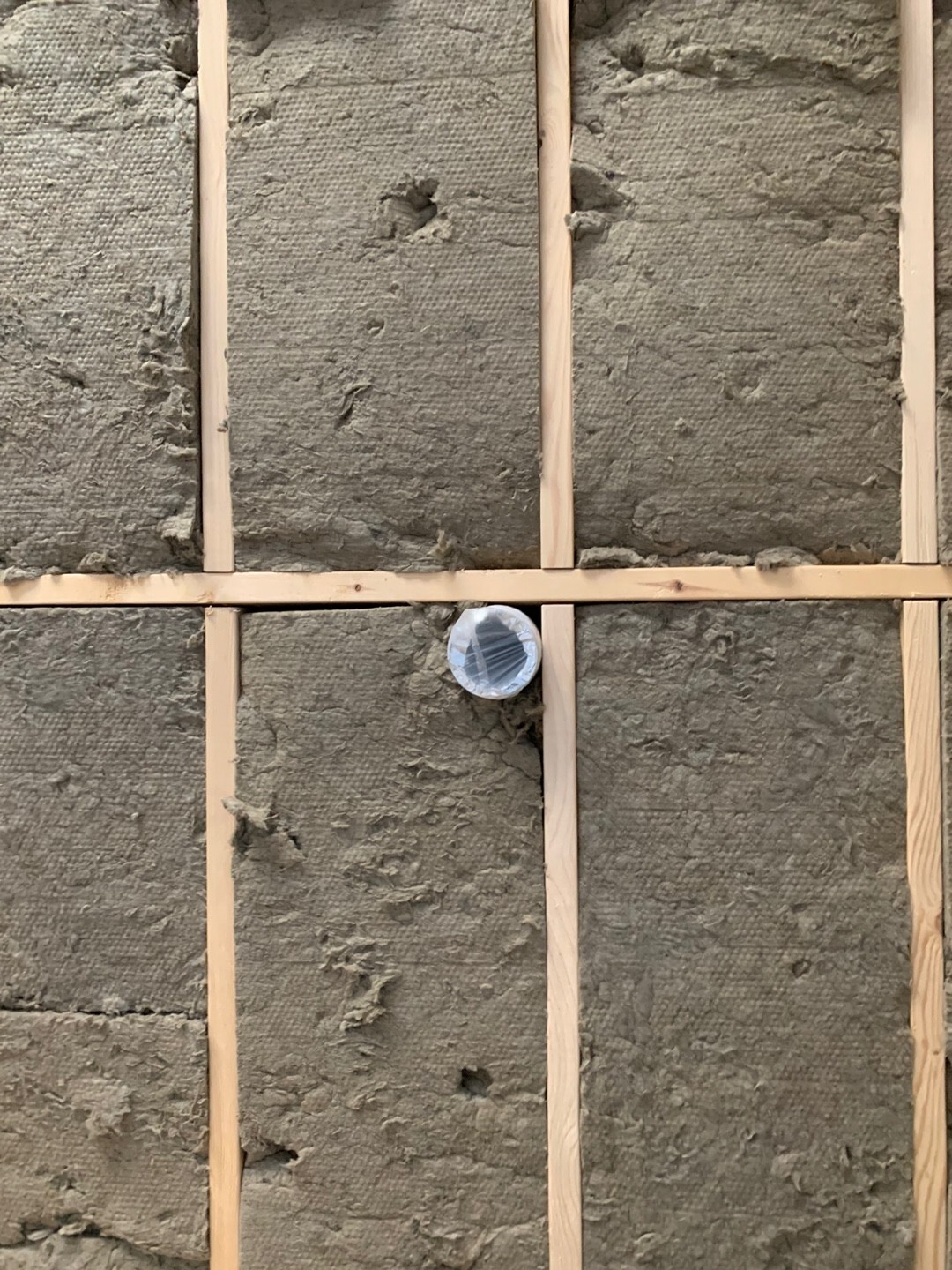

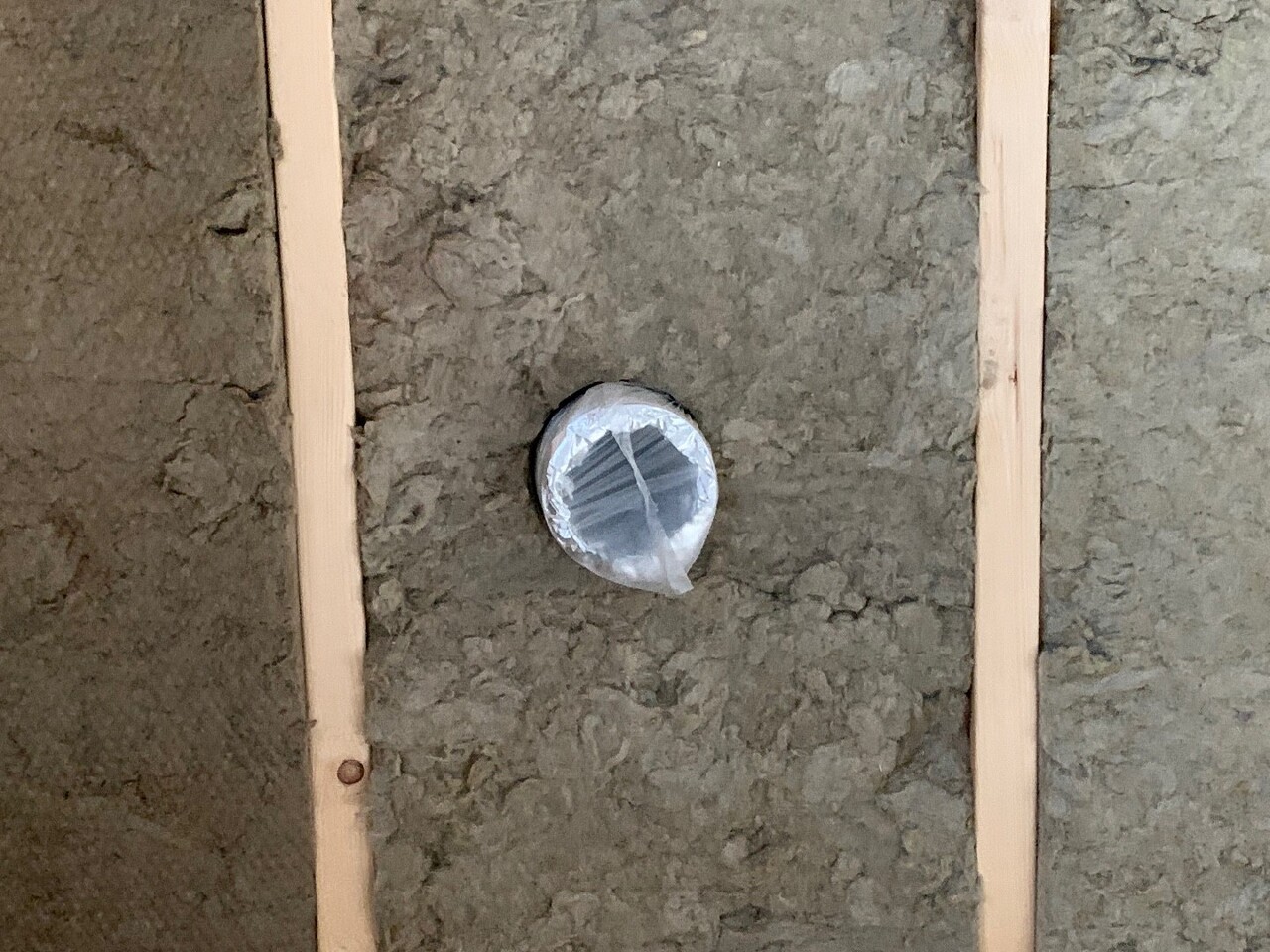

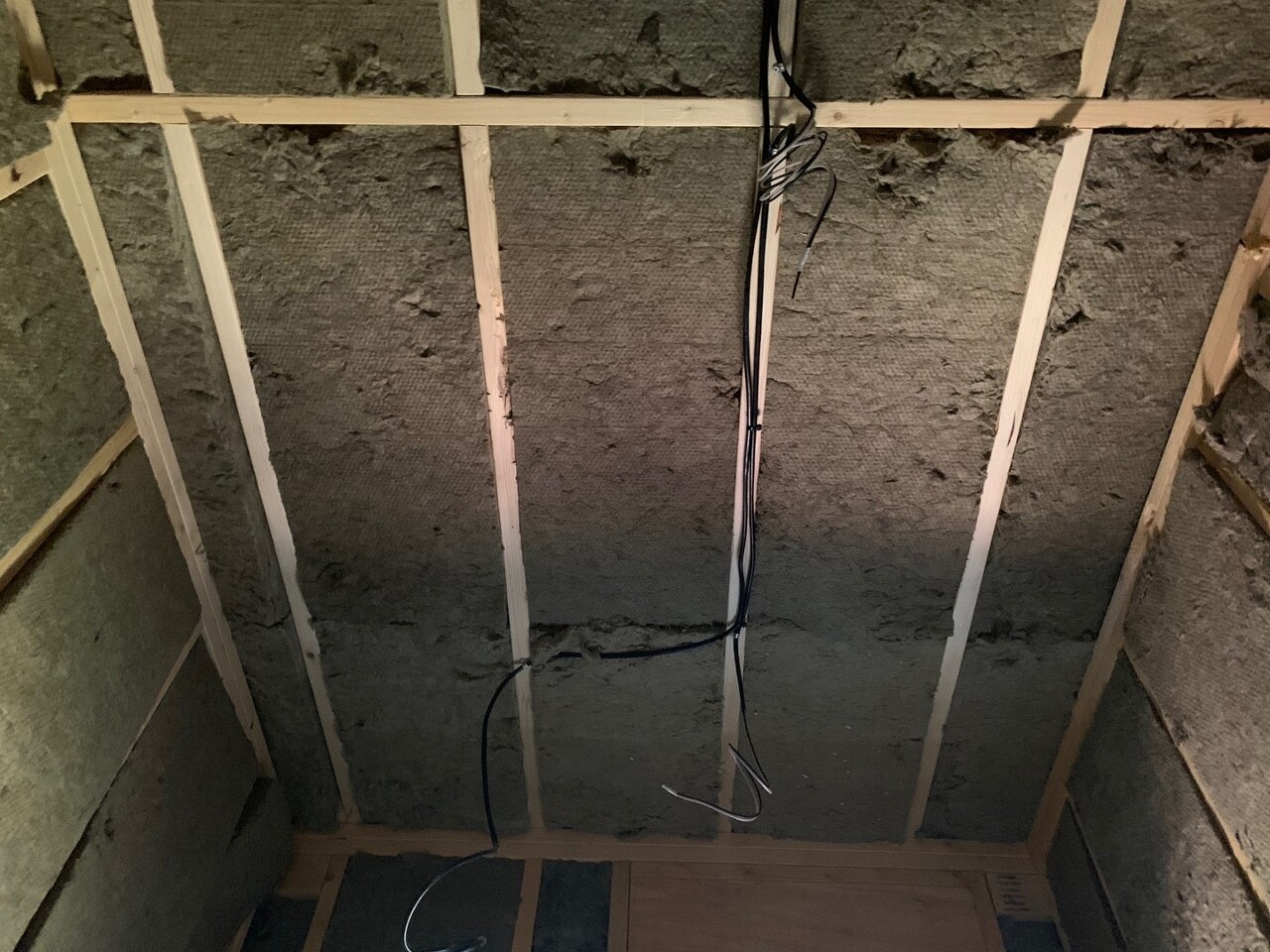

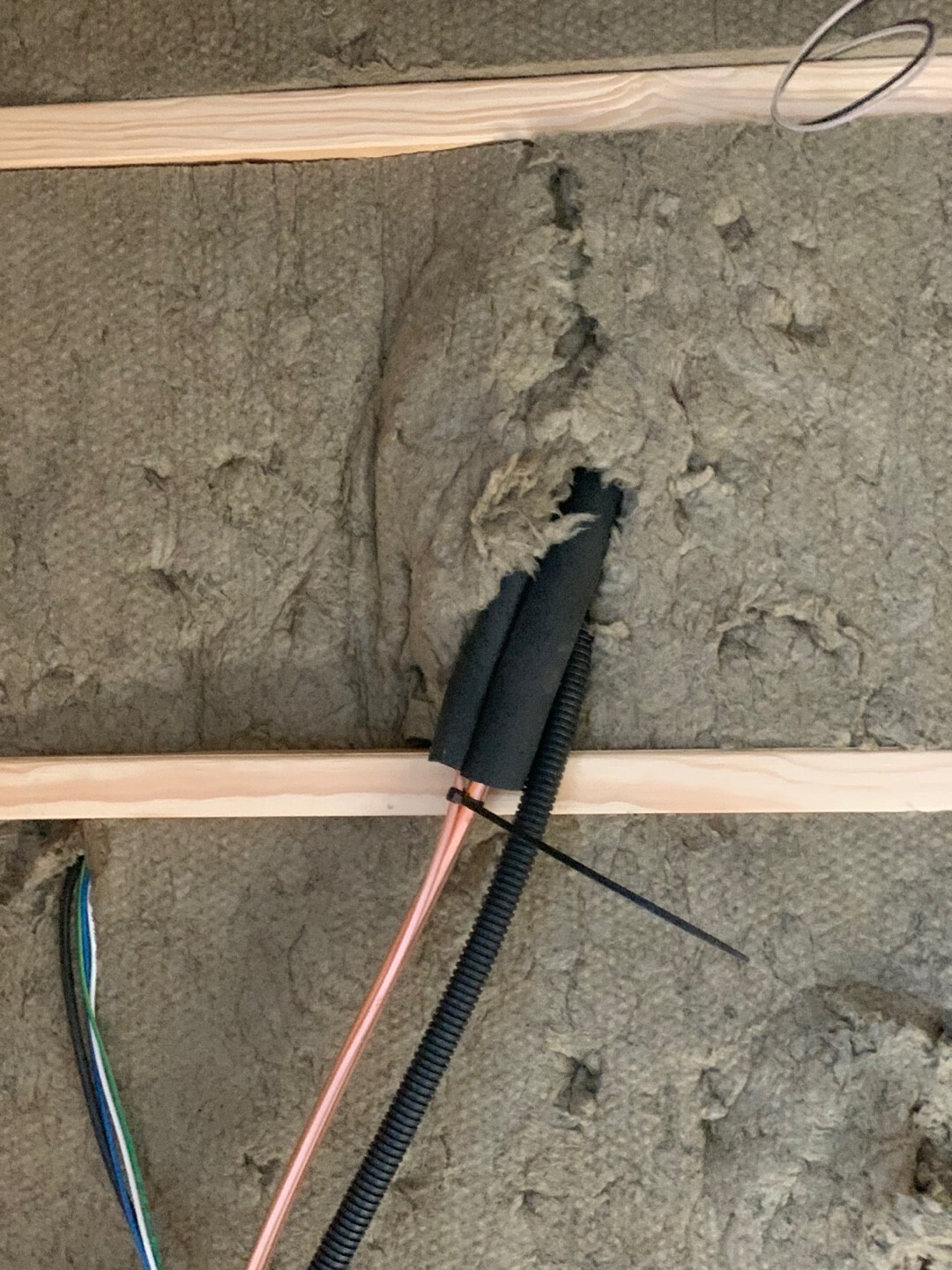

노출된 배관 및 전기선을 잘 감싸도록 단열재를 충진하였습니다.

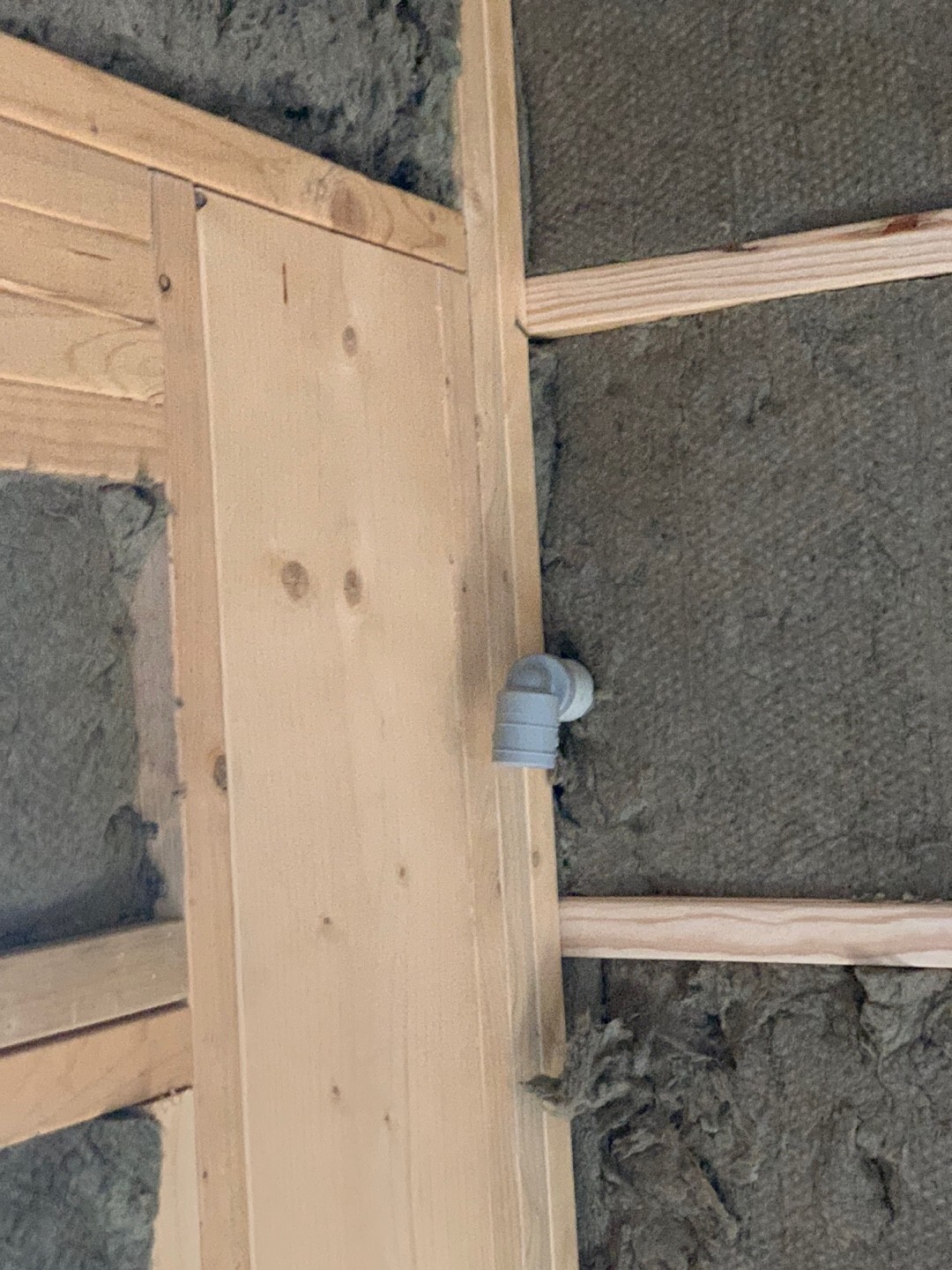

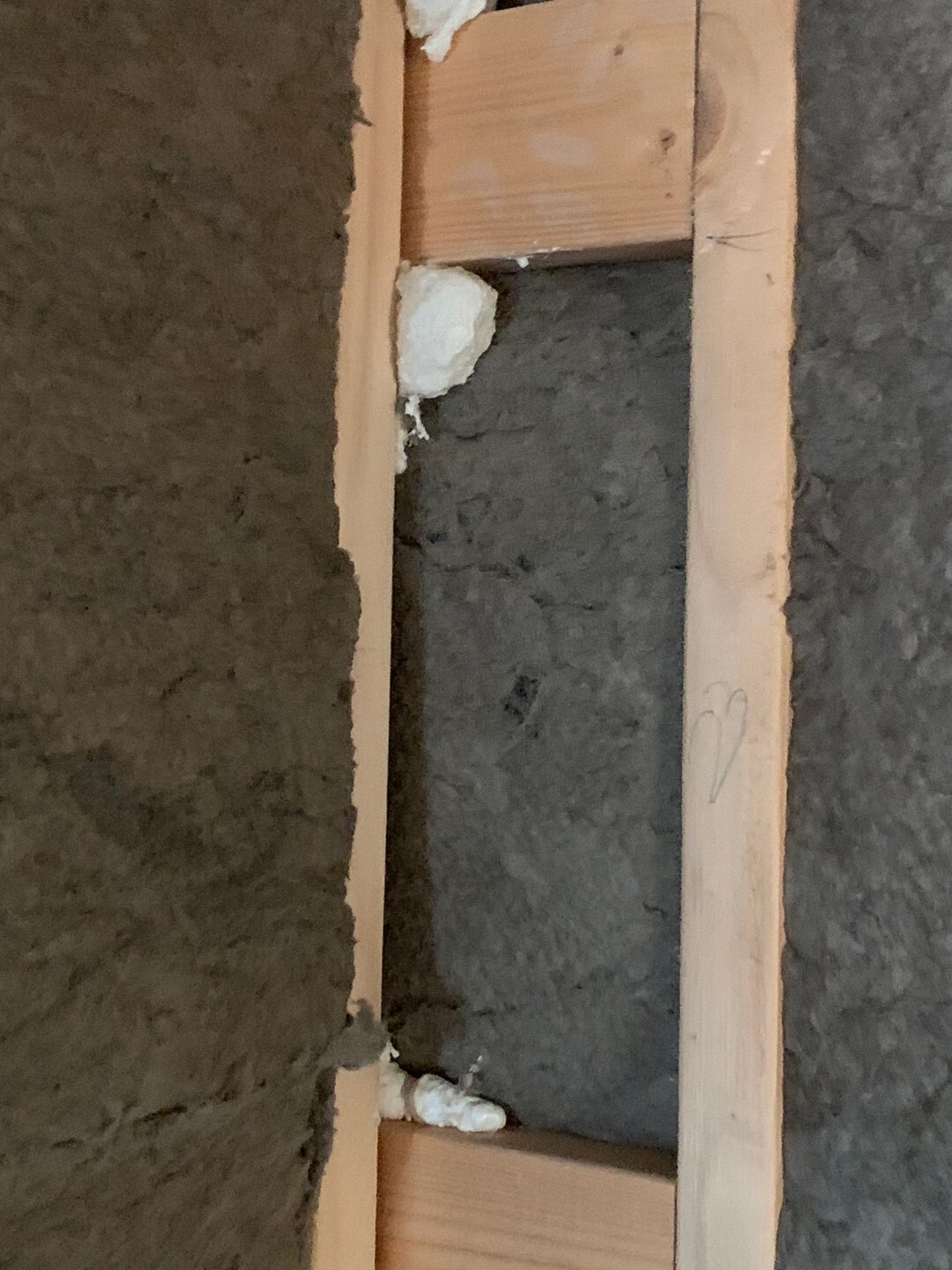

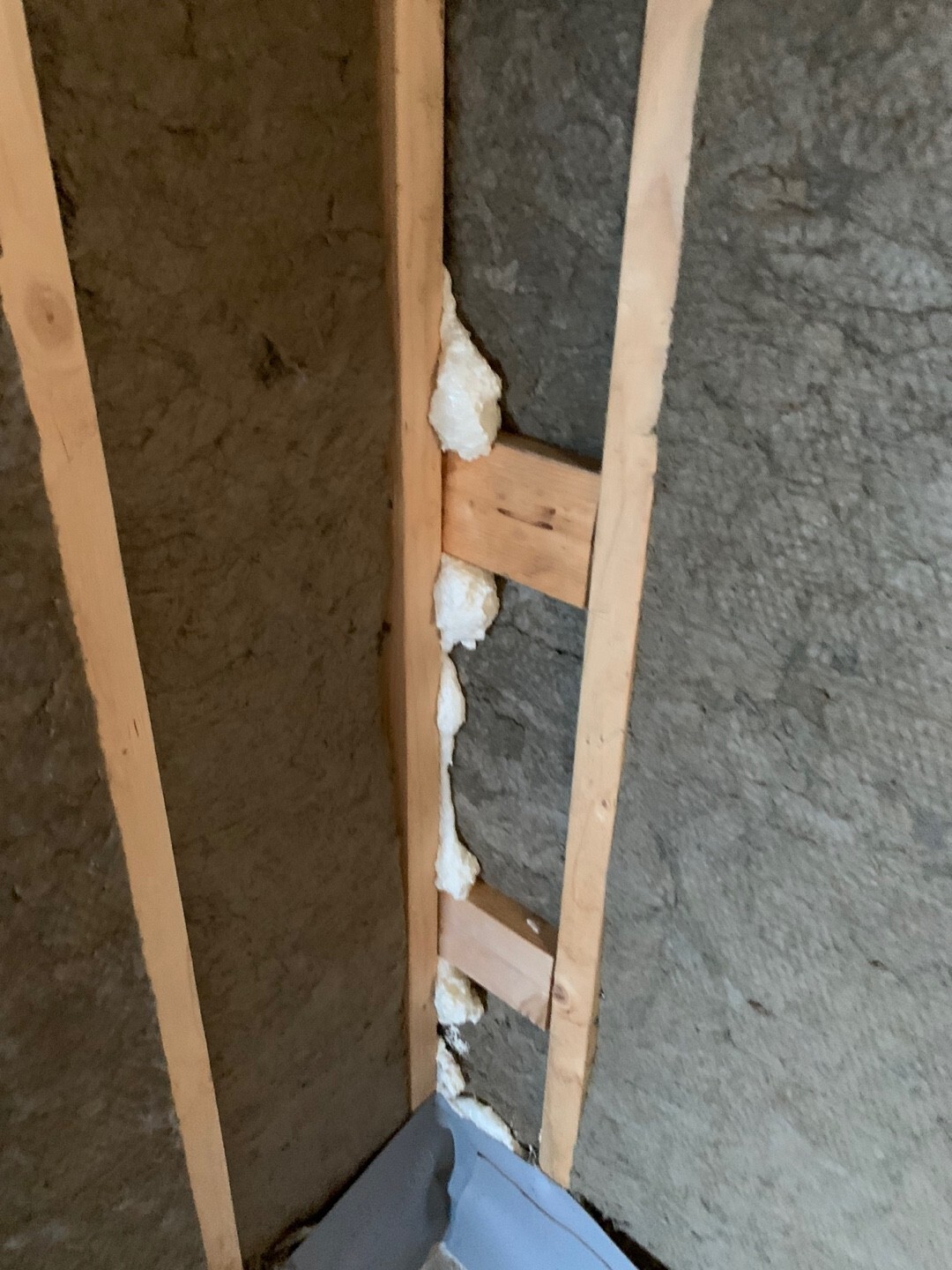

틈새구간에는 우레탄폼으로 충진하여 단열이 깨지지 않도록 하였습니다.(우레탄폼 작업은 발견되는대로 계속 채워넣을 예정입니다.)

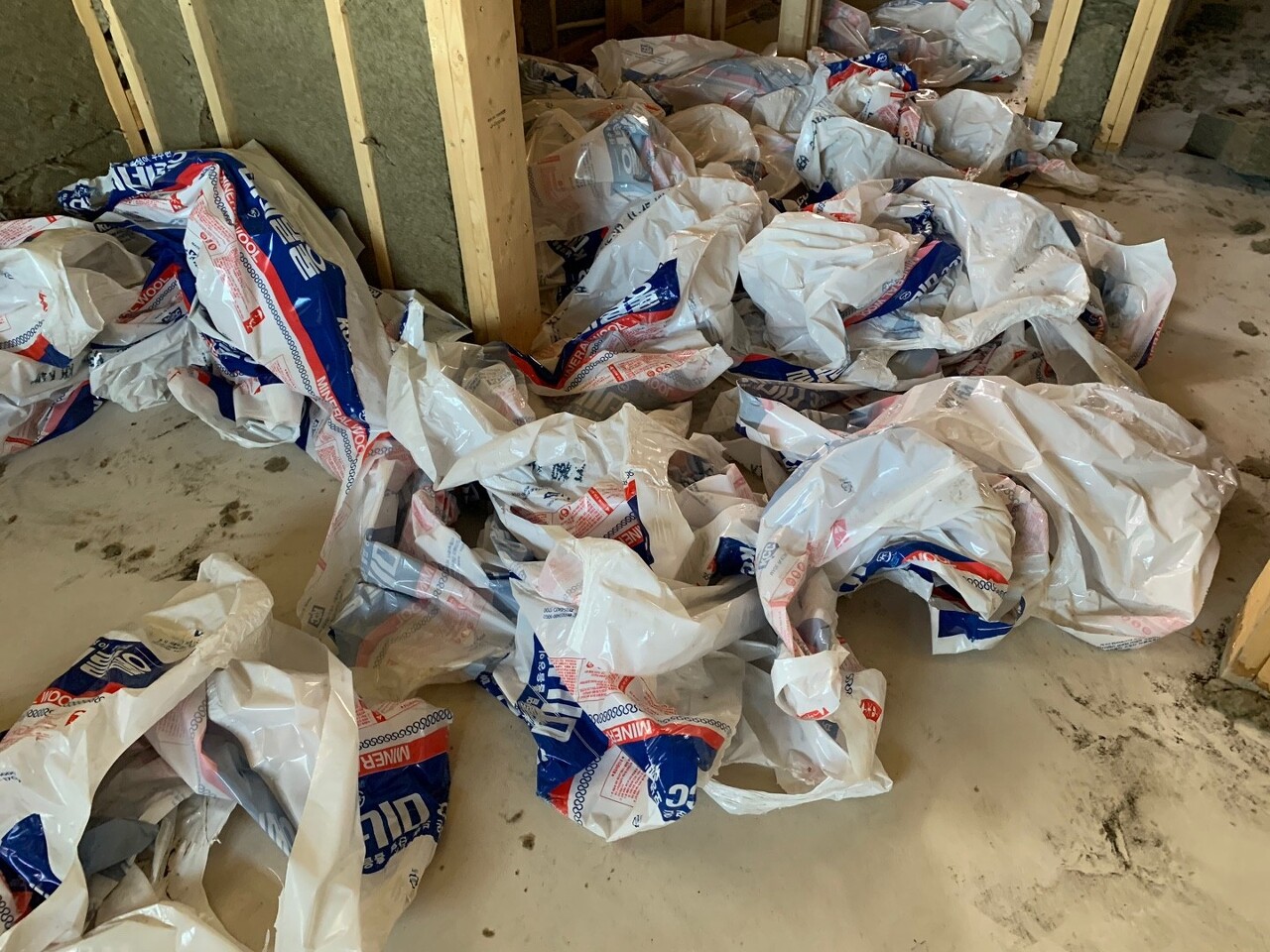

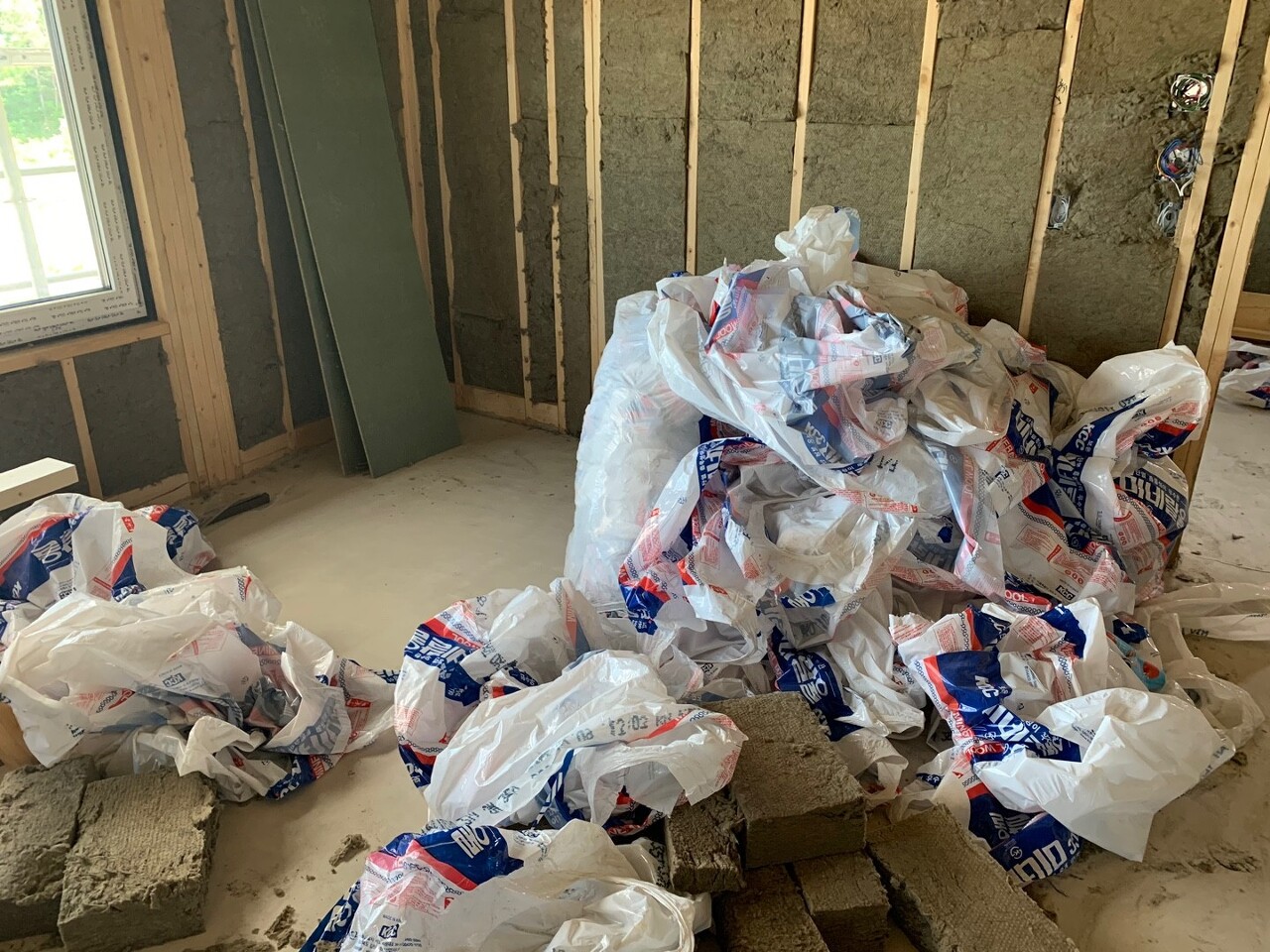

현장에 나뒹구는 단열재팩 비닐이 현장의 치열한 상황을 잘 설명해주는듯 합니다. ㅎㅎ

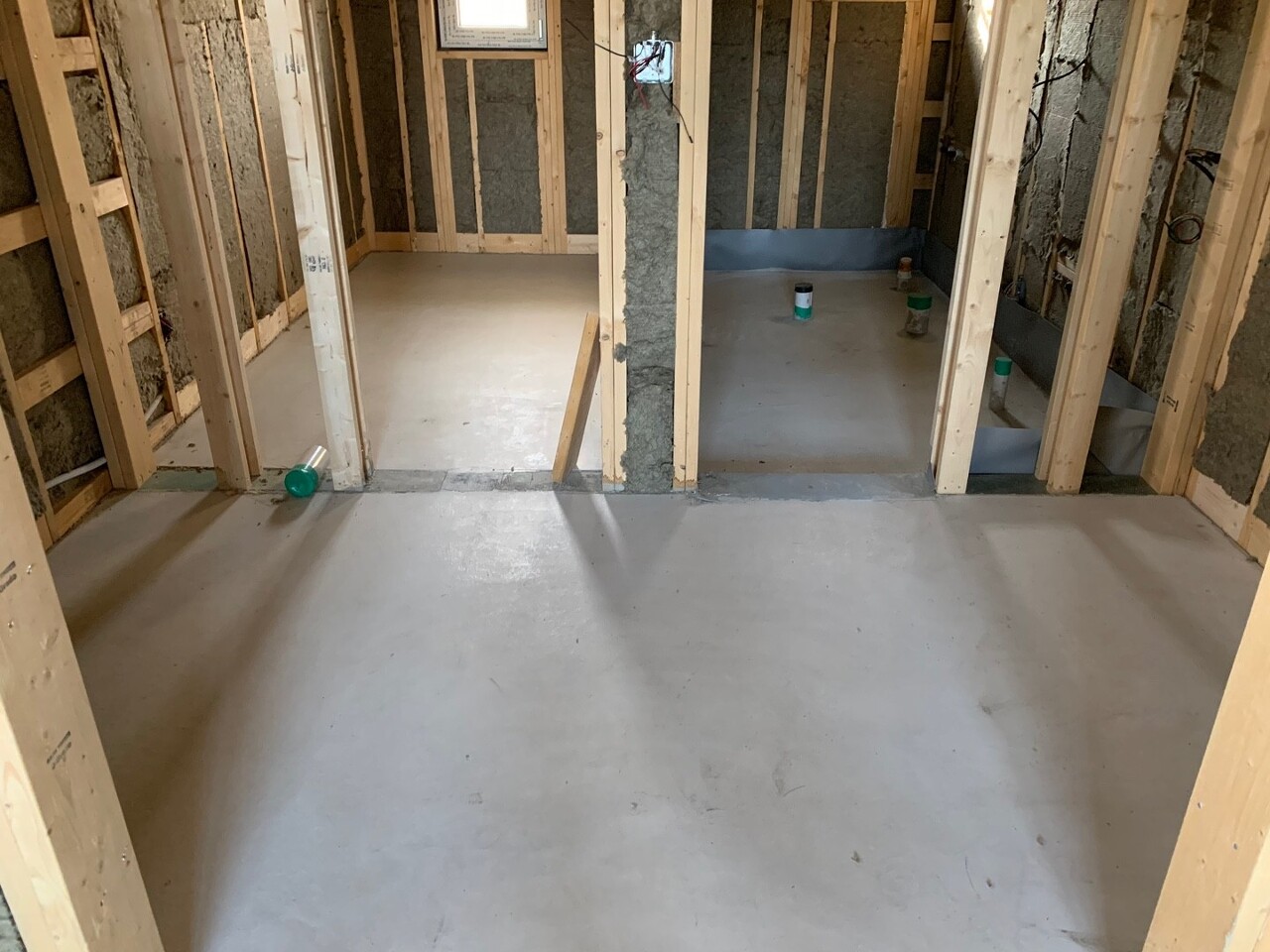

작업완료 후 깨끗히 정리하였습니다.

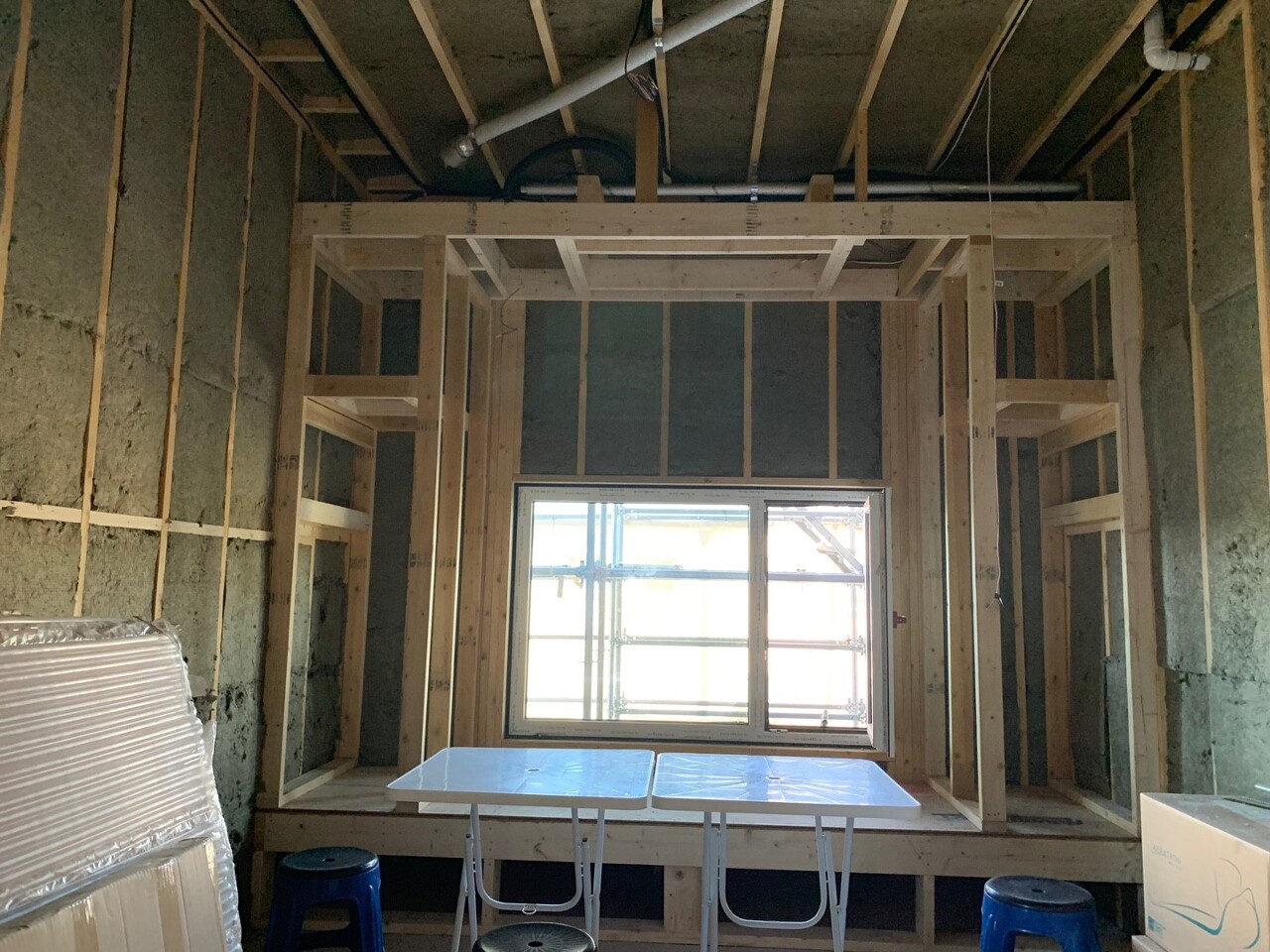

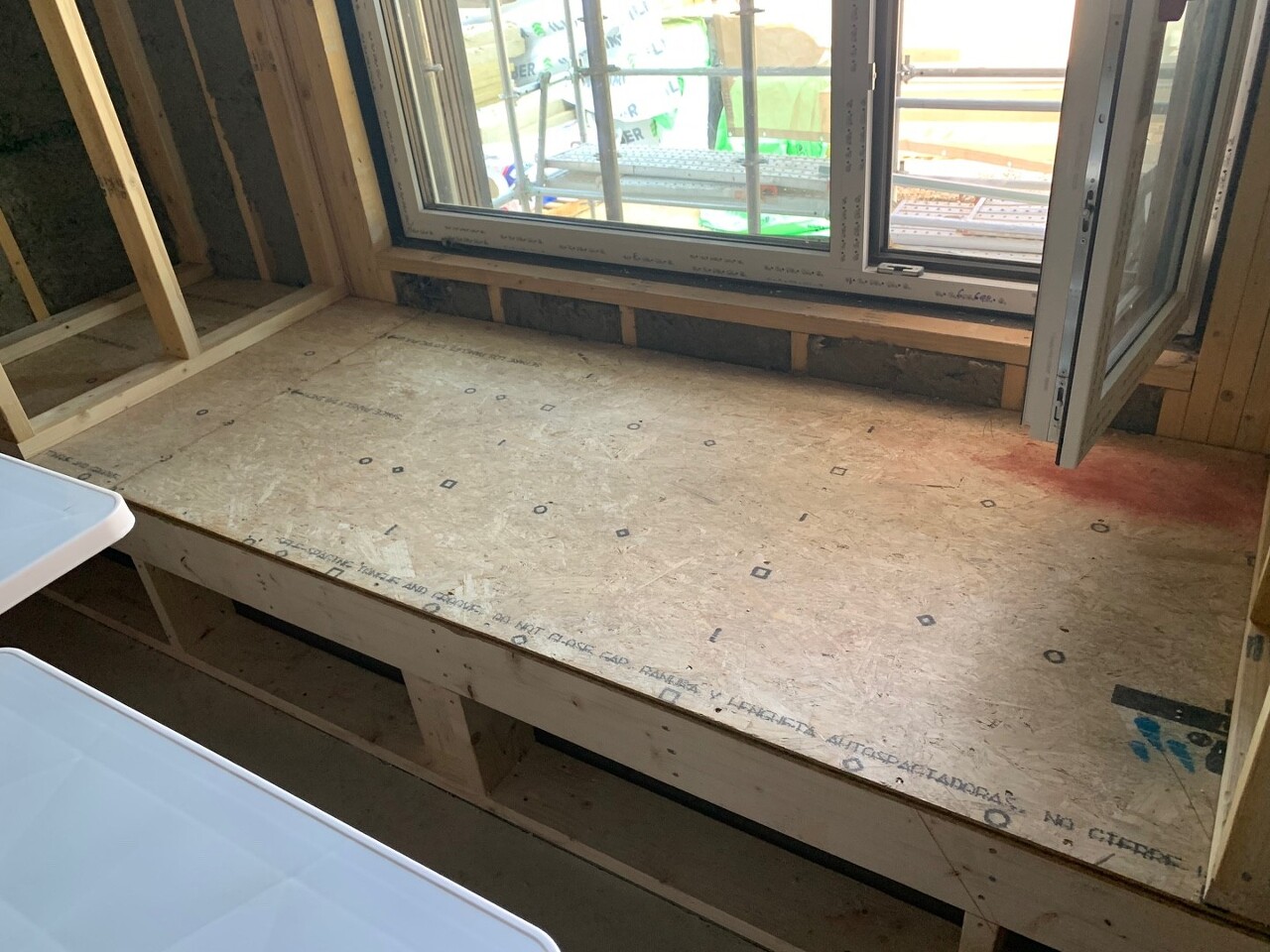

윈도우시트 좌우측면에 수납공간을 위한 목작업을 하였습니다.

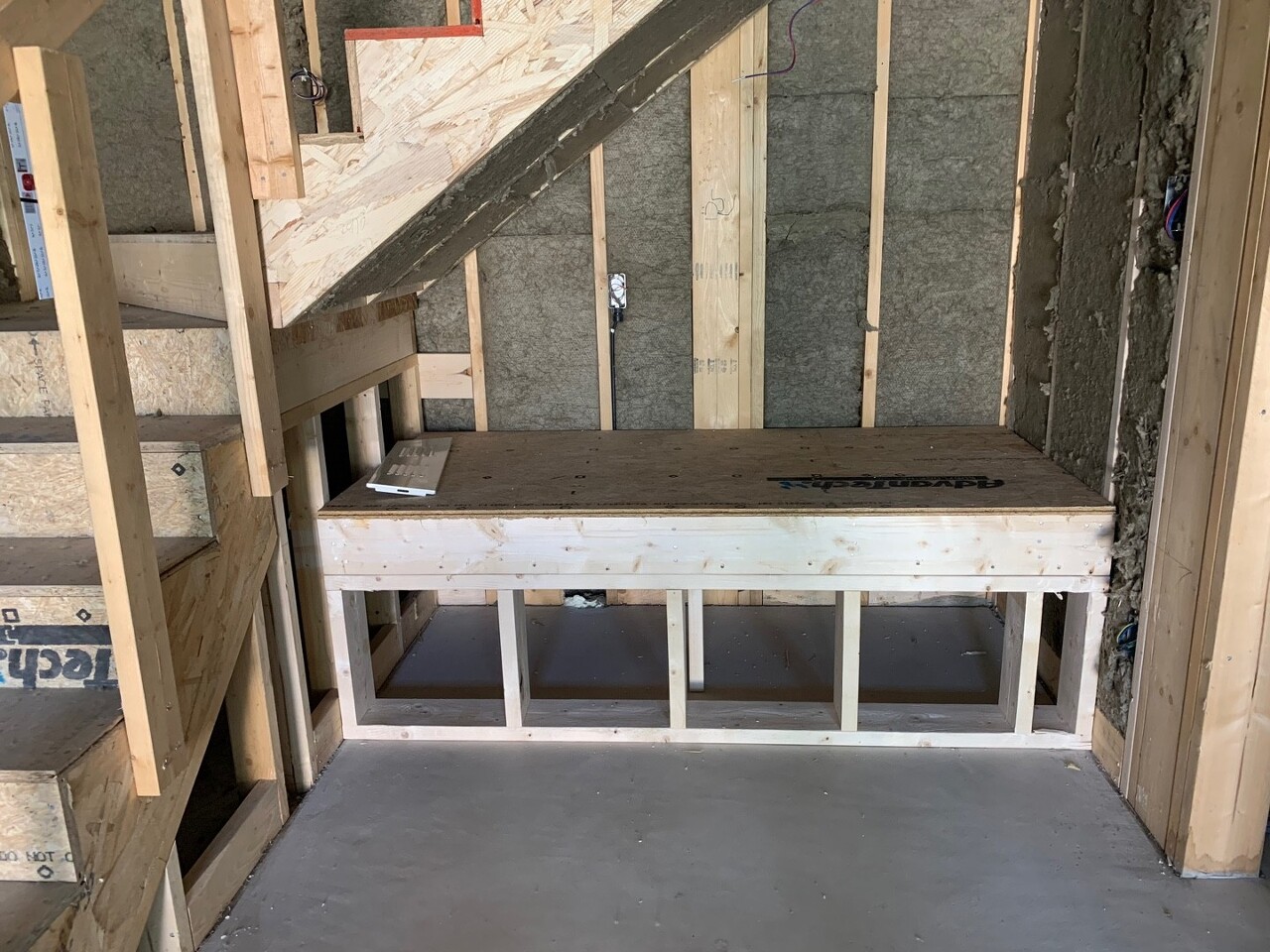

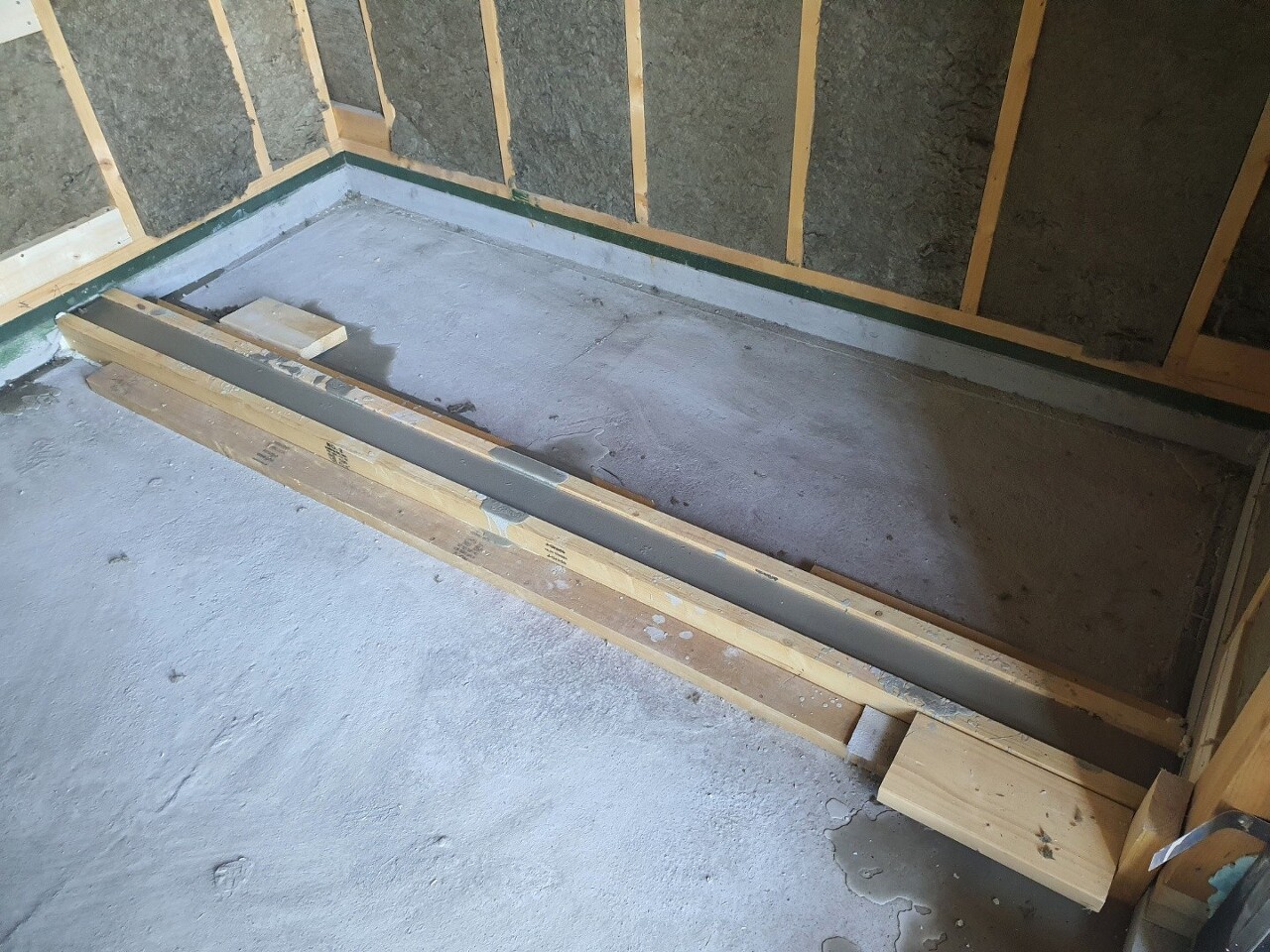

계단실 하부 쉼터공간도 추가로 시공하였습니다. 건축주님 막내 설아가 좋아할듯한 공간이네요. ^^

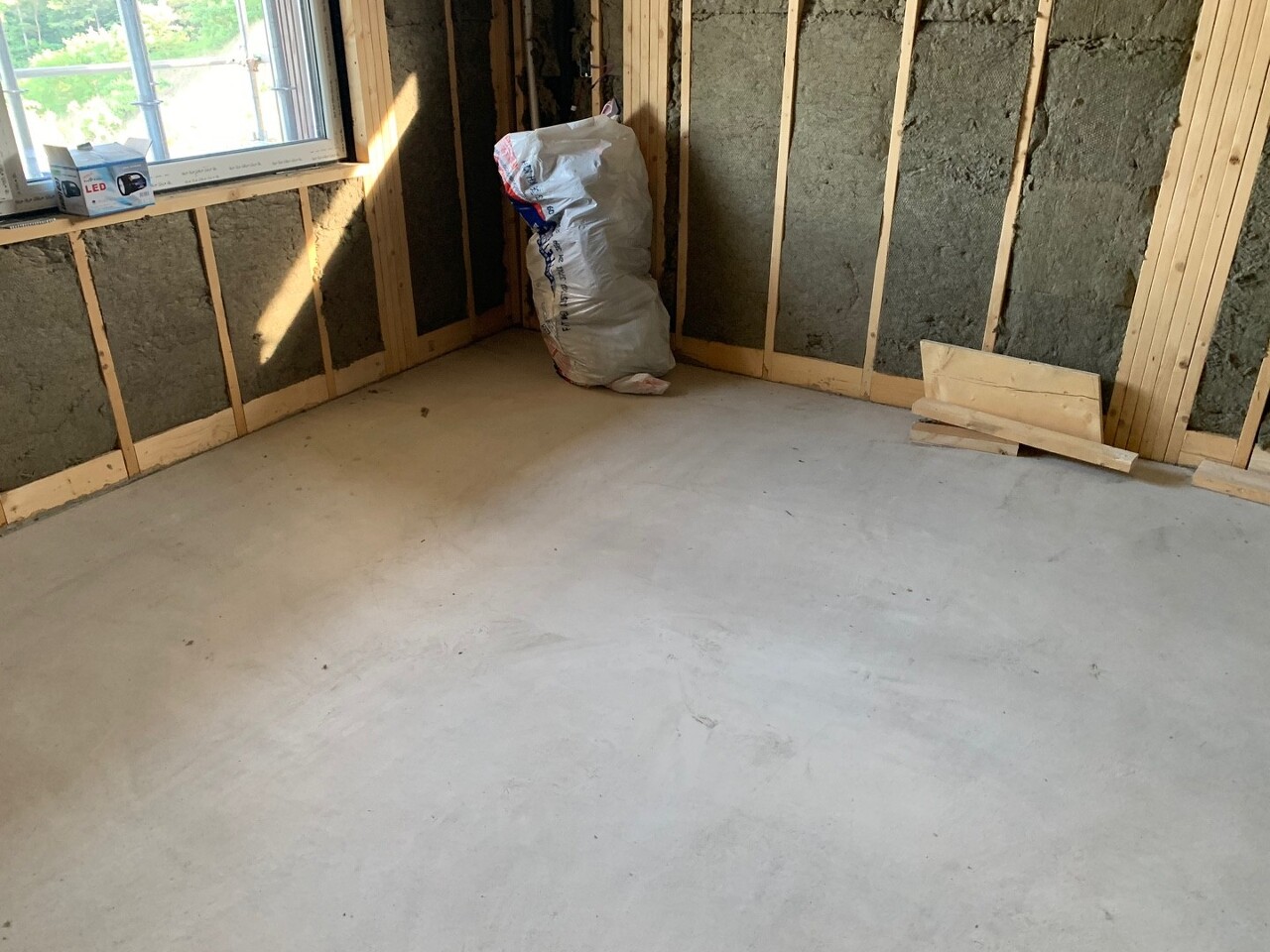

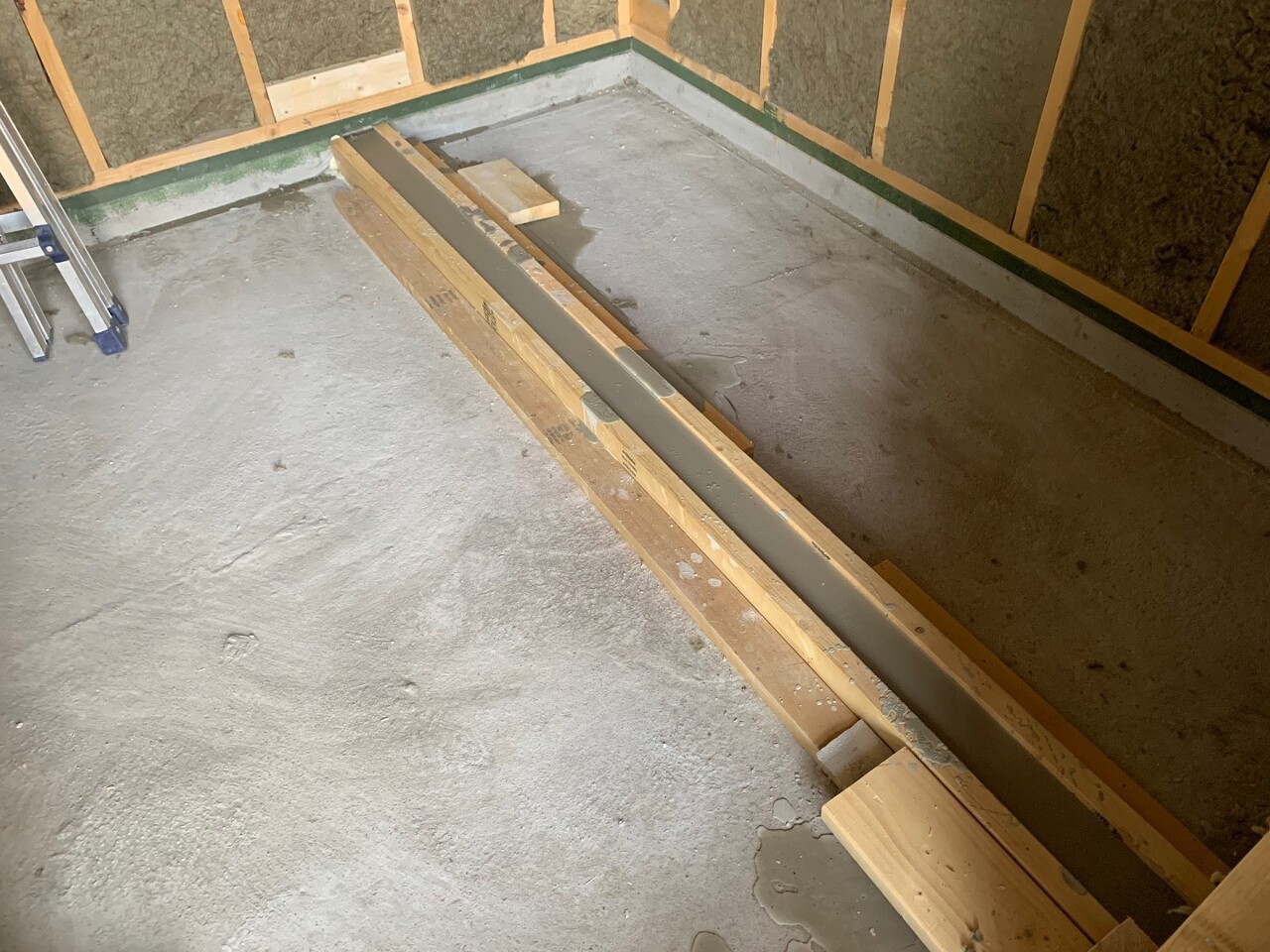

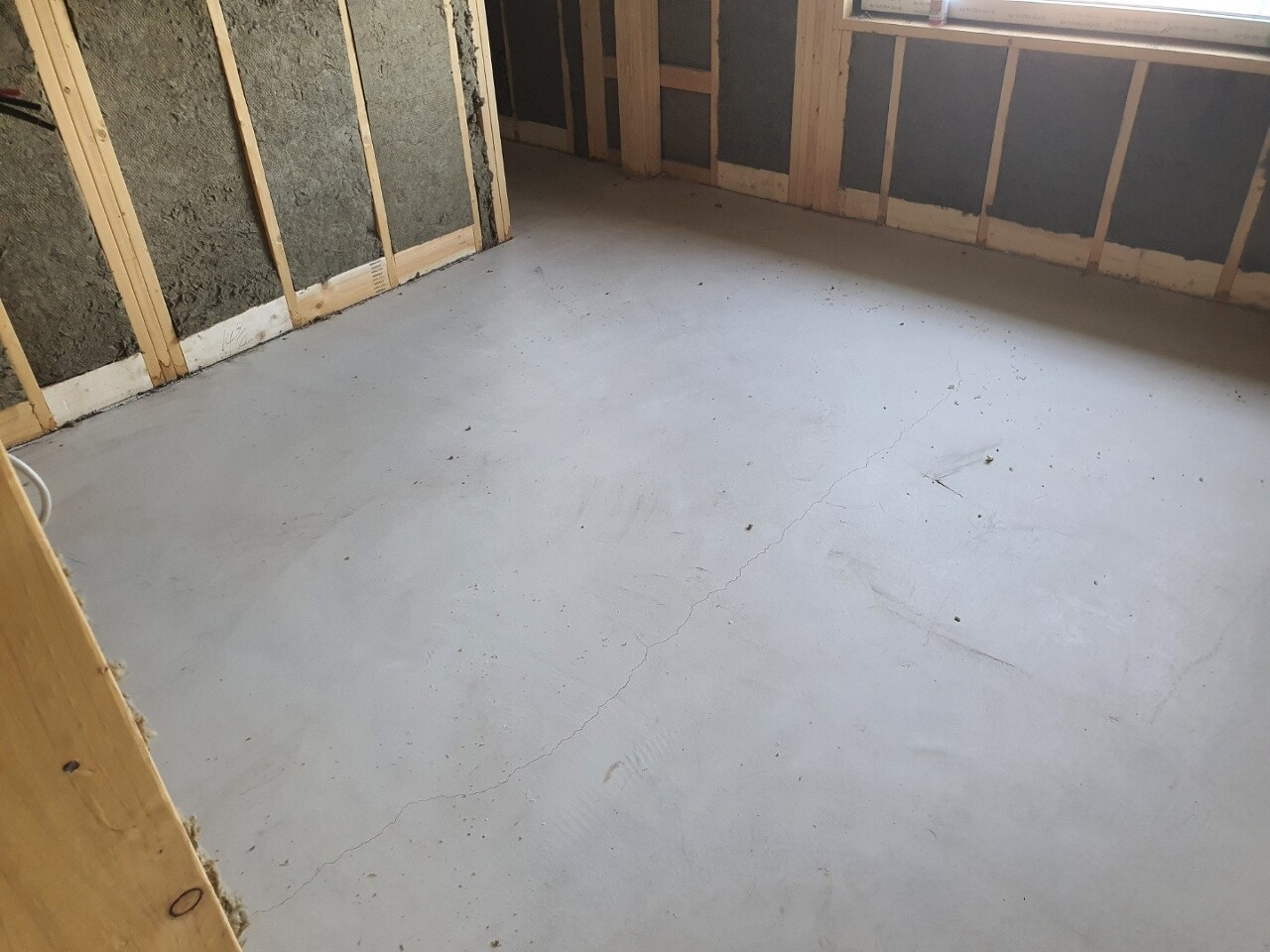

현관에 신발장 벽체시공을 위한 기초 몰탈시공을 하였습니다.

오늘까지 5일간의 단열재 충진 대장정을 마쳤습니다.

그동안 더위와 따가움에 고생하신 팀원분들 수고 많으셨습니다.

내일은 내부 목작업 및 처마하부 하이클래딩 작업을 할 예정입니다.

새마음 새뜻으로 내일도 최선을 다하는 최고팀 되겠습니다!!

수호천사하우징 : 네이버 카페

고단열 목조주택 전문시공은 수호천사하우징에서~~~

cafe.naver.com

'목조주택 시공완료현장 > 2203김천농소 72평' 카테고리의 다른 글

220607 화[김천농소] 54일차 다운실링 [수호천사 하우징] [직영건축] [목조주택]  (0) 2022.06.09
220606 월[김천농소] 53일차 다운실링, 처마 하이클래딩 [수호천사 하우징] [직영건축] [목조주택]  (0) 2022.06.09
220603 금[김천농소] 52일차 다운실링, 처마 하이클래딩 [수호천사 하우징] [직영건축] [목조주택]  (0) 2022.06.04
220602 목[김천농소] 51일차 다운실링, 처마 하이클래딩 [수호천사 하우징] [직영건축] [목조주택]  (0) 2022.06.03
220601 수[김천농소] 50일차 다운실링, 처마 하이클래딩 [수호천사 하우징] [직영건축] [목조주택]  (0) 2022.06.02
220530 월[김천농소] 48일차 단열재 충진 [수호천사 하우징] [직영건축] [목조주택]  (0) 2022.05.31
220528 토[김천농소] 47일차 단열재 충진, 세라믹사이딩 실리콘 마감 [수호천사 하우징] [직영건축] [목조주택]  (0) 2022.05.29
220527 금[김천농소] 46일차 단열재 충진, 세라믹사이딩 실리콘 마감 [수호천사 하우징] [직영건축] [목조주택]  (0) 2022.05.27
220526 목[김천농소] 45일차 세라믹사이딩, 단열재 충진, 징크팀 시공 [수호천사 하우징] [직영건축] [목조주택]  (0) 2022.05.26
220525 수[김천농소] 44일차 하이클래딩, 세라믹사이딩 시공, 징크팀 시공 [수호천사 하우징] [직영건축] [목조주택]  (0) 2022.05.26

댓글
