목조주택 시공완료현장/2112여주산북 47평

220215 화요일 [여주산북] 36일차 단열재, 내부 목작업 [수호천사 하우징] [직영건축] [목조주택]

by 수호천사하우징 2022. 2. 15.

날씨 : 종일 눈

- 금일 근무자

팀 장 : 문성일 (8시간)

부팀장 : 오경택 (8시간)

팀 원 : 이주형 (휴무), 이광현 (휴무), 한규호 (8시간)

금일품수 (누계) : 3품 (총140.425품)

▶ 금일 작업현황

- 단열재 시공

- 내부 목작업

​▶ 명일 작업현황

- 단열재 시공 마무리

- 내부 목작업

- 석고보드 양중

여주 산북 36일차 시작합니다~^^

어제에 이어서 단열재 충진 작업과 내부 목작업을 진행하였습니다.

​​

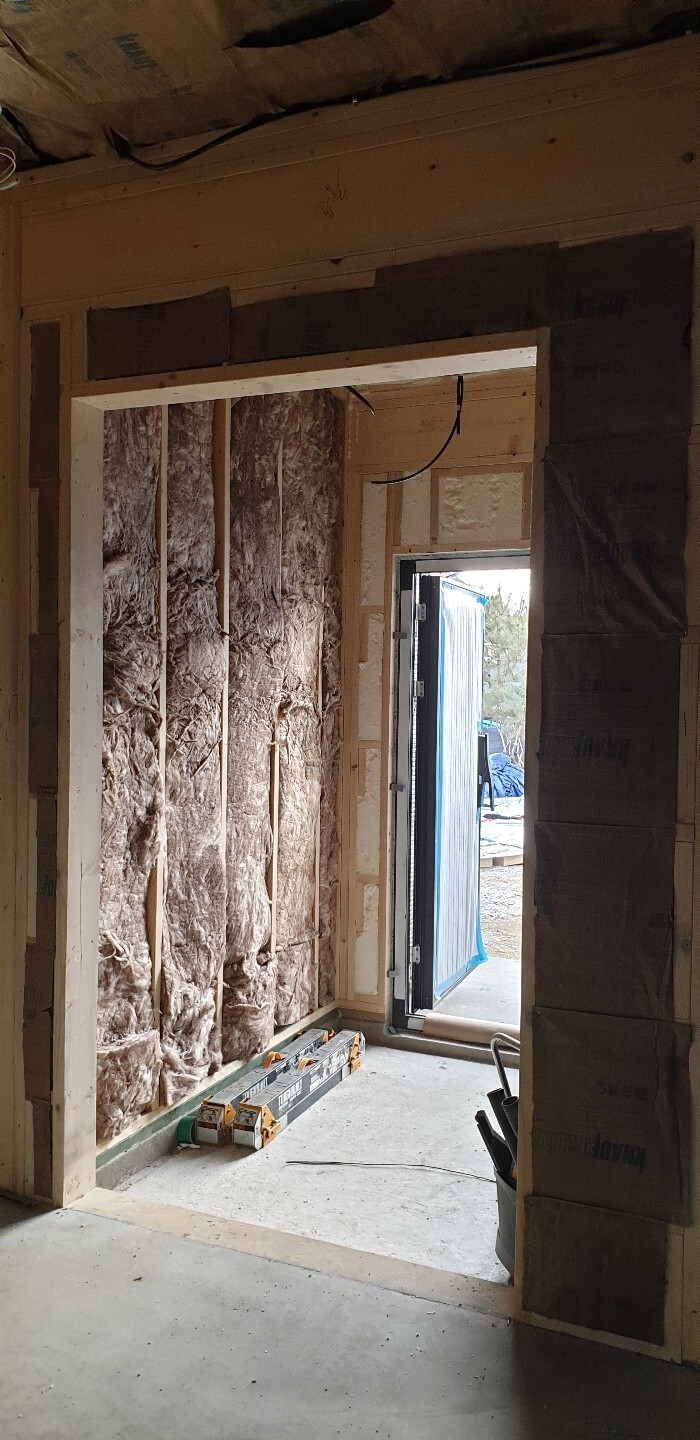

구석구석 빈틈없이 꼼꼼하게 충진해줍니다.

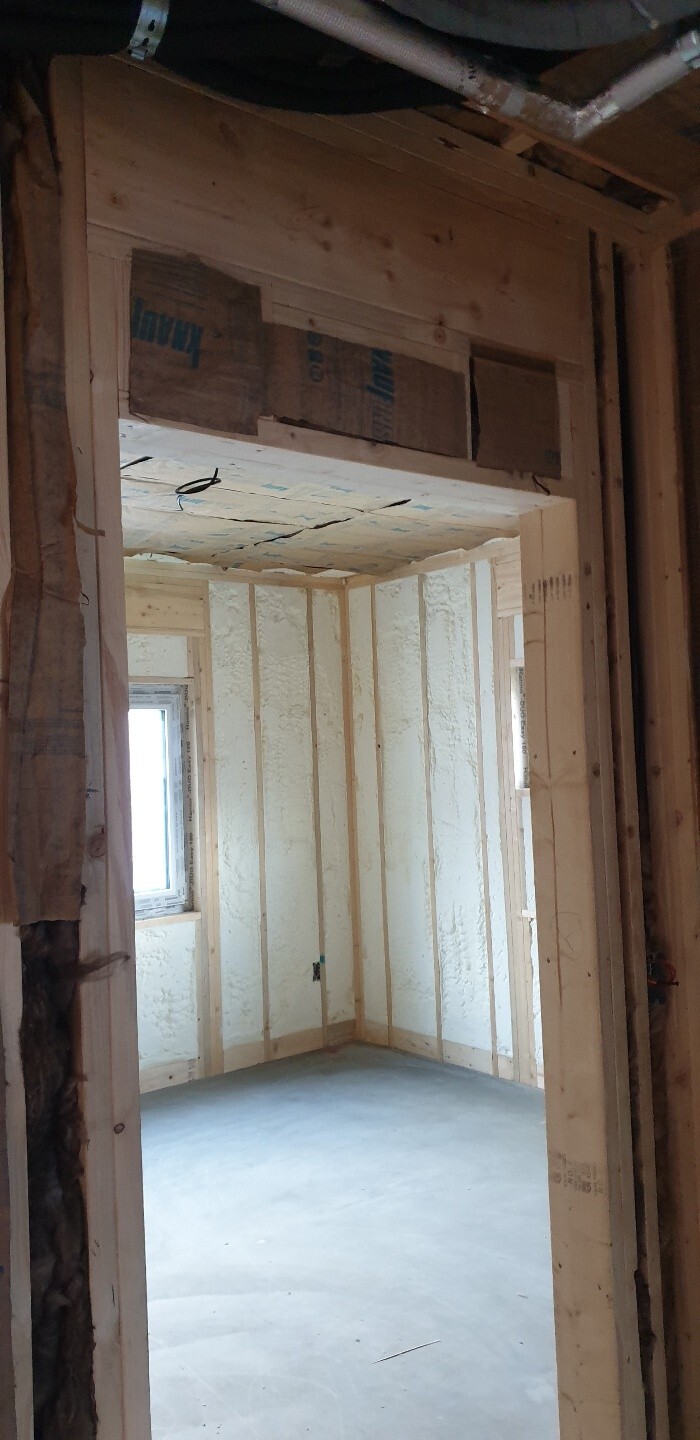

현관 천장 단열재 시공 완료.

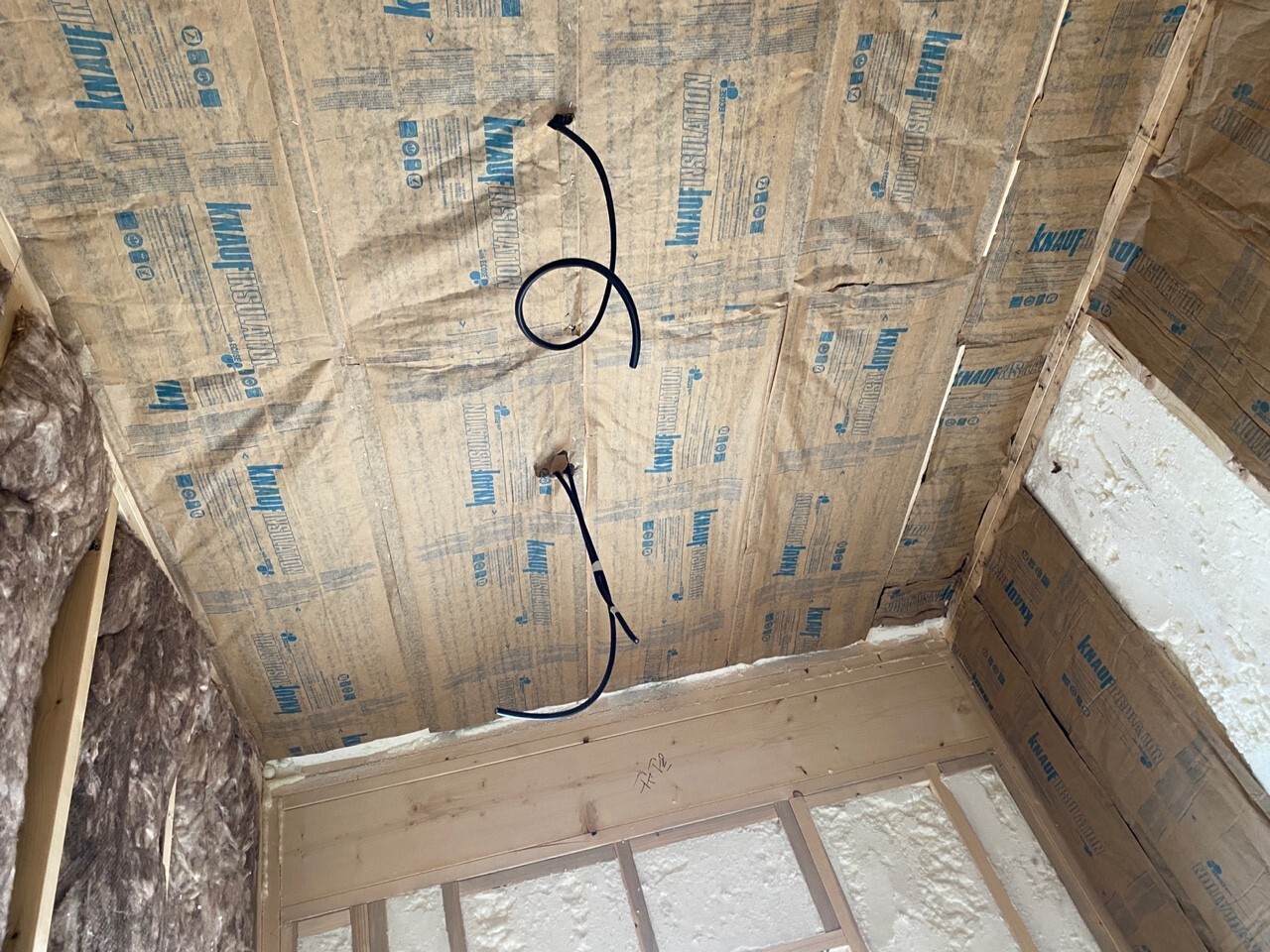

2층 창고 단열재 시공 완료.

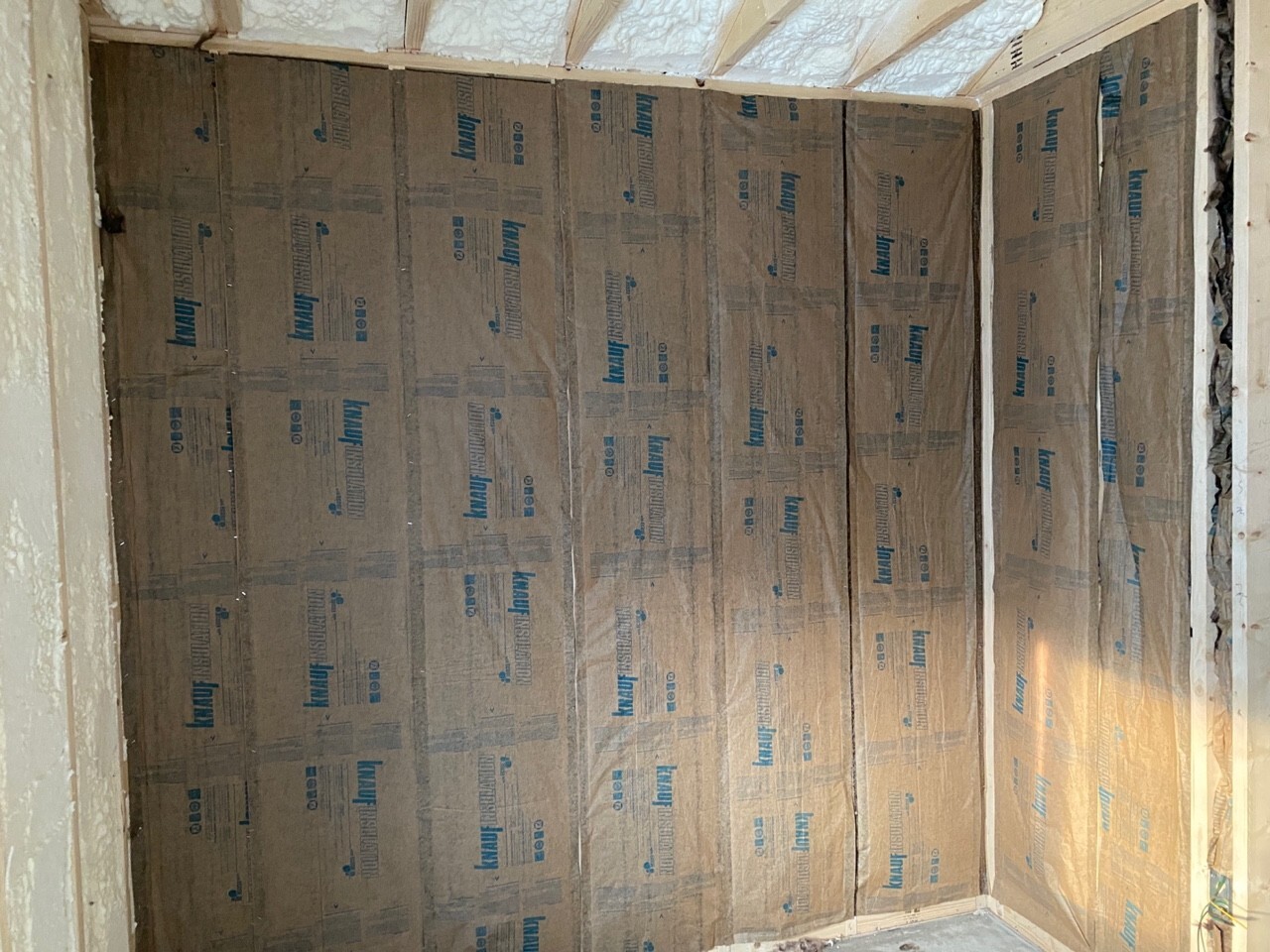

화장실 다운 실링 작업을 진행하였습니다.

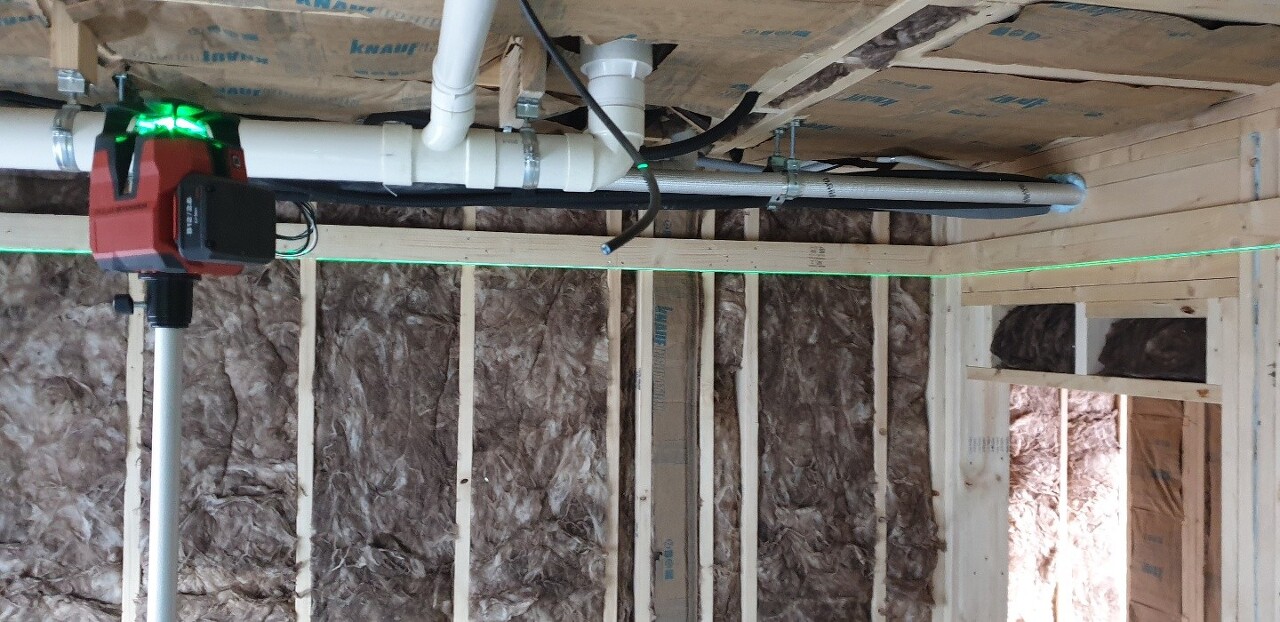

레이저 레벨기를 이용하여 오차없이 정확하게 시공해줍니다.

팀장님께서 책장 골조 작업에 한창입니다.

책장 골조 작업을 완료하였습니다.

추후 멀바우 나무로 사작틀을 짜서 시공될 예정입니다. 완성될 모습이 기대됩니다^^

'목조주택 시공완료현장 > 2112여주산북 47평' 카테고리의 다른 글

220221 월요일 [여주산북] 41일차 석고보드, 화장실도막방수, 마감제가공 [수호천사 하우징] [직영건축] [목조주택]  (0) 2022.02.22
220219 토요일 [여주산북] 40일차 석고보드, 아쿠아패널(방수보드), 거실천정 에어컨 상작업 [수호천사 하우징] [직영건축] [목조주택]  (0) 2022.02.20
220218 금요일 [여주산북] 39일차 석고보드, 아쿠아패널(방수보드) [수호천사 하우징] [직영건축] [목조주택]  (0) 2022.02.19
220217 목요일 [여주산북] 38일차 석고보드, 아쿠아패널 [수호천사 하우징] [직영건축] [목조주택]  (0) 2022.02.17
220216 수요일 [여주산북] 37일차 석고보드, 내부 목작업, 아쿠아패널 [수호천사 하우징] [직영건축] [목조주택]  (0) 2022.02.17
220214 월요일[여주산북]35일차 단열재 . 비계해체 [수호천사 하우징] [직영건축] [목조주택]  (0) 2022.02.15
220210 목요일[여주산북]34일차 내부목작업, 실란트작업, [수호천사 하우징] [직영건축] [목조주택]  (0) 2022.02.10
220209 수요일[여주산북]33일차 하이클래딩, 내부목작업, 실란트작업,[수호천사 하우징] [직영건축] [목조주택]  (0) 2022.02.10
220208 화요일[여주산북]32일차 하이클래딩, 징크시공[수호천사 하우징] [직영건축] [목조주택]  (0) 2022.02.09
220207 월요일[여주산북]31일차 세라믹사이딩, 하이클래딩, 징크시공[수호천사 하우징] [직영건축] [목조주택]  (0) 2022.02.08

댓글
