목조주택 시공완료현장/2112여주산북 47평

220210 목요일[여주산북]34일차 내부목작업, 실란트작업, [수호천사 하우징] [직영건축] [목조주택]

by 수호천사하우징 2022. 2. 10.

날씨 : 일하기 딱좋은 날씨~!!!

- 금일 근무자

팀 장 : 문성일 (8시간)

부팀장 : 오경택 (6시간)

팀 원 : 이주형 (지원) 이광현 (지원)

금일품수 (누계) :1.75품 (총148.20품)

- 금일 작업현황

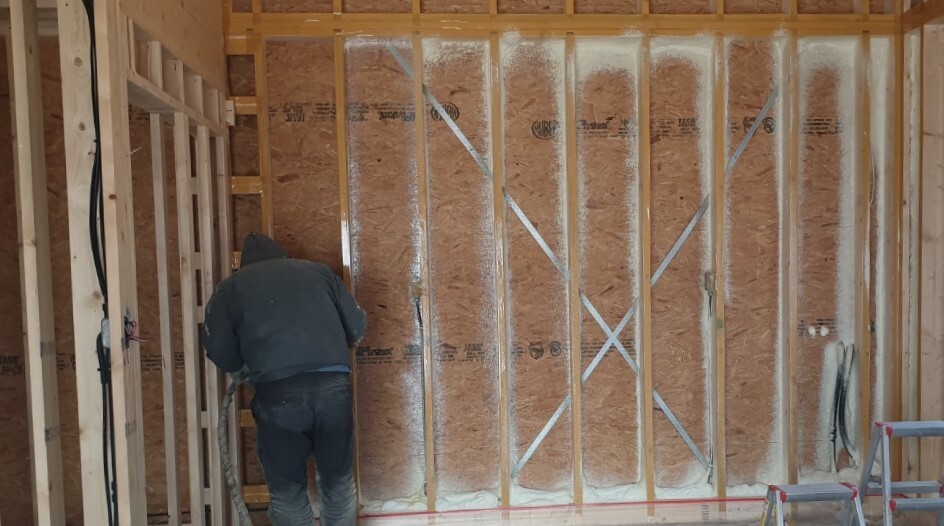

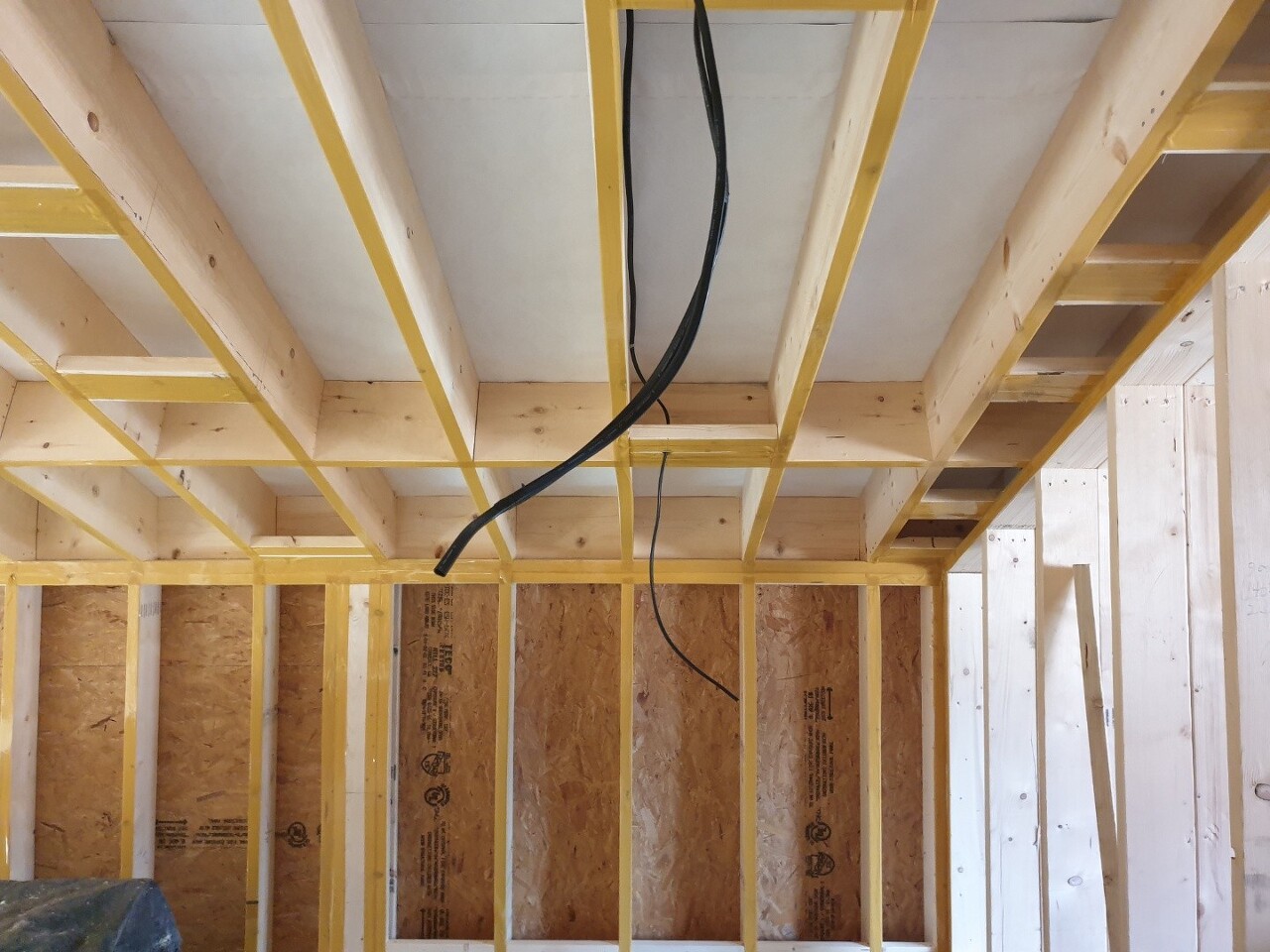

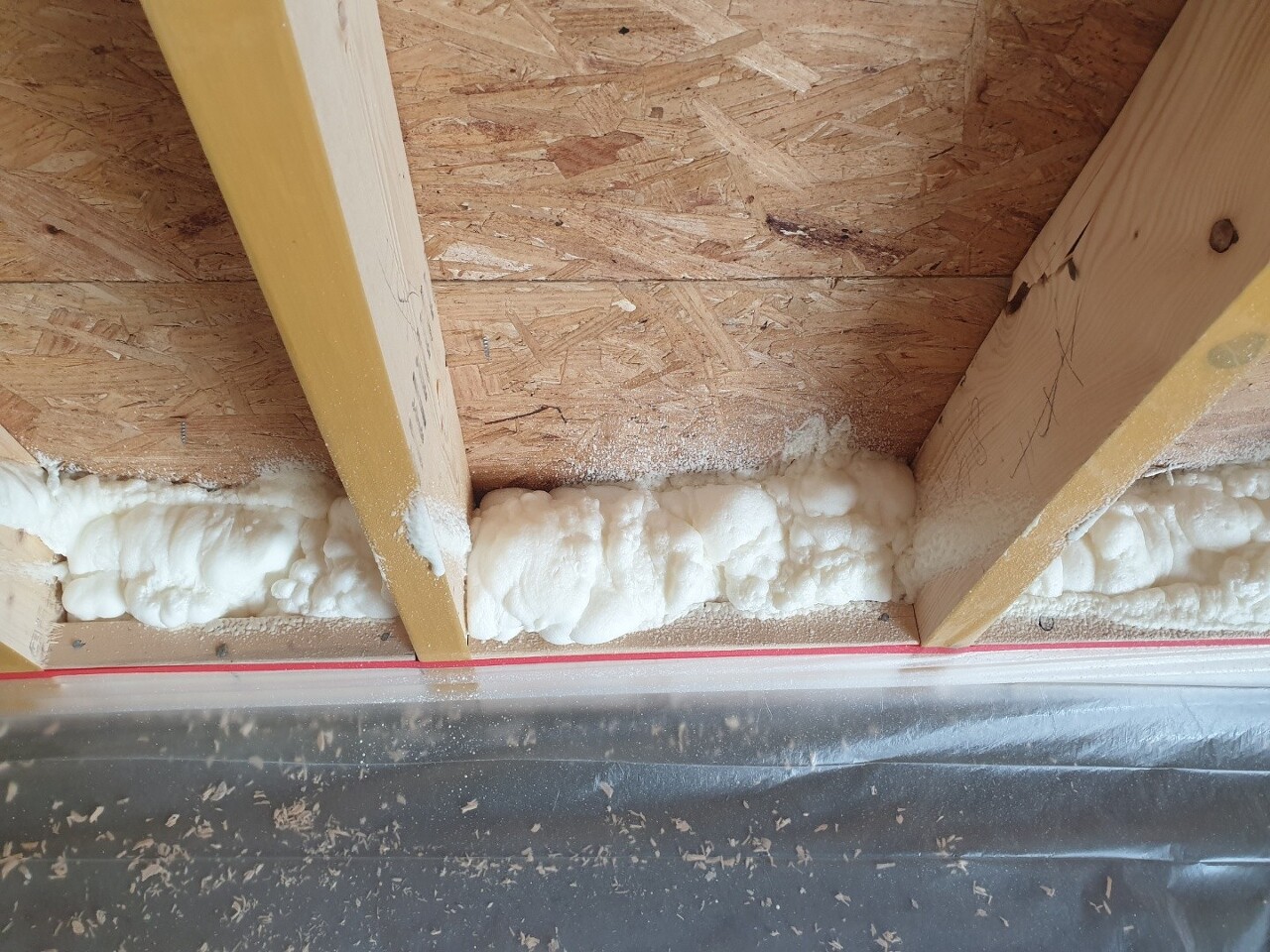

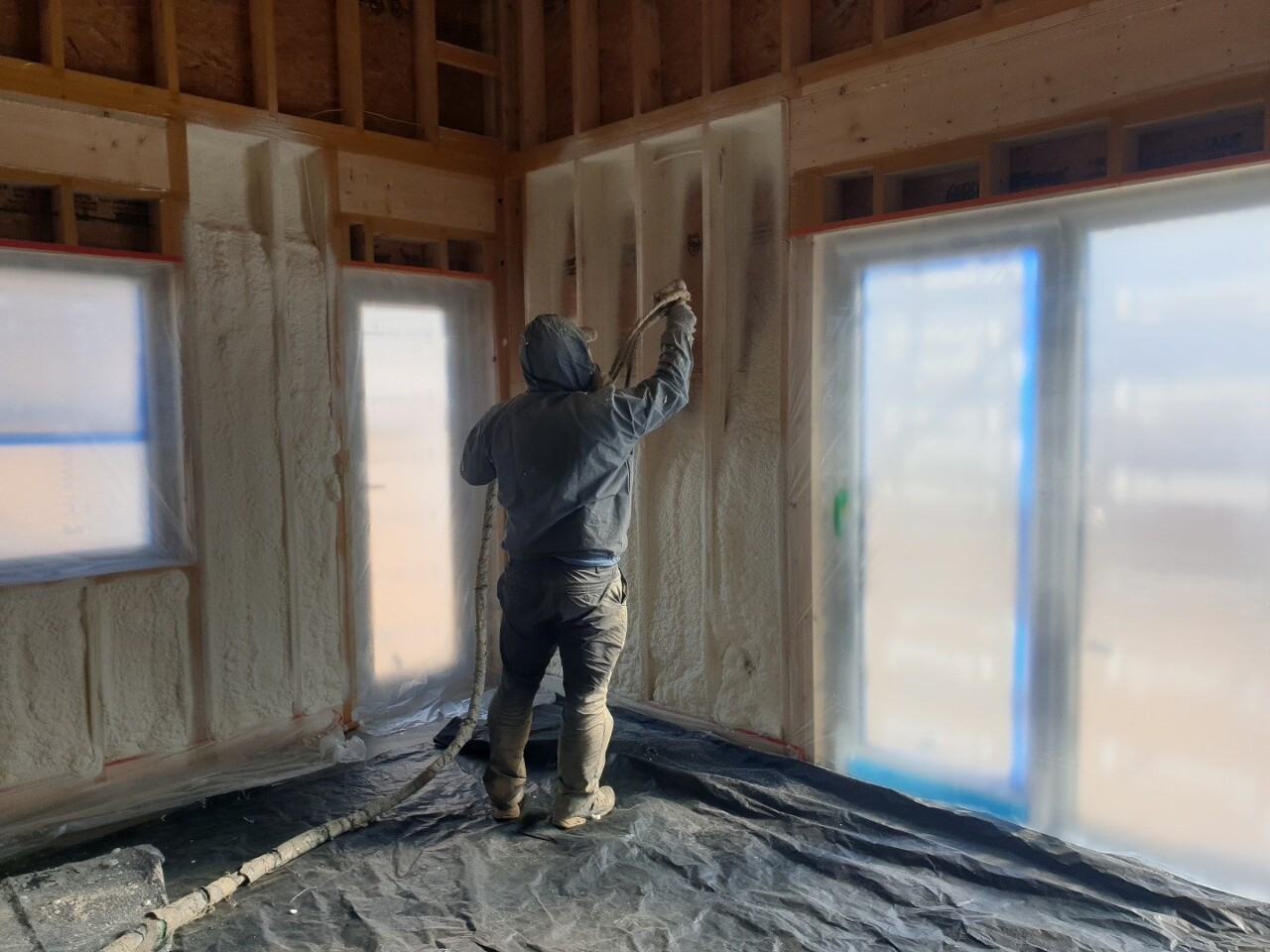

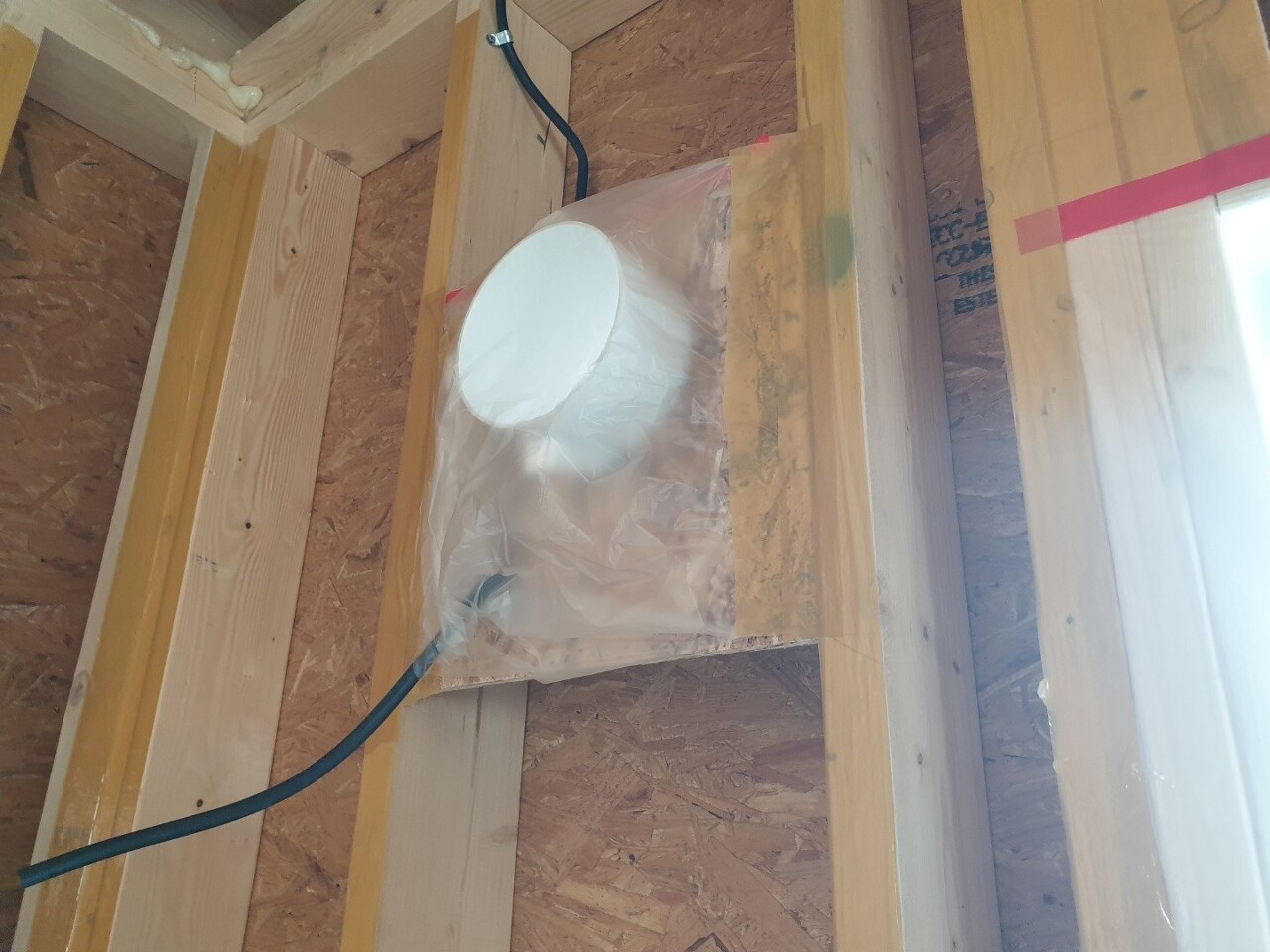

- 내부타공

- 실란트작업

​- 명일 작업현황

- 정지원팀 지원

*수호천사하우징* 문장군팀

금일 (팀원) 이주형, 이광현

정지원팀 지원 했습니다.

금일 작업 현황을 사진과 함께

설명드리겠습니다.

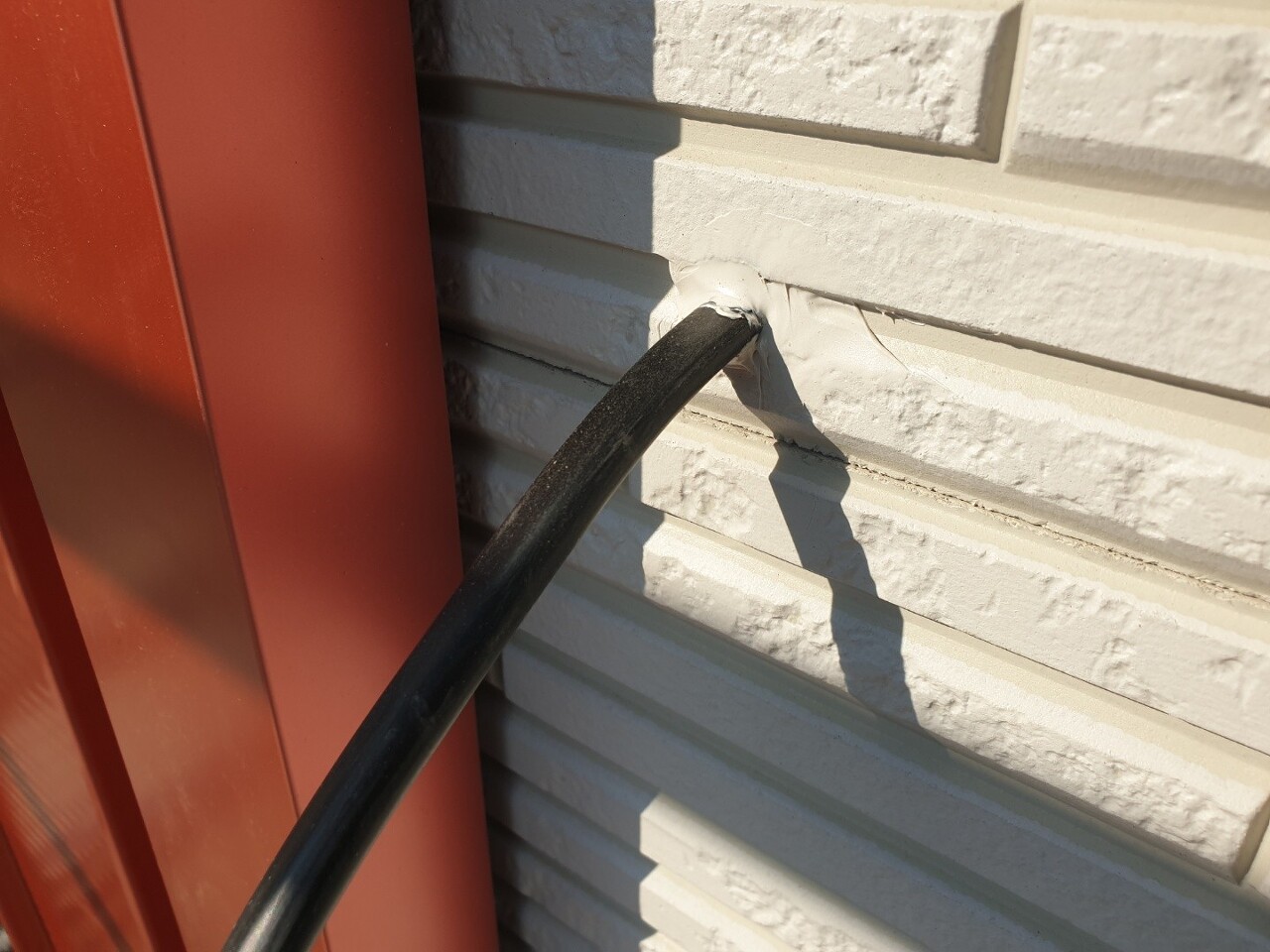

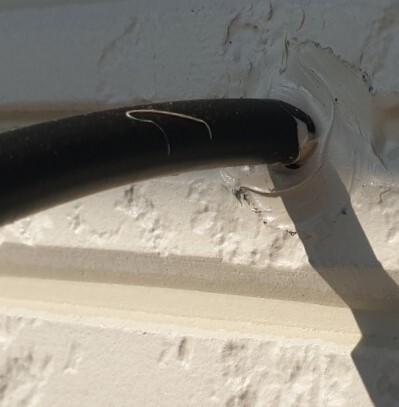

실란트 (코킹) 시공

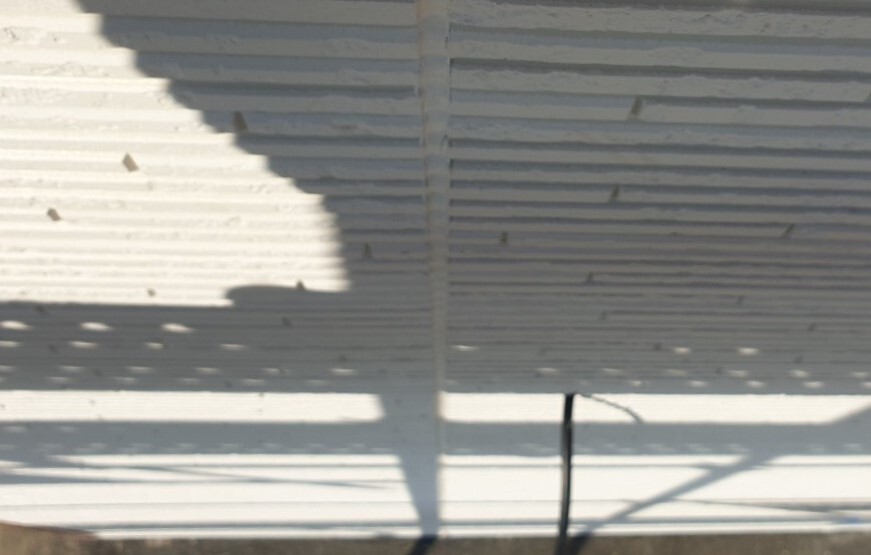

어제에 이이서 실란트(코킹) 시공을 했습니다.

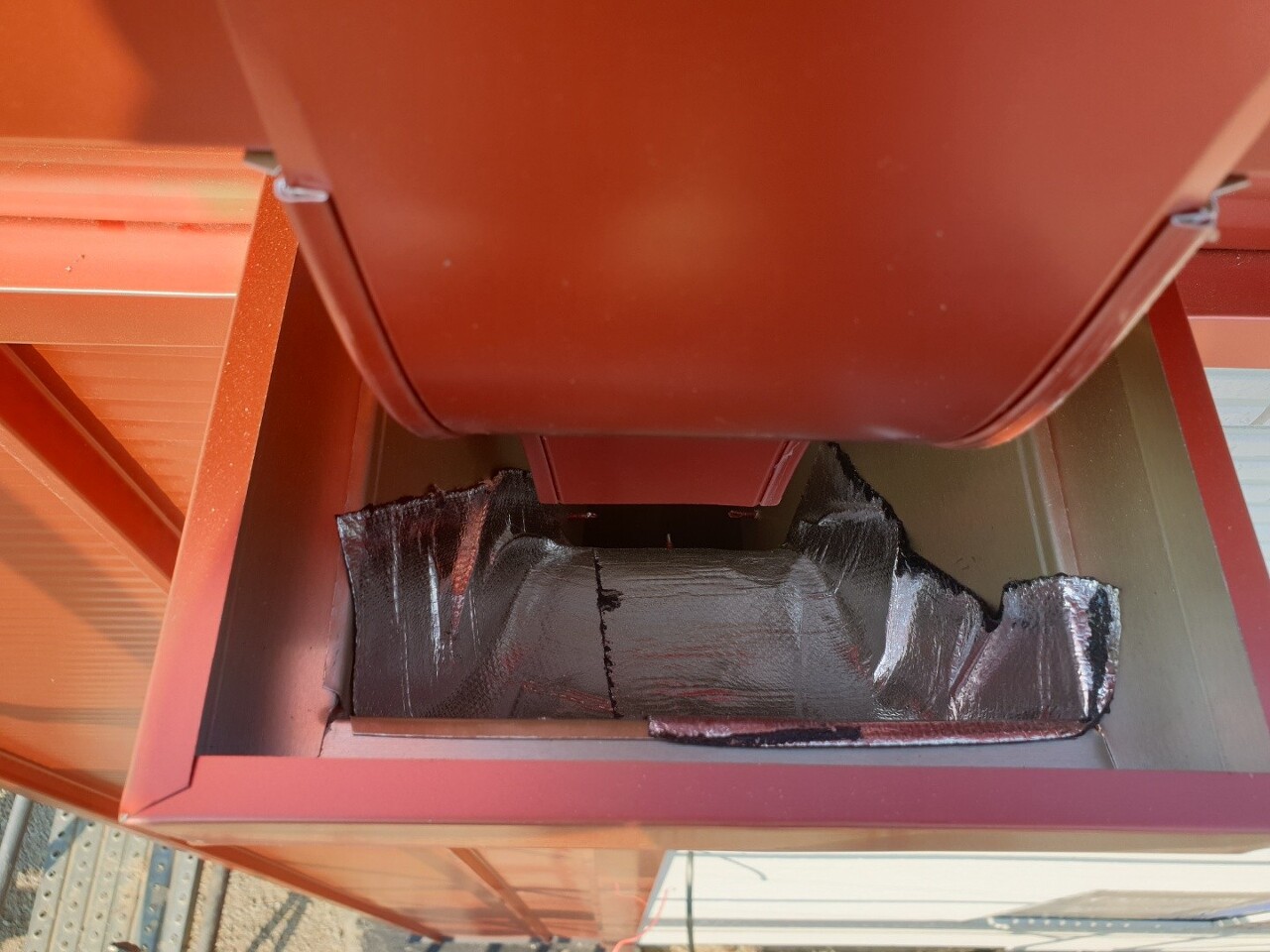

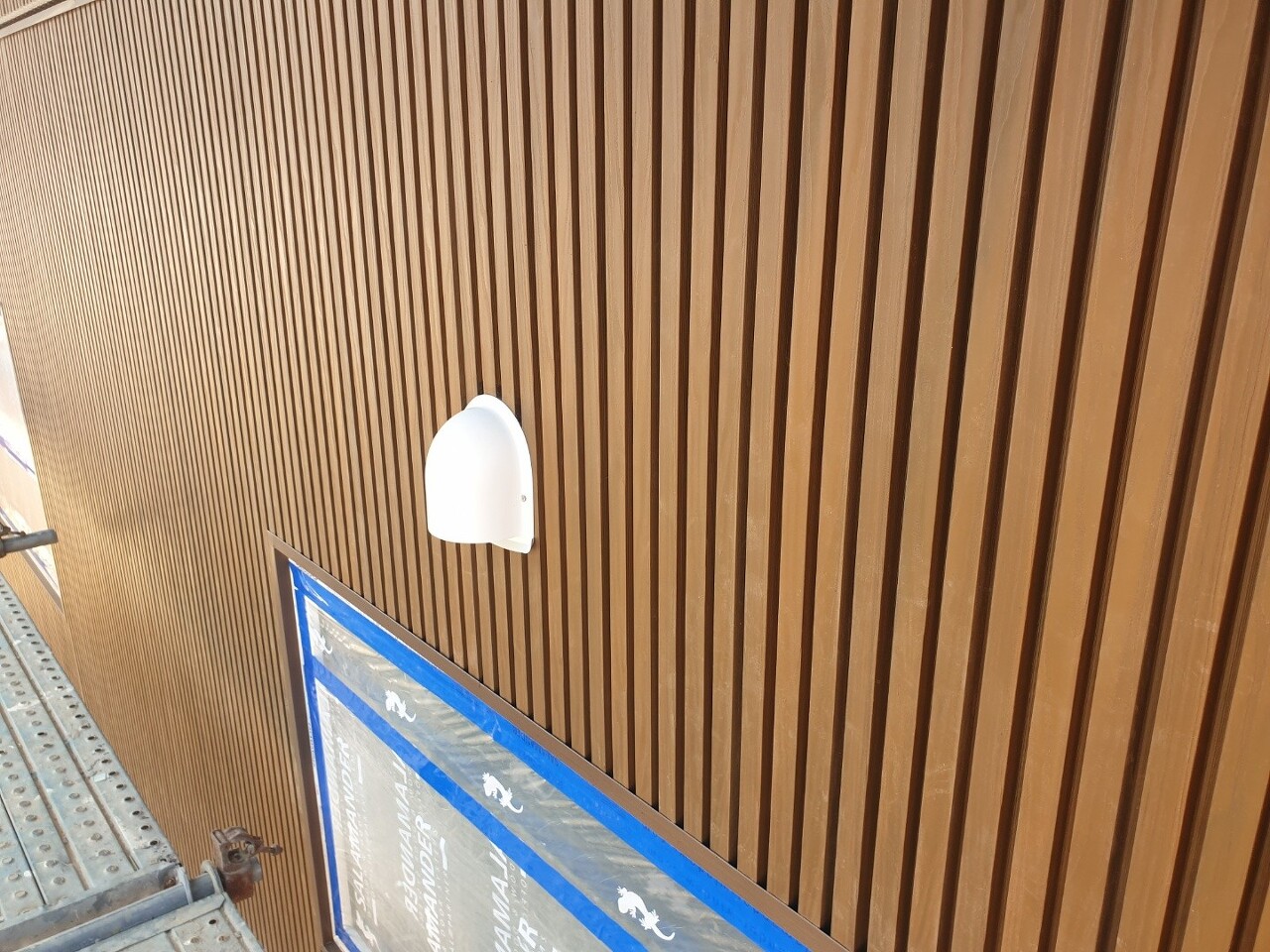

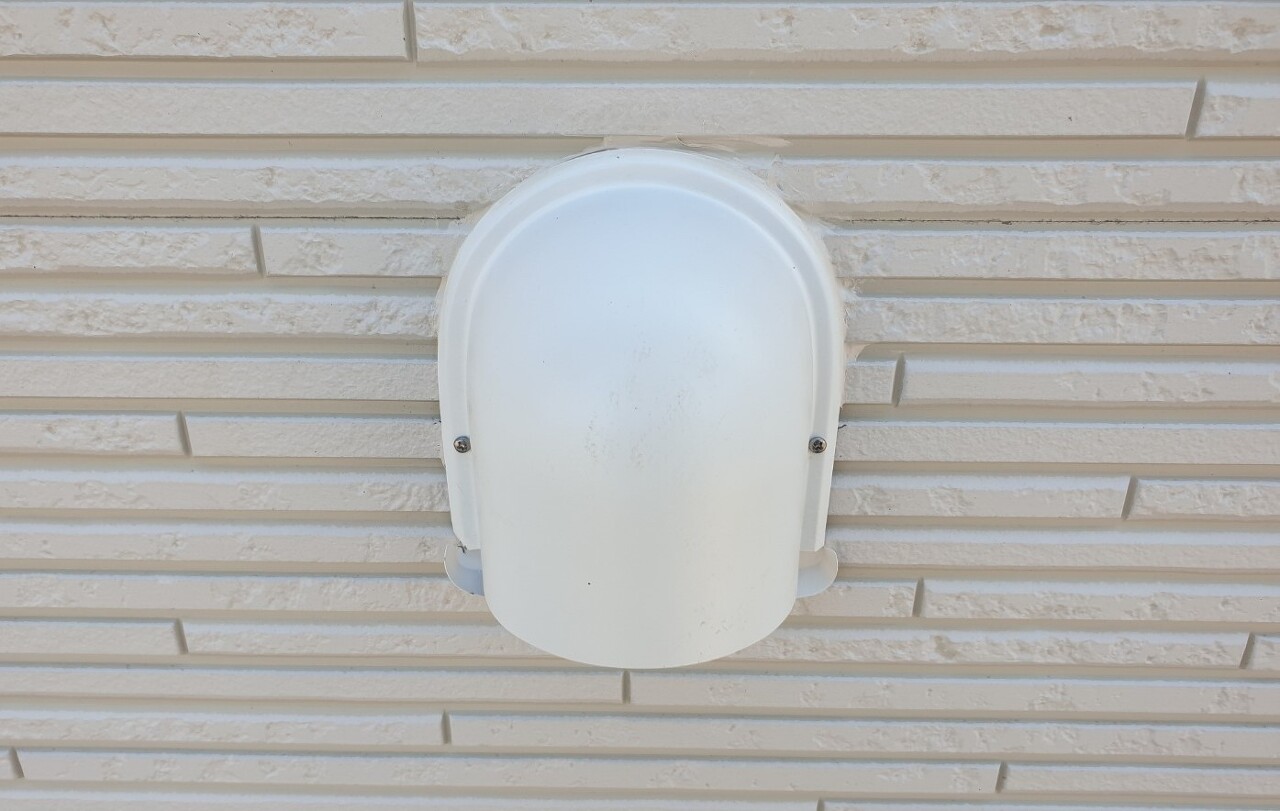

후드벤트 시공을 했습니다.

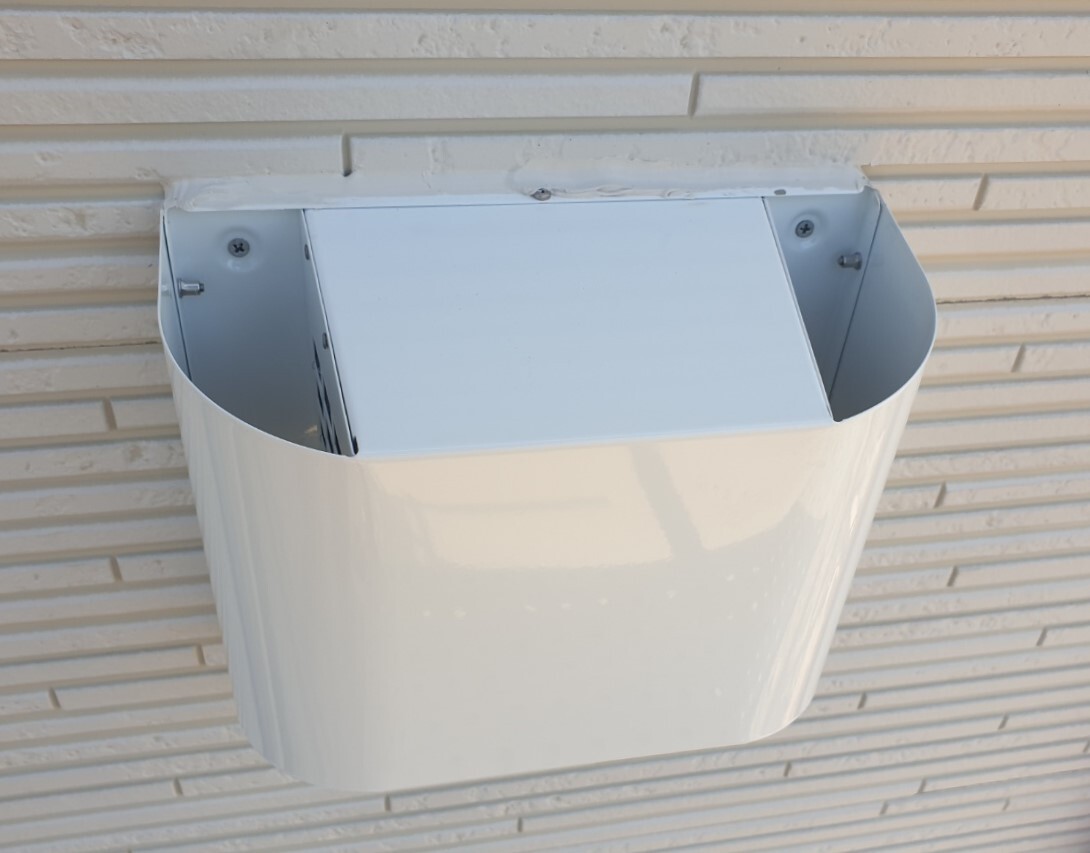

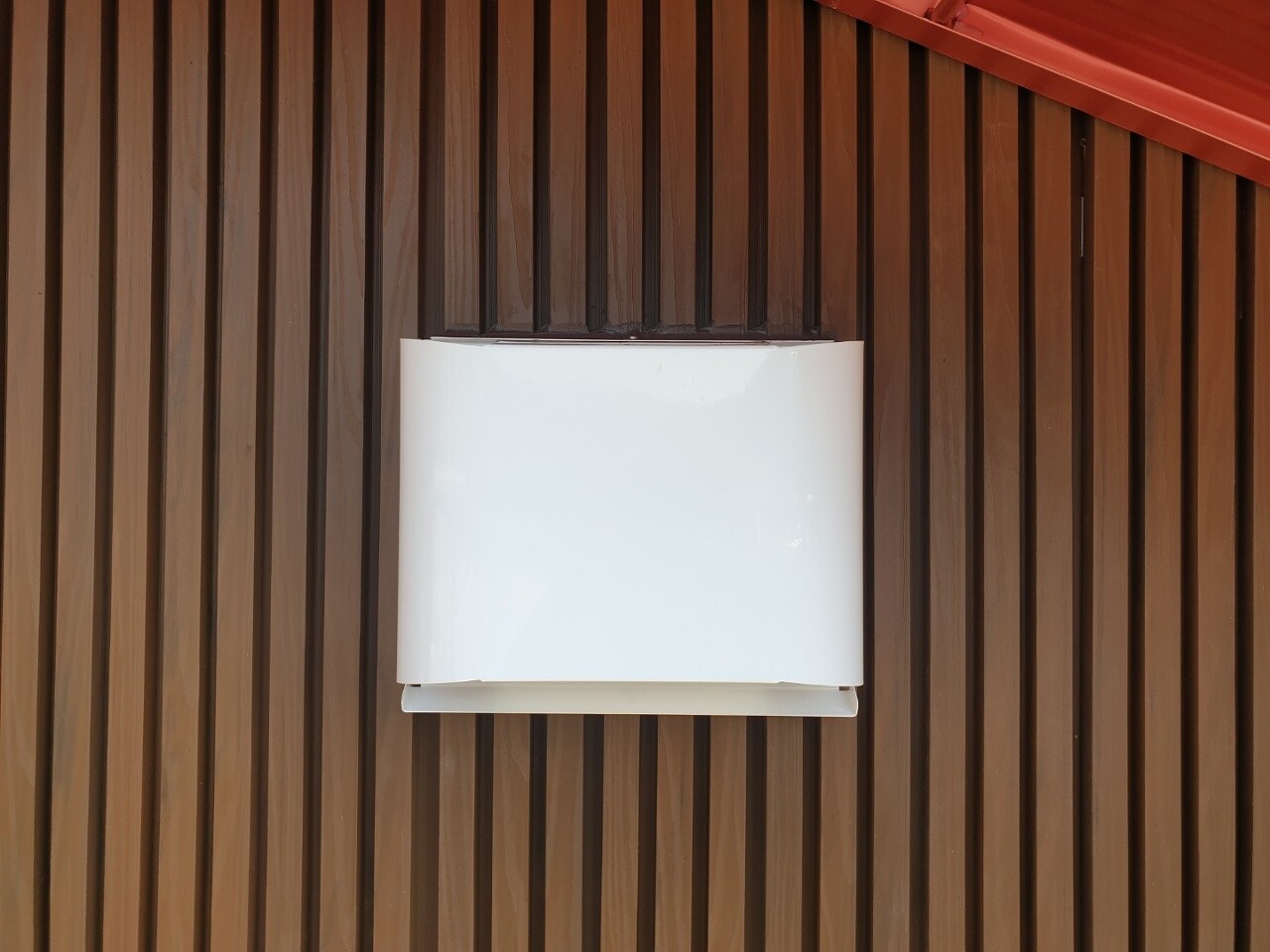

후드벤트 참고 자료

징크팀 시공

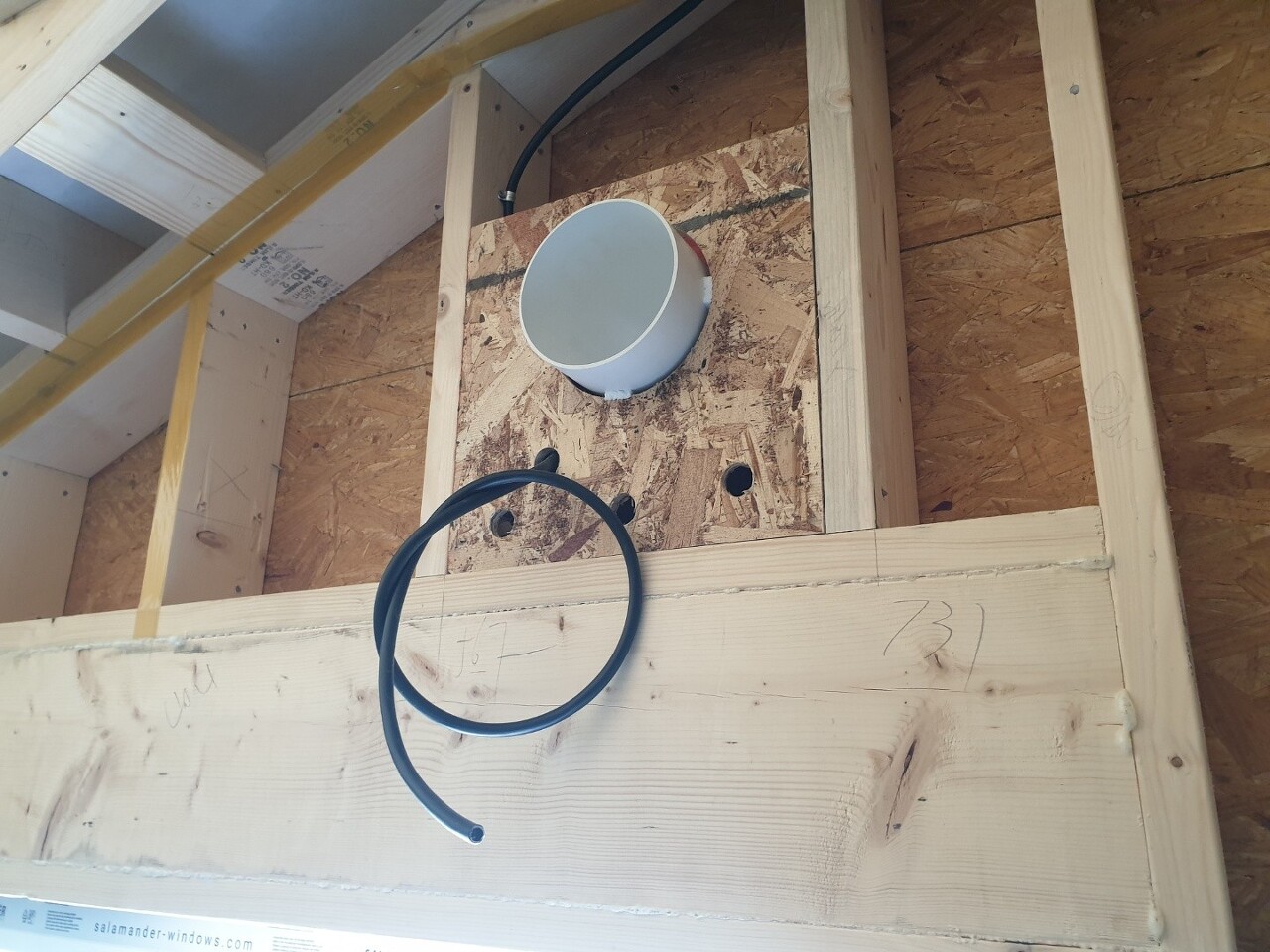

내부타공 시공

★수호천사하우징★

ㅁ문장군팀ㅁ

금일 작업현황 이였습니다~!!!

​​

오늘하루도 팀원 모두

수고 많으셨습니다~!! 빠샤~!!!

★수호천사하우징★

시공 완료된 동영상 및 사진은

유튜브페이스북에서 볼 수 있습니다.

구독좋아요 눌러세요~^^

유튜브

https://youtube.com/channel/UCM5MBAEFkw2_ZUIlv7Us7hQ

페이스북

https://www.facebook.com/suho1004housing/

'목조주택 시공완료현장 > 2112여주산북 47평' 카테고리의 다른 글

220218 금요일 [여주산북] 39일차 석고보드, 아쿠아패널(방수보드) [수호천사 하우징] [직영건축] [목조주택]  (0) 2022.02.19
220217 목요일 [여주산북] 38일차 석고보드, 아쿠아패널 [수호천사 하우징] [직영건축] [목조주택]  (0) 2022.02.17
220216 수요일 [여주산북] 37일차 석고보드, 내부 목작업, 아쿠아패널 [수호천사 하우징] [직영건축] [목조주택]  (0) 2022.02.17
220215 화요일 [여주산북] 36일차 단열재, 내부 목작업 [수호천사 하우징] [직영건축] [목조주택]  (0) 2022.02.15
220214 월요일[여주산북]35일차 단열재 . 비계해체 [수호천사 하우징] [직영건축] [목조주택]  (0) 2022.02.15
220209 수요일[여주산북]33일차 하이클래딩, 내부목작업, 실란트작업,[수호천사 하우징] [직영건축] [목조주택]  (0) 2022.02.10
220208 화요일[여주산북]32일차 하이클래딩, 징크시공[수호천사 하우징] [직영건축] [목조주택]  (0) 2022.02.09
220207 월요일[여주산북]31일차 세라믹사이딩, 하이클래딩, 징크시공[수호천사 하우징] [직영건축] [목조주택]  (0) 2022.02.08
220205 토요일[여주산북]30일차 세라믹사이딩, 하이클래딩[수호천사 하우징] [직영건축] [목조주택]  (0) 2022.02.05
220204 금요일[여주산북]29일차 세라믹사이딩, 현관문[수호천사 하우징] [직영건축] [목조주택]  (0) 2022.02.04

댓글
