목조주택 시공완료현장/2011 김해장유동42평

201222(화) [김해장유동 28일차] 석고보드, 비계해체, 타일 [수호천사하우징][목조주택][전원주택]

by 수호천사하우징 2020. 12. 23.

김해시 장유동 바른터 보금자리 신축현황

▶ 날씨 : 맑음

▶ 금일근무자

팀 장 : 정 지 원(8H)

부팀장 : 오 경 택(8H)

팀 원 : 정 태 영(8H), 오 창 훈(8H)

▶ 금일품수(누계) : 4품(총 142.625품)

▶ 금일작업현황

- 석고보드

- 터치업 페인팅

- 비계해체

- 후드벤트

- 타일

▶ 명일예정작업

- 석고

- 문설치

- 타일

오전에 서리가 내리고 쌀쌀하더니 오후가 되니 영상으로 금방 포근해지네요.

타일팀과 동선이 겹치지 않게 신경써서 작업에 임했습니다.

석고 작업은 계속 이어졌습니다.

계단벽과 거실 천정을 마무리하였습니다.

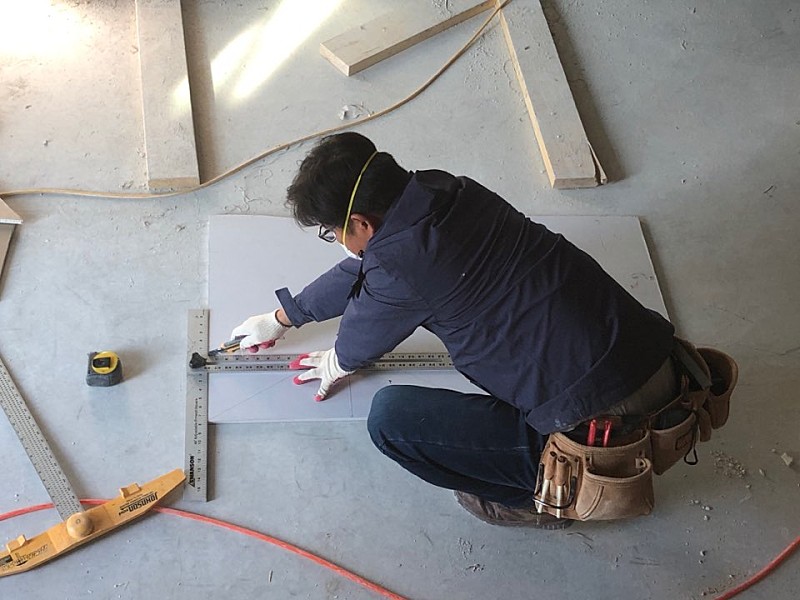

타일작업전 주방에 상작업을 하는 모습입니다.

합판으로 블럭킹 작업을합니다.

타카로 임시고정하고 피스로 마무리합니다.

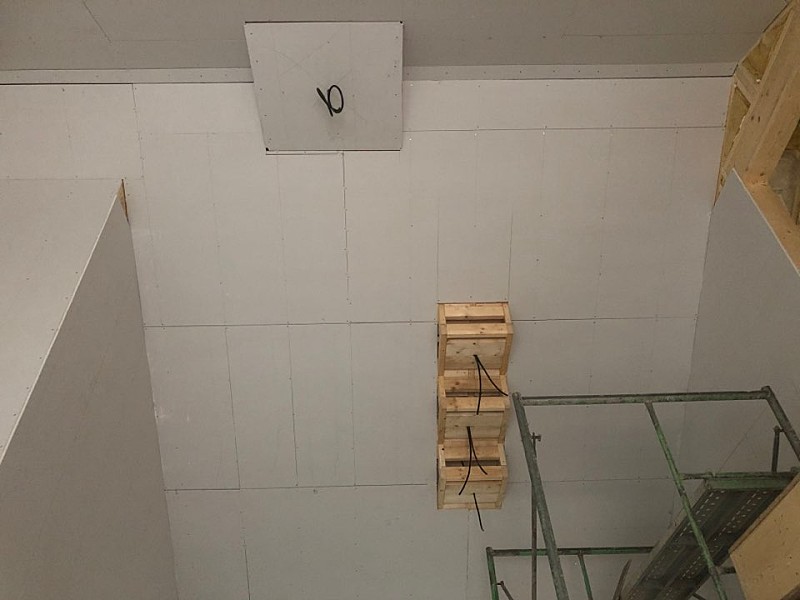

거실 천장 석고보드 작업모습입니다.

등박스 작업만 남았네요...

 후드벤트입니다. 역풍을 막아 공기의 흐름을 원할하게 하며 습기를 제거하는데 도움을 주고 실내를 쾌적하게 해줍니다.

비계해체한 모습입니다. 가려졌던 저택의 베일이 드러나네요.

해체전에 세라믹 사이딩 못자리 또는 시공시 흠집이 난 곳은 세라믹 전용 페인트로 터치업 페이팅 작업을 꼼꼼하게 해주었습니다.

주방 타일 작업중입니다.

화장실 벽체 타일시공.

다용도실 바닥 타일 시공중입니다.

안전사고 없이 오늘하루도 무사히 지나갔습니다.

안전이 최우선으로 하는 수호천사였습니다.

수고하셨습니다.

'목조주택 시공완료현장 > 2011 김해장유동42평' 카테고리의 다른 글

20128(월) [김해장유동 34일차] 석고퍼티, 마감재 가공, 문설치, 설비 [수호천사하우징][목조주택][전원주택]  (0) 2020.12.28
201226~27(토,일) [김해장유동 32,33일차] 석고보드, 마감재가공, 기단부고벽돌, 전기 [수호천사하우징][목조주택][전원주택]  (0) 2020.12.27
201225(금) [김해장유동 31일차] 석고보드, 마감재가공, 기단부고벽돌, 전기 [수호천사하우징][목조주택][전원주택]  (0) 2020.12.27
201224(목) [김해장유동 30일차] 석고보드, 마감재재단, 기단부고벽돌 [수호천사하우징][목조주택][전원주택]  (0) 2020.12.24
201223(수) [김해장유동 29일차] 석고보드, 비계해체, 타일 [수호천사하우징][목조주택][전원주택]  (0) 2020.12.23
201221(월) [김해장유동 27일차] 석고보드, 실란트, 마이너스몰딩, 문설치, 타일 [수호천사하우징][목조주택][전원주택]  (0) 2020.12.21
201219(토) [김해장유동 26일차] 석고보드, 실란트, 화장실방수, 마이너스몰딩 [수호천사하우징][목조주택][전원주택]  (0) 2020.12.20
201218(금) [김해장유동 25일차] 세라믹사이딩, 실란트, 화장실방수 [수호천사하우징][목조주택][전원주택]  (0) 2020.12.18
201217(목) [김해장유동 24일차] 석고보드시공, 다락방 등박스, 디딤판[수호천사하우징][목조주택][전원주택]  (0) 2020.12.17
201216(수) [김해장유동 23일차] 석고보드시공, 현관문 [수호천사하우징][목조주택][전원주택]  (0) 2020.12.16

댓글
