목조주택 시공완료현장/2011 김해장유동42평

201221(월) [김해장유동 27일차] 석고보드, 실란트, 마이너스몰딩, 문설치, 타일 [수호천사하우징][목조주택][전원주택]

by 수호천사하우징 2020. 12. 21.

 김해시 장유동 바른터 보금자리 신축현황





▶ 날씨 : 맑음

▶ 금일근무자

팀 장 : 정 지 원(8H)

부팀장 : 오 경 택(8H)

팀 원 : 정 태 영(8H), 오 창 훈(8H)

▶ 금일품수(누계) : 4품(총 138.625품)

▶ 금일작업현황



- 석고보드

- 실란트

- 마이너스 몰딩

- 화장실 문설치

- 타일

▶ 명일예정작업

- 석고

- 마이너스 몰딩

- 터치업 페이팅

- 문설치

- 타일



오랜만에 투입되는 반가운 타일팀이 오셨네요. 반갑습니다.

예년보다 웃도는 기온으로 작업하기 딱 좋은 날씨였습니다.

한주를 시작하는 월요일이라 더욱 더 활기찬 모습으로 힘을 내봅니다.




석고작업중입니다. 석고커터로 문틀에 맞추어 커팅합니다.




침실과 다락사이 벽체에 석고시공 모습입니다.




주방위 천정 석고 부착 모습입니다.




현관옆 화장실 문틀 시공하였습니다.

레이이저로 직각을 맞추고 쐐기와 문전용 폼으로 틈새를 충진하고 고정하여 줍니다.




 마이너스 몰딩시공




 합판재단하여 싱크대 상부장 상작업을 하였습니다.







타일팀장님께서 타일 재단중입니다.

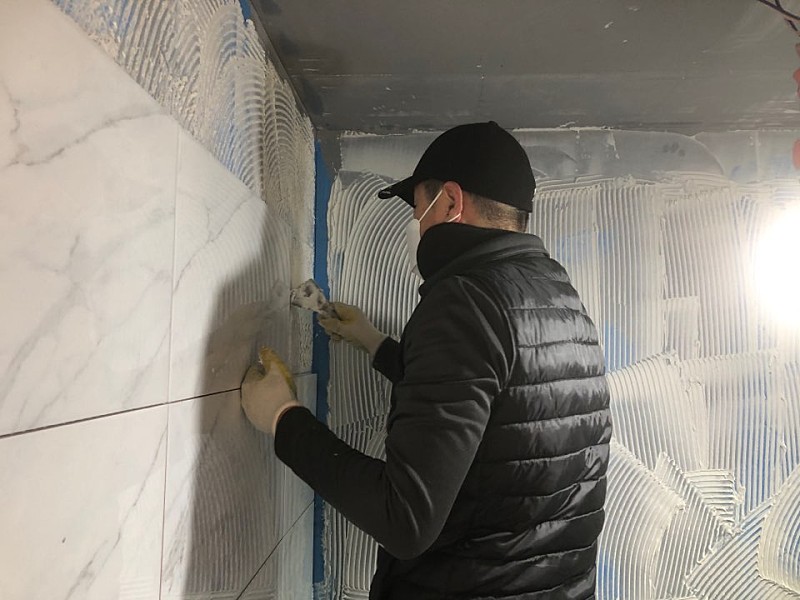

화장실 타일시공 모습입니다.




 타일시공한 후 창호 주변은 코너비드를 설치하여 줍니다.




타일 전용망치로 단차없이 균형을 잡아 갑니다.




안방 화장실 일부 타일작업한 사진입니다.







현관옆 화장실입니다.

안전사고 없이 오늘도 무사히 그리고 고생하신 팀원 여러분 수고하셨습니다.

아울러 건축주님도 궂은일 마다않고 일해주신 것에 감사드립니다.















[출처] 201221(월) [김해장유동 27일차] 석고보드, 실란트, 마이너스몰딩, 문설치, 타일 [수호천사하우징][목조주택][전원주택] (수호천사하우징) | 작성자 수호천사하우징



'목조주택 시공완료현장 > 2011 김해장유동42평' 카테고리의 다른 글

201226~27(토,일) [김해장유동 32,33일차] 석고보드, 마감재가공, 기단부고벽돌, 전기 [수호천사하우징][목조주택][전원주택]  (0) 2020.12.27
201225(금) [김해장유동 31일차] 석고보드, 마감재가공, 기단부고벽돌, 전기 [수호천사하우징][목조주택][전원주택]  (0) 2020.12.27
201224(목) [김해장유동 30일차] 석고보드, 마감재재단, 기단부고벽돌 [수호천사하우징][목조주택][전원주택]  (0) 2020.12.24
201223(수) [김해장유동 29일차] 석고보드, 비계해체, 타일 [수호천사하우징][목조주택][전원주택]  (0) 2020.12.23
201222(화) [김해장유동 28일차] 석고보드, 비계해체, 타일 [수호천사하우징][목조주택][전원주택]  (0) 2020.12.23
201219(토) [김해장유동 26일차] 석고보드, 실란트, 화장실방수, 마이너스몰딩 [수호천사하우징][목조주택][전원주택]  (0) 2020.12.20
201218(금) [김해장유동 25일차] 세라믹사이딩, 실란트, 화장실방수 [수호천사하우징][목조주택][전원주택]  (0) 2020.12.18
201217(목) [김해장유동 24일차] 석고보드시공, 다락방 등박스, 디딤판[수호천사하우징][목조주택][전원주택]  (0) 2020.12.17
201216(수) [김해장유동 23일차] 석고보드시공, 현관문 [수호천사하우징][목조주택][전원주택]  (0) 2020.12.16
201215(화) [김해장유동 22일차] 화장실 투습방수지, 석고, 현관문 [수호천사하우징][목조주택][전원주택]  (0) 2020.12.15

댓글
