목조주택 시공완료현장/2209고성토성 43평52

220930(금) ​[고성토성] 21일차 - 외벽 합판, 전기, 방통라인, 개구부 시공 [수호천사하우징][수호천사닷컴][목조주택][전원주택][직영집짓기] 수호천사하우징을 유튜브 채널에서 만나보세요. ​ ▶ 날 씨 : 맑음 ​ ▶ 오늘 근무 현황 ​ 팀장 : 문성일(9시간) 부팀장 : 김진홍(9시간) 팀원 : 한규호(9시간), 이희철(9시간), 김훈(9시간) ​ ▶ 금일품수(누계) : 5.62품(총 130.58품) ​ ▶ 오늘의 작업 ​ - 외벽 합판 시공 - 전기팀 시공 - 방통라인 시공 - 개구부 시공 - 2층 지붕 방수시트 시공 ​​ ▶ 다음 예정 작업​ - 외벽 타이벡 투습방수지 시공 - 1층 내부 복도 보강 목작업 ​ 안녕하세요~ 고성군 토성면에서 직영집짓기 21일차 입니다. 오늘은 외벽 합판 시공과 기밀 테이핑 작업 위주의 시공이 이뤄진 하루였습니다. ​ 외벽 합판 시공을 하는 모습입니다 ​ 전기팀이 오늘까지 중요 전기 공정 1차 마무리하였습니다.. 2022. 9. 30.
220929(목) ​[고성토성] 20일차 - 방수시트, 외벽 합판, 전기, 열회수환기장치, 방통라인, 개구부,[수호천사하우징][수호천사닷컴][목조주택][전원주택][직영집짓기] ​ ▶ 날 씨 : 맑음 ​ ▶ 오늘 근무 현황 ​ 팀장 : 문성일(8시간) 부팀장 : 김진홍(8시간) 팀원 : 한규호(8시간), 이희철(8시간), 김훈(8시간) ​ ▶ 금일품수(누계) : 5품(총 124.96품) ​ ▶ 오늘의 작업 ​ - 2층 지붕 방수시트 시공 - 지붕 게이블 벽체 시공 - 외벽 합판 시공 - 전기팀 시공 - 열회수 환기장치 시공 - 방통라인 시공 - 2층 외벽 개구부 시공 - 2층 월윈도우실링 시공 ​​ ▶ 다음 예정 작업​ - 외벽 합판 시공 - 외벽 타이벡 시공 - 전기팀 시공 - 방통라인 시공 - 2층 공조배관 벽체 시공 ​ ​ 안녕하세요~ 고성군 토성면에서 직영집짓기 20일차 입니다. 오늘은 외벽 합판 시공과 지붕 게이블 벽체 시공, 그리고 2층 개구부와 방통라인 시공이 있었.. 2022. 9. 29.
220928(수) ​[고성토성] 19일차 - 이중지붕 합판 및 방수시트, 개구부 추가 시공[수호천사하우징][수호천사닷컴][목조주택][전원주택][직영집짓기] 수호천사하우징을 유튜브 채널에서 만나보세요. ​ ▶ 날 씨 : 맑음 ​ ▶ 오늘 근무 현황 ​ 팀장 : 문성일(8시간) 부팀장 : 김진홍(8시간) 팀원 : 한규호(8시간), 이희철(8시간), 김훈(8시간) 지원 : 박선민 팀장(8시간), 권재홍(8시간) ​ ▶ 금일품수(누계) : 7품(총 119.96품) ​ ▶ 오늘의 작업 ​ - 2차 자재 수령 - 1층, 2층 지붕 이중지붕 합판 및 방수시트 시공 - 전기팀 시공 - 비계팀 시공 - 시스템에어컨 시공 - 1층 2층 내벽 가새 제거 작업 - 허리케인타이 시공 - 방통라인 레벨 체크 - 2층 외벽 개구부 추가 시공 ​ ​ ▶ 다음 예정 작업​ - 2층 지붕 방수시트 시공 - 외벽 전체 합판 시공 - 전기팀 시공 - 시스템에어컨 시공 - 방통라인 시공 - 2.. 2022. 9. 29.
220927(화) ​[고성토성] 18일차 - 쪽지붕 시공, 다용도실 벽체, 허리케인타이, 방통라인, 전기[수호천사하우징][수호천사닷컴][목조주택][전원주택][직영집짓기] ​ ▶ 날 씨 : 맑음 ​ ▶ 오늘 근무 현황 ​ 팀장 : 문성일(10시간) 부팀장 : 김진홍(10시간) 팀원 : 한규호(10시간), 이희철(10시간), 김훈(10시간) 지원 : 박선민 팀장(10시간), 권재홍(10시간) ​ ▶ 금일품수(누계) : 8.75품(총 112.96품) ​ ▶ 오늘의 작업 ​ - 1층 쪽지붕 시공 - 1층 다용도실 벽체 시공 - 허리케인타이 시공 - 1층 방통라인 시공 - 전기팀 시공 ​ ​ ▶ 다음 예정 작업​ - 외부벽체 합판 시공 - 전기팀 시공 - 비계팀 시공 - 1층, 2층 방통라인 시공 - 외벽 개구부 추가 시공 ​ 안녕하세요~ 고성군 토성면에서 직영집짓기 18일차 입니다. 오늘은 1층 지붕 위주의 시공이 이뤄진 하루였습니다. ​ 2층 지붕 이중지붕 합판 시공 중입니다.. 2022. 9. 27.
220926(월) ​[고성토성] 17일차 - 지붕 방수시트 및 각상, 외부벽체 합판, 다용도실 벽체 골조, 쪽지붕 서까래, 허리케인타이 [수호천사하우징][수호천사닷컴][목조주택][전원주택][직영집짓기] 수호천사하우징을 유튜브 채널에서 만나보세요. ▶ 날 씨 : 맑음 ​ ▶ 오늘 근무 현황 ​ 팀장 : 문성일(0시간) 부팀장 : 김진홍(8시간) 팀원 : 한규호(8시간), 이희철(8시간), 김훈(8시간) 지원 : 박선민 팀장(8시간), 권재홍(8시간) ​ ▶ 금일품수(누계) : 6품(총 104.21품) ​ ▶ 오늘의 작업 ​ - 2층 지붕 방수시트 및 각상 시공 - 외부 벽체 합판 시공 - 1층 다용도실과 보일러실 벽체 골조 시공 - 1층 쪽지붕 서까래 및 블로킹 시공 - 허리케인타이 시공 ​ ▶ 다음 예정 작업​ - 외부벽체 합판 시공 - 1층 다용도실과 보일러실 벽체 골조 시공 - 1층 쪽지붕 페이셔보드 및 방수시트 시공 ​ 안녕하세요~ 고성군 토성면에서 안전하고 재미있게 집짓기 17일차 입니다. 오늘.. 2022. 9. 26.
2200924(토) ​[고성토성] 16일차 - 페이셔보드, 합판 시공, 블로킹 시공, 지붕 방수시트 [수호천사하우징][수호천사][목조주택][전원주택][직영건축] ▶ 날 씨 : 맑음 ​ ▶ 오늘 근무 현황 ​ 팀장 : 문성일(0시간) 부팀장 : 김진홍(8시간) 팀원 : 한규호(8시간), 이희철(8시간), 김훈(8시간) 지원 : 박선민 팀장(8시간), 권재홍(8시간) ​ ▶ 금일품수(누계) : 6품(총 98.21품) ​ ▶ 오늘의 작업 ​ - 페이셔보드(처마도리) 시공 - 지붕 및 1층 벽체 합판 시공 - 2층 방통 블로킹 시공 - 지붕 방수시트 시공 ​ ▶ 다음 예정 작업​ - 방수시트 부착 시공 - 지붕 및 벽체 합판 시공 - 2층 내수 합판 시공 ​ 안녕하세요~ 고성군 토성면에서 안전하고 재미있게 집짓기 16일차 입니다. 오늘은 지붕과 1층 외부 벽체 위주의 시공이 이뤄졌습니다. ​ 수호천사하우징 대표님께서 오전 쉬는 시간에 맞춰 방문해주셨습니다. 음료와 격려.. 2022. 9. 25.
2200923(금) ​[고성토성] 15일차 서까래 블로킹, 룩아웃, 지붕 게이블 벽체, 페이셔보드, 계단, 2층 방통 블로킹, 스트롱타이[수호천사하우징][수호천사닷컴][목조주택][전원주택][직영 ▶ 날 씨 : 대체로 맑음 ​ ▶ 오늘 근무 현황 ​ 팀장 : 문성일(0시간) 부팀장 : 김진홍8시간) 팀원 : 한규호(8시간), 이희철(8시간), 김훈(8시간) 지원 : 박선민 팀장(7시간), 권재홍(8시간) ​ ▶ 금일품수(누계) : 5.83품(총 92.21품) ​ ▶ 오늘의 작업 ​ - 서까래 블로킹 시공 - 룩아웃 시공 - 지붕 게이블 벽체 시공 - 페이셔보드(처마도리) 시공 - 계단 시공 - 심슨스트롱타이 시공 - 2층 방통 블로킹 시공 ​ ▶ 다음 예정 작업​ - 페이셔보드(처마도리) 시공 - 지붕 및 벽체 합판 시공 - 방수시트 부착 시공 - 2층 개구부 시공 - 내수 합판 시공 ​ 안녕하세요~ 오늘은 고성군 토성면에서 안전하고 재미있게 집짓기 15일차 입니다. 지붕과 2층의 골조 시공과 계.. 2022. 9. 24.
2200922(목) ​[고성토성] 14일차 서까래, 계단, 솔리드 블로킹, 이브 블로킹, 룩아웃 [수호천사하우징][수호천사닷컴][목조주택][전원주택][직영건축] 수호천사하우징을 유튜브 채널에서 만나보세요. ▶ 날 씨 : 맑음 ​ ▶ 오늘 근무 현황 ​ 팀장 : 문성일(0시간) 부팀장 : 김진홍8시간) 팀원 : 한규호(8시간), 이희철(8시간), 김훈(8시간) 지원 : 박선민 팀장(8시간), 권재홍(8시간) ​ ▶ 금일품수(누계) : 6품(총 86.38품) ​ ▶ 오늘의 작업 ​ - 서까래 시공 - 계단 시공 - 2층 솔리드 블로킹 시공 ​- 이브 블로킹 시공 - 룩아웃 시공 ​ ▶ 다음 예정 작업​ - 지붕 합판 설치 및 방수 시트 부착 시공 - 계단 시공 - 2층 방통 블로킹 시공 - 포켓도어 시공 ​ 안녕하세요~ 오늘은 고성군 토성면에서 안전하고 재미있게 집짓기 14일차 입니다. 지붕 골조 설치 위주의 시공이 이뤄진 하루였습니다. 어제에 이어 서까래 설치를 .. 2022. 9. 22.
2200921(수) ​[고성토성] 13일차 포니월, 서까래, 계단, 블로킹, 서까래 재단, 2층 개구부 목작업[수호천사하우징][수호천사닷컴][목조주택][전원주택][직영건축] 수호천사하우징을 유튜브 채널에서 만나보세요. ▶ 날 씨 : 맑음 ​ ▶ 오늘 근무 현황 ​ 팀장 : 문성일(0시간) 부팀장 : 김진홍(9시간) 팀원 : 한규호(9시간), 이희철(9시간), 김훈(9시간) 지원 : 박선민 팀장(9시간), 권재홍(9시간) ​ ▶ 금일품수(누계) : 6.75품(총 80.38품) ​ ▶ 오늘의 작업 ​ - 포니월 시공 - 서까래 시공 - 계단 시공 - 블로킹 시공 - 서까래등 재단 - 2층 개구부 목작업 등 ​ ▶ 다음 예정 작업​ - 서까래 시공 - 계단 시공 - 2층 솔리드 블로킹 시공, 방통 블로킹 시공 - 포켓도어 시공 ​- 이브 블로킹 시공 ​ 안녕하세요~ 오늘은 고성군 토성면에서 안전하고 재미있게 집짓기 13일차 입니다. 각 층의 하중이 지면까지 효과적으로 전달될 수 .. 2022. 9. 22.
2200920(화) ​[고성토성] 12일차 2층 림조이스트 시공, 장선시공, 2층 개구부 목작업, 계단시공, 서까래 등 재단[수호천사하우징][수호천사닷컴][목조주택][전원주택][직영건축] 수호천사하우징을 유튜브 채널에서 만나보세요. ▶ 날 씨 : 오전 흐린후 비, 오후 흐림 ​ ▶ 오늘 근무 현황 ​ 팀장 : 문성일(0시간) 부팀장 : 김진홍(6시간) 팀원 : 한규호(6시간), 이희철(6시간), 김훈(6시간) 지원 : 박선민 팀장(5시간), 권재홍(6시간) ​ ▶ 금일품수(누계) : 4.38품(총 73.63품) ​ ▶ 오늘의 작업 ​ ​​​ - 2층 림조이스트 시공 - 장선시공 - 2층 개구부 목작업 - 2층 방통 블로킹 작업 - 계단시공 - 서까래 등 재단 ​ ▶ 다음 예정 작업​ - 포니월 시공 - 서까래 시공 - 계단 시공 - 블로킹 시공 - 서까래등 재단 - 2층 개구부 목작업 등 ​ 안녕하세요~오늘은 고성 토성 12일차 맞이하였습니다. 오늘은 오전에 흐린후 비가 내려 오후부터 2.. 2022. 9. 21.
2200917(토) ​[고성토성] 11일차 서까래 재단, 2층 개구부 목작업, 가새 작업, 2층 방통 및 어드밴서 백커 작업 [수호천사하우징][수호천사닷컴][목조주택][전원주택][직영건축] 수호천사하우징을 유튜브 채널에서 만나보세요. ▶ 날 씨 : 구름 ​ ▶ 오늘 근무 현황 ​ 팀장 : 문성일(0시간) 부팀장 : 김진홍(8시간) 팀원 : 한규호(8시간), 이희철(8시간), 이선용(8시간), 김훈(8시간) ​ ▶ 금일품수(누계) : 5품(총 69.25품) ​ ▶ 오늘의 작업 ​ ​​​ - 서까래 재단 - 2층 개구부 목작업 - 가새 작업 - 2층 방통 및 어드밴서 백커 작업 ​ ▶ 다음 예정 작업​ -휴무 ​ 안녕하세요~오늘은 고성 토성 11일차 맞이하였습니다. 오늘은 2층 개구부 목작업으로 하루를 시작합니다. 비계가 왔습니다. 고소 작업시 안전하게 집짓기를 할 수 있을 것 같습니다. 어제 벽체가 다 세워진 후 추가 목작업을 진행하였습니다. 오늘도 김진홍 부팀장님이 바쁘게 작업하는 모습을 .. 2022. 9. 17.
2200916(금) ​[고성토성] 10일차 장선 재단, 2층 벽체 조립 및 설치 완료, 안전 발판대 설치, 2층 벽체와 더블탑 플레이트 고정 작업 [수호천사하우징][수호천사닷컴][목조주택][전원주택][직영건축] 수호천사하우징을 유튜브 채널에서 만나보세요. ▶ 날 씨 : 구름 ​ ▶ 오늘 근무 현황 ​ 팀장 : 문성일(0시간) 부팀장 : 김진홍(9시간) 팀원 : 한규호(9시간), 이희철(9시간), 이선용(9시간), 김훈(9시간) 지원 : 이재경 부팀장(4시간), 성재욱(4시간) ​ ▶ 금일품수(누계) : 5.5품(총 64.25품) ​ ▶ 오늘의 작업 ​ ​​​ - 장선 재단 - 2층 벽체 조립 및 설치 완료 - 안전 발판대 설치 - 2층 벽체와 더블탑 플레이트 고정 작업 ​ ▶ 다음 예정 작업​ - 2층 장선 시공 - 2층 가새 작업 ​ 안녕하세요~오늘은 고성 토성 10일차 되는 날입니다. 오늘도 문장군팀 2층 벽체를 세우기 위하여 모두가 부지런히 움직인 하루였습니다. 오전에는 2층 벽체를 세울 때 안전하게 세우.. 2022. 9. 16.
2200915(목) ​[고성토성] 09일차 1층 방통준비작업, 2층 토대시공, 2층 벽체 조립 및 설치 작업, 2층 구조재 재단 [수호천사하우징][수호천사닷컴][목조주택][전원주택][직영건축] ▶ 날 씨 : 구름 ​ ▶ 오늘 근무 현황 ​ 팀장 : 문성일(8시간) 부팀장 : 김진홍(8시간) 팀원 : 한규호(8시간), 이희철(8시간), 이선용(8시간), 김훈(8시간) 지원 : 이재경 부팀장(8시간), 성재욱(8시간) ​ ▶ 금일품수(누계) : 8품(총 58.75품) ​ ▶ 오늘의 작업 ​ ​​​ - 1층 방통 준비 작업 ​- 2층 T&G 바닥합판 시공 완료 - 2층 토대 시공 완료 - 2층 벽체 조립 및 설치 - 2층 구조재 재단 - 2층 플레이트 레이아웃 ​ ▶ 다음 예정 작업​ - 2층 벽체 조립 및 설치 - 2층 가새 작업 ​ 안녕하세요~오늘은 고성 토성 9일차 되는 날입니다. 오늘은 2층 벽체를 세우기 위하여 모두가 부지런히 움직인 하루였습니다. ​ 오늘은 1층에서는 방통 준비 작업을 진.. 2022. 9. 15.

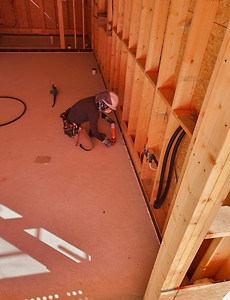

2200914(수) ​[고성토성] 08일차 방통 및 장선 블로킹 시공, 장선 시공, 2층 구조재 재단, 2층 T&G 바닥합판 시공 [수호천사하우징][수호천사닷컴][목조주택][전원주택][직영건축] ▶ 날 씨 : 구름 ​ ▶ 오늘 근무 현황 ​ 팀장 : 문성일(8시간) 부팀장 : 김진홍(8시간) 팀원 : 한규호(8시간), 이희철(8시간), 이선용(8시간), 김훈(8시간) 지원 : 이재경 부팀장(8시간), 성재욱(8시간) ​ ▶ 금일품수(누계) : 8품(총 50.75품) ​ ▶ 오늘의 작업 ​ ​​​ - 방통 블로킹 시공 - 장선 블로킹 시공 - 장선 시공 - 2층 구조재 재단 ​- T&G 바닥합판 시공 ​ ▶ 다음 예정 작업​ - T&G 바닥합판 시공 - 2층 토대 레이아웃 - 2층 토대 시공 - 2층 구조재 재단 ​ 안녕하세요~ 고성 토성 8일차 맞이하는 날입니다. 오늘은 장선 작업을 마무리하고 장선블로킹 위주로 하루를 보냈습니다. 김훈 빌더님이 1층 방통 블로킹을 시공을 하고있는 모습입니다. 방.. 2022. 9. 14.
2200913(화) ​[고성토성] 07일차 방통 블로킹 시공,솔리드 블로킹 시공,림, 장선 시공,2층 구조재 재단 [수호천사하우징][수호천사닷컴][목조주택][전원주택][직영건축] ▶ 날 씨 : 구름 ​ ▶ 오늘 근무 현황 ​ 팀장 : 문성일(8시간) 부팀장 : 김진홍(8시간) 팀원 : 한규호(8시간), 이희철(8시간), 이선용(8시간), 김훈(8시간) 지원 : 이재경 부팀장(8시간), 성재욱(8시간) ​ ▶ 금일품수(누계) : 8품(총 42.75품) ​ ▶ 오늘의 작업 ​ ​​​ -방통 블로킹 시공 -솔리드 블로킹 시공 -림, 장선 시공 -2층 구조재 재단 ​ ▶ 다음 예정 작업​ - 림, 장선 시공 - 방통 블로킹 시공 - 2층 구조재 재단 ​ 안녕하세요~ 고성 토성 7일차 맞이하는 날입니다. 추석 연휴를 보내고 온 문장군팀 오늘도 힘차게 하루를 시작합니다. 성재욱 빌더님이 솔리드 블로킹 시공을 맡아 주었습니다. 김훈 빌더님이 방통 블로킹을 시공하고 있는 모습입니다. 방통 블로.. 2022. 9. 14.
2200908(목) [고성토성] ​셋트 앙카 시공, 홀다운 앙카 시공, 1층 개구부 목작업 완료, 가새 작업[고성토성] 06일차 [수호천사하우징][수호천사닷컴][목조주택][전원주택][직영건축] ▶ 날 씨 : 맑음 ​ ▶ 오늘 근무 현황 ​ 팀장 : 문성일(8시간) 부팀장 : 김진홍(8시간) 팀원 : 한규호(8시간), 이희철(8시간), 이선용(8시간), 김훈(8시간) 지원 : 성재욱(8시간) ​ ▶ 금일품수(누계) : 7품(총 34.75품) ​ ▶ 오늘의 작업 ​ ​​​ ​- 셋트 앙카 시공 - 홀다운 앙카 시공 - 1층 개구부 목작업 마무리 - 가새 작업 ▶ 다음 예정 작업​ - 휴무 ​ 안녕하세요~ 고성 토성 6일차 맞이하는 날입니다. 오늘도 문장군팀 힘차게 하루를 시작합니다. 세트앙카 시공으로 하루를 시작합니다. 세트 앙카 결속 작업 후 너트 부분 위로 컷팅 하였습니다. 세트 앙카를 시공 하는 이유는 내진을 대비하기 위함입니다. 홀다운 앙카 시공 진행하였습니다. 벽체를 기초에 더욱 단단히 .. 2022. 9. 8.
2200907(수) [고성토성] 05일차 벽체 고정 작업,어드밴스 백커 시공​,스터드 재단,내부 Wall 조립 및 시공,Cripple stud 재단 및 시공 [수호천사하우징][수호천사닷컴][목조주택][전원주택][직영건축] ▶ 날 씨 : 맑음 ​ ▶ 오늘 근무 현황 ​ 팀장 : 문성일(8시간) 부팀장 : 김진홍(8시간) 팀원 : 한규호(8시간), 이희철(8시간), 이선용(8시간), 김훈(8시간) 지원 : 성재욱(8시간) ​ ▶ 금일품수(누계) : 7품(총 27.75품) ​ ▶ 오늘의 작업 ​ ​​​ ​- 벽체 고정 작업 - 어드밴스 백커 시공 ​- 스터드 재단 - 내부 Wall 조립 및 시공 - Cripple stud 재단 및 시공 ​ ▶ 다음 예정 작업​ - 연결 철물 작업 - 가새 작업 - 1층 개구부 목작업 ​ 안녕하세요~ 맑은 날씨를 속에서 고성 토성 5일차를 맞이한 문장군팀 어제에 이어 오늘 1층 벽체 시공을 계속 이어 나가며 하루를 시작합니다. 오전에는 1층 벽체 중 내벽체를 조립 및 설치를 이어 갔습니다. 2인.. 2022. 9. 7.
2200906(화) [고성토성] 04일차 1층 벽체시공, Stud 등 골조용 구조재 재단, 솔리드 블로킹 레이아웃 [수호천사하우징][수호천사닷컴][목조주택][전원주택][직영건축] ▶ 날 씨 : 맑음 ​ ▶ 오늘 근무 현황 ​ 팀장 : 문성일(4시간) 부팀장 : 김진홍(4시간) 팀원 : 한규호(4시간), 이희철(4시간), 이선용(4시간), 김훈(4시간) 지원 : 성재욱(4시간) ​ ▶ 금일품수(누계) : 3.5품(총 20.75품) ​ ▶ 오늘의 작업 ​ ​​​ ​- 1층 벽체 시공 - Stud 등 골조용 구조재 재단 중 - 솔리드 블로킹 레이아웃 ​ ▶ 다음 예정 작업​ - 1층 벽체 시공 - 골조용 구조재 재단 - 가새 작업 ​ 안녕하세요~ 태풍이 지나간 후 오후 부터 맑은 날씨를 보이며 고성 토성 4일차를 맞이한 문장군팀 오늘은 1층 벽체 시공을 계속 이어 나갔습니다. 맑은 날씨 속에 일을 시작 할 수 있어서 너무나도 다행입니다. 태풍이 지나간 관계로1층 벽체 설치 및 조립 작.. 2022. 9. 7.

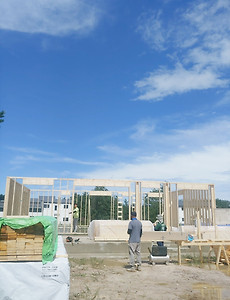

2200903(토) [고성토성] 03일차 1층 벽체시공, 헤더제작, Stud 등 골조용 구조재 재단 중, 플레이트 레이아웃 [수호천사하우징][수호천사닷컴][목조주택][전원주택][직영건축] ▶ 날 씨 : 맑음 ​ ▶ 오늘 근무 현황 ​ 팀장 : 문성일(8시간) 부팀장 : 김진홍(8시간) 팀원 : 한규호(8시간), 이희철(8시간), 이선용(8시간), 김훈(8시간) ​ ▶ 금일품수(누계) : 6품(총 17.25품) ​ ▶ 오늘의 작업 ​ ​​​ ​- 1층 벽체 시공 - Stud 등 골조용 구조재 재단 중 ​- 플레이트 레이아웃 - 일층 벽체와 더블 탑 플레이트 확인 및 고정 ​ ▶ 다음 예정 작업​ ​ - 휴무 ​ 안녕하세요~ 오늘은 고성토성 3일차를 맞이하는 날입니다. 태풍 힌남노가 북상하기 전 오늘 고성 토성 현장에서는 벽체 조립 및 설치 작업을 서둘러 진행하였습니다. 금일은 1층 벽체 시공 위주로 작업이 진행 되었습니다. 첫 번째 벽체를 조립 하기 시작합니다. 벽체를 세울 때에는 외벽체를.. 2022. 9. 4.
2200902(금) [고성토성] 02일차 [수호천사하우징][수호천사닷컴][목조주택][전원주택][직영건축] ▶ 날 씨 : 비 이후 맑음 ​ ▶ 오늘 근무 현황 ​ 팀장 : 문성일(6시간) 부팀장 : 김진홍(6시간) 팀원 : 한규호(6시간), 이희철(6시간), 이선용(6시간), 김훈(6시간) ​ ▶ 금일품수(누계) : 4.5품(총 11.25품) ​ ▶ 오늘의 작업 ​ ​​​ ​- 토대 시공 - 헤더 제작 - 플레이트 재단 - 코너 및 백커 제작 ​- 플레이트 레이아웃 ​ ▶ 다음 예정 작업​ ​ - 플레이트 레이아웃 - 플레이트 재단 - 벽체 조립 및 설치 ​ 안녕하세요 ^^ 문장군팀 고성 토성 2일 차를 맞이한 날입니다. 아침에 토대 시공 진행 중에 비가 잠시 오게 되었는데요. 잠시 작업이 중단되어 빗물이 스며들지 않도록 자재 보양을 꼼꼼히 하였습니다. 잠시 뒤 오후가 되서야 해가 화창하게 떠서 각자의 자리에.. 2022. 9. 2.
2200901(목) [고성토성] 01일차 자재인수, 작업대 제작, 거푸집 해체, 기초레벨작업 및 토대 레이아웃 [수호천사하우징][수호천사닷컴][목조주택][전원주택][직영건축] ▶ 날 씨 : 맑음 ​ ▶ 오늘 근무 현황 ​ 팀장 : 문성일(9시간) 부팀장 : 김진홍(9시간) 팀원 : 한규호(9시간), 이희철(9시간), 이선용(9시간), 김훈(9시간) ​ ▶ 금일품수(누계) : 6.75품(총 6.75품) ​ ▶ 오늘의 작업 ​ ​​​ ​- 자재인수 - 거푸집 해체 및 정리 - 기초레벨작업 - 평탄화 작업 - 토대 레이아웃 - 스터드 재단 ​ ▶ 다음 예정 작업​ ​ - 토대 시공 - 헤더 제작 - 플레이트 재단 - 벽체 조립 및 설치 ​ 안녕하세요 오늘은 고성 토성 1일차 되는 날입니다. 아침부터 맑은 하늘 아래 하루를 시작하였습니다. 아침부터 부지런히 자재인수 하여 작업시 가장 효율적인 동선에 자재를 배치하였습니다. 오늘은 문장군팀의 새로운 창고가 들어왔습니다.!! 앞으로의 공.. 2022. 9. 1.
220530 고성토성 기초작업 https://youtu.be/ZBnk_WOflaA?si=MYprNxT043IYOd6b 고성토성현장 기초 GL +500 -600 스테고랩시공 압출법 THK 100T THK 150 잡석다짐 HD13 @300 T&B 2022. 8. 3.
