목조주택 시공완료현장/2206나주 빛가람동 58평52

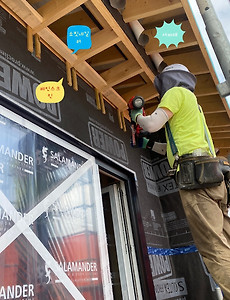

220715 금 [나주 빛가람동 전남혁신도시]21일차 레인스크린 시공,아이큐브(세라믹사이딩) 시공, 등 [수호천사 하우징] [직영건축] [목조주택] 날씨 : 맑읍 - 금일 근무자 ​ 대표빌더 : 정수호 (8시간) 부팀장 : 손호현 (8시간) 팀 원 : 이주형 (8시간), 이희철 (8시간), 최영광 (8시간) 지 원 : 문병선 (8시간) ​ ​ 금일품수 (누계) : 6품 (총113.00품) ​ ​ - 금일 작업현황 ​ ​ - 레인스크린 시공 - 아이큐브(세라믹사이딩) 시공 - 석고보드 시공 ​ 다음 예정작업 ​ ​- 레인스크린 시공 - 아이큐브(세라믹사이딩) 시공 - 수성 연질폼 시공 ​ 나주 빛가람동에서 안전하고 재미있게 집 짓기21일차 입니다. 오늘 반가운 얼굴이 현장에 찾아왔습니다.수호천사 하우징 최연소 빌더 문병선 빌더님께서 나주 빛가람동 현장에 지원을 해주셨습니다.환영합니다.~ ​ ​ 오늘도 외장재 아이큐브(세라믹사이딩) 시공에 열중하였습니다.. 2022. 7. 15.
220714 목 [나주 빛가람동 전남혁신도시]20일차 레인스크린시공전 레이아웃 작업,레인스크린 시공,아이큐브(세라믹사이딩) 시공 등 [수호천사 하우징] [직영건축] [목조주택] 날씨 : 맑읍 - 금일 근무자 ​ 대표빌더 : 정수호 (8시간) 부팀장 : 손호현 (8시간) 팀 원 : 이주형 (8시간), 이희철 (8시간), 최영광 (8시간) ​ ​ 금일품수 (누계) : 5품 (총107.00품) ​ ​ - 금일 작업현황 ​ ​ - 레인스크린시공전 레이아웃 작업 - 레인스크린 시공 - 아이큐브(세라믹사이딩) 시공 - 징크 시공 - 방통 작업 ​ ​ 다음 예정작업 ​ ​- 레인스크린 시공 - 아이큐브(세라믹사이딩) 시공 ​ 나주 빛가람동에서 안전하고 재미있게 집 짓기20일차 입니다. 오늘부터 본격적으로 외장재 아이큐브(세라믹사이딩) 시공이 시작되었습니다. ​ 어제 작업을 이어 먼저 레인스크린시공전 레이아웃 작업을 진행하였습니다. ​ ​ 레이아웃이 끝난데는 먹선에 따라 레인스크린 쫄대 시공.. 2022. 7. 14.
220713 수 [나주 빛가람동 전남혁신도시]19일차 메탈라스망 시공,버그스크린 작업,레인스크린시공시공전 레이아웃 작업,아이큐브(세라믹사이딩) 시공 등 [수호천사 하우징] [직영건축] [목조주택] 날씨 : 흐림 ​ - 금일 근무자 ​ 대표빌더 : 정수호 (8시간) 부팀장 : 손호현 (8시간) 팀 원 : 이주형 (8시간), 이희철 (8시간), 최영광 (8시간) ​ ​ 금일품수 (누계) : 5품 (총102.00품) ​ ​ - 금일 작업현황 ​ ​- 돌출벽 및 포스트 작업 - 버그스크린 작업 ​- 메탈라스망 시공 - 레인스크린시공시공전 레이아웃 작업 - 레인스크린 시공 - 아이큐브(세라믹사이딩) 시공 - 징크 시공 ​ ​ 다음 예정작업 ​ ​ - 레인스크린시공시공전 레이아웃 작업 - 레인스크린 시공 - 아이큐브(세라믹사이딩) 시공 - 징크 시공 - 방통 작업 ​ 나주 빛가람동에서 안전하고 재미있게 집 짓기19일차 입니다. 오늘은 내일 방통시공을 위하여 메탈라스망 시공위주로 진행하였습니다. ​ ​ 메탈라.. 2022. 7. 13.
220712 화 [나주 빛가람동 전남혁신도시] 18일차 돌출벽 및 포스트 작업,가벽 작업,기밀테이핑 작업,레인스크린 시공,아이큐브 하부 후레싱작업 등 [수호천사 하우징] [직영건축] [목조주택] 날씨 : 맑음 ​ - 금일 근무자 ​ 대표빌더 : 정수호 (9시간) 부팀장 : 손호현 (9시간) 팀 원 : 이주형 (8시간), 이희철 (9시간), 최영광 (9시간) ​(7월11일 자재수령 등 포함) ​ 금일품수 (누계) : 5.5품 (총97.00품) ​ ​ - 금일 작업현황 ​ - 자재수령(7월11일) ​- 돌출벽 및 포스트 작업 - 가벽 작업 - 기밀테이핑 작업 - 레인스크린 시공 - 아이큐브 하부 후레싱작업 등 ​ 다음 예정작업 ​ ​ ​- 돌출벽 및 포스트 작업 - 메탈라스망 시공 - 버그스크린 작업 - 레인스크린시공시공전 레이아웃 작업 - 기밀테이핑 작업 ​ ​ 나주 빛가람동에서 안전하고 재미있게 집 짓기18일차 입니다. 오늘은 외장재 아이큐브 시공과 지붕마감 징크시공 전 해야할 밑작업들을 진행하.. 2022. 7. 13.
220705 화 [나주 빛가람동 전남혁신도시] 17일차 방통 블로킹 작업, 방통라인 방수합판시공, 창호 등 [수호천사 하우징] [직영건축] [목조주택] 날씨 : 맑음 ​ - 금일 근무자 ​ 대표빌더 : 정수호 (휴무) 부팀장 : 손호현 (6시간) 팀 원 : 이주형 (6시간), 이희철 (6시간), 최영광 (4시간) ​ ​ 금일품수 (누계) : 2.75품 (총91.50품) ​ ​ - 금일 작업현황 ​ ​- 방통 블로킹 작업 - 방통라인 방수합판시공 - 창호 등 ​ ​ ​ 다음 예정작업 ​ - 레인스크린시공시공전 레이아웃 작업 - 레인스크린 시공 - 아이큐브 하부 후레싱작업 - 버그스크린 작업 - 메탈라스망 시공 등 ​ ​ 나주 빛가람동에서 안전하고 재미있게 집 짓기17일차 입니다. 오늘은 금주 토요일 예정인 설비팀 시공에 앞선 작업으로 방통라인 방수합판 시공위주로 작업을 진행하였습니다. ​ ​ 먼저 1층, 2층 방통블로킹 작업을 마무리 하였습니다. 주형빌더.. 2022. 7. 5.
220704 월[나주 빛가람동 전남혁신도시] 16일차 이중지붕 합판 시공, 이중지붕 방수시트 시공,방통 블로킹 시공,스킵플로어 T&G 시공 [수호천사 하우징] [직영건축] [목조주택] 날씨 : 맑음 ​ - 금일 근무자 ​ 대표빌더 : 정수호 (8시간) 부팀장 : 손호현 (8시간) 팀 원 : 이주형 (8시간), 이희철 (8시간), 최영광 (8시간) ​ ​ 금일품수 (누계) : 5품 (총88.75품) ​ ​ - 금일 작업현황 ​ ​ - 이중지붕 합판 시공 ​- 이중지붕 방수시트 시공 ​- 방통 블로킹 시공 - 스킵플로어 T&G 시공 - 블로킹 및 태고 합판 재단 - 창호작업 ​ ​ 내일 예정작업 ​ ​ - 방통 블로킹 및 태고합판 시공 - 블로킹 및 태고 합판 재단 ​ ​ 나주 빛가람동에서 안전하고 재미있게 집 짓기16일차 입니다. 오늘 지붕 방수시트까지 작업이 끝났습니다. 이후로는 장마 걱정없이 작업할수 있다고 생각하니 마음이 후련합니다. ​ 방수시트 작업 전 남은 지붕합판을 마무리 지.. 2022. 7. 5.
220703 일[나주 빛가람동 전남혁신도시] 15일차 이중지붕 각상 및 합판 시공,계단 시공 [수호천사 하우징] [직영건축] [목조주택] 날씨 : 맑음 ​ - 금일 근무자 ​ 대표빌더 : 정수호 (8시간) 부팀장 : 손호현 (8시간) 팀 원 : 이주형 (8시간), 이희철 (8시간), 최영광 (8시간) ​ ​ 금일품수 (누계) : 5품 (총83.75품) ​ ​ - 금일 작업현황 ​ ​ - 이중지붕 각상 및 합판 시공 - 계단 시공 - 전기 작업 ​ ​ 내일 예정작업 ​ ​ - 이중지붕 합판 시공 - 이중지붕 방수시트 시공 - 방통 블로킹 및 태고합판 시공 ​ 나주 빛가람동에서 안전하고 재미있게 집 짓기15일차 입니다. 오늘도 이중지붕 시공을 하였습니다. 각상시공전 힙부분에 투습방수지가 겹치는데는 기밀테이프로 보강해주었습니다. 각상(합판상)을 지붕각도와 같게 18°로 잘라서 서브페이샤와 일치하게 맞춰 서까래위에 못으로 박아줍니다. ​ 지붕합판.. 2022. 7. 3.
220702 토[나주 빛가람동 전남혁신도시] 14일차 벽체 투습방수지 시공 ,모임지붕 블로킹 및 서브페이샤 시공,이중지붕 시공,계단 시공,창틀 이지실 시공,각상 재단 등 [수호천사 하우징] [직영건.. 날씨 : 맑음 ​ - 금일 근무자 ​ 대표빌더 : 정수호 (9시간) 부팀장 : 손호현 (9시간) 팀 원 : 이주형 (9시간), 이희철 (9시간), 최영광 (9시간) ​ ​ 금일품수 (누계) : 5.625품 (총78.75품) ​ ​ - 금일 작업현황 ​ ​ - 벽체 투습방수지 시공 - 모임지붕 블로킹 및 서브페이샤 시공 - 이중지붕 시공 - 계단 시공 - 창틀 이지실 시공 - 각상 재단 등 - 전기 작업 ​ 내일 예정작업 ​ ​ - 이중지붕 각상 시공 - 이중지붕 합판 시공 - 이중지붕 방수시트 시공 - 계단시공 ​ 나주 빛가람동에서 안전하고 재미있게 집 짓기14일차 입니다. 어제 작업을 이어 우선 남은 벽체 투습방수지 작업을 마무리 하였습니다. ​ ​ 동시에 지붕 블로킹 작업도 마무리 되였습니다. ​ ​.. 2022. 7. 3.
220701 금[나주 빛가람동 전남혁신도시] 13일차 벽체합판 시공 ,투습방수지 시공 ,지붕 서까래 및 블로킹 시공,서까래,블로킹 및 서브페이샤 재단 등 [수호천사 하우징] [직영건축] [목조주택] 날씨 : 맑음 ​ - 금일 근무자 ​ 대표빌더 : 정수호 (8시간) 부팀장 : 손호현 (8시간) 팀 원 : 이주형 (8시간), 이희철 (8시간), 최영광 (8시간) 지 원 : 문성일팀장(8시간), 김진홍 (8시간), 이선용 (8시간) ​ 금일품수 (누계) : 8품 (총 72,125품) ​ - 금일 작업현황 ​ - 벽체합판 시공 - 투습방수지 시공 - 지붕 서까래 및 블로킹 시공 - 서까래,블로킹 및 서브페이샤 재단 등 - 전기작업 ​ ​ 내일 예정작업 ​ ​ - 투습방수지 시공 - 블로킹 및 서브페이샤 시공 - 이중지붕시공 - 전기작업 ​ 나주 빛가람동에서 안전하고 재미있게 집 짓기13일차 입니다. 오늘도 지원온 빌더님들 덕분에 작업을 좀 더 빨리 많이 진행할수 있었습니다. ​ ​ 어제 작업을 이어 모임.. 2022. 7. 2.
220630 목[나주 빛가람동 전남혁신도시] 12일차 블로킹 시공 , 2층 벽체합판 시공 ,지붕 시공,서까래 재단 등 [수호천사 하우징] [직영건축] [목조주택] 날씨 : 흐림에서 맑음 ​ - 금일 근무자 ​ 대표빌더 : 정수호 (9시간) 부팀장 : 손호현 (9시간) 팀 원 : 이주형 (9시간), 이희철 (9시간), 최영광 (9시간) 지 원 : 문성일 (9시간), 오경택 (9시간), 김진홍 (9시간), 이선용 (9시간) ​ 금일품수 (누계) : 10.125품 (총 69,125품) ​ - 금일 작업현황 ​ - 블로킹 시공 - 2층 벽체합판 시공 - 합판 기밀테이핑 시공 - 서까래 및 마룻대 시공 - 서까래 재단 등 ​ ​ 내일 예정작업 ​ ​ - 2층 벽체합판 및 하우스랩 시공 - 지붕 서까래 및 합판 시공 - 서까래 재단 등 ​ 나주 빛가람동에서 안전하고 재미있게 집 짓기12일차 입니다. 오늘 다른 곳에는 비가 많이 내렸는데 다행히 나주 빛가람동 현장에는 비가 내.. 2022. 7. 2.
220629 수[나주 빛가람동 전남혁신도시] 11일차 실링시공 ,1층 벽체 합판 시공 ,계단시공,장선 및 서까래 재단 등 [수호천사 하우징] [직영건축] [목조주택] 날씨 : 흐름 ​ - 금일 근무자 ​ 대표빌더 : 정수호 (8시간) 부팀장 : 손호현 (8시간) 팀 원 : 이주형 (8시간), 이희철 (8시간), 최영광 (8시간) 지 원 : 문성일 (8시간), 오경택 (8시간), 김진홍 (8시간) 이선용 (8시간) ​ 금일품수 (누계) : 9.00품 (총 59.00품) ​ - 금일 작업현황 ​ - 1층 벽체 합판 시공 - 실링 시공 - 계단 시공 - 실링,서까래 및 마루대 등 재단 ​ ​ 내일 예정작업 ​ ​ - 1층 벽체 합판 시공 - 계단 시공 - 블로킹 시공 - 서까래 시공 - 서까래 재단 등 ​ ​ 나주 빛가람동에서 안전하고 재미있게 집 짓기11일차 입니다. 오늘은 문성일 팀장님께서도 지원을 오셨습니다.환영합니다.~ 지원군이 네분이나 됩니다.오늘은 정말 든든했습.. 2022. 6. 29.
220628 화[나주 빛가람동 전남혁신도시] 10일차 2층 벽체 ,가새 및 장선 시공, 1층 솔리드 블로킹 ,벽체 합판 시공 , 철물 시공,장선 및 서까래 재단 등 [수호천사 하우징] [직영건축] [목조주택] 날씨 : 흐름에서 맑음 ​ - 금일 근무자 ​ 대표빌더 : 정수호 (8시간) 부팀장 : 손호현 (8시간) 팀 원 : 이주형 (8시간), 이희철 (8시간), 최영광 (8시간) 지원 : 오경택 (8시간), 김진홍 (8시간) 이선용 (8시간) ​ 금일품수 (누계) : 8.00품 (총 50.00품) ​ - 금일 작업현황 - 2층 벽체 시공 - 2층 가새 작업 - 2층 장선 시공 - 1층 합판 시공 - 1층 솔리드 블로킹 시공 - 철물 시공 - 천장 장선 및 서까래 재단 ​ ​ 내일 예정작업 ​ ​ - 1층 벽체 합판 시공 - 천장 장선 시공 - 계단 시공 - 서까래 및 마루대 등 재단 ​ ​ 나주 빛가람동에서 안전하고 재미있게 집 짓기10일차 입니다. 오늘도 나주 빛가람동 현장에 지원자 두분이 오셨습니다.김진홍.. 2022. 6. 28.
220627 월[나주 빛가람동 전남혁신도시] 9일차 2층 벽체 시공,1층 홀다운 시공,1층 내벽 케미칼안카 시공,천장 장선 및 스터드 재단 등 [수호천사 하우징] [직영건축] [목조주택] 날씨 : 흐름. ​ - 금일 근무자 ​ 대표빌더 : 정수호 (8시간) 부팀장 : 손호현 (8시간) 팀 원 : 이주형 (8시간), 이희철 (8시간), 최영광 (8시간) 지원 : 오경택(8시간) ​ 금일품수 (누계) : 6.00품 (총 42.00품) ​ - 금일 작업현황 - 1층 외벽 홀다운 시공 - 1층 내벽 케미칼안카 시공 - 2층 벽체시공 -스터드 및 천장 장선 제단 ​ ​ 내일 예정작업 ​ ​ - 2층 벽체 시공 - 2층 가새 작업 - 천장 장선 시공 - 1층 합판 시공 - 천장 장선 및 서까래 재단 ​ 나주 빛가람동에서 안전하고 재미있게 집 짓기9일차 입니다. 오늘 나주 빛가람동 현장 첫 지원자 오경택 빌더님이 오셨습니다.환영합니다.〜 오늘 작업은 주로 벽체 시공을 진행하였습니다. 1.킹스터드,해더.. 2022. 6. 27.
220624 금[나주 빛가람동 전남혁신도시] 8일차 2층 바닥 T&G 시공,2층 토대 시공,2층 플레이트 레이아웃,2층 벽체시공,해더 및 코너 제작 등 [수호천사 하우징] [직영건축] [목조주택] 날씨 : 흐름. ​ - 금일 근무자 ​ 대표빌더 : 정수호 (8시간) 부팀장 : 손호현 (8시간) 팀 원 : 이주형 (8시간), 이희철 (8시간), 최영광 (8시간) ​ 금일품수 (누계) : 5.00품 (총 36.00품) ​ - 금일 작업현황 - 2층 바닥 T&G 시공 - 2층 토대 시공 - 2층 플레이트 레이아웃 - 2층 벽체시공 - 해더 및 코너 -스터드 및 실 제단 ​ ​ 다음 예정작업 ​ ​ - 2층 벽체시공 -장선 재단 등 ​ ​ 나주 빛가람동에서 안전하고 재미있게 집 짓기8일차 입니다. 오늘 아침 현장에 도착후 제일 먼저 2층 합판상태를 확인하였습니다.다행이 보양이 잘 되서 합판은 어제 밤에 내린 비에 큰 영향을 받지 않아습니다. ​ ​ 남은 T&G 작업을 마무리하였습니다 . ​ 다음은 2층 .. 2022. 6. 25.
220622 수[나주 빛가람동 전남혁신도시] 7일차 장선 및 빔 시공, 블로킹 시공, 2층 바닥 t&g 시공,2층 플레이트 및 스터드 등 재단 [수호천사 하우징] [직영건축] [목조주택] 날씨 : 맑음. ​ - 금일 근무자 ​ 대표빌더 : 정수호 (8시간) 부팀장 : 손호현 (8시간) 팀 원 : 이주형 (8시간), 이희철 (8시간), 최영광 (8시간) ​ 금일품수 (누계) : 5.00품 (총 31.00품) ​ - 금일 작업현황 ​ - 장선 및 빔 시공 - 블로킹 작업 - 2층 바닥 T&G 시공 - 2층 플레이트 및 스터드 등 재단 ​ 다음 예정작업 ​ - 2층 바닥 T&G시공 - 2층 토대 레이아웃 및 토대 시공 - 헤더 및 코너 제작 - 2층 벽체시공 ​ ​ 나주 빛가람동에서 안전하고 재미있게 집 짓기7일차 입니다. ​ ​ ​ 어제 작업을 이어서 오늘 시작은 올 블로킹 시공 작업에 달라붙었습니다. 블로킹은 장선의 뒤틀림을 잡아주고 구조적으로도 보강해줍니다. 네일건이 들어가지 못하는 곳은.. 2022. 6. 23.
220621 화[나주 빛가람동 전남혁신도시] 6일차 림조이스트시공, 장선 및 빔 시공, 장선 및 스터드 재단 등 [수호천사 하우징] [직영건축] [목조주택] 날씨 : 맑음. ​ - 금일 근무자 ​ 대표빌더 : 정수호 (8시간) 부팀장 : 손호현 (8시간) 팀 원 : 이주형 (8시간), 이희철 (8시간), 최영광 (8시간) ​ 금일품수 (누계) : 5.00품 (총 26.00품) ​ - 금일 작업현황 ​ - 림조이스트 시공 - 장선 및 빔 시공 - 블로킹 작업 - 철물 작업 - 장선 및 스터드 등 재단 ​ 내일 예정작업 ​ - 장선 시공 - 블로킹 작업 - 2층 바닥 t&g 시공 - 2층 플레이트 및 헤더 등 재단 - 철물시공 등 ​ ​ 나주 빛가람동에서 안전하고 재미있게 집 짓기6일차 입니다. 오늘의 시작은 천막 작업부터 진행하였습니다. 장마를 대비해 준비한 천막은 이 무더운 날씨에 좋은 해빛가리개가 되였습니다. ​ 오늘도 어제 작업을 이어 림조이트,장선 시공.. 2022. 6. 22.
220620 월 [나주 빛가람동 전남혁신도시] 5일차 벽체시공, 림조이스트시공, 가새 등 [수호천사 하우징] [직영건축] [목조주택] 날씨 : 맑음. ​ - 금일 근무자 ​ 대표빌더 : 정수호 (8시간) 부팀장 : 손호현 (8시간) 팀 원 : 이주형 (8시간), 이희철 (8시간), 최영광 (8시간) ​ 금일품수 (누계) : 5.00품 (총 21.00품) ​ - 금일 작업현황 ​ - 벽체시공 - 림조이스트 시공 - 장선 및 빔 시공 - 장선용 전용빔 제작 - 장선 등 재단 - 가새 작업 - 방통 블로킹 작업 등 ​ 내일 예정작업 ​ - 림조이스트 시공 - 장선 및 빔 시공 - 2층 바닥 t&g 시공 등 ​ 나주 빛가람동에서 안전하고 재미있게 집 짓기 5일차 입니다. 아침 티타임 시간에 오늘 해야할 작업에 대하여 미팅중 입니다. ​ 마지막 벽체 조립중 입니다. 마지막 벽체를 세우는데 고생 좀 했습니다. 하지만 한단계를 마치니 기분이 좋았습.. 2022. 6. 21.
220618 토 [나주 빛가람동 전남혁신도시] 4일차 벽체시공, 림조이스트 등 재단 등 [수호천사 하우징] [직영건축] [목조주택] 날씨 : 맑음. ​ - 금일 근무자 ​ 대표빌더 : 정수호 (8시간) 부팀장 : 손호현 (8시간) 팀 원 : 이주형 (8시간), 이희철 (8시간), 최영광 (지원) ​ 금일품수 (누계) : 4.00품 (총 16.00품) ​ - 금일 작업현황 ​ - 벽체시공 - 림조이스트 등 재단 - 헤더 제작 - 아스팔트 프라이머 도포 등 ​ 다음 예정작업 ​ - 벽체시공 - 림조이스트 시공 - 장선시공 - 장선 등 재단 - 가새 작업 등 ​ 나주 빛가람동에서 안전하고 재미있게 집 짓기 4일차 입니다. 오늘도 팀원 모두 벽체시공 및 재단에 주력하였습니다. ​사진과 함께 보시겠습니다. ​ ​ 일과전 팀원들이 커피타임을 이용하여 도면을 보면서 오늘 시공방향에 대하여 의견을 나누었습니다. ​ 먼저 1층 계단실 벽체부터 시공을.. 2022. 6. 19.
220617 금 [나주 빛가람동 전남혁신도시] 3일차 벽체시공, 스터드 등 재단, 헤더 제작 등 [수호천사 하우징] [직영건축] [목조주택] 날씨 : 대체로 맑음. ​ - 금일 근무자 ​ 대표빌더 : 정수호 (8시간) 부팀장 : 손호현 (8시간) 팀 원 : 이주형 (8시간), 이희철 (8시간), 최영광 (지원) ​ 금일품수 (누계) : 4.00품 (총 12.00품) ​ - 금일 작업현황 ​ - 벽체시공 - 반스터드 및 씰 등 재단 - 헤더 제작 - 비계설치 등 ​ 내일 예정작업 ​ - 벽체시공 - 장선 등 재단 등 ​ 나주 빛가람동에서 안전하고 재미있게 집 짓기 3일차 입니다. 오늘은 오늘은 팀원 모두 벽체시공 및 재단에 주력하였습니다. ​사진과 함께 보시겠습니다. ​ ​ 먼저 안방벽체를 시공하였습니다. ​ ​ 다음으로 화장실 벽체를 시공하였습니다. ​ ​ 다음은 안방 내벽, 드래스룸 내벽을 시공하였습니다. ​ 다음은 주방벽체 시공사진입니다... 2022. 6. 18.
220616 목 [나주 빛가람동 전남혁신도시] 2일차 머드씰 시공, 플레이트 등 재단, 벽체시공 등 [수호천사 하우징] [직영건축] [목조주택] 날씨 : 대체로 맑음. ​ - 금일 근무자 ​ 대표빌더 : 정수호 (8시간) 부팀장 : 손호현 (8시간) 팀 원 : 이주형 (8시간), 이희철 (8시간), 최영광 (지원) ​ 금일품수 (누계) : 4.00품 (총 8.00품) ​ - 금일 작업현황 ​ - 머드씰 재단 및 시공 - 헤더 및 플레이트 재단 - 스터드, 트리머, 패러램 등 재단 - 플레이트 레이아웃 - 헤더 제작 - 벽체시공 등 ​ 내일 예정작업 ​ - 벽체시공 - 반스터드 및 씰 등 재단 - 헤더 제작 - 비계설치 등 ​ 나주 빛가람동에서 안전하고 재미있게 집 짓기 2일차 입니다. 오늘도 팀원들 각자의 자리에서 맡은 바 임무를 열심히 수행하였습니다. ​사진과 함께보시겠습니다. ​ ​ 먼저 머드씰 시공을 하였습니다. 머드씰은 콘크리트 기초와 목.. 2022. 6. 17.
220615 수 [나주 빛가람동 전남혁신도시] 1일차 자재수령, 기초면작업, 머드씰가공, 스터드 재단 등 [수호천사 하우징] [직영건축] [목조주택] 날씨 : 비가 올듯 말듯 시원한 날씨. ​ - 금일 근무자 ​ 대표빌더 : 정수호 (8시간) 부팀장 : 손호현 (8시간) 팀 원 : 이주형 (8시간), 이희철 (8시간), 최영광 (지원) ​ 금일품수 (누계) : 4.00품 (총 4.00품) ​ - 금일 작업현황 ​ - 자재수령 - 컨테이너창고 정리 - 기초치수 확인 - 기초면 작업 - 토대 레이아웃 - 머드씰 가공 - 마이터 쏘 테이블 제작 - 테이블쏘 제작 - 스터드 재단 - 코너 및 백커 제작 등 ​ 내일 예정작업 ​ - 헤더 및 플레이트 재단 - 머드씰 재단 및 시공 - 플레이트 레이아웃 - 헤더 제작 - 벽체시공 등 ​ 오늘부터 나주 빛가람동 전남혁신도시에서 시작합니다 . ​새로운 현장을 시작한만큼 새로운 마음가짐으로 힘차게 시작합니다. ​오늘은.. 2022. 6. 15.
220516 나주 빛가람동 기초시공 나주 빛가람동 기초 ​ GL +400 -600 MAT THK 350 HD13 @300 T&B 스테고랩시공 잡석다짐 T100 ​ 2022. 5. 16.
