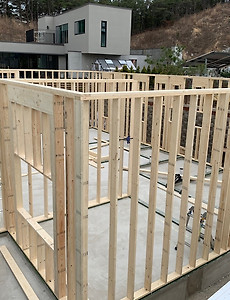

목조주택 시공완료현장/2203김천농소 72평79

220420 수[김천농소] 18일차 2층 장선 시공, 철물시공, 단열재 시공 등 [수호천사 하우징] [직영건축] [목조주택] 날씨 : 매우 큰 일교차 ​ ​ ​ - 금일 근무자 ​ 팀 장 : 이상민 (8시간) 부팀장 : 이재경 (8시간) 팀 원 : 정태영 (8시간), 천영환 (8시간), 성재욱 (8시간) ​금일품수 (누계) : 5품 (총 85.375품) ​ 금일 작업현황 ​ - 2층 장선 시공 - 2층 장선 블로킹 시공 - 철물(스트랩타이, 월브레이스) 시공 - 외벽 합판운반작업 ​ ​ ​​ ​ 다음 예정작업 ​ - 외벽 합판 시공 - 솔리드블로킹 시공 ​ ​ ​ ​ ​ 김촌 농소에서의 17일째입니다. ​ 아침 일기예보에 큰 일교차에 주의하라더니 예보 그대로였습니다. (일기예보가 얼마만에 정확하게 맞춘건지 모르겠습니다.) ​ ​ 어제에 이어 천장장선 시공을 하였습니다. 먼저 1층에서 재단한 장선을 2층으로 옮기는 작업으로 아침.. 2022. 4. 21.
220419 화[김천농소] 17일차 2층 가새작업, 스터드블로킹, 장선 시공 등 [수호천사 하우징] [직영건축] [목조주택] 날씨 : 매우맑음! ​ ​ ​ - 금일 근무자 ​ 팀 장 : 이상민 (8시간) 부팀장 : 이재경 (8시간) 팀 원 : 정태영 (8시간), 천영환 (8시간), 성재욱 (8시간) ​금일품수 (누계) : 5품 (총 80.375품) ​ 금일 작업현황 ​ - 2층 가새(브레이스) 작업 - 2층 장선 시공 - 스터드 블로킹 시공 ​ ​ ​​ ​ 다음 예정작업 ​ - 2층 장선 시공 - 2층 장선 블로킹 시공 - 서까래 재단 - 스터드 블로킹 시공 - 철물(스트랩타이) 시공 ​ ​ ​ ​ 김촌 농소에서의 17일째입니다. 선선한 아침과 뙤약볕의 오후가 익숙해져가는 요즘입니다. 덕분에 점퍼와 선크림을 동시에 지참하는 것이 필수가 되어버렸습니다. (^^;) ​ ​ 아침에 도착하자마자 어제 세운 벽체를 이웃한 벽체 및 토대.. 2022. 4. 20.
220418 월[김천농소] 16일차 2층 벽체시공, 계단 시공, 디자인벽 시공, 홀다운철물 시공 등 [수호천사 하우징] [직영건축] [목조주택] 날씨 : 미세먼지 없는 맑은 하늘 ​ ​ ​ - 금일 근무자 ​ 팀 장 : 이상민 (10시간) 부팀장 : 이재경 (10시간) 팀 원 : 정태영 (10시간), 천영환 (10시간), 성재욱 (10시간) ​금일품수 (누계) : 6.25품 (총 75.375품) ​ 금일 작업현황 ​ - 2층 벽체 시공(완) - 2층 계단 시공(완) - 철물 시공(홀다운) - 디자인벽 시공 ​ ​​ ​ 다음 예정작업 ​ - 2층 가새(브레이스)작업 - 2층 장선 시공 ​ ​ ​ ​ 김천 농소에서의 16일째입니다. 하루 푹 쉬고나서 모처럼 몸이 가벼운 하루입니다. 그래서인지 오늘은 아침부터 기운차게 일과를 시작하였습니다. 계단에서 세탁실로 이어지는 구간의 계단시공을 완료하였습니다. 깔끔하게 떨어지는 각이 시공하는 저희도 기분좋게 합.. 2022. 4. 18.
220416 토[김천농소] 15일차 2층 벽체시공, 계단 시공, 시스템비계 설치(외주) [수호천사 하우징] [직영건축] [목조주택] 날씨 : 구름한점 없는 맑은 날씨 ​ ​ ​ - 금일 근무자 ​ 팀 장 : 이상민 (8시간) 부팀장 : 이재경 (8시간) 팀 원 : 정태영 (8시간), 천영환 (8시간), 성재욱 (4시간) ​금일품수 (누계) : 4.5품 (총 69.125품) ​ 금일 작업현황 ​ - 헤더, 코너 제작 - 2층 벽체 시공 - 계단 시공 - 시스템비계 설치(외주) ​ ​​ ​ 다음 예정작업 ​ - 2층 벽체 시공 - 2층 가새작업 - 계단 시공 ​ ​ ​ 김천 농소에서의 15일째입니다. 어제에 이어 2층 벽체시공과 계단시공을 하였습니다. ​ 현장에 도착하자마자 시스템비계팀이 비계설치를 시작하였습니다. 이제 2층 시공이 한결 편해질 것 같습니다. 쭉쭉 올라가는 시스템 비계 덕분에 더욱 안전하게 작업할 수 있을듯 합니다. ​ .. 2022. 4. 16.
220415 금[김천농소] 14일차 2층 벽체시공 [수호천사 하우징] [직영건축] [목조주택] 날씨 : 전형적인 4월의 봄날씨 ​ ​ ​ - 금일 근무자 ​ 팀 장 : 이상민 (9시간) 부팀장 : 이재경 (9시간) 팀 원 : 정태영 (9시간), 천영환 (9시간), 성재욱 (9시간) ​금일품수 (누계) : 5.625품 (총 64.625품) ​ 금일 작업현황 ​ - 2층 벽체 시공 - 계단 시공 ​ ​​ ​ 다음 예정작업 ​ - 2층 벽체 시공 - 계단 시공 ​ 김천 농소에서의 14일째입니다. 선선한 바람과 따뜻한 햇살이 하루종일 기분좋게 해주는 날입니다. ​ 오늘도 어제에 이어 2층 외벽 시공을 하였습니다. 시원한 그늘 아래에서 하루를 시작합니다. ​ 벽체 시공 전에 헤더를 제작합니다. 2.5m 이상의 긴 헤더는 빔으로 제작하여 처짐을 방지합니다. ​ ​ 제작한 헤더를 탑플레이트에 고정합니다. 헤더.. 2022. 4. 16.
220414 목[김천농소] 13일차 2층 벽체시공 [수호천사 하우징] [직영건축] [목조주택] ​날씨 : 비온 후 흐린 날씨 ​ - 금일 근무자 ​ 팀 장 : 이상민 (8시간) 부팀장 : 이재경 (8시간) 팀 원 : 정태영 (8시간), 천영환 (8시간), 성재욱 (8시간) ​금일품수 (누계) : 5품 (총 59품) ​ 금일 작업현황 ​ - 2층 플레이트 레이아웃 - 2층 벽체 시공 ​ ​​ ​ 다음 예정작업 ​ - 2층 벽체 시공 - 계단 시공 ​ ​ 김천 농소에서의 13일째입니다. 어제는 하루종일 비가 온다는 일기예보에, 아침에 잠시 나와 천막보양을 하고 저희팀은 재충전의 시간을 가졌습니다. 다행히 오늘 아침 일찍 비가 그쳐 오늘은 어제 푹 쉰만큼 열심히 달릴 수 있었습니다. ​ ​ 비소식에 어제아침일찍 보양작업을 했습니다. 비구름은 물러갔지만 여전히 찌뿌둥한 하늘입니다. 덕분에 땀을 식혀주어 .. 2022. 4. 15.
220412 화[김천농소] 12일차 2층 레이아웃, 토대 시공, 벽체준비작업 [수호천사 하우징] [직영건축] [목조주택] 날씨 : 4월인데 최고기온 30도 ​ - 금일 근무자 ​ 팀 장 : 이상민 (8시간) 부팀장 : 이재경 (8시간) 팀 원 : 정태영 (8시간), 천영환 (8시간), 성재욱 (8시간) ​금일품수 (누계) : 5품 (총 54품) ​ 금일 작업현황 ​ - 2층 플레이트 & 스터드 & 크리플 & 씰 재단 - 2층 플레이트 레이아웃 - 2층 토대 시공 - 2층 헤더, 백커 제작 ​ ​​ ​ 다음 예정작업 ​ - 헤더, 코너, 백커 제작 - 벽체 시공 ​ ​ 김천 농소에서의 12일째입니다. 4월 같지 않은 더운 날씨이지만 2층 벽체시공을 위해 오늘도 달립니다! 아침안개 가득한 도공촌의 상쾌한 공기를 마시며 일과를 준비합니다. ​ 어제 완료한 2층의 토대레이아웃을 한번 더 확인하였습니다. 레이아웃이 잘못되면 이후의 .. 2022. 4. 13.
220411 월[김천농소] 11일차 바닥합판 시공, 2층 레이아웃, 스터드 재단, 헤더 제작 [수호천사 하우징] [직영건축] [목조주택] 날씨 : 무더운 여름날씨 ​ - 금일 근무자 ​ 팀 장 : 이상민 (출장) 부팀장 : 이재경 (8시간) 팀 원 : 정태영 (8시간), 천영환 (8시간), 성재욱 (8시간) ​금일품수 (누계) : 4품 (총 49품) ​ 금일 작업현황 ​ - 2층 바닥합판(T&G) 시공 - 2층 스터드, 헤더 재단 - 2층 레이아웃 - 1층 발판 제거 ​ ​​ ​ 다음 예정작업 ​ - 2층 레이아웃 및 바텀플레이트 시공 - 헤더, 코너, 백커 제작 - 벽체 시공 ​ ​ 김천 농소에서의 11일째입니다. 아침에는 시원한 바람이 반기지만, 오후에는 4월인가 싶을정도로 무더운 날씨입니다. 이번 주 비소식 이후에는 다시 시원해진다고 하는데, 그러면 일 하기에도 한결 편해질듯 합니다. ​ ​ ​ ​ 오늘은 2층 바닥합판 시공 및 2층.. 2022. 4. 12.
220409 토[김천농소] 10일차 장선 블로킹 시공, 바닥합판 시공 [수호천사 하우징] [직영건축] [목조주택] 날씨 : 초여름같은 뜨거운 날씨 ​ - 금일 근무자 ​ 팀 장 : 이상민 (8시간) 부팀장 : 이재경 (8시간) 팀 원 : 정태영 (8시간), 천영환 (8시간), 성재욱 (8시간) ​금일품수 (누계) : 5품 (총 45품) ​ 금일 작업현황 ​ - 장선블로킹 시공 - 2층 바닥합판(T&G) 시공 - 2층 스터드, 헤더 재단 ​ ​ ​ 다음 예정작업 ​ - 2층 바닥합판 시공 - 2층 레이아웃 및 바텀플레이트 시공 - 2층 벽체 재단 ​ ​ 김천 농소에서의 10일째입니다. 봄은 벌써 지나갔는지 온데간데 없고, 뙤약볕이 내리쬐는 올해들어 가장 더운 날입니다. 하지만 저희는 스카프와 선글라스, 햇빛가리개로 무장하고 2층으로 올라갑니다!! ​ ​ 오늘은 장선블로킹시공 후에 2층 바닥합판 시공을 진행하였습니다. .. 2022. 4. 10.
220408 금[김천농소] 9일차 장선시공, 장선 블로킹 시공 [수호천사 하우징] [직영건축] [목조주택] 날씨 : 낮에는 따사로운 날씨, 아침저녁으로는 아직은 서늘한 날씨 ​ - 금일 근무자 ​ 팀 장 : 이상민 (8시간) 부팀장 : 이재경 (8시간) 팀 원 : 정태영 (8시간), 천영환 (8시간), 성재욱 (8시간) ​금일품수 (누계) : 5품 (총 40품) ​ 금일 작업현황 ​ - 장선 재단 및 시공 - 장선보강철물 시공 - 장선블로킹 시공 ​ ​ ​ 다음 예정작업 ​ - 장선 블로킹 시공 - T&G 합판 시공 ​ ​ 김천 농소에서의 9일째입니다. 이제 햇살이 제법 따갑습니다. 선크림을 두겹 세겹 발라도 콧잔등이 익어가는건 어쩔 수 없나봅니다. 하지만 시원한 커피한잔 마시며 하루를 시작하면 뜨거운 태양도 무섭지않습니다. ​ ​ ​ 어제에 이어 오늘도 장선시공을 하였습니다. 어제 마저하지 못한 구간에 대한.. 2022. 4. 10.
220407 목[김천농소] 8일차 장선시공 [수호천사 하우징] [직영건축] [목조주택] 날씨 : 아침에 잠깐 비, 오후엔 작업하기 좋은 선선한 날씨 ​ - 금일 근무자 ​ 팀 장 : 이상민 (5시간) 부팀장 : 이재경 (5시간) 팀 원 : 정태영 (5시간), 천영환 (5시간), 성재욱 (5시간) ​금일품수 (누계) : 3.125품 (총 35품) ​ 금일 작업현황 ​ - 장선 재단 및 시공 - 장선보강철물 시공 ​ ​ ​ 다음 예정작업 ​ - 장선 재단 및 시공 - 장선 블로킹 시공 - T&G 합판 시공 ​ 김천 농소에서의 8일째입니다. 아침에 내린 비로 인해 현장에 도착하자마자 현장정리 후 다시 숙소로 복귀하고, 오후에 다시 현장투입하였습니다. 오후에는 비가 온 덕분인지 선선한 바람이 불어 한결 좋은 컨디션으로 작업에 임할 수 있었습니다. ​ 오늘은 하루종일 장선시공을 진행하였습니다. ​ .. 2022. 4. 7.
220406 수[김천농소] 7일차 L앙카 시공, 가새(브레이스)작업 장선시공 등 [수호천사 하우징] [직영건축] [목조주택] 날씨 : 아침에는 선선, 한낮에는 초여름 ​ - 금일 근무자 ​ 팀 장 : 이상민 (8시간) 부팀장 : 이재경 (8시간) 팀 원 : 정태영 (8시간), 천영환 (8시간), 성재욱 (8시간) ​금일품수 (누계) : 5품 (총 31.875품) ​ 금일 작업현황 ​ - 가새(브레이스) 작업 - L앙카 결속 - 장선 재단 및 시공 ​ ​ ​ 다음 예정작업 ​ - 장선 시공 - 장선보강철물 시공 - 홀다운 시공 ​ 김천 농소에서의 7일째입니다. 아침에는 서늘한 바람이 불었지만, 낮동안에는 여름이 한층 더 가까워진 듯합니다. 이제는 썬글라스와 썬크림이 필수인 계절이 되었습니다. 하지만 전투복(툴벨트)을 입는 순간 날씨는 우리에게 문제가 되지 않습니다!!! ^^ ​ ​ ​ 오늘은 가새(브레이스)작업과 장선 시공에 매.. 2022. 4. 7.
220405 5화[김천농소] 6일차 1층 벽체 완료 및 패럴램빔 시공 등 [수호천사 하우징] [직영건축] [목조주택] 날씨 : 나무 심기 좋은 화창한 날씨 ​ - 금일 근무자 ​ 팀 장 : 이상민 (8시간) 부팀장 : 이재경 (8시간) 팀 원 : 정태영 (8시간), 천영환 (8시간), 성재욱 (8시간) ​금일품수 (누계) : 5품 (총 26.875품) ​ 금일 작업현황 ​ - 벽체 조립 및 시공(완료) - 패럴램 재단 및 시공 ​ ​ ​ 다음 예정작업 ​ - 가새(브레이스) 작업 - 장선 재단 및 시공 - L앙카 결속 - 세트앙카 시공 - 홀다운 시공 ​ ​ 김천농소에서의 6일째입니다. 3일간 푹 쉬고 충전해서 다시 복귀하였습니다. (몸이 전기차도 아닌데 완충까지 시간이 꽤 걸리는듯 합니다. ㅠㅠ) ​ 오늘은 지난주에 이어 1층 벽체작업을 완료하고, 패럴램빔 시공까지 마무리하였습니다. 톱사로 수고하시는 정태영빌더님의 깊.. 2022. 4. 6.
220401 금[김천농소] 5일차 스터드 재단, 헤더 & 코너 제작, 벽체 제작 및 시공 등 [수호천사 하우징] [직영건축] [목조주택] 날씨 : 맑은하늘의 봄날 ​ - 금일 근무자 ​ 팀 장 : 이상민 (4시간) 부팀장 : 이재경 (7시간) 팀 원 : 정태영 (4시간), 천영환 (7시간), 성재욱 (7시간) ​금일품수 (누계) : 3.625품 (총 21.875품) ​ 금일 작업현황 ​ - 플레이트 레이아웃 - 스터드 재단 - 헤더, 코너, 백커 제작 - 벽체 조립 및 시공 ​ ​ ​ 다음 예정작업 ​ - 1층 내부 벽체 시공 - 가세(브레이스) 작업 - 장선 재단 및 시공 ​ ​ ​ ​ ​ 김천 농소에서의 5일째입니다. 어제에 이어 1층 내부 벽체 조립작업을 하였습니다. 팀장님과 톱사님은 충주 산척현장에 출장을 가셔서 오전까지만 함께했습니다. 오후에는 부팀장님을 포함하여 세명이서 벽체만들기에 매진하였습니다. 먼저 내부벽체 조립의 순서를 .. 2022. 4. 2.
220331 목[김천농소] 4일차 스터드 재단, 플레이트 레이아웃, 헤더 & 코너 제작, 벽체 제작 및 시공 등 [수호천사 하우징] [직영건축] [목조주택] 날씨 : 하루종일 비올듯 오지않는 흐린 날씨 ​ - 금일 근무자 ​ 팀 장 : 이상민 (8시간) 부팀장 : 이재경 (6시간) 팀 원 : 정태영 (8시간), 천영환 (8시간), 성재욱 (8시간) ​금일품수 (누계) : 4.75품 (총 19.25품) ​ 금일 작업현황 ​ - 플레이트 레이아웃 - 스터드 재단 - 헤더, 코너 제작 - 벽체 조립 및 시공 ​ ​ ​ ​내일 예정작업 ​ - 플레이트 레이아웃 - 스터드 재단 - 헤더, 코너 제작 - 벽체 조립 및 시공 ​ ​ ​ 김천 농소에서의 4일째입니다. 어제와 마찬가지로 오늘도 하루종일 벽체시공작업을 하였습니다. ​ 미리 꼼꼼하게 치수를 계산해오시는 정태영톱사님의 재단으로 벽체 조립이 시작됩니다. 벽과 벽이 만나는 지점에 사용될 백커(backer)와 코너(c.. 2022. 4. 2.
220330 수[김천농소] 3일차 스터드 재단, 토대 시공, 플레이트 레이아웃, 헤더 & 코너 제작, 벽체 제작 및 시공 등 [수호천사 하우징] [직영건축] [목조주택] 날씨 : 약간 덥다가 오후엔 흐림 ​ - 금일 근무자 ​ 팀 장 : 이상민 (8시간) 팀 원 : 이재경 (8시간), 정태영 (8시간), 천영환 (8시간), 성재욱 (8시간) ​금일품수 (누계) : 5품 (총 14.5품) ​ 금일 작업현황 ​ - 토대 시공 - 플레이트 레이아웃 - 스터드 재단 - 헤더, 코너 제작 - 벽체 조립 및 시공 ​ ​ ​ ​내일 예정작업 ​ - 플레이트 레이아웃 - 헤더, 코너 제작 - 벽체 조립 및 시공 - 스터드 재단 ​ 김천 농소 현장 3일차입니다. 오늘의 시작은 2차 자재수령으로 시작하였습니다. ​ ​ 일부 미수령한 구조목과 외장재로 사용할 합판을 수령하였습니다. ​ 다음은 이번에 외장재로 사용하게 될 합판보드에 대한 설명입니다. ​ ​ ​ ​ 자재수령 후 오늘은 하루종일.. 2022. 3. 31.
220329 화[김천농소] 2일차 토대 레이아웃, 머드씰 오일스테인작업 및 시공, 스터드재단, 헤더 제작 [수호천사하우징] [직영건축] [목조주택] 날씨 : 시원한 봄날씨. 낮에는 약간 더웠음 ​ - 금일 근무자 ​ 팀 장 : 이상민 (8시간) 팀 원 : 이재경 (8시간), 정태영 (8시간), 천영환 (8시간), 성재욱 (8시간) ​금일품수 (누계) : 5품 (총 9.5품) ​ 금일 작업현황 ​ - 토대 레이아웃 - 머드씰 오일스테인 칠작업 및 시공 - 기초 면다듬기 - 스터드 재단 - 헤더 제작 - 플레이트 레이아웃 ​ ​ ​ ​내일 예정작업 ​ - 플레이트 레이아웃 - 헤더, 코너 제작 - 벽체 제작 및 시공 - 스터드 재단 ​ ​ 김천 농소 현장 2일차입니다. 벌써부터 먼지 날리는 시골 흙길이 익숙하고 정겹게 느껴지는 출근길입니다. 풍경 좋고 공기 좋은 현장에서 작업할 수 있다는 것도 목조주택 빌더라는 직업의 큰 매력이 아닌가 생각합니다. ​ .. 2022. 3. 30.
220328 월[김천농소] 1일차 자재 수령, 마이터쏘, 테이블쏘 작업대 제작, 자재 수량 확인 및 창고정리 [수호천사하우징] [직영건축] [목조주택] 날씨 : 아침엔 쌀쌀했지만 오후부턴 따뜻한 봄날씨 ​ - 금일 근무자 ​ 팀 장 : 이상민 (4시간) 팀 원 : 이재경 (8시간), 정태영 (8시간), 천영환 (8시간), 성재욱 (8시간) ​금일품수 (누계) : 4.5품 (총 4.5품) ​ 금일 작업현황 ​ - 자재 수령 - 거푸집 해체 - 마이터쏘, 테이블쏘 작업대 제작 - 창고정리 ​ ​ ​내일 예정작업 ​ - 토대 시공 - 플레이트 레이아웃 - 머드씰 시공 - 벽체시공 ​ ​ ​ 경북 김천에서 시작하는 첫날입니다. 피곤한 몸과 마음을 이끌고 도착한 김천이지만 새로운 건축주님과 만나뵙고 새로운 건축현장을 직접 보니 또다시 힘이 샘솟는 하루입니다. 마침 따뜻한 날씨와 기분좋은 바람이 반겨주어 더욱 활기차게 아침을 맞이할 수 있었습니다. ​ ​ 여느때와.. 2022. 3. 30.
220228 김천농소 기초작업 김천농소 도공촌 현장 기초 ​ GL +500 -600 THK125 비드법 단열재(가등급) THK200 잡석다짐 스테고랩 라돈차단막 시공(0.25mm) HD13 @ T&B 300 MAT THK 300 ​ 2022. 3. 30.
