목조주택 시공완료현장/2112화성 송산그린시티4 72평83

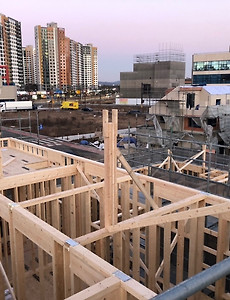

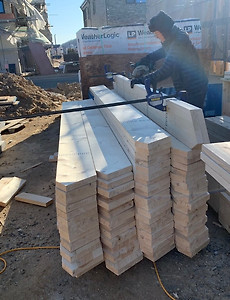

220104 화 [ 화성 새솔봄날 ] 25일차 서까래 블로킹 시공, 천창 골조 시공, 룩아웃 시공, 레프터타이 재단 및 시공​ 등 [수호천사 하우징] [직영건축] [목조주택] 날씨 : 맑음 ​ - 금일 근무자 ​ 팀 장 : 이상민 (8시간) 부팀장 : 이재경 (8시간) 팀 원 : 정태영 (8시간), 최승현 (8시간), 천영환 (8시간) ​ 금일품수 (누계) : 5품 (총 117품) ​ ​ 금일 작업현황 ​ - 서까래 블로킹 시공 - 천창 골조 시공 - 룩아웃 시공 - 레프터타이 재단 및 시공 ​ ​ 명일 예정작업 ​ - 레프터타이 시공​ - 이중지붕 시공​ ​ ​ 화성 새솔봄날 현장 25일차 입니다. ​ 오늘은 서까래 블로킹 시공을 시작으로 룩아웃과 레프터타이 시공을 진행하였습니다 ​ ​ ​ 서까래 블로킹을 시공하였습니다 ​ 블로킹 시공 할 위치에 미리 먹줄과 레이아웃을 해 놓은 후 ​ 클램프를 이용하여 서까래의 간격을 16인치에 맞추어 가며 시공합니다 ​ ​ 천창 골조를 시.. 2022. 1. 4.

220103 월요일[여주산북] 5일차 벽체 시공. 플레이트 레이아웃마무리.[수호천사 하우징] [직영건축] [목조주택] 날씨 : 아춥다.....귀가 없어졌다....(추운날씨 그러나 낮은 포근) ​ - 금일 근무자 ​ 팀 장 : 문성일 (8시간) 부팀장 : 오경택 (8시간) 팀 원 : 이선철 (8시간), 이태연 (휴무).이광현(8시간) ​ 금일품수 (누계) : 4품 (총15.5품) ​ - 금일 작업현황 ​ - 벽체시공 - 글루램 재단 ​ ​ ​ 내일 예정작업 ​ -벽체시공 마무리 ​ ​ ​ ​ 임인년을 맞이하여 새로운 마음가짐으로 하루를 시작합니다. 새해가 되고 새로운 마음으로 22년을 맞이하게 되었습니다 작년과같이 변함없이 올해도 열심히해보렵니다~!!^^ 플레이트 레이아웃이 끝나고 본격적인 벽체시공이 시작되었습니다 그간 준비기간이 좀 있었지만 벽체를 시공하니 금방 외벽체가 완료되어 가고있습니다 꼼꼼히 완벽에 가깝게 시공하.. 2022. 1. 3.
211231 금 [ 화성 새솔봄날 ] 22일차 릿지보드 및 서까래 재단, 서까래 끝막이 장선 재단 등 [수호천사 하우징] [직영건축] [목조주택] 날씨 : 바람이 많이 부는 추운날씨 ​ - 금일 근무자 ​ 팀 장 : 이상민 (8시간) 부팀장 : 이재경 (8시간) 팀 원 : 정태영 (8시간), 최승현 (8시간), 천영환 (8시간) ​ 금일품수 (누계) : 5품 (총 102.625품) ​ ​ 금일 작업현황 ​ - 릿지보드 및 서까래 재단 - 일반 블로킹 및 서까래 끝막이 장선 재단 ​ ​ 명일 예정작업 ​ - 릿지보드 및 서까래 시공​ - 서까래 끝막이 장선 시공 - 룩아웃 재단 ​ ​ 화성 새솔봄날 현장 22일차 입니다. ​ 다시 찾아온 한파로 추위와의 전쟁이 시작되었지만 ​ 건축주님께서 따뜻한 커피와 간식거리를 준비해주셔서 추위를 버틸 든든한 힘이 되주셨습니다~ ​ 기존 일정은 크레인을 이용하여 릿지보드를 시공 할 예정이었으나 바람이 많이 불어 명.. 2022. 1. 1.
211229,30 수,목 [ 화성 새솔봄날 ] 20 , 21일차 다락 벽체 제작 및 시공, 서까래 및 릿지 재단, 릿지 포스트 제작 및 시공 등 [수호천사 하우징] [직영건축] [목조주택] 날씨 : 추운날씨 ​ - 금일 근무자 ​ 팀 장 : 이상민 (10시간) 부팀장 : 이재경 (10시간) 팀 원 : 정태영 (10시간), 최승현 (10시간), 천영환 (10시간) ​ 금일품수 (누계) : 6.25품 (총 97.625품) ​ ​ 금일 작업현황 ​ - 다락 벽체 레이아웃 및 제작, 시공 - 서까래 및 릿지 재단 - 릿지 포스트 제작 및 시공 ​ ​ 명일 예정작업 ​ - 릿지 포스트 시공 - 서까래 끝막이블로킹 재단 및 시공 - 릿지, 서까래 시공​ ​ ​ 화성 새솔봄날 현장 20,21일차 입니다. ​ 수요일은 다락 벽체 제작 중에 비가 와서 일찍 하루를 마치고 오늘 이어서 작업합니다 ​ 다락 벽체 시공과 서까래 포스트 시공을 하였습니다 ​ ​ ​ 톱사 정태영빌더님이 다락 벽체에 쓰일 플레이트 및.. 2021. 12. 31.
211224 금 [ 화성 새솔봄날 ] 18일차 2층 벽체 제작 및 시공, 조립보(beam) 제작 및 시공, 철물 시공 등 [수호천사 하우징] [직영건축] [목조주택] 날씨 : 또 다시 찾아온 추위 ​ - 금일 근무자 ​ 팀 장 : 이상민 (8시간) 부팀장 : 이재경 (8시간) 팀 원 : 정태영 (8시간), 최승현 (8시간), 천영환 (8시간) ​ 금일품수 (누계) : 5품 (총 86.375품) ​ ​ 금일 작업현황 ​ - 2층 벽체 제작 및 시공 - 조립보 제작 및 시공 - 철물 시공 ​ ​ 12/28(화) 예정작업 ​ - 2층 가새(브레이스)작업 - 2층 장선 시공 - 조립보(beam) 시공 ​ ​ 화성 새솔봄날 현장 18일차 입니다. ​ 오후부터 찬바람이 부는 추운 날씨였습니다 ​ 하지만 시공에 집중하여 추위도 잊어버리게 되네요~ ​ 작업에 집중하느라 사진을 많이 찍지 못한점 양해 부탁드리겠습니다 ​ 오늘은 2층 내벽 시공을 마무리하였고, 조립보 시공 진행하였습니.. 2021. 12. 28.
211223 목 [ 화성 새솔봄날 ] 17일차 2층 벽체 제작 및 시공, 스터드 & 크리플 & 씰 재단, 헤더 & 코너 제작, 계단 시공 등 [수호천사 하우징] [직영건축] [목조주택] 날씨 : 맑음 ​ - 금일 근무자 ​ 팀 장 : 이상민 (8시간) 부팀장 : 이재경 (8시간) 팀 원 : 정태영 (8시간), 최승현 (8시간), 천영환 (8시간) ​ 금일품수 (누계) : 5품 (총 81.375품) ​ ​ 금일 작업현황 ​ - 2층 벽체 제작 및 시공 - 스터드 & 크리플 & 씰 재단 - 계단 시공 ​ ​ 내일 예정작업 ​ - 2층 벽체 제작 및 시공 - 2층 크리플 & 씰 재단 - 2층 가새(브레이스)작업 - 조립보(beam) 제작 및 시공 ​ ​ 화성 새솔봄날 현장 17일차 입니다. ​ 어제보다도 더 쌀쌀한 날씨였지만 시공에 집중하느라 추운줄도 몰랐습니다 ​ 어제에 이어 2층 벽체 시공을 진행하였고, 계단 시공을 완료하였습니다 ​ ​ ​ 2층 벽체 제작 및 시공을 진행하였습니다 ​ 외.. 2021. 12. 23.
211222 수 [ 화성 새솔봄날 ] 16일차 2층 플레이트 레이아웃, 2층 벽체 제작 및 시공, 2층 플레이트 & 스터드 & 크리플 & 씰 재단, 헤더 & 코너 제작, 계단 시공 등 [수호천사 하우징] [직영건축] [목조.. 날씨 : 맑음 ​ - 금일 근무자 ​ 팀 장 : 이상민 (8시간) 부팀장 : 이재경 (8시간) 팀 원 : 정태영 (8시간), 최승현 (8시간), 천영환 (8시간) ​ 금일품수 (누계) : 5품 (총 76.375품) ​ ​ 금일 작업현황 ​ - 2층 플레이트 레이아웃 - 2층 플레이트 & 스터드 & 크리플 & 씰 재단 - 2층 벽체 제작 및 시공 - 헤더 & 코너 제작 - 계단 ​시공 - 시스템비계 설치(외주) ​ ​ 내일 예정작업 ​ - 2층 벽체 제작 및 시공 - 2층 크리플 & 씰 재단 - 헤더 & 코너 제작 ​ - 계단 시공 ​ ​ 화성 새솔봄날 현장 16일차 입니다. ​ 일기예보대로 점점 날씨가 추워지는 가운데 저희의 시공엔 불이 붙습니다 ​ 오늘은 2층 벽체 제작 및 시공과 계단 시공을 진행하였.. 2021. 12. 23.
211221 화 [ 화성 새솔봄날 ] 15일차 1층 구조보강 (조립보 밑 포스트, 철물 등), 2층 벽체 제작 및 시공, 2층 플레이트 및 스터드 재단, 헤더 & 코너 제작 등 [수호천사 하우징] [직영건축] [목조주택] 날씨 : 일하기 좋은 맑은 날씨 ​ - 금일 근무자 ​ 팀 장 : 이상민 (8시간) 부팀장 : 이재경 (8시간) 팀 원 : 정태영 (8시간), 최승현 (8시간), 천영환 (8시간) ​ 금일품수 (누계) : 5품 (총 71.375품) ​ ​ 금일 작업현황 ​ - 1층 구조보강 (조립보 밑 포스트, 철물 등) - 2층 벽체 제작 및 시공 - 2층 플레이트, 스터드 재단 - 헤더 & 코너 제작 ​ ​ ​ 내일 예정작업 ​ - 2층 벽체 제작 및 시공 - 2층 플레이트, 스터드 재단 - 헤더 & 코너 제작 ​ ​ ​ 화성 새솔봄날 현장 15일차 입니다. ​ 오늘은 어제와 같이 날씨가 춥지않아 일하기 딱 좋았습니다 ​ 1층 구조보강 작업을 진행하였고, 2층 벽체 제작 및 시공을 일부 진행하였습니다 ​ ​ ​ 안개.. 2021. 12. 23.
211220 월 [ 화성 새솔봄날 ] 14일차 2층 바닥 합판 시공, 2층 플레이트 및 스터드 재단, 2층 토대 레이아웃 및 시공 등 [수호천사 하우징] [직영건축] [목조주택] 날씨 : 추위가 싹 가셔 일하기 좋은 날씨 ​ - 금일 근무자 ​ 팀 장 : 이상민 (9시간) 부팀장 : 이재경 (9시간) 팀 원 : 정태영 (9시간), 최승현 (9시간), 천영환 (9시간) ​ 금일품수 (누계) : 5.625품 (총 66.375품) ​ ​ 금일 작업현황 ​ - 2층 바닥 합판 시공 - 2층 플레이트 및 스터드 재단 - 2층 토대 레이아웃 및 시공 ​ ​ ​ 내일 예정작업 ​ - 2층 벽체 제작 및 시공 - 2층 플레이트, 스터드 재단 - 헤더 & 코너 제작 - 1층 구조보강 (조립보 밑 포스트, 철물 등) ​ ​ ​ 화성 새솔봄날 현장 14일차 입니다. ​ 재충전의 시간을 가지고 돌아와 팀원 모두 활기차게 하루를 시작합니다 ​ 날씨 또한 저희를 반기어 주네요~ ​ 오늘은 2층 바닥 합판.. 2021. 12. 21.
211218 토 [ 화성 새솔봄날 ] 13일차 장선 시공, 장선 블로킹 시공, 2층 바닥 합판 시공 등 [수호천사 하우징] [직영건축] [목조주택] 날씨 : 어제보다 풀린 날씨, 오후에 눈 ​ - 금일 근무자 ​ 팀 장 : 이상민 (6시간) 부팀장 : 이재경 (6시간) 팀 원 : 정태영 (6시간), 최승현 (6시간), 천영환 (6시간) ​ 금일품수 (누계) : 3.75품 (총 60.75품) ​ ​ 금일 작업현황 ​ - 장선 시공 - 장선 블로킹 시공 - 2층 바닥 합판 시공 ​ ​ ​ ​12/20(월) 예정작업 ​ - 2층 바닥 합판 시공 - 2층 토대 레이아웃 및 시공 - 2층 플레이트, 스터드 재단 ​ ​ ​ 화성 새솔봄날 현장 13일차 입니다. ​ 어제보다 바람이 덜 불어서 일 하기 괜찮은 날씨였습니다 ​ 오늘은 블로킹 시공과 2층 바닥 합판 시공을 진행하였습니다 ​ ​ ​ ​ 얼마 남지않은 장선 시공을 마무리 하였습니다 ​ 벽체에 태워지지않는.. 2021. 12. 19.

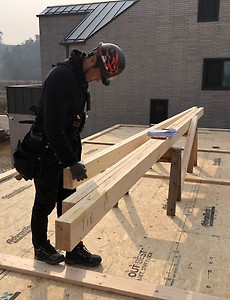

211217 금 [ 화성 새솔봄날 ] 12일차 빔 & 패럴램 빔 제작 및 시공, 림 조이스트(끝막이장선) 재단 및 시공, 장선 재단 및 시공 등 [수호천사 하우징] [직영건축] [목조주택] 날씨 : 일을 할수 있나 싶을정도의 추운날씨 ​ - 금일 근무자 ​ 팀 장 : 이상민 (8시간) 부팀장 : 이재경 (8시간) 팀 원 : 정태영 (8시간), 최승현 (8시간), 천영환 (8시간) ​ 금일품수 (누계) : 5품 (총 57품) ​ ​ 금일 작업현황 ​ - 빔 & 패럴램 빔 제작 및 시공 - 림 조이스트(끝막이장선) 재단 및 시공 - 장선 재단 및 시공 ​ ​ ​ ​내일 예정작업 ​ - 블로킹 시공 - T&G 합판 시공 ​ ​ 화성 새솔봄날 현장 12일차 입니다. ​ 칼바람으로 인해 뼛속까지 얼어붙는듯한 날씨였습니다 ​ 하지만 모두 화이팅 외쳐가며 빔 시공과 장선 시공을 진행 하였습니다 ​ ​ ​ ​ 팀장님과 부팀장님이 림조이스트(끝막이장선) 시공을 완료하였습니다 ​ 파이프클램프를 이용하여 이중.. 2021. 12. 17.
211216 목 [ 화성 새솔봄날 ] 11일차 가새(브레이스) 작업, 빔 제작 및 시공, 림 조이스트(끝막이장선) 재단 및 시공 등 [수호천사 하우징] [직영건축] [목조주택] 날씨 : 맑음 ​ - 금일 근무자 ​ 팀 장 : 이상민 (8시간) 부팀장 : 이재경 (8시간) 팀 원 : 정태영 (8시간), 최승현 (8시간), 천영환 (8시간) ​ 금일품수 (누계) : 5품 (총 52품) ​ ​ 금일 작업현황 ​ - 가새(브레이스)작업 - 빔 & 패럴램 빔 제작 및 시공 - 림 조이스트 재단 및 시공 ​ ​ ​ ​내일 예정작업 ​ - 빔 & 패럴램 빔 제작 및 시공 - 림 조이스트 재단 및 시공 - 장선 재단 및 시공 ​ ​ 화성 새솔봄날 현장 11일차 입니다. ​ 온종일 날씨가 좋아 팀원모두 최상의 컨디션으로 하루를 시작하였습니다 ​ 오늘은 가새(브레이스)작업 마무리를 하고, 빔 & 패럴램 빔 재단과 시공, 림 조이스트 재단 및 시공을 진행하였습니다 ​ ​ ​ 톱사 정태영빌더님이 많.. 2021. 12. 17.
211215 수 [ 화성 새솔봄날 ] 10일차 빔 제작, 세트앙카 시공, 가새(브레이스) 작업 등 [수호천사 하우징] [직영건축] [목조주택] 날씨 : 오전 비, 오후 맑음 ​ - 금일 근무자 ​ 팀 장 : 이상민 (백신 휴무) 부팀장 : 이재경 (4시간) 팀 원 : 정태영 (4시간), 최승현 (4시간), 천영환 (4시간) ​ 금일품수 (누계) : 2품 (총 47품) ​ ​ 금일 작업현황 ​ - 빔 제작 - 세트앙카 시공 - 가새(브레이스) 작업 ​ ​ ​ ​내일 예정작업 ​ - 장선 재단 및 시공 - 빔 제작 및 시공 - 가새(브레이스) 작업 ​ ​ 화성 새솔봄날 현장 10일차 입니다. ​ 오전에 비가 그치지 않아서 오후부터 하루를 시작하였고, ​ 팀장님은 어제 백신접종을 하고 저녁부터 몸이 안좋아져서 오늘 하루는 휴무를 가지게 되었습니다 (팀장님 빨리 나으세요!) ​ 오늘은 일부 세트앙카 시공과 가새(브레이스)작업을 진행하였습니다~ ​ ​ .. 2021. 12. 15.
211214 화 [ 화성 새솔봄날 ] 9일차 빔 제작 및 시공, 세트앙카 시공, 홀다운 시공, 크리플 스터드 & 씰 재단 및 시공, 가새(브레이스) 작업 등 [수호천사 하우징] [직영건축] [목조주택] 날씨 : 맑음 ​ - 금일 근무자 ​ 팀 장 : 이상민 (8시간) 부팀장 : 이재경 (8시간) 팀 원 : 정태영 (8시간), 최승현 (8시간), 천영환 (8시간) ​ 금일품수 (누계) : 5품 (총 45품) ​ ​ 금일 작업현황 ​ - 빔 제작 및 시공 - 세트앙카 시공 - 홀다운 시공 - 크리플 스터드 & 씰 재단 및 시공 - 가새(브레이스) 작업 ​ ​ ​ ​내일 예정작업 ​ - 장선 재단 및 시공 - 빔 제작 및 시공 - 크리플 스터드 & 씰 시공 - 가새(브레이스) 작업 ​ ​ 화성 새솔봄날 현장 9일차 입니다. ​ 어제보다 추위가 풀려서 일하기 훨씬 수월한 하루였습니다 ​ 오늘은 세트앙카와 홀다운 시공을 비롯한 여러가지 작업을 진행하였습니다 ​ ​ ​ 현장 주위를 정리하고 산뜻한 마음으로 하루를.. 2021. 12. 14.
211213 월 [ 화성 새솔봄날 ] 8일차 스터드 재단, 플레이트 레이아웃, 헤더 & 코너 제작, 벽체 제작 및 시공, L앙카 결속, 패럴램 빔 재단 및 시공 등 [수호천사 하우징] [직영건축] [목조주택] 날씨 : 갑작스런 한파로 인한 추운날씨 ​ - 금일 근무자 ​ 팀 장 : 이상민 (9시간) 부팀장 : 이재경 (9시간) 팀 원 : 정태영 (9시간), 최승현 (9시간), 천영환 (9시간) ​ 금일품수 (누계) : 5.625품 (총 40품) ​ ​ 금일 작업현황 ​ - 스터드 재단 - 플레이트 레이아웃 - 헤더 & 코너 제작 - 벽체 제작 및 시공 - L앙카 결속 - 패럴램 빔 재단 및 시공 ​ ​ ​ ​내일 예정작업 ​ - 장선 재단 - 빔 제작 및 시공 - 크리플 스터드 재단 및 시공 - 가새(브레이스) 작업 ​ ​ 화성 새솔봄날 현장 8일차 입니다. ​ 추워진다고 하더니 정말 온종일 추위와 싸운 날이었습니다.. ​ 하지만 모두 화이팅을 외치며 남은 벽체를 모두 시공하고, 패럴램 빔 시공까지 진행 하였.. 2021. 12. 14.
211212 일 [ 화성 새솔봄날 ] 7일차 스터드 재단, 플레이트 레이아웃, 헤더 & 코너 & 빔 제작, 벽체 제작 및 시공 등 [수호천사 하우징] [직영건축] [목조주택] 날씨 : 맑음 ​ - 금일 근무자 ​ 팀 장 : 이상민 (6시간) 부팀장 : 이재경 (휴무) 팀 원 : 정태영 (6시간), 최승현 (휴무), 천영환 (휴무) 지 원 : 문병선 (6시간) ​ 금일품수 (누계) : 2.25품 (총 34.375품) ​ ​ 금일 작업현황 ​ - 스터드 재단 - 플레이트 레이아웃 - 헤더 & 코너 & 빔 제작 - 벽체 제작 및 시공 ​ ​ ​내일 예정작업 ​ - 스터드 재단 - 플레이트 레이아웃 - 헤더 & 코너 & 빔 제작 - 벽체 제작 및 시공 - 가새(브레이스) 작업 ​ ​ 화성 새솔봄날 현장 7일차 입니다. ​ 일요일 휴일을 맞이하여 최정예 요원들로만 시공에 전념을 다하였습니다. 바람이 조금 불었지만 일하기는 무난한 하루였습니다. ​ 명일 작업에 들어가는 자재들을 미리 재.. 2021. 12. 14.
211211 토 [ 화성 새솔봄날 ] 6일차 스터드 재단, 플레이트 레이아웃, 헤더 & 코너 & 빔 제작, 벽체 제작 및 시공 등 [수호천사 하우징] [직영건축] [목조주택] 날씨 : 포근한 날씨 ​ - 금일 근무자 ​ 팀 장 : 이상민 (8시간) 부팀장 : 이재경 (8시간) 팀 원 : 정태영 (8시간), 최승현 (8시간), 천영환 (8시간) 지 원 : 문병선 (8시간) ​ 금일품수 (누계) : 6품 (총 32.125품) ​ ​ 금일 작업현황 ​ - 스터드 재단 - 플레이트 레이아웃 - 헤더 & 코너 & 빔 제작 - 벽체 제작 및 시공 ​ ​ ​내일 예정작업 ​ - 스터드 재단 - 플레이트 레이아웃 - 헤더 & 코너 & 빔 제작 - 벽체 제작 및 시공 - 가새(브레이스) 작업 ​ ​ 화성 새솔봄날 현장 6일차 입니다. ​ 오늘도 벽체 시공에 모든 힘을 쏟아부었습니다 ​ 이제 남은 벽체도 몇개 안되네요! ​ ​ 아침부터 힘을모아 벽체를 세웁니다 ​ ​ 헤더의 정석을 보여 준 문.. 2021. 12. 11.
211210 금 [ 화성 새솔봄날 ] 5일차 스터드 재단, 플레이트 레이아웃, 헤더 & 코너 & 빔 제작, 벽체 제작 및 시공 등 [수호천사 하우징] [직영건축] [목조주택] 날씨 : 오전에 비, 오후에 흐림 ​ - 금일 근무자 ​ 팀 장 : 이상민 (5시간) 부팀장 : 이재경 (5시간) 팀 원 : 정태영 (5시간), 최승현 (5시간), 천영환 (5시간) 지 원 : 문병선 (5시간) ​ 금일품수 (누계) : 3.75품 (총 26.125품) ​ ​ 금일 작업현황 ​ - 스터드 재단 - 플레이트 레이아웃 - 헤더 & 코너 & 빔 제작 - 벽체 제작 및 시공 ​ ​ ​내일 예정작업 ​ - 스터드 재단 - 플레이트 레이아웃 - 헤더 & 코너 제작 - 벽체 제작 및 시공 - 가새(브레이스) 작업 ​ ​ 화성 새솔봄날 현장 5일차 입니다. ​ 오전에 비가 와서 오후부터 작업을 시작하였습니다 ​ 어제 보양을 해놓은 덕분에 벽체들이 뽀송뽀송 하네요 ​ 오늘도 열심히 벽체 제작 및 시공 작업.. 2021. 12. 11.
211209 목 [ 화성 새솔봄날 ] 4일차 스터드 재단, 플레이트 레이아웃, 헤더 & 코너 제작, 벽체 제작 및 시공 등 [수호천사 하우징] [직영건축] [목조주택] 날씨 : 오전엔 쌀쌀하고 오후에는 더운 날씨 ​ - 금일 근무자 ​ 팀 장 : 이상민 (9시간) 부팀장 : 이재경 (9시간) 팀 원 : 정태영 (9시간), 최승현 (9시간), 천영환 (9시간) 지 원 : 문병선 (9시간) ​ 금일품수 (누계) : 6.75품 (총 22.375품) ​ ​ 금일 작업현황 ​ - 스터드 재단 - 플레이트 레이아웃 - 헤더 & 코너 제작 - 벽체 제작 및 시공 ​ ​ ​내일 예정작업 ​ - 스터드 재단 - 플레이트 레이아웃 - 헤더 & 코너 제작 - 벽체 제작 및 시공 ​ ​ 화성 새솔봄날 현장 4일차 입니다. ​ 오늘부터 일요일까지 새로운 빌더님의 지원을 받게 되었습니다 ​ 뉴페이스에 힘입어 오늘도 달립니다 ​ ​ ​ ​ 톱사 정태영 빌더님이 오늘도 묵묵하게 재단을 하고 있습니.. 2021. 12. 10.
211208 수 [ 화성 새솔봄날 ] 3일차 스터드 재단, 토대 시공, 플레이트 레이아웃, 헤더 & 코너 제작, 벽체 제작 및 시공 등 [수호천사 하우징] [직영건축] [목조주택] 날씨 : 오전엔 쌀쌀하고 오후에는 약간 더운 날씨 ​ - 금일 근무자 ​ 팀 장 : 이상민 (8시간) 부팀장 : 이재경 (8시간) 팀 원 : 정태영 (8시간), 최승현 (8시간), 천영환 (8시간) ​ 금일품수 (누계) : 5품 (총 15.625품) ​ ​ 금일 작업현황 ​ - 토대 시공 - 스터드 재단 - 플레이트 레이아웃 - 헤더 & 코너 제작 - 벽체 제작 및 시공 ​ ​ ​내일 예정작업 ​ - 스터드 재단 - 플레이트 레이아웃 - 헤더 & 코너 제작 - 벽체 제작 및 시공 ​ ​ 화성 새솔봄날 현장 3일차 입니다. ​ 어제를 마지막으로 예비팀장이었던 문성일 빌더님이 떠나시고, 이재경 빌더님께서 부팀장님으로 오셨습니다 ​ 아쉬운 마음이 가득하지만 새로운 팀원과 함께 힘차게 일과를 시작합니다! ​ ​.. 2021. 12. 10.
211207 화 [ 화성 새솔봄날 ] 2일차 토대 레이아웃 및 시공, 스터드 재단, 머드씰 오일스테인 칠 작업 등 [수호천사 하우징] [직영건축] [목조주택] 날씨 : 겨울이지만 날이 많이 풀린 날씨 ​ - 금일 근무자 ​ 팀 장 : 이상민 (8시간) 예비팀장 : 문성일 (8시간) 팀 원 : 정태영 (8시간), 최승현 (8시간), 천영환 (8시간) ​ 금일품수 (누계) : 5품 (총 10.625품) ​ ​ 금일 작업현황 ​ - 토대 레이아웃 및 시공 - 스터드 재단 - 머드씰 오일 스테인 칠 작업 ​ ​ ​내일 예정작업 ​ - 토대 시공 - 플레이트 레이아웃 - 헤더, 코너 제작 - 벽체 제작 및 시공 ​ ​ 화성 새솔봄날 현장 2일차 입니다. ​ 오늘도 어제와 같은 마음으로 하루 일과를 시작합니다! ​ ​ 이번 현장 톱사를 맡으신 정태영 빌더님이 도면에 나와있는 치수에 맞게 플레이트,스터드,헤더 재단을 시작합니다. ​ -팀장님과 예비팀장님 도면 치수를 몇번이.. 2021. 12. 10.
211206 월 [ 화성 새솔봄날 ] 1일차 자재 수령, 창고 연장 작업 및 마이터쏘 작업대 제작, 기초 치수 확인 및 수정, 머드씰 가공 및 오일스테인 칠 작업 등 [수호천사 하우징] [직영건축] [목조주택] 날씨 : 겨울이지만 해가 쨍쨍! 날이 많이 풀린 날씨 ​ - 금일 근무자 ​ 팀 장 : 이상민 (9시간) 예비팀장 : 문성일 (9시간) 팀 원 : 정태영 (9시간), 최승현 (9시간), 천영환 (9시간) ​ 금일품수 (누계) : 5.625품 (총 5.625품) ​ 금일 작업현황 ​ - 자재 수령 - 창고 연장 작업 및 마이터쏘 작업대 제작 - 기초 치수 확인 및 수정 - 머드씰 가공 및 오일스테인 칠 작업 ​ ​내일 예정작업 ​ - 토대 시공 - 플레이트 레이아웃 - 헤더, 코너 제작 - 벽체 시공 ​ ​ 화성 새솔봄날에 또다른 멋진 집을 짓기위해 온 1일차 입니다 ​ 이번엔 또 어떤 멋진집을 짓게 될지 기대되는 마음으로 시작하는 하루입니다 ​ 저번주와는 다르게 날씨도 많이 풀려 시작부터 저희를 반기는 .. 2021. 12. 10.
화성송산그린시티 기초공사 https://blog.naver.com/ssbnohg/222565809878 [새솔봄날]211111(목)-터파기,기초 굴착공사,잡석포설,매트기초 버림콘크리트 타설준비, 철근절곡, #새솔봄날 #새솔동8블록단독주택 #소하건축설계시공관리 #수호천사하우징시공 #메타건축감리 #새솔봄날시공... blog.naver.com https://blog.naver.com/ssbnohg/222565964736 [새솔봄날]211112(금)-잡석포설 및 다짐, 스태고랩 시공, 기초설비 배관, 매트기초 버림콘크리트 타 #새솔봄날 #새솔동8블록단독주택 #소하건축설계시공관리 #수호천사하우징시공 #메타건축감리 #새솔봄날시공... blog.naver.com https://blog.naver.com/ssbnohg/222566878456 .. 2021. 11. 27.
